날씨: 잠깐 소나기
- 금일 근무자
팀 장 : 이상민(8시간)
팀 원 : 정태영(8시간), 이주형(8시간), 이민기(8시간)
지 원 : 김완태(8시간)
금일품수 (누계) : 5품 (총127.875품)
금일 작업현황
- 덴스 쉴드 시공
- 워셔블 퍼티 시공
- 내부 마감 작업
다음 예정 작업
- 편백 루바 시공 예정
- 석고보드 시공 예정
안녕하세요.
청도 매전에서의 27일차입니다.
날씨가 상당히 맑았다가 오후가 되면 비가 오는걸보면 장마가 드디어 찾아온 것 같습니다.
다행히 내부 마감 작업에 들어가서 작업에는 문제가 없습니다.
오늘도 시작해보겠습니다.
- 덴스 쉴드 시공
어제에 이어 덴스 쉴드 시공을 진행하였습니다.

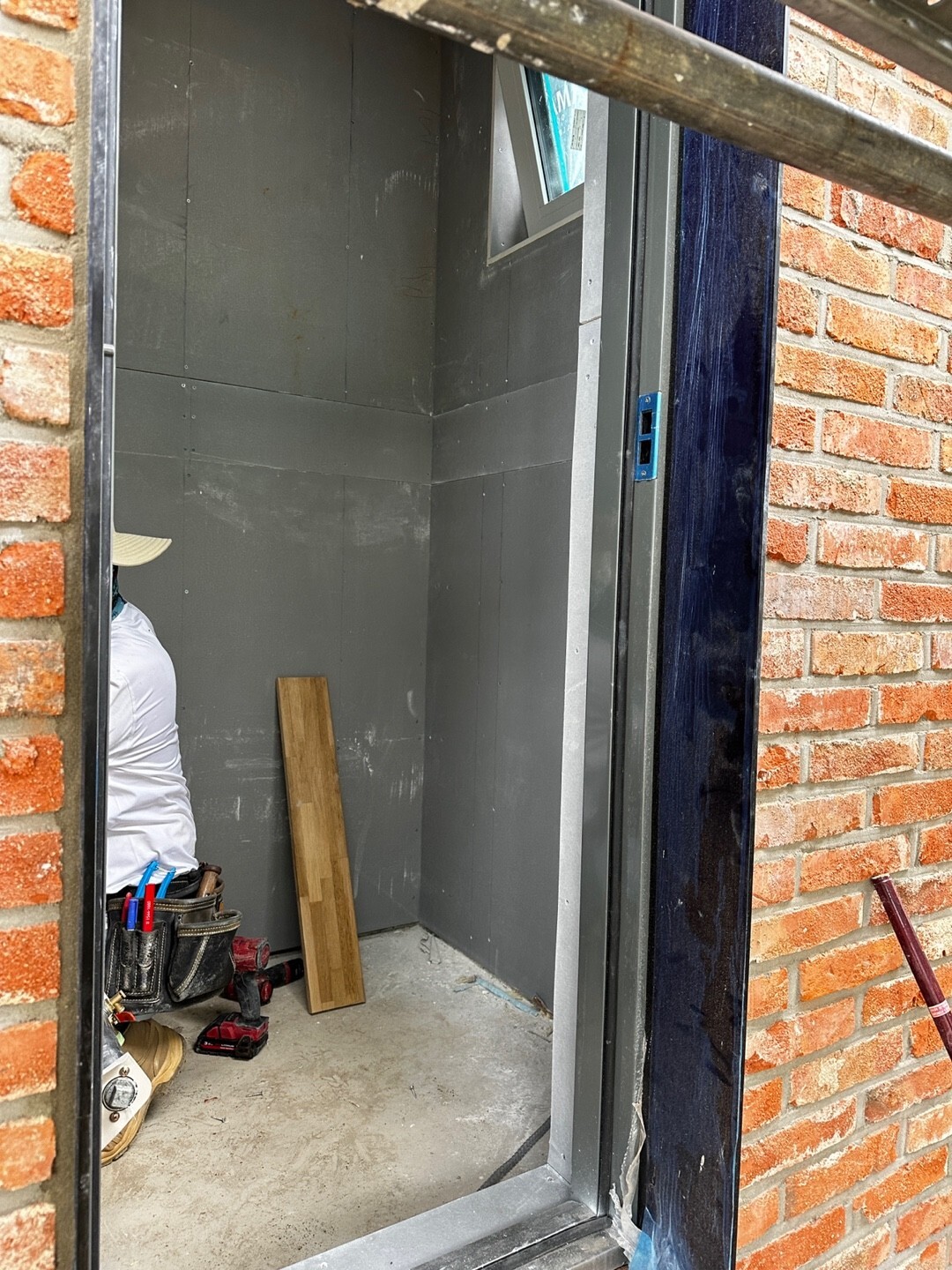

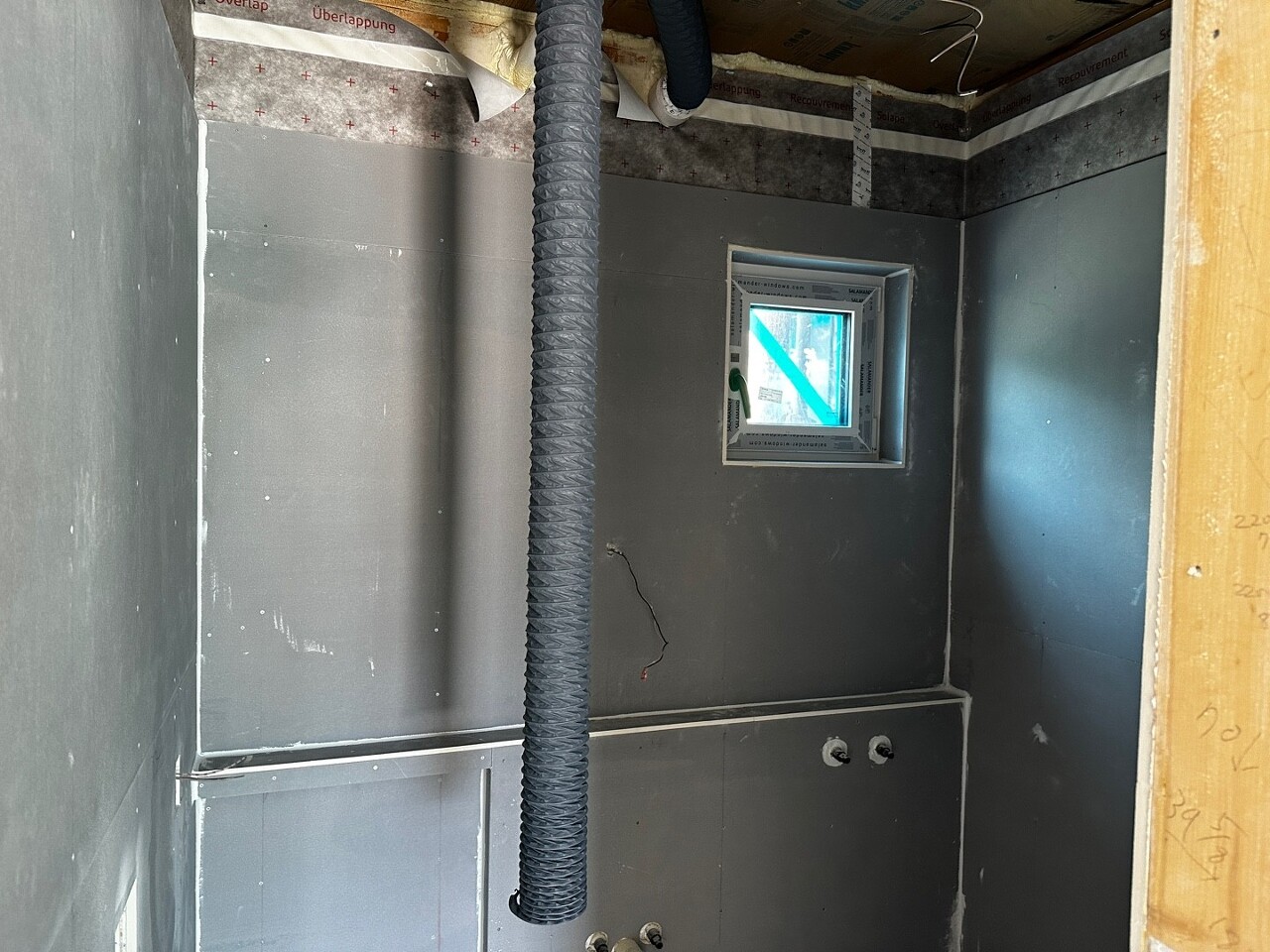

어제에 이어 화장실 덴스 쉴드 시공을 마무리 하였습니다.

그 다음으로 보일러실도 마무리하였습니다.
- 워셔블 퍼티 시공
덴스 쉴드 마무리 후에 워셔블 퍼티를 진행하였습니다.
방습에 특화된 제품으로 습방지에 탁월한 장점이 있습니다.
핸디코트 워셔블에 대한 제조사로부터 제품 설명입니다.

출처 : 테라코 코리아(주)

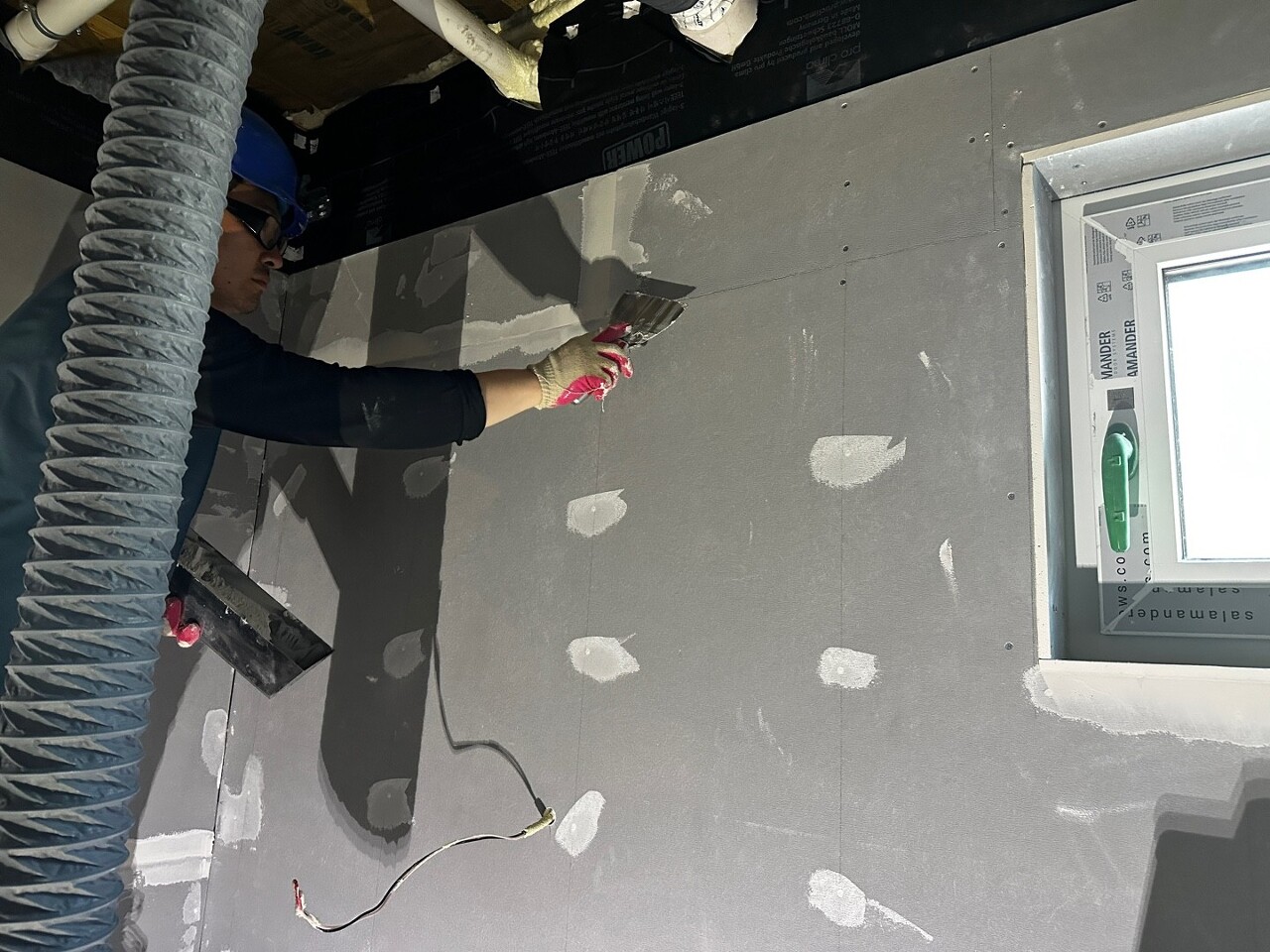

피스자국과 이음매 위주로 퍼티를 진행하였습니다.
- 내부 마감 작업
다음으로 내부 마감 작업을 진행하였습니다.

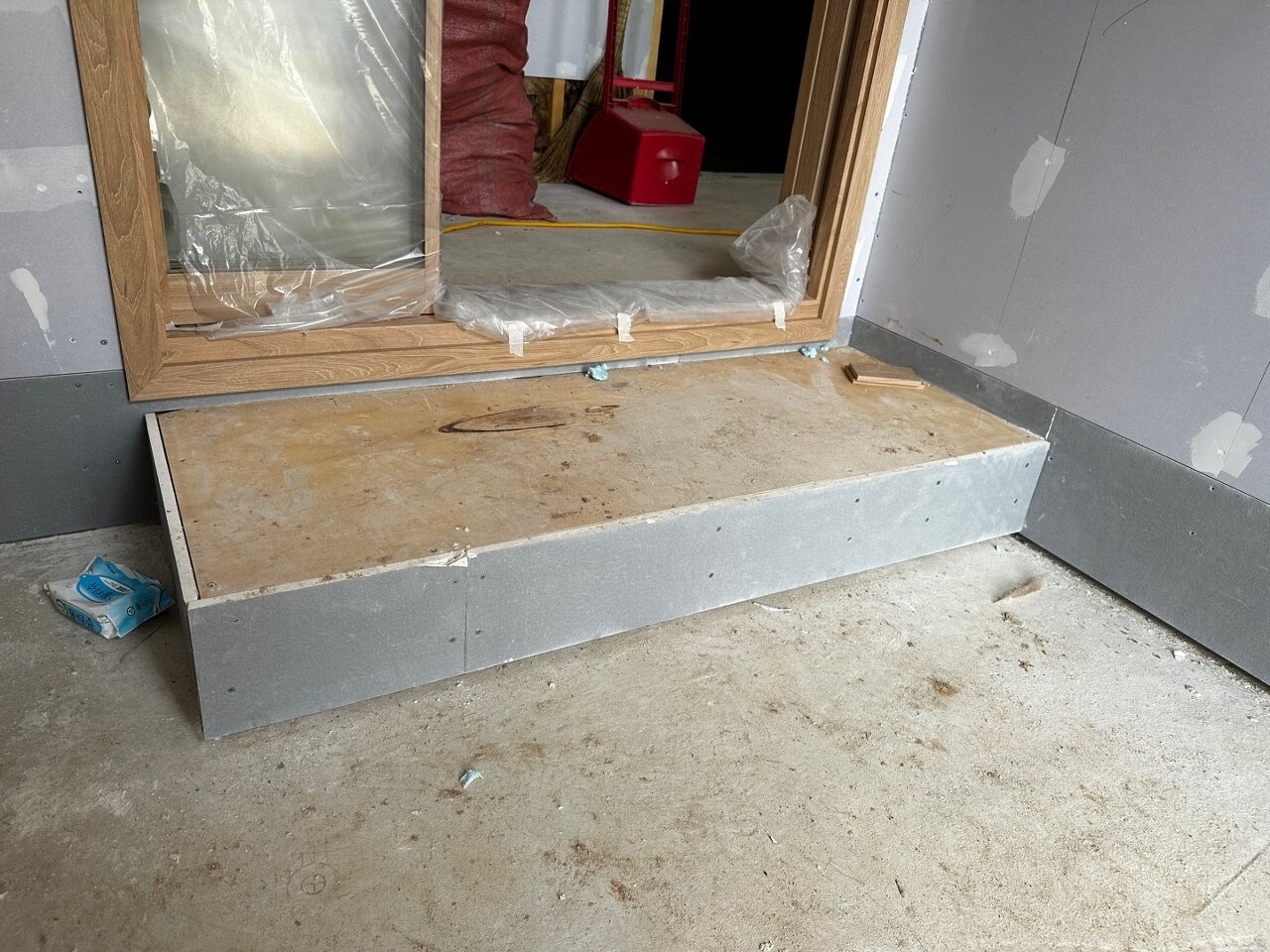

우선 현관에 발판을 제작하였습니다.

제작 후에 덴스 쉴드 시공까지 마무리하였습니다.

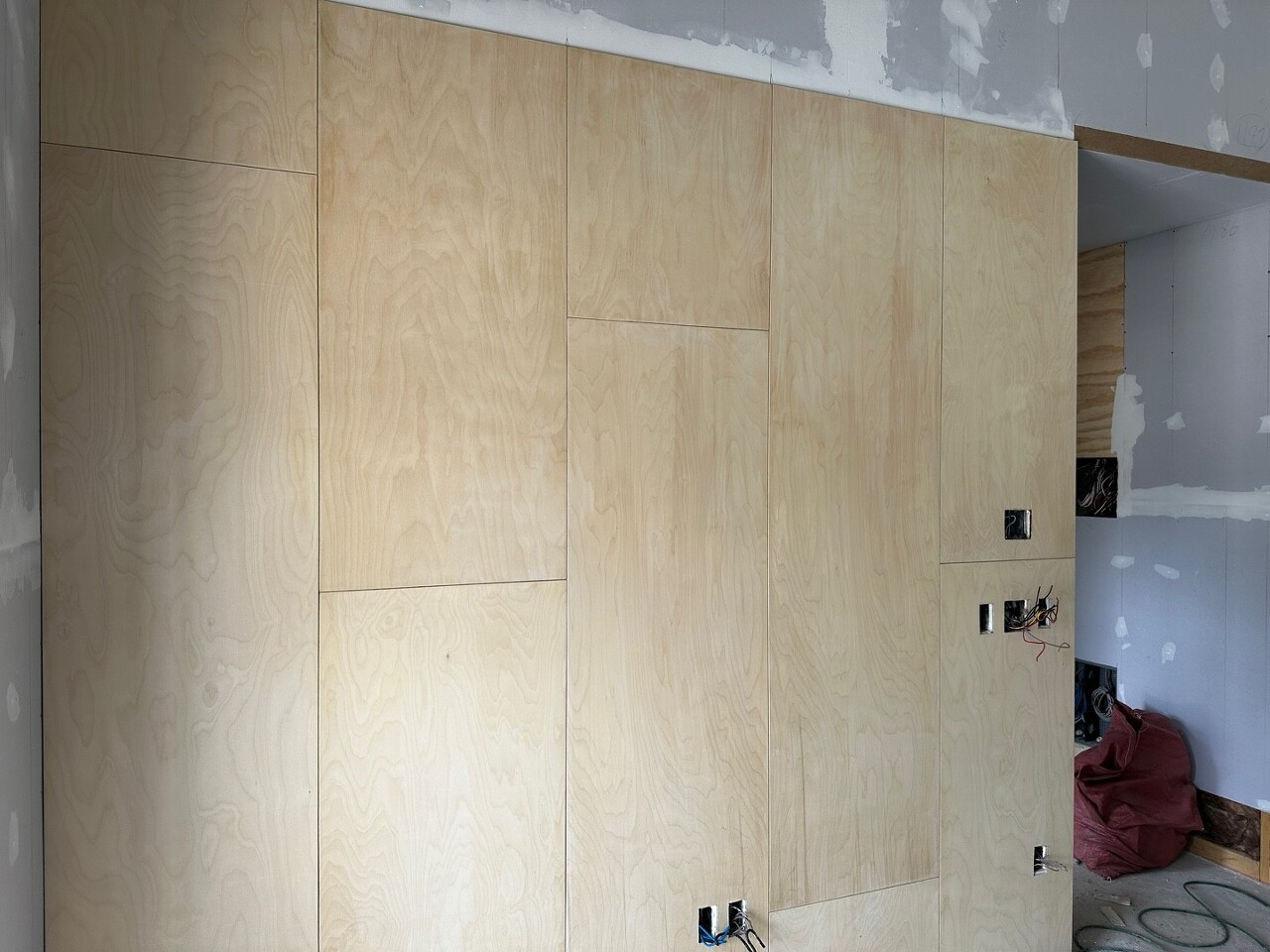

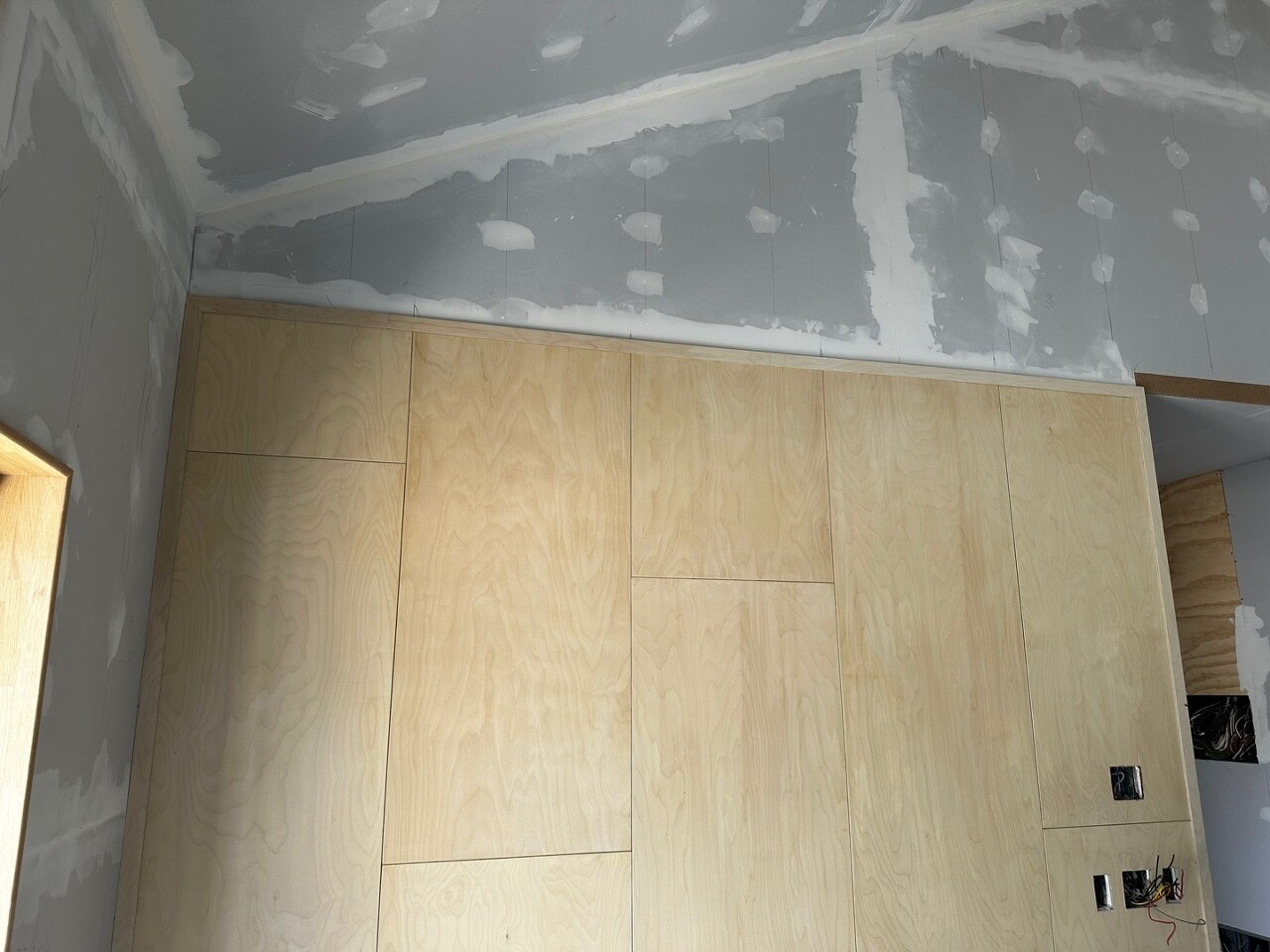

그 다음으로 거실에 TV가 설치될 위치에 자작나무를 이용하여 인테리어 마감을 진행하였습니다.


너무 이쁘게 잘나왔습니다.

오늘 일정이 끝날 무렵에 장마같은 소나기가 내렸습니다.
저희의 오늘 일정은 여기까지입니다.
오늘도 습한 날씨에 열심히 작업해주신 팀원분들 고생많으셨습니다.
감사합니다.
