날씨: 맑음
-금일 근무자
팀 장 : 박선민 (8시간)
부팀장: 이재경 (8시간)
팀 원 : 권재홍 (휴무), 김승우 (8시간), 조길환 (8시간), 김완태 (8시간)
금일품수 (누계) : 5.0품 (총 271.875품)
금일 작업현황
- 부속 건물 내장 목작업 (MDF 합판 시공 및 퍼티)
- 화장실 SMC 돔 천장 시공 (완료)
- 전기팀 시공
5/15(월) 예정작업
- 부속 건물 내장 목작업 (퍼티, 샌딩, 도색)
- 현관 간살 재단 및 시공
- 내부 마감재 바니쉬 칠작업
안녕하세요, 양평군 양동면 직영집짓기 47일차입니다.
마무리 공사가 한창 진행중인 양동 현장입니다.
오늘 본동에서는 화장실 SMC 돔 천장 시공이 마무리되었습니다.

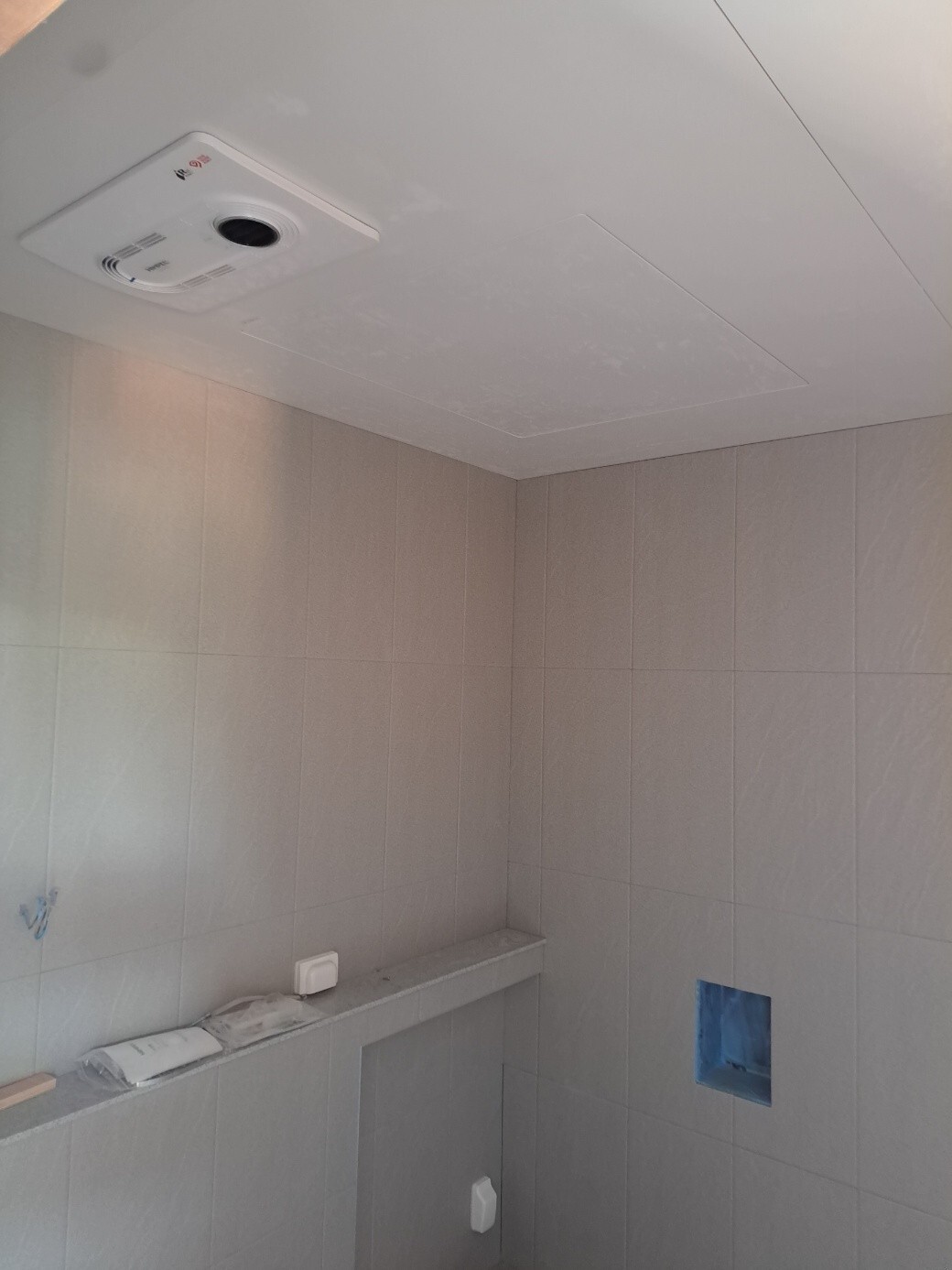

안방 화장실 천장 시공 완료 모습

거실 화장실 천장 시공 완료 모습
세탁실 페인팅 작업도 진행되었습니다.


기타 소소하지만 세심한 마무리를 위해 몰딩, 실리콘 등 마감 작업들이 진행되고 있습니다.

부속 건물 작업은 합판 작업을 오전에 마무리하고 퍼티 작업이 진행되었습니다.


합판 시공이 완료된 모습


퍼티 작업이 진행중인 모습
기타 작업으로 본동 보일러실 보일러 설치 및 외부 가스통 설치 작업도 완료가 되었습니다.


끝으로 건물 안밖으로 정리정돈과 청소를 마쳤습니다.
