▶ 날 씨 : 흐림
▶ 오늘 근무자 현황
팀 장 : 정 지 원(7H)
부 팀 장 : 강 재 성(7H)
팀 원 : 전 용 세(휴무), 신 정 훈(7H) , 김 완 태(7H), 김 성 영(7H), 김 세 중(7H)
▶ 금일품수(누계) : 5.25 품(총 107.375 품)
▶ 오늘의 작업

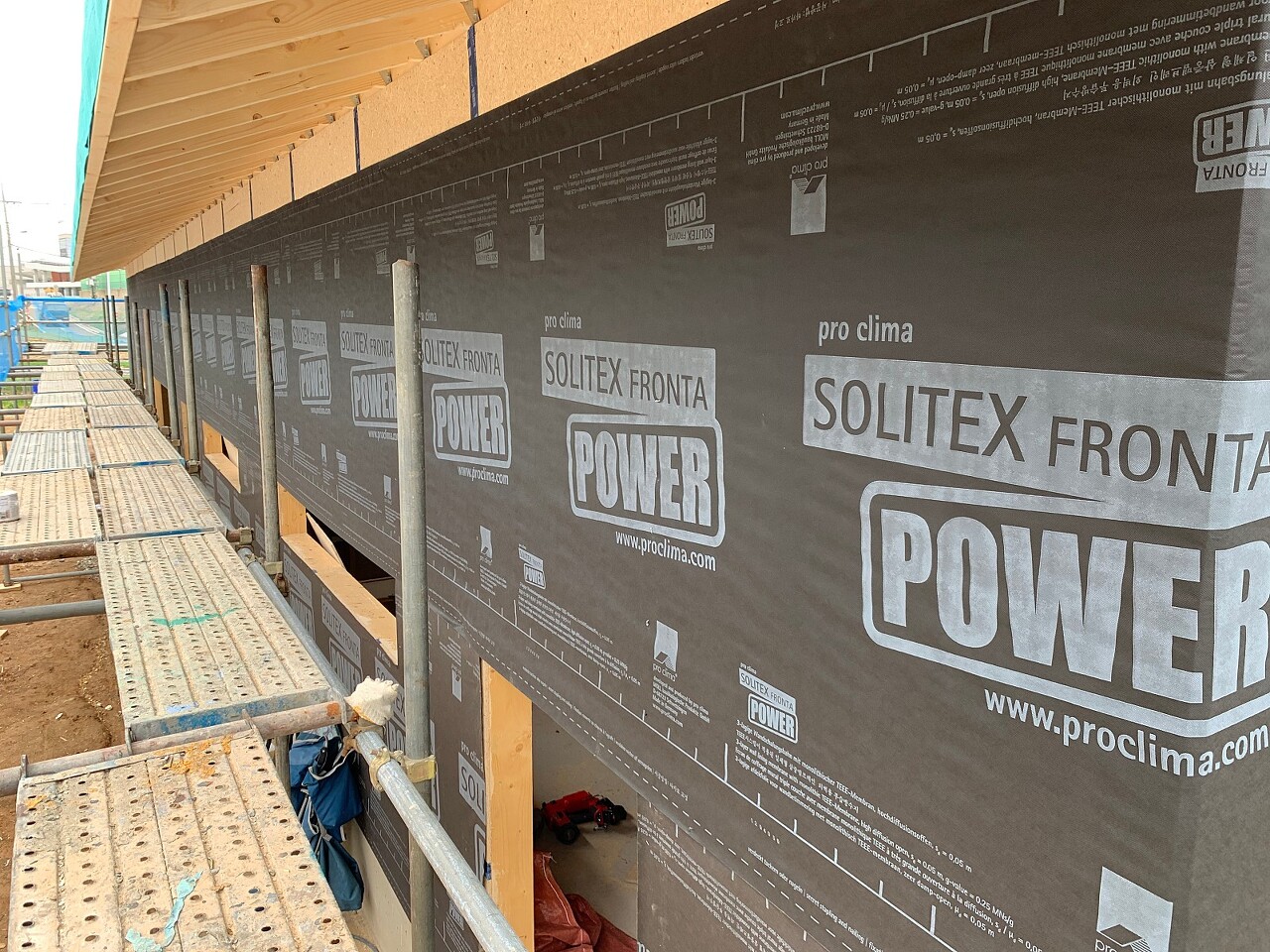

- 외벽 타이벡 시공
- 기밀 테이프 작업
- 수성연질폼
▶ 다음 예정 작업
- 아이큐브 하부 후레싱
- 레인스크린 시공
- 버그스크린 시공
안녕하세요. 16일차를 맞이한 진도 동외리팀입니다.
우리 가족이 함께 살아갈 목조주택을 짓는다는 건 정말 많은 공을 들이는 일입니다.
살아갈 터를 고르고, 설계를 하고, 목조주택을 짓는 과정의 무게감이 크실 수도 있습니다.
저희 수호천사팀은 이 모든 선택과 과정에서 최고의 선택을 하실 수 있도록 함께 해드리고 있습니다.
오늘도 완성도 높도록 신중하게, 시공을 시작했습니다.

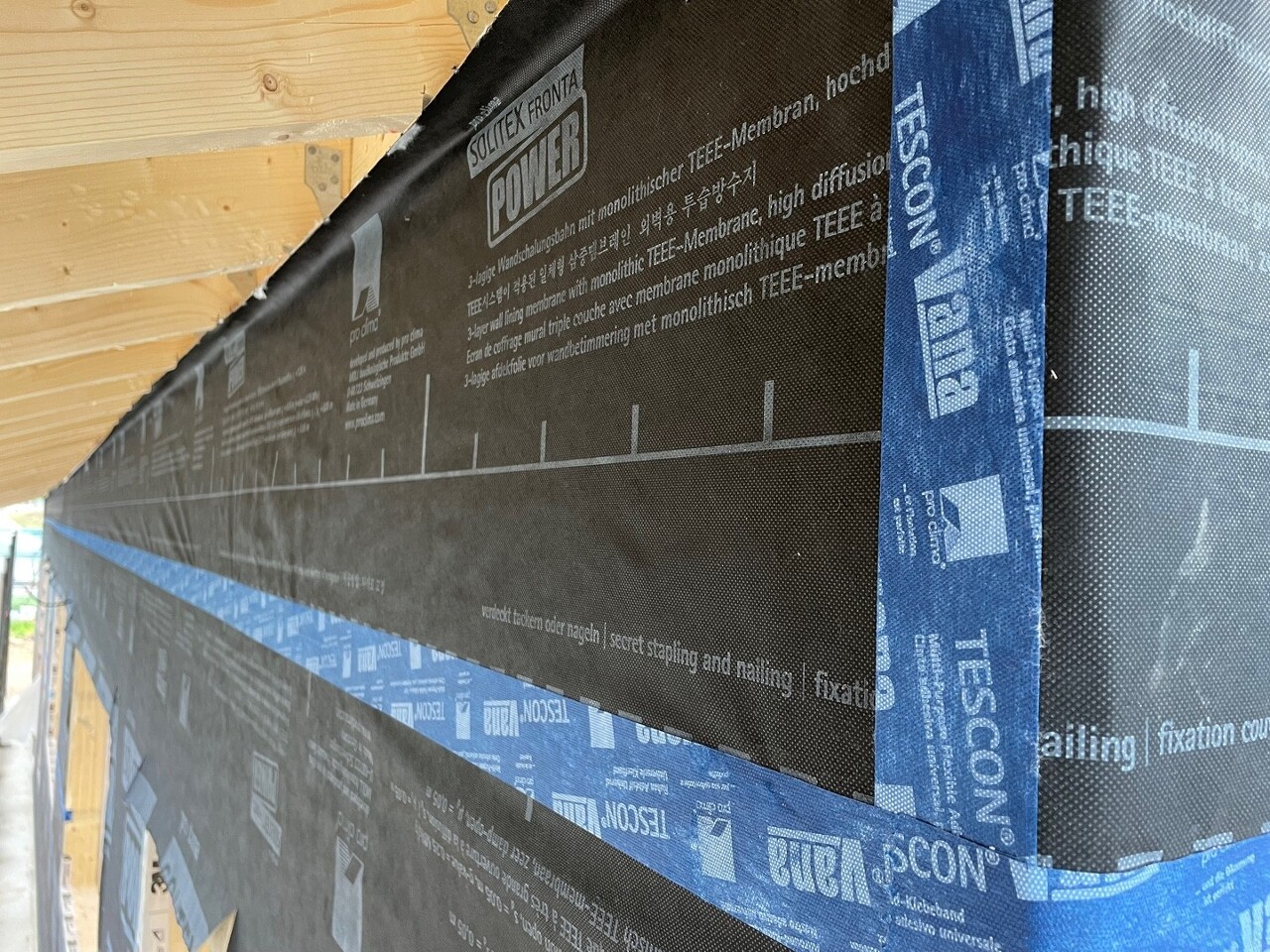

투습방습지 시공 완료후
투습방수지의 이음매 및 배관, 전선 노출부에도 전용테이프로 테이핑작업을 하여 기밀에 만전을 기하였습니다.

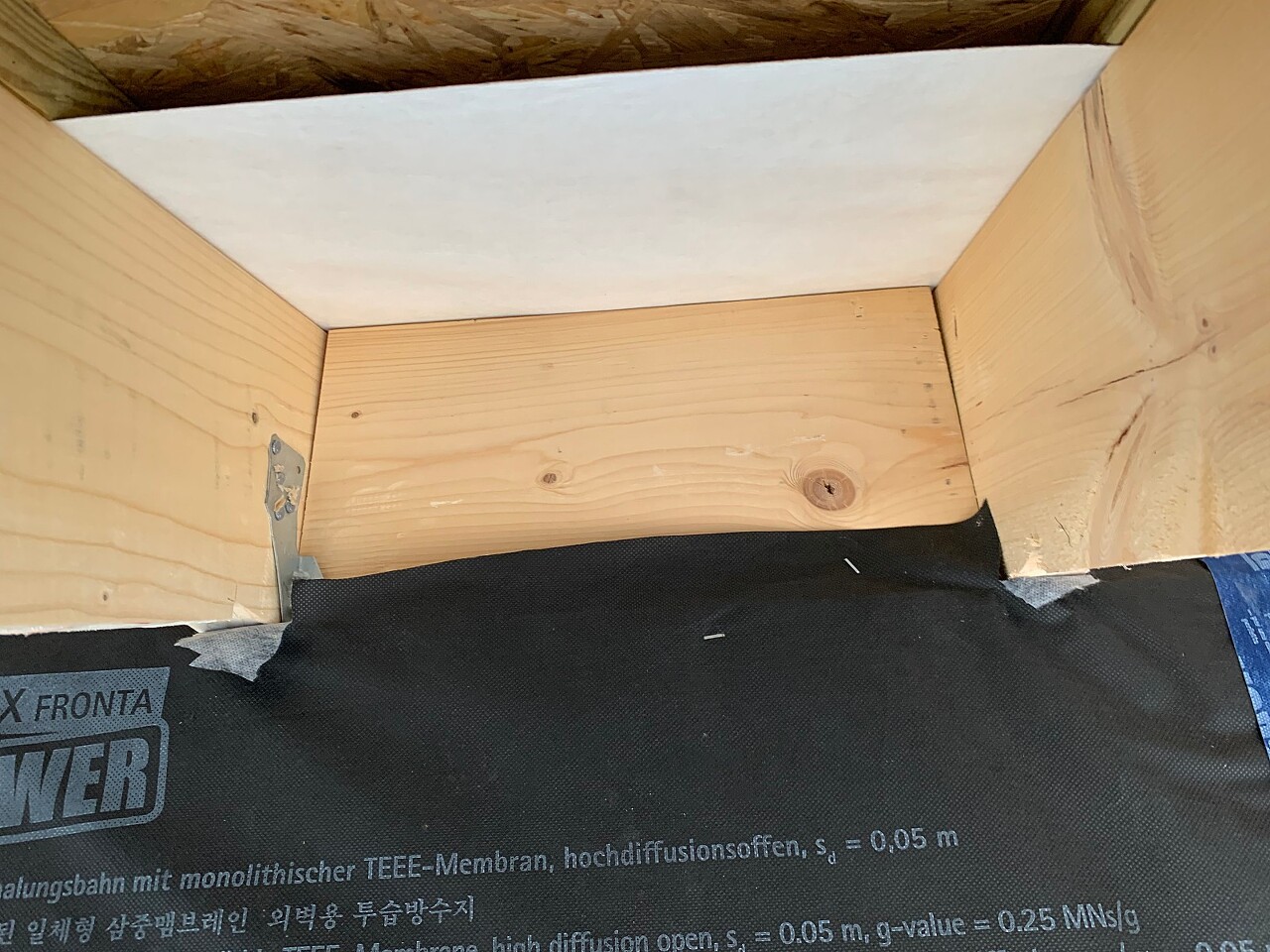

서까래에 시공했던 타이벡을 컷팅후 고정해주었습니다 .

추후 서까래와 타이벡 테두리를 기밀테이핑 예정입니다.

창호 개구부에도 테이핑작업을 진행하였습니다.
3M테이프로 시공하였습니다.

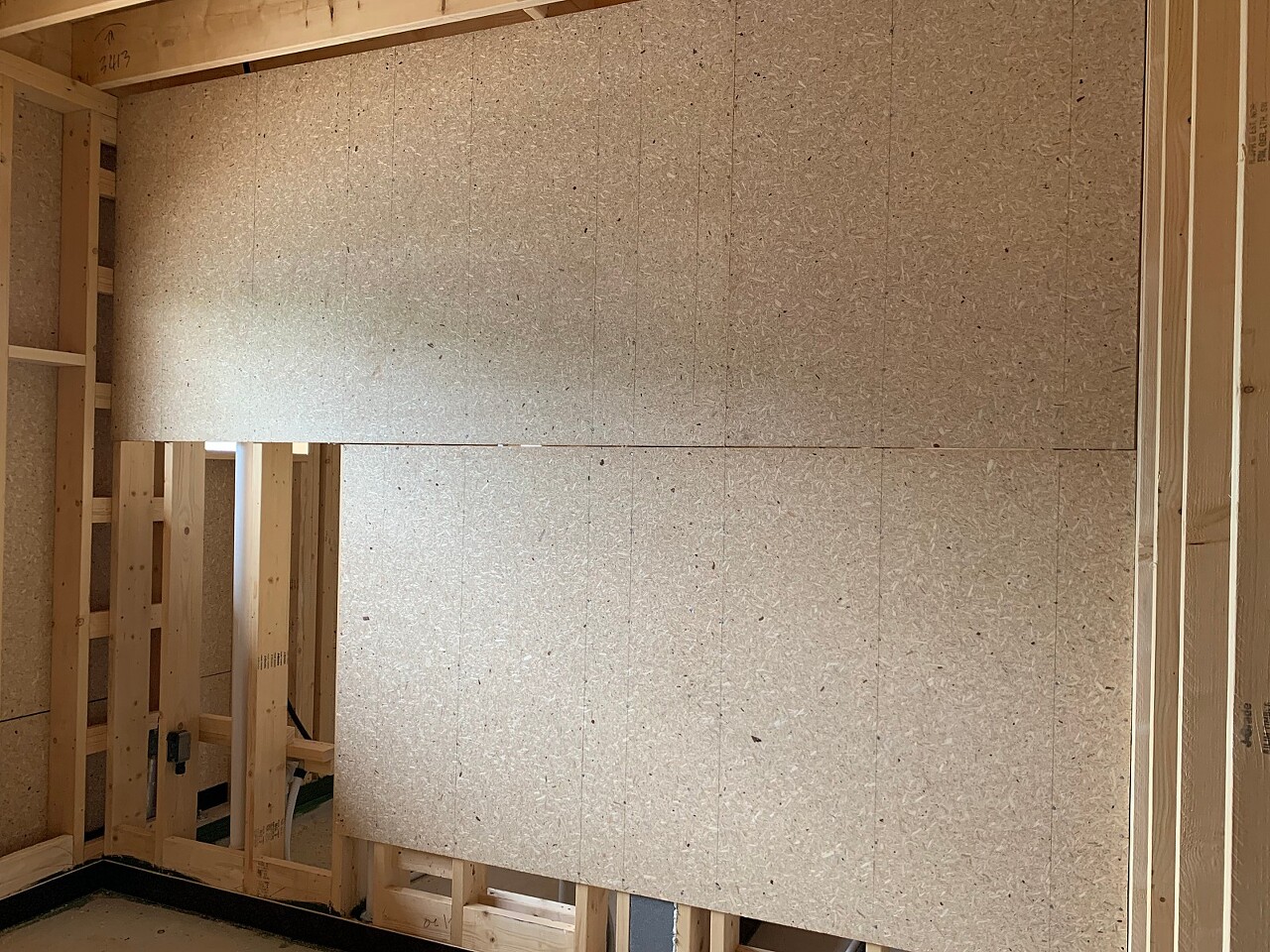

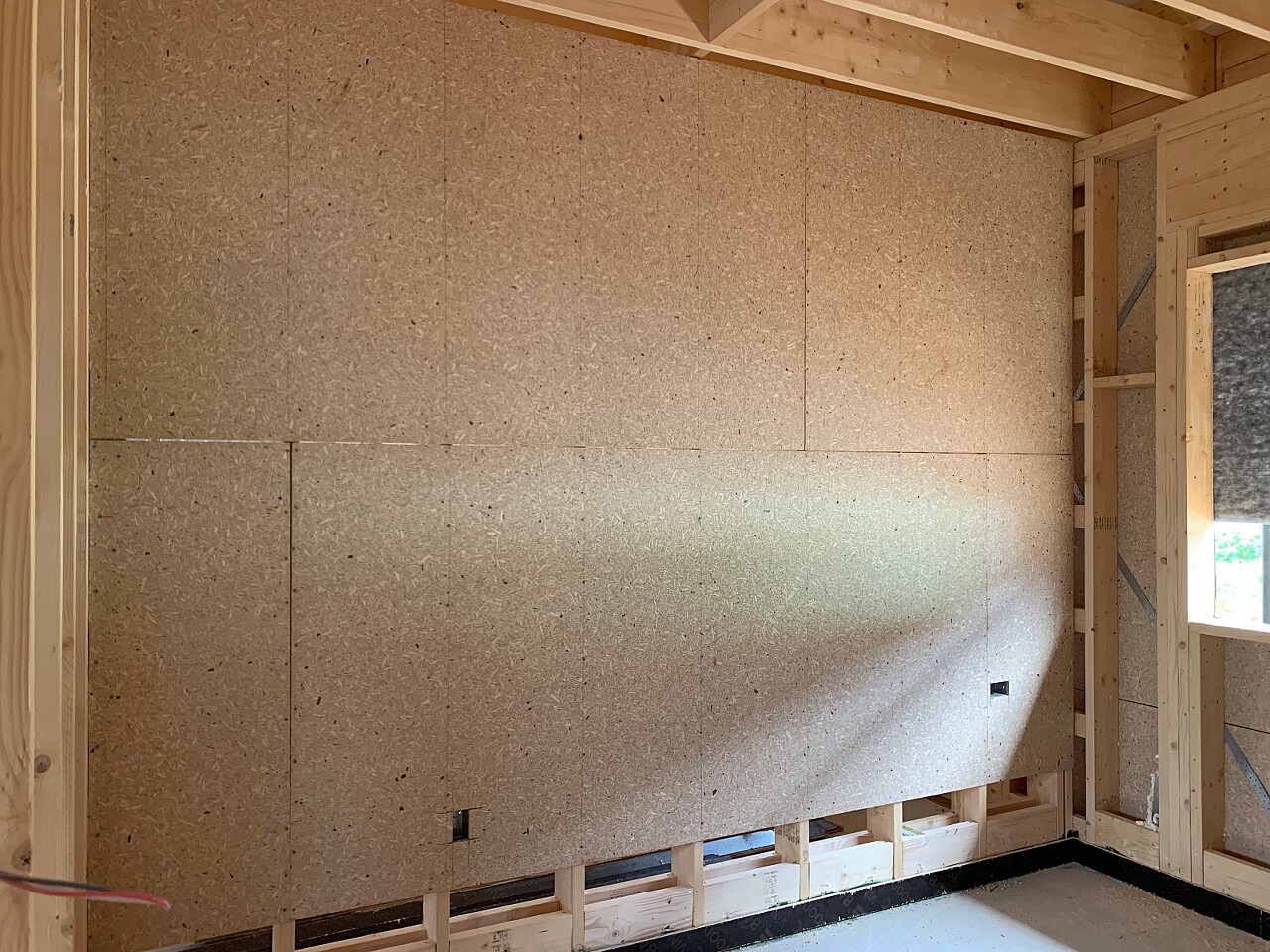

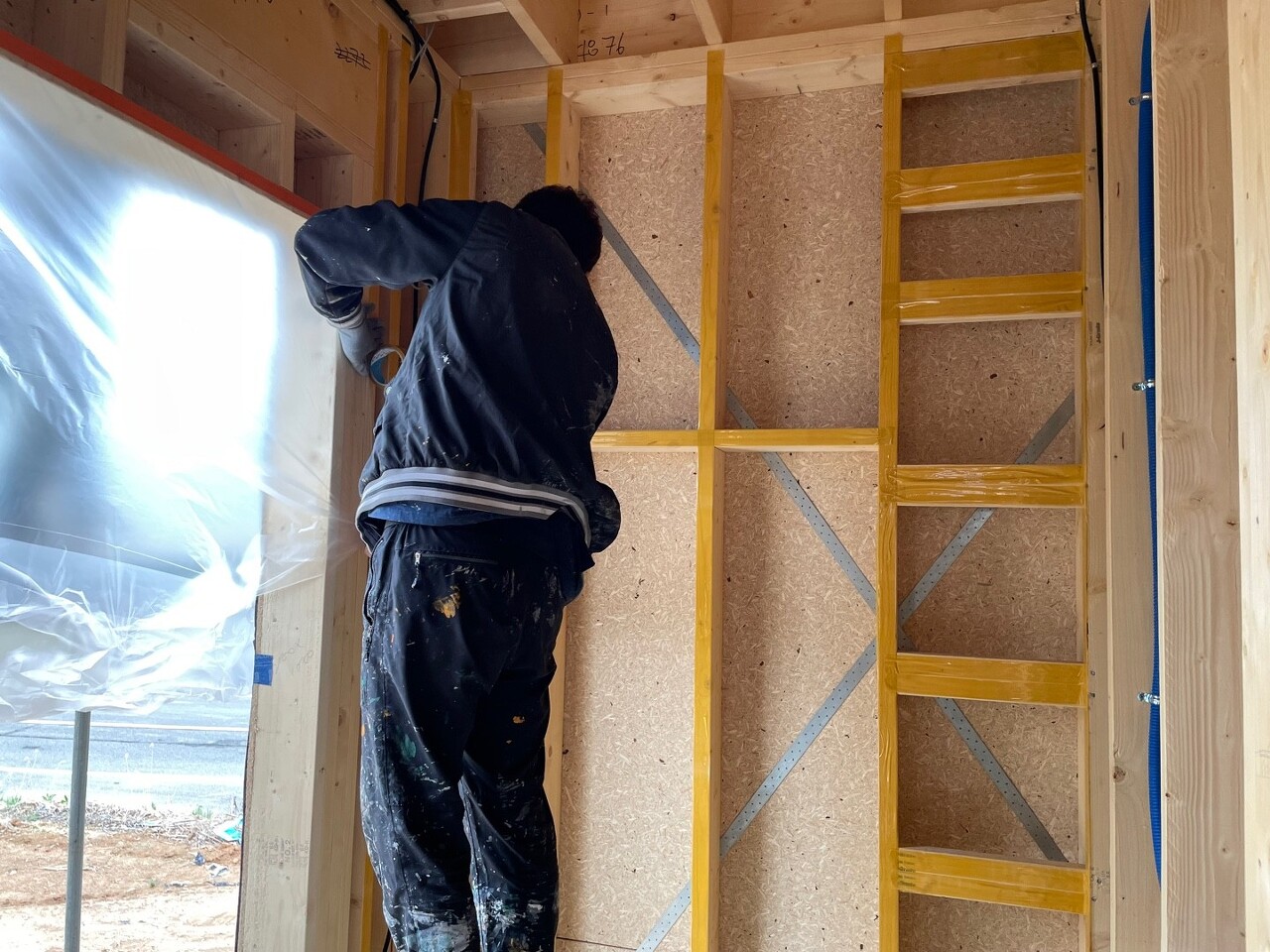

내부 전단벽 합판시공을 하였습니다.
합판을 스터드에 못으로 고정하면 스터드의 좌굴응력(휘어서 부러지는 것에 저항하는 힘)을
높일 뿐만 아니라 벽체의 찌그러짐에 효과적으로 저항하게 됩니다.

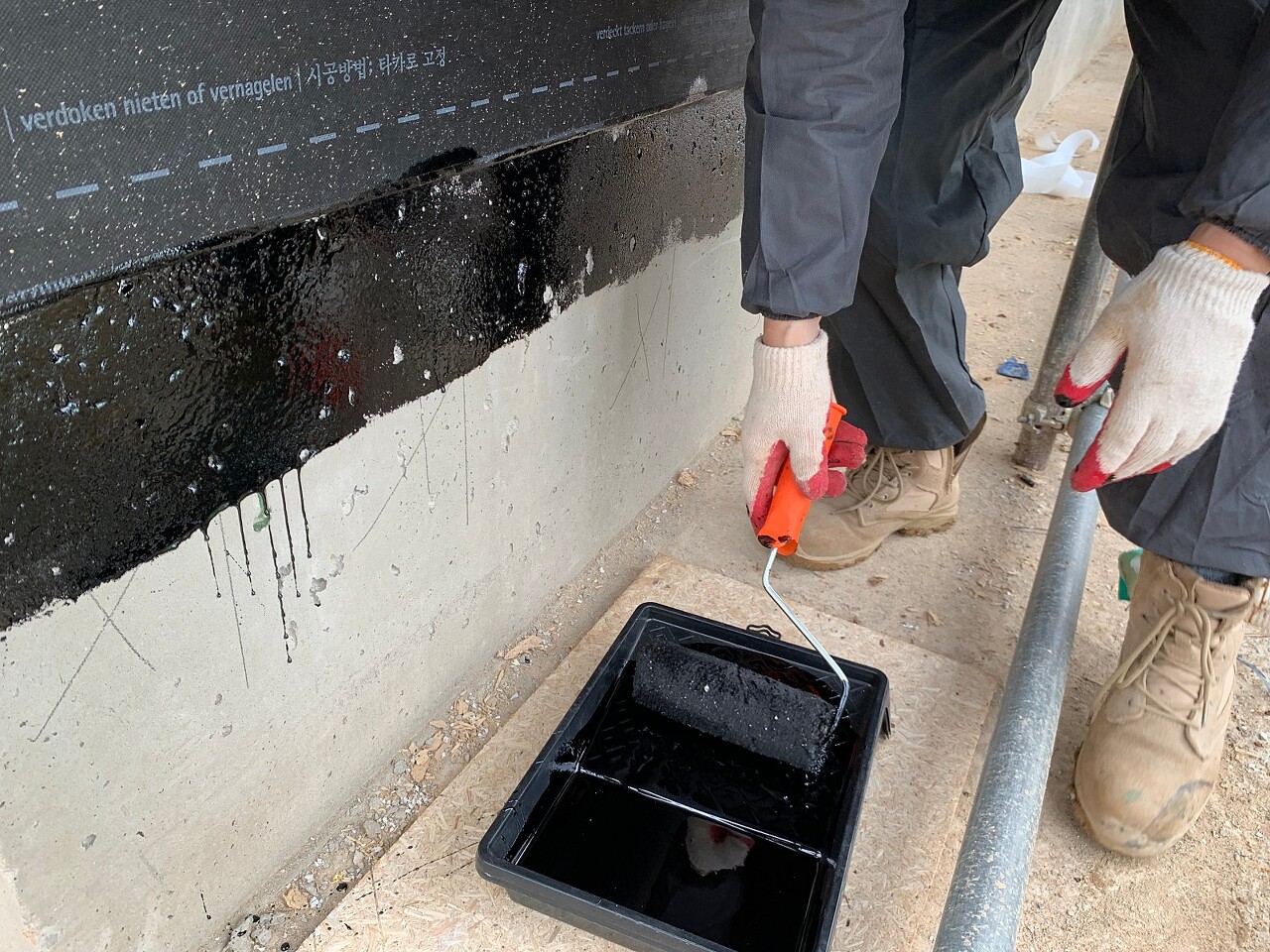

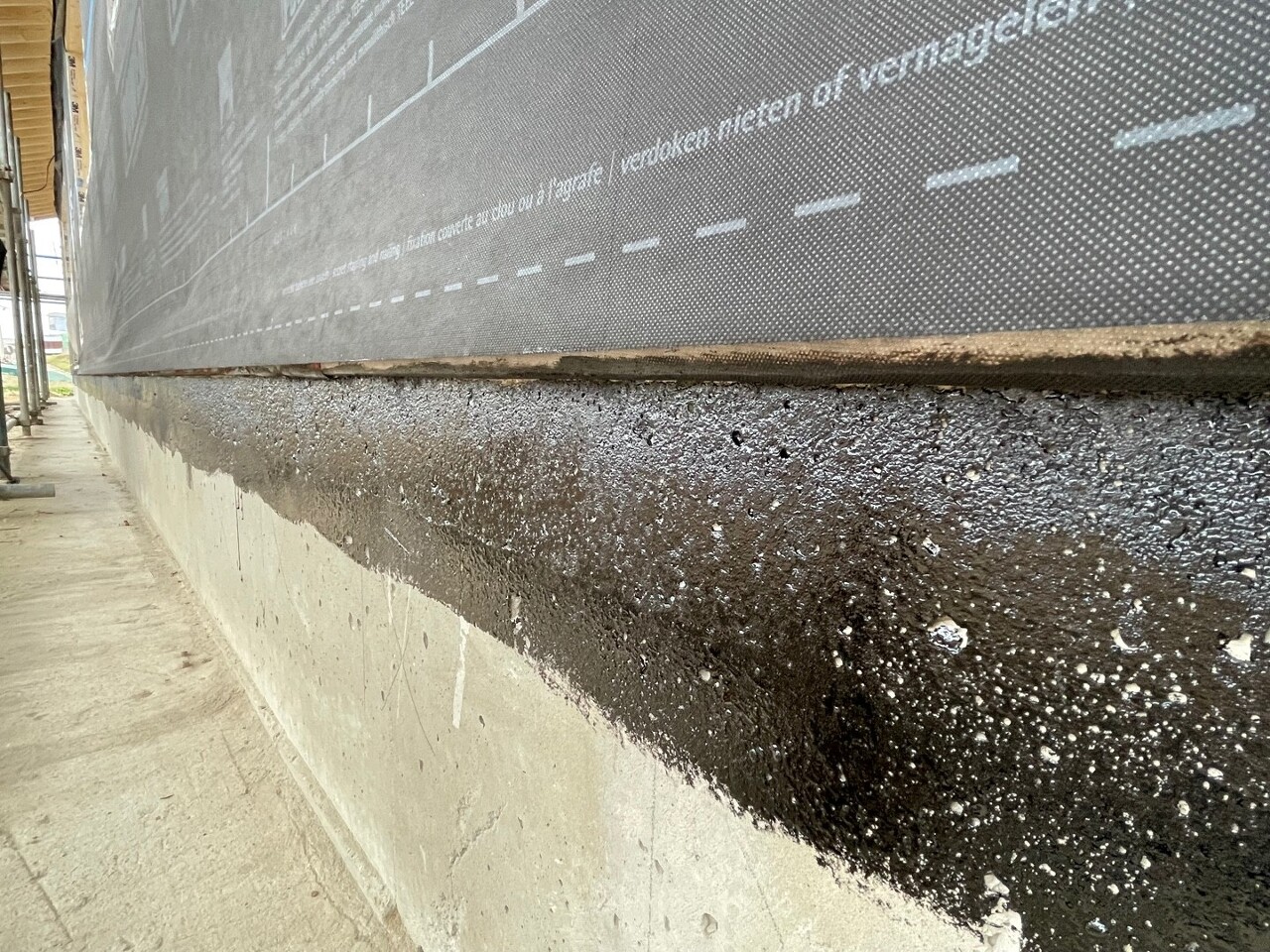

기단부에 습의 침투를 방지하기 위하여 아스팔트 프라이머 도포 작업을 하였습니다.

또한 아스팔트 프라이머는 콘크리트, 시멘트몰탈, 철판 등의 시공면에 도포할 수 있는 적점도를 아스팔트로 하여 하층과 시공층과의 접착을 원활히 하기 위하여 최초로 하는 제품이다. 라는 제조사의 설명인데요, 저희 현장에 이를 적용하면
콘크리트로 이루어진 기단부에 시공층인 아이소핑크의 접착을 원활히 하기 위하여 시공이 이루어진다라고 볼 수 있겠습니다.

수성 연질폼 시공이 시작 되었습니다. 주말동안 이루어질 예정입니다.
주말 잘 보내세요.
팀원들 모두 수고하셨습니다~!
