날씨: 흐림
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 오경택 (8시간), 문병선(8시간), 최영광 (8시간), 김종협 (8시간), 진민규 (8시간)
지원: 이재경 (8시간), 성재욱 (8시간)
금일품수 (누계) : 9.0품 (총 287.125품)
금일 작업 현황
- 석고보드 시공 및 퍼티 작업
- 마이너스 몰딩
- 기단부 단열
- 라인 조명
- 티비 박스 방음용 단열재 충진
3/16 (목) 예정작업
- 마이너스 몰딩
- 석고보드 시공 및 퍼티 작업
영종도 운서동 직영집짓기 34일차

- 기단부 단열
어제에 이어서 기단부 단열 작업을 진행했습니다.
흐린 날씨와 내부 작업에 집중하기 위해 건물 우측면까지 진행했습니다.

- 자재 보호
흐린 날씨에 빗방울이 떨어져 자재를 덮개로 보호했습니다.
외부에 있는 자재들이 수분에 취약한 석고보드와 MDF 입니다.

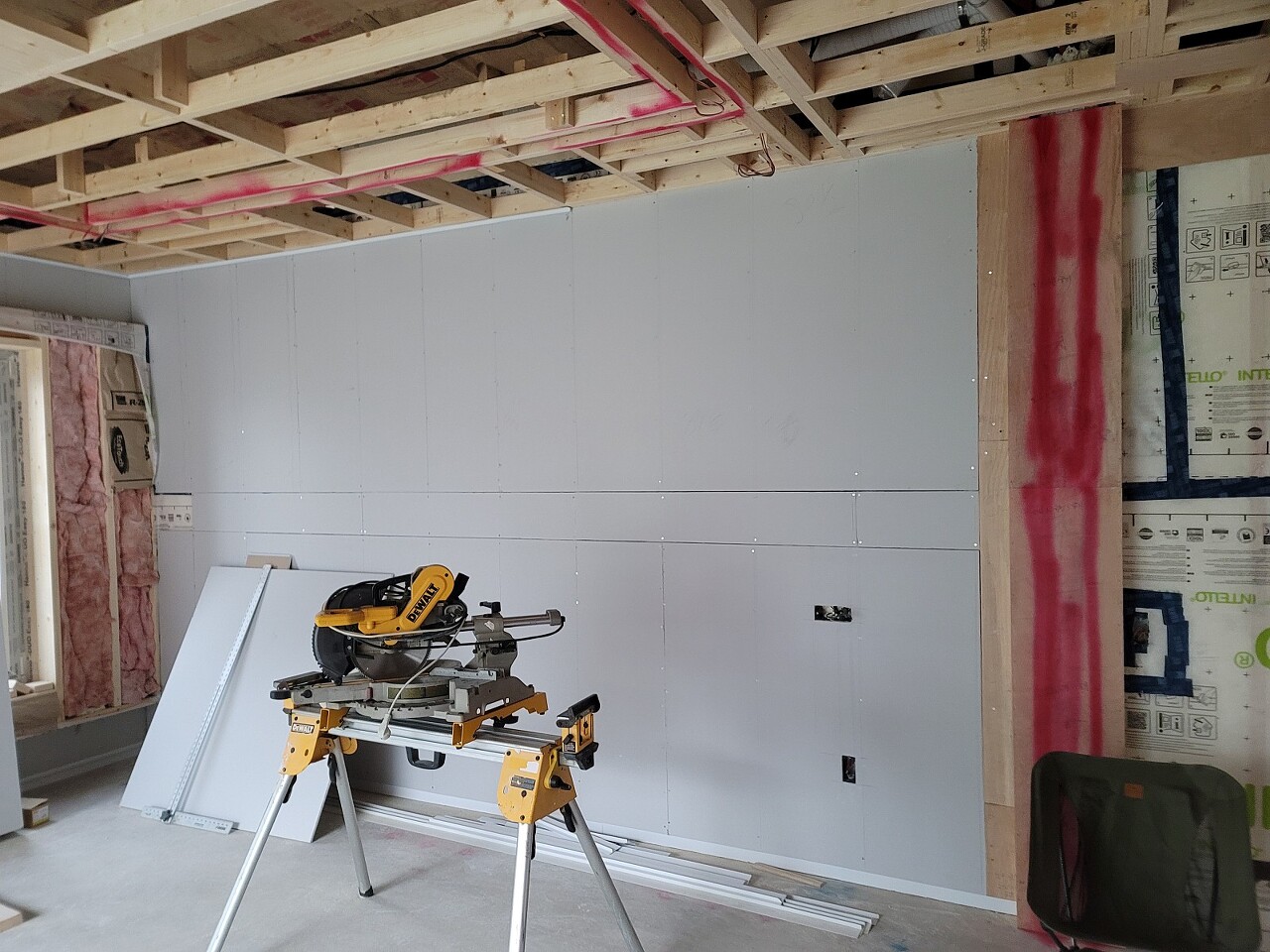

- 석고보드 시공 및 퍼티 작업
오늘은 석고보드 시공에 많은 분들이 집중하셨습니다.
기본적인 석고보드 시공, 마이너스 몰딩, 퍼티 작업 등이 진행됐습니다.
퍼티 작업

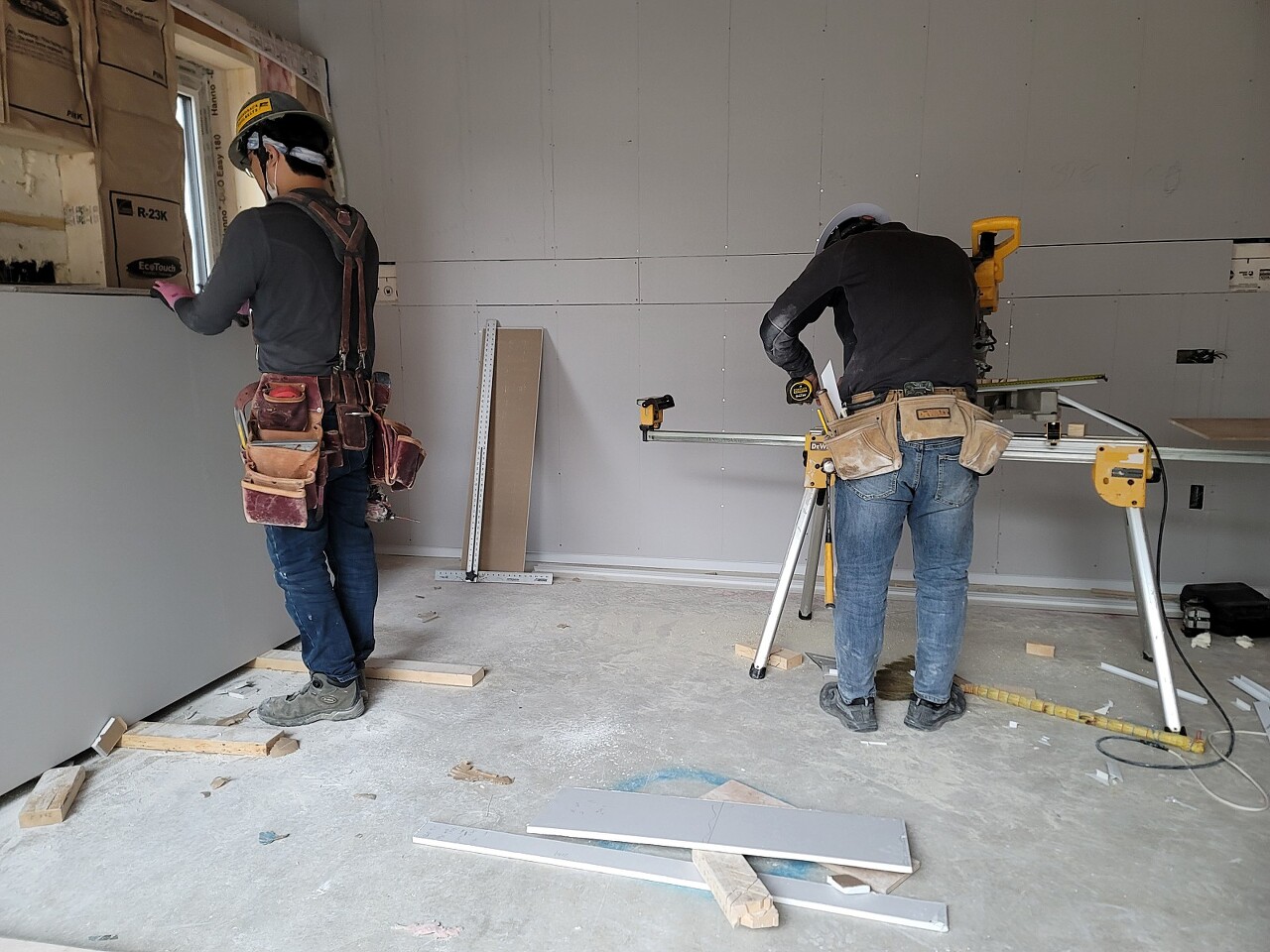

임시로 설치된 비계 발판을 조마간 철거해야 하므로, 계단 벽면 부터 퍼티 작업이 진행됐습니다.
< 작업자: 김종협 빌더 >

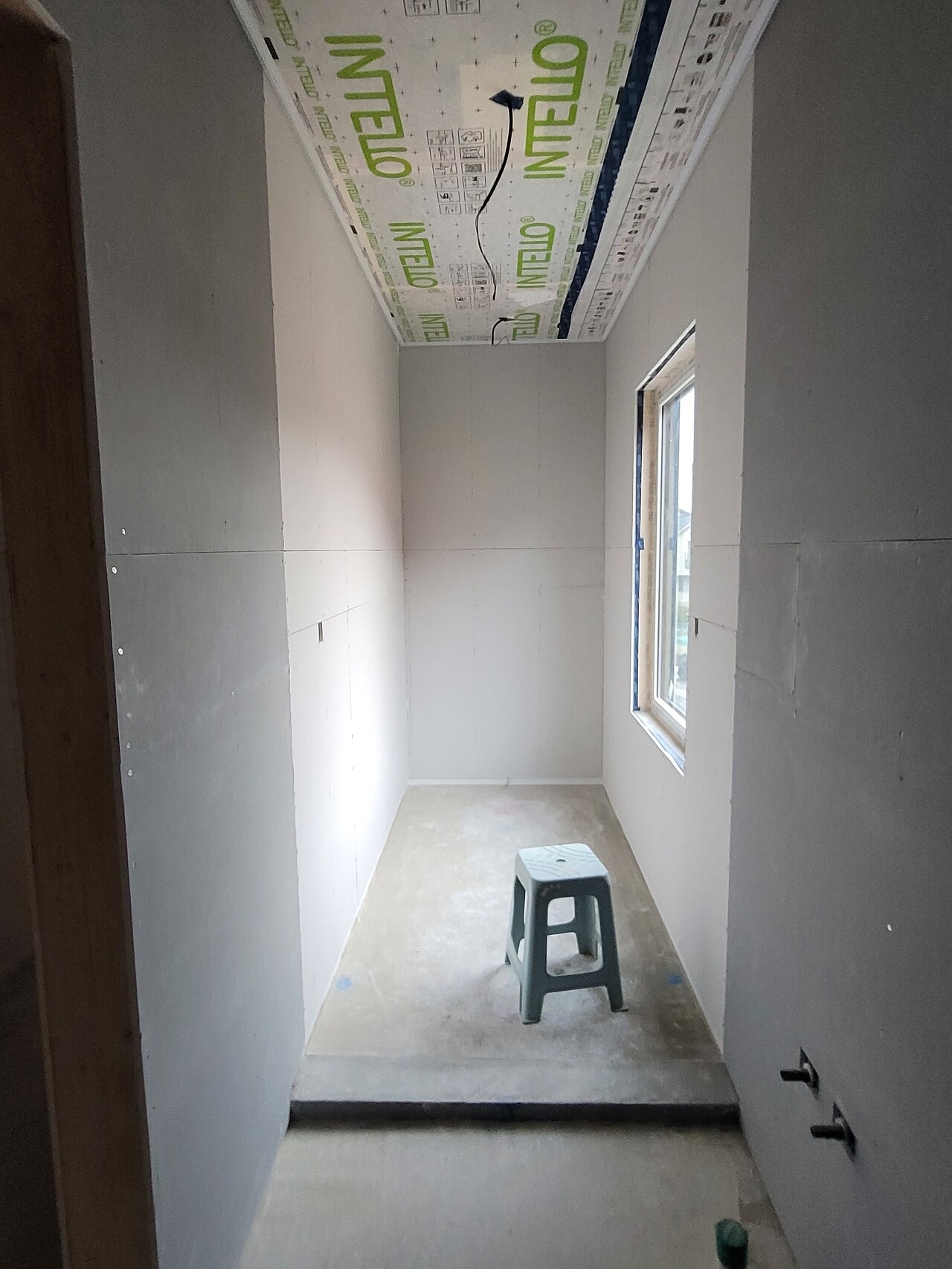

석고보드 시공

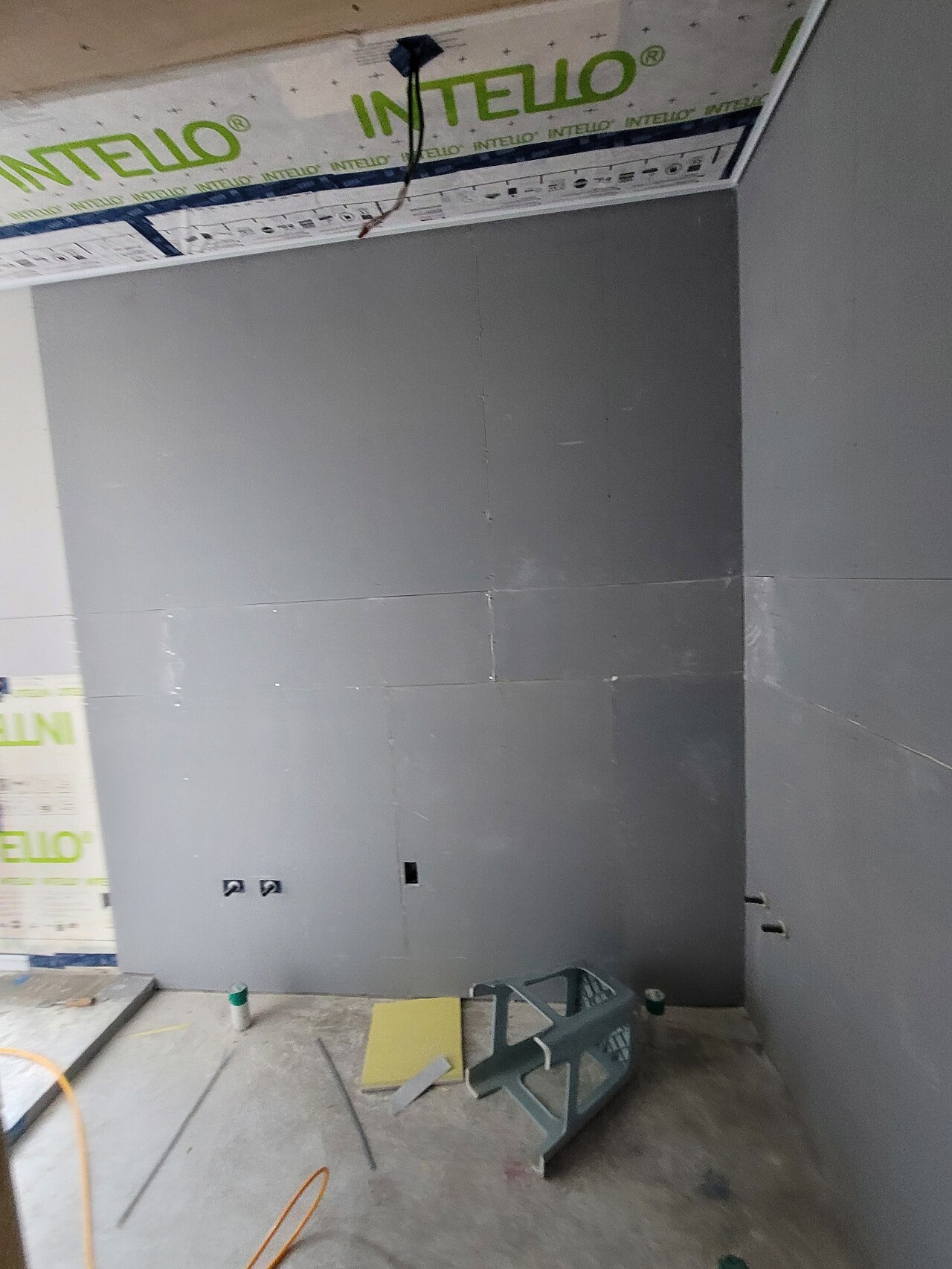

2층 진행 상황

1층 진행 상황

- 라인 조명
라인조명은 완성후 천정과 단차가 거의 없어, 실내의 미관상 깔끔한 느낌을 줍니다.
제작은 오경택 빌더께서 하셨습니다.

- 마이너스 몰딩

- 티비 박스 방음용 단열재
티비 박스 양쪽 구석에 비어있는 공간에 방음을 위한 글라스울을 채워 넣었습니다.
그리고 석고보드로 가려진 부분은 치워지는대로 작업하겠습니다.

-회식
오늘의 하이라이트, 빅 이벤트 "회식"이 있었습니다.
심지어 소고기!
건축주님 매우 맛있게 잘먹었습니다. ^^
