날씨: 맑음
▶ 오늘 근무 현황
팀 장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀 원 : 천영환(8시간), 곽호연(1시간), 윤민호(8시간)
금일품수 (누계) : 4품 (총 33.875품)
▶ 오늘의 작업
- 자재 재단
- 방통 블로킹 시공
- 장선 블로킹 시공
- 릿지 포스트, 릿지 보드 시공
- 서까래 시공
- 서까래 블로킹
- 이브 블로킹
▶ 다음 예정 작업
- 자재 재단
- 방통 블로킹 시공
- 서까래 시공
- 서까래 블로킹
- 이브 블로킹
- 투습 방수지 시공
- 이중 지붕 시공
- 허리케인타이 시공
안녕하세요~
양양 현북 8일차입니다.
비가 오고 이틀정도 쌀쌀하더니 이제는 언제 그랬냐는듯이
날씨가 참 많이 따뜻해졌습니다.
정말 봄이 온 것 같습니다.
먼저 서까래 시공 전 릿지 포스트와 보드를 시공하는 모습입니다.


릿지포스트를 못으로 고정을 해준 후에 수평대를 이용하여 수직으로 만든후에 가새를 고정해줍니다.
고정후 릿지보드 시공하는 모습입니다.

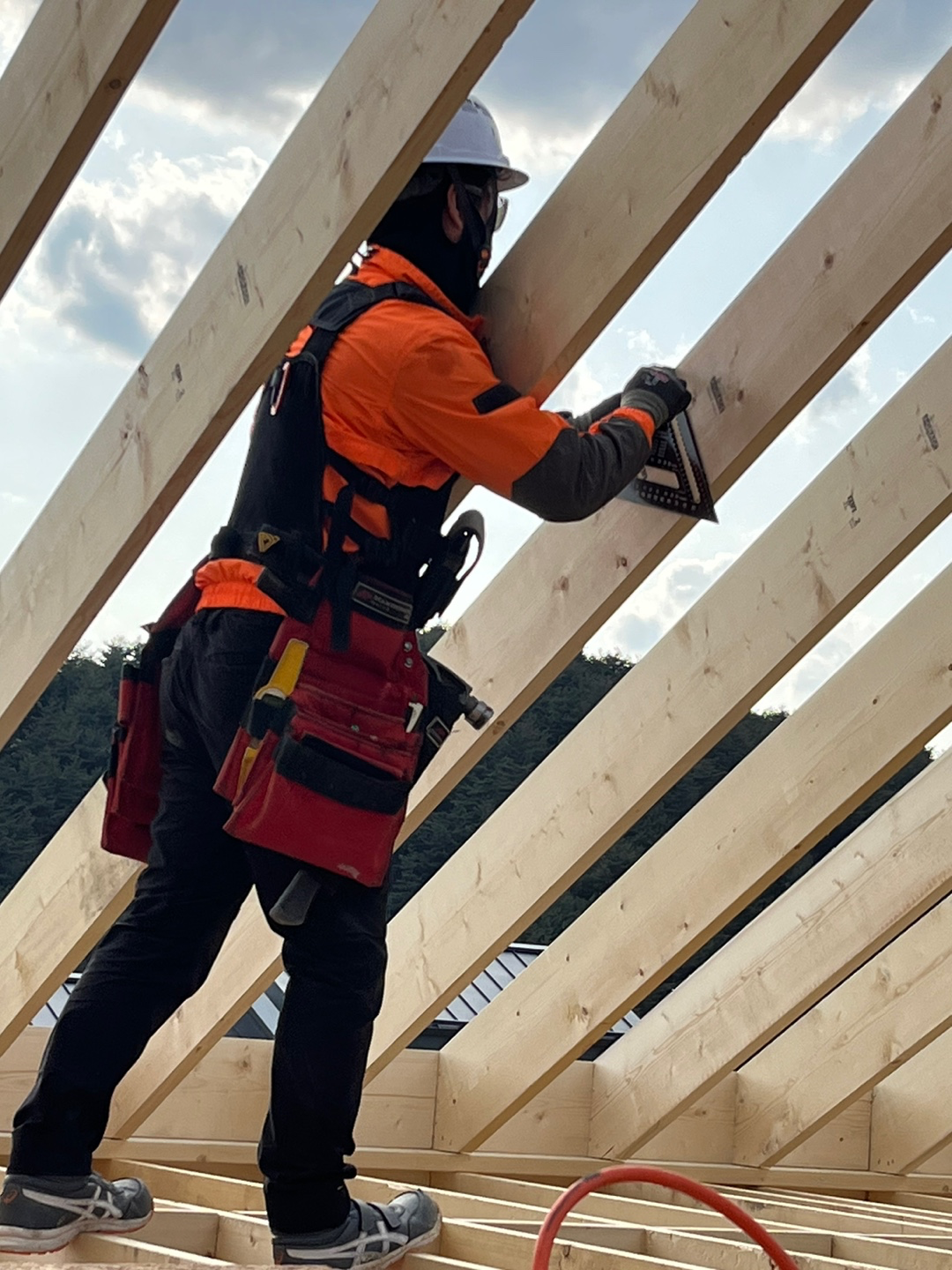

다음은 서까래 시공입니다.
우선 서까래를 시공할 위치에 옮겨 놓고 준비를 하였습니다.

릿지보드의 체크된 부분에 블로킹을 먼저 시공한 후에 그 옆으로 서까래를 시공합니다.

클램프를 이용하여 정확한 간격으로 시공합니다.



건축주님이 함께 고생해주셨습니다.

다음은 방통 블로킹 시공입니다.

정확한 치수대로 시공하였습니다.
방통 블로킹 이름과 같이 방통 타설때 콘크리트가 옆으로 흘러 넘치지 않게 보강작용을 합니다. 또 마이너스 걸레받이와 석고작업시 상 작용도 해줍니다.


금일 진행상황입니다.
벌써 어엿한 집의 형태를 갖추고 있습니다.
하루하루 빠르게 집이 지어지는 걸 보니
정말 많이 뿌듯합니다.
오늘과 같이 앞으로도
내가 살 집을 짓는다는 포부로 열심히 시공에 임하겠습니다.


시공이 완료된 후에는 정리정돈 및 청소도
완벽하게 하고 퇴근하였습니다.
팀원분들 오늘도 고생 많으셨습니다.
감사합니다!
