날씨: 흐리고 가끔 빗방울
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 오경택 (8시간), 최영광 (8시간), 김종협 (8시간)
지 원 : 정태영 (8시간), 권재홍 (8시간), 김승우 (8시간), 조길환 (8시간)
금일품수 (누계) : 9.0품 (총 236.125품)
금일 작업현황
- 단열재(Glass wool) 시공 (완료)
- 내부 기밀테이핑 작업
- 현관 하이클래딩 시공
- 걸레받이 시공
- 징크팀 시공
내일 예정작업
- 내부 기밀테이핑 작업 마무리
- 현관 하이클래딩 천장 시공
- 걸레받이 시공
- 징크팀 시공
영종도 운서동 직영집짓기 28일차
아침부터 흐리더니 가끔씩 빗방울이 떨어졌습니다.
오랜만의 반가운 비이건만 빗속에는 먼지가 가득합니다.
눈에 보이는 것만이 전부가 아닌 것을 알 수 있습니다.
지붕 시공과 외벽 마감재 시공이 끝났고, 내부 단열재 충진 시공도 완료되었습니다.
이제 투습방습지와 기밀테이핑 작업을 마무리하게 되면,
다운실링 작업과 함께 석고보드로 내부도 덮혀지게 됩니다.
나중에 눈에 보이지 않는 작업이고 덮혀질 작업이라고 해서 적당히 작업할 수는 없습니다.
작업 한 단계 한 단계 충실하게 진행합니다.

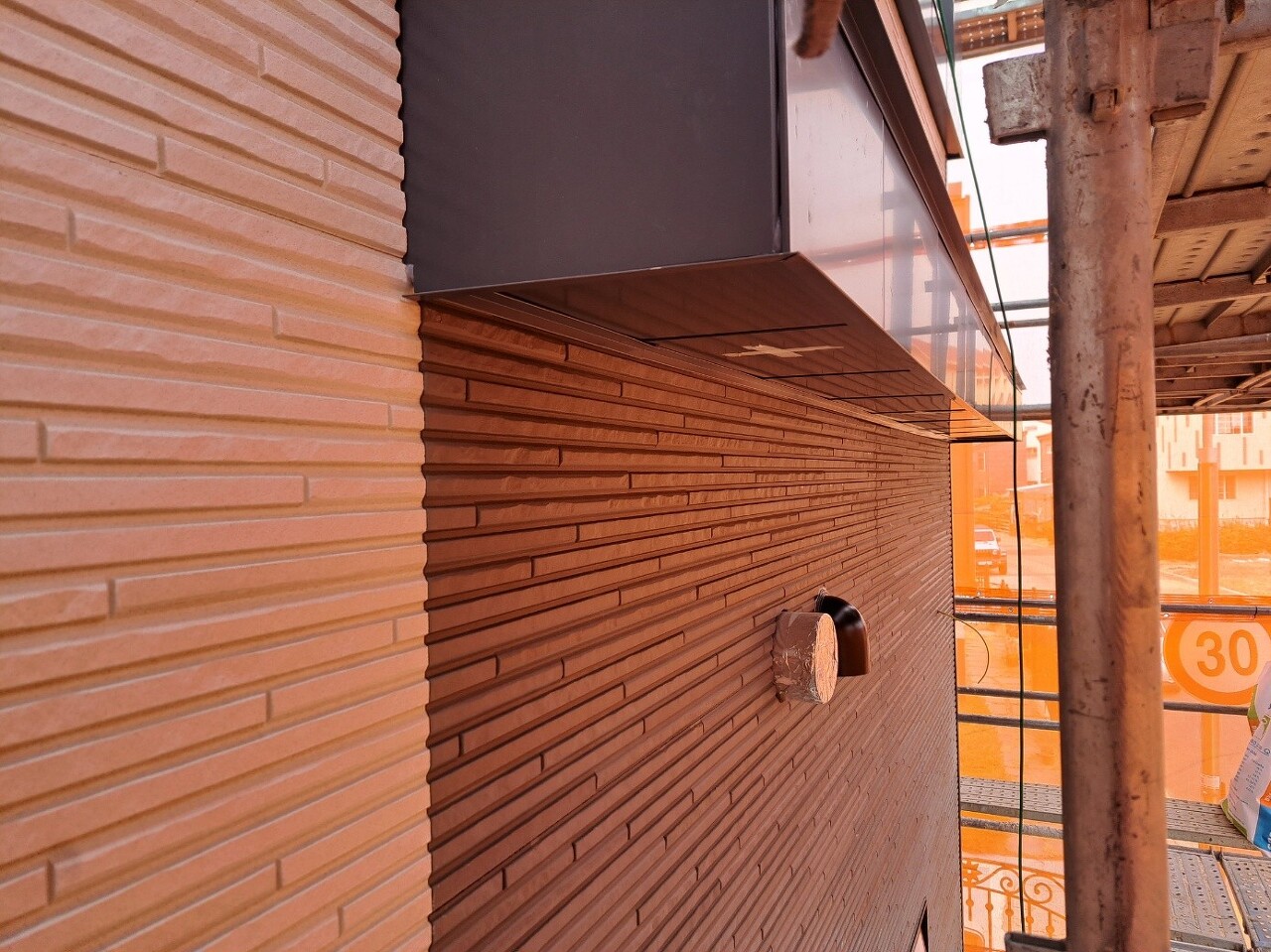

오전 일찍 석고보드와 기타 자재들이 입고되었습니다.
![](https://blog.kakaocdn.net/dn/ccF4H7/btr2RhLpZZF/kSgSBQYvJMKO94vFoDa9L1/img.jpg)

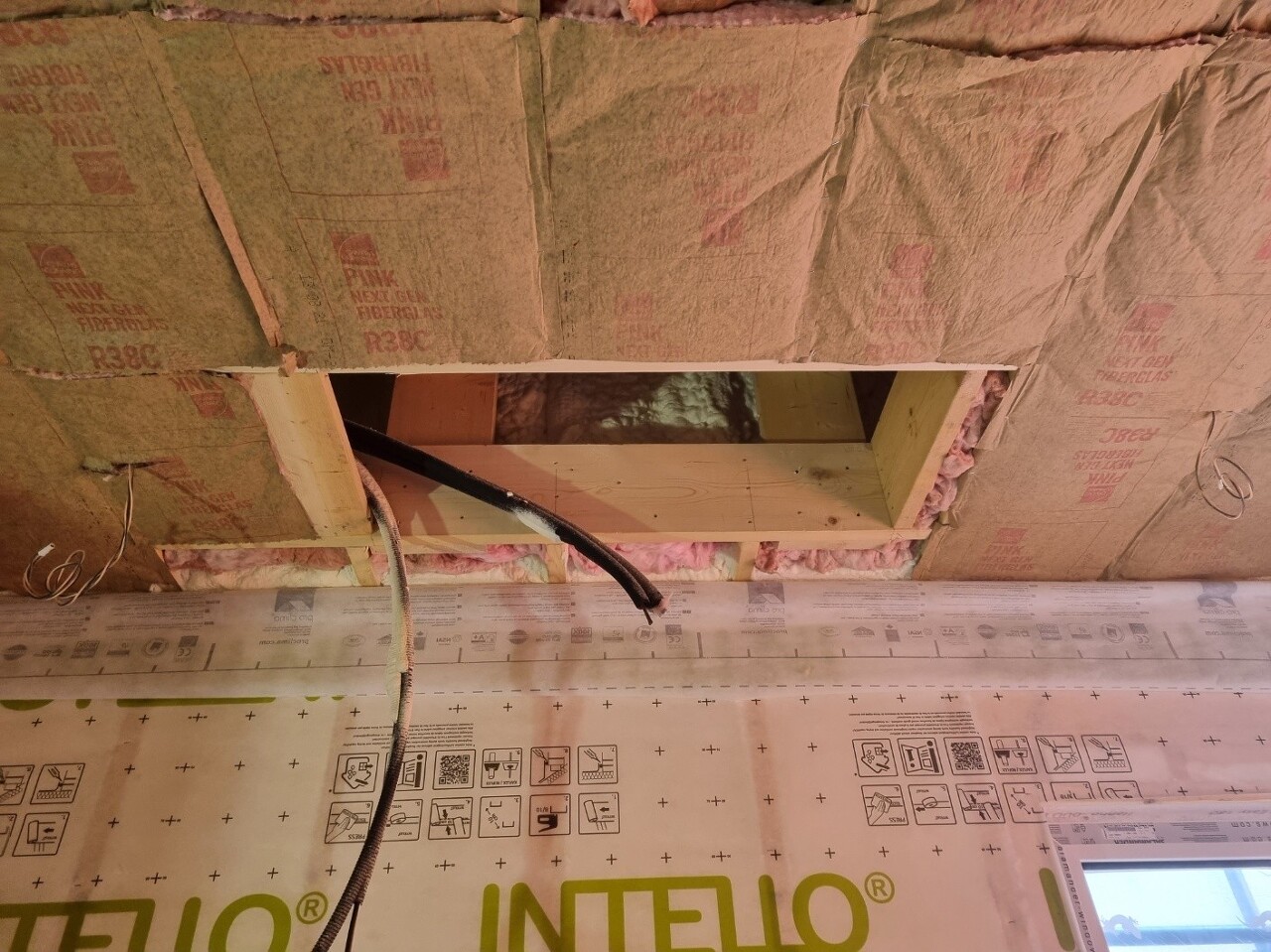

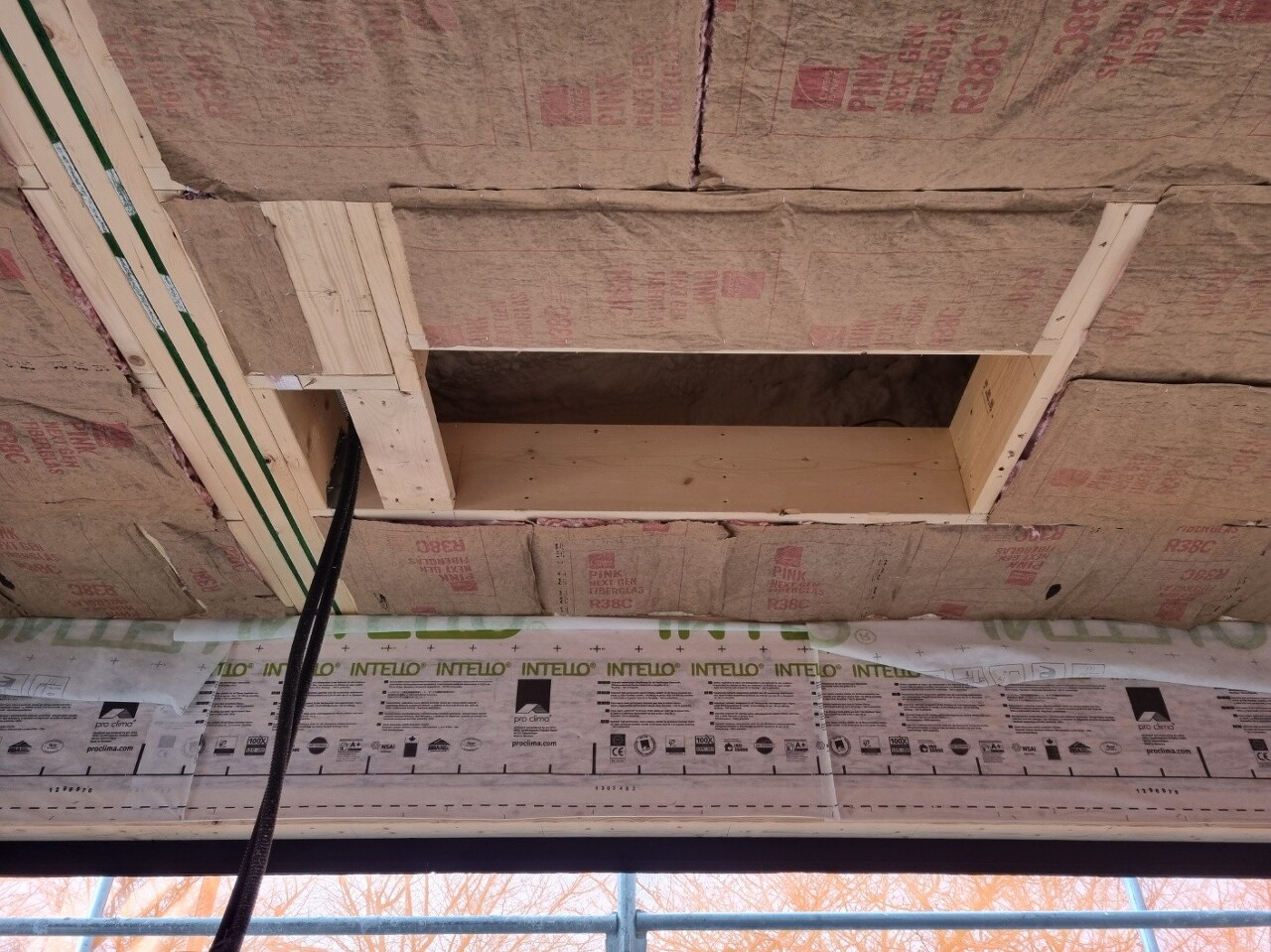

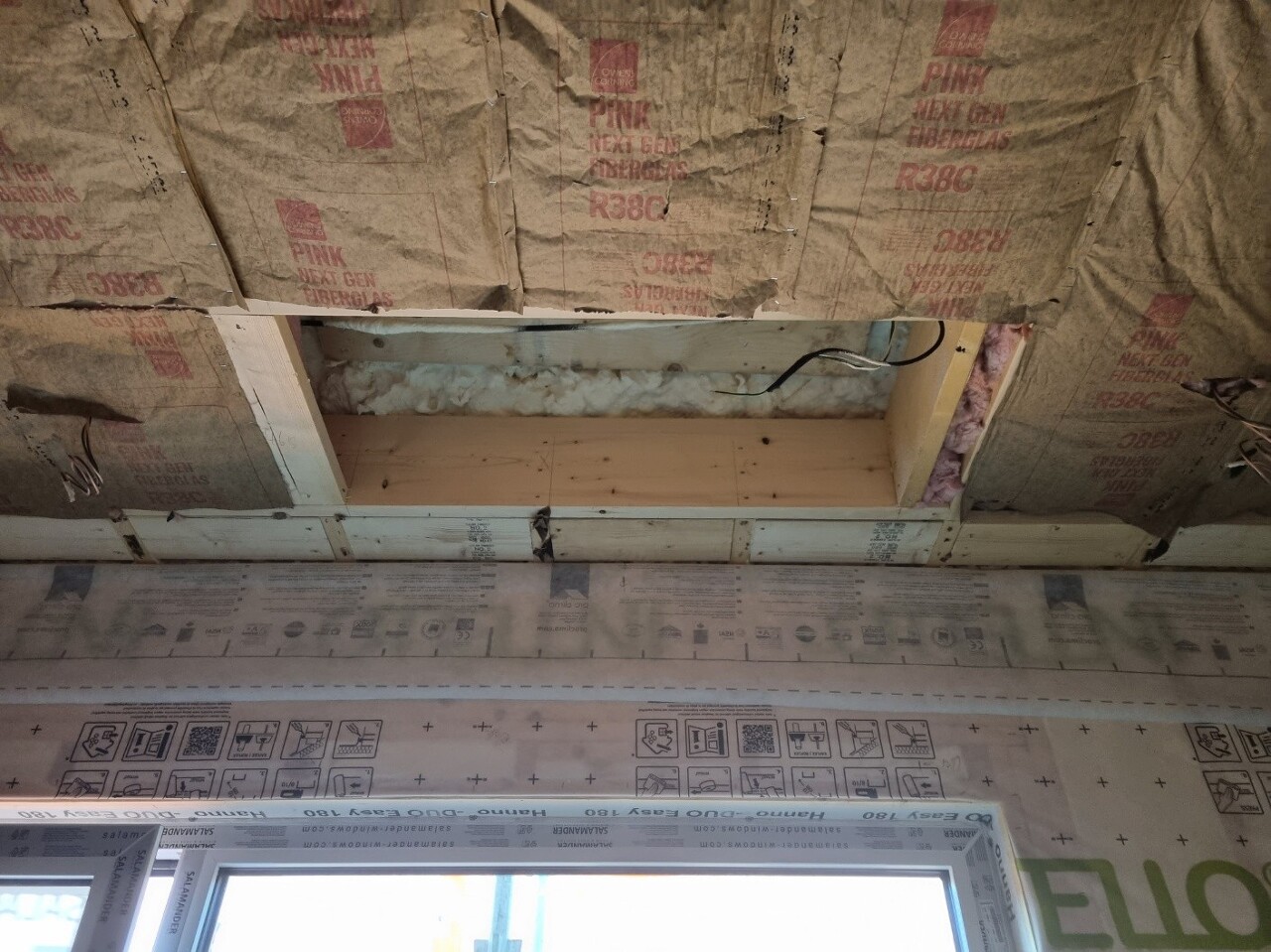

오늘은 주요 작업으로 외벽체 안쪽 투습방습지 시공과 기밀테이핑 작업을 진행하였습니다.
![](https://blog.kakaocdn.net/dn/bpfflB/btr2PzMwGtl/gbGulv2OToK47PipKEEfQ1/img.jpg)
![](https://blog.kakaocdn.net/dn/b4FYDY/btr2RhLpZPN/c683jeo8FfOcpETjZMKtZK/img.jpg)
![](https://blog.kakaocdn.net/dn/bzu2SI/btr2QLsq3oy/rUnv8KHk6RKE6kMmPoMrL0/img.jpg)
![](https://blog.kakaocdn.net/dn/cXn7xV/btr2QKfYddN/z9tgSGSt4hW2xzfPS5zRO0/img.jpg)

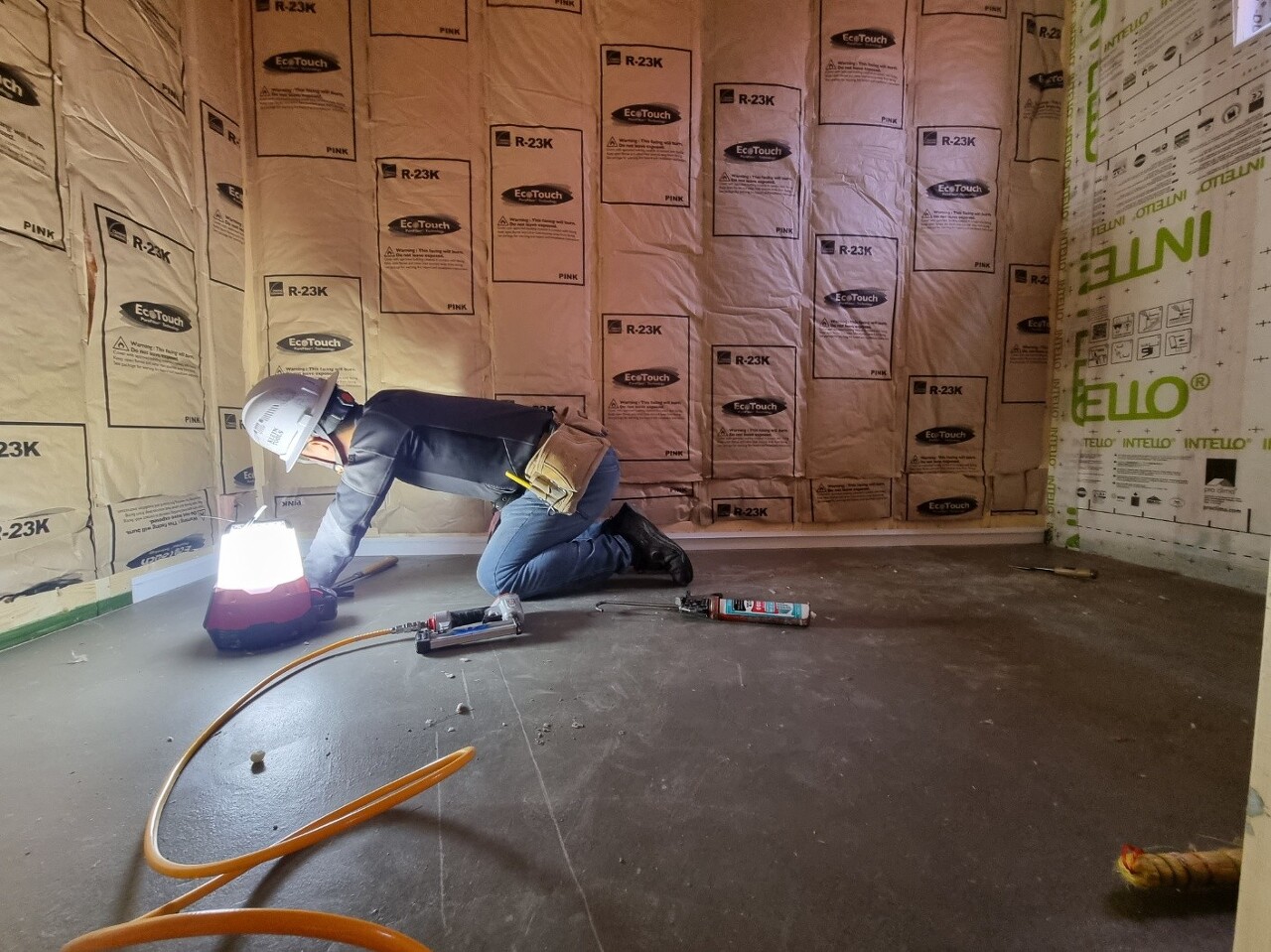

외벽체 내부에 투습방습지 시공이 완료된 곳 중 아래와 같은 곳에는 추가로 기밀 테이핑 작업을 진행하였습니다.
- 투습방습지 겹침시공 이음매
- 배관/전선 유입구 부분
- 전기/통신 콘센트
- 창호 주변 등

현관 하이클래딩 작업이 계속 진행되고 있습니다.
![](https://blog.kakaocdn.net/dn/qLPBy/btr2D6kXCYt/1m4RRxdPPI6o8hjkH0rijk/img.jpg)
현관 하이 클래딩 시공도 이제 천장부만 남겨두게 되었습니다.
걸레받이 시공도 진행되었습니다.

![](https://blog.kakaocdn.net/dn/dj3it0/btr2PRGieZV/CX7rcFS58Nod94oDF4ymj1/img.jpg)

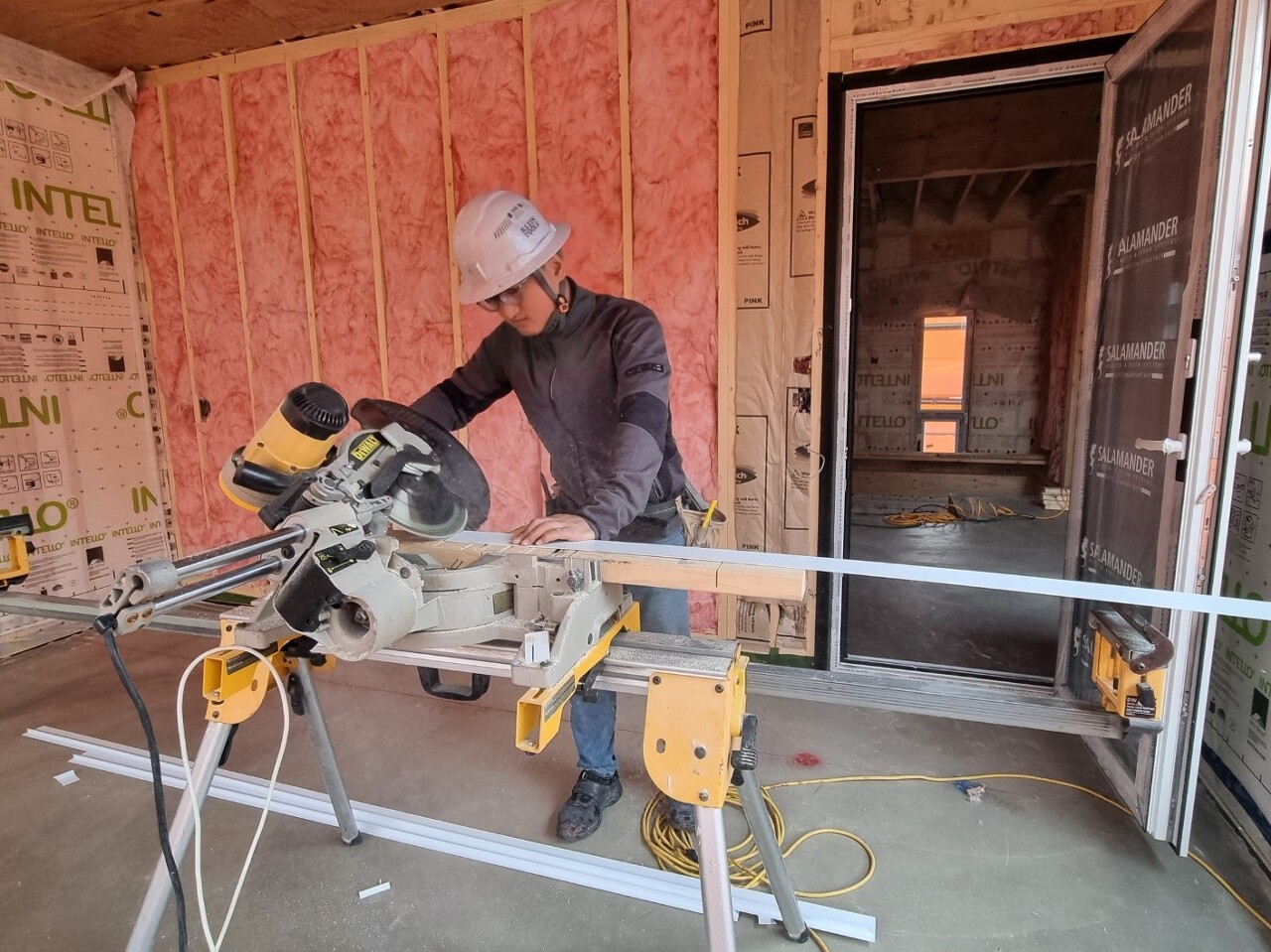

마이너스 걸레받이 재단중인 모습
![](https://blog.kakaocdn.net/dn/bO0dGN/btr2H6EEcbu/6pOdjk0X3w0EmKxAOYkdK1/img.jpg)
빈틈없는 코너 시공을 위해 신중하게 확인하면서 작업을 진행합니다.

징크팀에서는 2층 돌출 창 하부 마감 작업을 진행하였습니다.
![](https://blog.kakaocdn.net/dn/cdwaOL/btr2GK2Jj5a/pcE3P1QgCIZLgkRaQge0A1/img.jpg)
기타 내부 목작업의 일환으로 열회수 환기장치 점검구 , 시스템 에어콘 설치 자리 상작업이 진행되었습니다.
점검구는 향후 AS를 위한 공간입니다.
![](https://blog.kakaocdn.net/dn/bvnZYY/btr2OqWSutY/LmKZinEIPasl4jsVEN9Tkk/img.jpg)
![](https://blog.kakaocdn.net/dn/brZgv4/btr2EaASzmA/KTs8eirHVmp3hFot68O8r0/img.jpg)
![](https://blog.kakaocdn.net/dn/bi54AF/btr2Iwwmx9P/tQkZ5UH8p3bUcukJlSd77K/img.jpg)
![](https://blog.kakaocdn.net/dn/m6jZ3/btr2D41JSj9/KEOnoTAQpl4MUFA5H3Tsl1/img.jpg)
마지막으로 천장 조명에 대한 위치와 레이아웃 등을 표시하는 작업도 진행되었습니다.
![](https://blog.kakaocdn.net/dn/bQ9rKL/btr2TC2PwJN/HL05YEPGgKLV3NQ6SszYI0/img.jpg)
![](https://blog.kakaocdn.net/dn/bjYwpB/btr2D7Ea9XN/NrVUdYEPpYYXKX7J1TpeZ1/img.jpg)
천장 조명의 위치를 바닥에 표시해 두는 것은
천장과 벽체에 석고보드 작업이 진행되기 때문에 석고보드 작업으로 인해 표시를 해두더라도 정보가 가려지기 때문입니다.
추후 조명 작업 시 바닥의 레이아웃 정보를 확인하여 정확한 작업이 이루어집니다.
오늘도 안전한 하루를 보냈습니다.
모든 빌더님들 수고하셨습니다.
내일 뵙겠습니다~!
