날씨 : 일교차가 큰 봄날씨
- 금일 근무자
팀 장 : 이상민(7시간)
부팀장 : 이재경(7시간),
팀 원 : 이주형(7시간), 성재욱(7시간), 이민기(7시간), 권동환(7시간)
지 원 : 박선민 팀장(7시간), 천영환(7시간)
금일품수 (누계) : 7품 (총93.875품)
금일 작업현황
- 전기팀 작업 (완료)
- 창호팀 작업 (완료)
- 외벽 투습방수지 이음매 테이핑 작업 (완료)
- 방통 블로킹 시공 (완료)
- 콤보 작업 및 외날 후레싱 작업
- 레인스크린 시공
- 하부후레싱 시공
- 하이클레딩 상작업
다음 예정작업

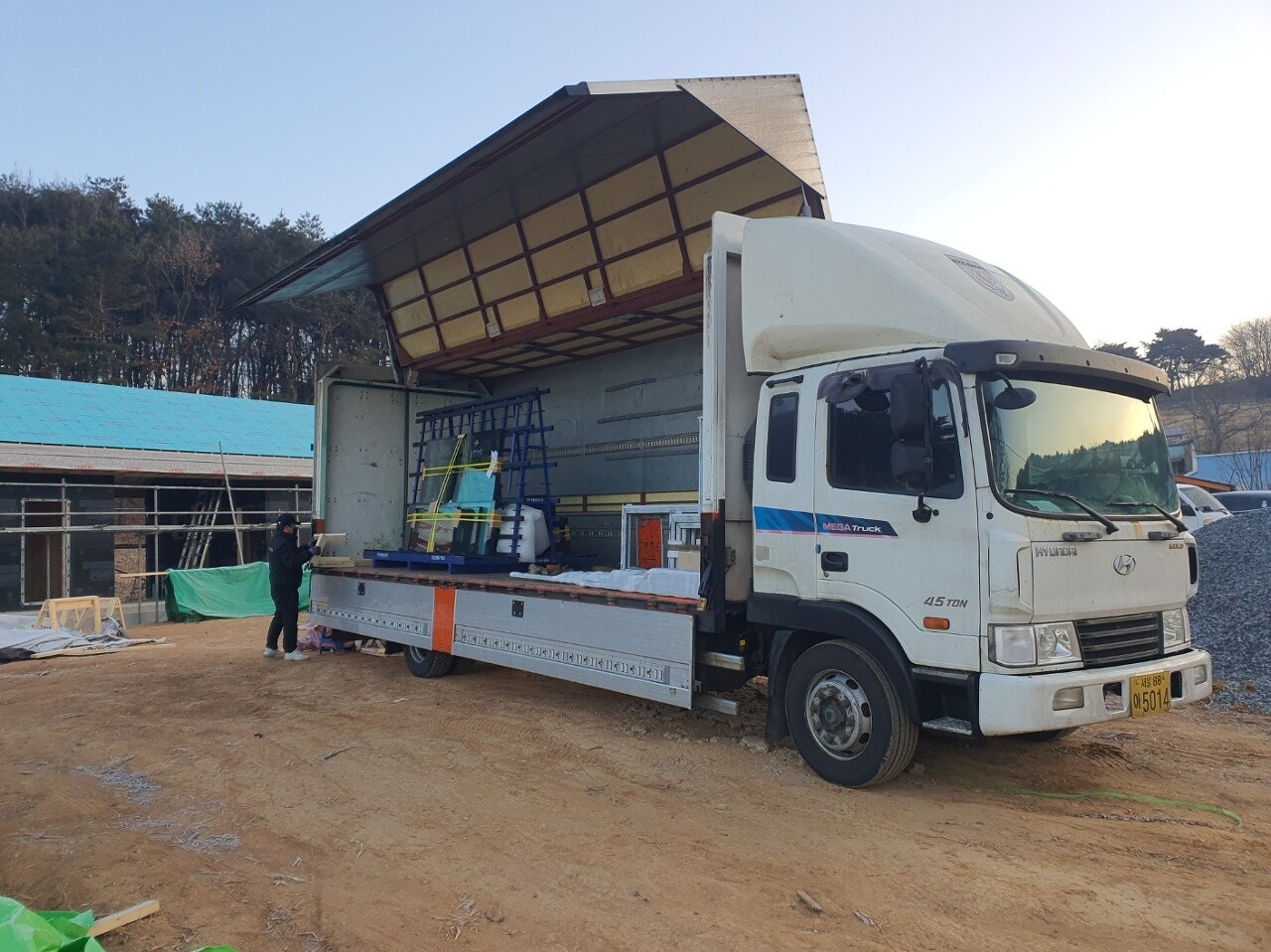

- 2차 자재 수령 예정
- 레인스크린 시공 예정
- 버그스크린 시공 예정
- 하부후레싱 시공 예정
안녕하세요.
홍성 홍동에서의 13일차입니다.
요즘 일교차가 큰 하루가 계속 지속되고 있습니다. 환절기에 감기 조심 하시기 바랍니다.
오늘도 힘차게 시작해보겠습니다.

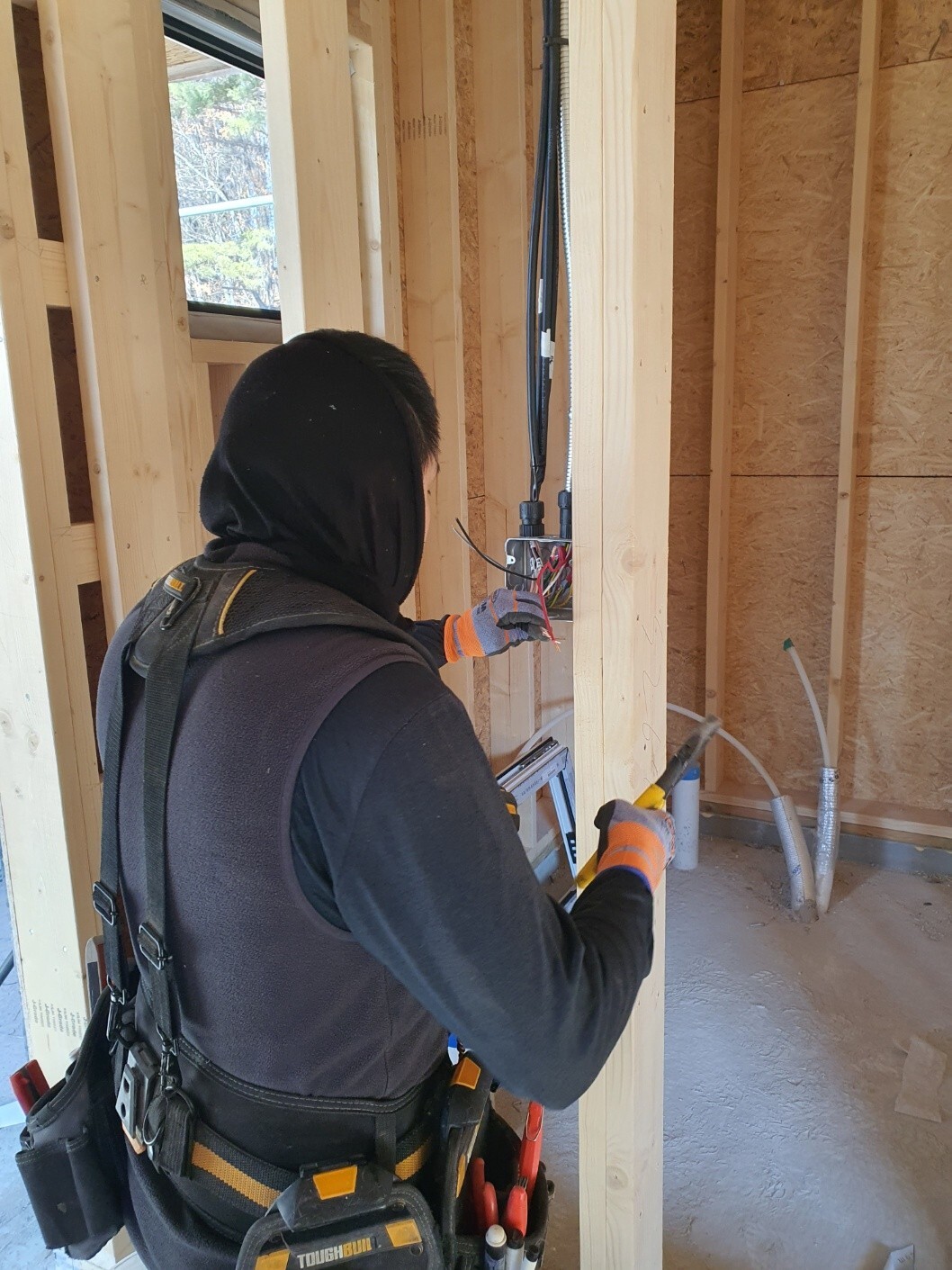

- 전기팀 작업

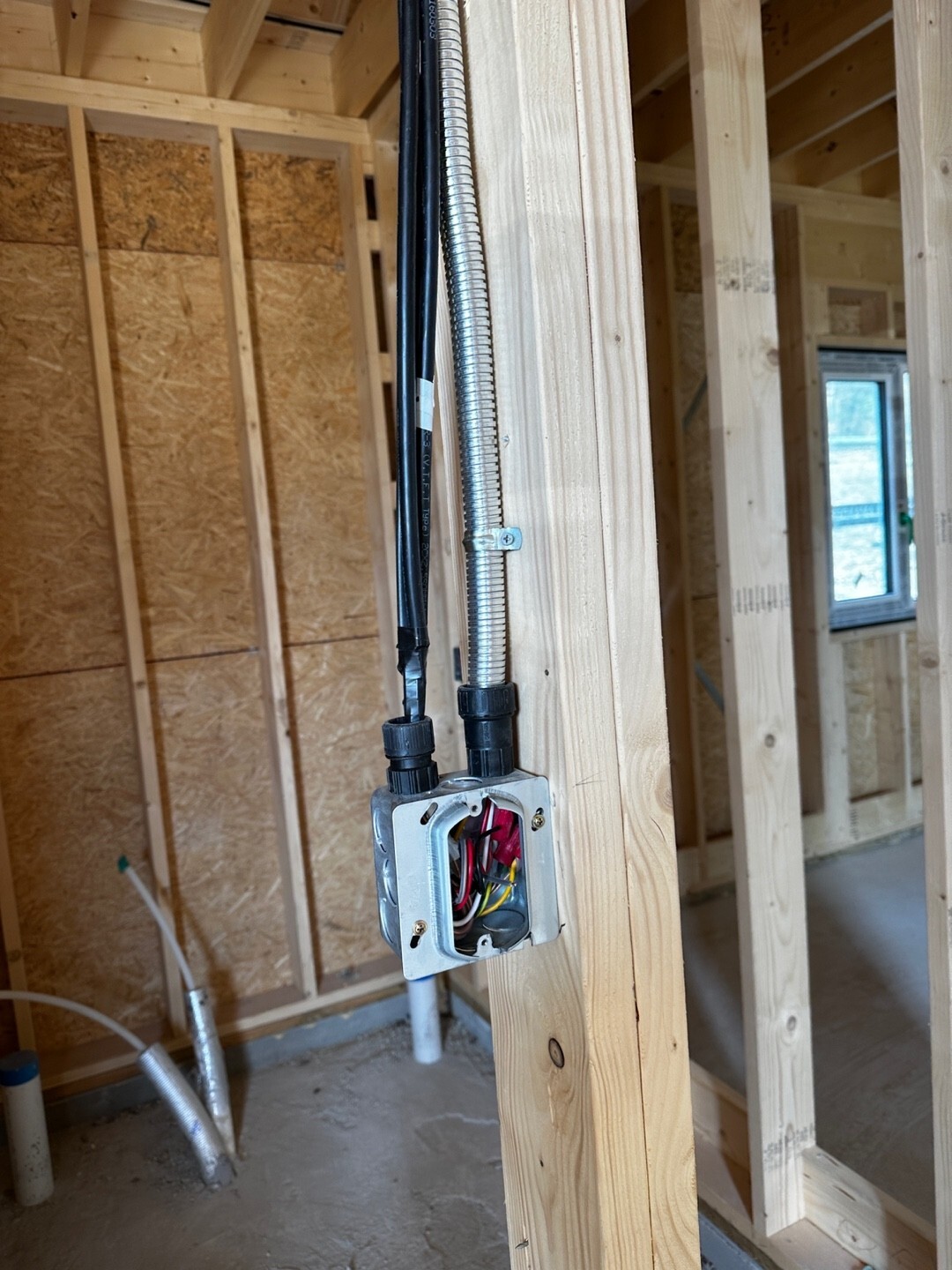

금일은 전기팀이 내방하여 전기 작업을 진행하였습니다.

- 창호팀 작업

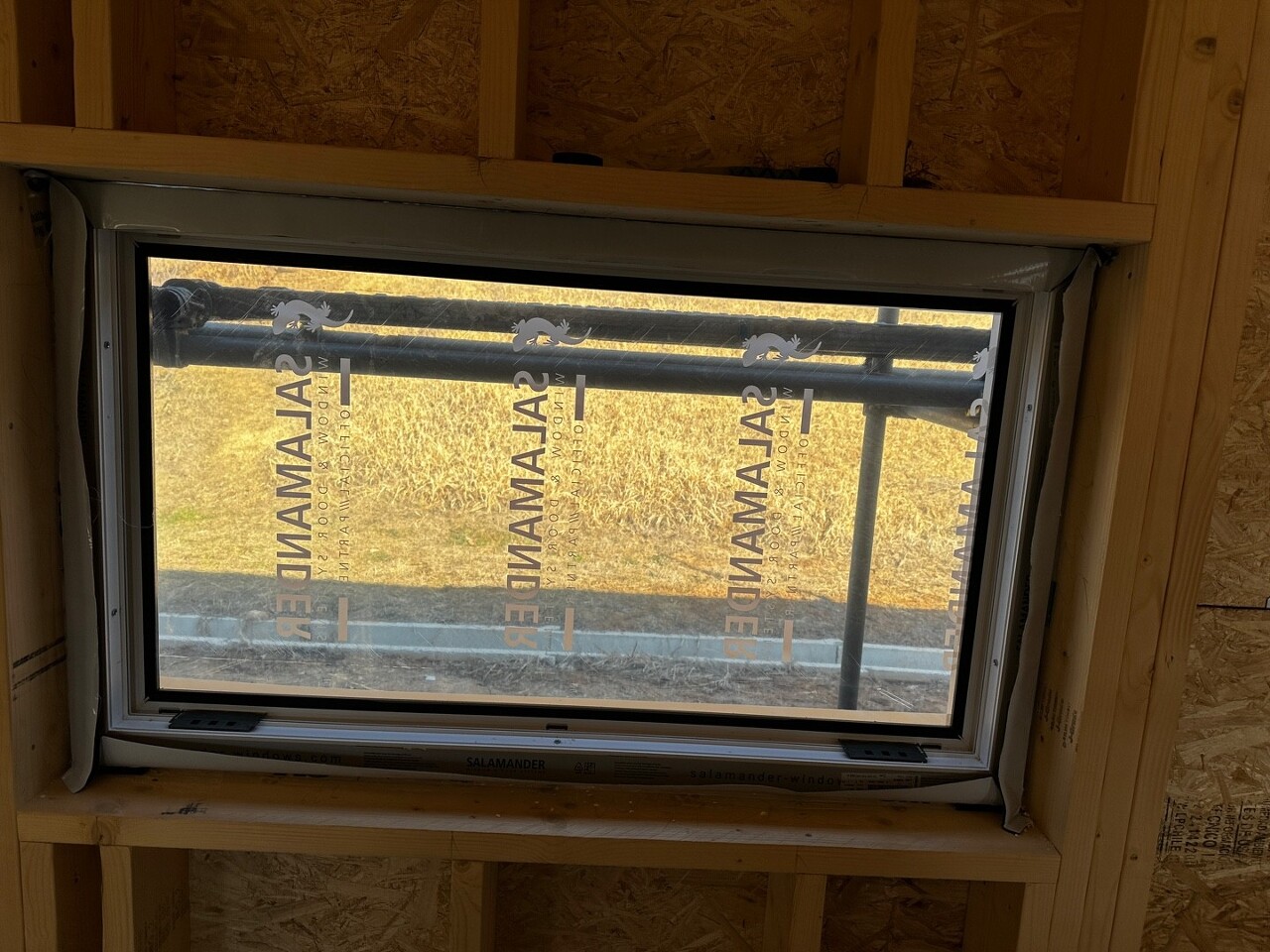

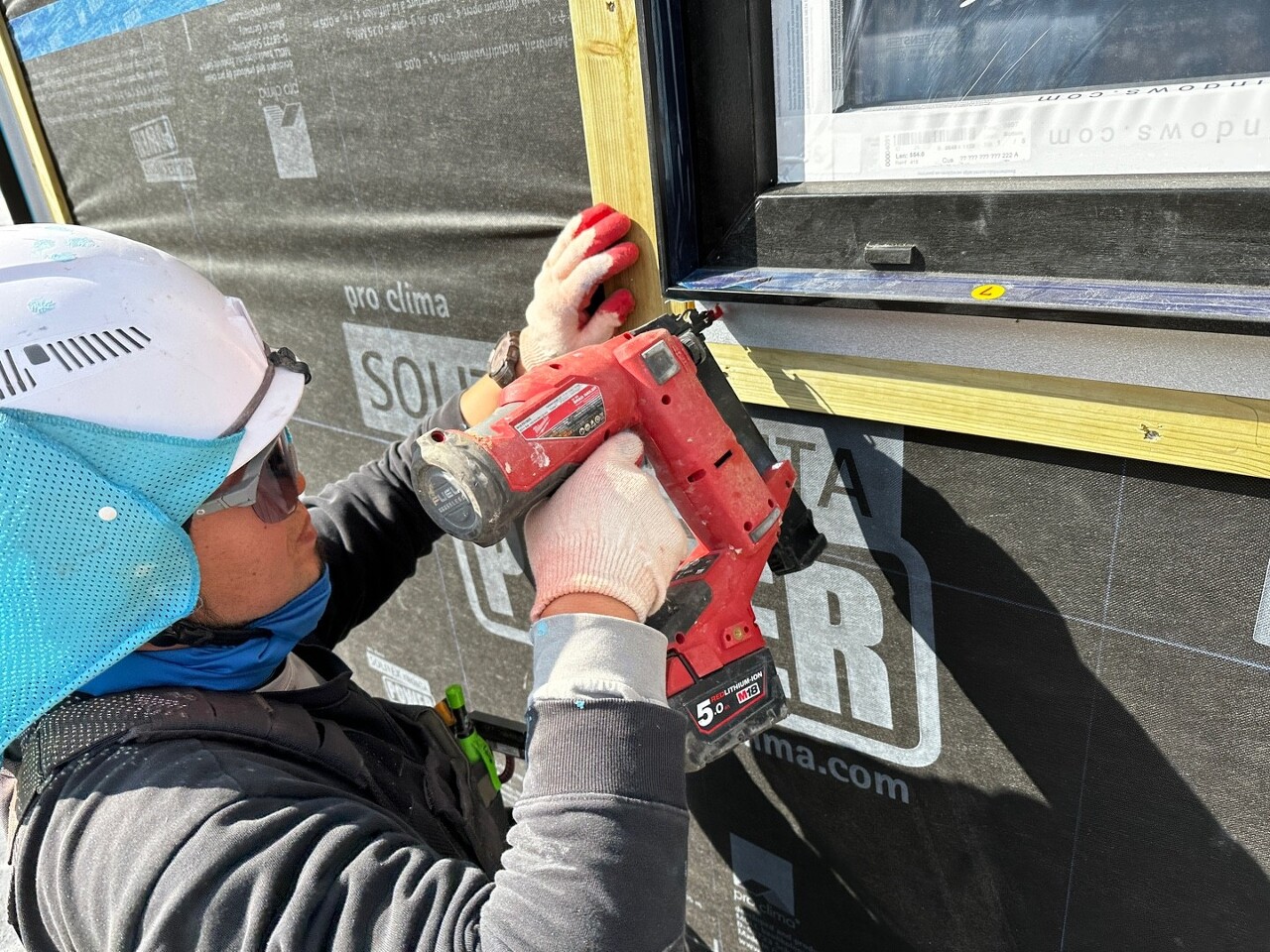

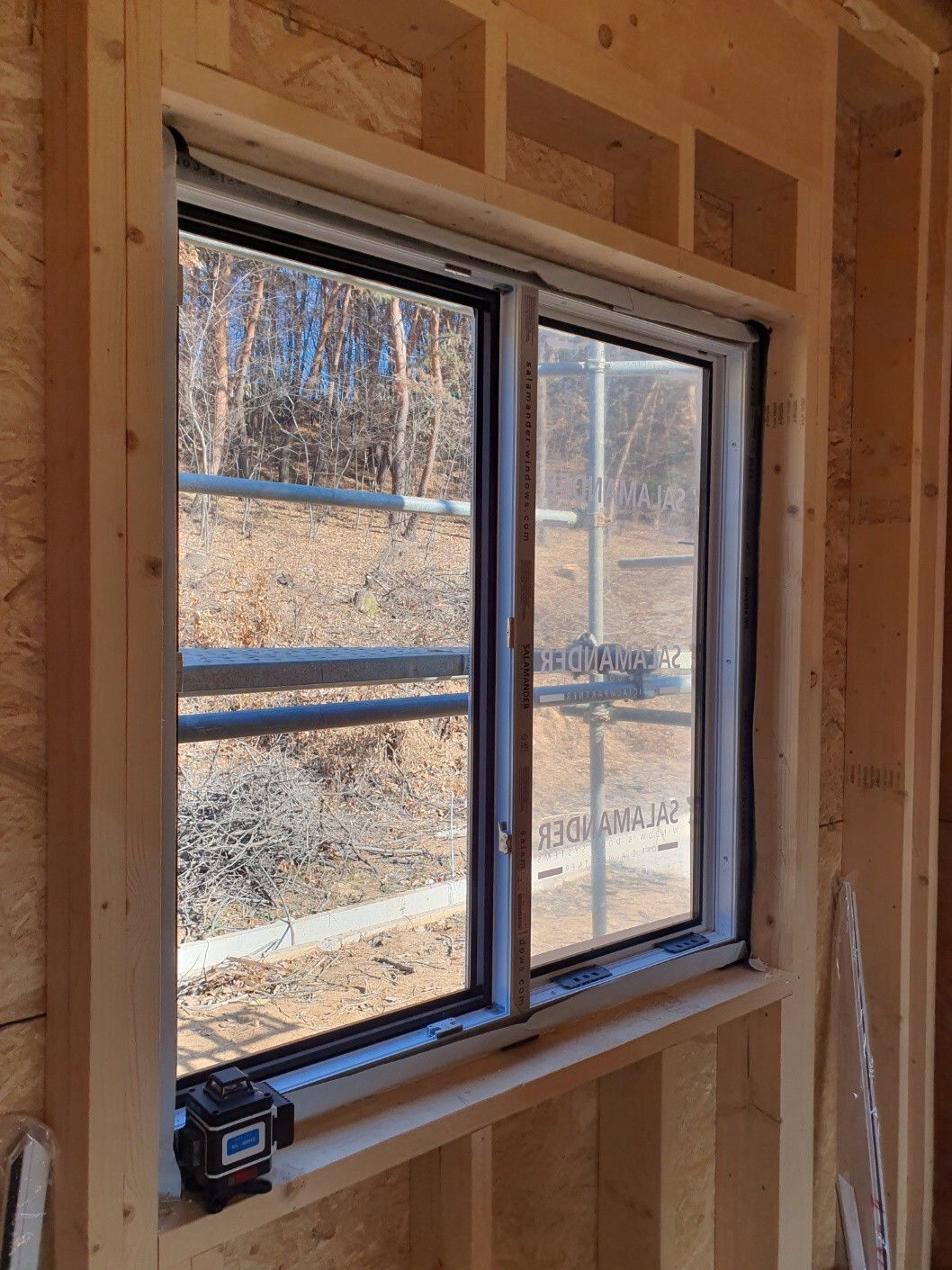

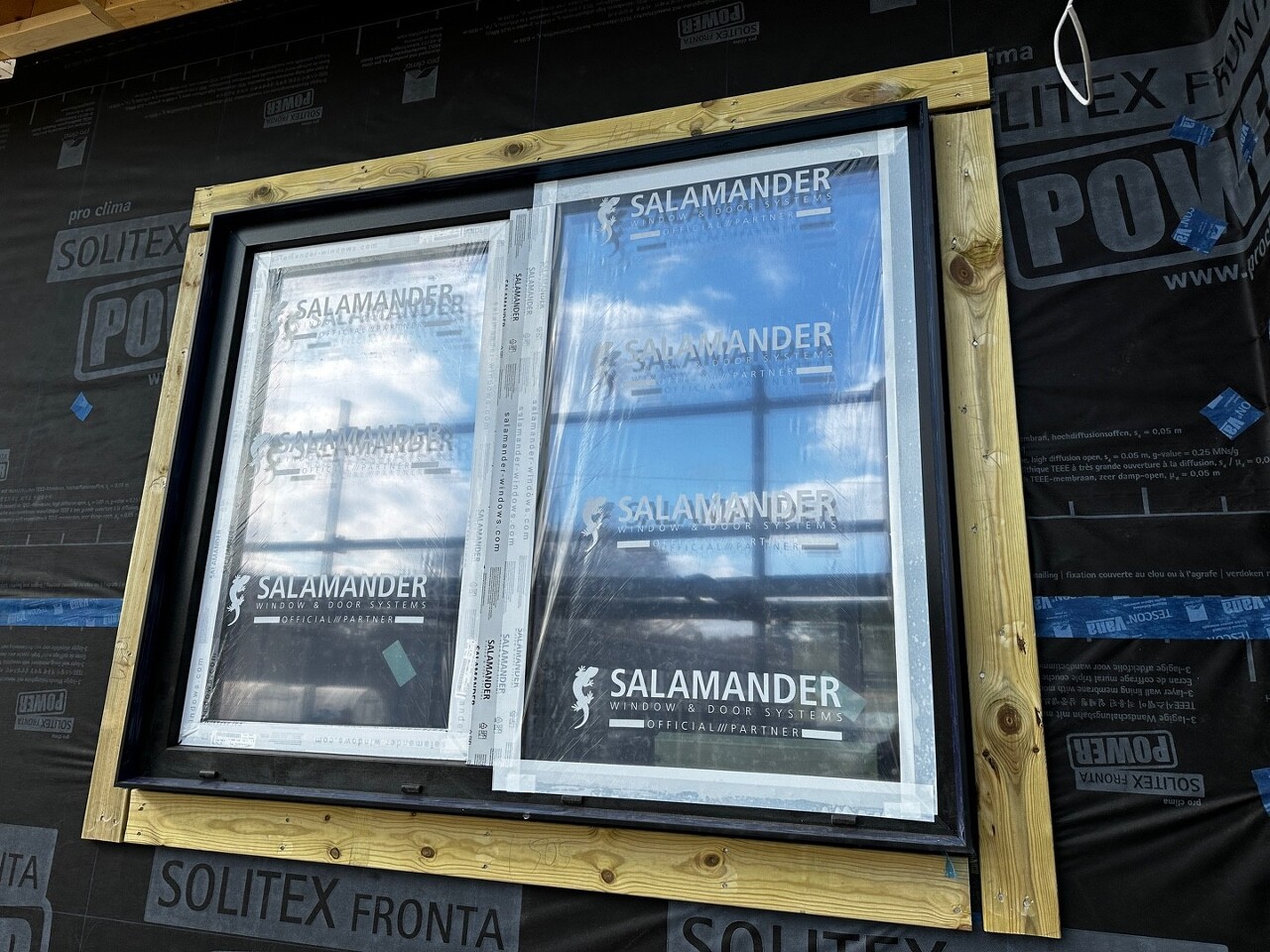

전기팀과 함께 창호팀도 내방하여 창호 시공을 진행하였습니다.

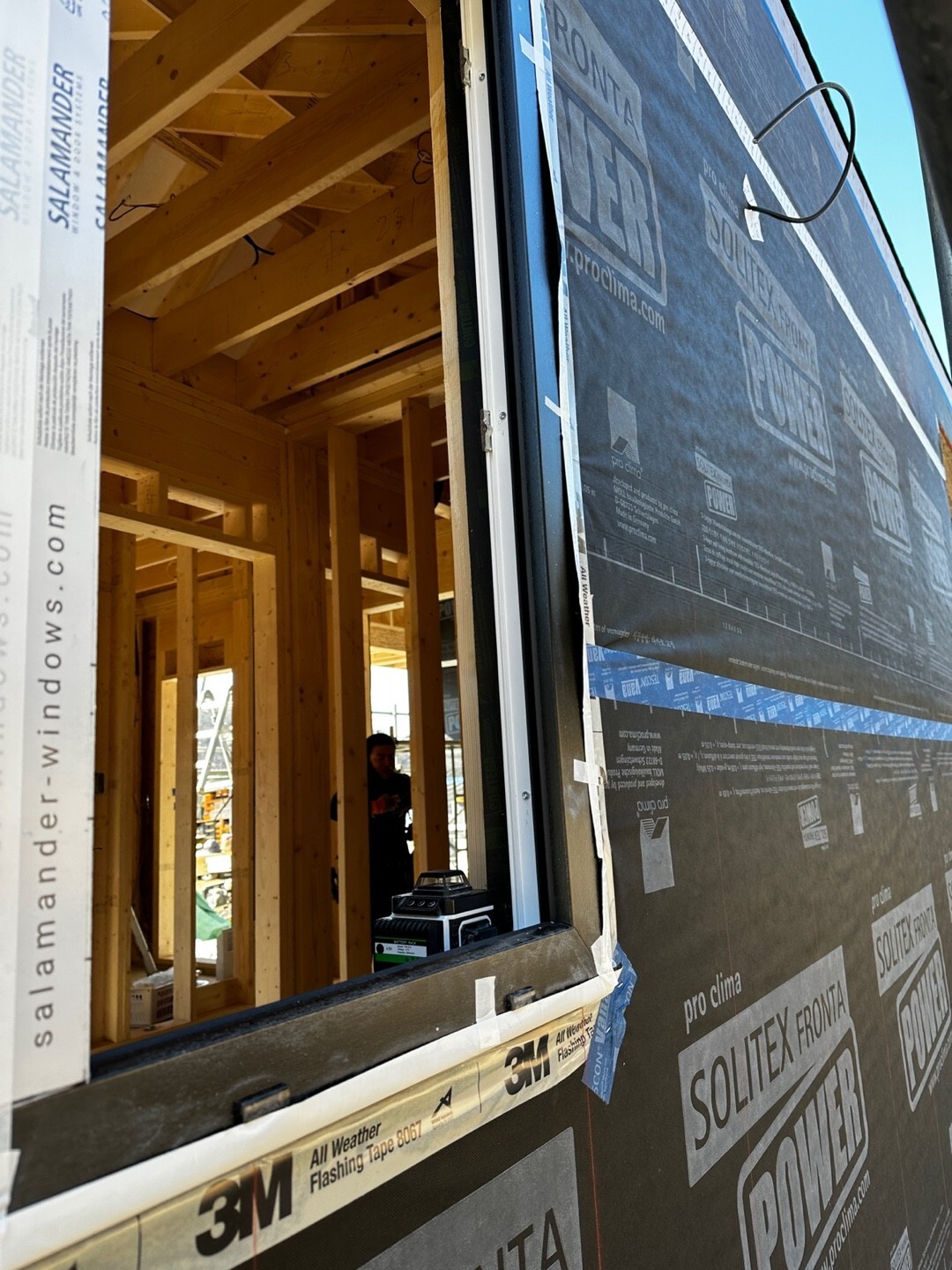

- 외벽 투습방수지 이음매 테이핑 작업

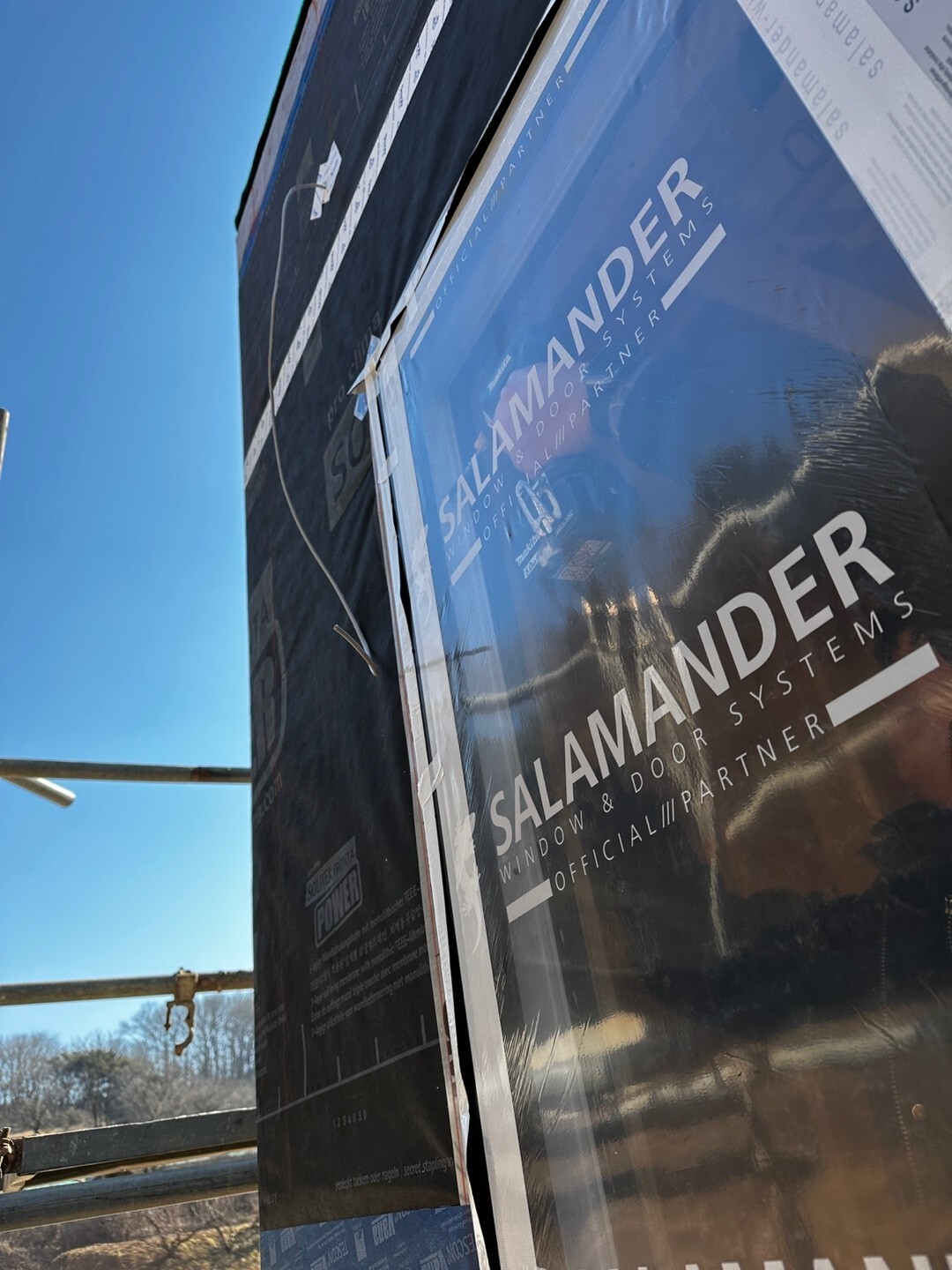

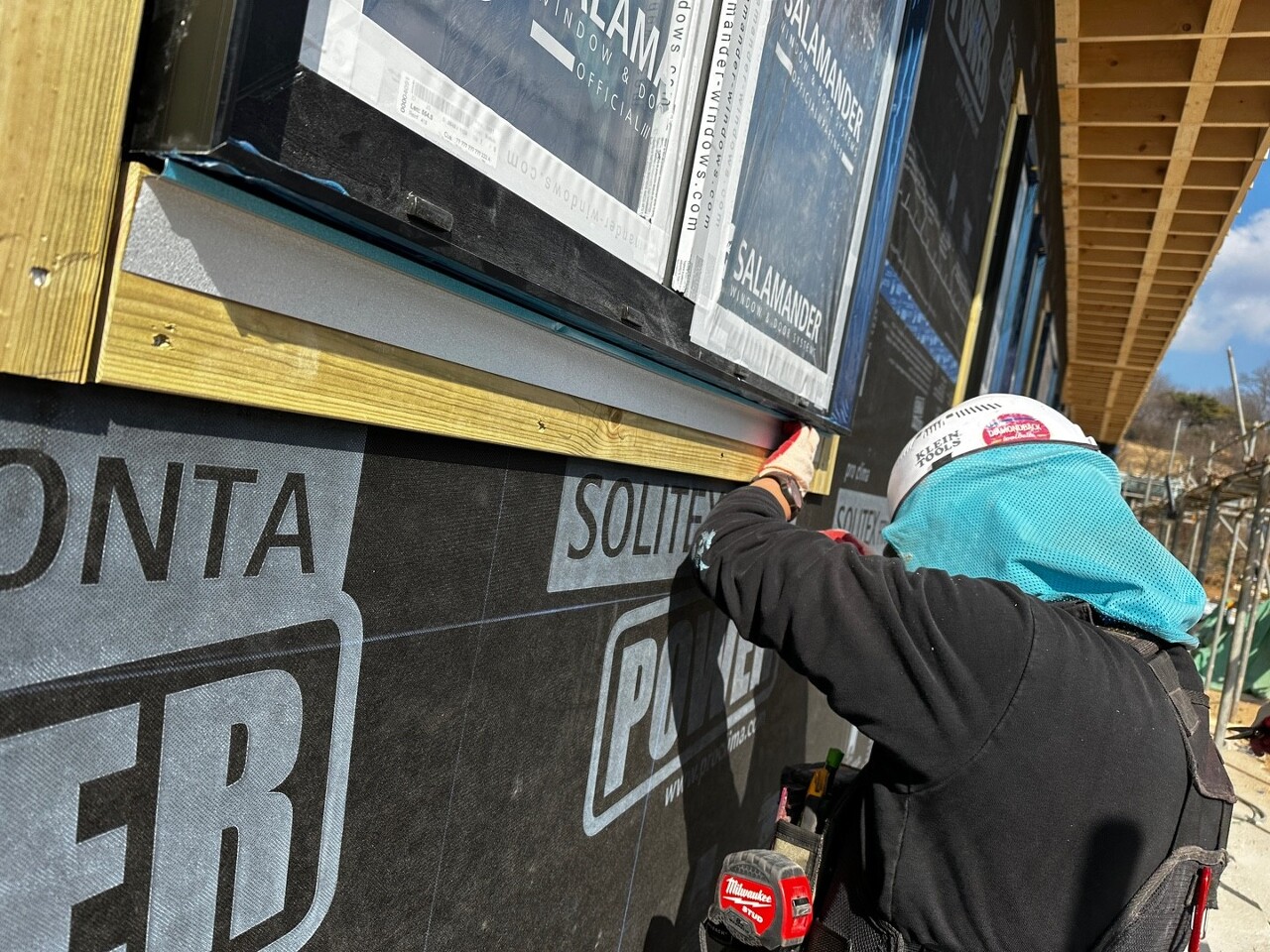

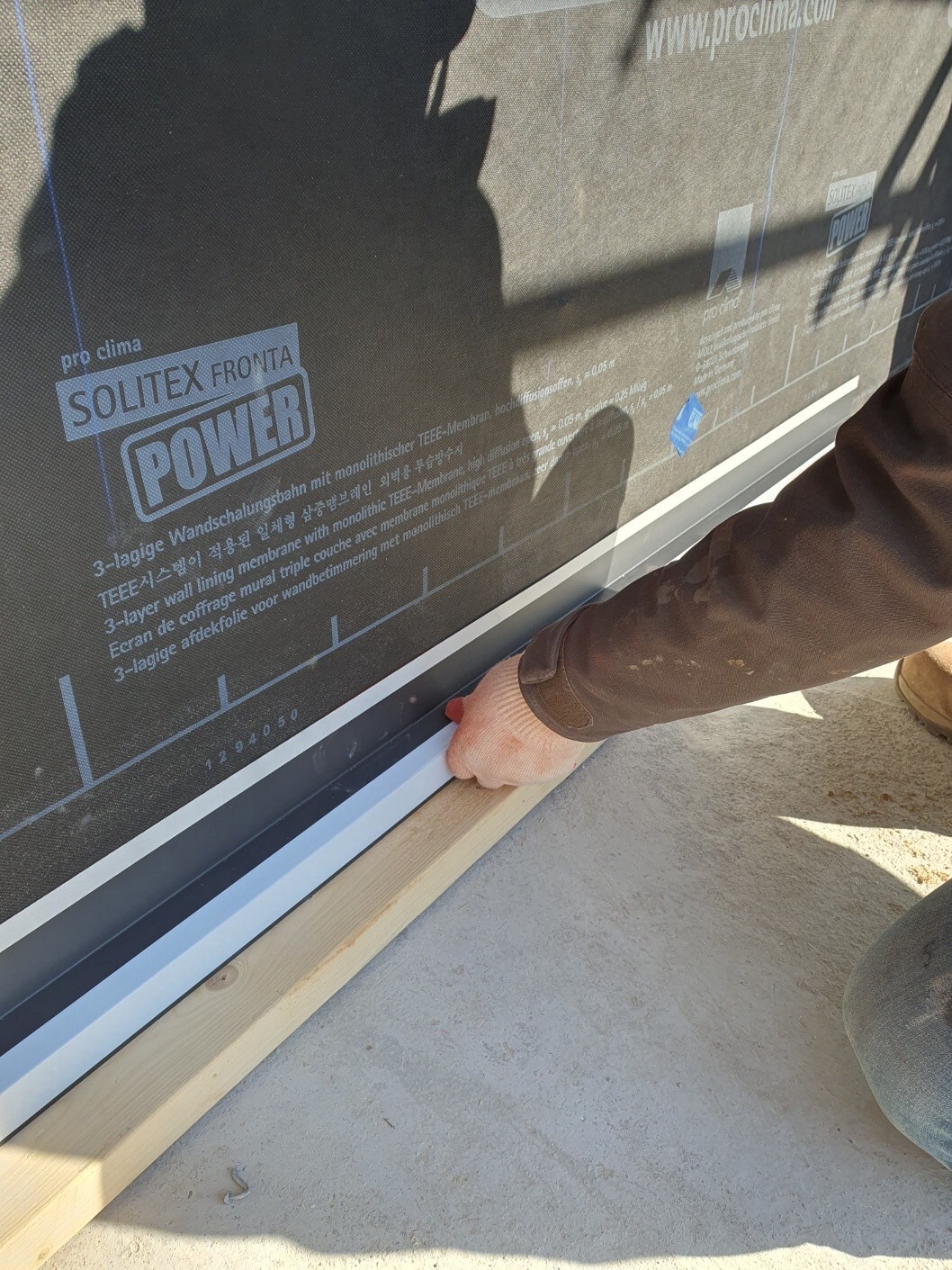

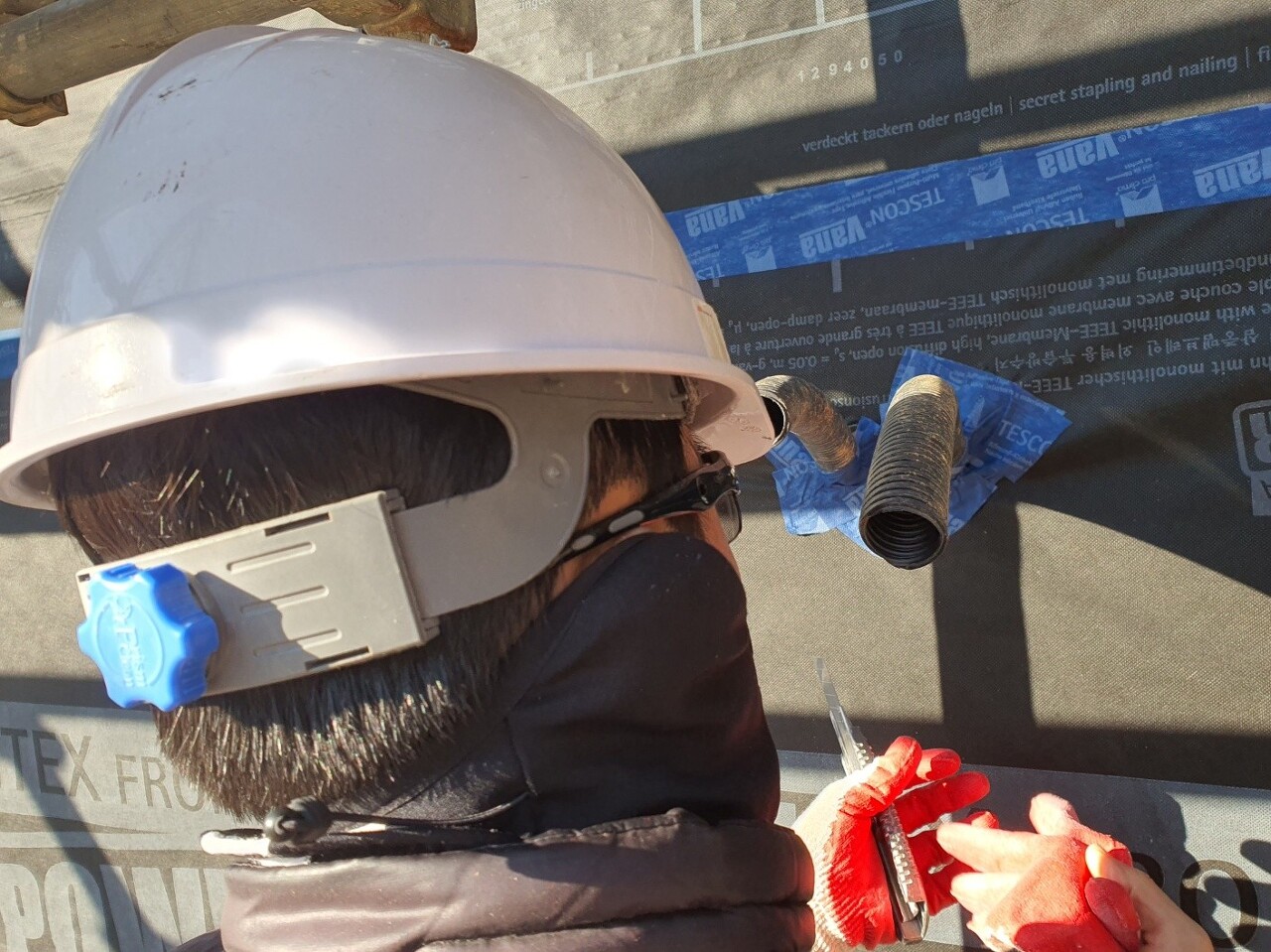

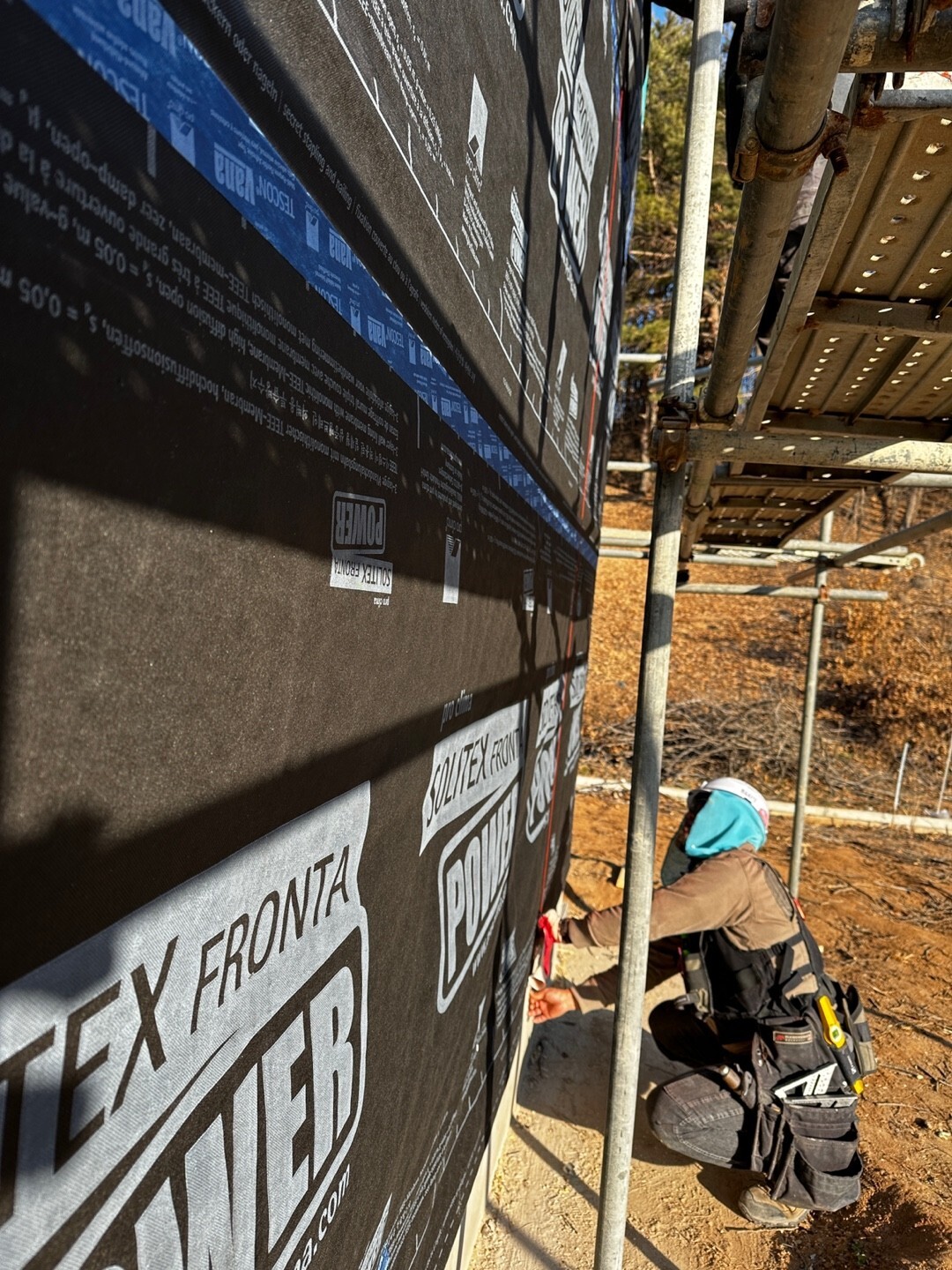

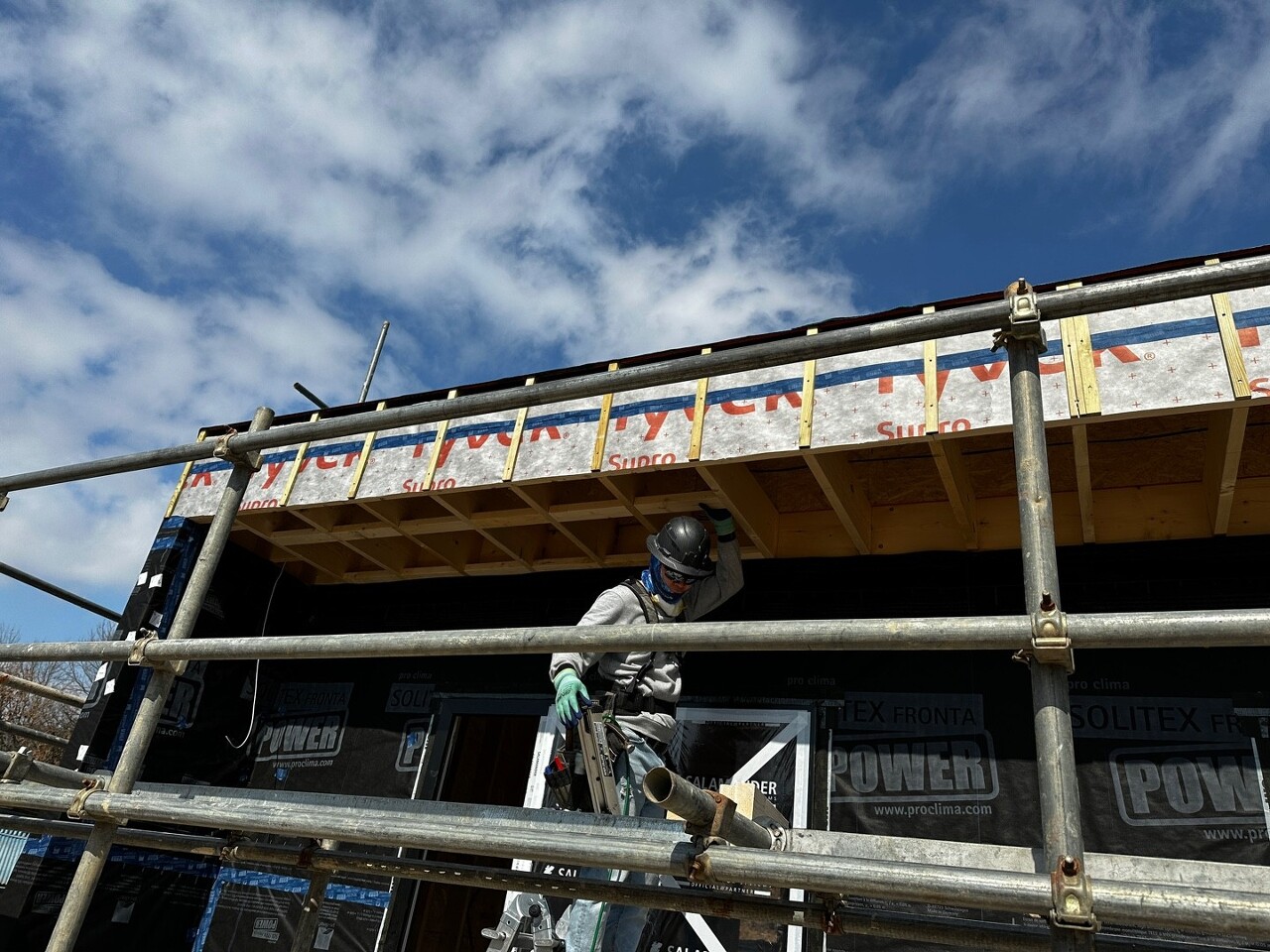

어제 시공한 외벽 투습방수지의 이음매와 타카자국에 테이핑 작업을 진행하였습니다.

배관이 있는 부분은 물끊기 방식으로 테이핑 작업을 진행하였습니다.
- 방통 블로킹 시공
어제에 이어 방통 블로킹 시공을 마무리하였습니다. 방통은 방바닥통미장의 줄인말로 사전작업으로 스터드사이에 구조목을 몰탈의 높이 이상으로 덧대서 스터드사이로 흘러들어가지 않도록 합니다.
- 콤보 작업 및 외날 후레싱 작업

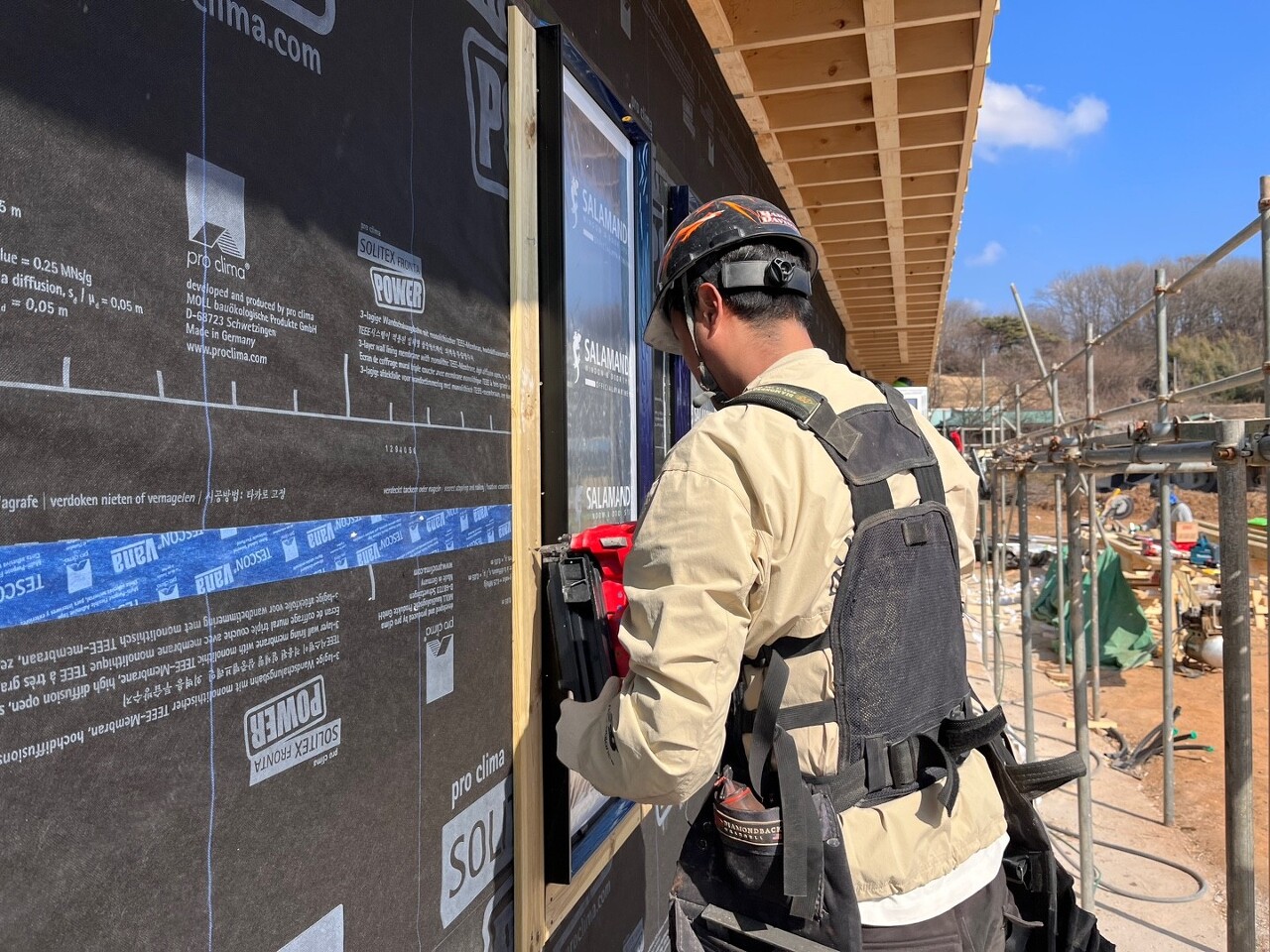

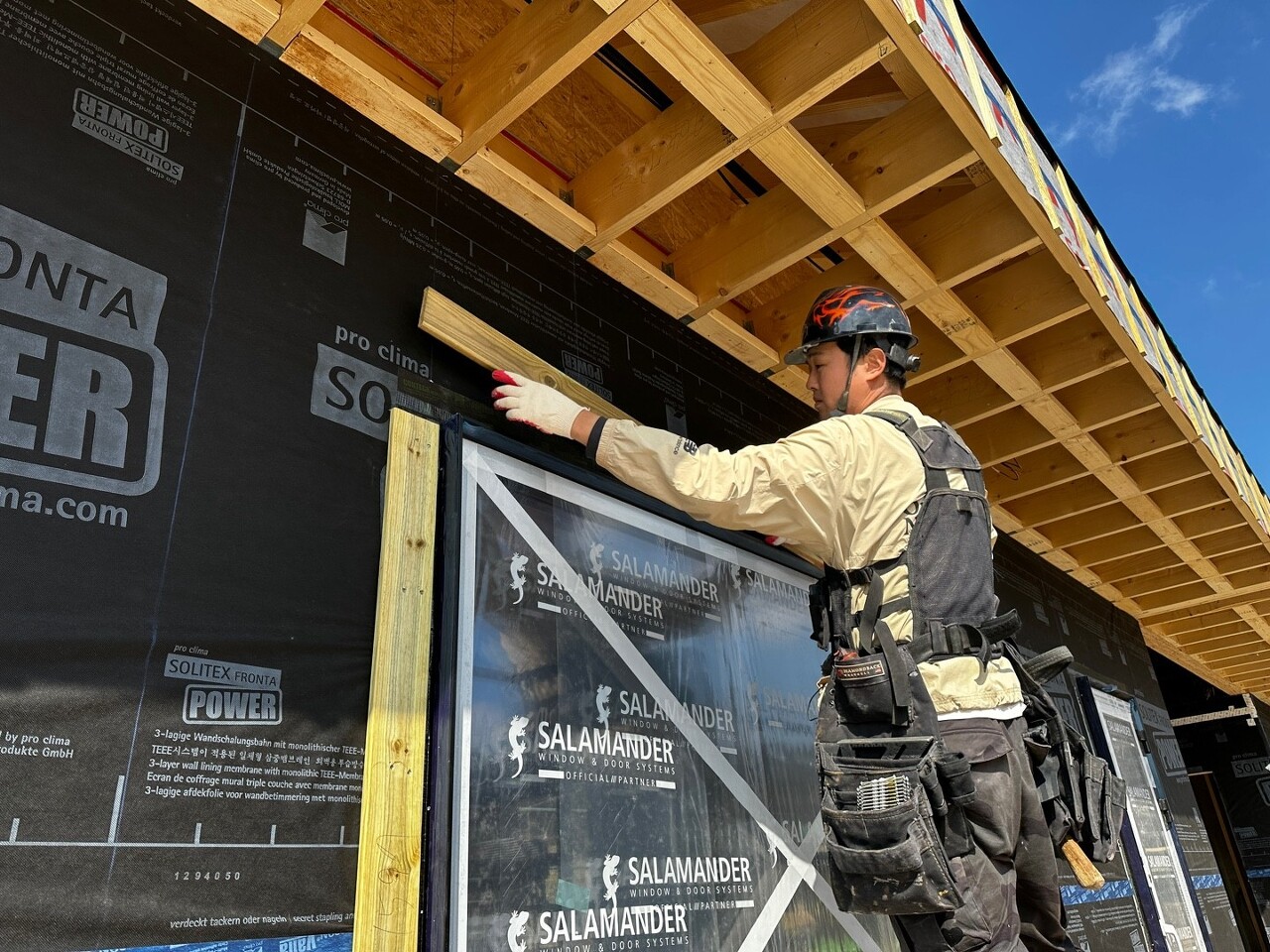

창호 주변에 세라믹사이딩을 시공하기 위해 외날 후레싱을 시공하였습니다. 외날 후레싱 시공에 앞서 창호 주변에 방부목으로 주변에 콤보 작업을 진행하였습니다.

방부목을 창호와 거리를 조금 둬서 시공을 하여 공기통로인 벤트역할을 합니다. 또한 외날 후레싱과 세라믹 사이딩 시공때 못자리 역할도 같이합니다.

콤보 작업을 진행해준 후에, 외날 후레싱 시공을 진행하였습니다.
- 레인스크린 시공

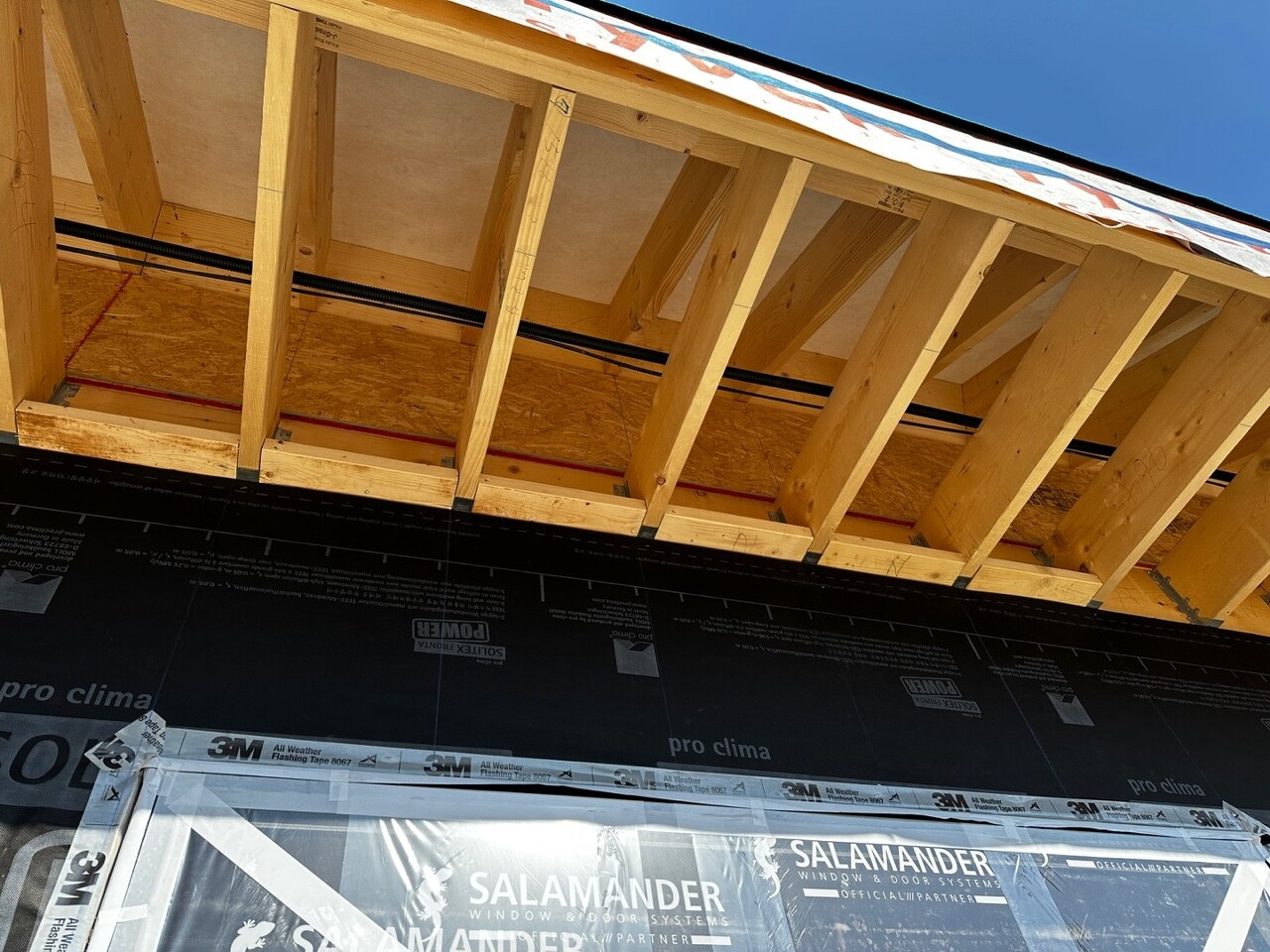

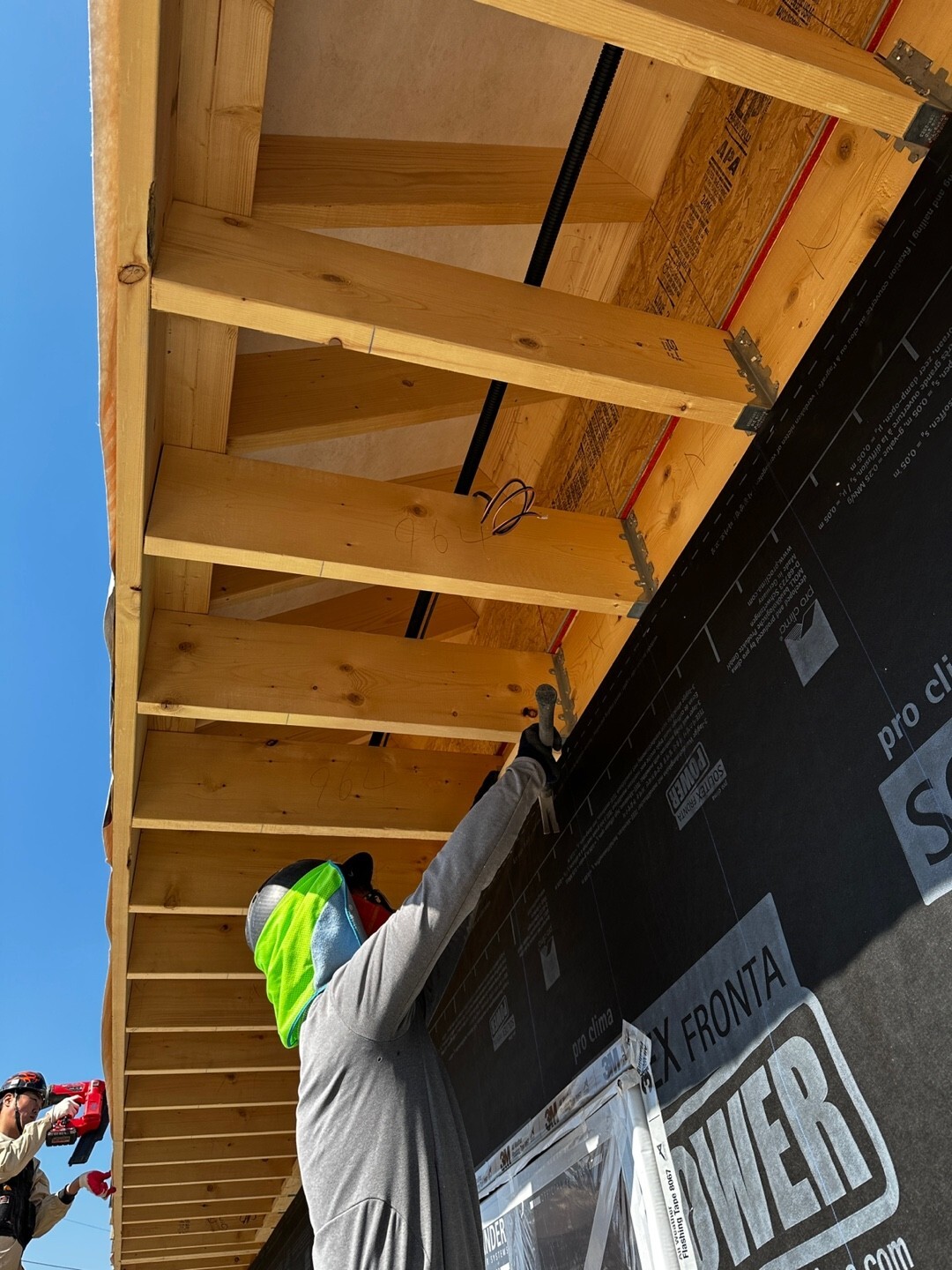

외벽체 레인스크린 사전 작업과 캔틸레버 앞부분에 레인스크린 시공을 진행하였습니다. 레인스크린은 세라믹사이딩과 외부 단열재 사이에 공간을 만들어 공기통로 역할을 합니다.

레인스크린이 설치될 위치를 체크해줍니다.

레인스크린이 시공된 위치는 공기통로 역할과 나중에 징크 시공시 못자리 역할을 해줍니다.
- 하부후레싱 시공

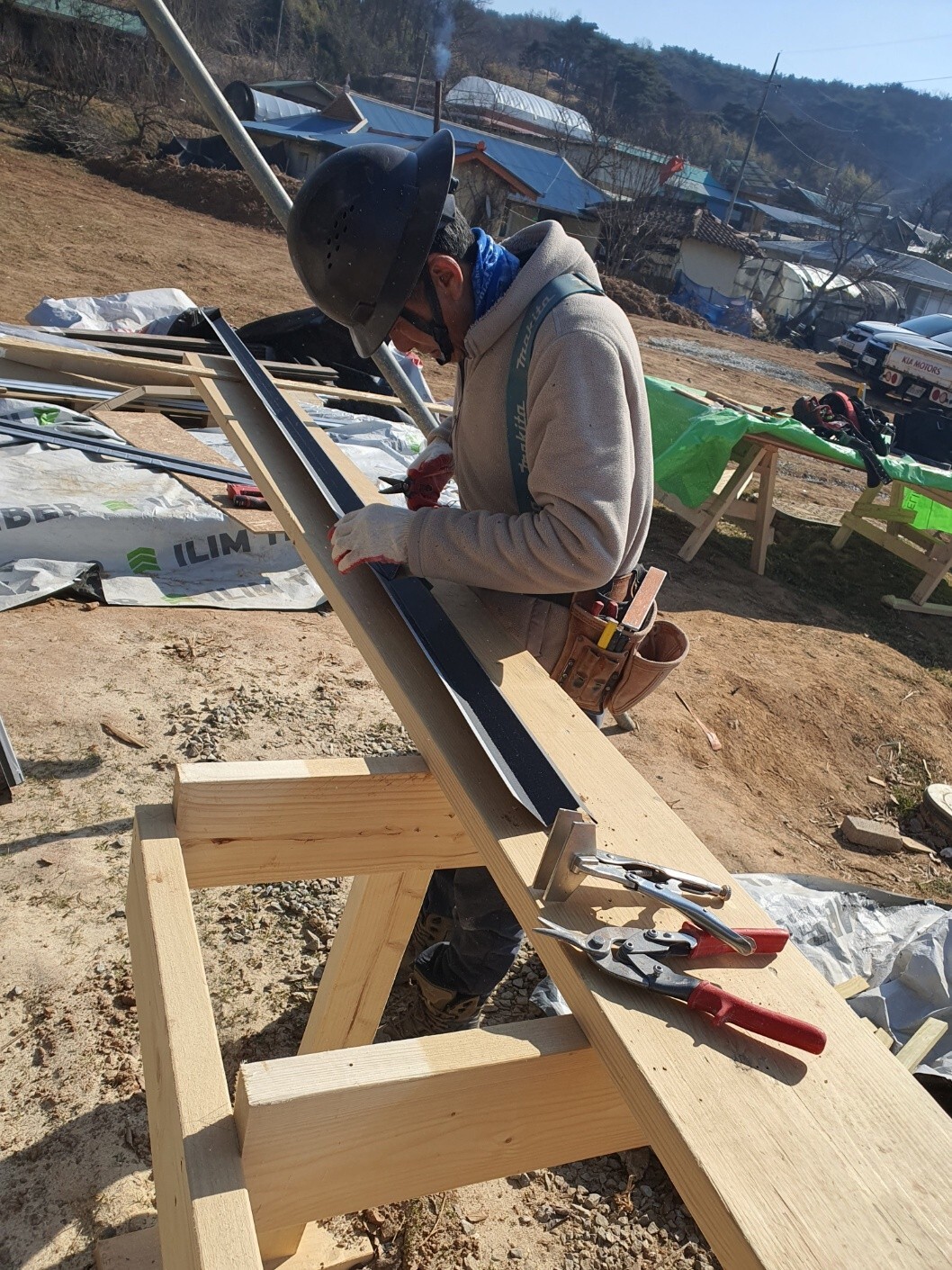

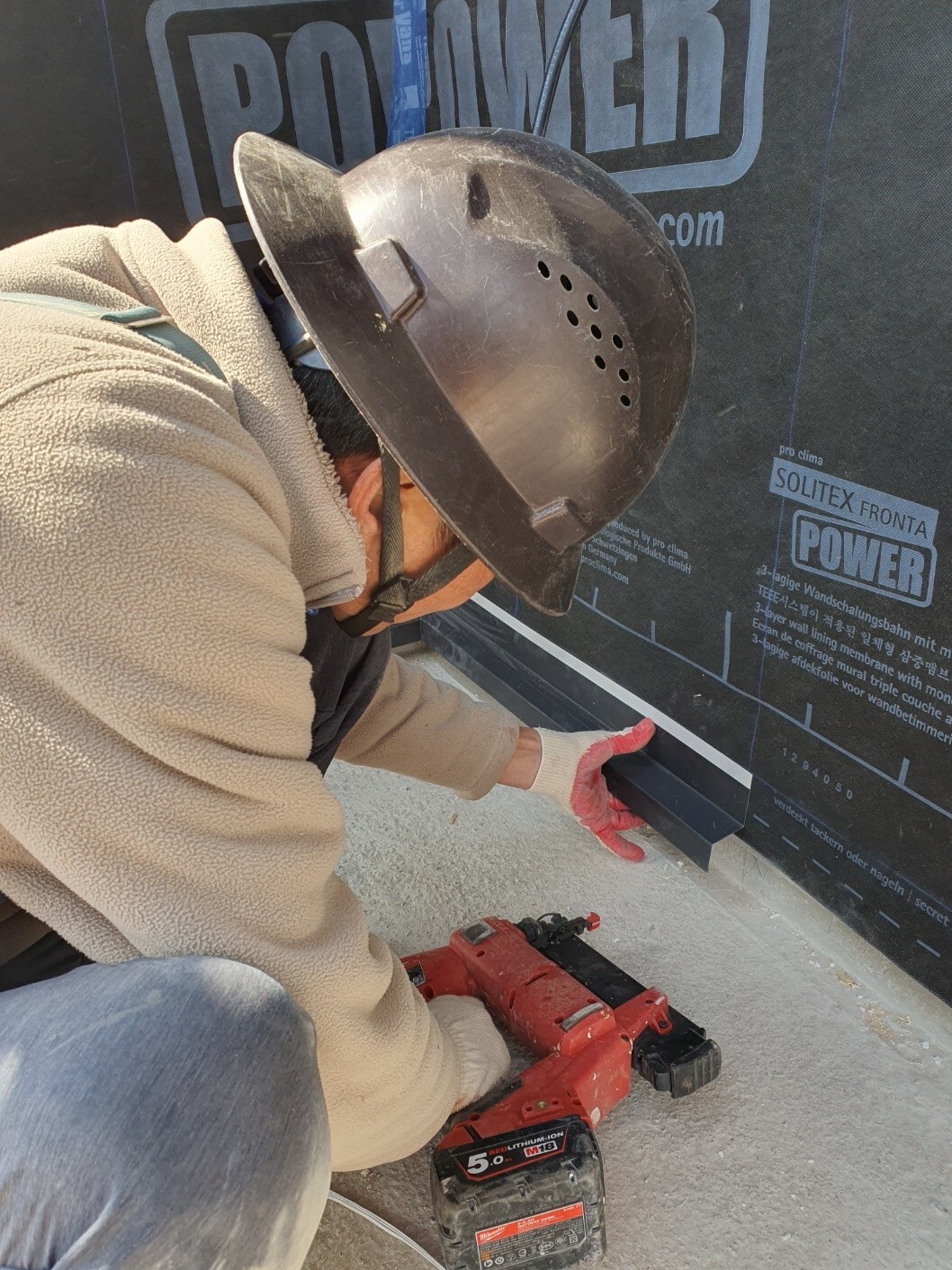

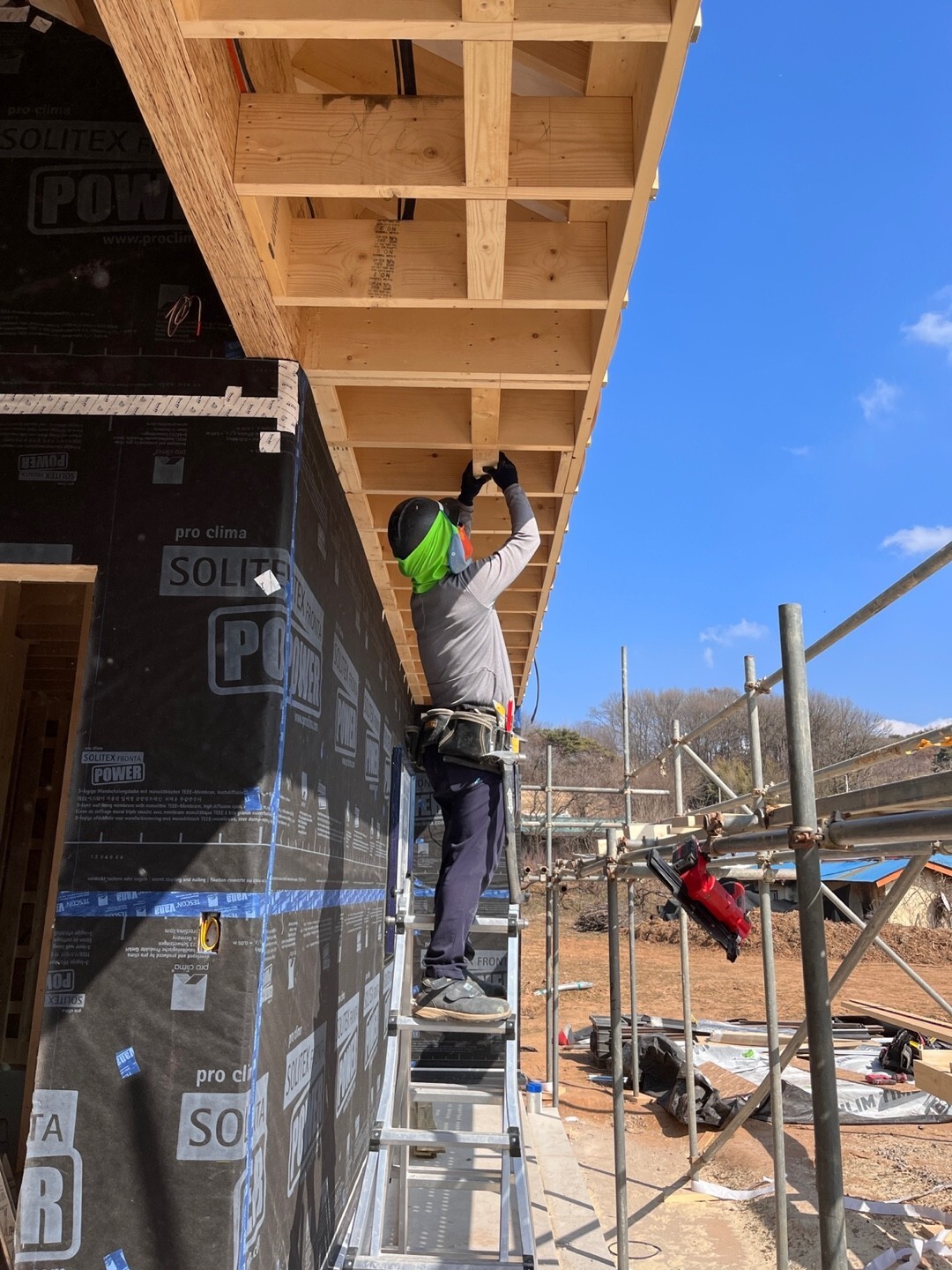

레인스크린 사전 작업을 마친 후에 하부후레싱을 시공하였습니다.

코너에 맞게 모양을 만들어 제작을 한후에 시공을 진행합니다.

하부 후레싱 시공 중인 사진입니다.
다음은 하부 후레싱에 대한 제조사의 설명입니다.

출처 : 대림우드

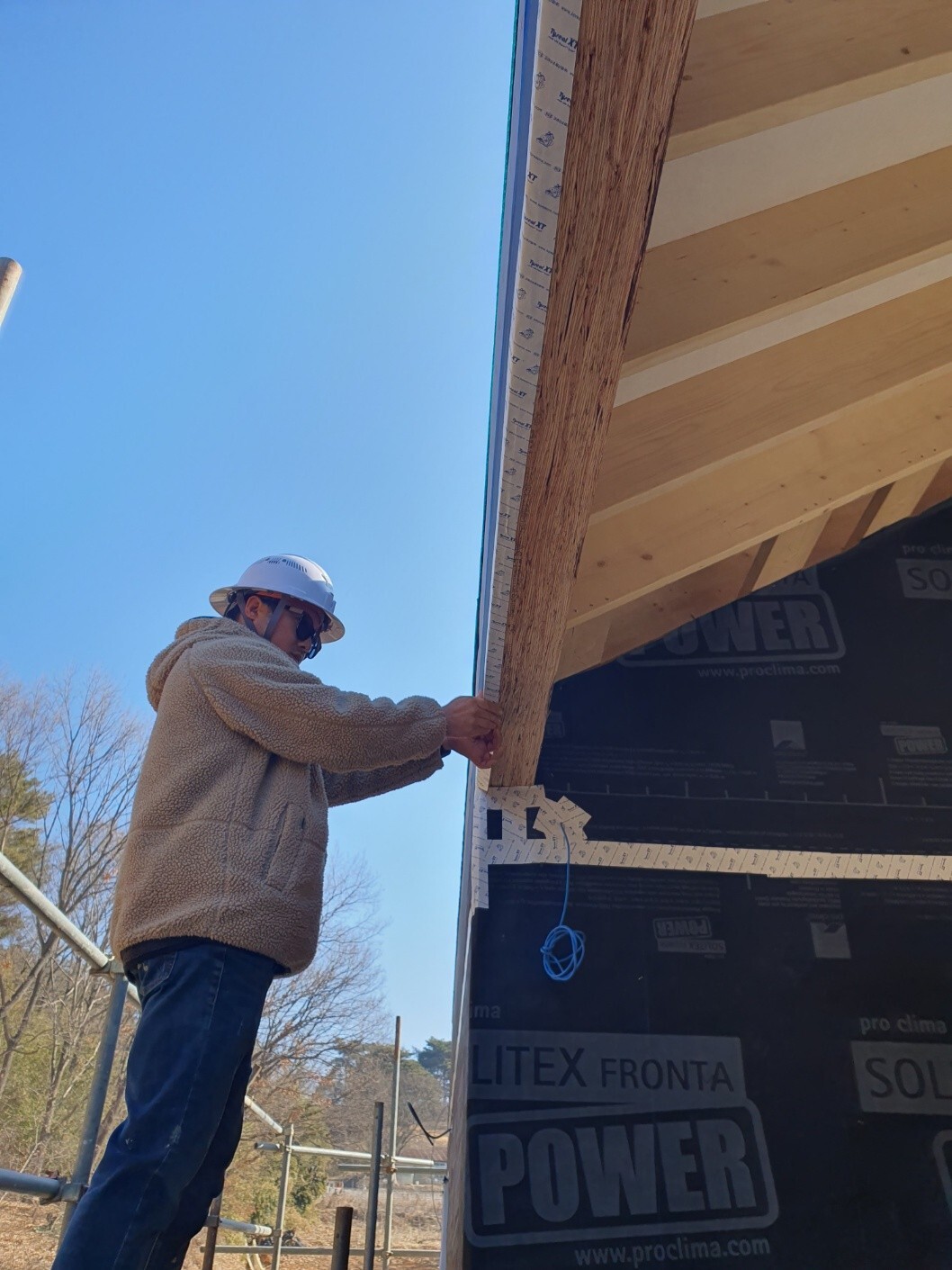

- 하이클레딩 상작업
캔틸레버에 시공될 하이클레딩 상작업을 진행하였습니다.

안 쪽부분 상자리를 시공한 후에,

중간 부분에 상작업을 진행하였습니다.

오늘의 작업현황입니다.
저희의 오늘은 여기까지입니다.
오늘도 힘차게 작업에 임해주신 팀원분들 고생하셨습니다.
감사합니다.
