날씨 : 따뜻한 봄날씨
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 이주형(8시간), 성재욱(8시간), 이민기(8시간), 권동환(8시간)
지 원 : 박선민 팀장(8시간), 천영환(8시간), 문병선(8시간)
금일품수 (누계) : 9품 (총70.875품)
금일 작업현황
- 철물보강작업
- 지붕 합판 시공
- 지붕 타이벡 시공
- 지붕 레인스크린 시공
- 외벽체 합판 시공
- 전기팀 작업
다음 예정작업
- 지붕 합판 시공 예정
- 외벽체 합판 시공 예정
- 지붕 타이벡 시공 예정
- 지붕 레인스크린 시공 예정
- 지붕 방수 시트 시공 예정
안녕하세요.
홍성 홍동에서의 10일차입니다.
오늘은 문병선 빌더님께서 저희 현장으로 지원을 오셨습니다. 감사합니다.
아직 일교차가 심하지만 따뜻한 햇살을 맞으면서 일하기 좋은 날씨입니다.
오늘도 화이팅 넘치게 시작해보겠습니다.

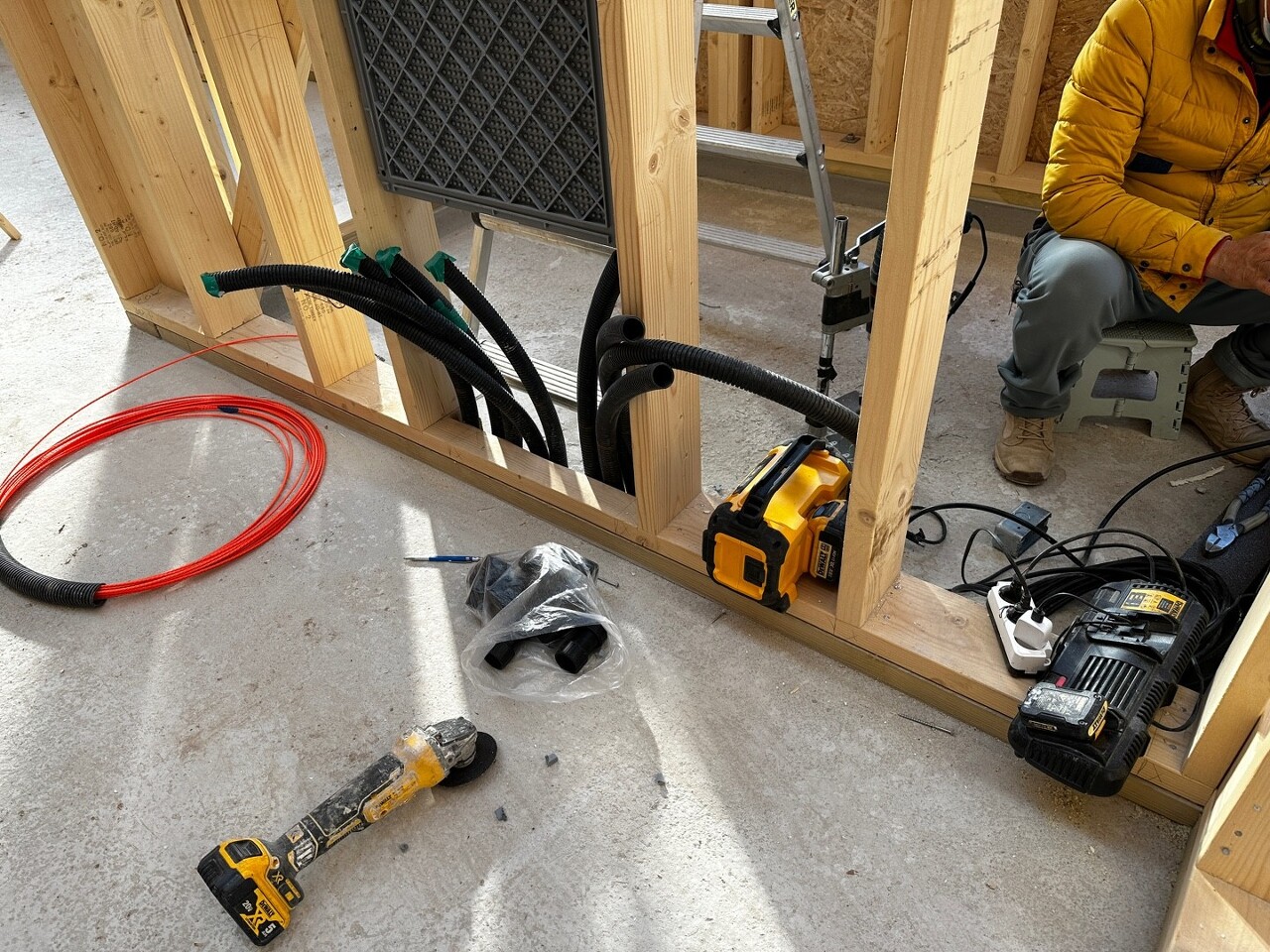

- 전기팀 작업
오늘은 전기팀이 내방하여 전기 밑작업을 진행하였습니다.

- 철물보강작업

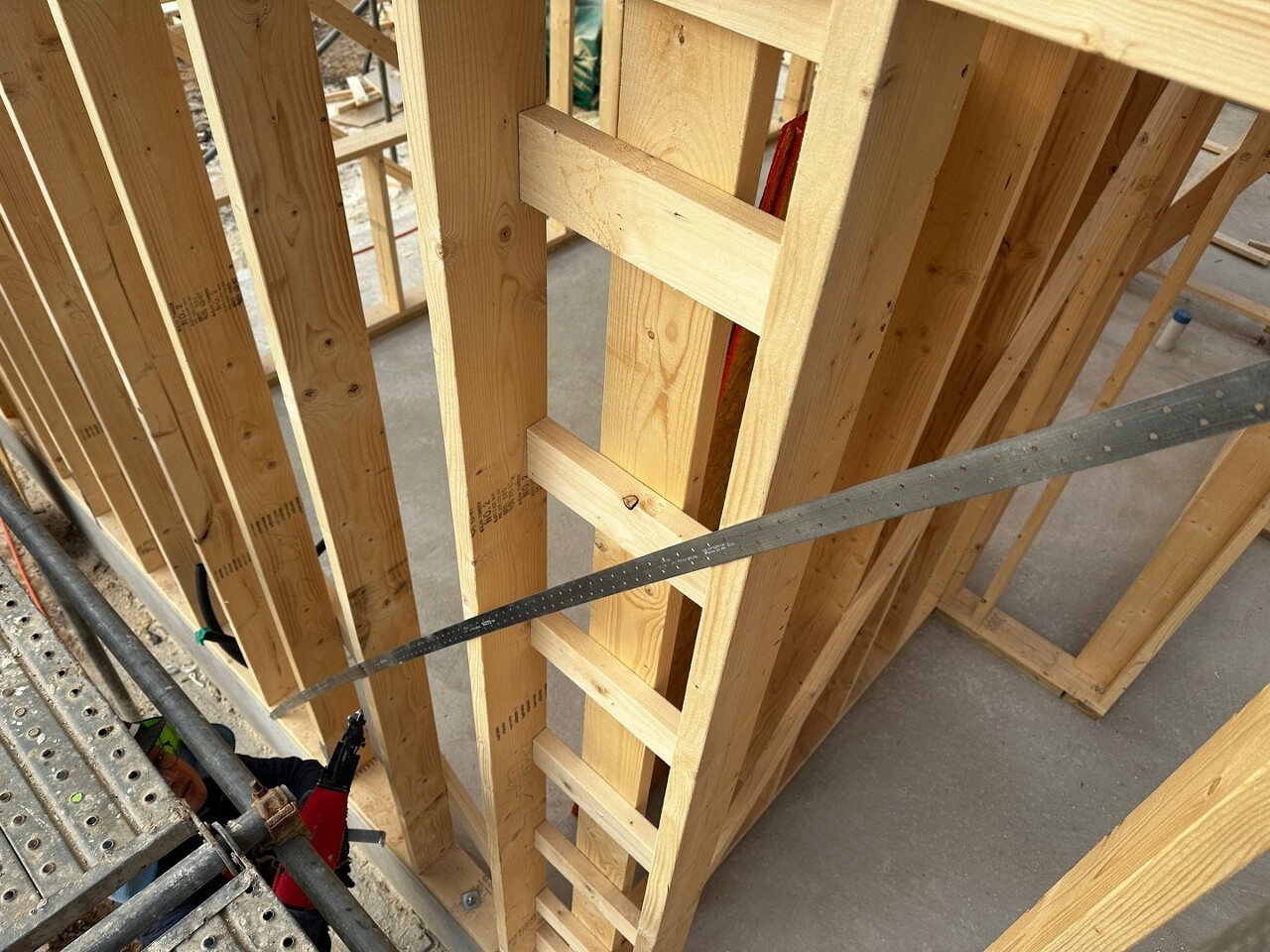

합판 시공을 준비하는 동안 월브레이싱 철물 시공을 진행하였습니다.

월브레이싱 철물은 머드씰과 바텀플레이트, 스터드부터 탑플레이트 더블탑플레이트, 림조이스트까지 한번에 결속하여 튼튼하게 보강을 진행하였습니다.

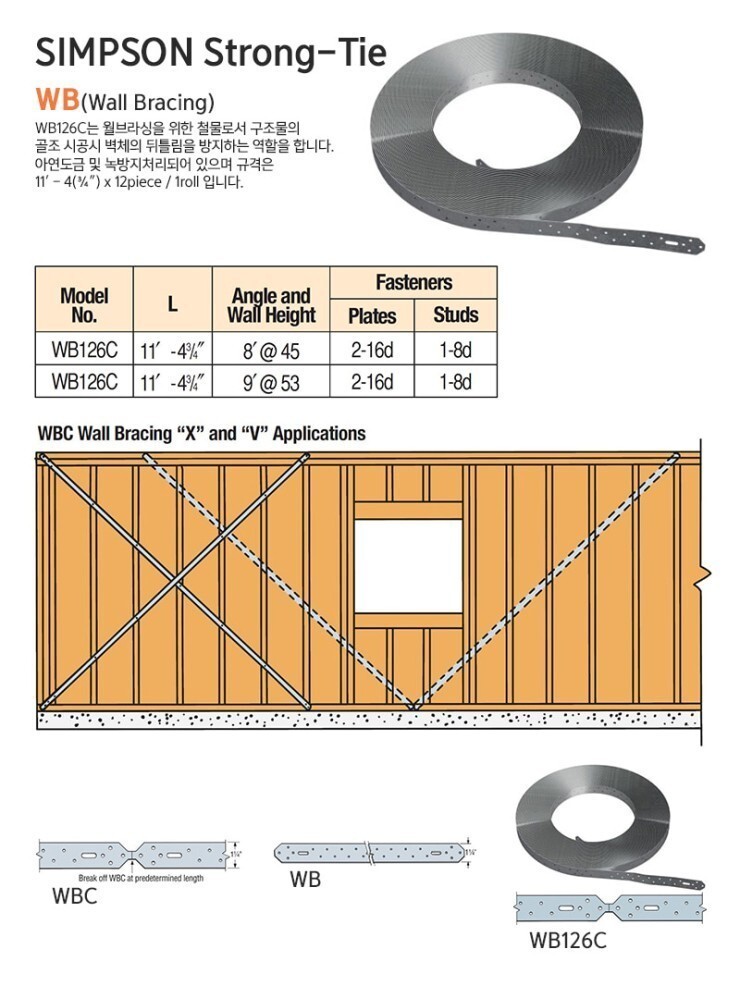

월브레이싱에 대한 제조사로부터의 설명입니다.

출처 : 대림우드

- 이중 지붕 시공

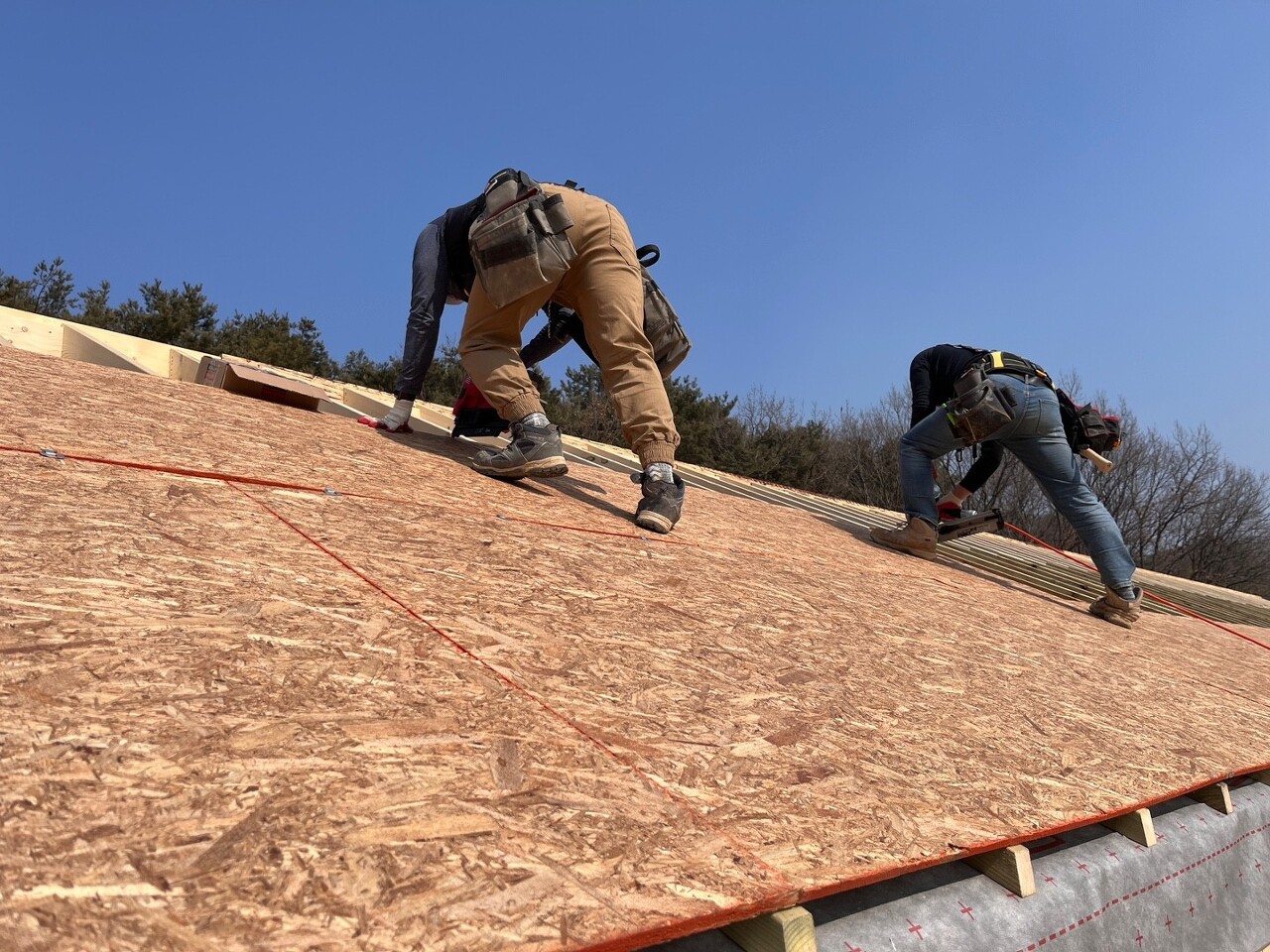

철물 보강 작업을 마친 후에 지붕 합판을 시공하였습니다.

타이벡과 레인스크린 시공이 완료된 곳은 이중지붕으로 합판을 시공하였습니다.
지붕 합판 밑부분을 시공한 후에 윗부분 타이벡와 레인스크린 시공을 진행하였습니다.

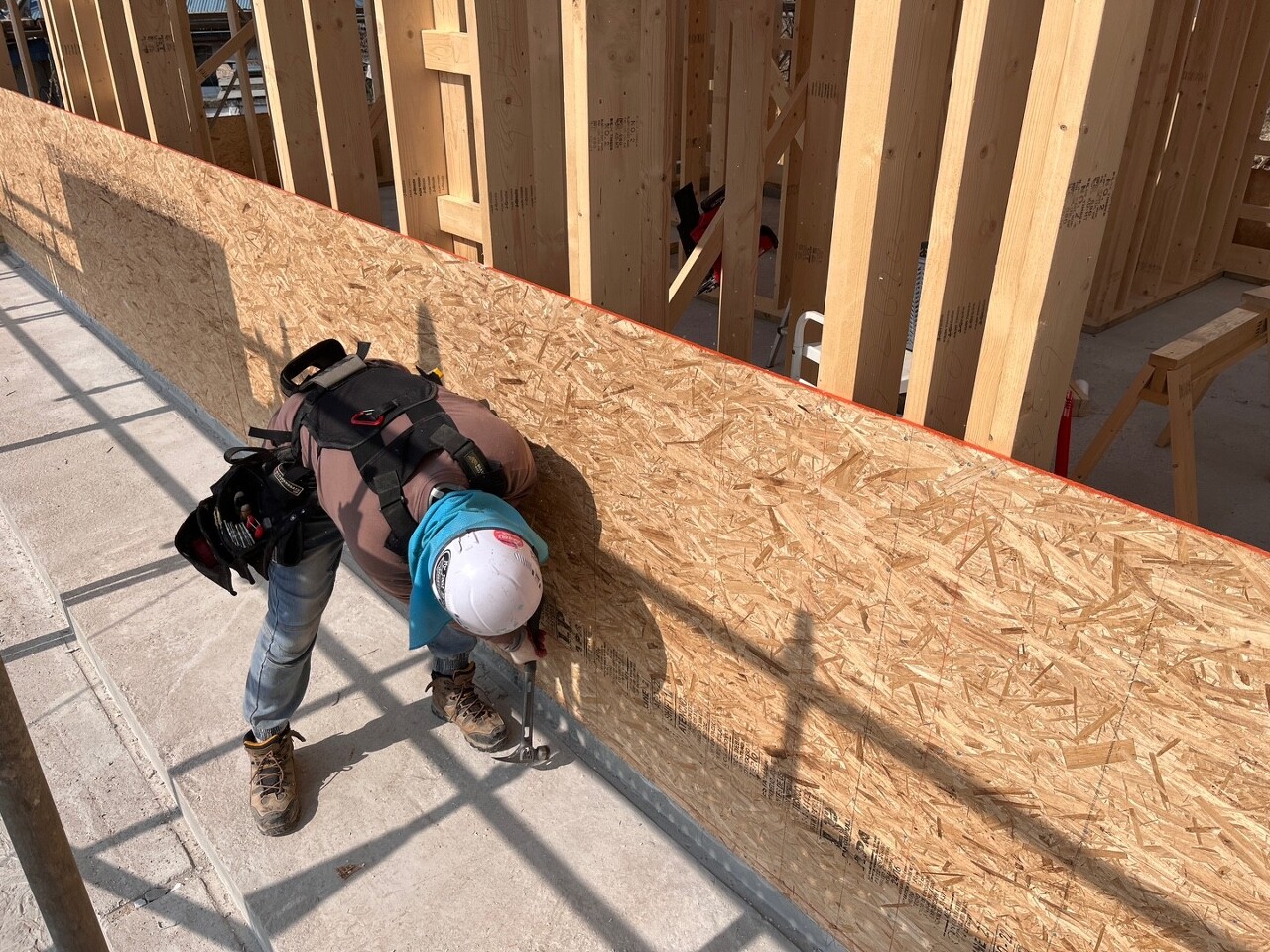

이상민 팀장님과 이재경 부팀장님의 완벽한 호흡입니다.

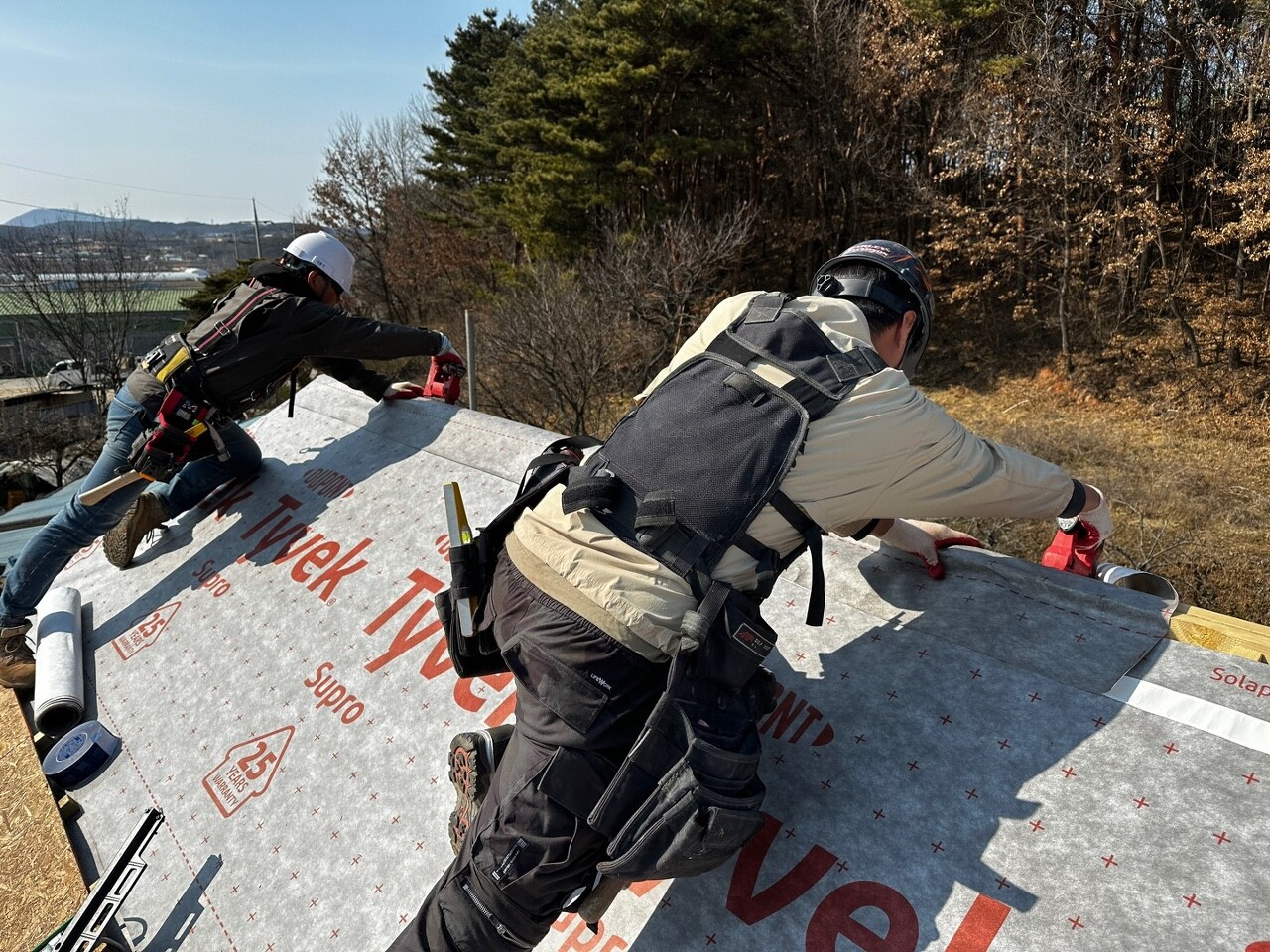

투습 방수지인 타이벡에 대한 제품설명입니다.

출처 : 대림우드

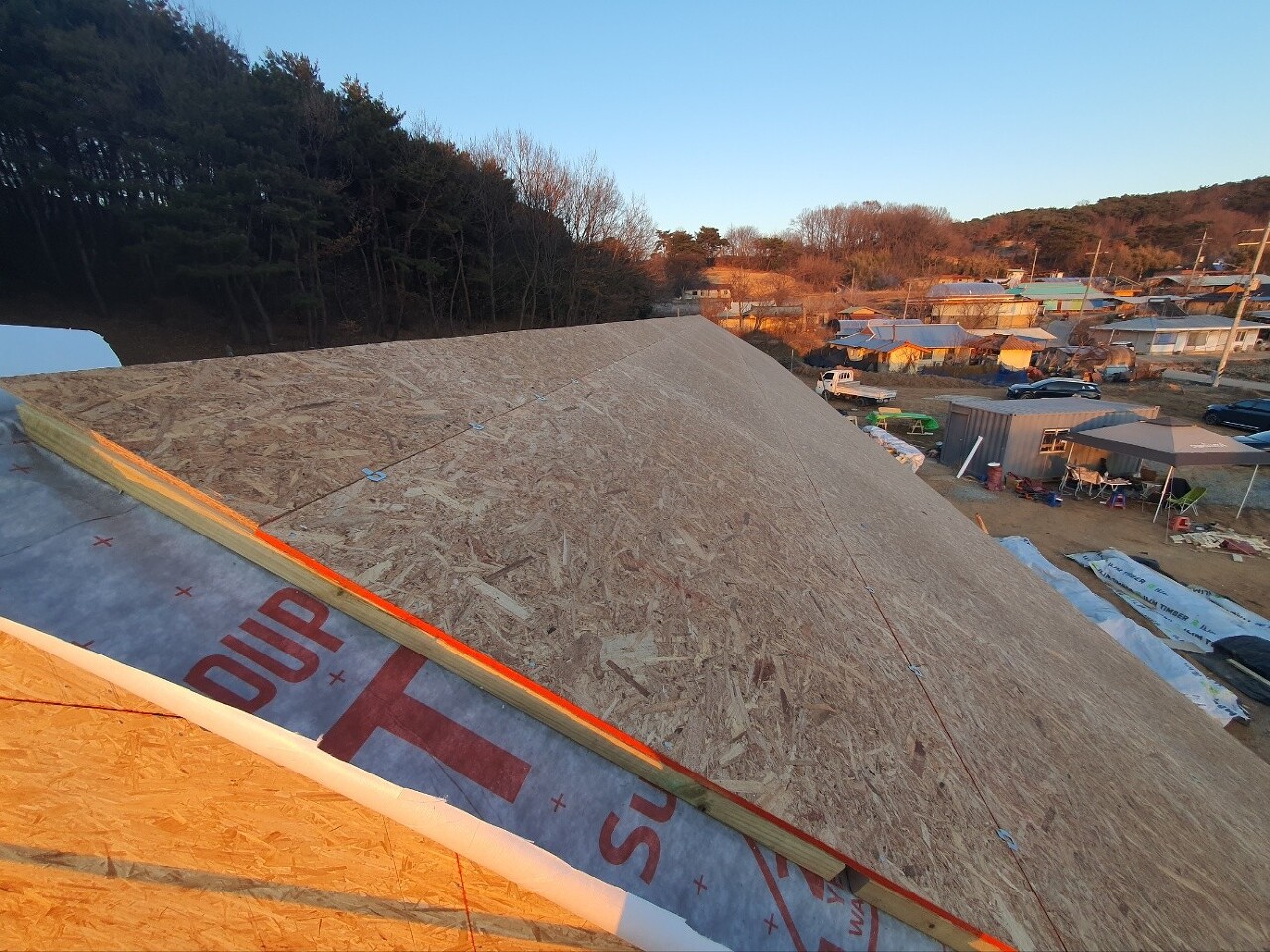

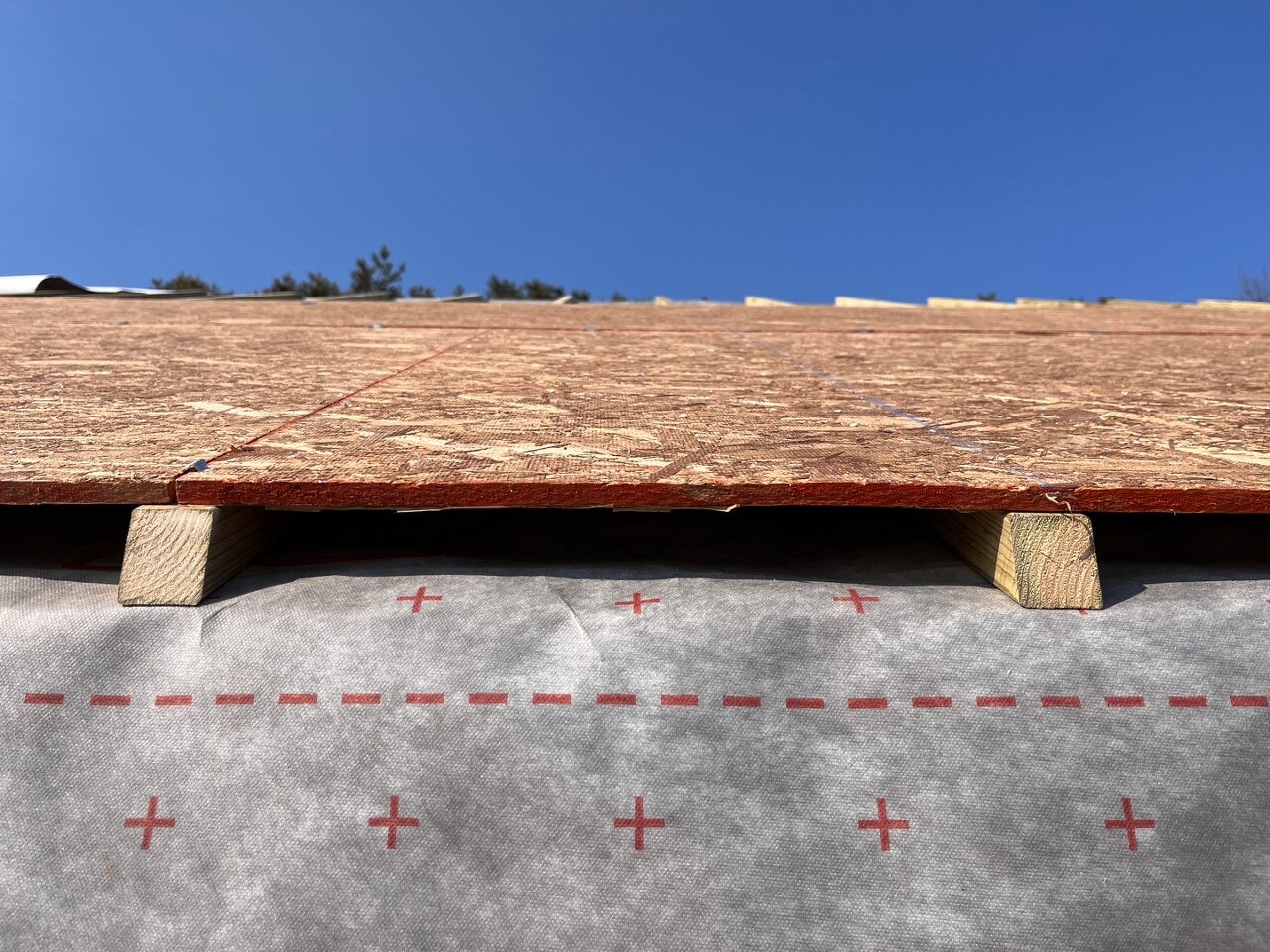

지붕 한쪽면은 이중지붕 시공이 완료되었습니다.

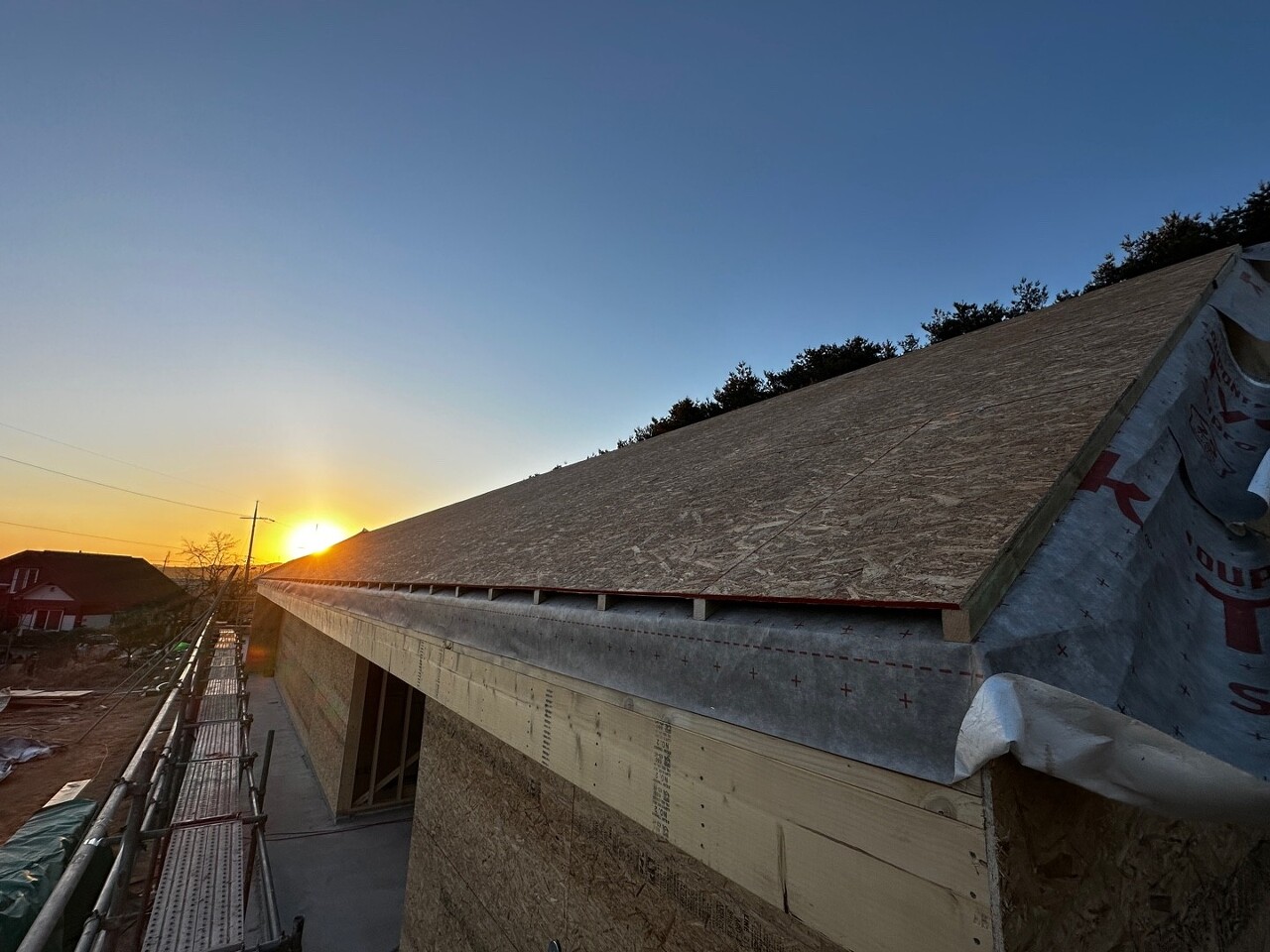

레인스크린을 시공한 후에 합판 시공을 함으로써 합판과 투습방수지 사이에 벤트 공간을 만들어줍니다. 이중 지붕을 시공하여 공기통로를 만들어서 오른쪽 사진과 같이 용마루로 더운 공기가 배출되도록 해줍니다.

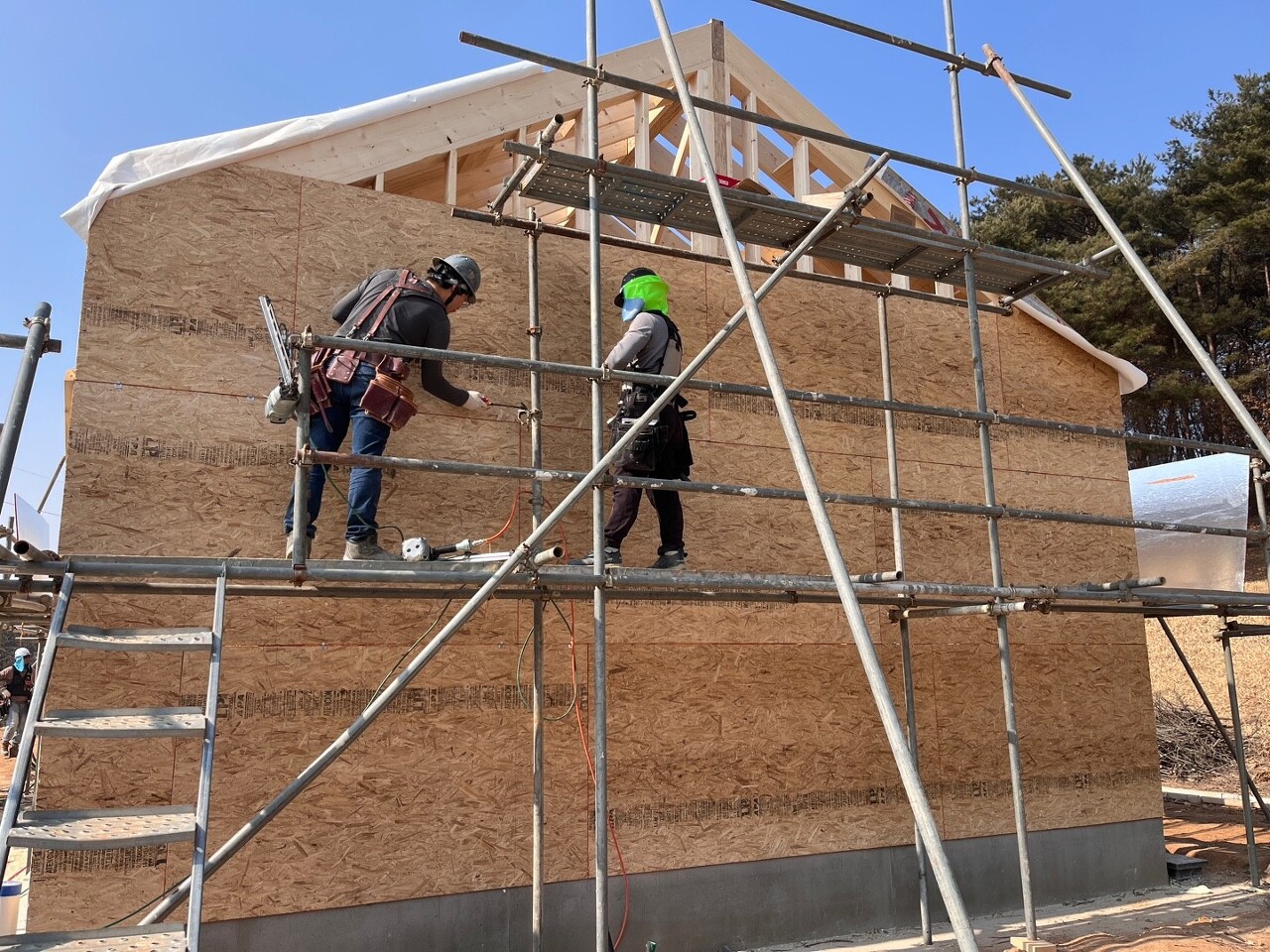

- 외벽체 합판 시공

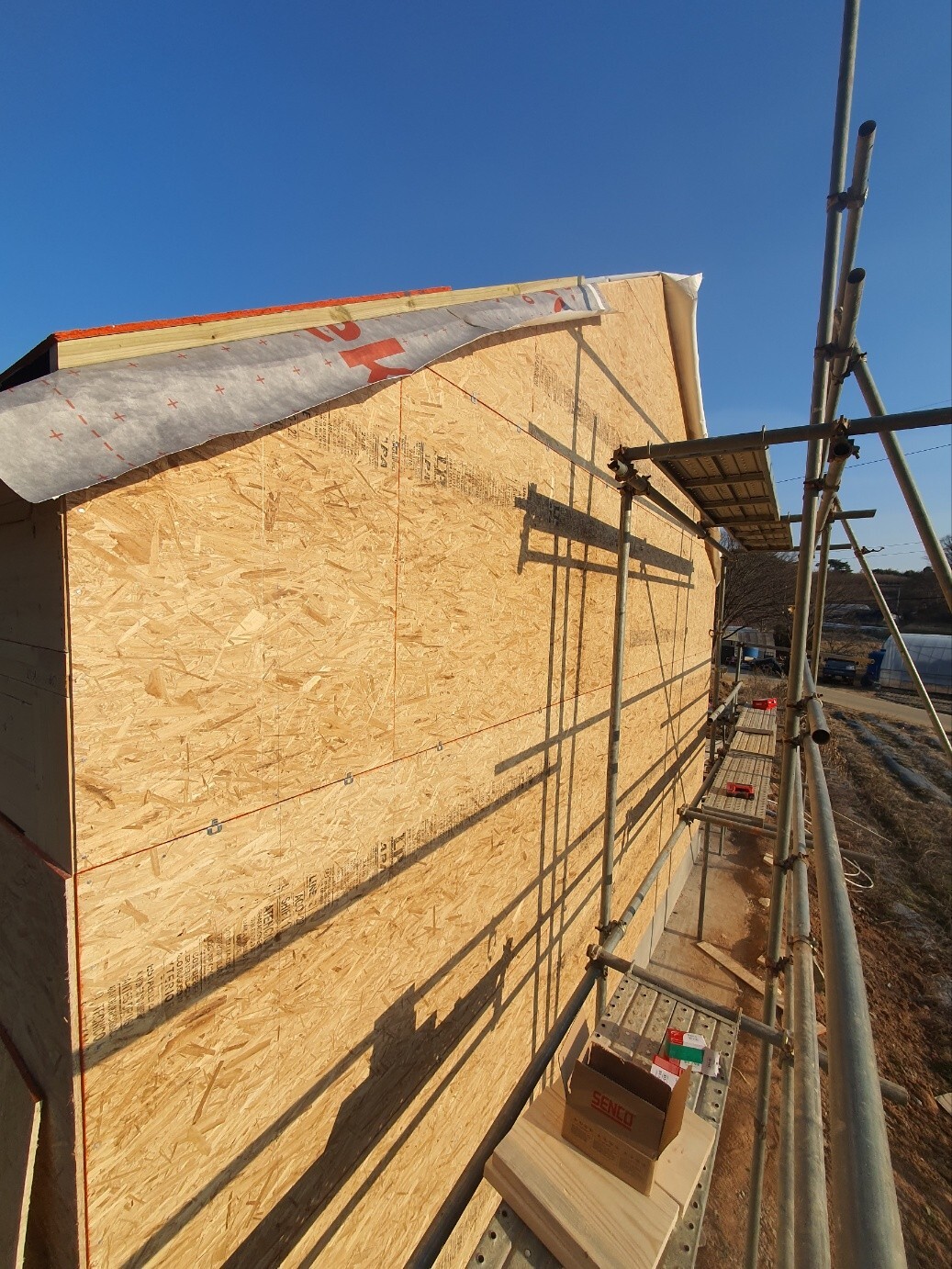

지붕팀이 이중지붕 시공을 진행하는 동안 지상팀은 외벽체 합판을 시공하였습니다. 외벽체 시공을 하기 위해 기단부 레이아웃을 진행해줍니다. 이는 레인스크린을 설치할 못자리를 표시해 두기 위함입니다.

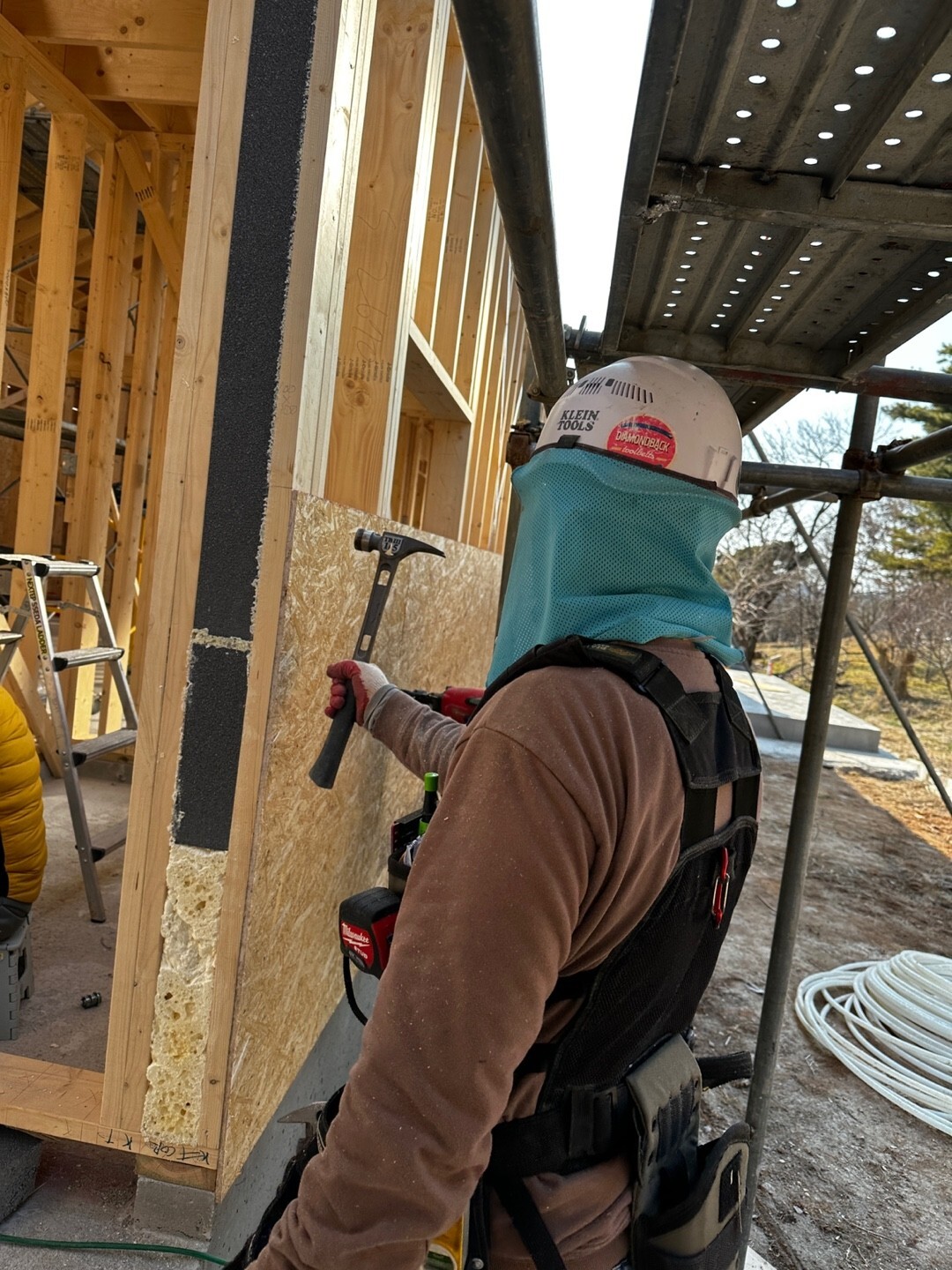

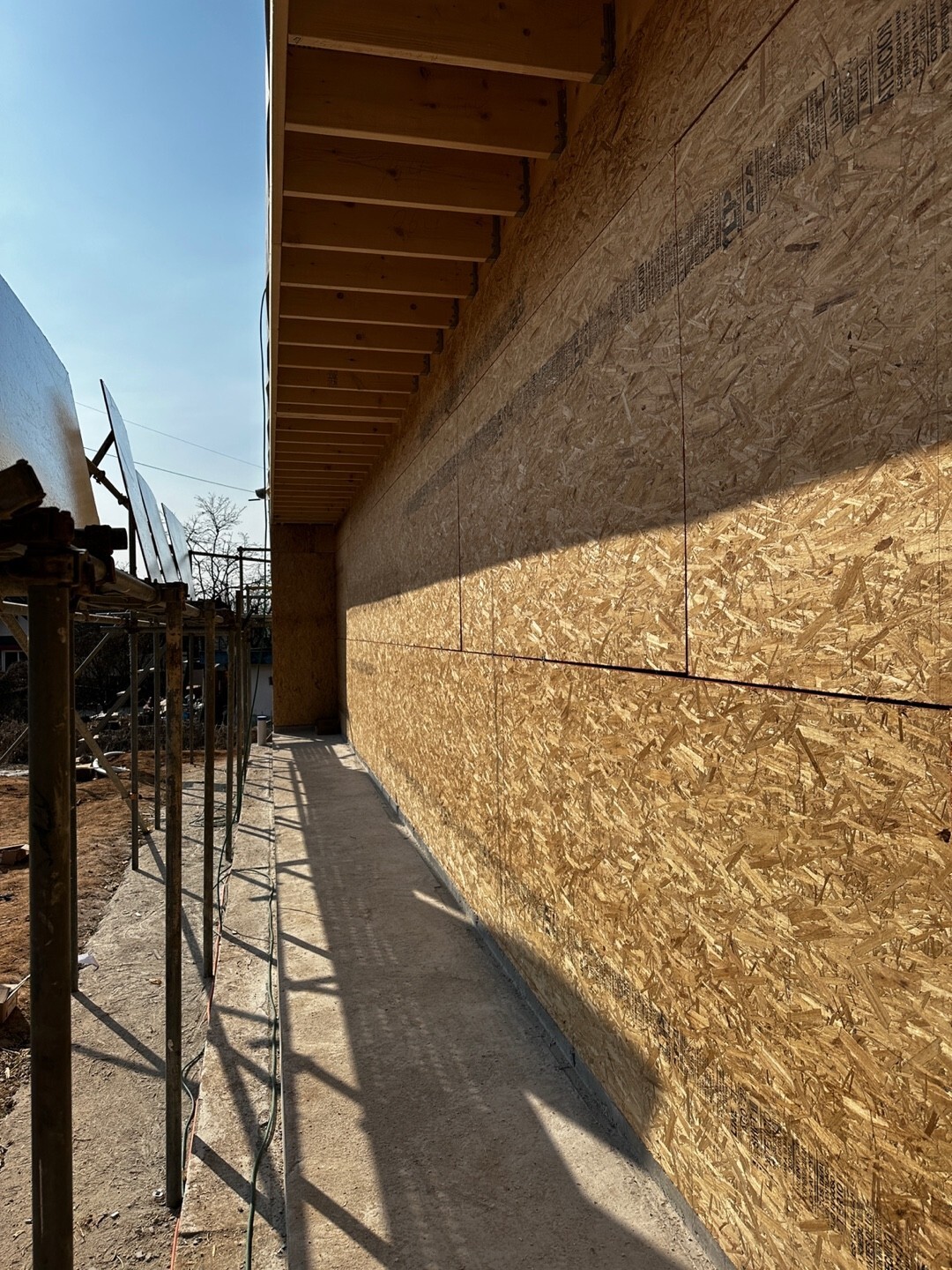

기단부 레이아웃을 마친 후에 외벽체 합판 시공을 진행하였습니다.

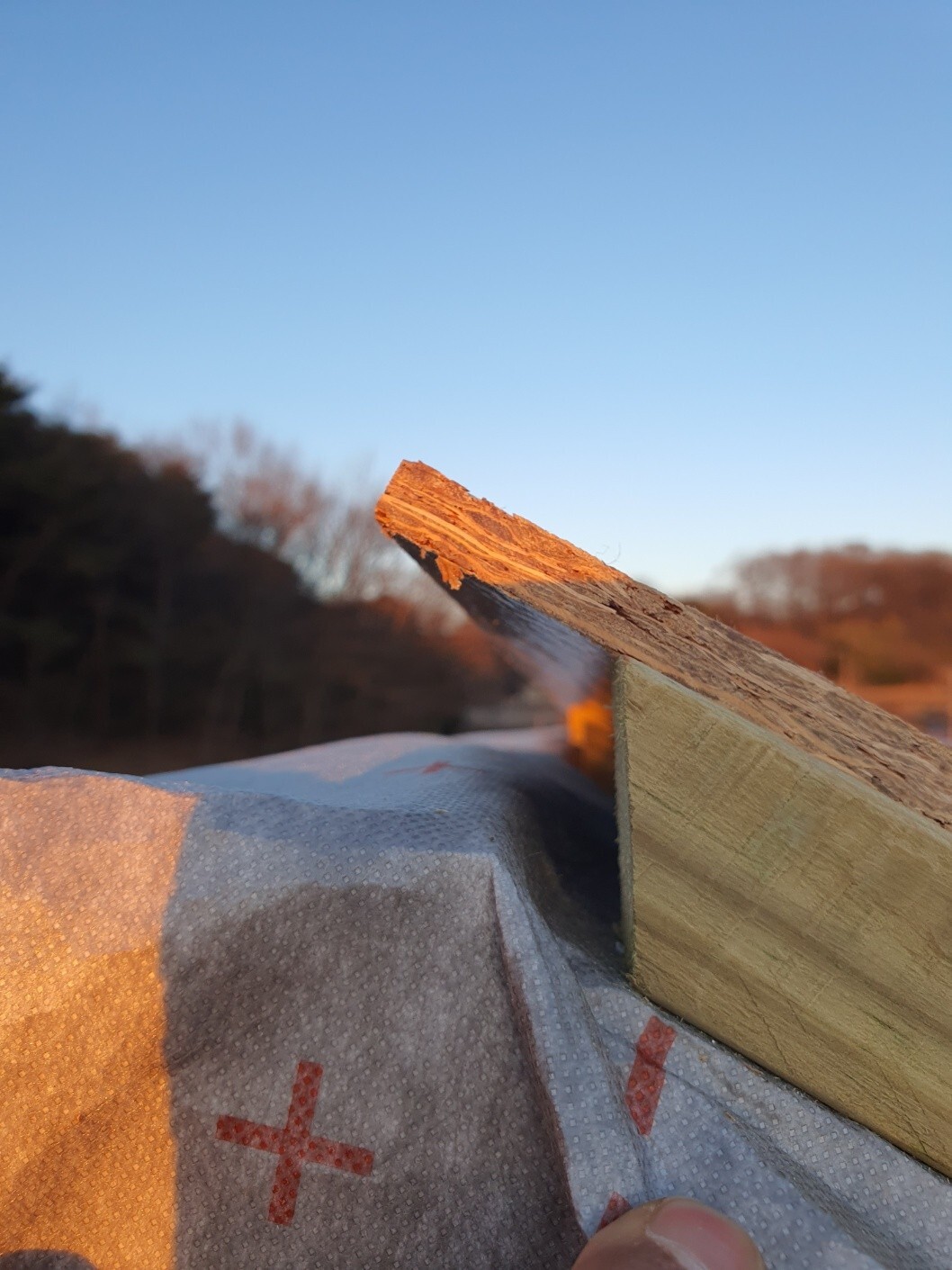

합판을 튼튼하게 고정하기 위해 네일건의 못 깊이를 합판보다 얕게 조정한 후에 시공후에 망치질을 해줍니다.

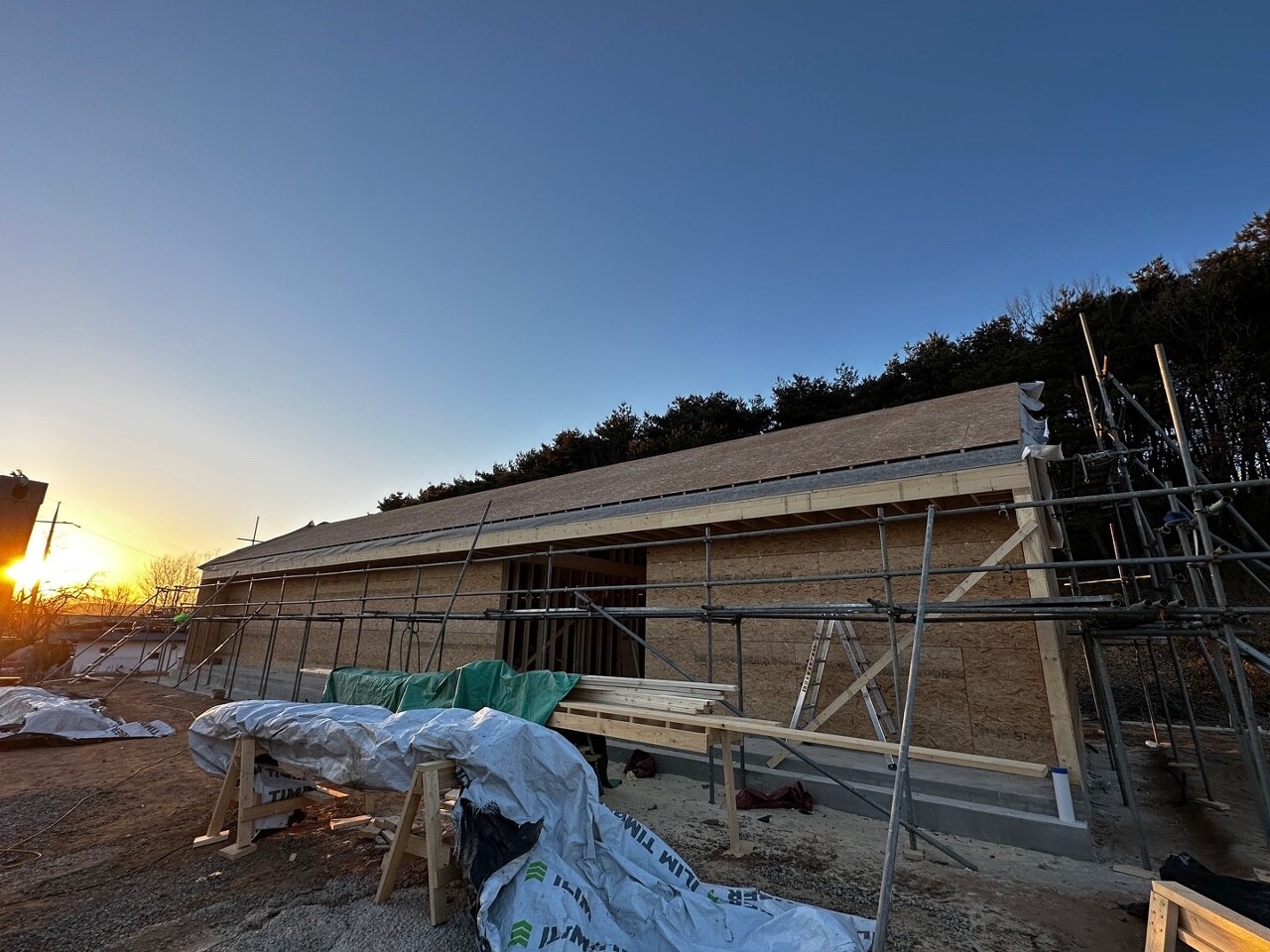

오늘의 작업현황입니다. 골조작업은 거의 마무리 되어갑니다.
저희의 오늘은 여기까지입니다.
오늘도 열심히 작업에 임해주신 팀원분들 고생하셨습니다.
감사합니다.
