날씨 : 구름많음
- 금일 근무자
팀 장 : 이상민(5시간)
부팀장 : 이재경(5시간),
팀 원 : 이주형(5시간), 성재욱(5시간), 이민기(5시간), 권동환(5시간)
지 원 : 박선민 팀장(5시간)
금일품수 (누계) : 4.375품 (총38.875품)
금일 작업현황
- 더블탑플레이트 철물보강잡업
- 장선 시공
- 릿지 포스트 제작
- 장선 블로킹 시공
- 빔 시공
- 미니월 재단
다음 예정작업
- 미니월 시공 예정
- 릿지 포스트 시공 예정
- 서까래 재단 및 시공 예정
안녕하세요.
홍성 홍동에서의 6일차입니다.
오늘은 구름이 많고 햇빛도 안들어서 일하기 최적의 날씨였습니다.
본채 장선을 마무리하고 별채 장선 시공을 시작하였습니다.
- 철물보강작업
어제 본채 시공 과정과 동일하게 별채 철물 보강 작업을 진행하였습니다.

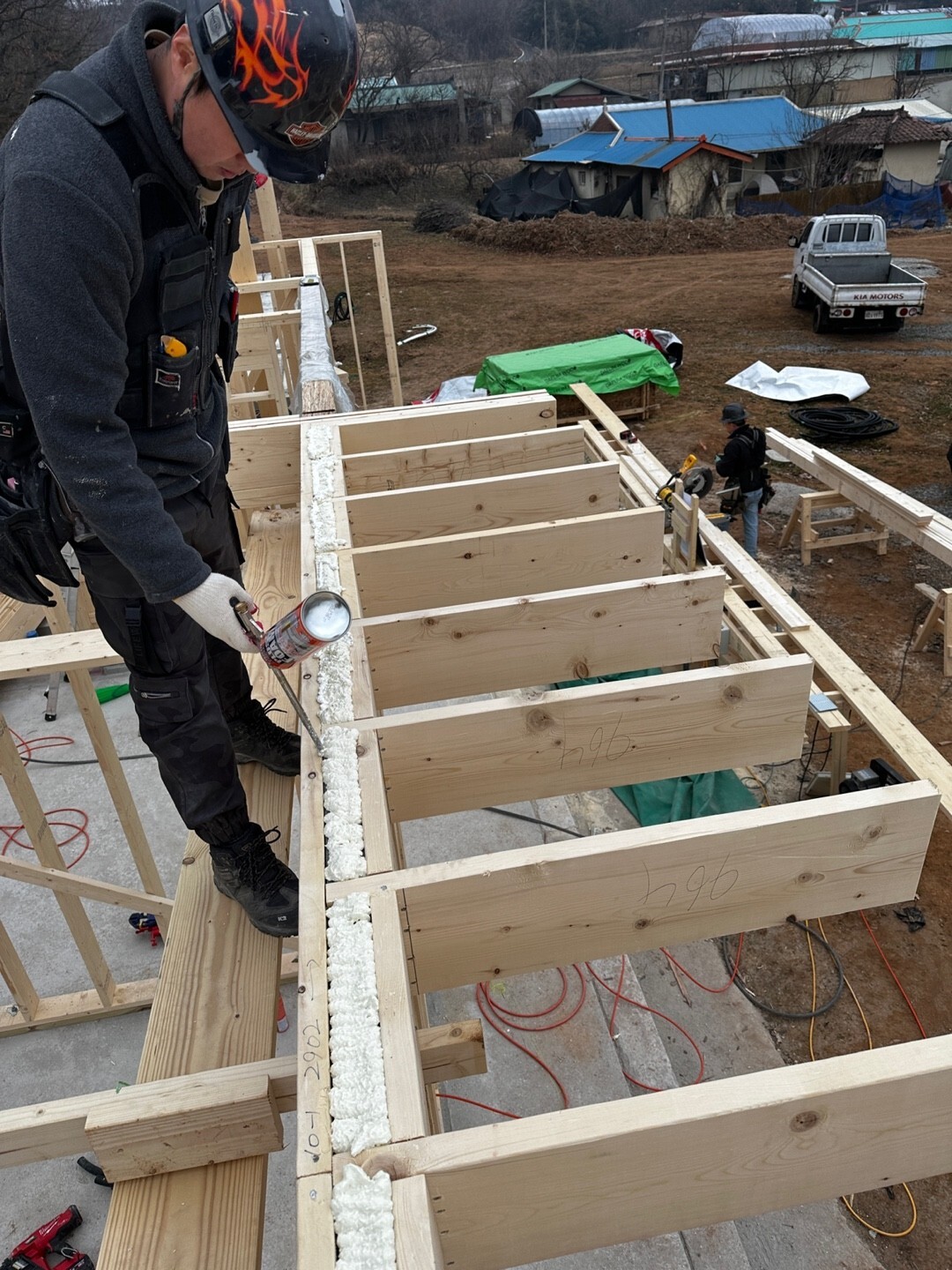

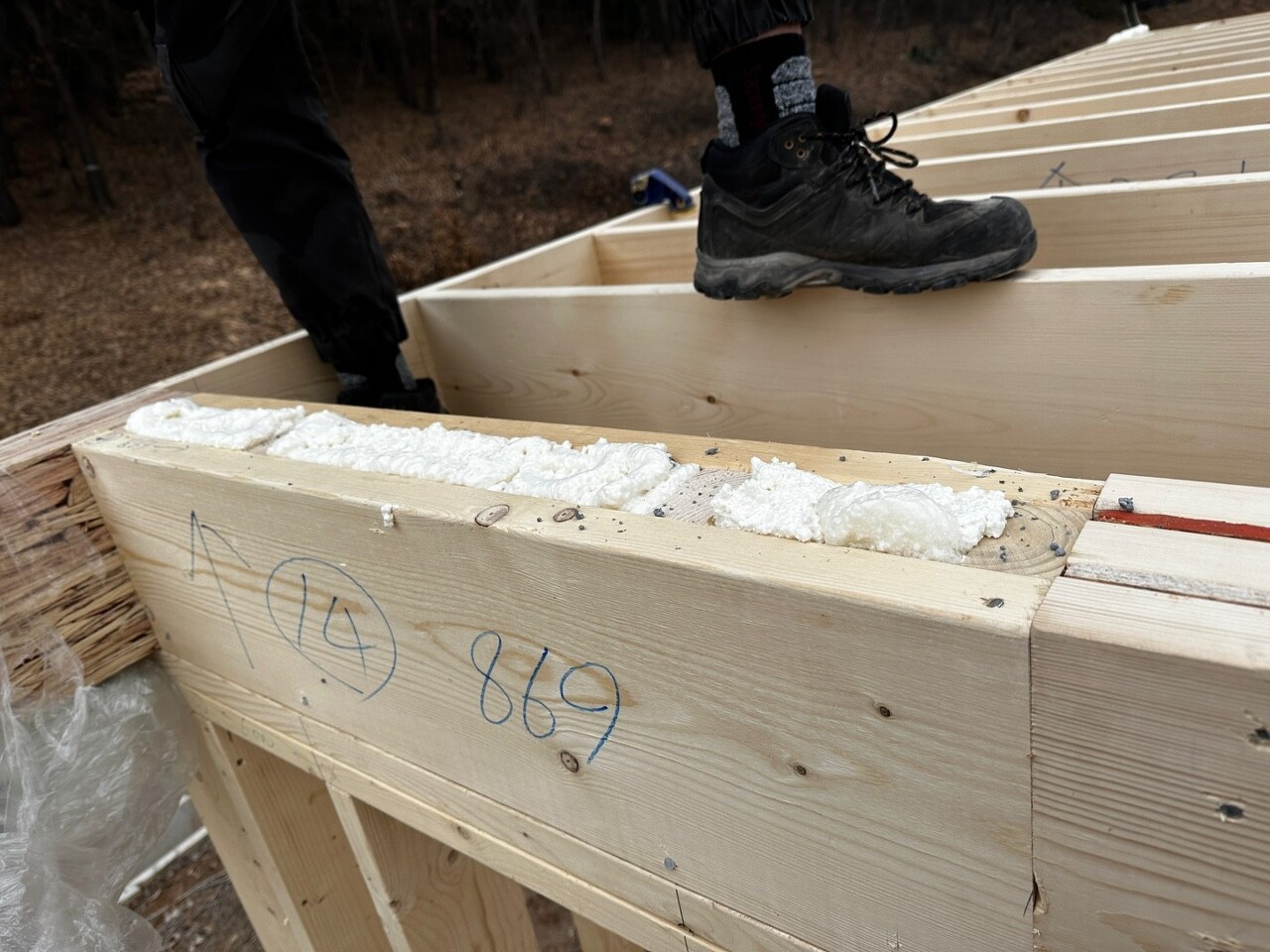

틈사이에 우레탄 폼을 충진해주고 철물 보강작업을 해주었습니다.

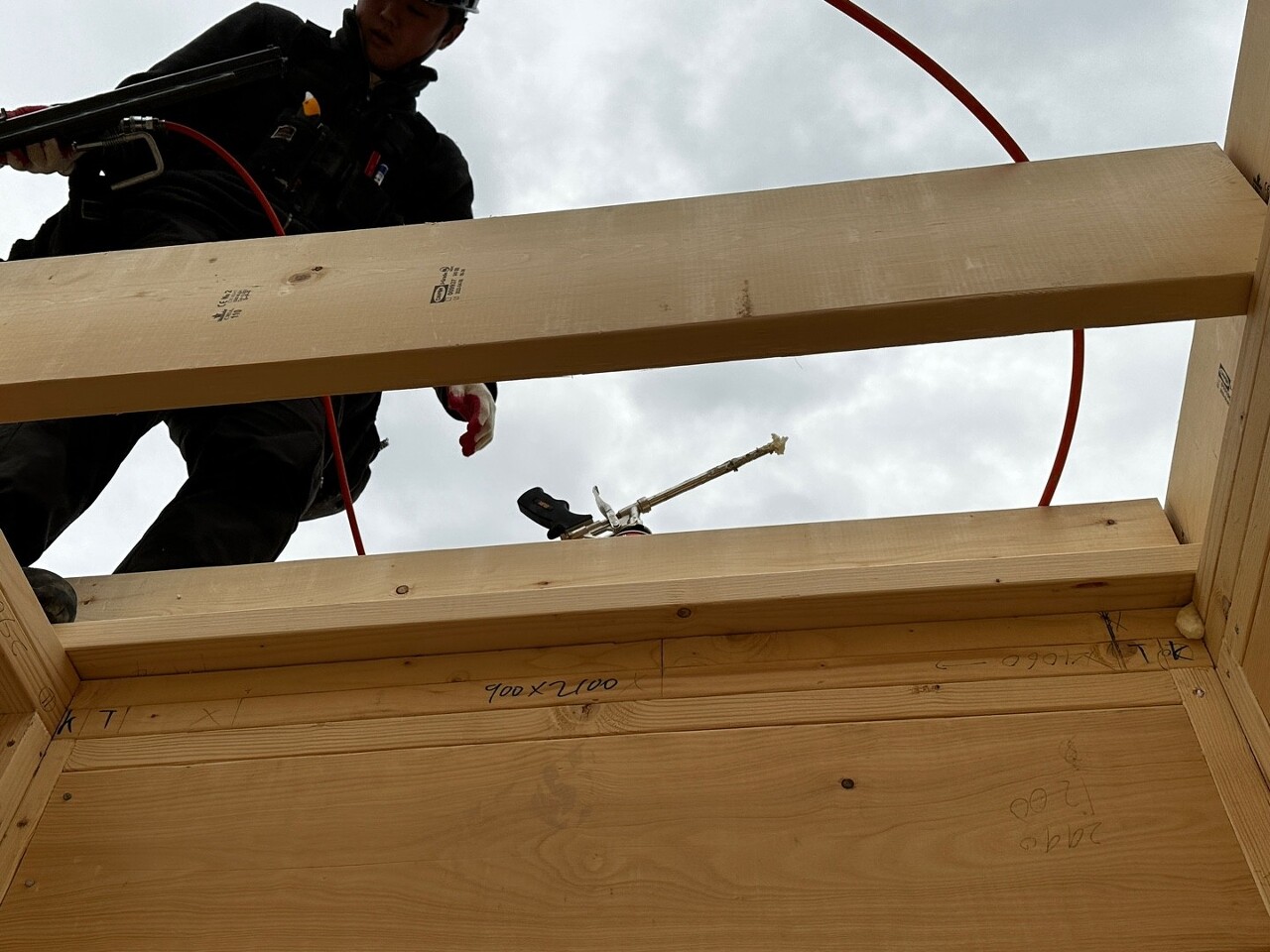

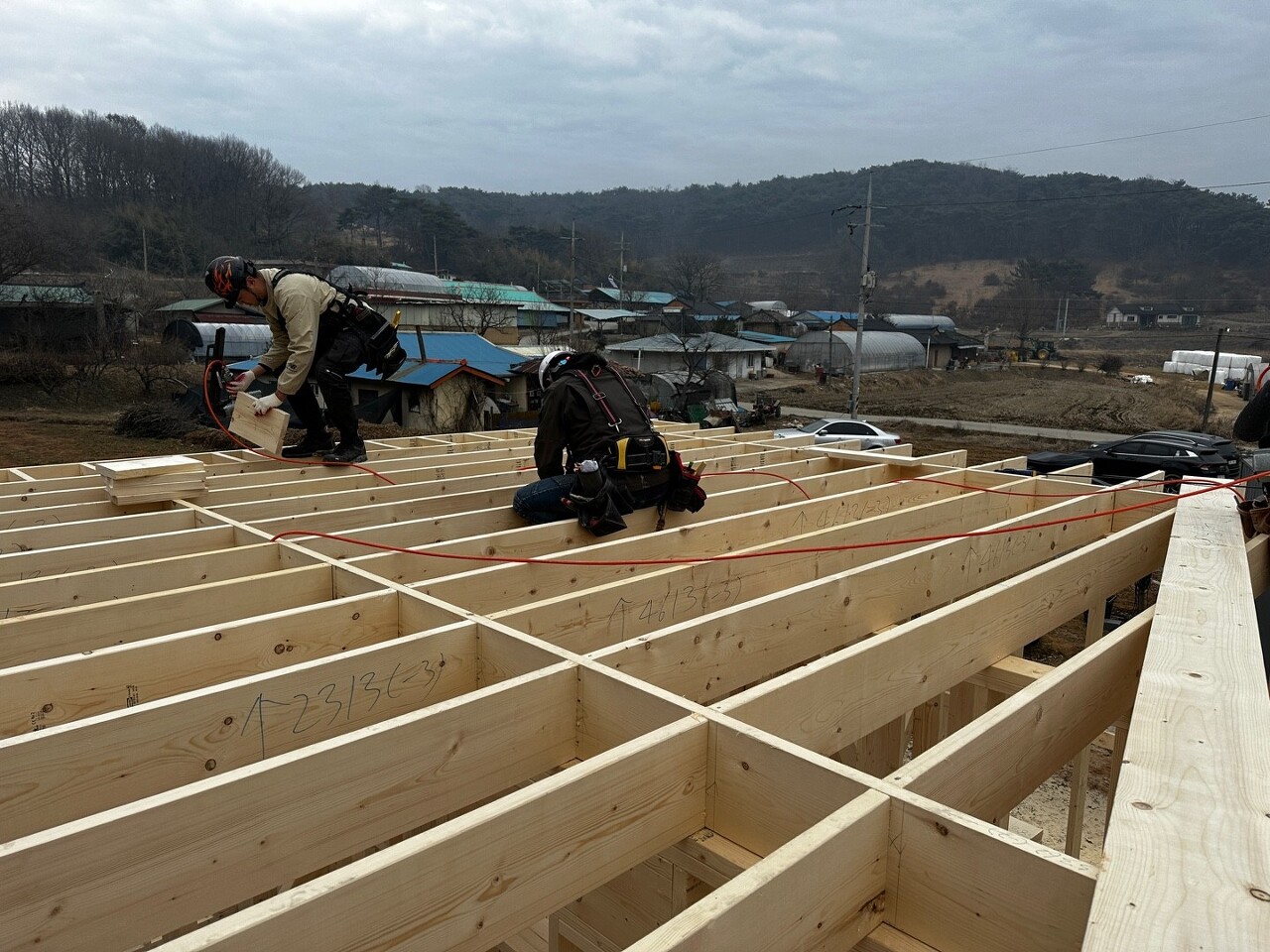

- 장선시공
철물 보강작업후에 림조이스트(끝막이 장선) 시공을 진행하였습니다.


림조이스트(끝막이 장선)는 장선의 끝에 시공되며 벽체 합판이 붙을 공간을 제공하고, 장선을 일정한 간격으로 붙잡는 부재입니다.

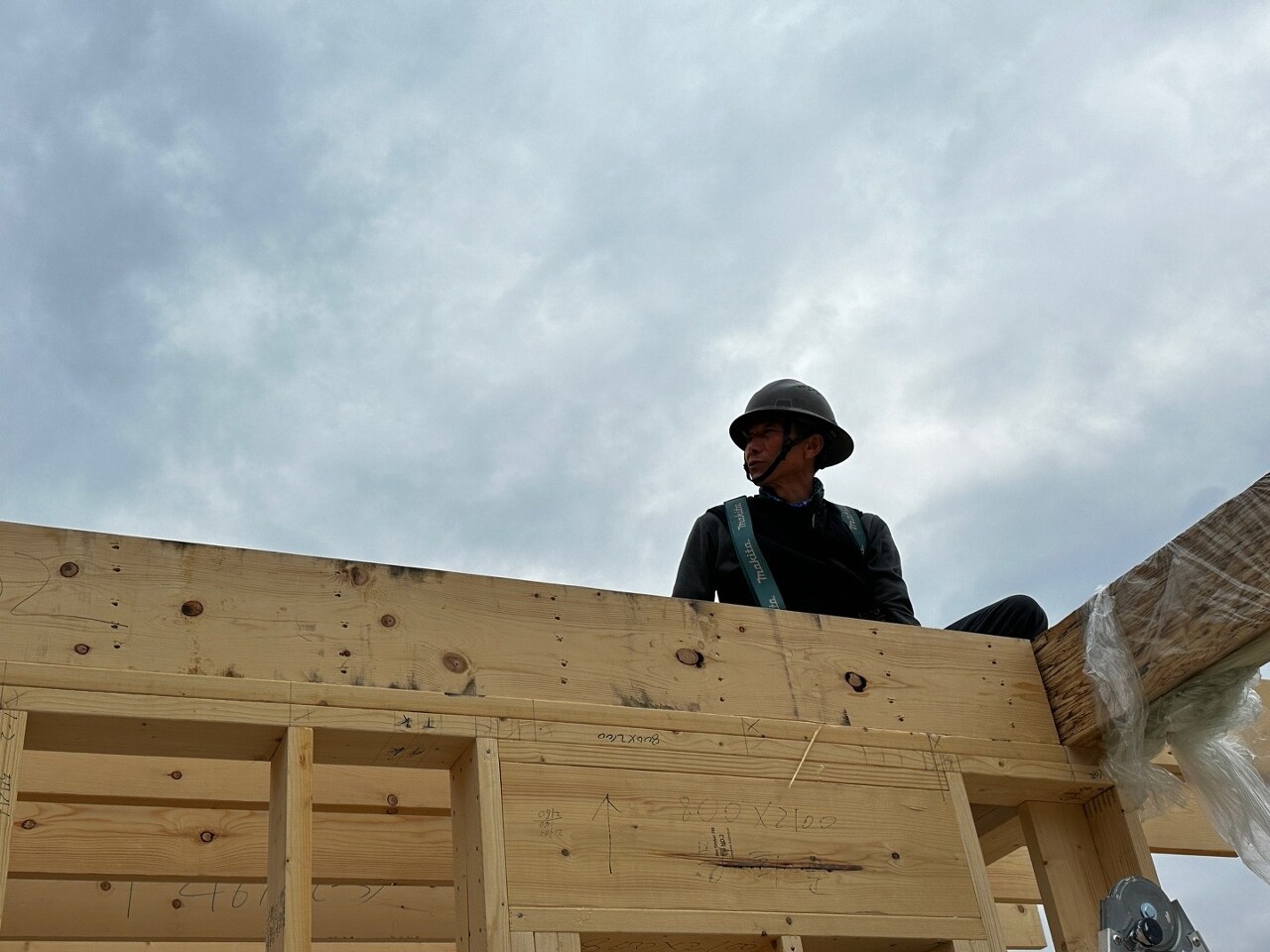

림조이스트를 시공한 후에 실링조이스트(천장장선) 시공을 진행하였습니다.

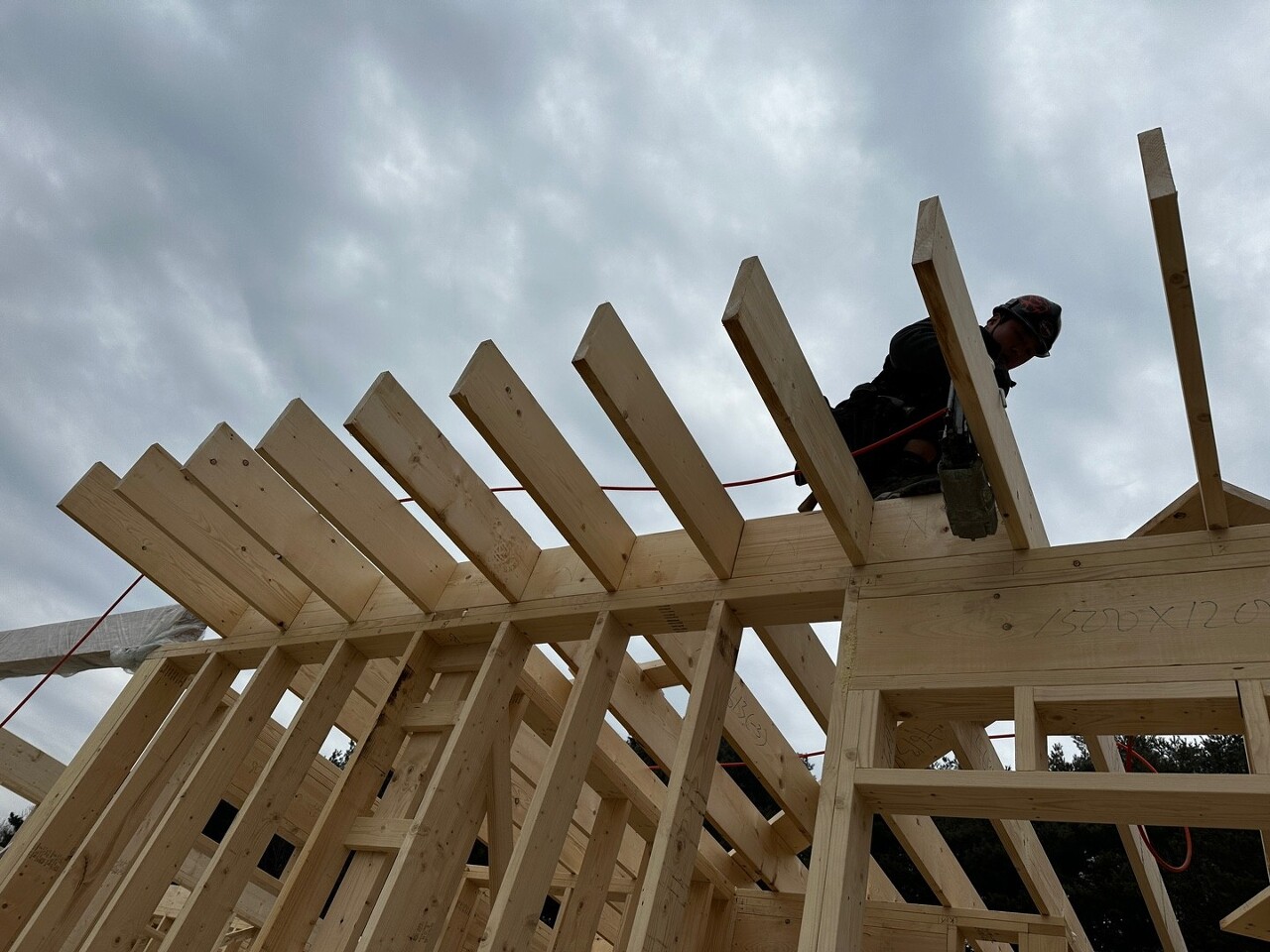

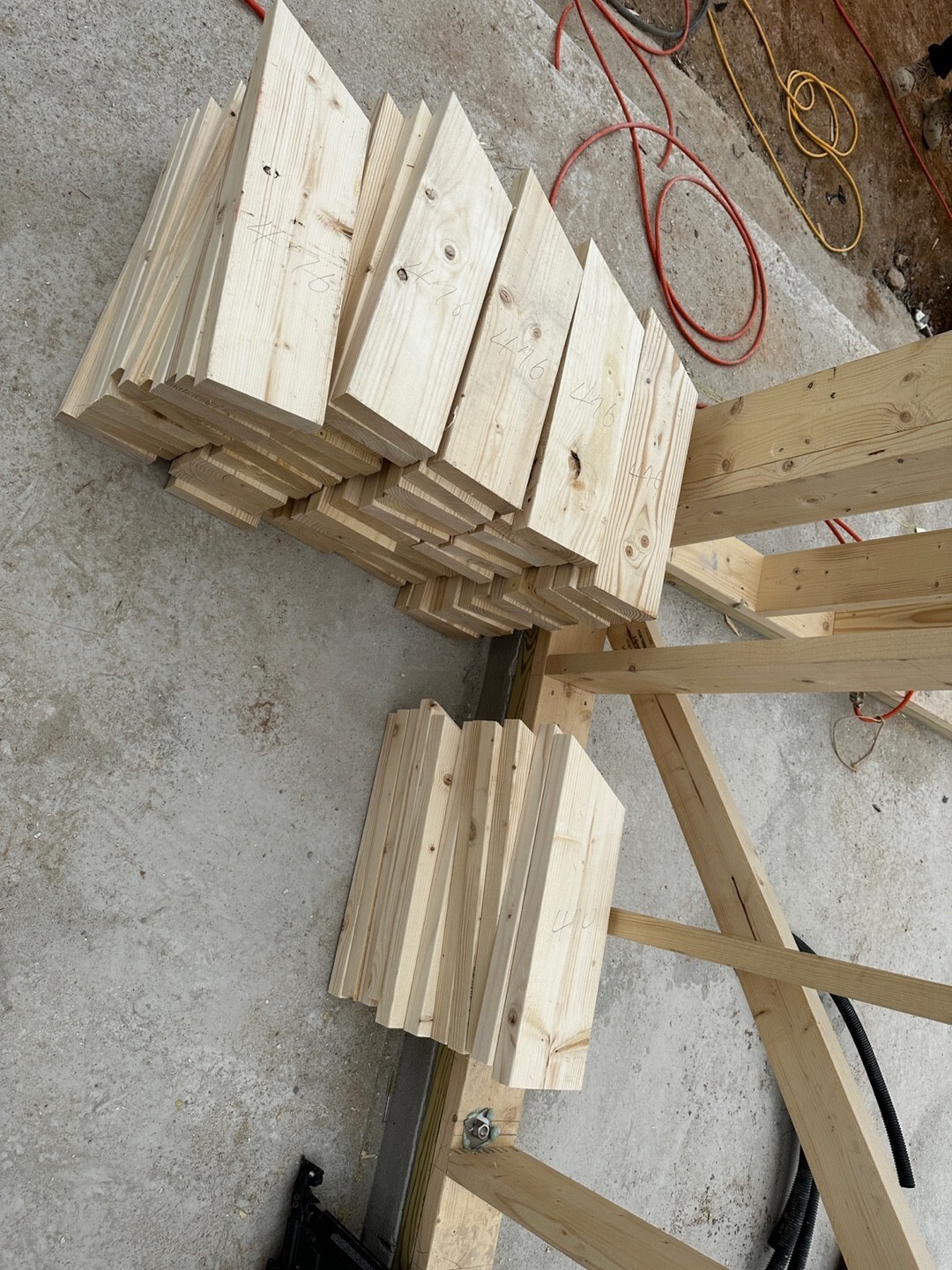

-릿지 포스트 제작

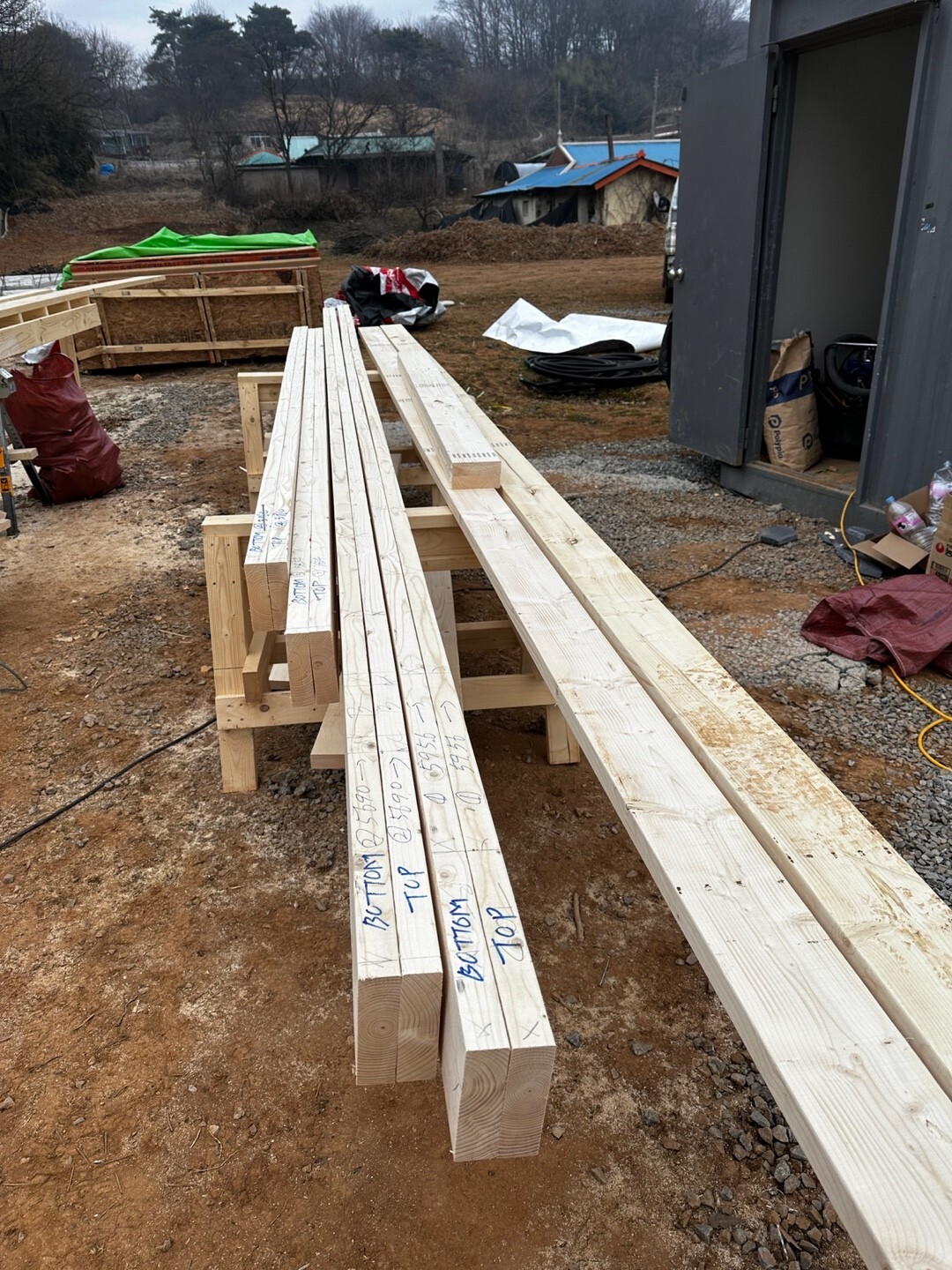

장선을 시공하는 동안 릿지 포스트를 제작하였습니다.

릿지포스트는 서까래 사이에 들어갈 릿지보드를 지지해주기 위한 부재입니다.

성재욱 빌더님이 꼼꼼하게 제작해주셨습니다.
- 장선 블로킹 시공
장선 시공을 마친 후에 장선 블로킹 시공을 진행하였습니다.


장선 블로킹은 구조의 변형을 막아주고 지붕의 하중에도 문제가 없도록 단단하게 잡아줍니다.


추후에 단열재 작업이 어려운 공간에는 미리 단열작업을 진행하였습니다.

석고보드 시공시 고정할 수 있도록 상을 만들어주는 석고네일러작업도 진행하였습니다.

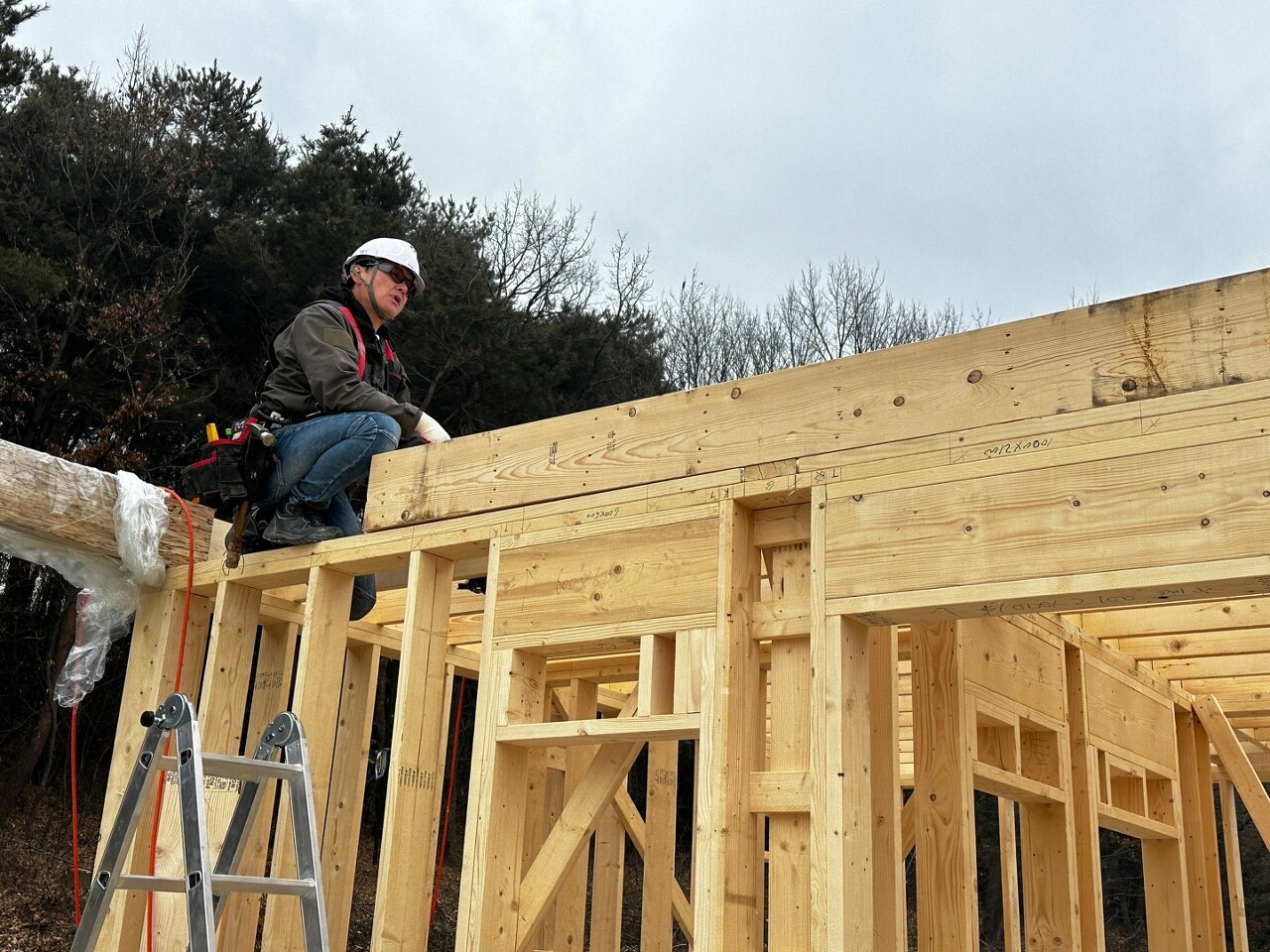

- 빔 시공
장선 시공을 마치고 어제 제작한 빔을 시공하였습니다.


빔을 벽체 끝면에 맞추고 고정하였습니다.

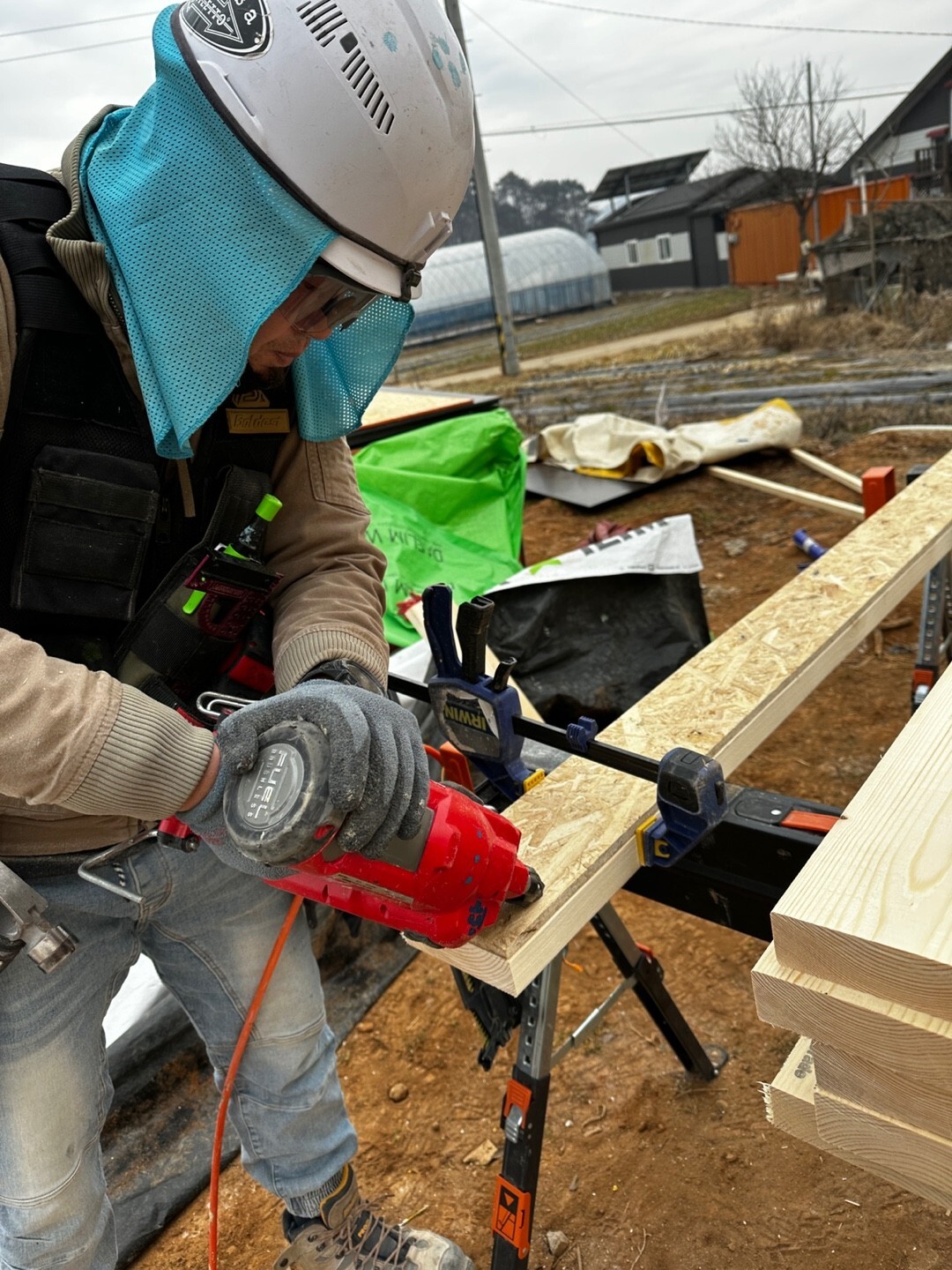

- 미니월 재단

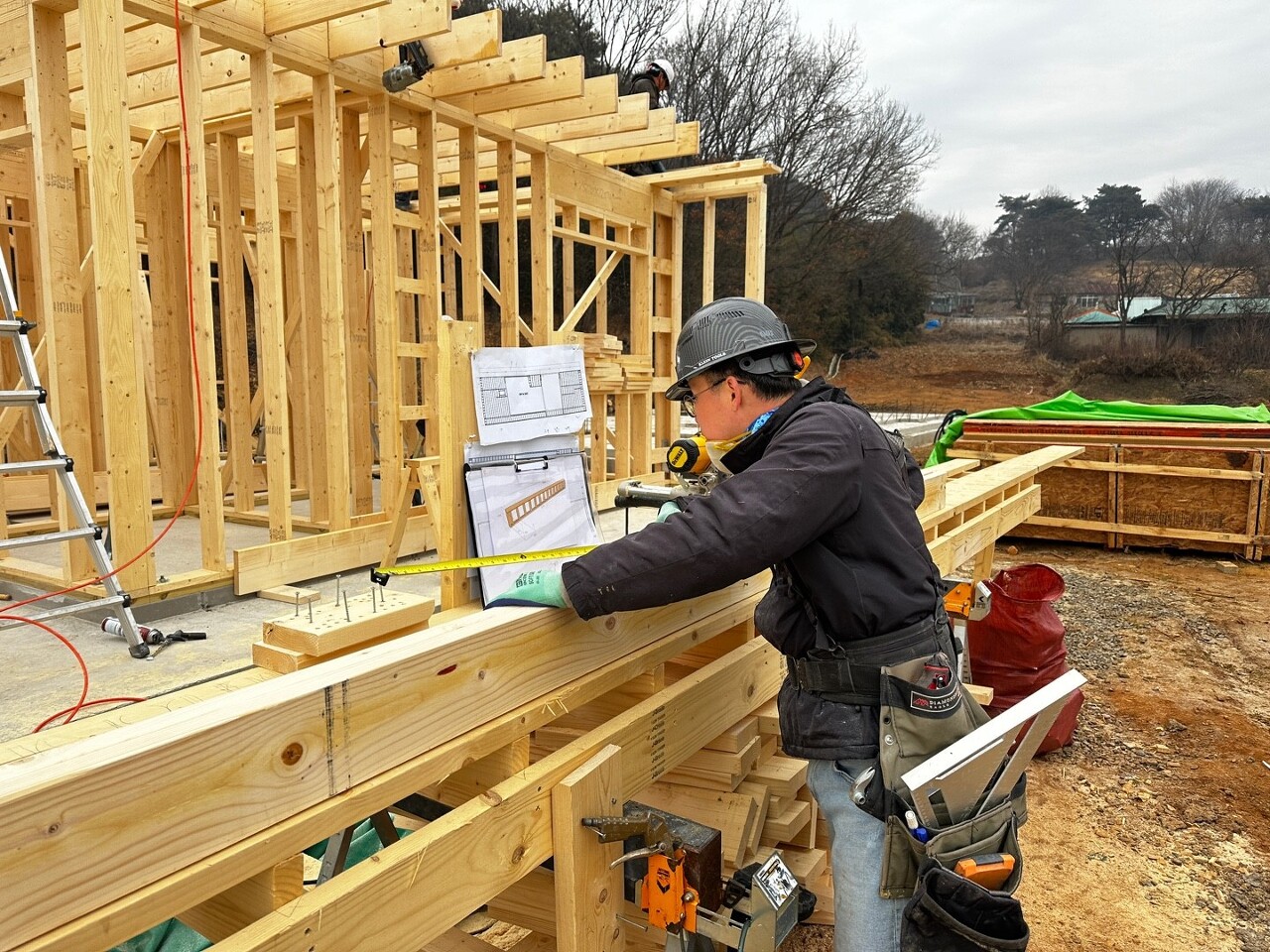

서까래와 같이 시공 예정인 미니월 재단을 진행하였습니다.

톱사님이 재단과 레이아웃을 해주셨습니다.


미니월은 다음주에 제작할 예정입니다.
오늘 저희 하루는 여기까지입니다.
이번 한주도 열심히 작업에 임해주신 팀원분들 고생많으셨습니다.
저희는 다음주에 뵙겠습니다.
감사합니다.
