▶ 날 씨 : 맑음
▶ 오늘 근무 현황
팀 장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀 원 : 천영환(8시간), 이희철(8시간), 곽호연(8시간)
지 원 : 이상민 팀장(8시간), 이민기(8시간)
▶ 금일품수(누계) : 7품(총 244.4품)
▶ 오늘의 작업
- 마감재 가공
- 석고보드 시공
- 덴스쉴드 시공

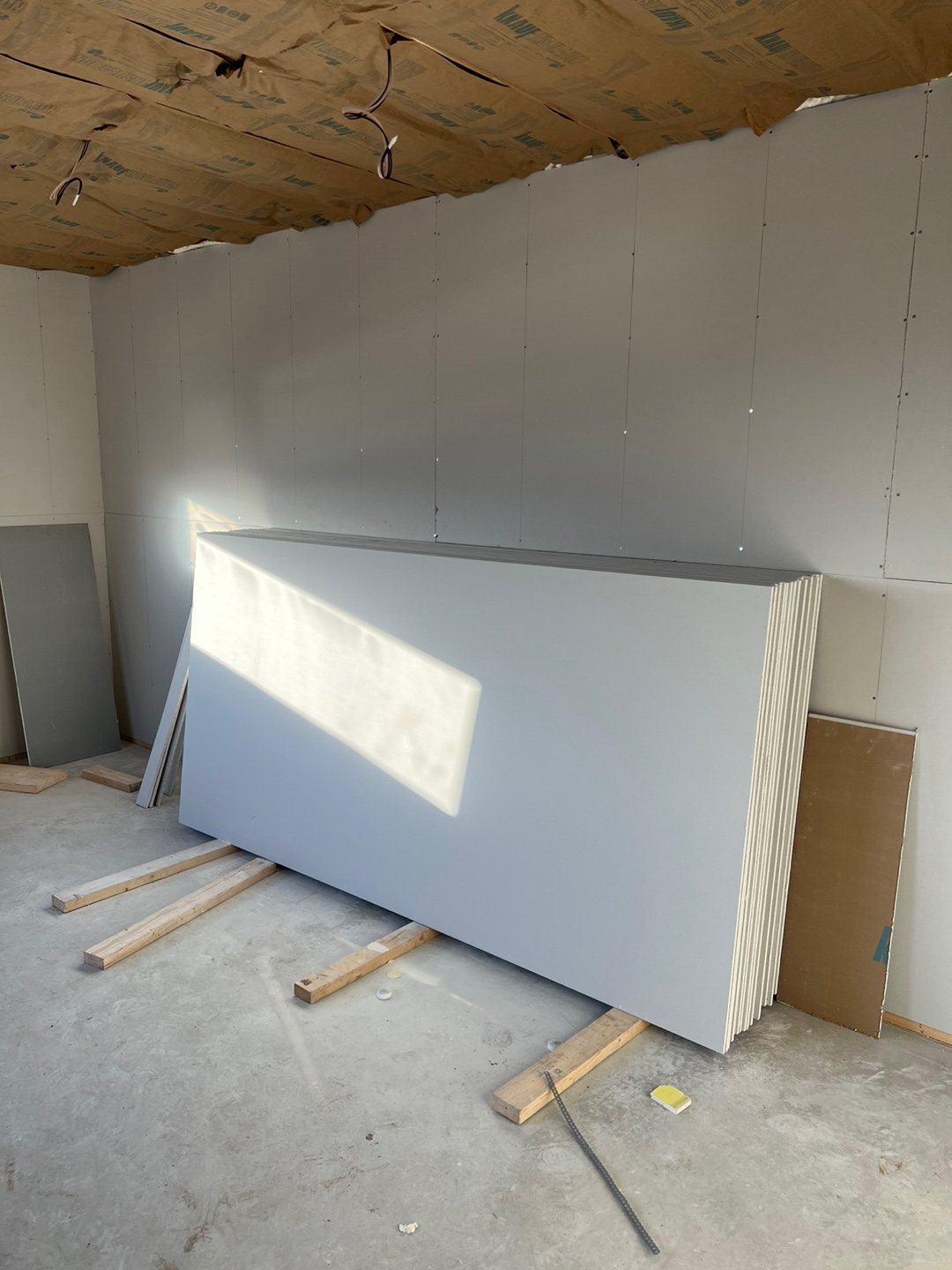

- 석고보드 양중
- 내부 목작업
- 마이너스 몰딩 시공
▶ 다음 예정 작업
- 마감재 가공
- 석고보드 시공
- 덴스쉴드 시공
- 내부 목작업
- 마이너스 몰딩 시공
안녕하세요~
충주 대소원 45일차입니다.
오늘은 어제보다는 기운이 내려가 살짝 추웠지만
내일부터 설 연휴이기에 가족을 보러갈 생각에
더 힘차게 일했습니다.
오늘 역시 석고보드 양중으로 하루를 열었습니다!

다같이 협동하여 석고보드를 양중하였습니다.

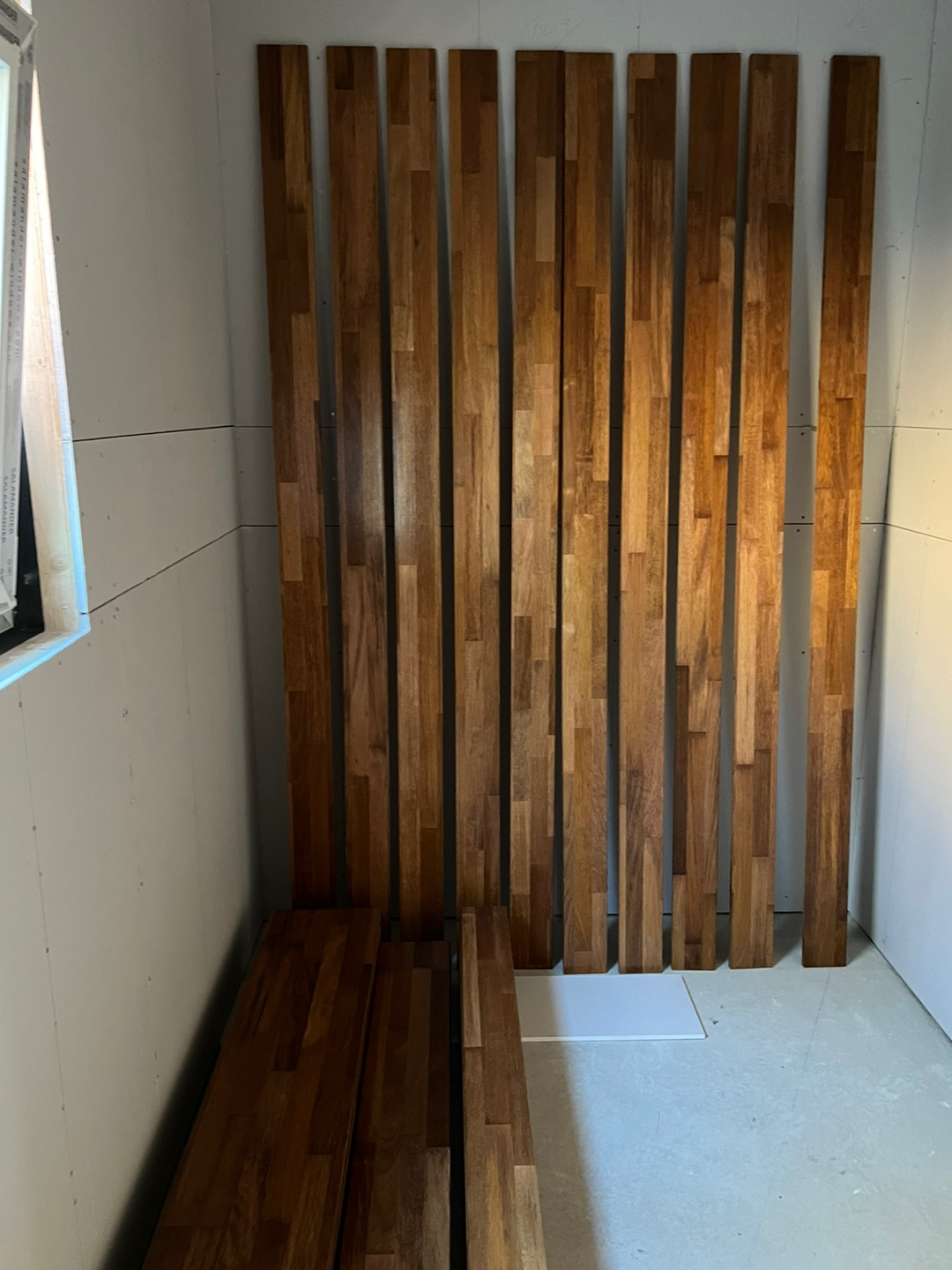

먼저 마감재 가공입니다.

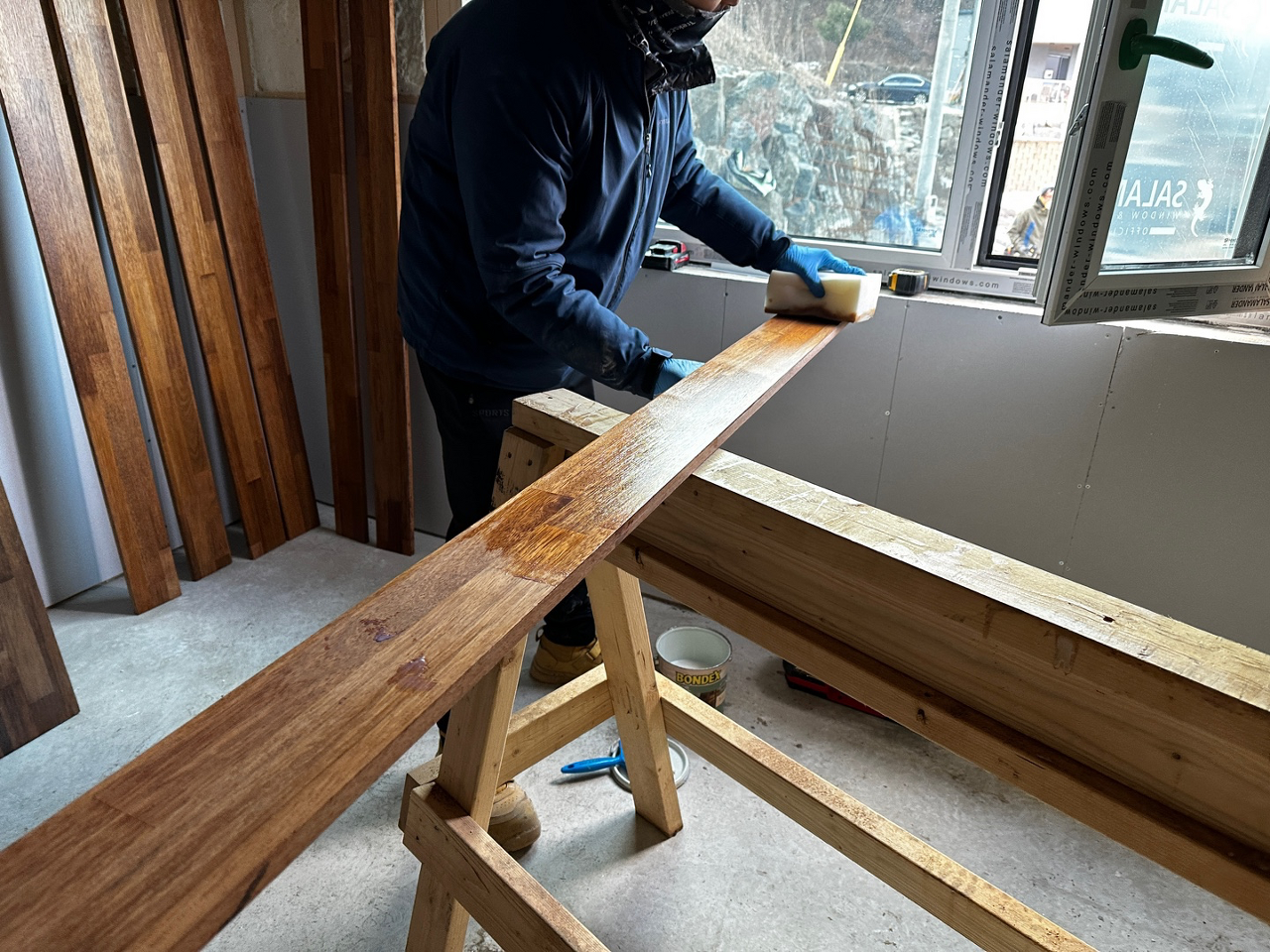

바니쉬를 꼼꼼히 골고루 잘 발라주었습니다.

후에는 이렇게 잘 건조시켜주었습니다.
아래는 바니쉬의 상세한 설명입니다.

출처 : 대림우드
마감재 가공 순서입니다.
1차 샌딩 -> 2차 수용성 스테인 -> 3차 샌딩 -> 4차 바니쉬
현재 바니쉬까지 완료했고 다시 한 번 샌딩후 한 번 더 바니쉬를 발라 줄 예정입니다.

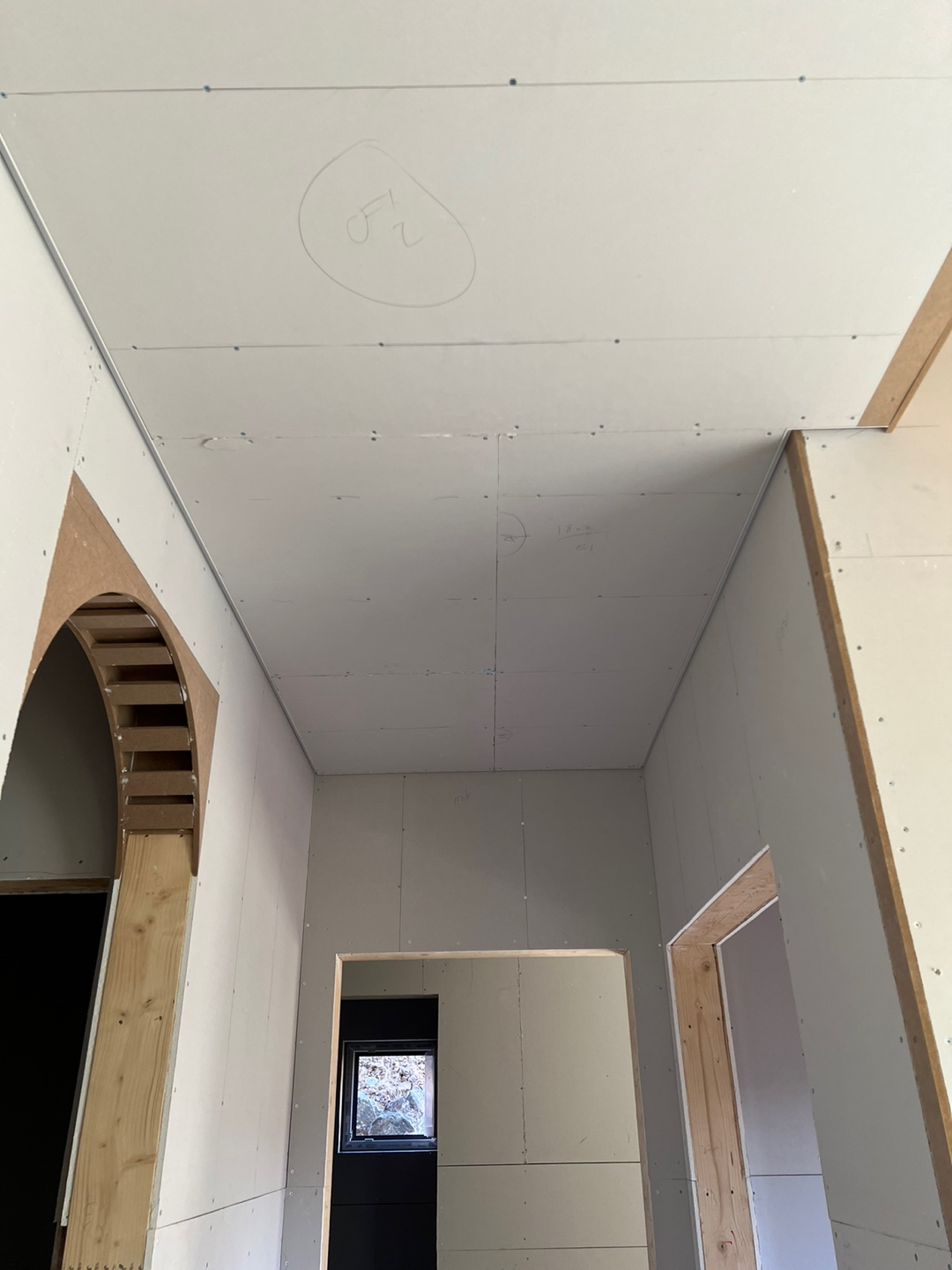

다음은 석고보드 시공입니다.

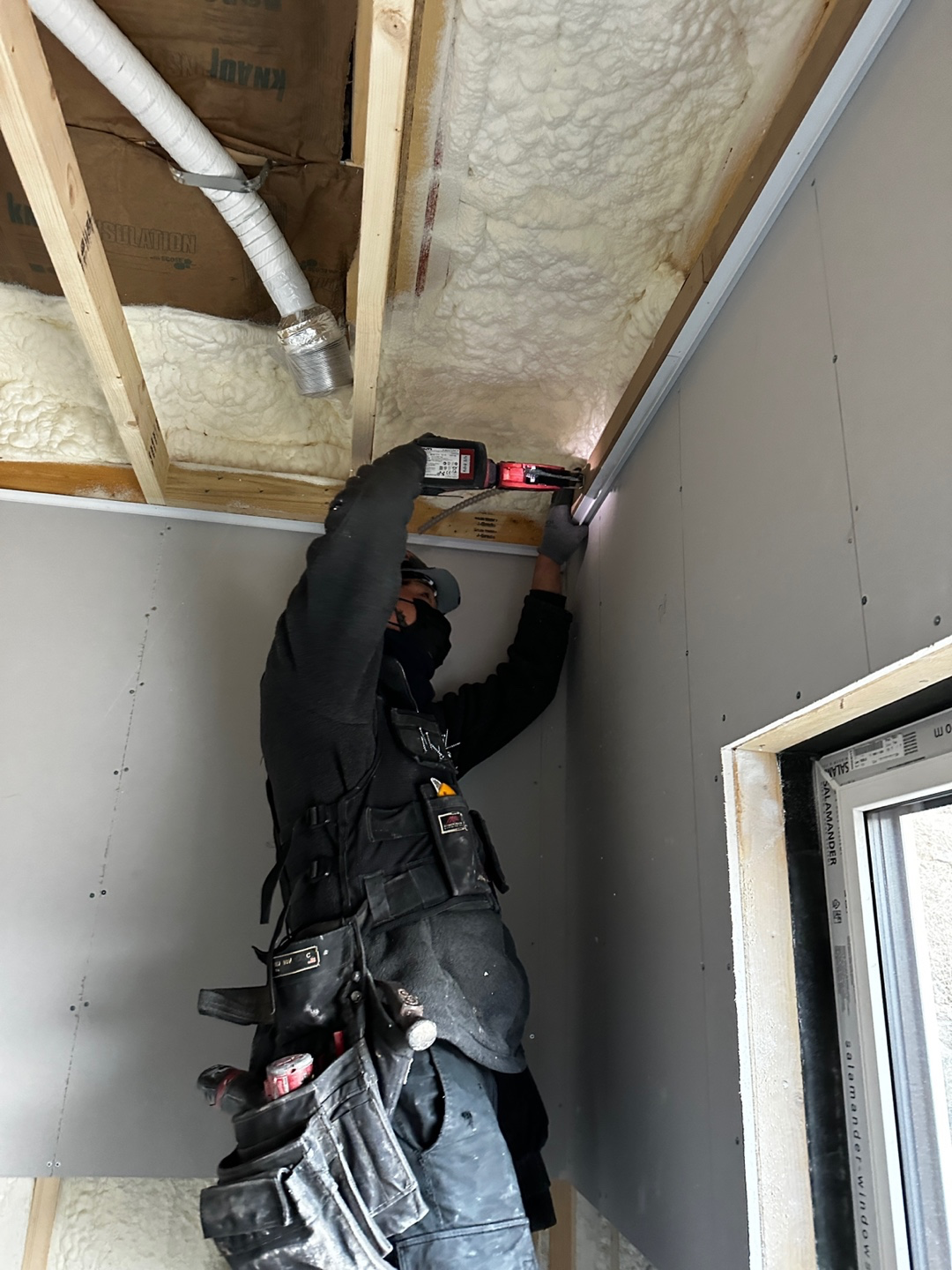

이상민 팀장님이 꼼꼼하게 줄자를 이용하여 치수를 측정하는 모습

측정한 뒤 치수대로 완벽하게 재단한 석고보드를 시공중이신 이상민 팀장님과 이민기 빌더님

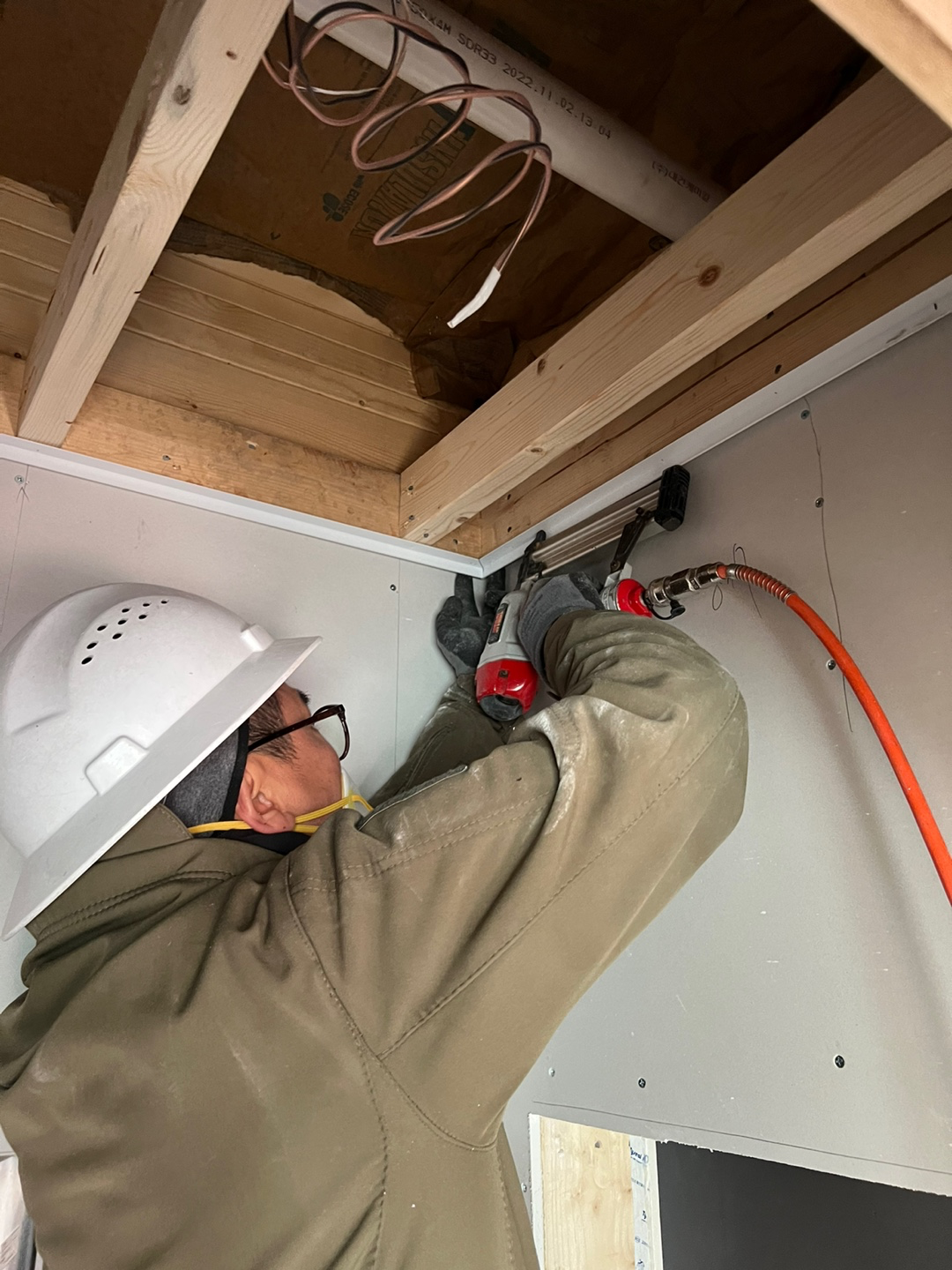

길이에 맞추어 재단한 석고보드는 메거진을 이용하여 고정합니다 .
메거진 피스는 32mm 피스 사용하였고,
메거진을 이용하여 석고보드 고정 후 덜 들어간 피스는 임팩 드라이버로 다시 조여주었습니다.

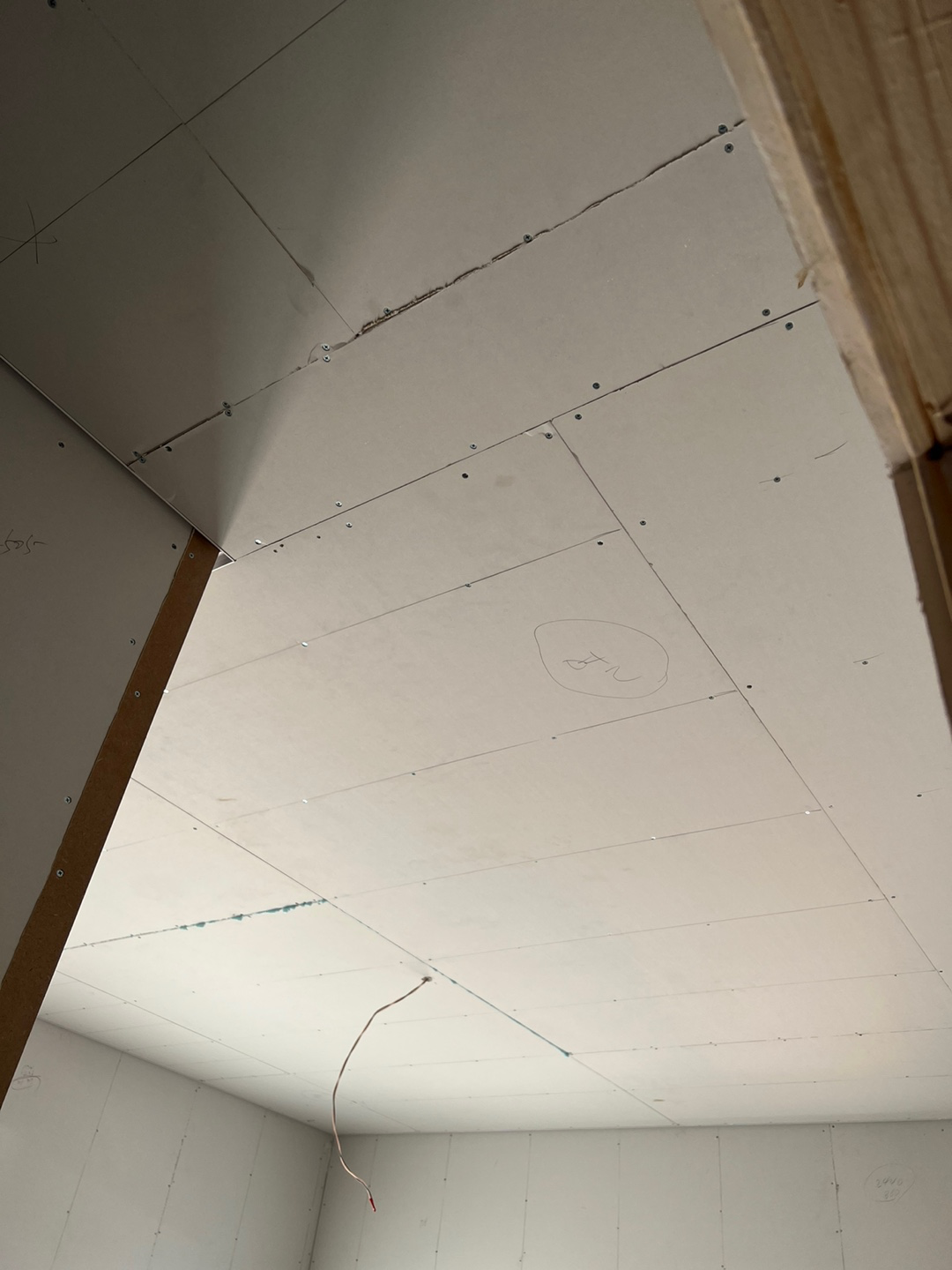

다음은 마이너스 몰딩 시공입니다.

마이너스 몰딩을 시공중이신 희철 빌더님
마이너스몰딩을 또 히든몰딩 이라고도 합니다.
몰딩:천장판, 내장판 등의 이음매를 보이지 않게 하기 위해서 사용하는 띠 모양의 부재입니다.
마이너스몰딩은 몰딩이 숨겨져 있어 집을 더 넓게보이게 하고 세련된 감각을 살려줍니다.
천정, 걸레받이, 문틀등에 석고보드를 띄어서 시공할 때 사용합니다.

다음은 덴스쉴드 시공입니다.

영환 빌더님께서 덴스쉴드를 시공해주셨습니다.

덴스쉴드 역시 줄자를 이용하여 측정후 정확하게 재단하고
메거진으로 32mm피스를 이용하여 고정하고 후에 임펙 드라이버로 한 번 더 조여서 고정시켜줍니다.
천영환 빌더님께서 재단하여주셨는데 기가 막힐정도로 딱 맞아 떨어졌습니다!
후에 이음매는 모두 실리콘으로 촘촘하게 막아주었습니다.

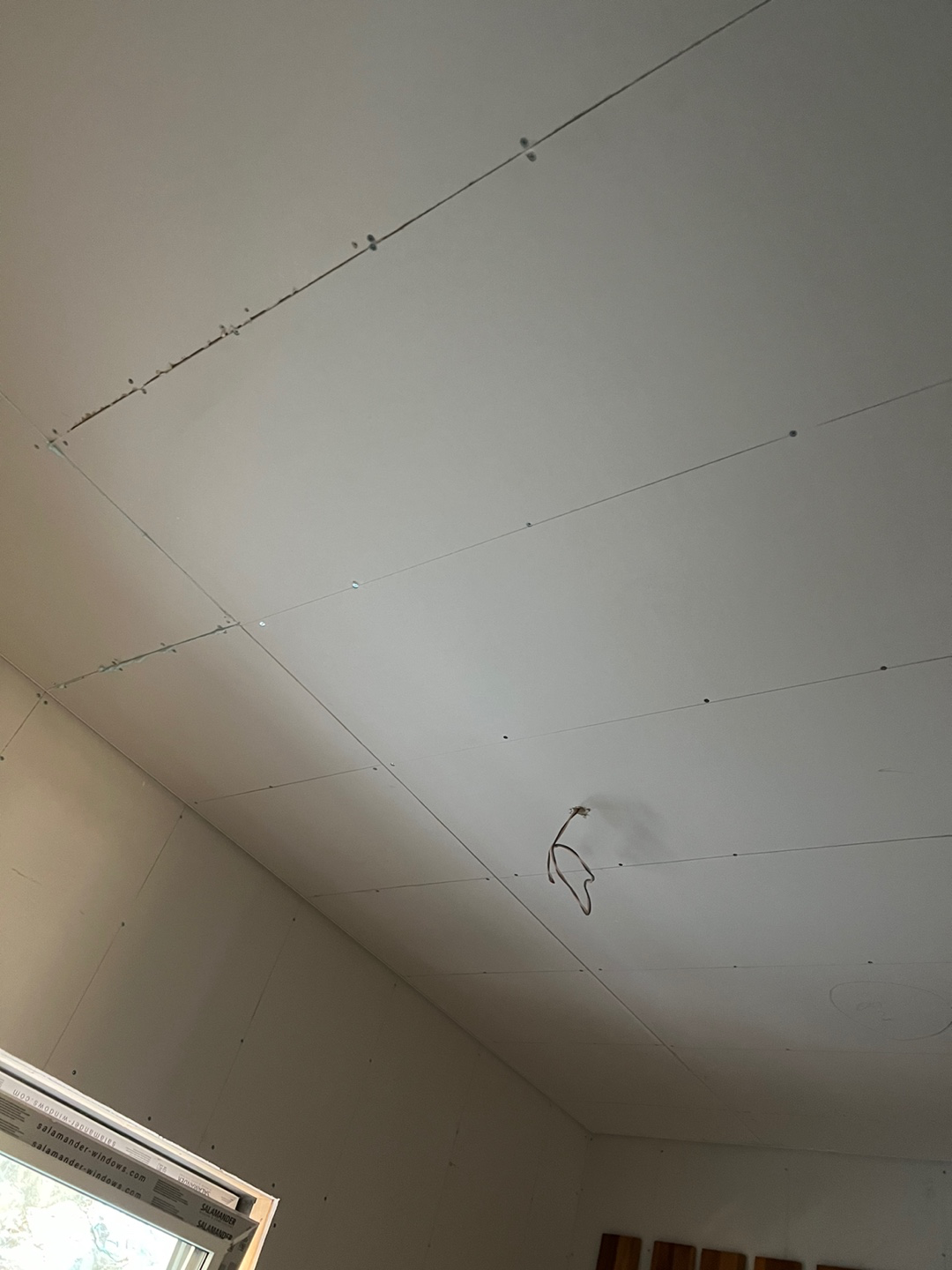

다음은 전등 상작업입니다.

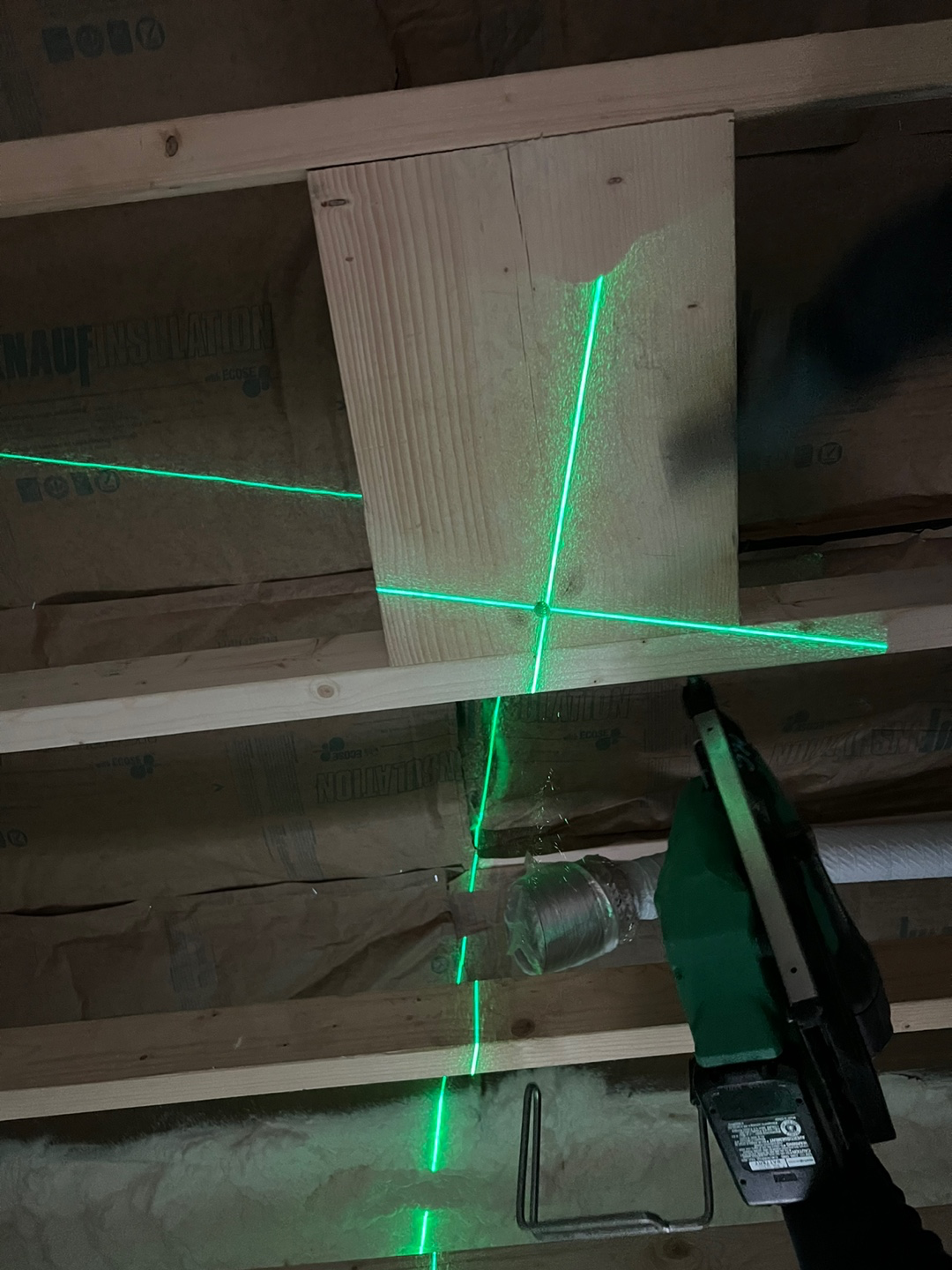

레이저를 이용하여 전등 자리를 정확하게 확인하고 그 위치에 상을 구멍을 내어 달아줍니다.

건축주님께서 칠해주신 아스팔트 프라이머
기단부 아스팔트 프라이머 도포를 하였습니다. 기단부에 습이 침투하는걸 방지하기위한 시공이였습니다.
건축주님 정말 감사합니다!

오늘 시공은 여기까지입니다.
내일부터는 설 연휴 시작이기에 모든 자재 확실하게 보양하고 퇴근했습니다.
저희는 연휴 4일 쉬고 다시 돌아오도록 하겠습니다.
다들 즐거운 설 명절 잘 보내시고
새해 복 많이 받으세요!!
감사합니다!
