▶ 날 씨 : 오전: 눈 조금 오후: 맑음
▶ 오늘 근무 현황
팀 장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀 원 : 이희철(8시간), 진민규(0시간), 곽호연(8시간)
지원 : 이주형 (8시간)
▶ 금일품수(누계) : 5.00품(총 143.025품)
▶ 오늘의 작업

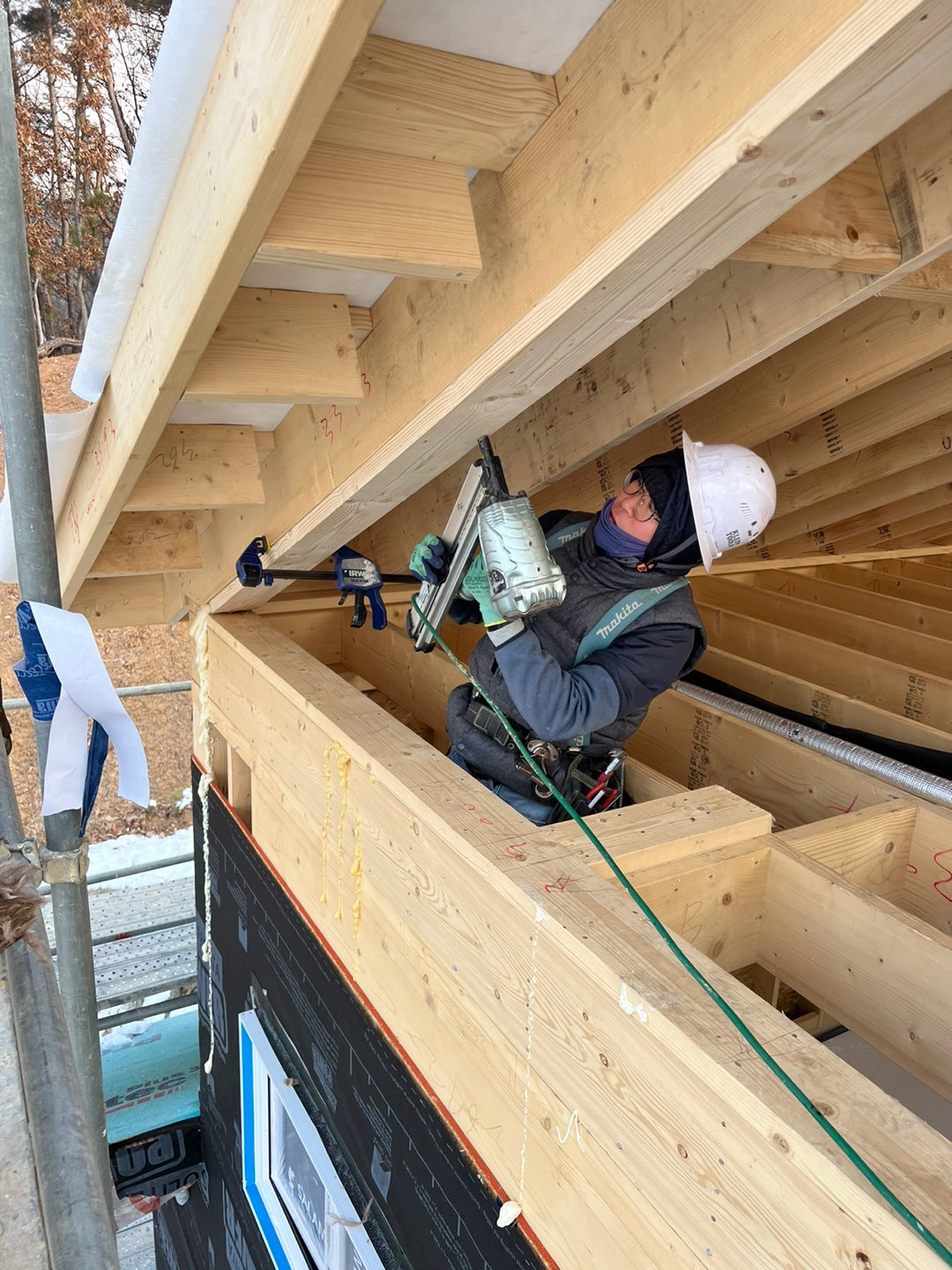

- 지붕 수프로 타이백 시공

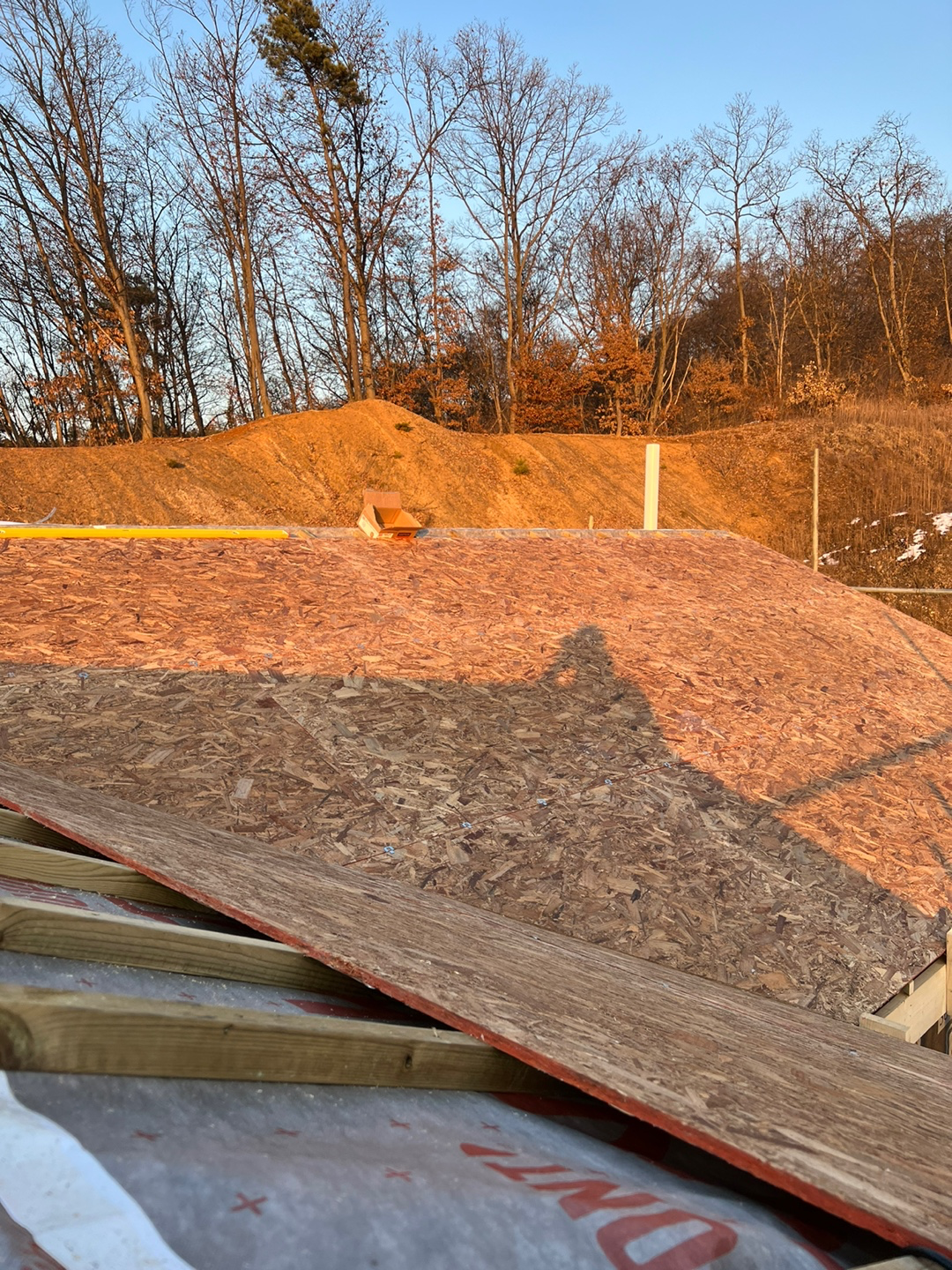

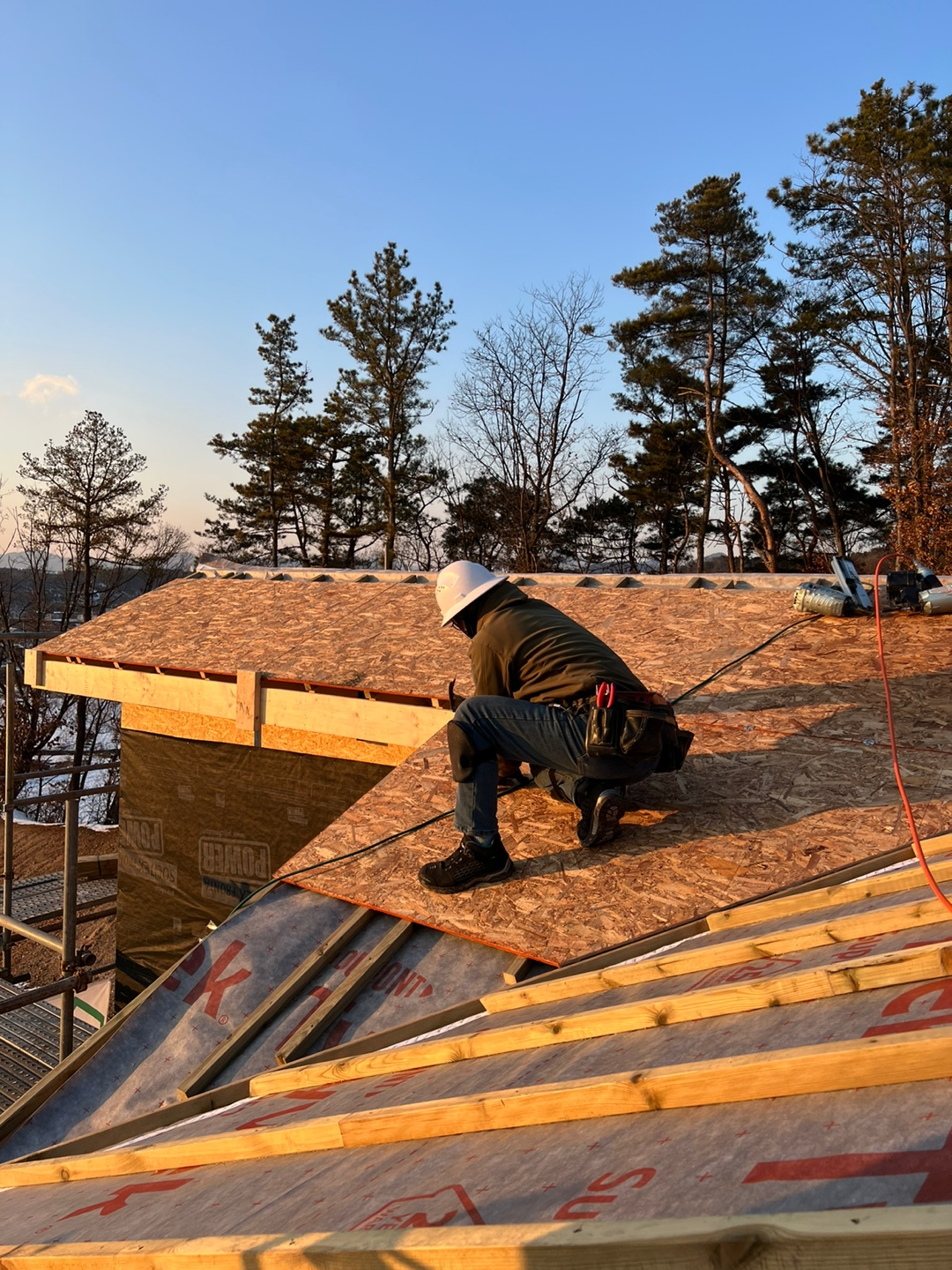

- 지붕 합판 시공

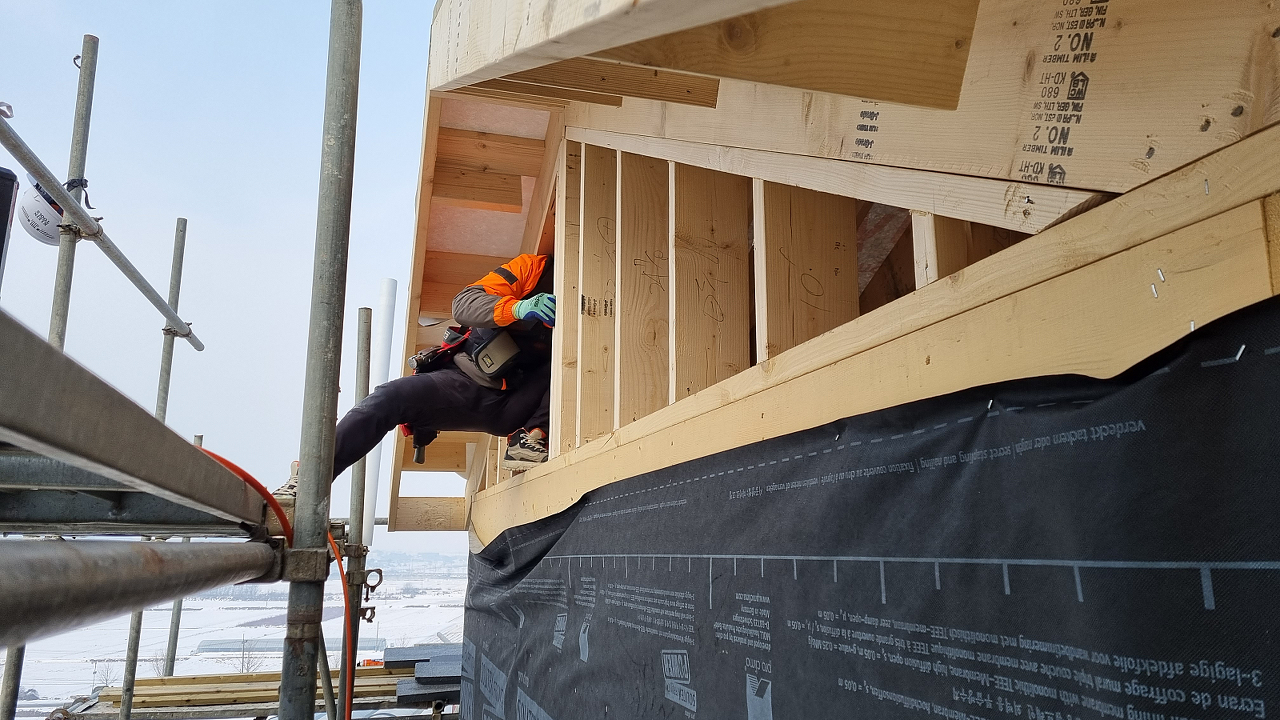

- 지붕 방부 각상 시공

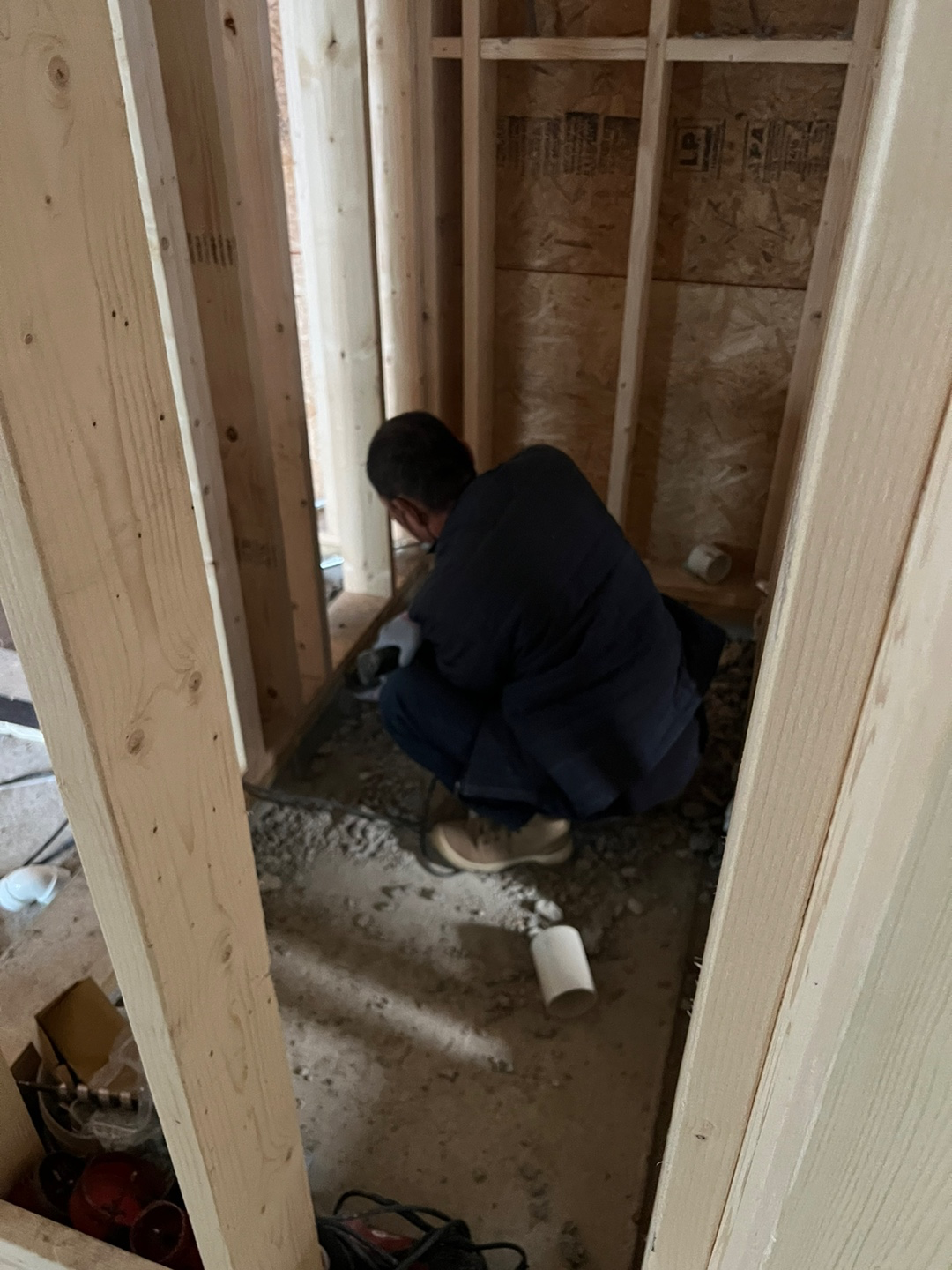

- 내부 설비 작업 (외주)
- 게이블 시공
- 벽체 합판 시공
▶ 다음 예정 작업
- 벽체 합판 시공
- 지붕 합판 시공
- 방수 시트 시공
- 레인 스크린 먹작업
- 내부 설비 작업 (외주)
충주 대소원 29일차입니다.
오늘은 지붕 수프로 타이백 시공과 방부 각상, 지붕 합판 시공, 벽체 합판 시공, 게이블 시공 위주로 작업을 하였습니다.

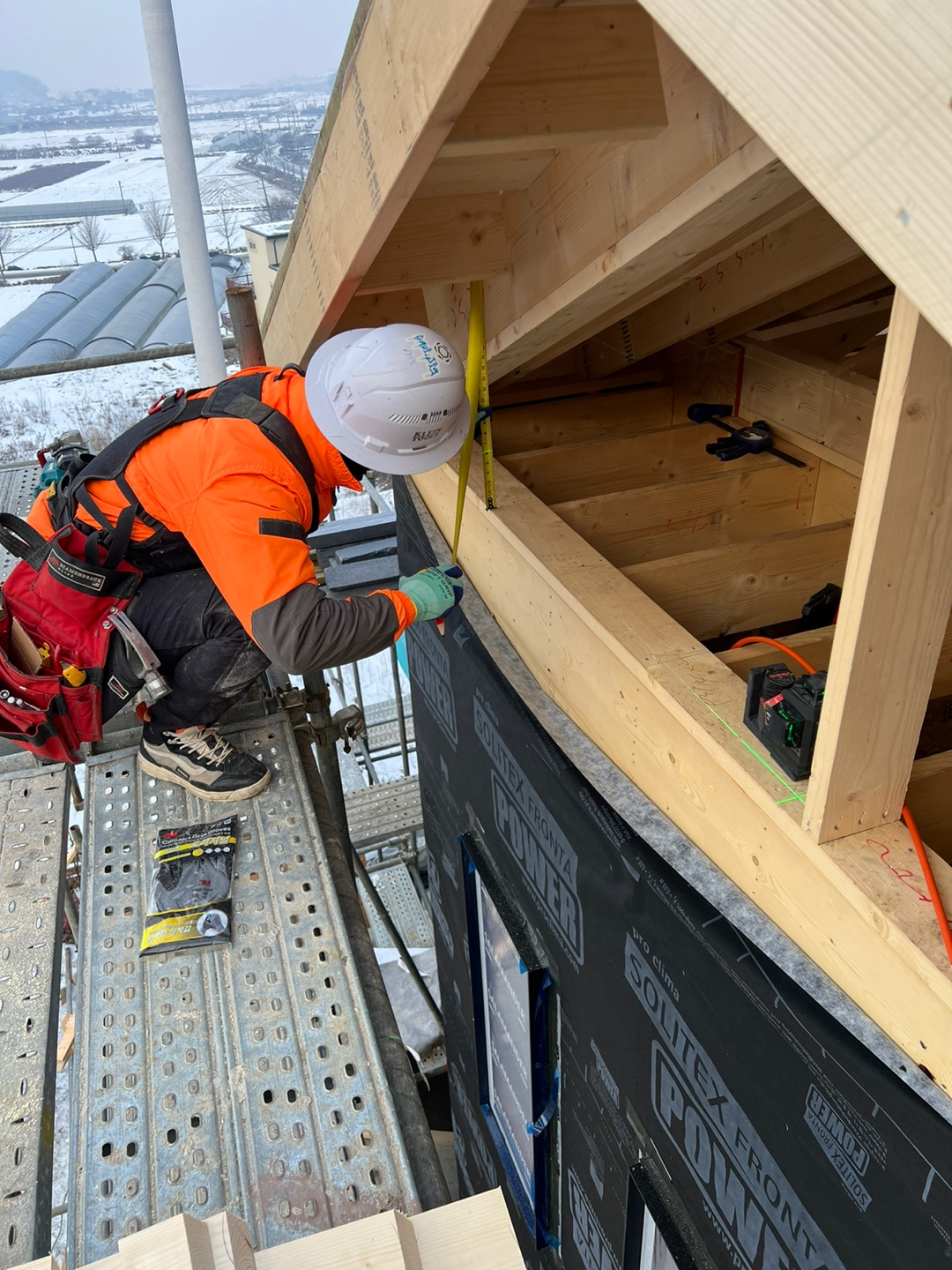

오전에는 날이 춥고 해가 뜨지 않아서 미끄러워 지붕 작업은 하지 못 하고 게이블 먼저 시공하였습니다.

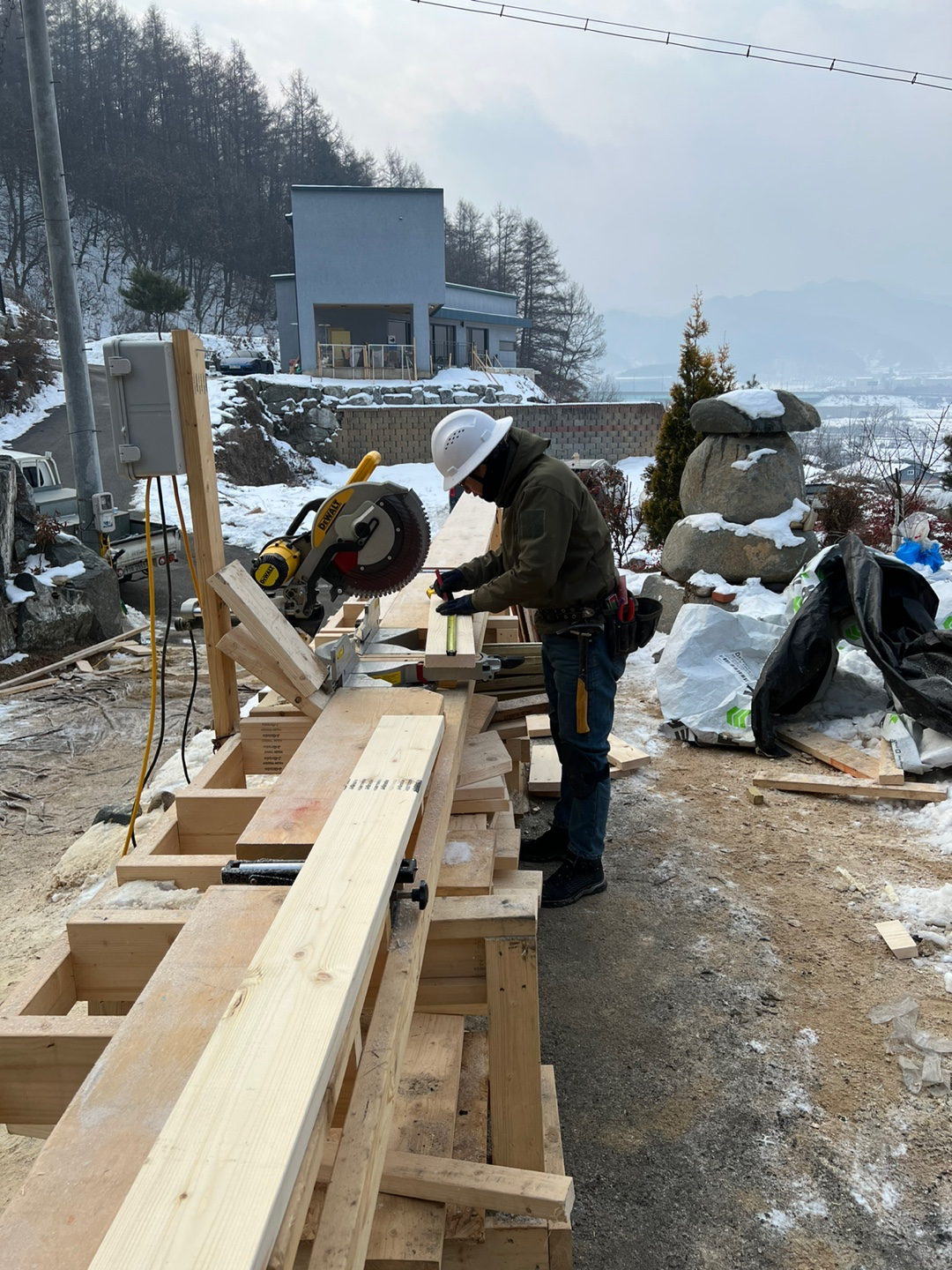

꼼꼼하게 치수를 측정하고 계산해서 정확하게 잘라 시공하였습니다.

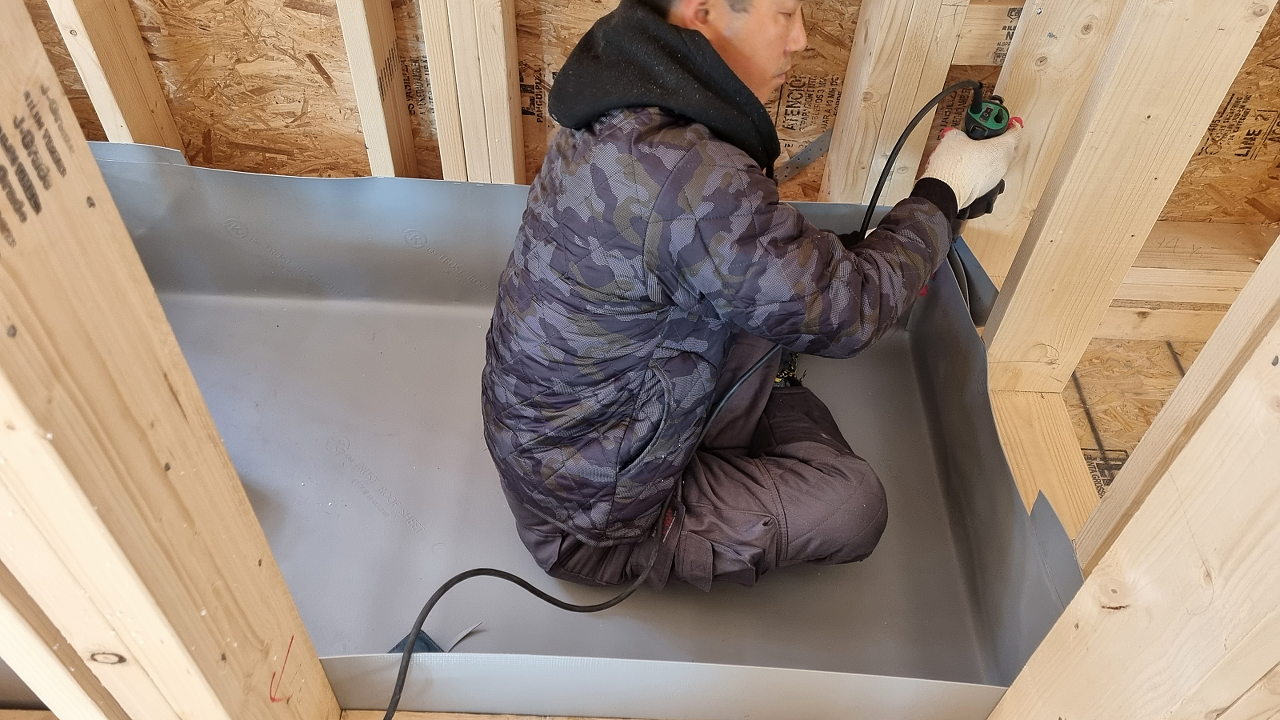

항상 저희와 함께하는 방수팀이 pvc방수 작업을 하시는 모습입니다.



그리고 오후에는 방부 각상 및 지붕 합판을 시공하였습니다.
합판 사이사이에는 합판 클립으로 연결시켜줍니다.
합판 클립은 합판을 일정간격 띄워주고 건축물의 하중전달을 위해 연결하는 철물입니다.
그리고 합판의 두께부분이 지탱되지 않은 채 노출되어 있는 것을 감싸줍니다.
그렇게 시공하고 마무리는 항상 망치로 못머리를 밀어 넣어 더욱 견고하게 시공합니다.
오늘 시공 진행은 여기까지입니다.
항상 그래왔듯이 깨끗하게 주변과 내부 정리정돈 및 청소까지 완료하고
퇴근하였습니다.
모두 고생하셨습니다! 감사합니다.
