날씨: 맑음
-금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (6시간)
금일품수 (누계) : 5.75품 (총177.125품)
금일 작업현황
- 1층 다운 실링
- 2층 내벽 및 천장 단열재 시공
- 외장 마감대 실리콘 코킹 및 터치업
- 시트방수 시공
- 징크 시공
다음 예정작업
- 다운 실링
- 내벽 및 천장 단열재 시공
- 외장 마감대 실리콘 코킹 및 터치업
- 징크 시공
여주 세종대왕 31일차
아침에는 제법쌀쌀했지만 저번주와 비교했을때는
따뜻한 하루였습니다.

외부작업하기에 날씨가 많이 좋아졌네요 ㅎㅎ
징크팀의 지붕시공이 다시 진행되었습니다.
소핏벤트 시공을 완료하고 빗물받이를 설치하였습니다.

지붕 방수시트와 징크사이에 들어가는 델타 멤브레인
- 건축물의 결로 방지 및 빗물의 원활한 배수
- 금속 마감재의 부식 방지
- 통풍 공간 구획
- 빗 소리 등의 차음 역할

-내부작업-

1층 다운실링 시공이 진행되었습니다.

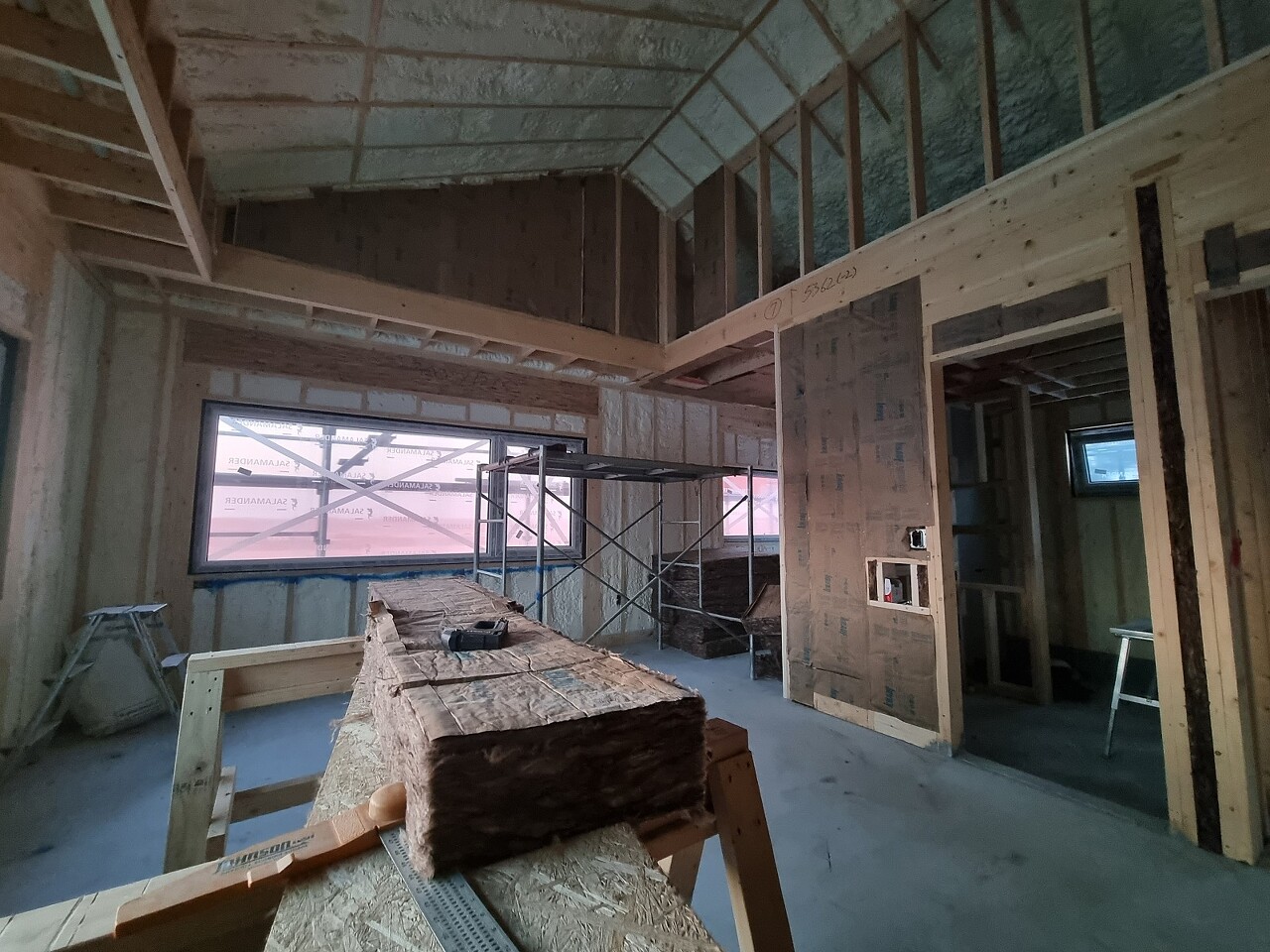

2층에서는 내벽과 천장에 단열재 작업이 진행되었습니다.
1층 시트방수 시공을 진행하였습니다.
내부작업은 이제 시작입니다!!!

따뜻한 날씨가 오자마자 바로 실리콘 코킹 작업을 진행하였습니다.
세라믹사이딩 이음 부에 양날 후레싱과 창문틀에 외날 후레싱시공으로 생긴 공간에 실리콘을 발라주어야 합니다.
선 시공으로 실리콘 마감이 깔끔하게 나오게 하기위해 마스킹 테이프를 먼저 부착해 주었습니다.

-실리콘 작업-

실리콘 헤라를 사용하여 코킹 작업을 진행하였습니다.
세라믹 사이딩 전용못이 시공된 자리를 마감도료 터치업 페인트를 사용하여 매꿔 주었습니다.
마감재 컬러에 맞는 페인트를 사용해 주어야합니다.
마감에 디테일이란...

감쪽같이 사라져버렸네요...
퇴근전 청소는 필수입니다.
현장이 깔끔해야 작업의 능률도 오르고
무엇보다 안전합니다.

금일시공은 여기까지입니다.
팀원분들 모두 수고하셨습니다~!~!
