예천 감천 학가산의 정기(正基) 신축현황
▶ 날 씨 : 맑음
▶ 오늘 근무자 현황
팀 장 : 정 지 원(9H)
부 팀 장 : 강 재 성(9H)
팀 원 : 전 용 세(9H), 신 정 훈(9H) , 김 완 태(9H),김 세 중(휴무)
▶ 금일품수(누계) : 5.6 품(총 82.1 품)
▶ 오늘의 작업
- 하부 후레싱 시공
- 내부 설비 시공
- 레인 스크린 레이아웃
- 메탈라스 시공
- 장선 블로킹 시공
▶ 다음 예정 작업
- 서까래 시공
- 방바닥 통미장 (외주)
- 솔리드 블로킹 시공
- 레인 스크린 시공
안녕하세요, 예천 감천 팀의 15 일차입니다.
지난 주말에 꿀같은 휴식을 가족과 함께 보냈습니다.
이렇게 재충전을 하고 나면 힘차게 새로운 한 주를 시작할 수 있습니다!
오늘은 화요일 방통이 예정되어 있어 방통 준비 작업 위주로 시공이 이뤄진 하루였습니다.

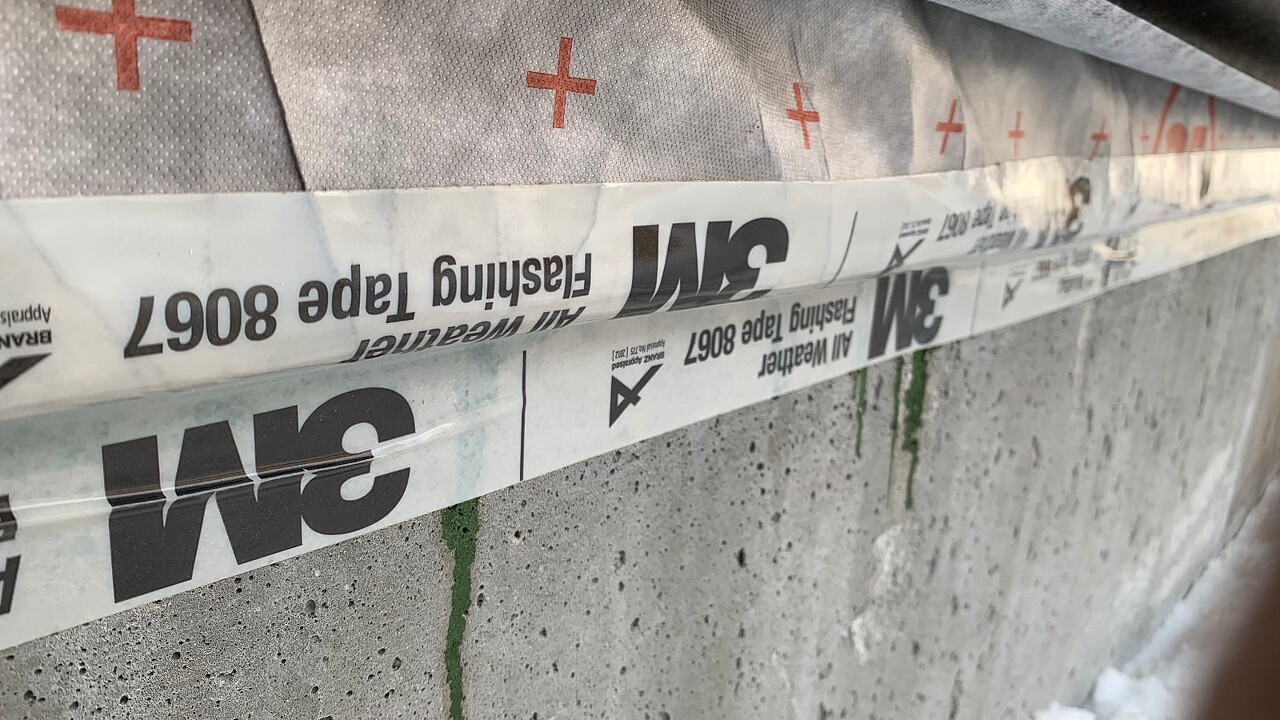

합판과 기단부 사이에 단차가 생긴 부분을 3M 테이프를 이용하여 기밀을 더 확실히 유지해주었습니다.
각력한 접착력에 신축성과 수밀성이 좋아 다양한 목적으로도 사용가능합니다.

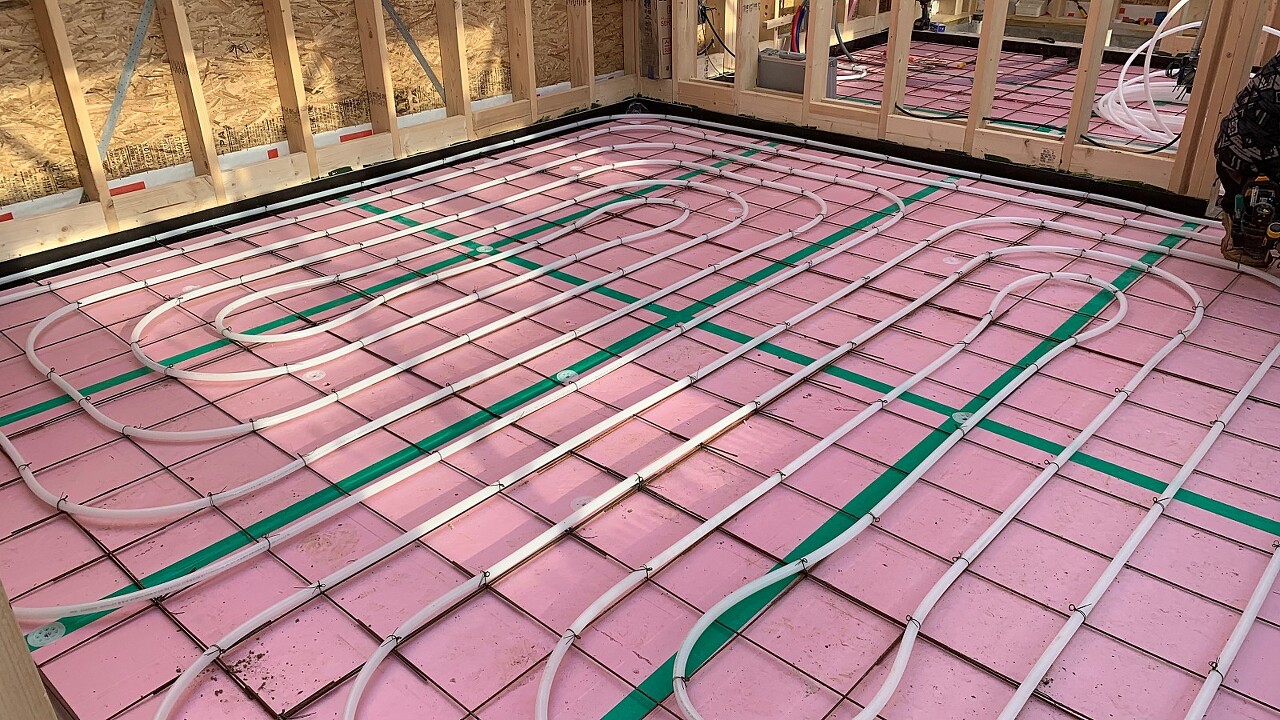

아이큐브 하부 후레싱 시공

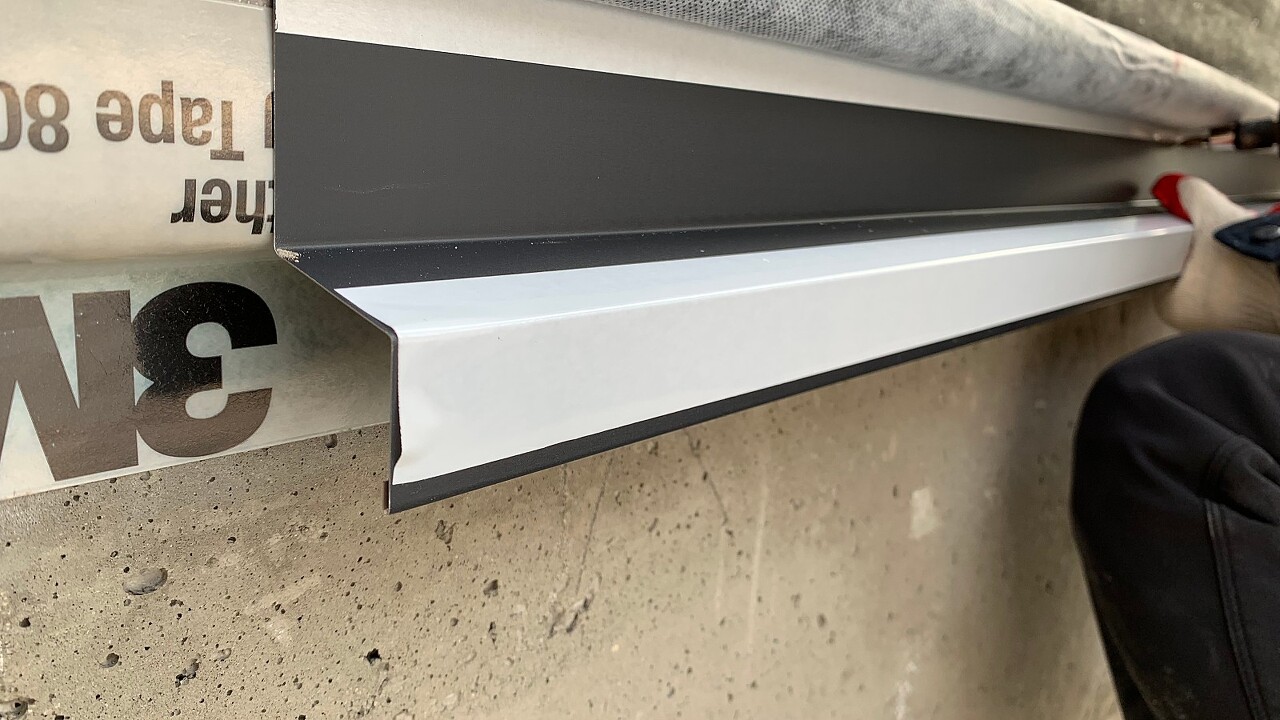

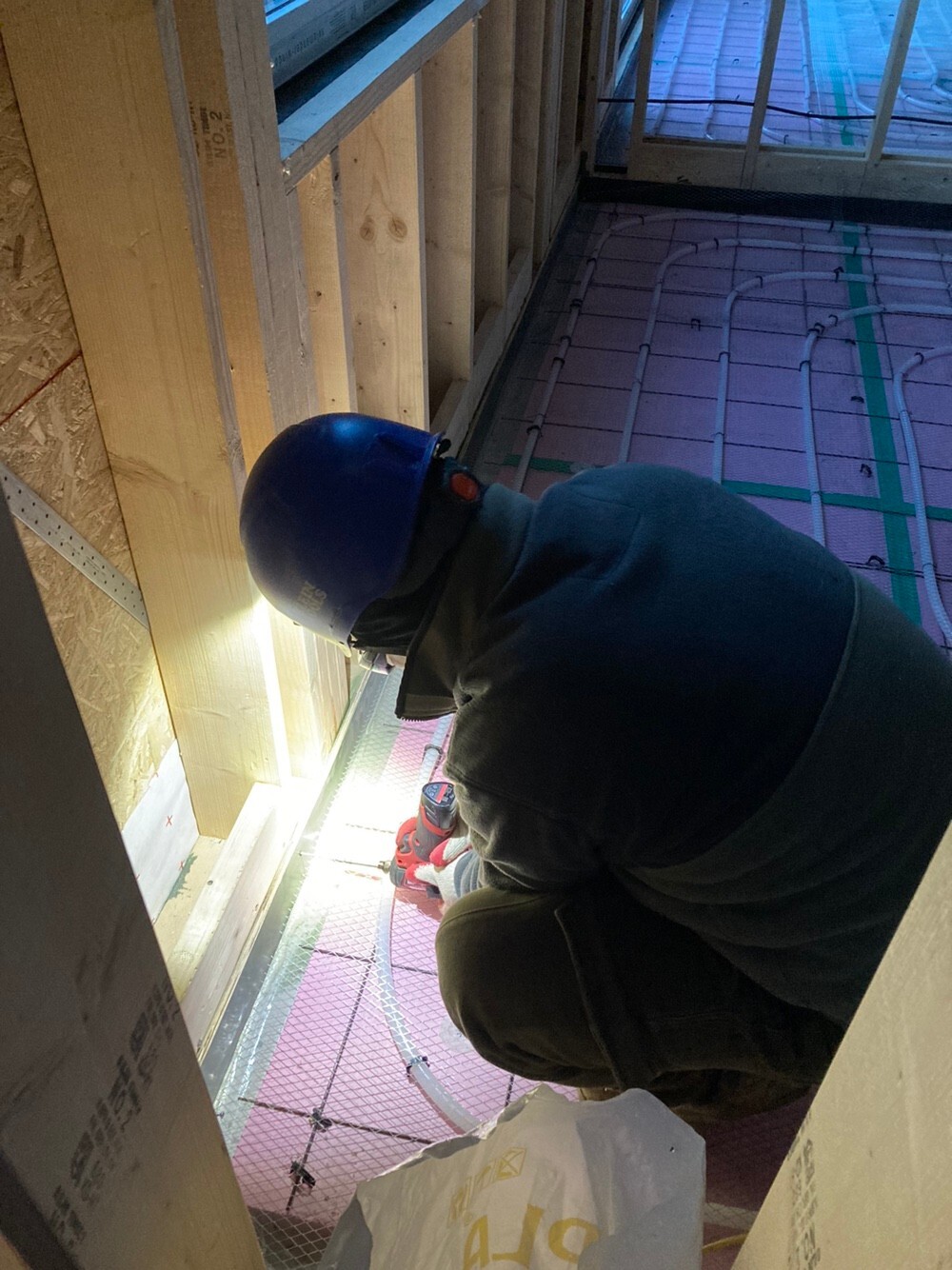

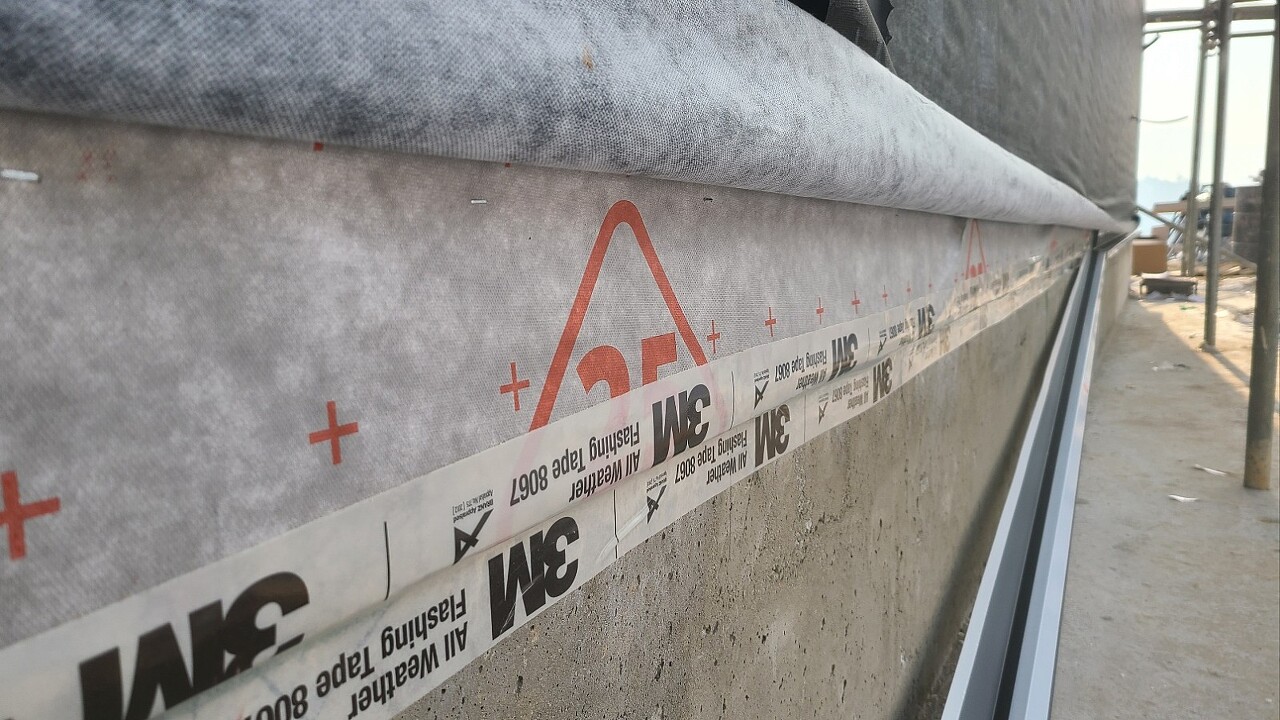

기단부와 외벽 타이벡 사이에 테이핑 작업을 마친 후 바로 하부후레싱을 시공하였습니다.

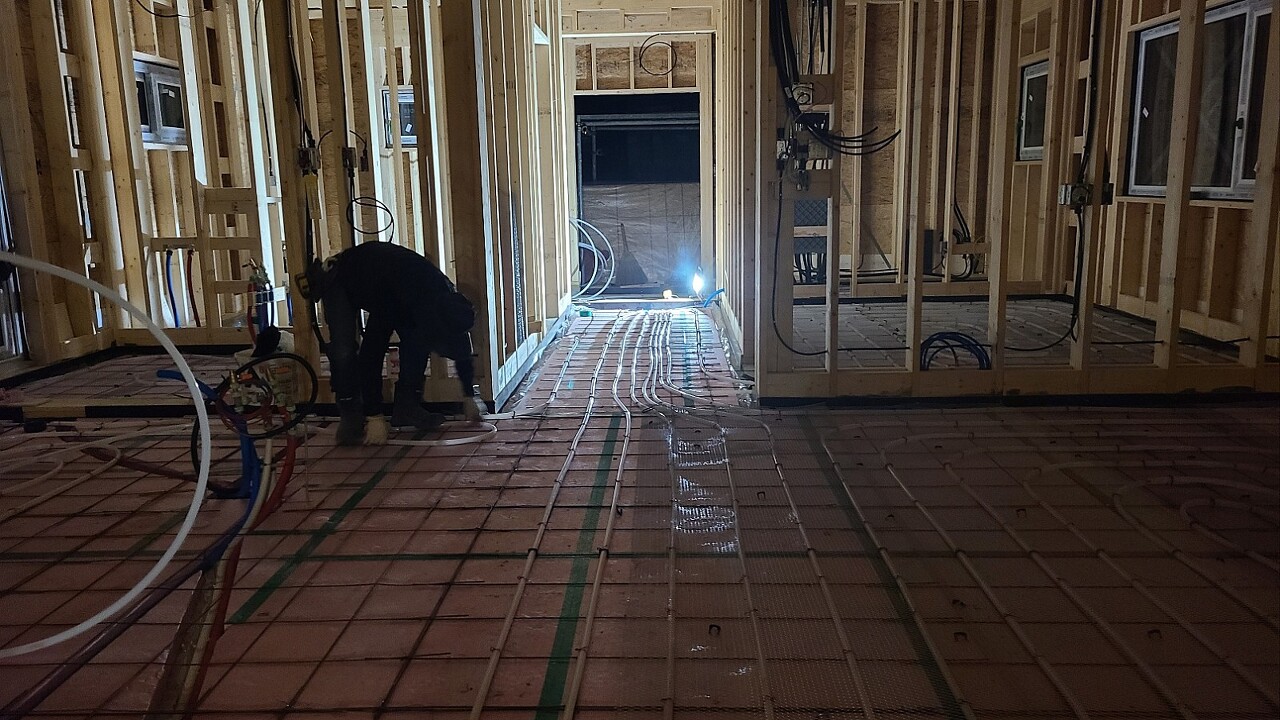

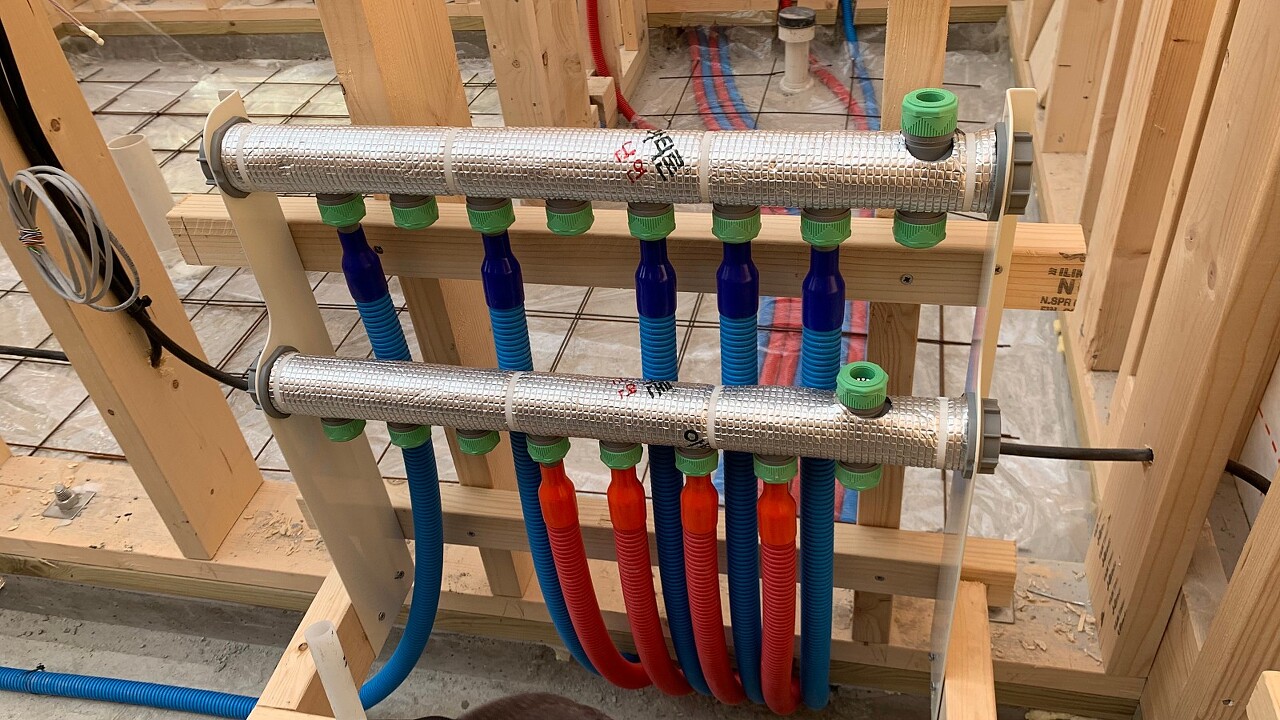

설비팀이 난방 배관 작업을 늦은시간까지 열심히 해주셨습니다.

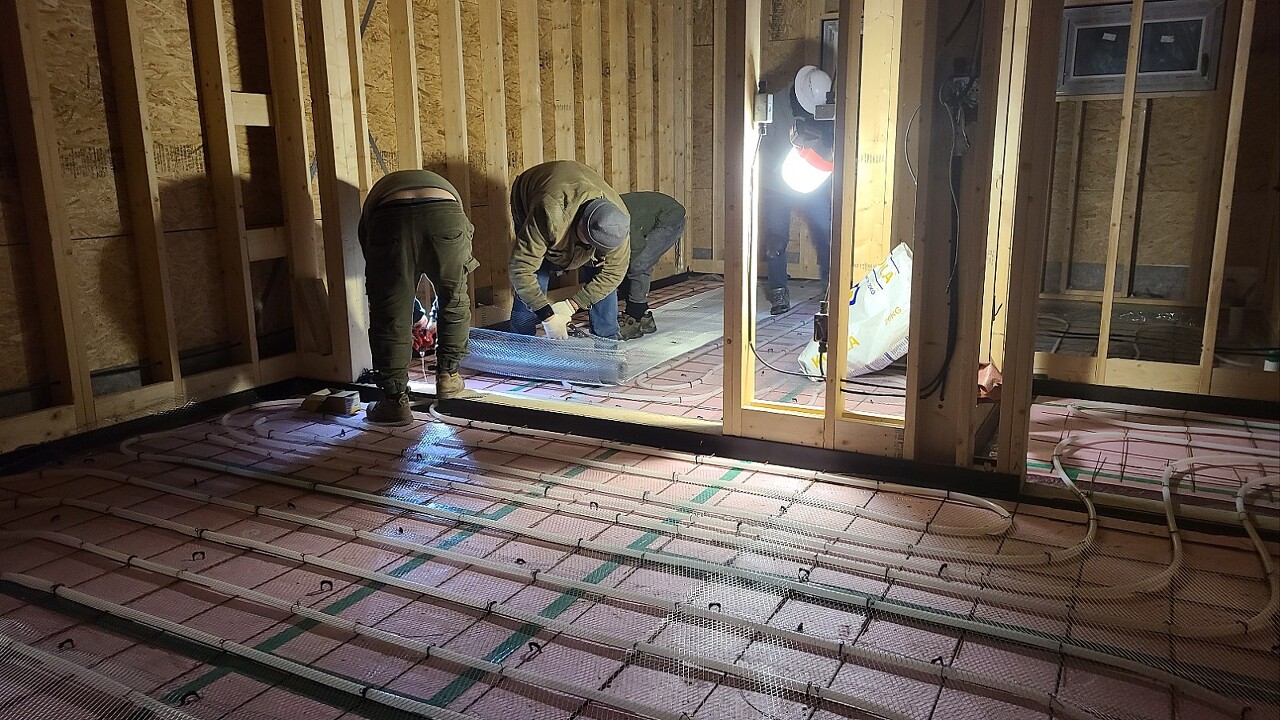

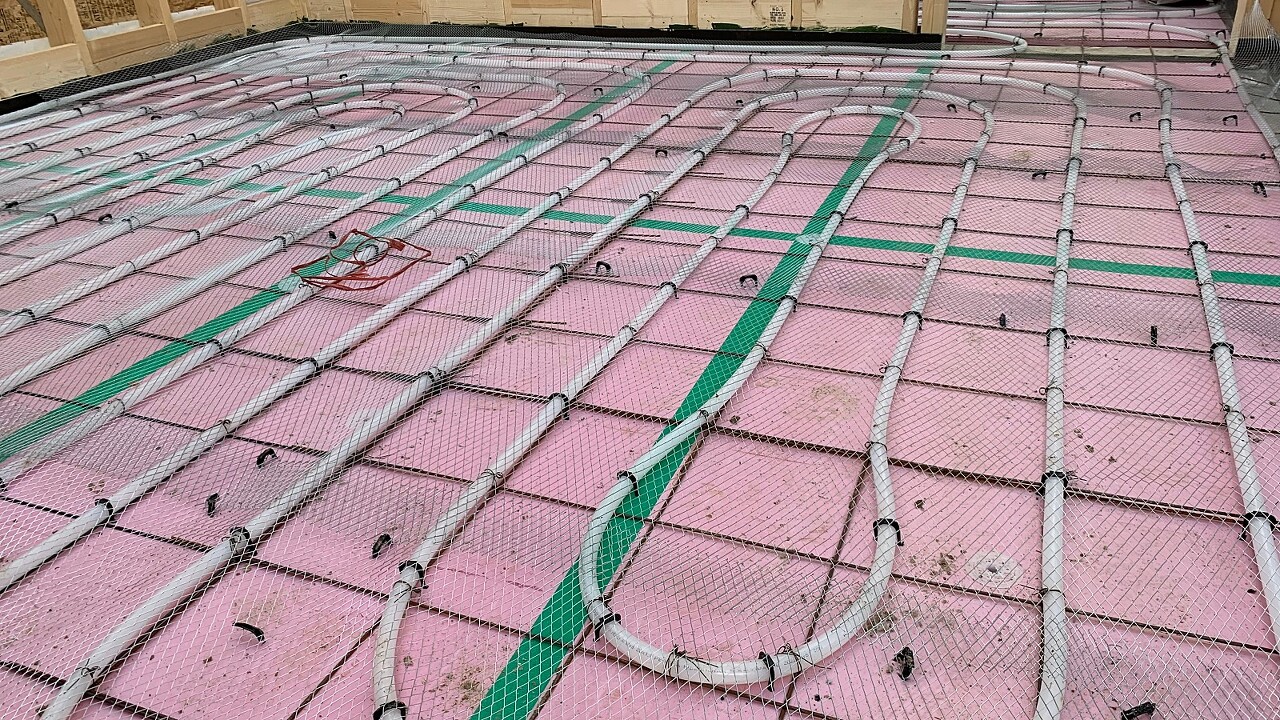

- 메탈라스(Metal Lath)망 시공
난방배관 위에 시공하는 이유는
난방시 열전도를 높여 난방효율을 높이고,
시멘트 몰탈시공시 크랙을 방지하는 효과가 있습니다.

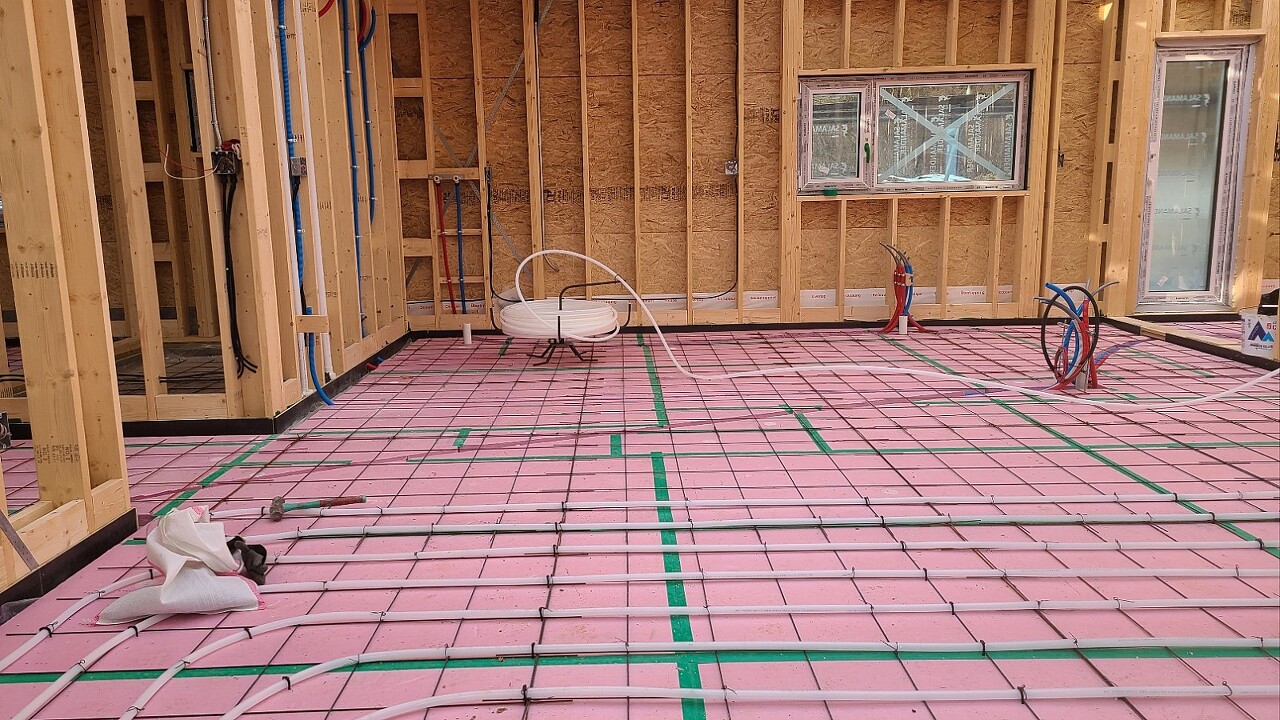

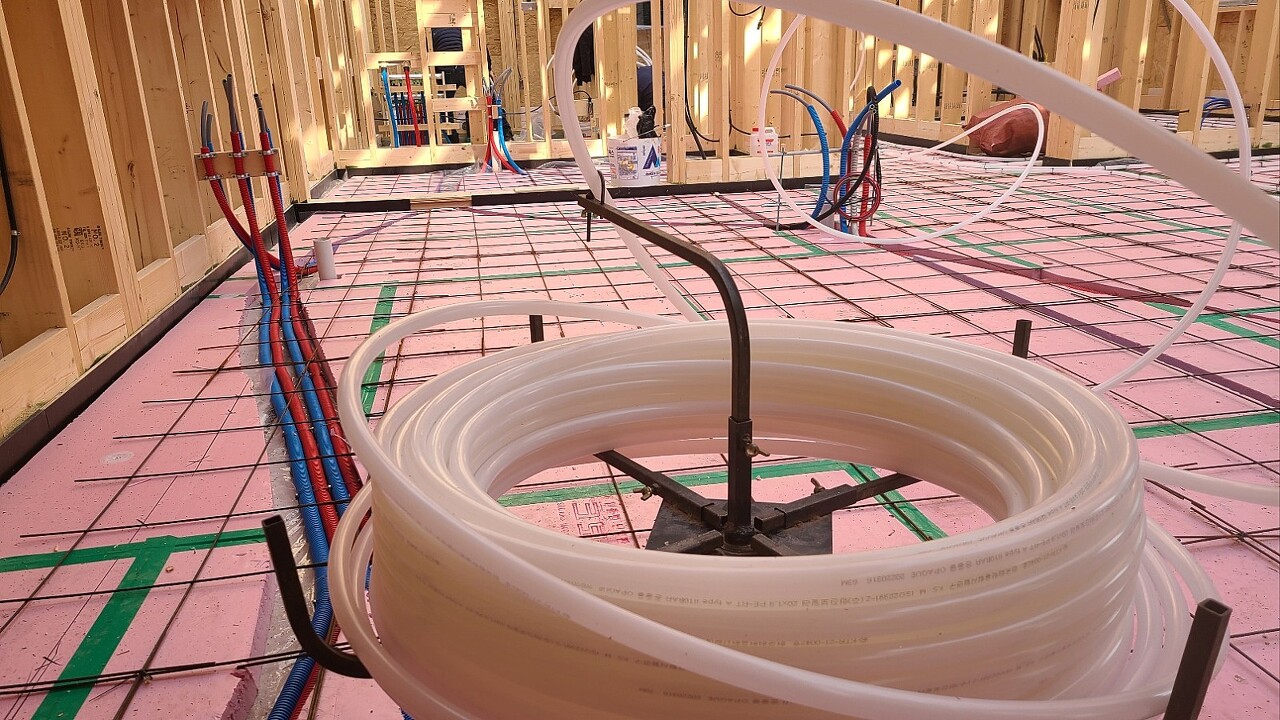

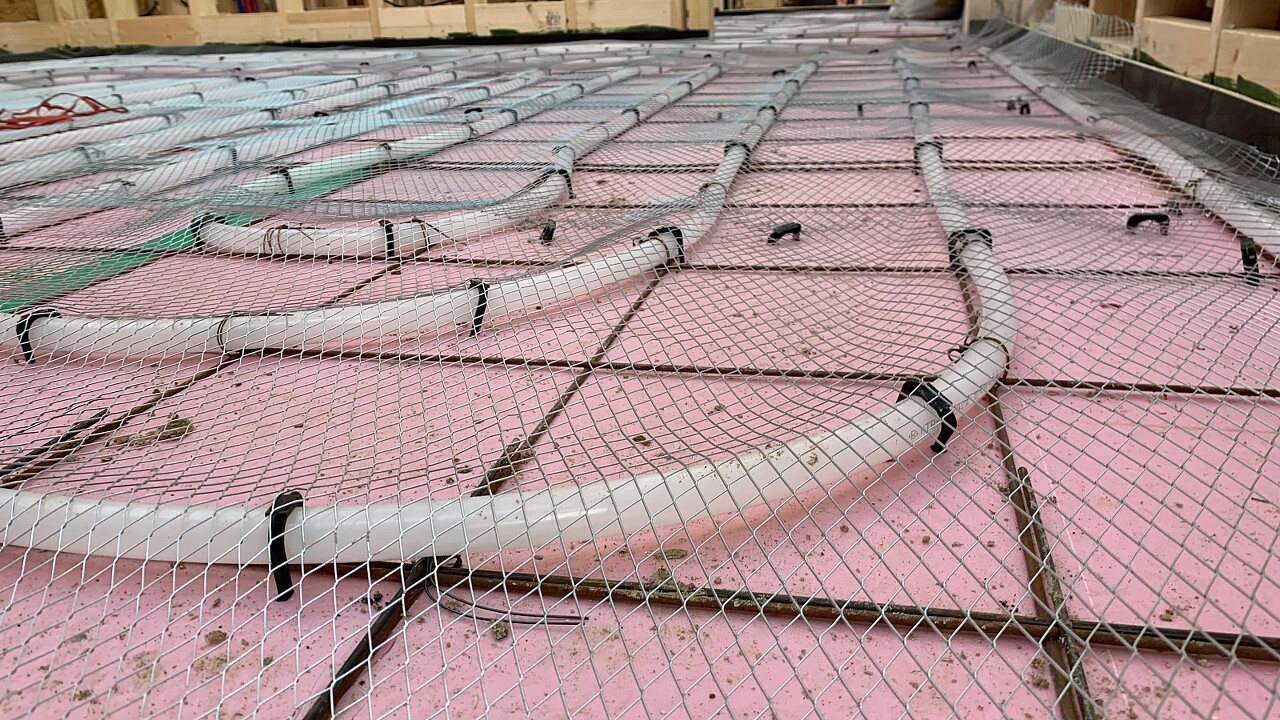

메탈라스망을 깔아주고 방통 작업시 메탈라스망이 뜨는걸 방지하기 위하여 고정클립을 사용하였습니다.
벽체쪽 가장자리부분에 방통라인 밑에 피스를 고정해 주는 이유는
아이소핑크와 가장자리부분 사이에 틈에 공간이 비어는 부분에 몰탈이 들뜨는것 방지
즉, 수평몰탈을 잡아주는 매개체 역할을 해줍니다.
방통 전에 작업을 마쳐야 다음 작업이 매끈하게 진행되므로 오늘은 한시간 연장하여 시공을 진행 하였는데요.
함께 끝까지 끈끈한 작업을 했습니다. 같이 고생해주신 설비팀과 예천 감천 팀원분들 모두 수고하셨습니다!!!!!
