221024(월) [청주남이] 45일차 세라믹사이딩 실란트작업, 내부목작업, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]

by 수호천사하우징 2022. 10. 24.

청주 남이 태민하우스 신축현황

▶ 날 씨 : 맑음

▶ 오늘 근무자 현황

​ 팀 장 : 정 지 원(8H)

팀 원 : 전 용 세8(H), 강 재 성(8H), 남 성 달(8H)​, 신 정 훈(휴무)

▶ 금일품수(누계) : 4품(총 208.8품)

▶ 오늘의 작업 ​

- 실란트 작업

- 내부목작업

- 징크 시공

▶ 다음 예정 작업​

- 내부목작업

- 다운실링 작업

- 단열재 마무리 작업

주말에 휴식을 취하고 현장에 모였습니다. 오늘은 실외에서는 징크시공과 실란트작업을 이루어졌고, 내부에서는 내부목작업이 진행되었습니다.

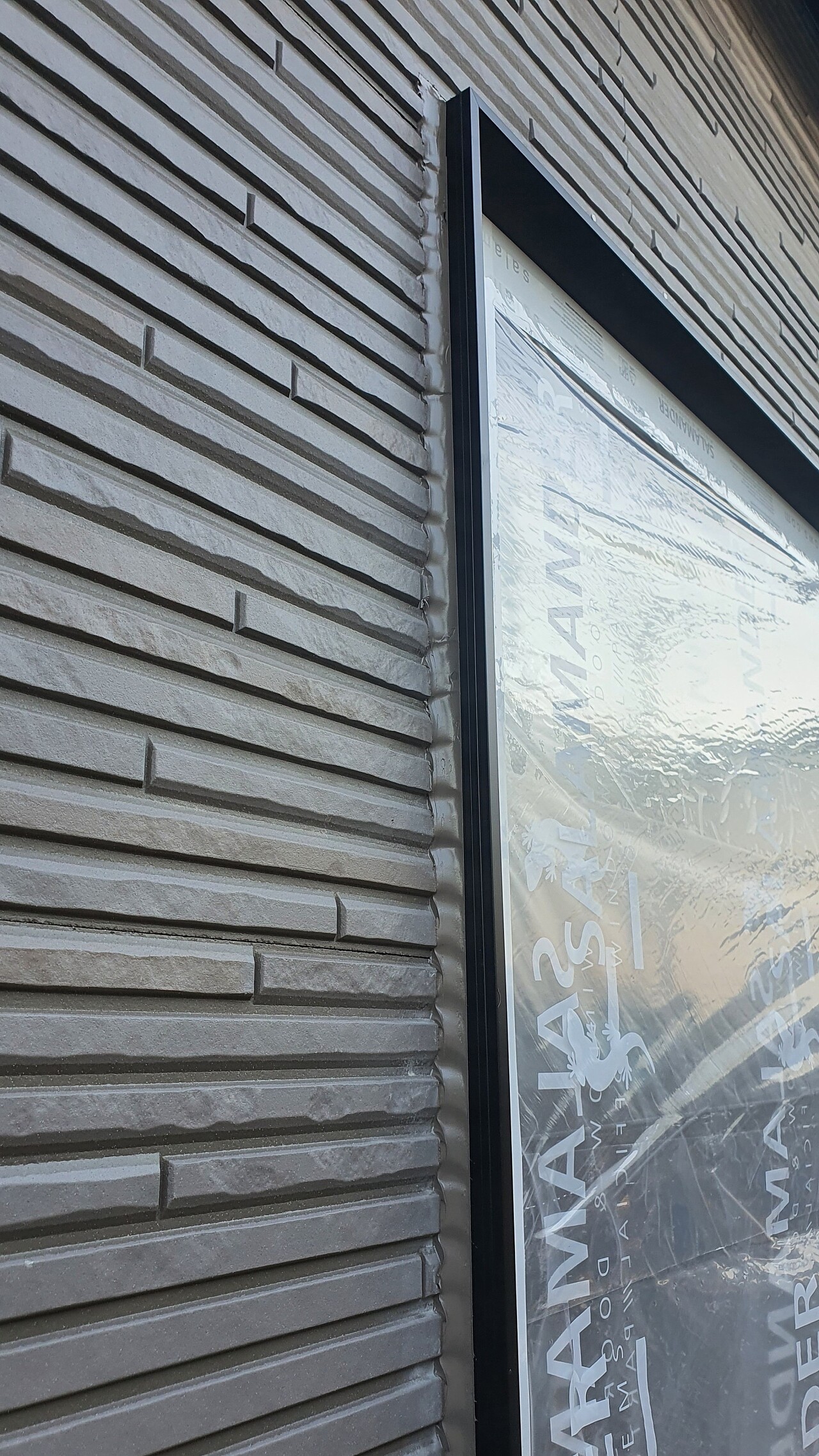

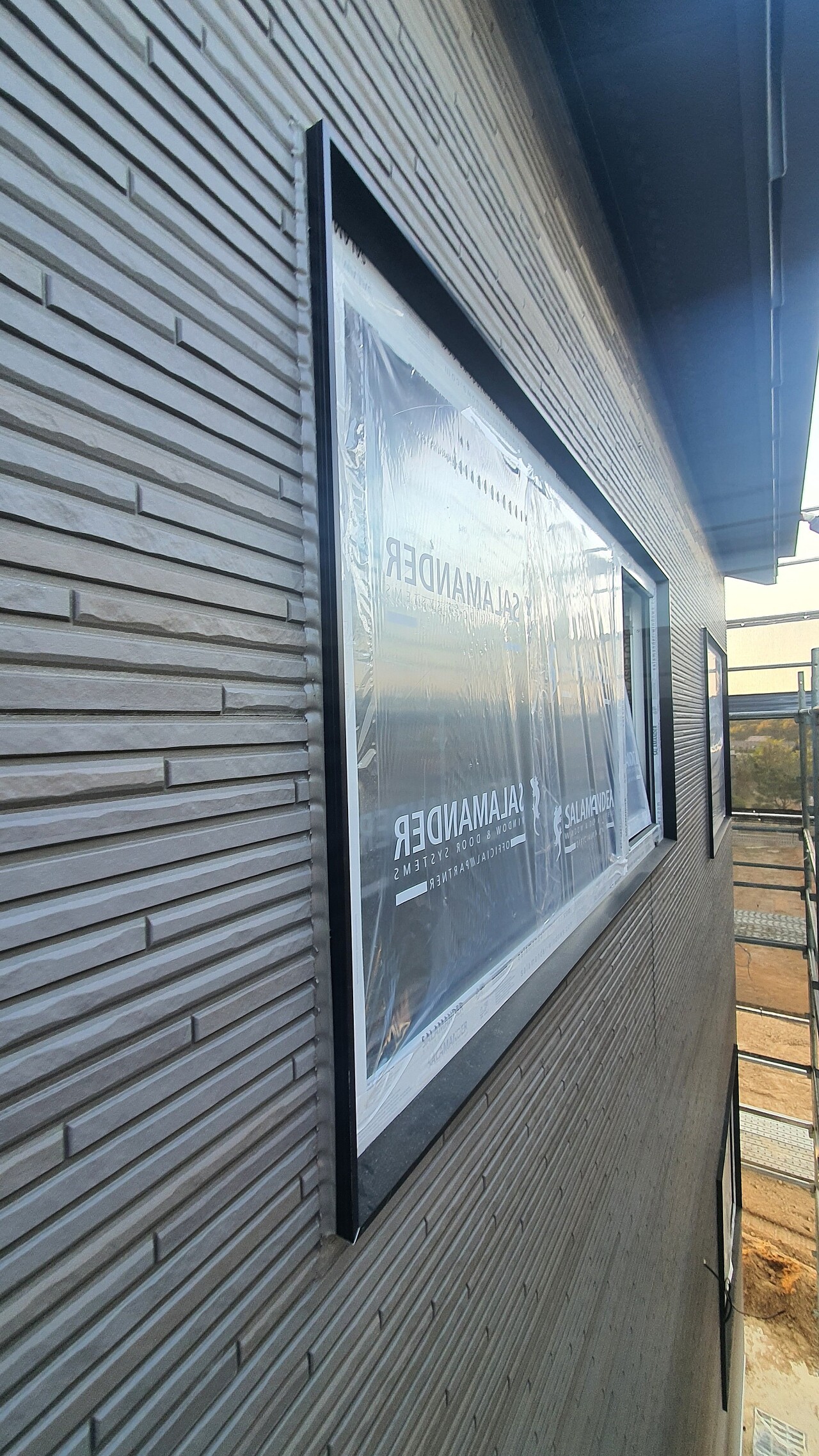

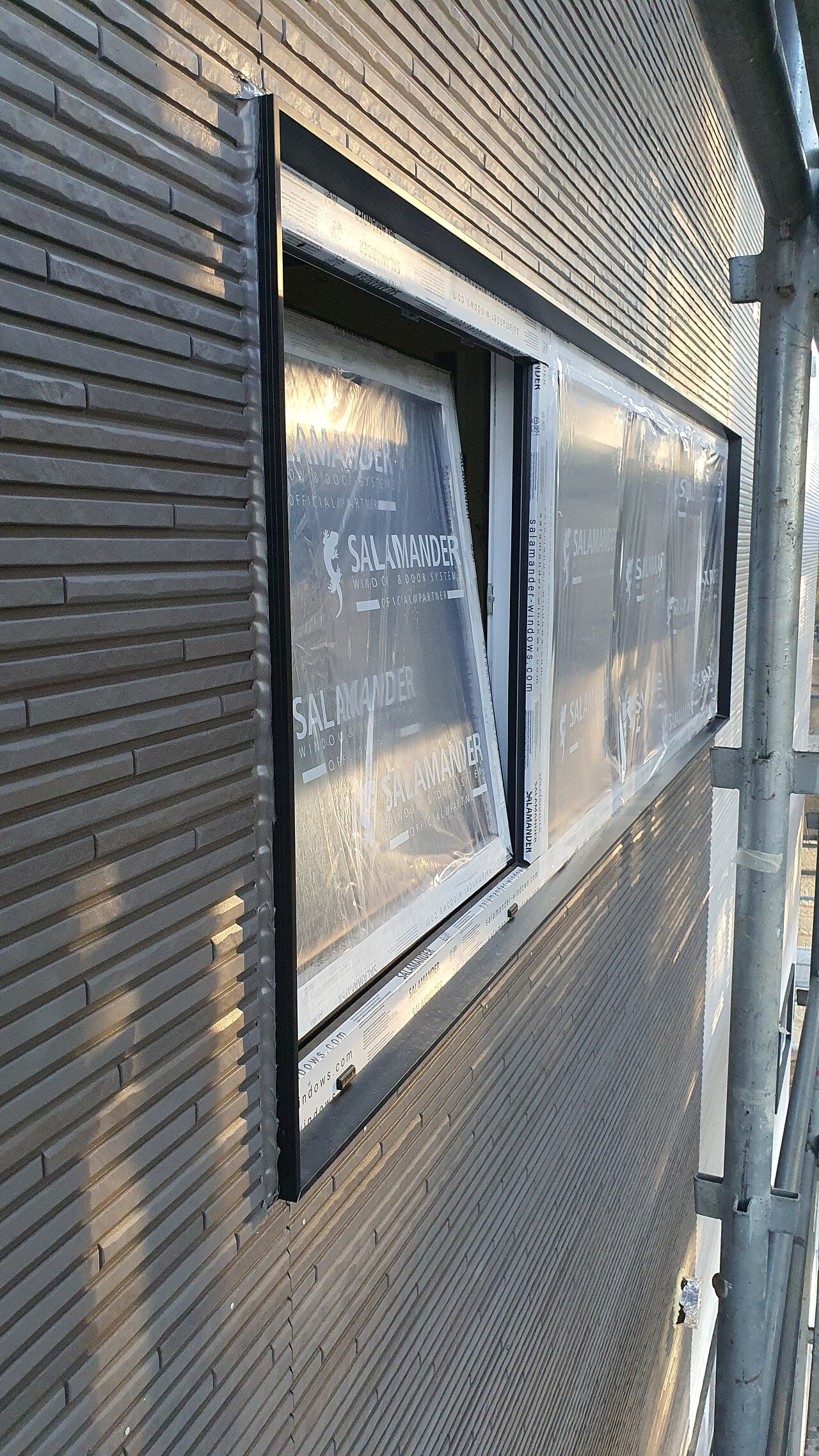

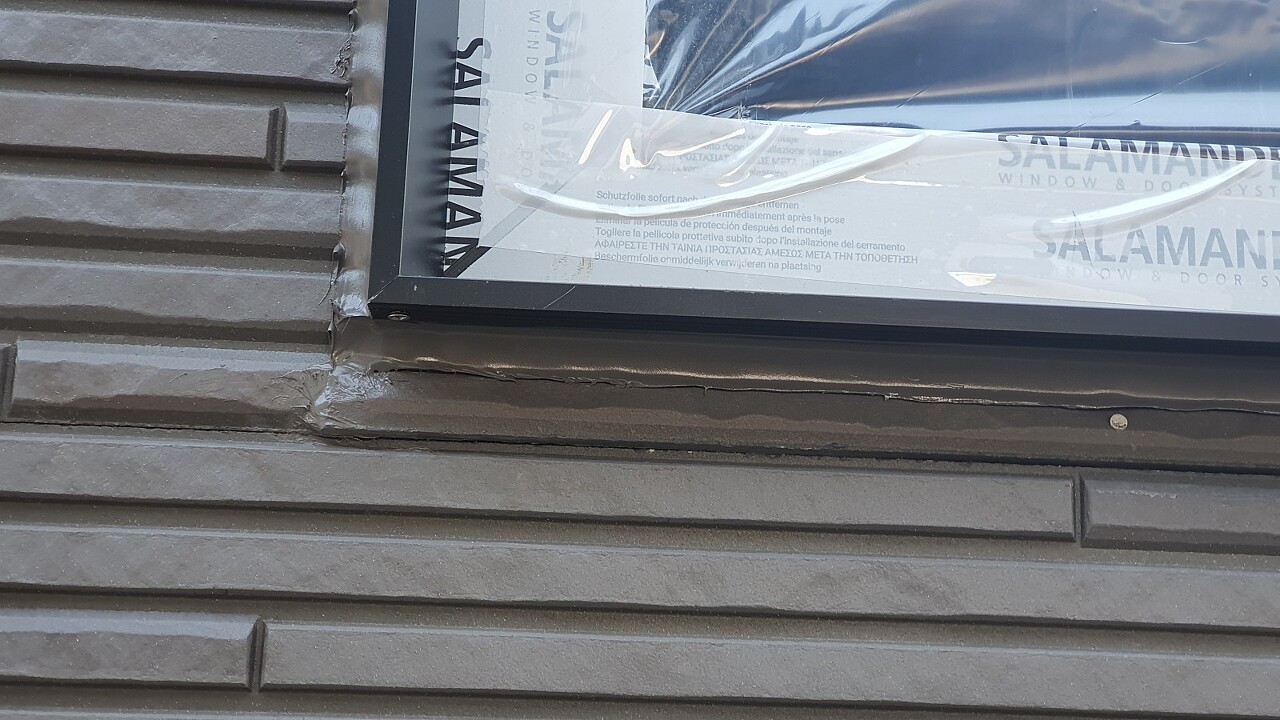

2층 창문에 마스킹 테이핑 작업을 먼저하고, 창문과 세라믹사이딩 사이를 꼼꼼하고 세밀하게 실란트 작업하였습니다. ​

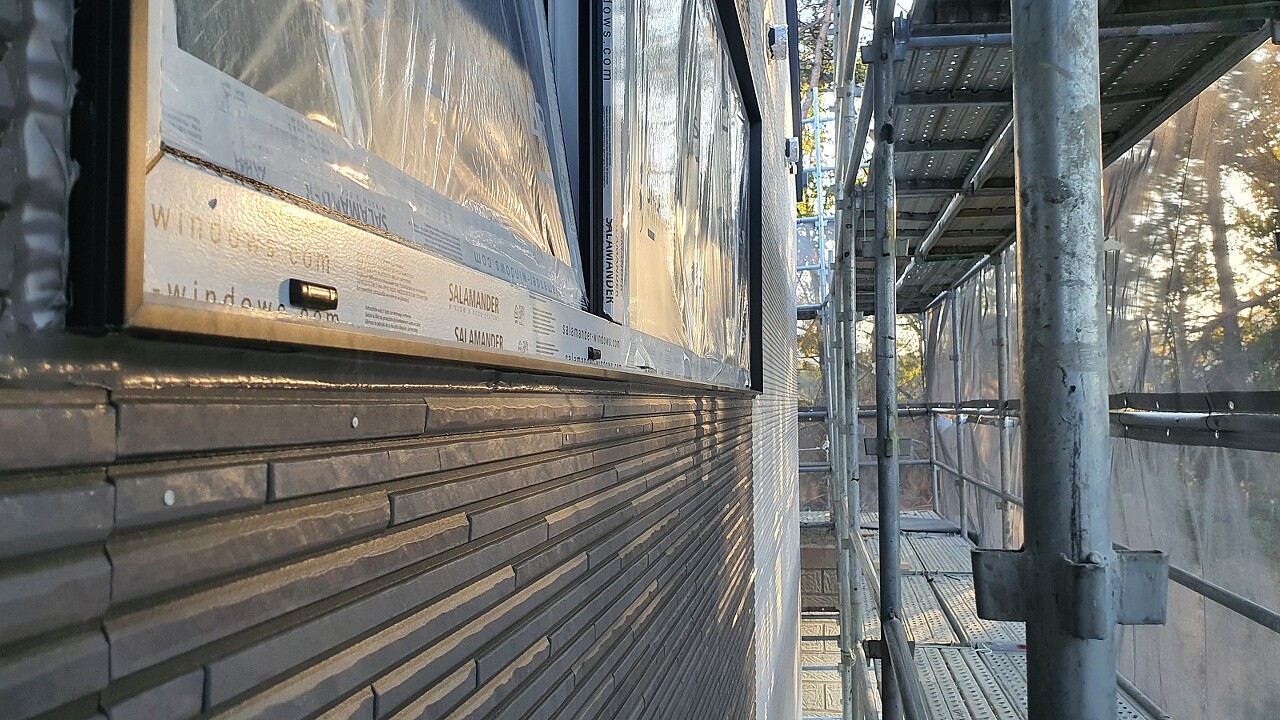

2층 침실

2층 거실

사진을 찍지 못했지만 실내에서는 윈도우 시트작업을 진행하였습니다.

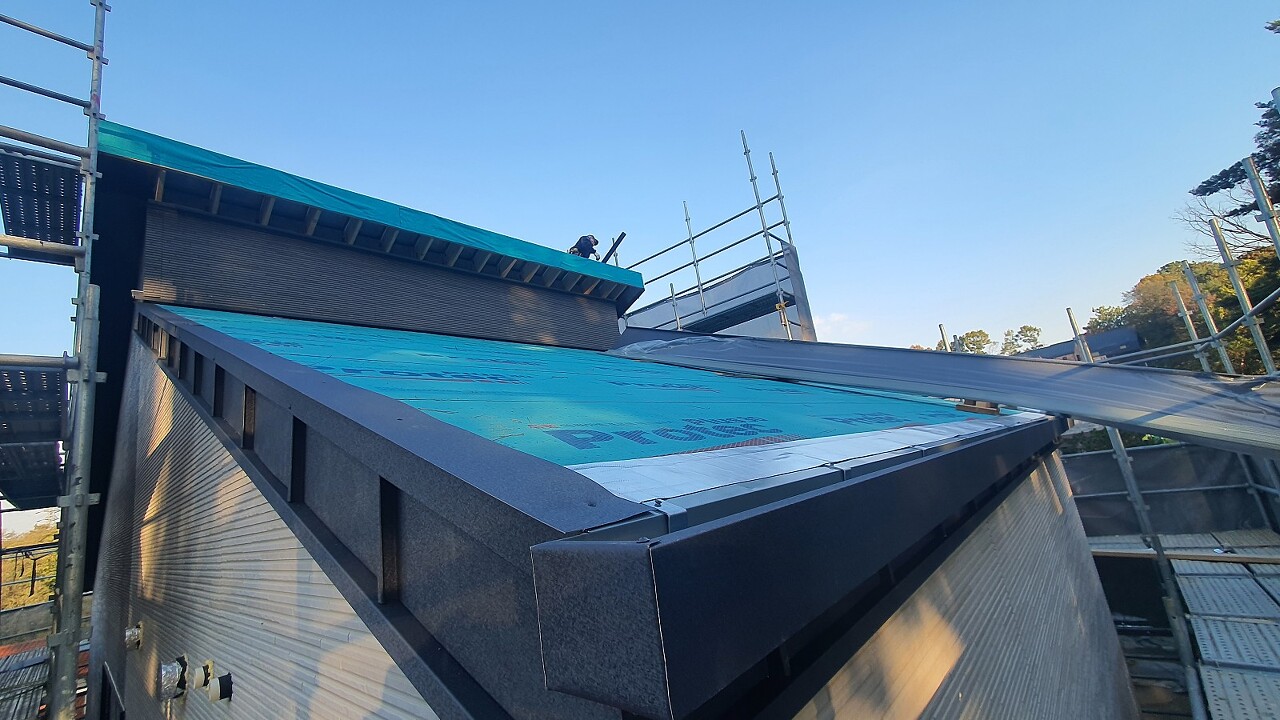

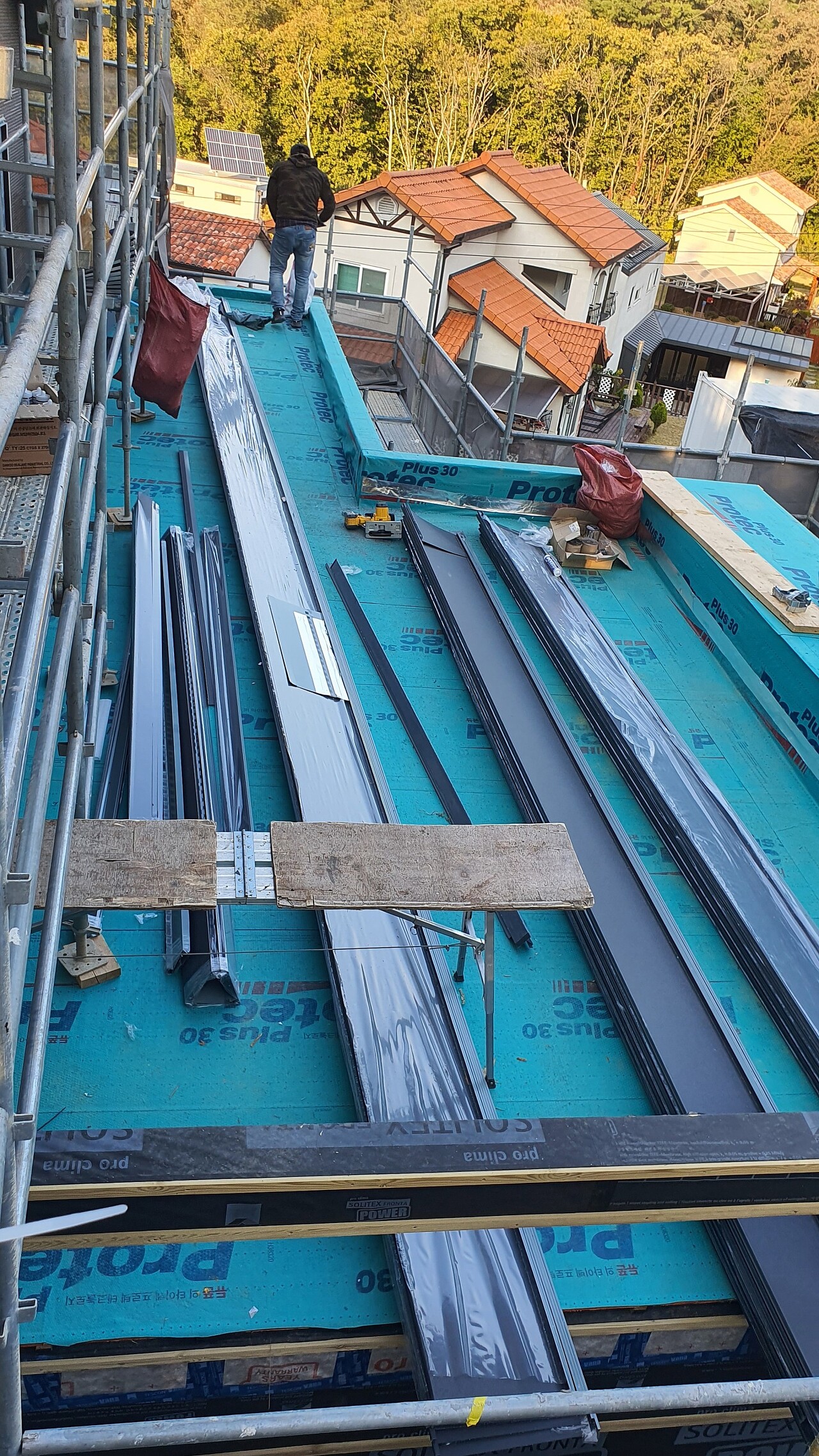

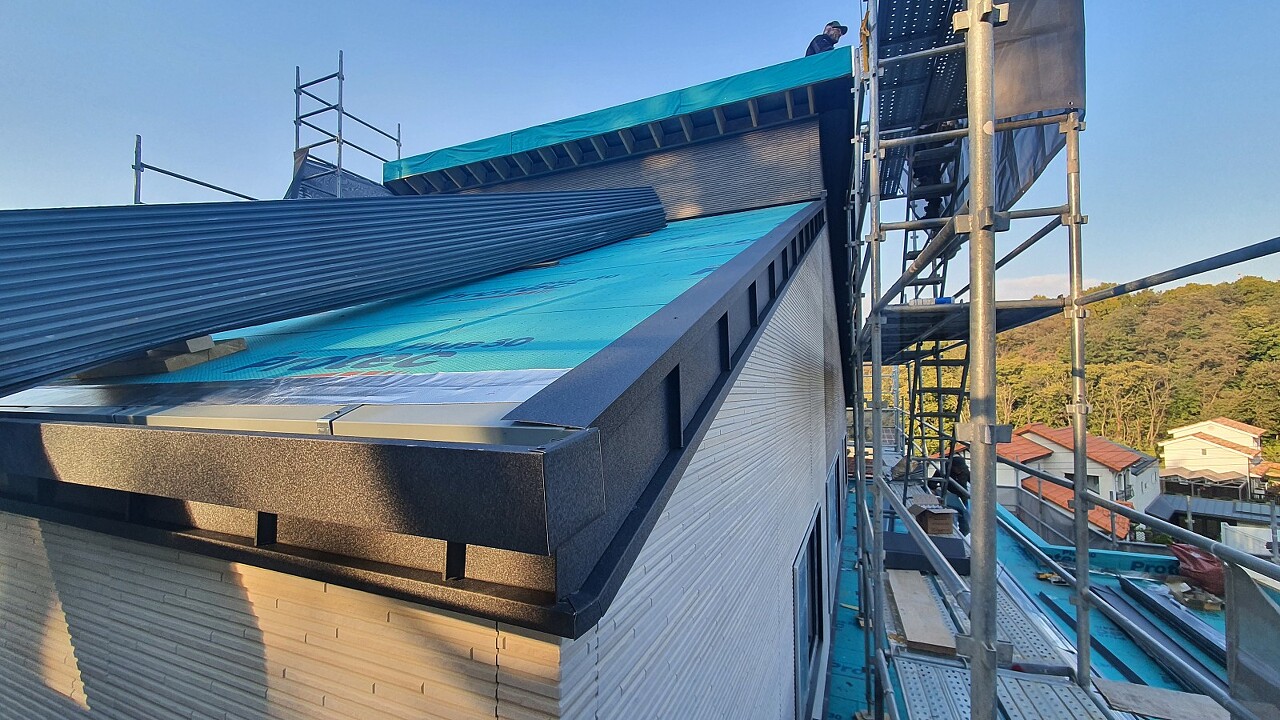

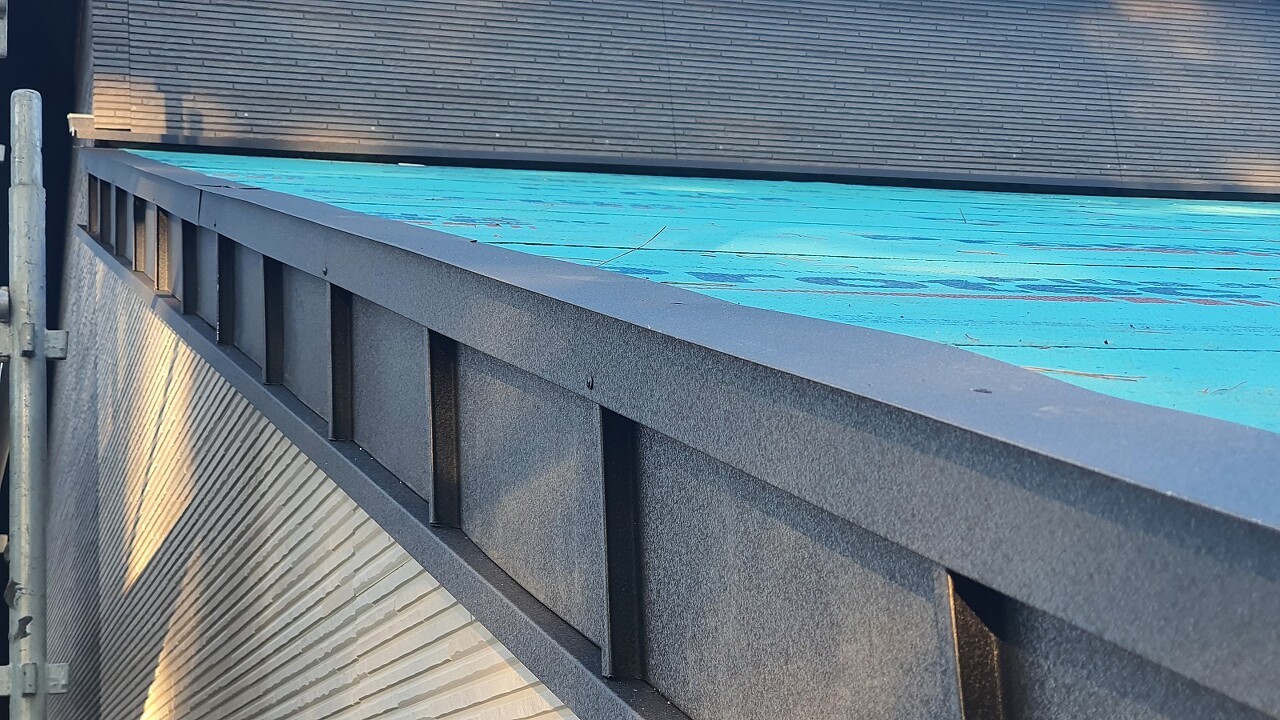

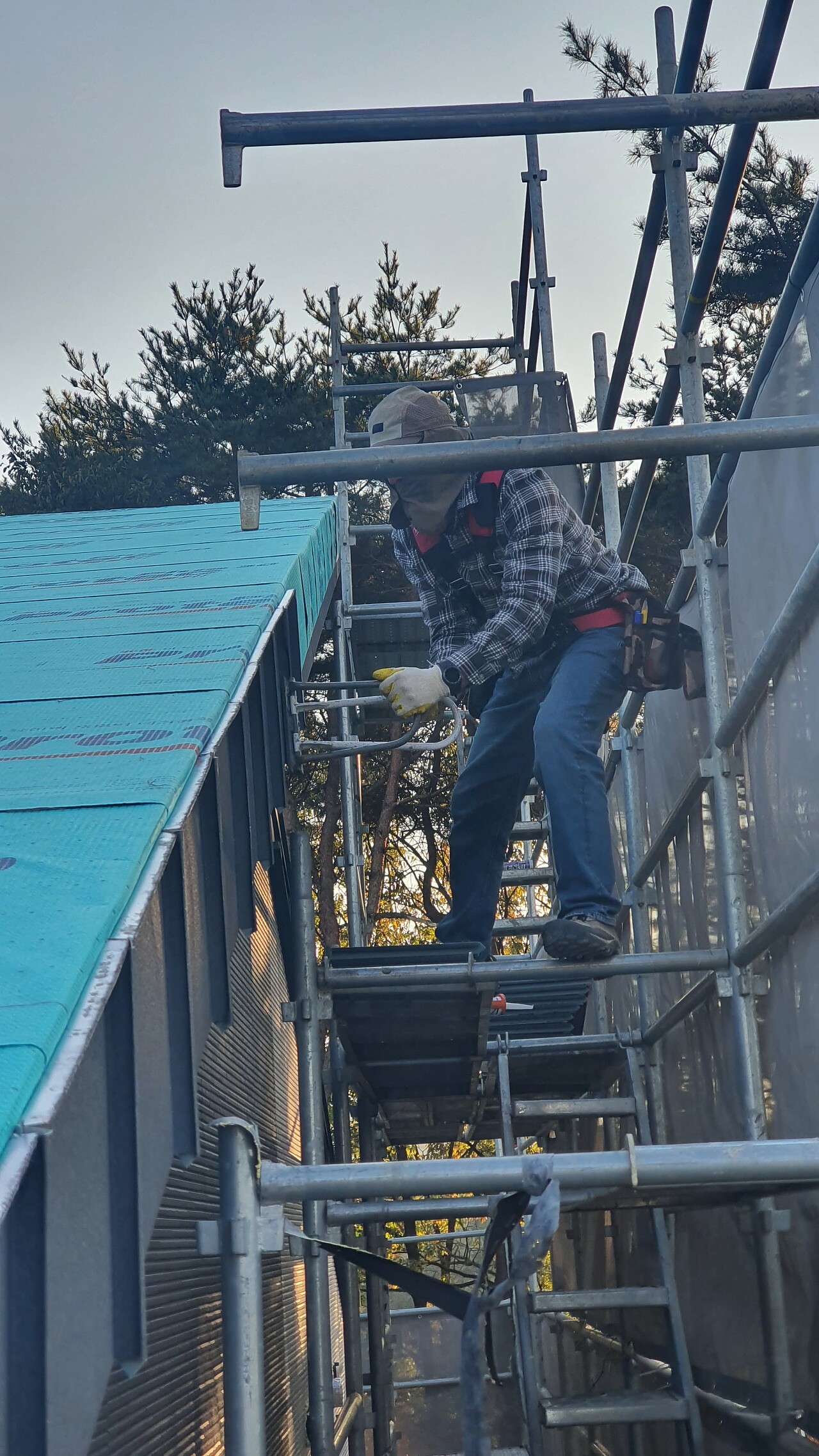

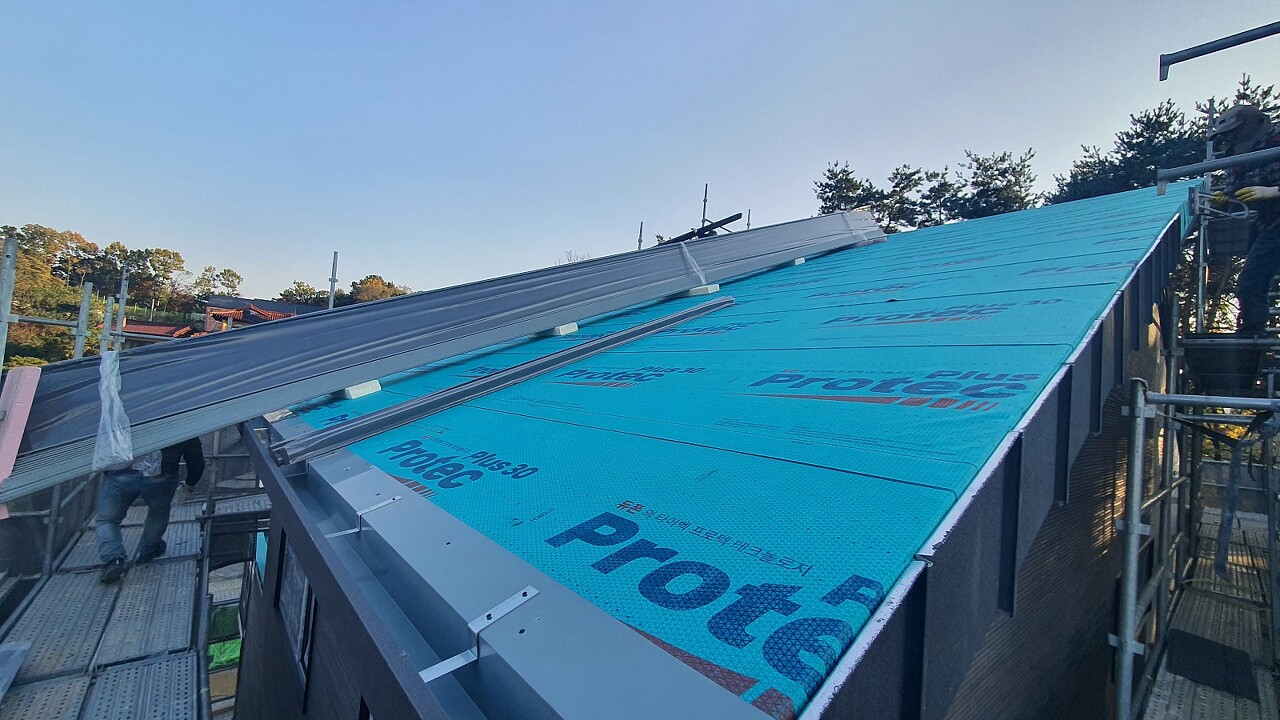

지붕 위에서는 징크 시공이 한창입니다.

2~3일 후면 징크시공은 마무리 될것 같습니다.

오늘 작업은 여기까지 입니다.

수고많으셨습니다.

내일 뵙겠습니다.

'목조주택 시공완료현장 > 2208청주남이 60평' 카테고리의 다른 글

221029(토) [청주남이] 50일차 화장실 내수합판 시공 , 방수석고보드 시공, 벽체 타공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.29
221028(금) [청주남이] 49일차 다운실링 및 내부 목작업 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.28
221027(수) [청주남이] 48일차 다운실링,내부 ,실란트작업, 및 징크시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.27
221026(수) [청주남이] 47일차 다운실링,내부 목작업, 실란트작업, 및 징크시공 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.27
221025(화) [청주남이] 46일차 인슐레이션 마무리작업, 다운실링, 실란트작업, 아스팔트 프라이머작업, 징크시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.25
221021(금) [청주남이] 44일차 아이큐브 퓨제시공, 하이클래딩 밑작업, 내부목작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.21
221019(수) [청주남이] 42일차 아이큐브 퓨제시공, 내부 목작업, 전기배선 작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.19
221018(화) [청주남이] 41일차 내벽 인슐레이션 충진작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.18
221017(월) [청주남이] 40일차 내벽 인슐레이션 충진, 징크시공 등[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.18
221015(토) [청주남이] 39일차 아이큐브 퓨제시공, 징크 밑작업 등[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2022.10.18

댓글
