날씨 : 맑음
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (파견), 최영광 (8시간), 김종협 (8시간)
금일품수 (누계) :5.00품 (총 209.625품)
- 금일 작업현황
- 다운실링 작업
- 화장실 덴스쉘드 방수 석고보드 시공
- 내부 목작업
- 전기 상작업

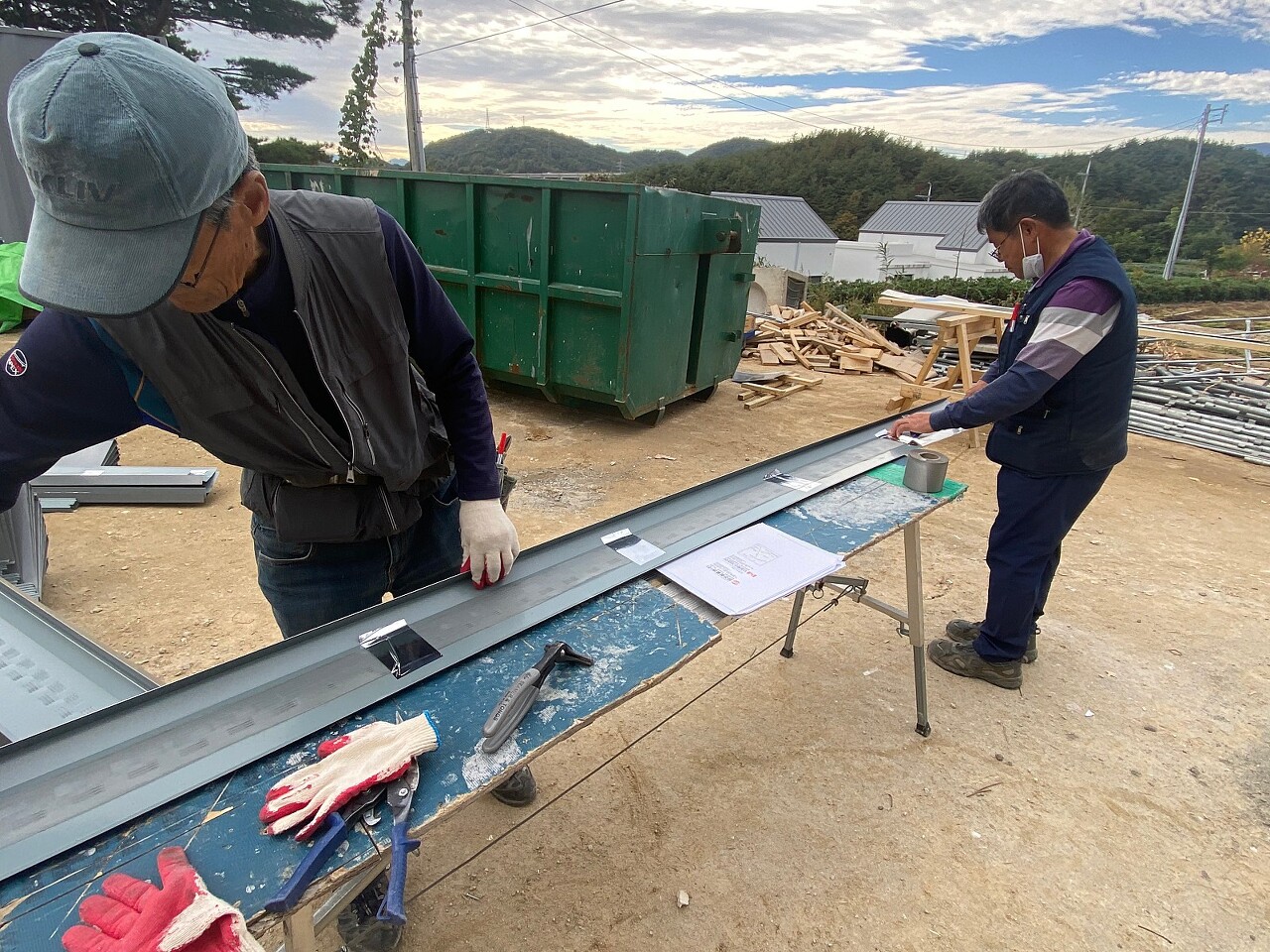

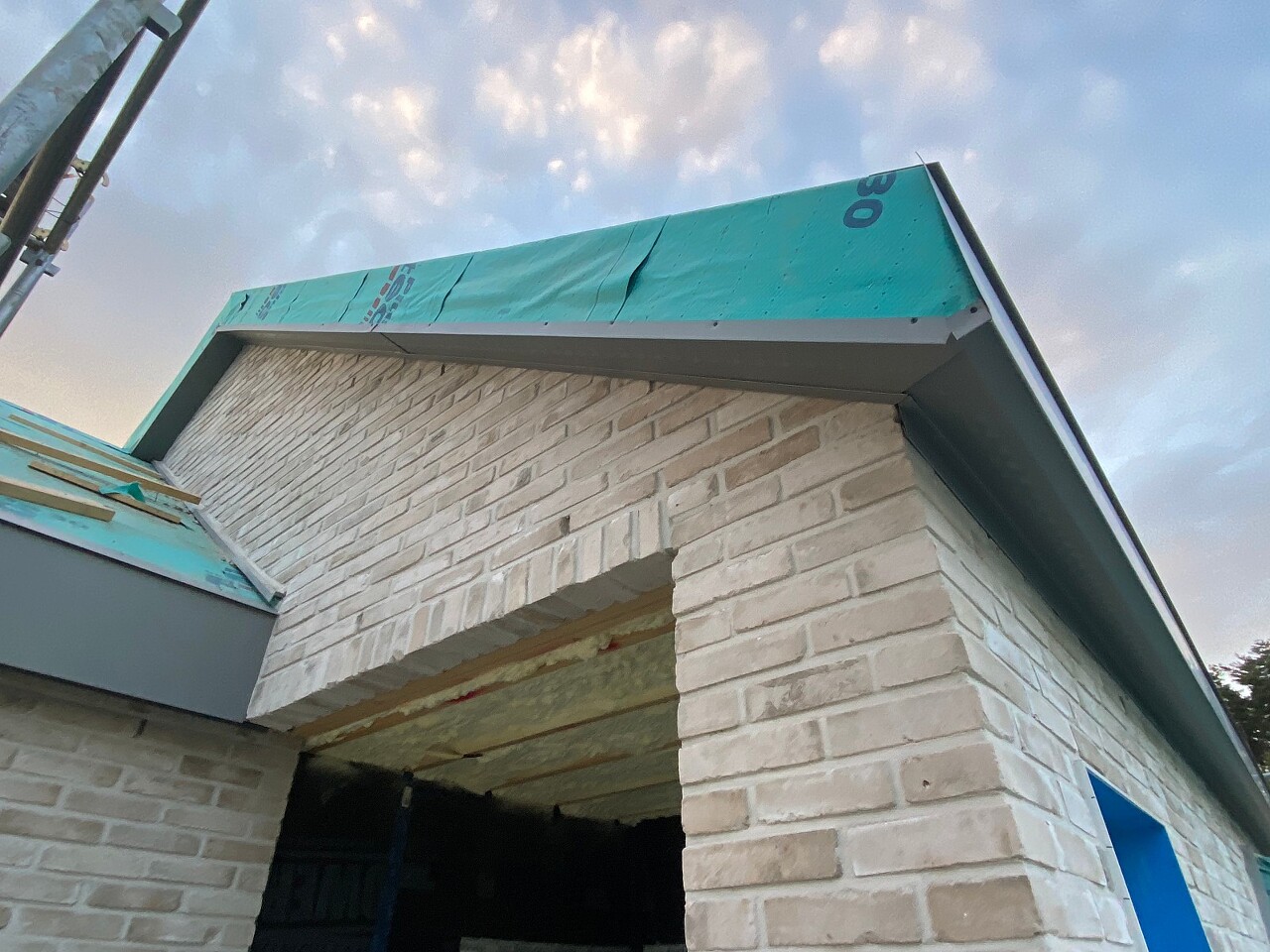

- 징크 시공
다음 예정작업
- 화장실 덴스숼드 방수 석고보드 시공
- 석고보드 작업

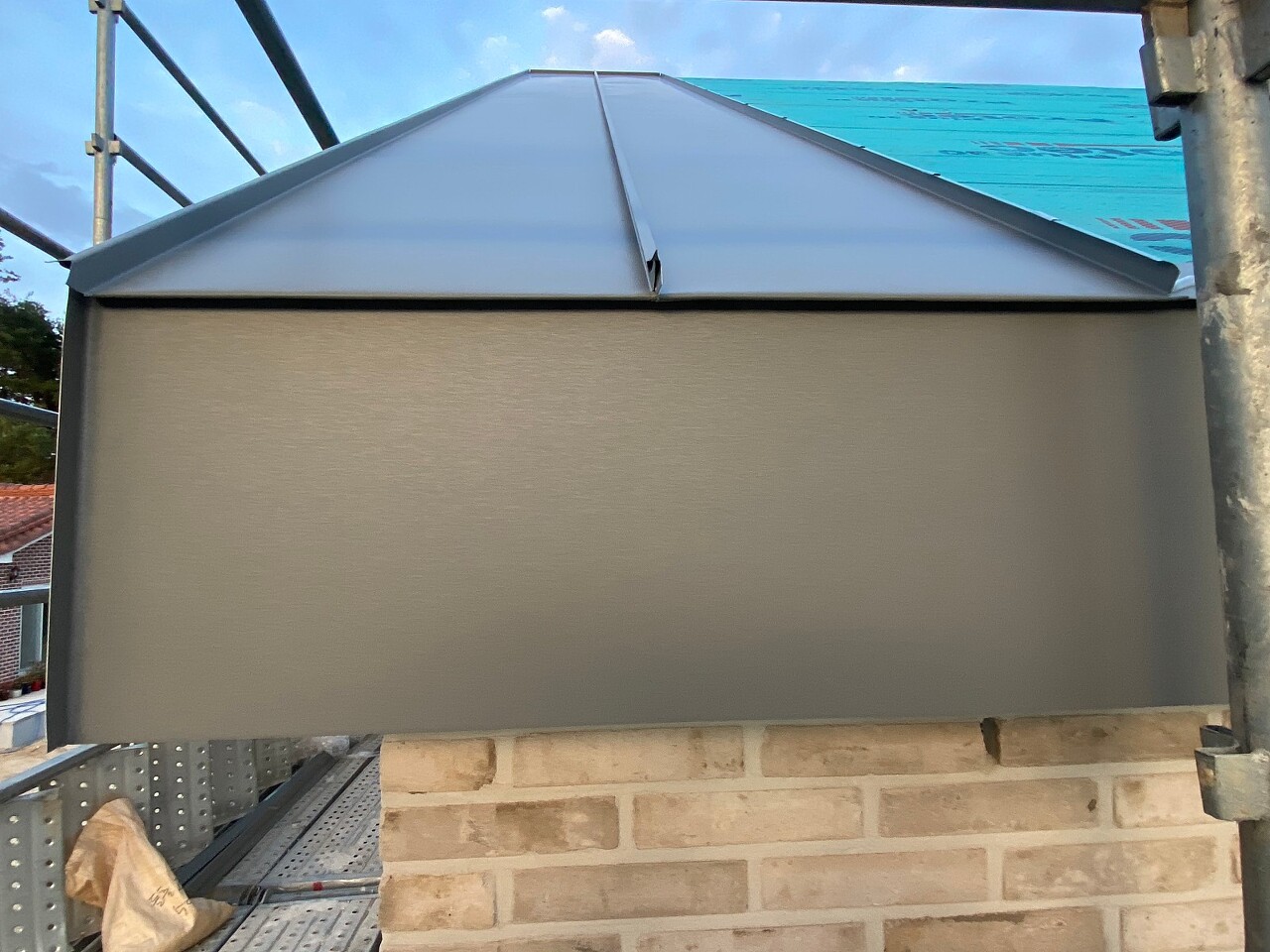

- 공방 처마 벤트 작업
- 징크 시공
오늘은 강릉 사천에서 안전하고 재미있게 집 짓기 33일차 입니다.

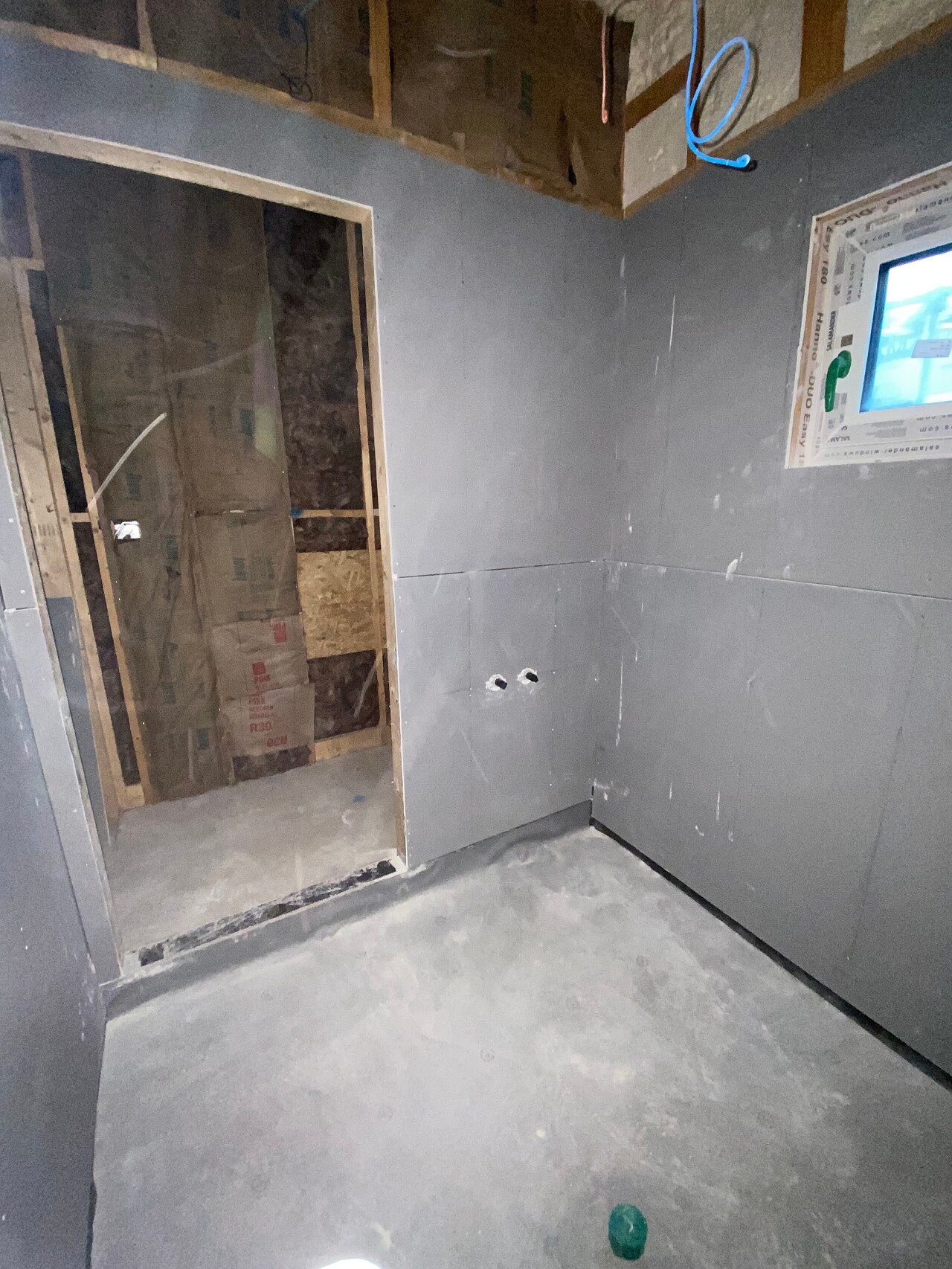

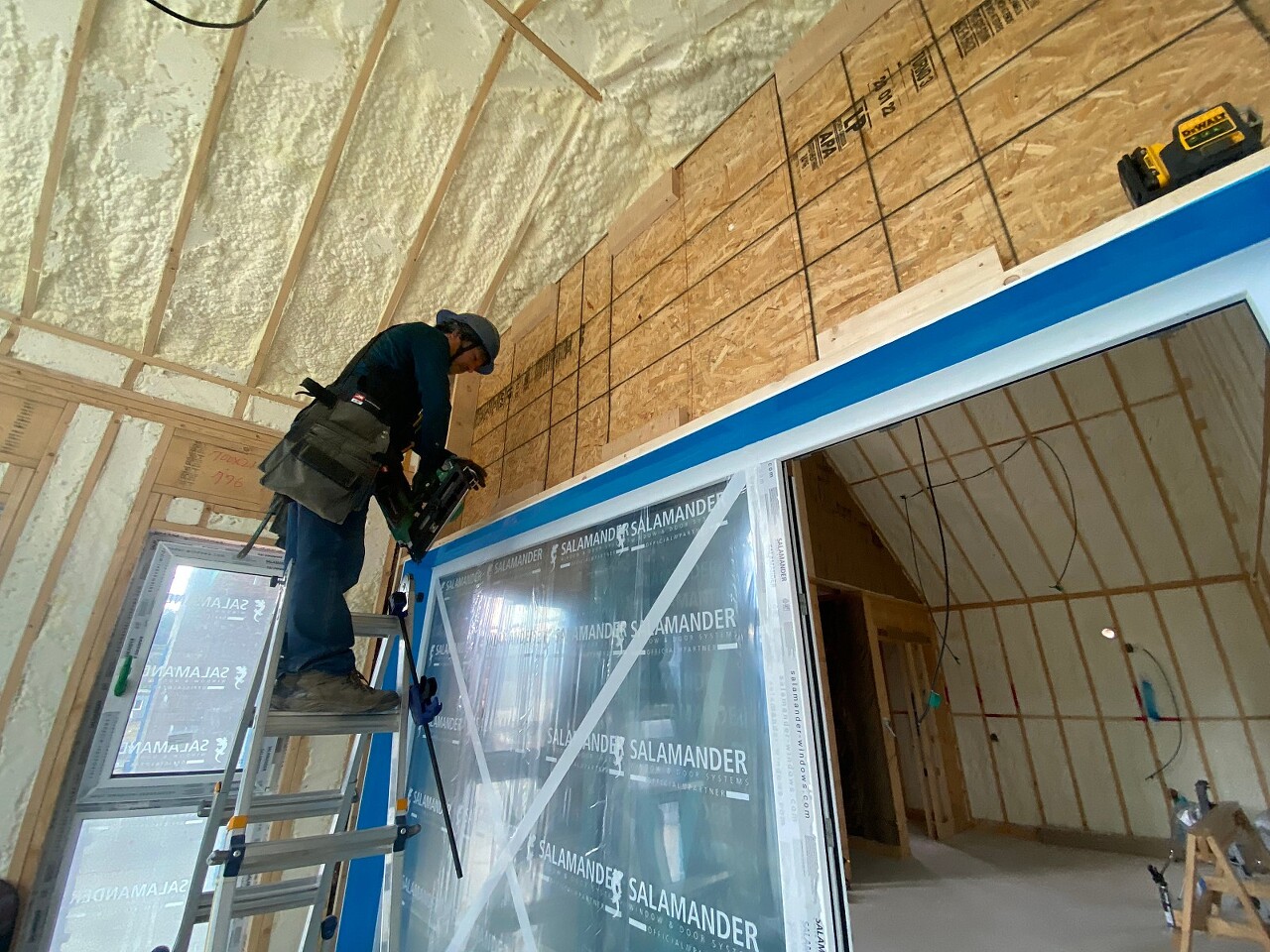

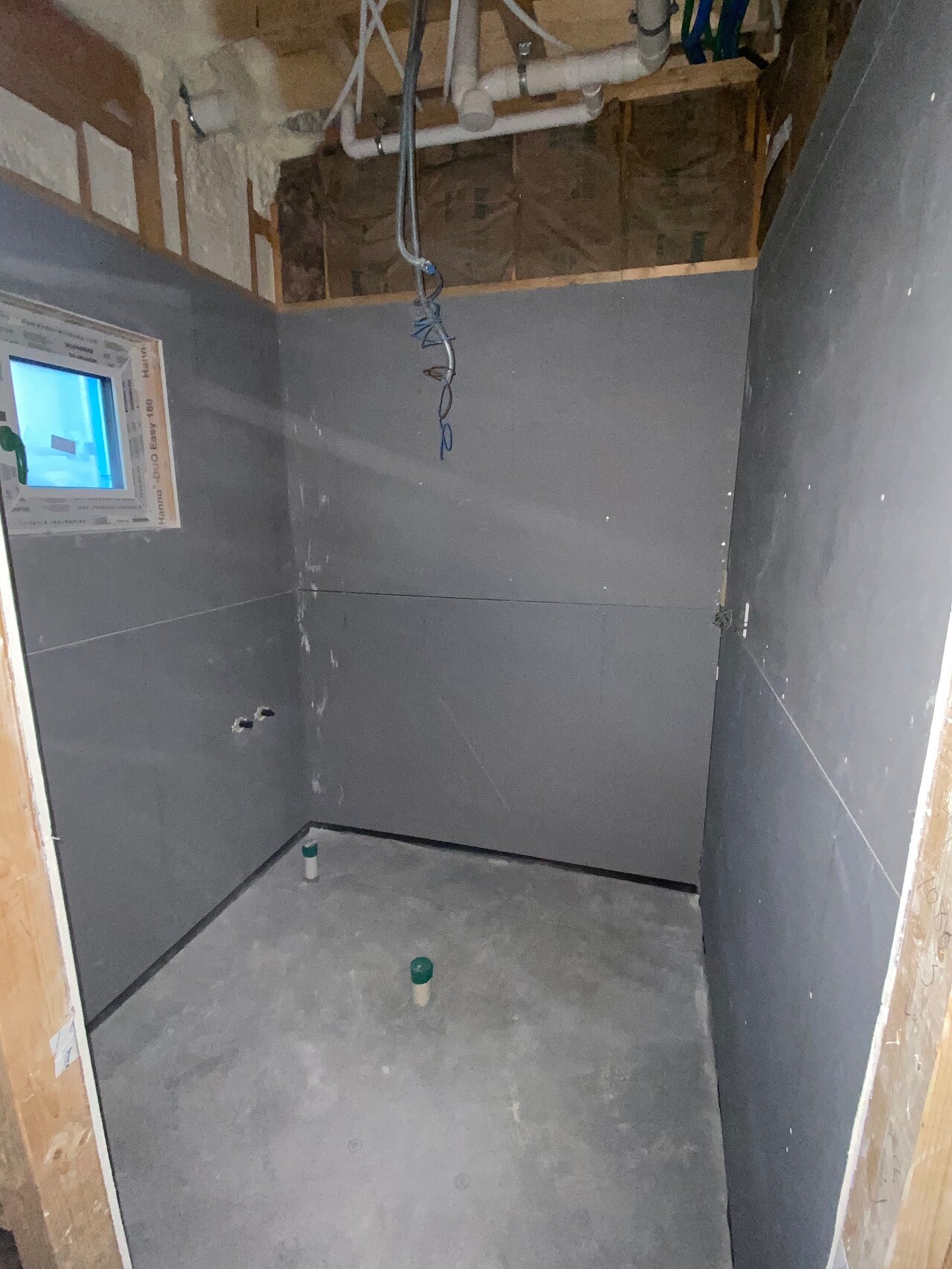

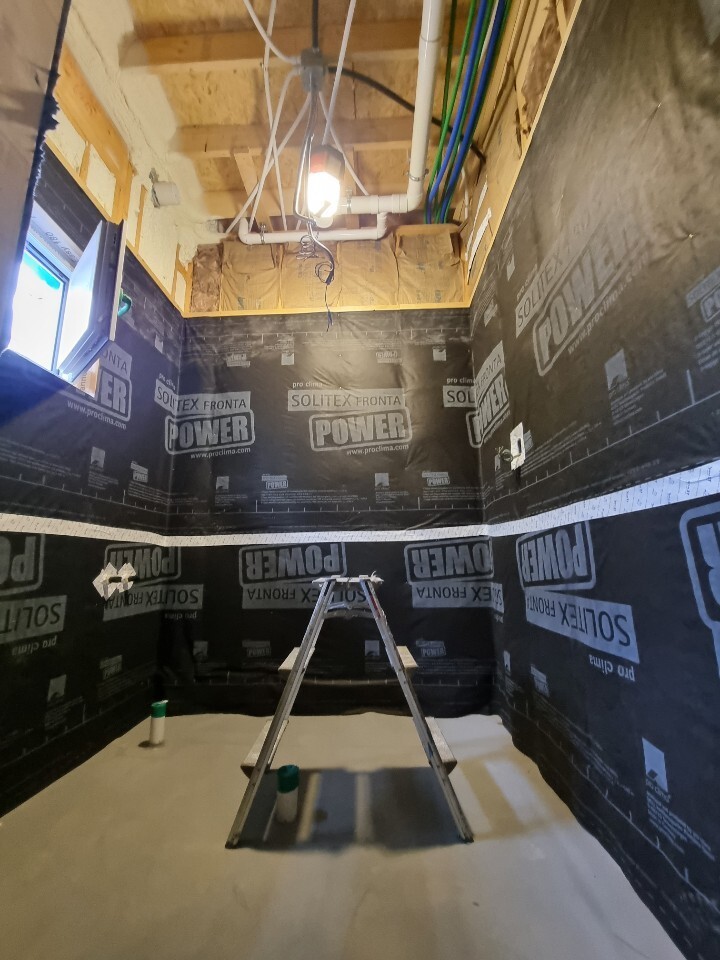

오늘 화장실에 덴스쉴드(Dens Shield),욕실용 고강도 아크릴 도막 방수 석고보드를 시공하였습니다.

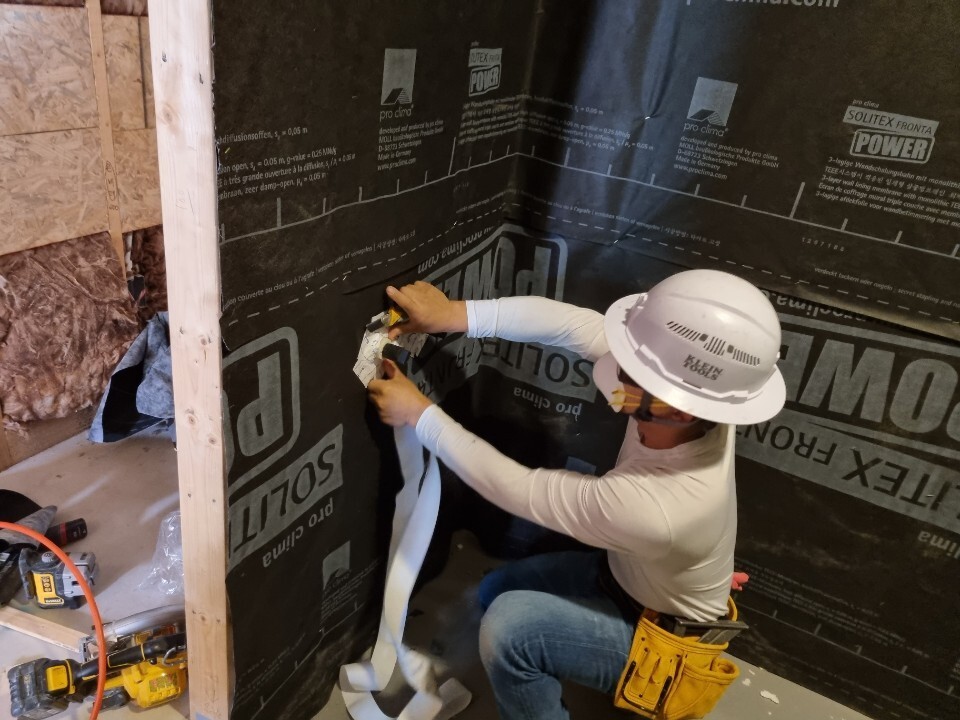

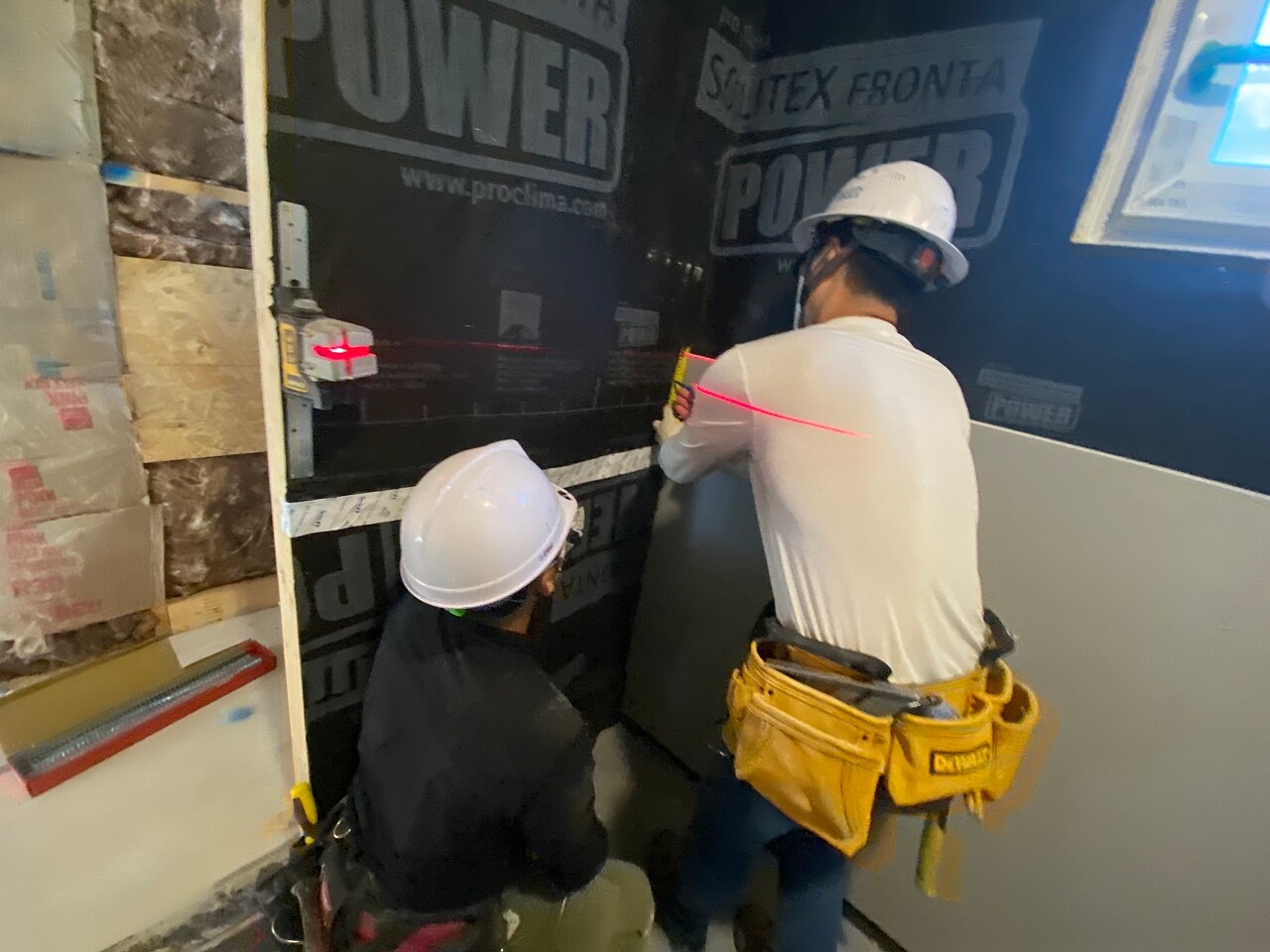

석고보드를 시공전 방수를 위하여 먼저 투습방수지 시공해 줍니다.
이음매 부분은 물매를 잘 생각하여 기밀 테이핑 작업을 해줍니다.

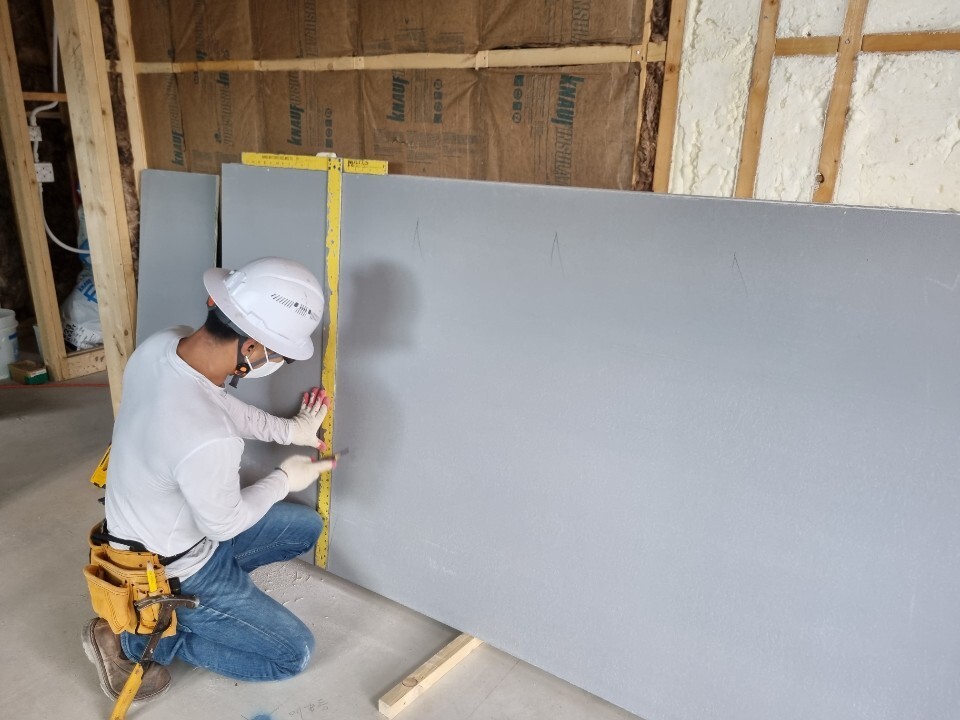

석고보드의 규격은 4'X8'(1220mmX2440mm) 입니다.

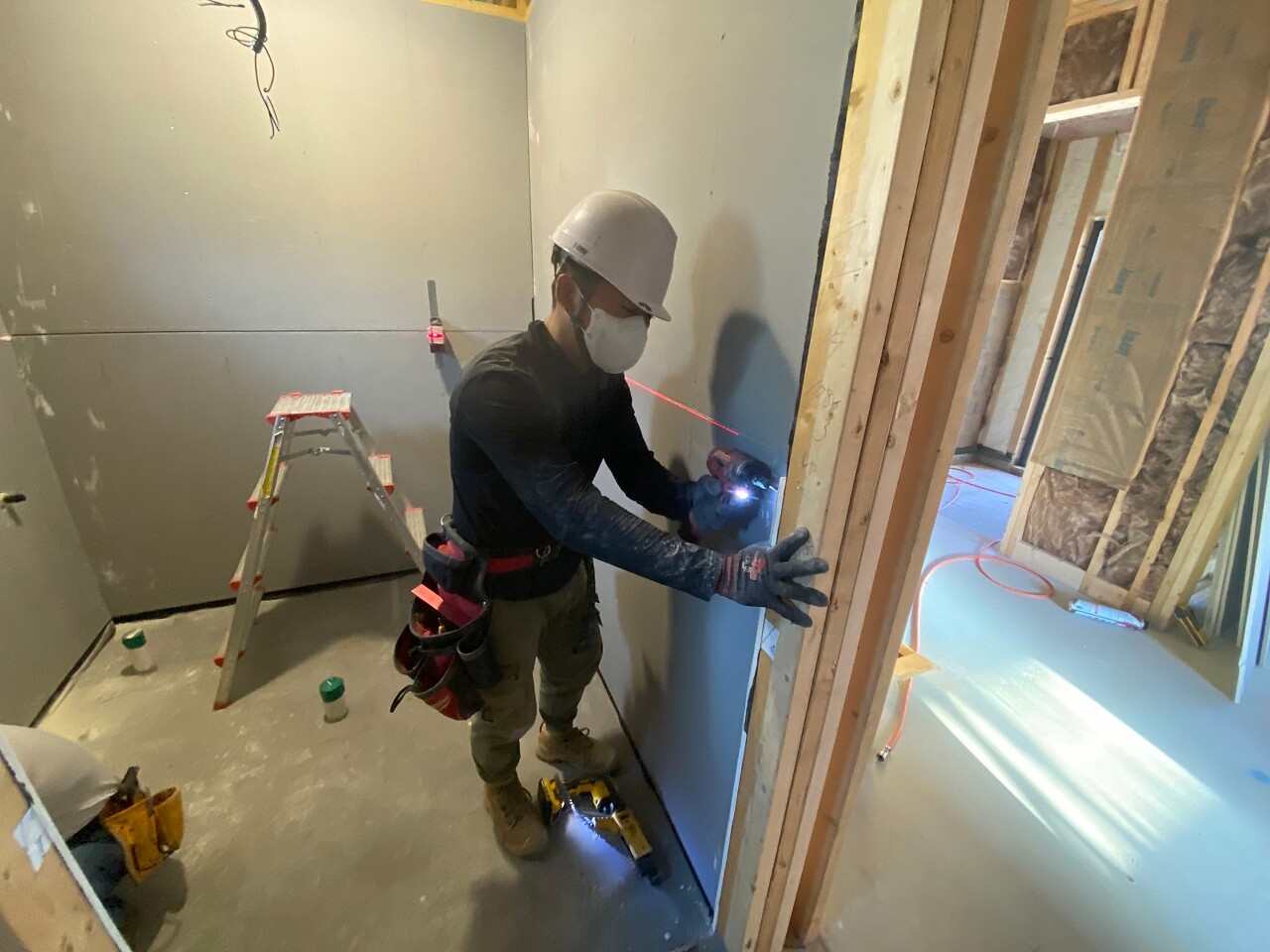

석고보드시공시 스타트 기준을 잡을 때는 레이저 레벨기를 띄워 4' 1/2"에 체크해 줍니다.
석고보드가 습에 약하기 떄문에 바닥에서 부터 1/2"(12.7mm)를 더 띄워 콘크리트에서 올라오는 습을 차단해 줍니다.
그리고 레이저 레벨기의 기준선에 맞추어 시공해 줍니다.






출처:대림우드

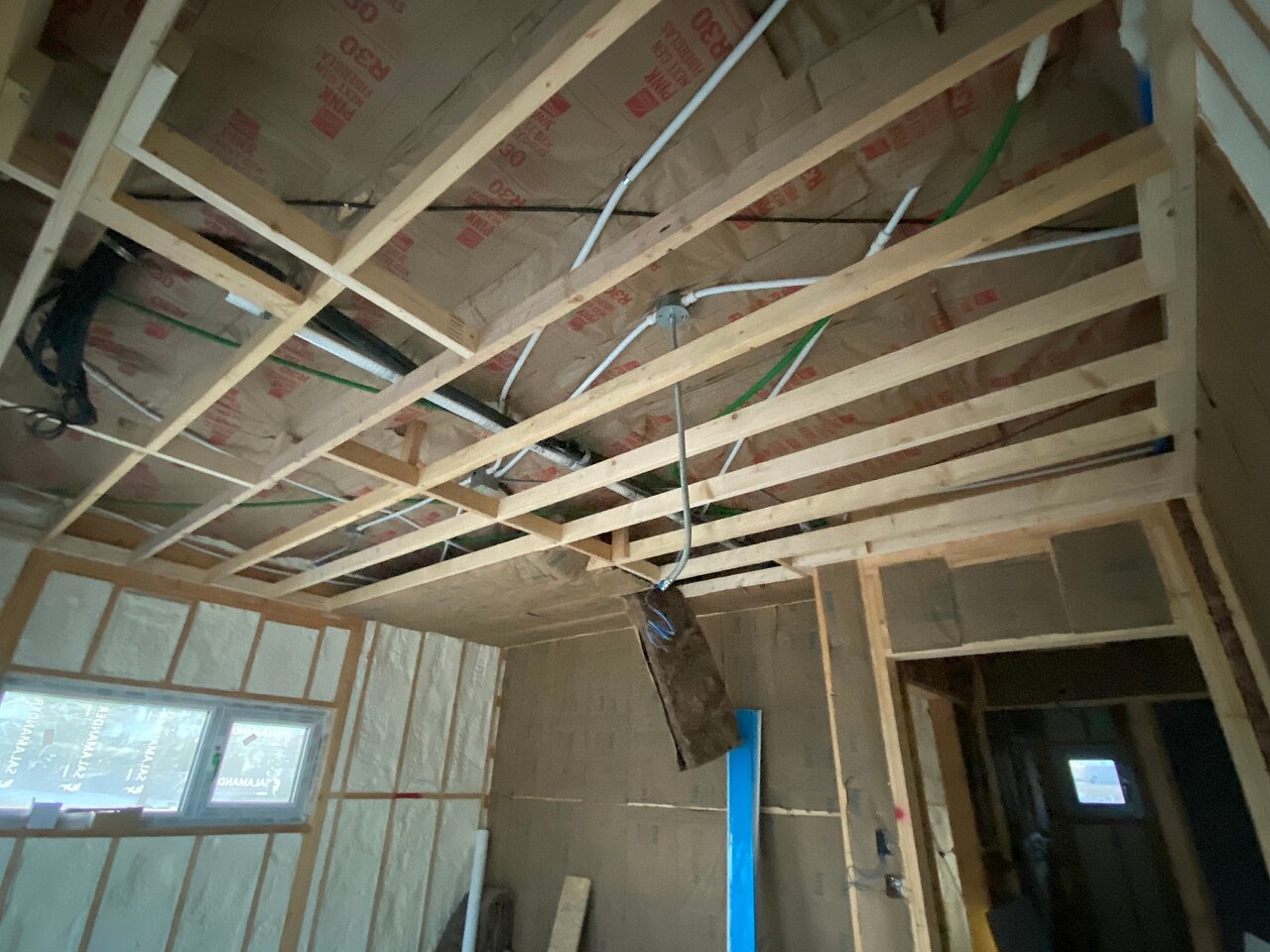

오늘 내부 다운실링 작업을 마무리 지었습니다.

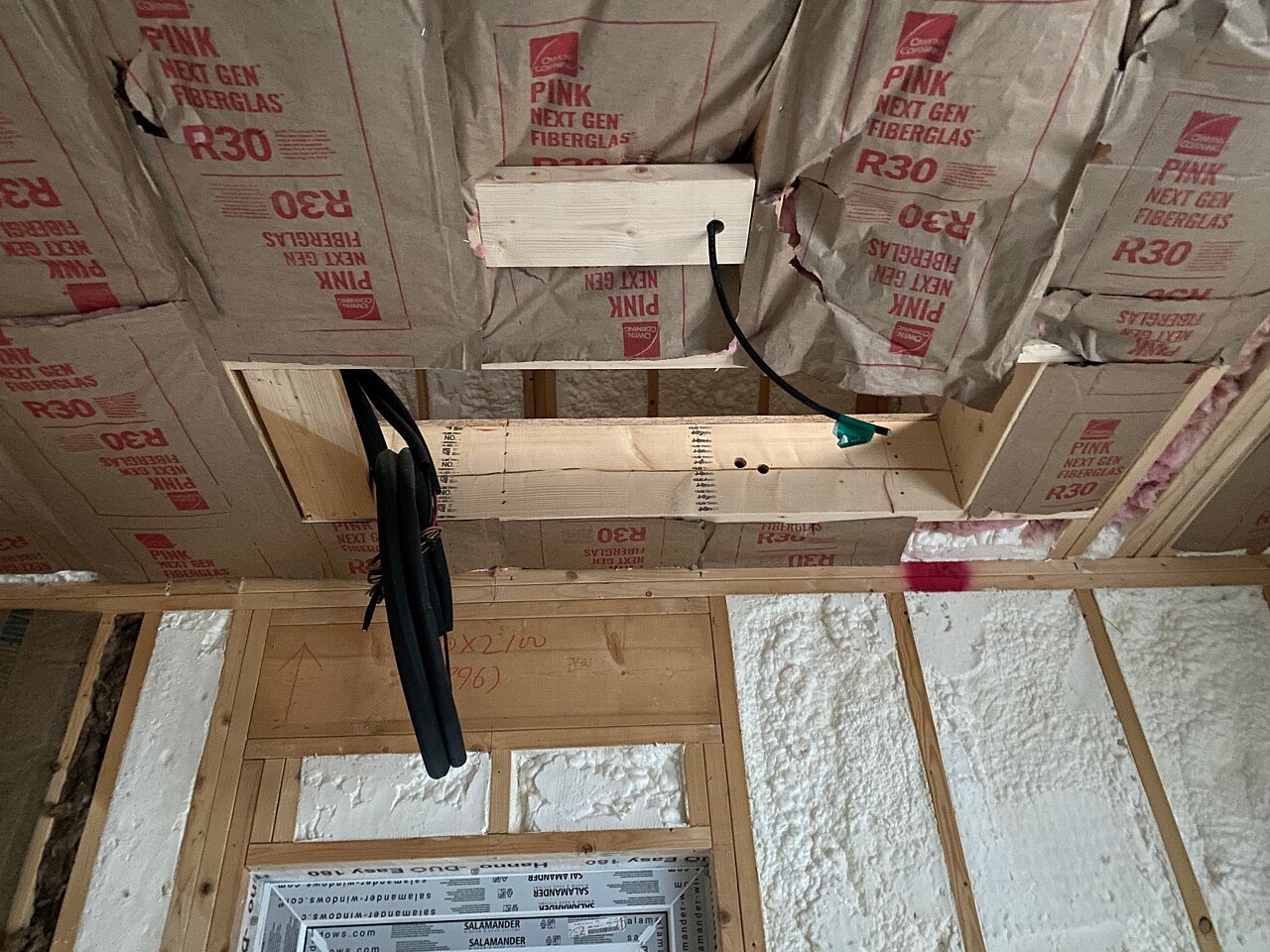

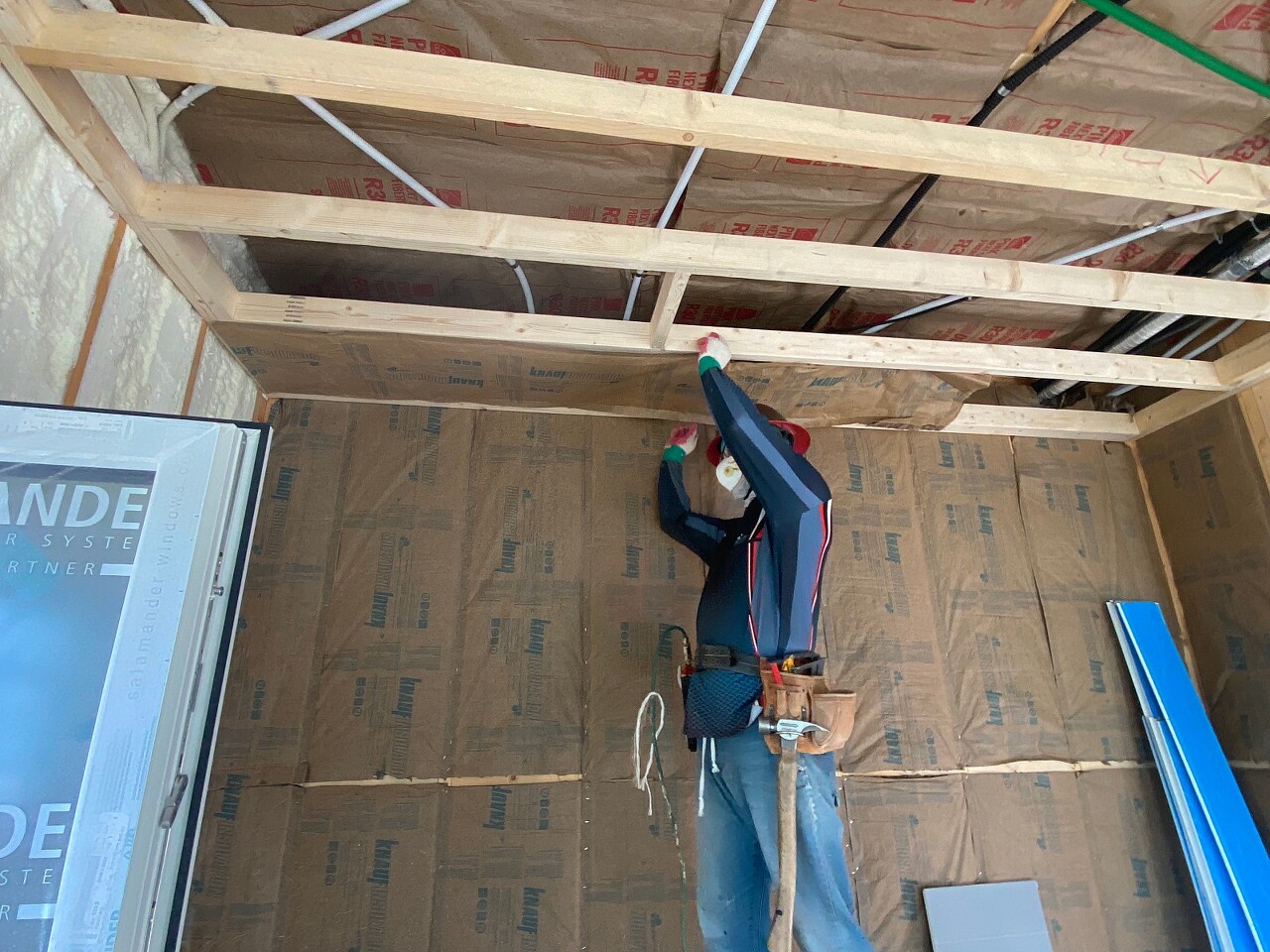

그후 건축주 요구사항에 따라 방음보강을 위하여 다운실링에도 단열재 시공을 하였습니다.


동시에 거실 목작업도 마무리 지었습니다.

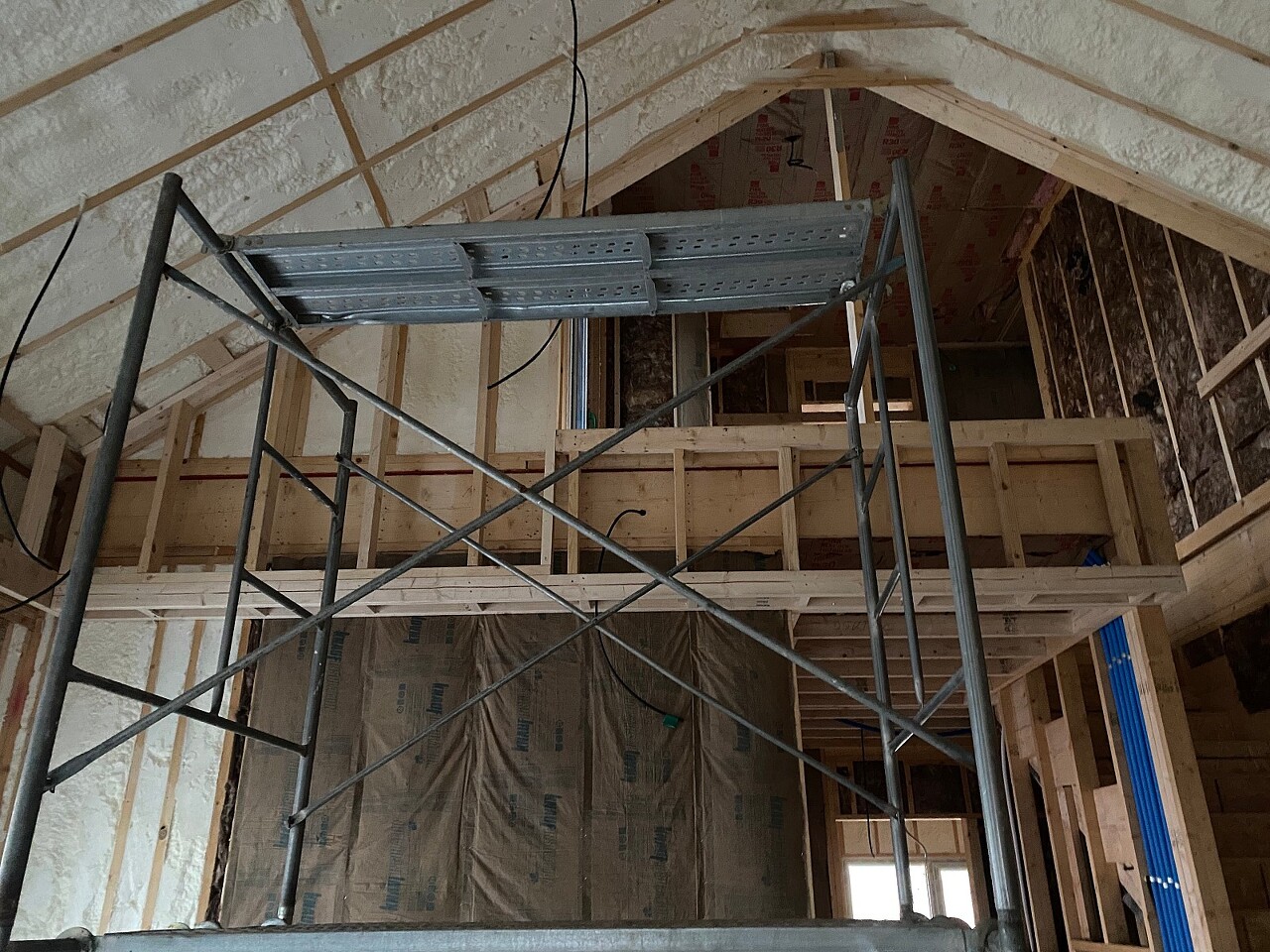

소장님께서는 썬룸 내부 목작업과 전기 상작업을 진행하였습니다.

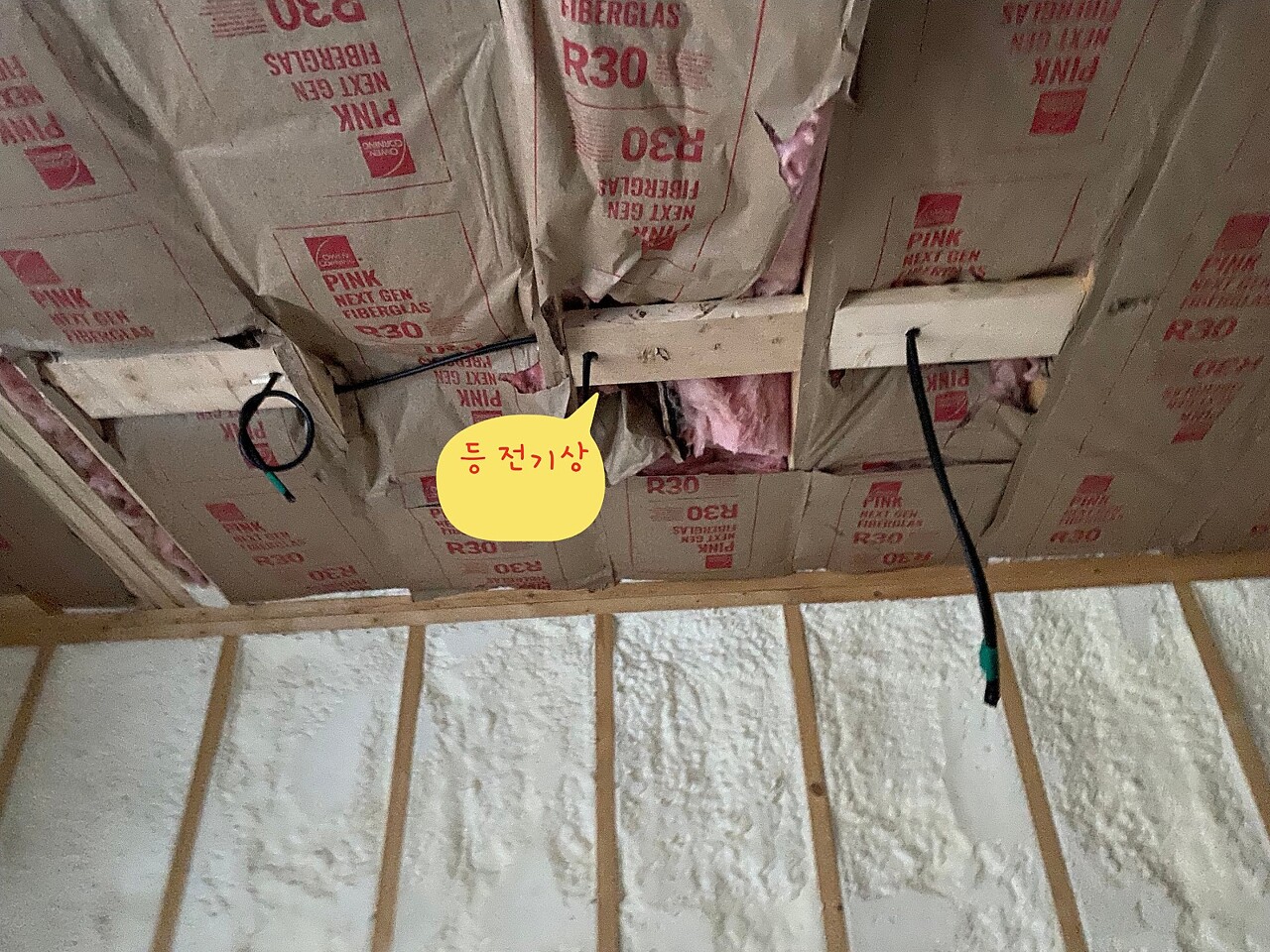

바닥에 있는 레이아웃에 맞춰 천장장선에 등 전기상 작업을 진행하였습니다.

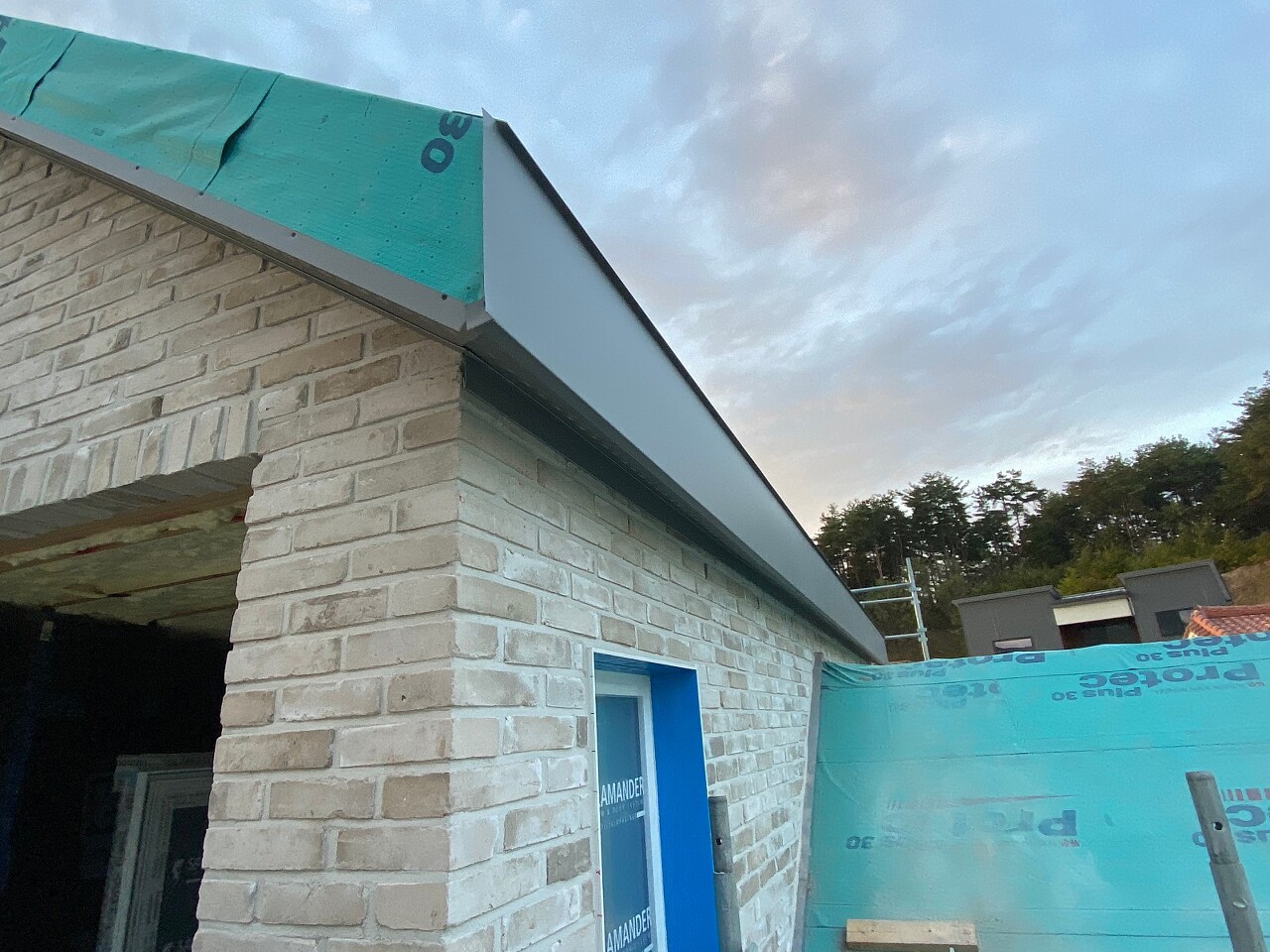

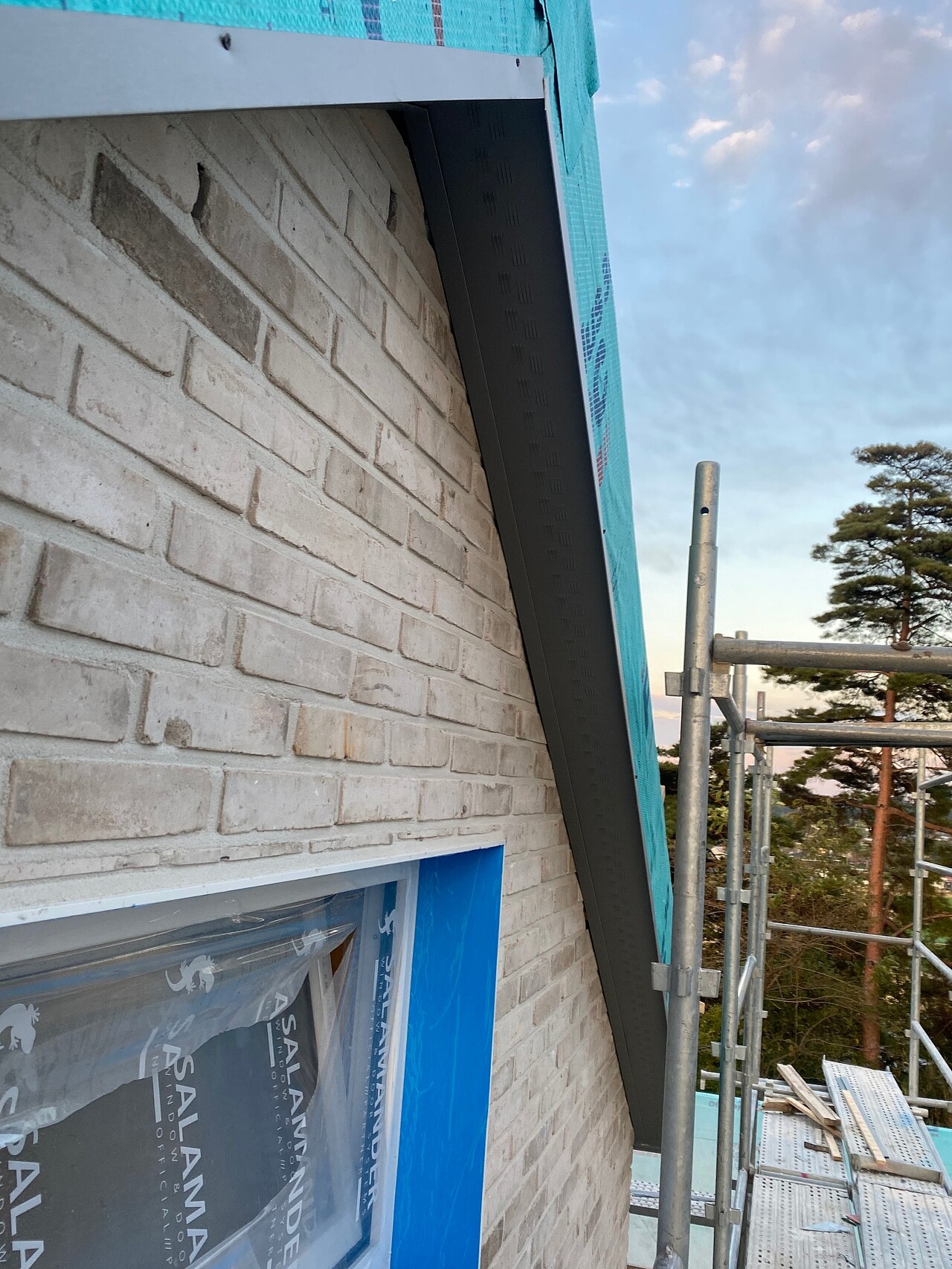

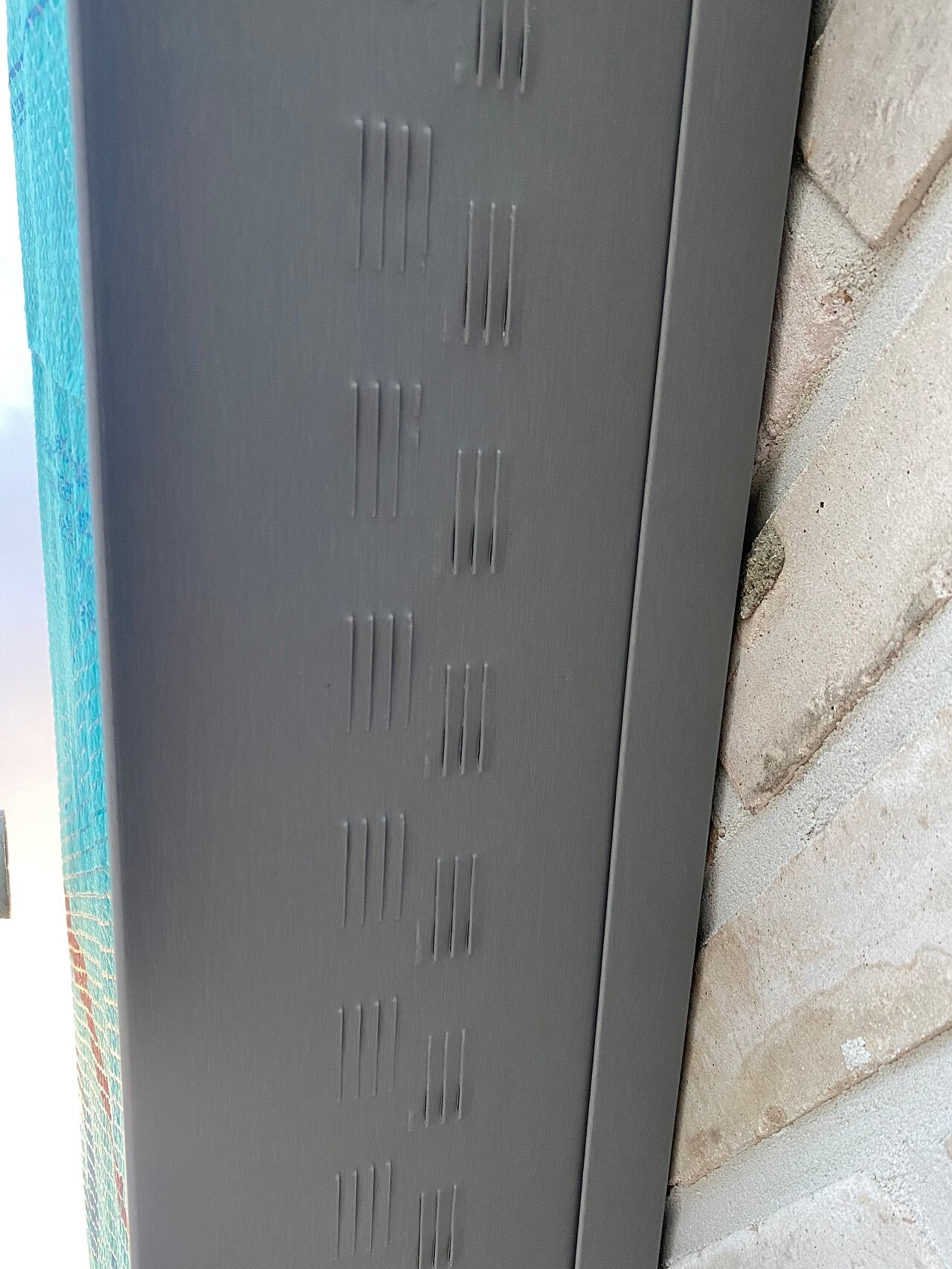

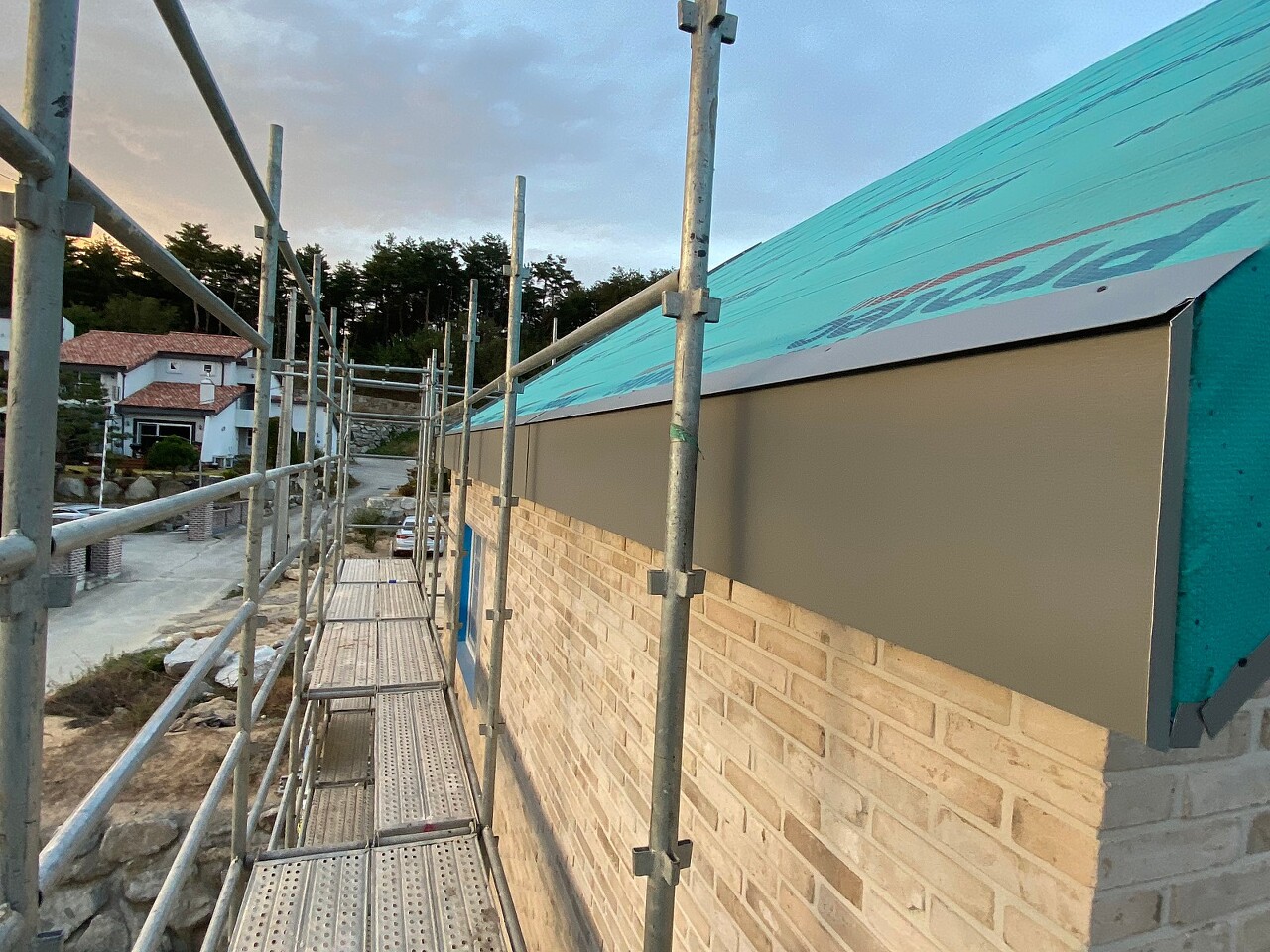

외부에서는 오늘 징크 작업을 진행하였습니다.








오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
