날씨 : 구름 끼고 온종일 시원해서 일하기 좋은 날씨
- 금일 근무자
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간)
금일품수 (누계) : 5품 (총49.75품)
금일 작업현황
- 기단부 레이아웃 완료
- 인슐레이션 시공(건물 내부에서 작업이 어려운 어드밴스 백커 및 코너에 선시공) 완료.
- 외벽체 하단 외벽용 타이벡 시공 완료
- 외벽체 합판시공 완료
- 합판 개구부 뚫기 완료
- 합판 이음매 및 코너 TESCON VANA 테이핑 작업 완료
- 가새 탈거 작업 완료
다음 예정작업
- 외벽용 타이벡 시공 예정
- 레인스크린 시공 예정
- 버그스크린 시공 예정
안녕하세요.
옥천 이원에서의 10일차입니다.
오늘 저희팀은 외벽체 합판 시공 완료를 목표로 달려보았습니다.
출발합니다.
- 기단부 레이아웃
합판 등 자재와 금일 쓰일 공구와 에어 등 준비작업을 진행하는 동안 기단부 레이아웃이 먼저 진행되는데요, 이는 외벽용 타이벡 시공 후 레인스크린이 설치될 못자리를 표시해 두기 위함입니다.


이민기 빌더님이 레이아웃 진행중입니다. 기준점으로부터 간격에 맞게 레이아웃을 합니다.
- 인슐레이션 시공
어드밴스 백커와 코너 등 건물 내에서 단열제 시공이 어려운 부분은 합판 시공 전 꼼꼼히 충진해 둡니다.

토대와 밑깔도리 사이에 보이는 폼은 합판 시공 전 모두 제거를 하였습니다.
- 외벽체 하단 외벽용 타이벡 시공
합판이 시공되기 전에 벽체 하단에 외벽용 타이벡을 선시공 하게 되는데요, 이는 추후에 빗물이나 하단의 습기를 막아주는 역할을 하게 되므로 습에 취약한 부분을 한번더 보호해줍니다.


합판 시공 후 위로 말아올려 줍니다. 느낌 아시죠?
- 외벽체 합판 시공



합판 시공을 위한 모든 준비가 완료되었습니다. GO!GO!


합판과 합판 사이에는 전용클립을 끼워 목재의 수축팽창으로 인한 변형을 막아줍니다.



합판 시공 완료 후 사진입니다. 답답한 이 느낌.. 개구부 뚫기로 이동합니다.
- 합판 개구부 뚫기


부팀장님께서 컷쏘로 개구부를 뚫고 계십니다.

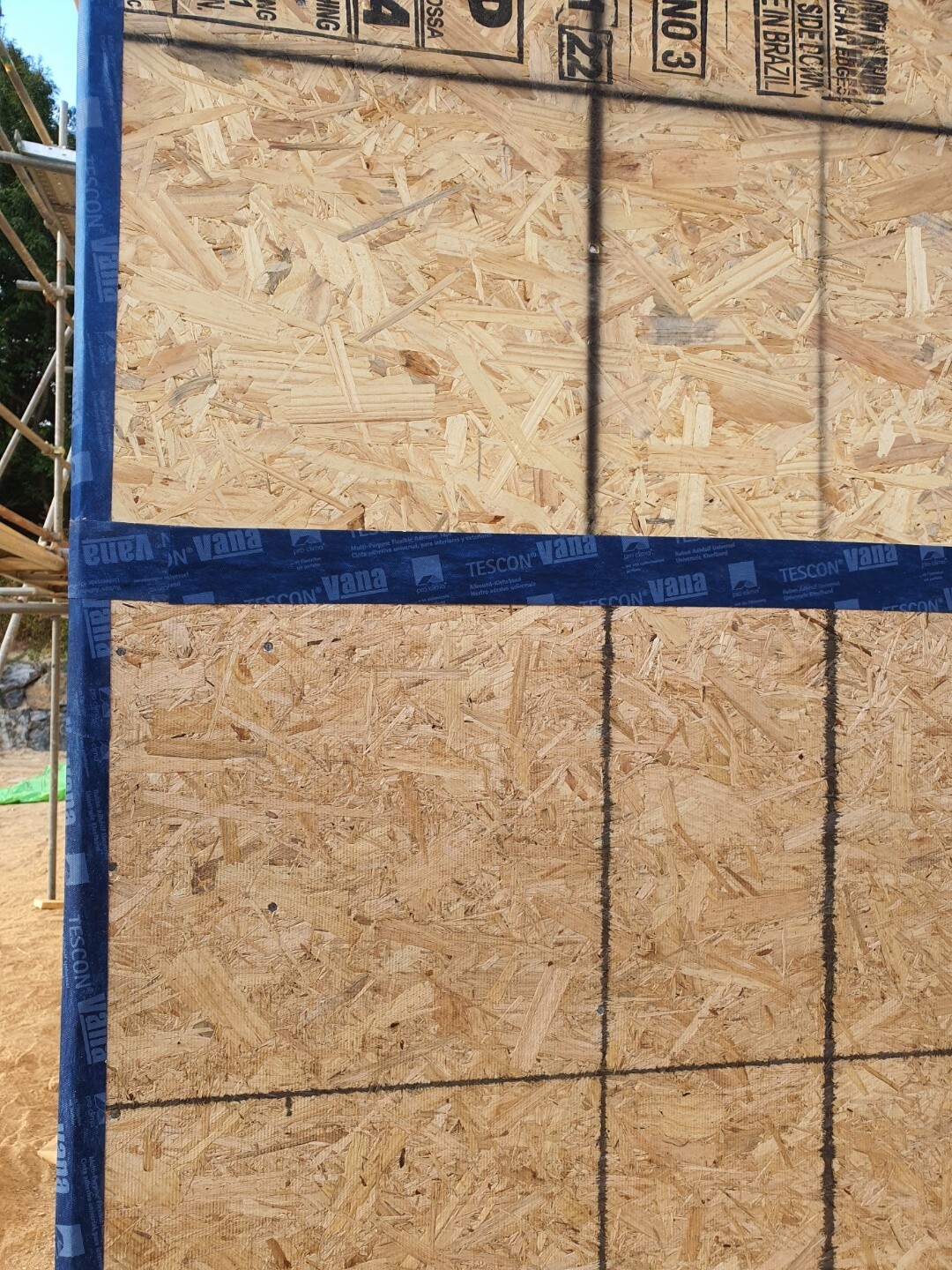

- 합판 이음매 및 코너 TESCON VANA 테이핑 작업




코너와 이음매에 빠진부분 없이 테이핑 작업을 진행하였습니다.
- 가새 탈거 작업
합판시공이 모두 완료되었으니 건물의 수직, 수평을 담당해 주었던 구조재 가새를 탈거합니다.

보고 망치 날리는 거 맞습니다.

역동적인 모습의 팀장님이 포착되었습니다.
- 금일 작업 완료 사진




합판시공이 완료되었고 답답했던 개구부가 뚫렸습니다.
저희팀의 오늘 일정은 여기까지입니다.
오늘도 함께 해주신 팀원분들 고생많으셨습니다.
감사합니다.
