▶ 날 씨 : 흐리지만 무더운 날씨 아래 습도가 낮아 시원한 바람과 함께 일 할 수 있었던 감사한 날씨.
▶ 오늘 근무 현황
팀 장 : 이 상 민(8H)
부팀장 : 이 재 경(8H)
팀 원 : 천 영 환(8H), 성 재 욱(8H), 이 민 기(8H)
▶ 금일품수(누계) : 5품(총 182.875품)
▶ 오늘의 작업
- 실리콘마감작업(진행中)
- 열회수환기장치 캡 시공완료.
- 화장실 후드캡 시공완료.
▶ 다음 작업
- 세라믹사이딩 마스킹테이핑작업, 실리콘마감작업 완료예정.
- 현관 하이클래딩 시공예정.
안녕하세요. 오늘은 지난 주에 시공을 완료하지 못했던 작업을 진행하였습니다.
내부 목작업도 완료가 되었고 이젠 외부 마감을 진행해봅니다.
오늘은 건물 외벽의 세라믹사이딩 사이 공간인 후레싱에
실리콘 마감작업과 열회수환기장치 캡 시공, 화장실 후드캡 시공을 진행하였습니다.
세라믹사이딩 시공 후 실리콘 마감입니다. 세라믹사이딩과 세라믹사이딩 사이엔 양날후레싱을, 창틀과 문틀에는 외날후레싱을 시공하였는데요, 이 후레싱에 대한 마감작업입니다.
아래 사진으로 오늘의 소식을 전해드립니다.

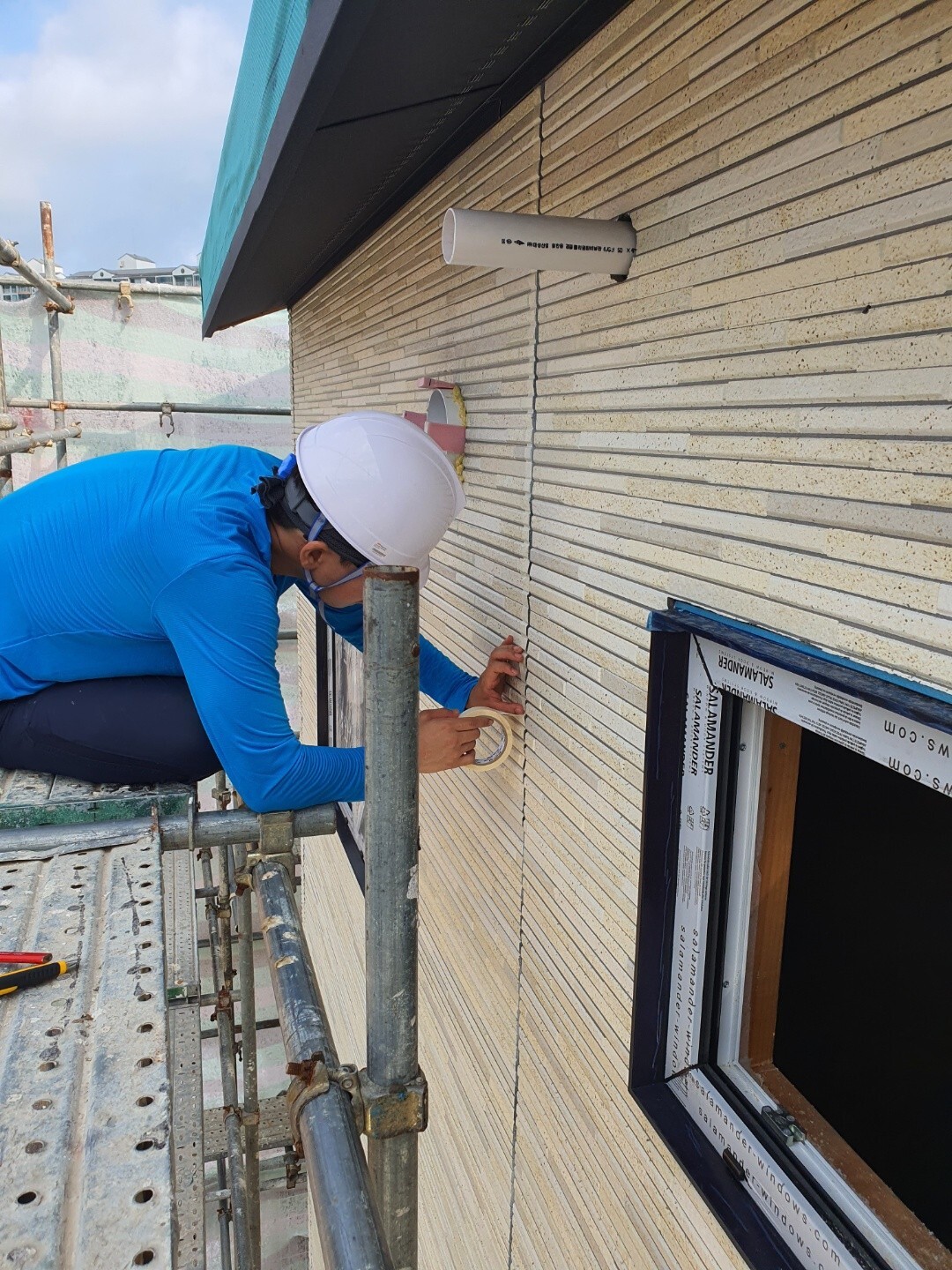

이민기 빌더가 건물 최상단에서부터 아래로 마스킹 사전작업을 이어갑니다.

아래로 아래로. 꼼꼼하게 시공중인 천영환 빌더님의 모습을 도촬?!하였습니다.

마스킹 작업시 마스킹 테잎이 뜨지 않도록 꼼꼼하게 눌러서 작업하는 것이 제일 포인트라 할 수 있겠습니다.

꼼꼼하게 마스킹 사전작업을 합니다.

팀장님과 부팀장님은 전용실리콘으로 마감을 진행하였습니다. 우리 팀장님 콧날이 솨롸있네~!

실리콘 도포 완료 후 마스킹 테잎을 제거하여 완료가 된 모습입니다.

한편 천영환 빌더님은 1층과 2층을 오가며
열회수 환기장치와 화장실 후드캡 시공과 마스킹 작업을 동시진행하셨습니다. 형님 감사합니다.



열회수 환기장치와 후드캡이 설치가 되었습니다.
외부 마감으로는 징크팀 잔여작업과 내일 실리콘 작업이 남았는데요, 외부마감을 진행하니 이제 완료시점이 얼마 남지 않았음이 실감이 됩니다.
저희의 오늘은 여기까지입니다. 연일 이어지는 무더운 날씨 속에서 오늘도 함께 해주셔서 감사드립니다.
오늘도 마무리는 화이팅~! 입니다. ^^
