날씨 : 비
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간) ,서상태 (8시간)
지 원 : 문성일 팀장 (8시간) , 오경택 (8시간)
금일품수 (누계) :8품 (총192.5품)
- 금일 작업현황

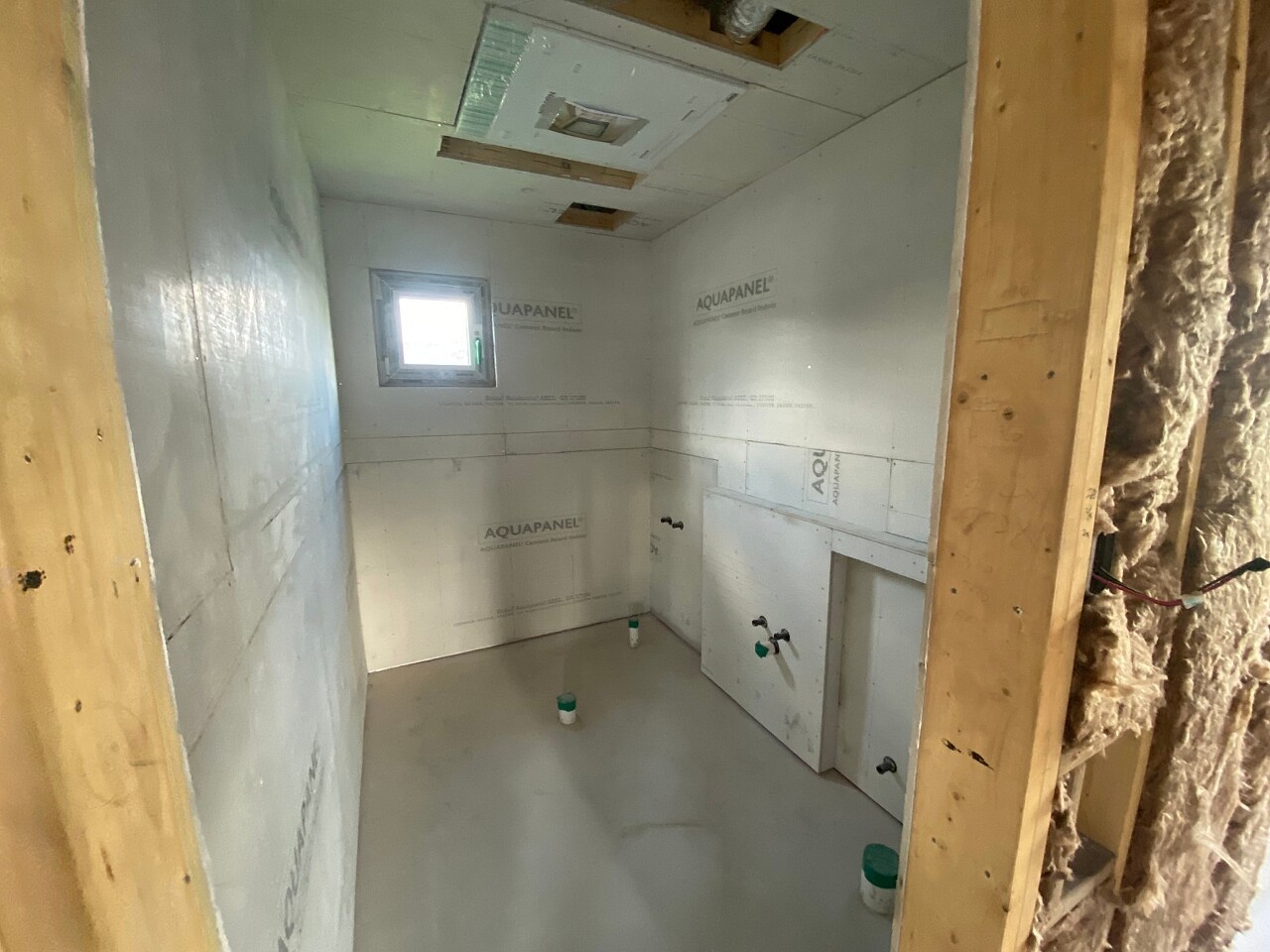

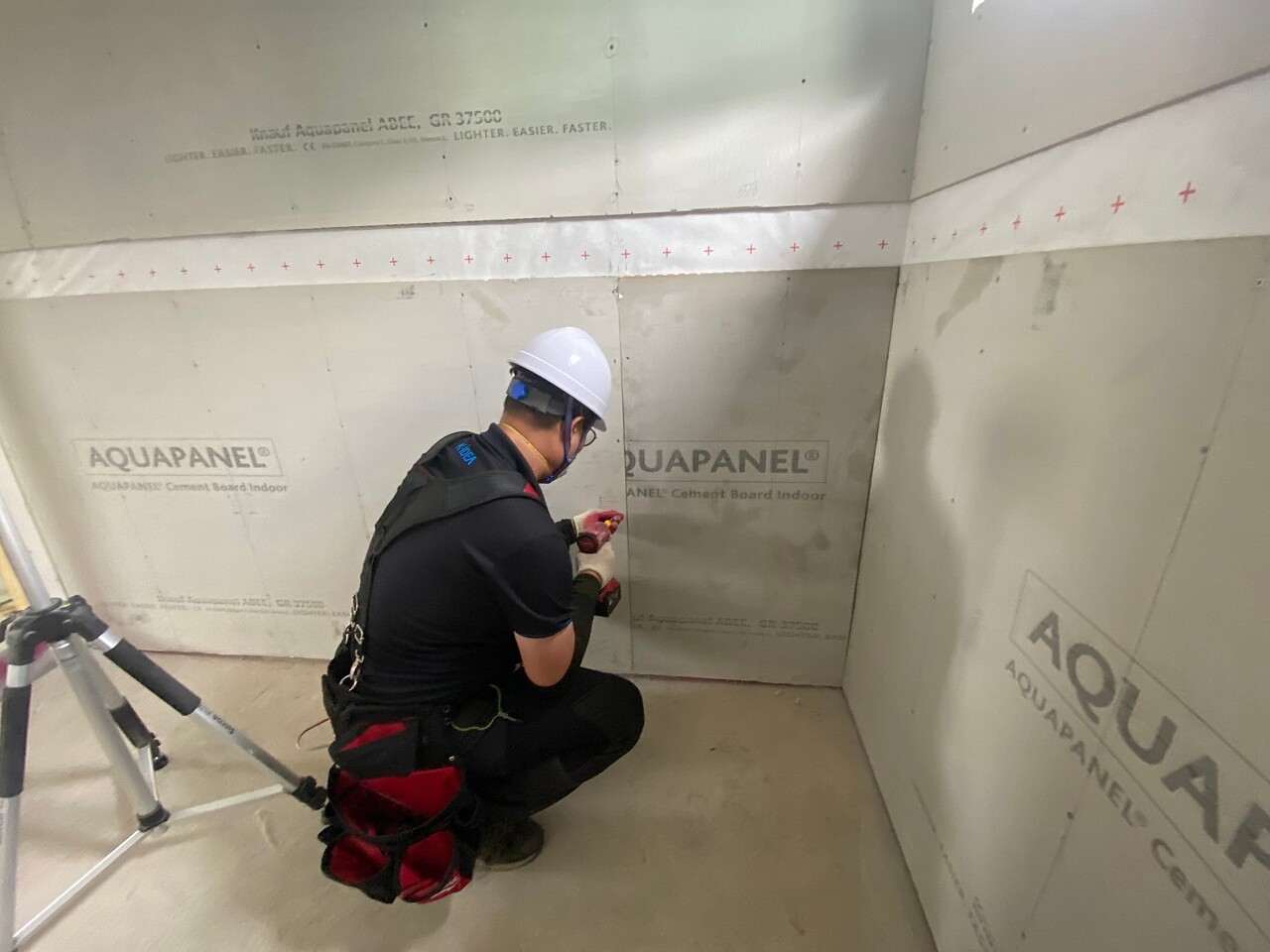

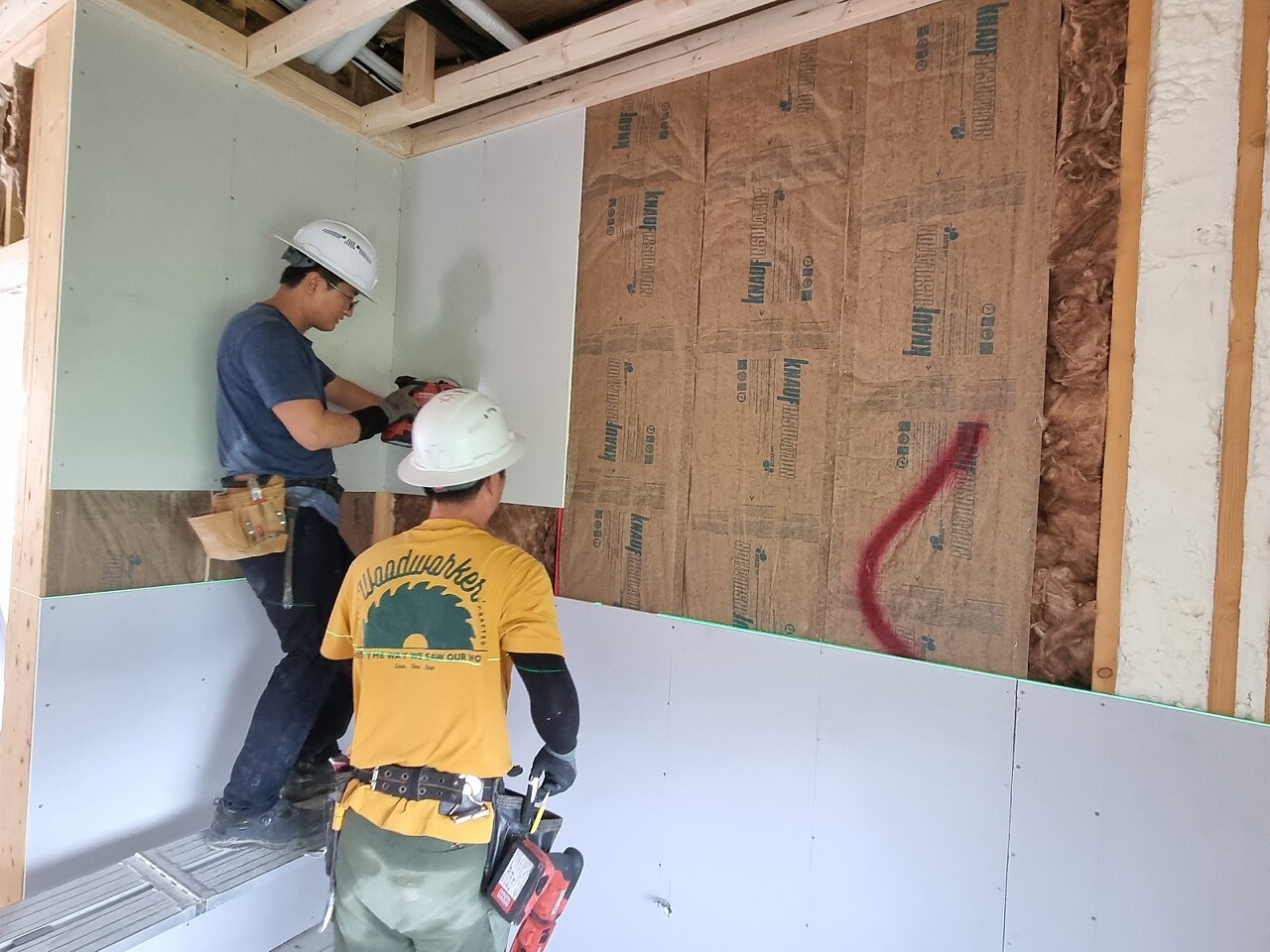

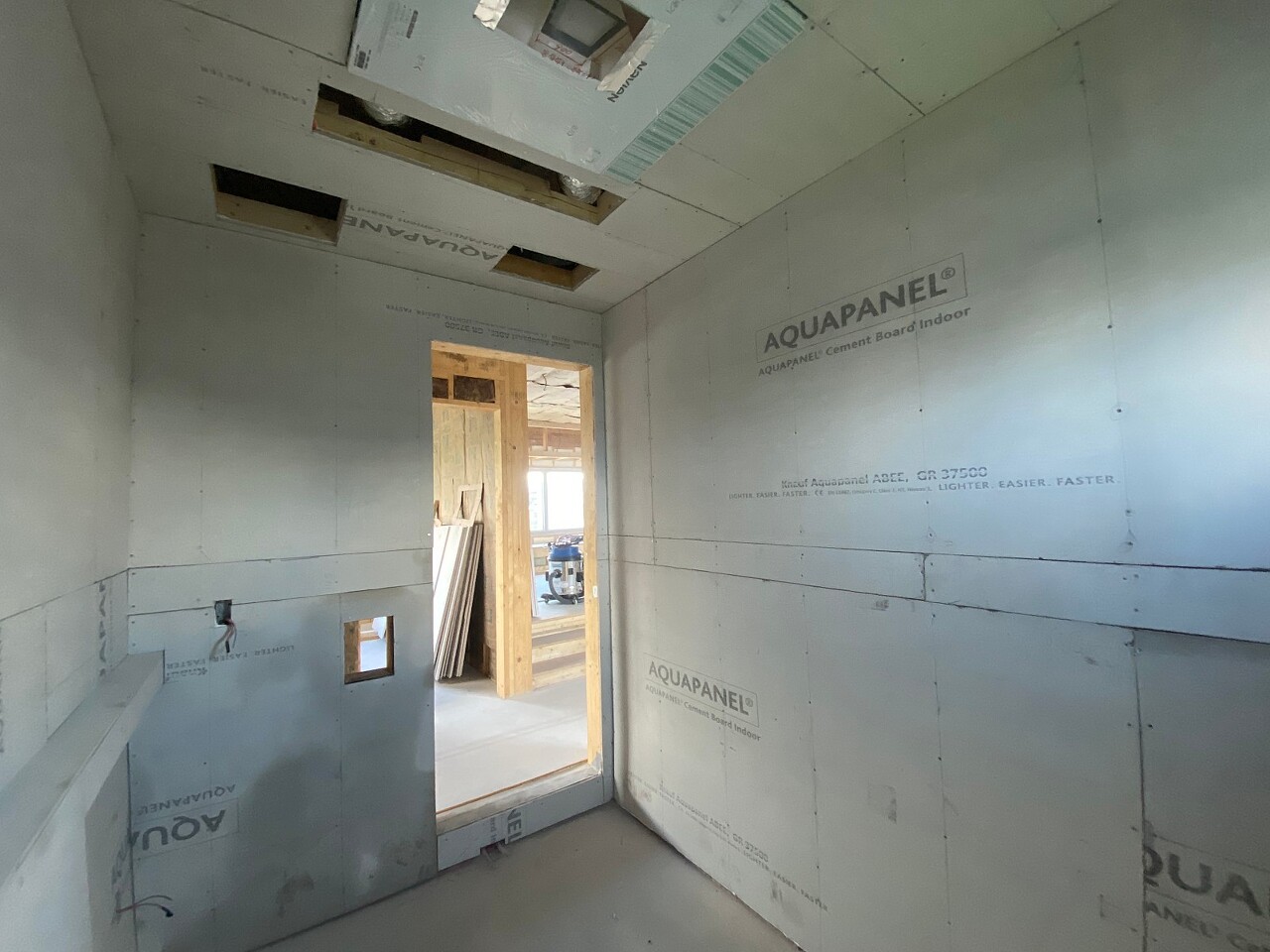

- 1,2층 화장실 아쿠아패널 시공

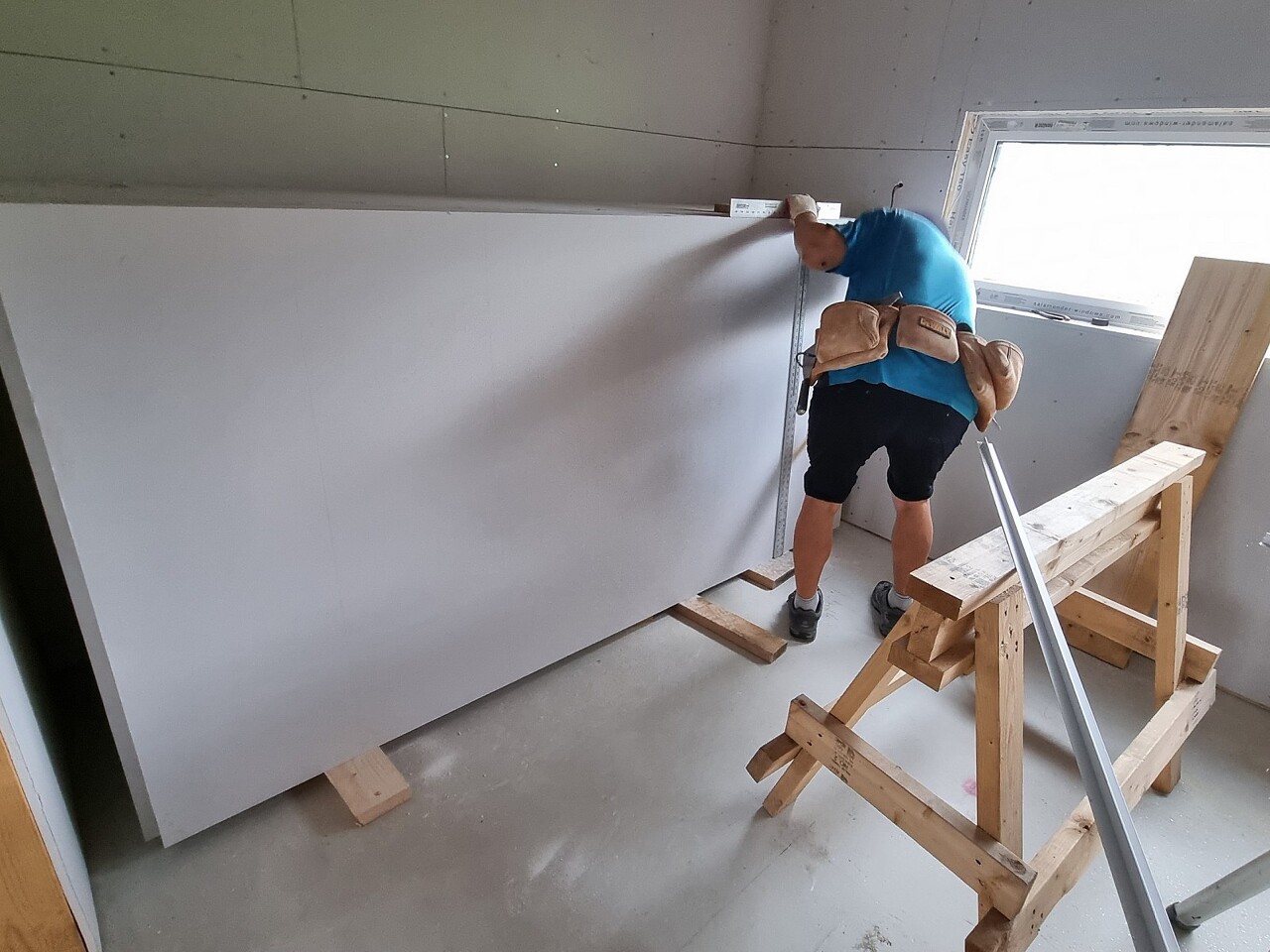

- 석고 작업

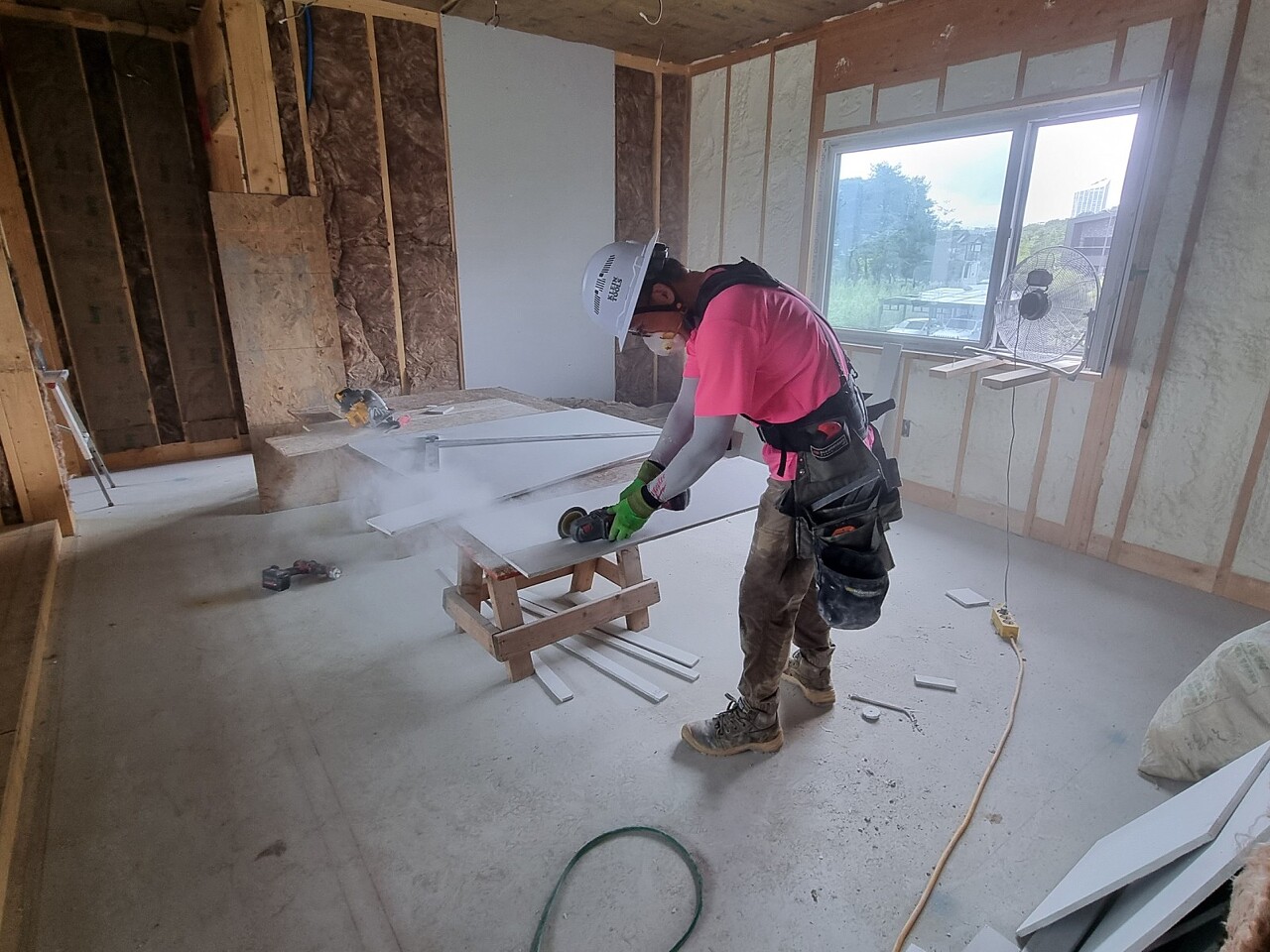

- 마감재 가공
다음 예정작업
- 석고 작업
- 마이너스몰딩 시공
나주 빛가람동에서 안전하고 재미있게 집 짓기35일차 입니다.
어제 작업을 이어 2층 화장실 아쿠아패널 작업을 마무리 하였습니다.

오늘은 석고 작업을 위주로 하였습니다.
석고보드의 규격은 4'X8'(1220mmX2440mm) 12.5T 입니다.
석고보드시공시 스타트 기준을 잡을 때는 레이저 레벨기를 띄워 4' 1/2"에 체크해 줍니다.
석고보드가 습에 약하기 떄문에 바닥에서 부터 1/2"(12.7mm)를 더 띄워 콘크리트에서 올라오는 습을 차단해 줍니다.

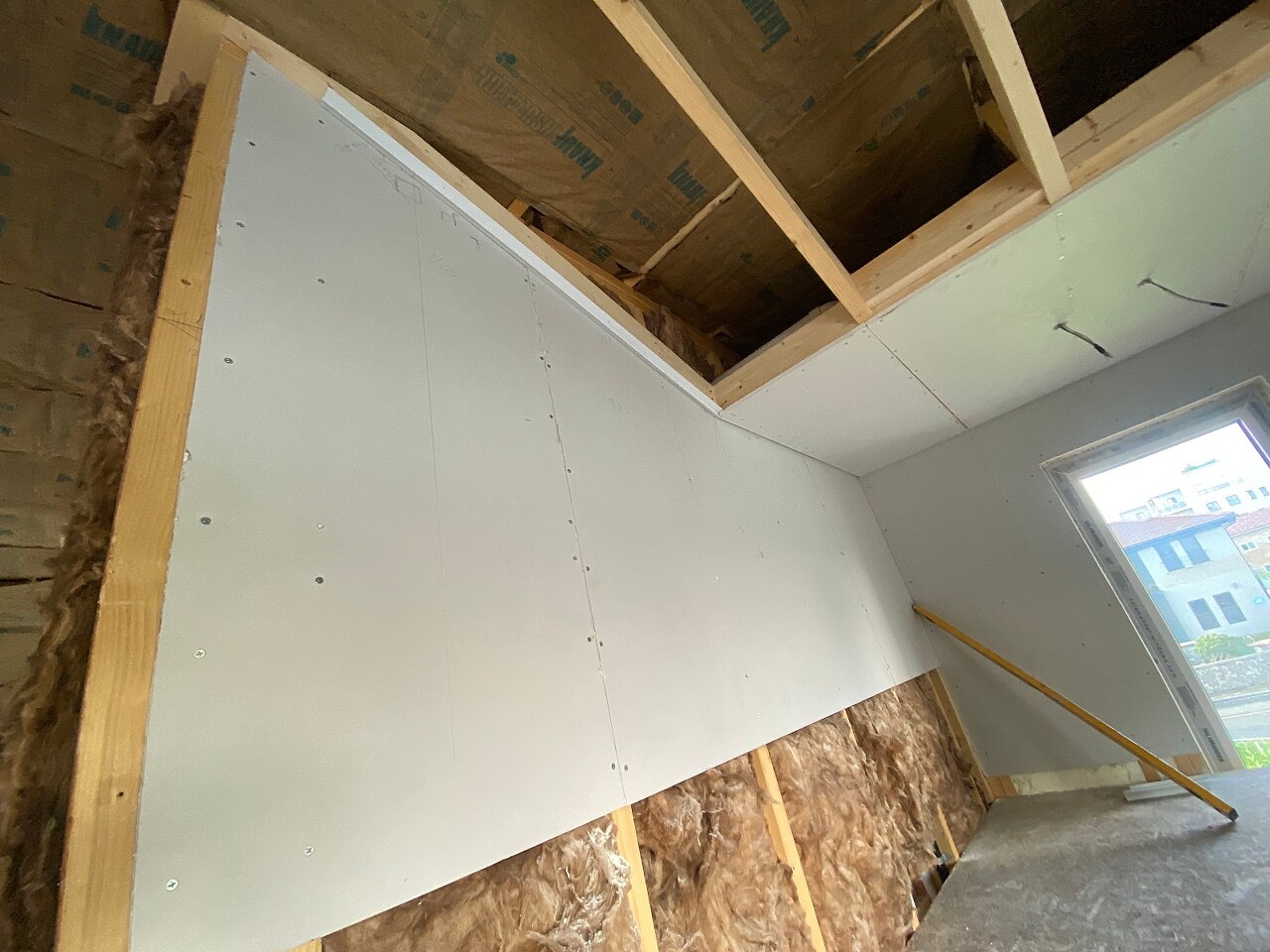

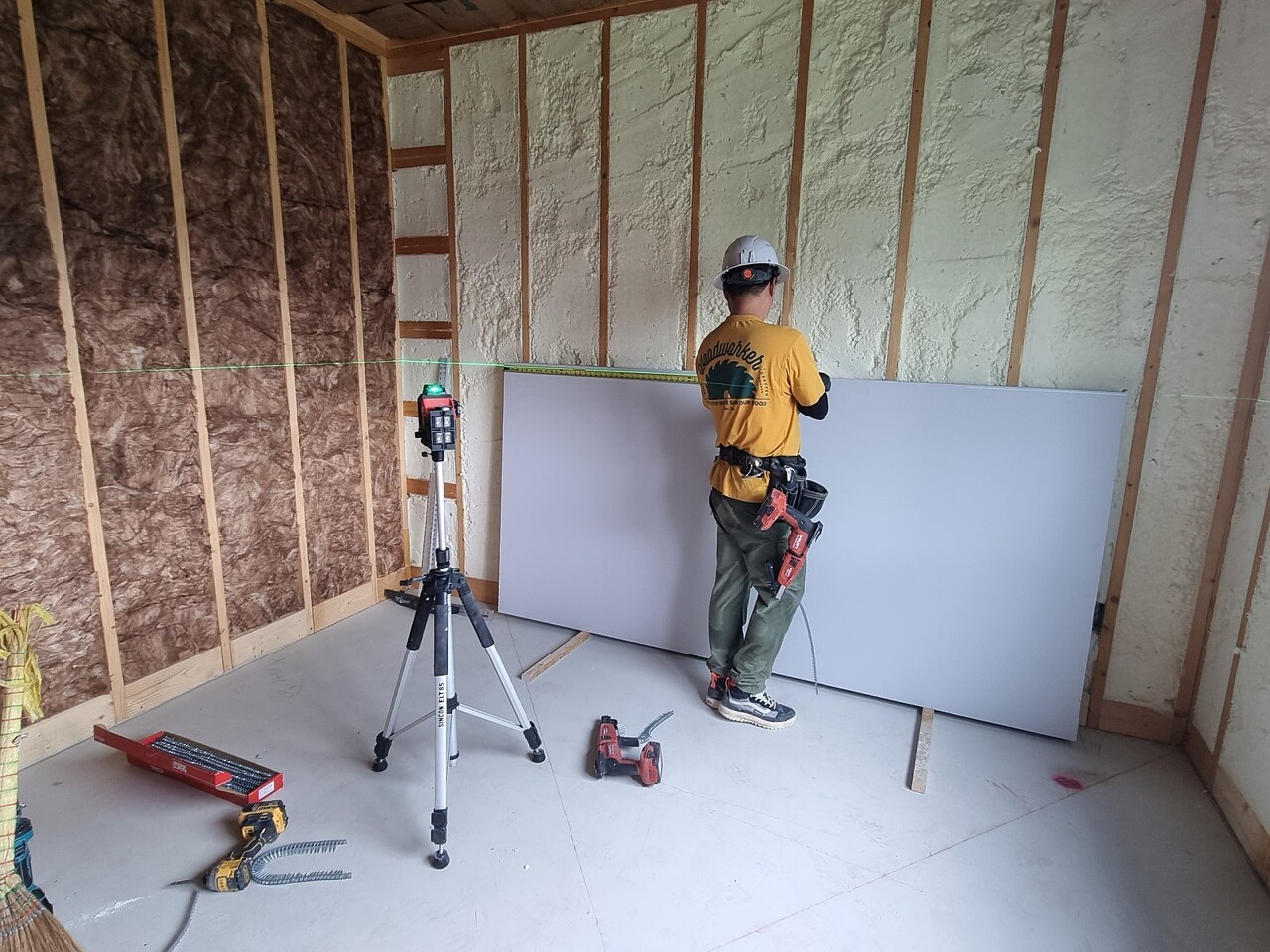

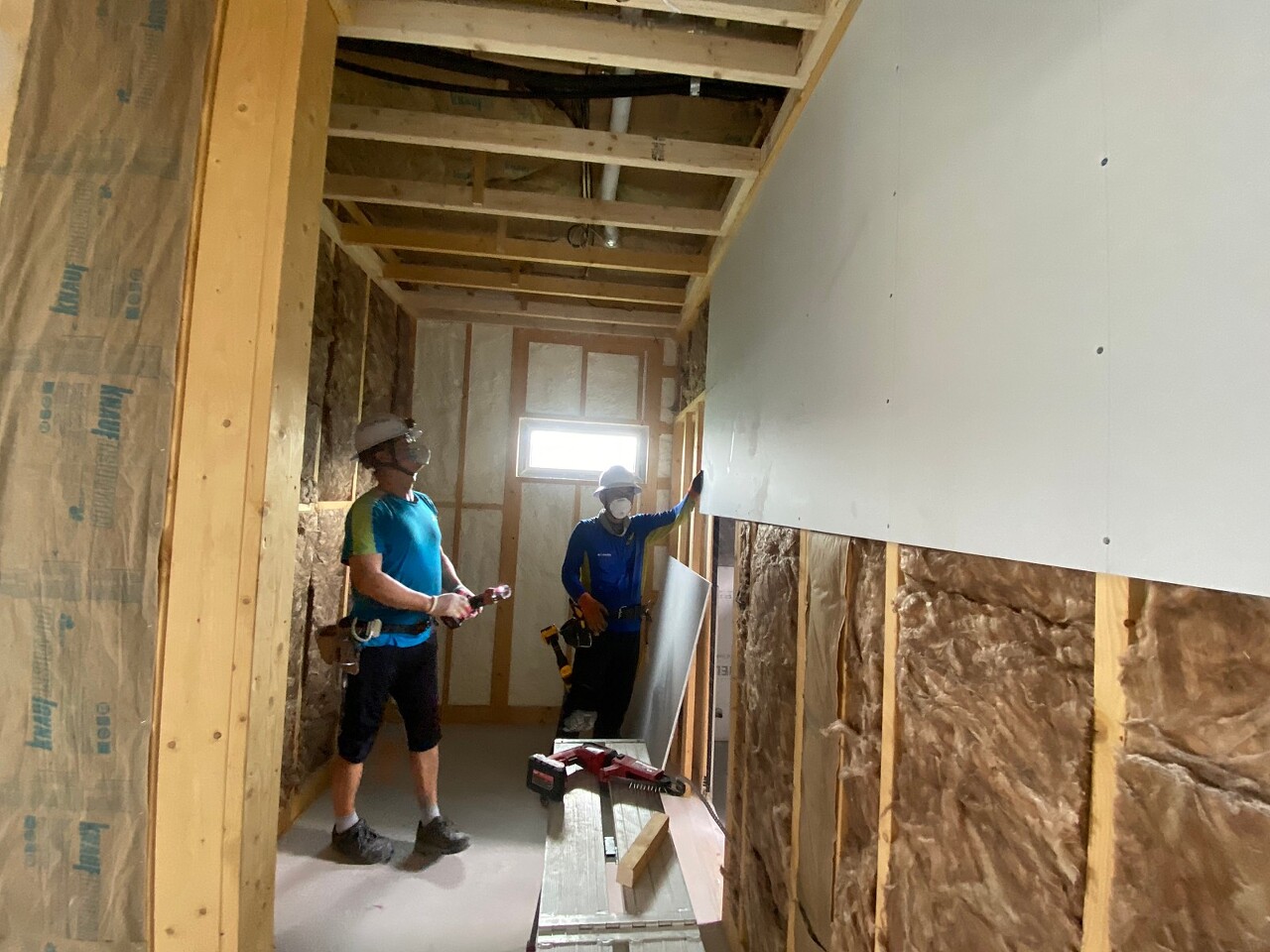

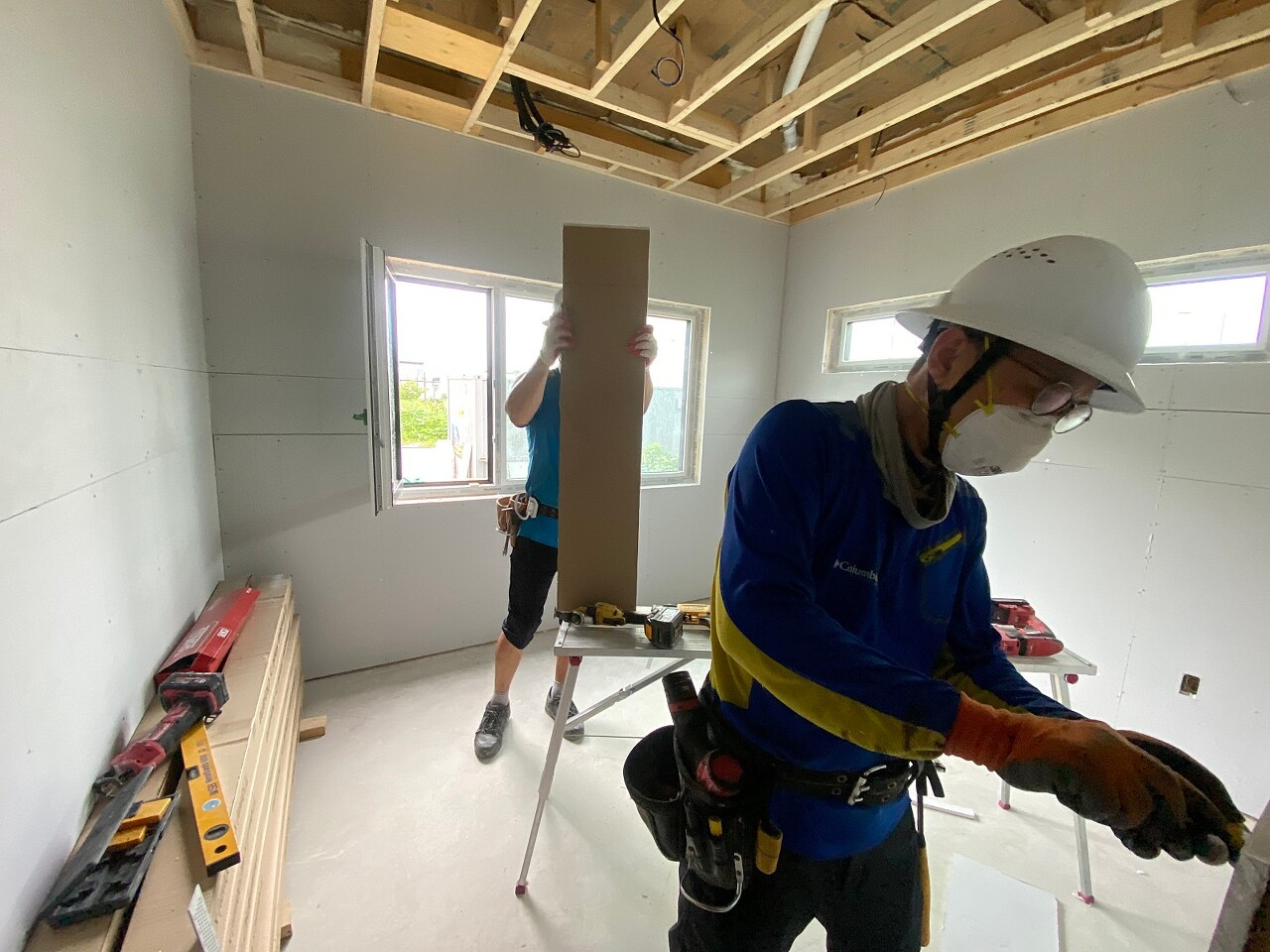

그리고 레이저 레벨기의 기준선에 맞추어 위아래의 이음매가 겹치지 않도록 스크류 드라이버로 스터드에 고정해 줍니다.

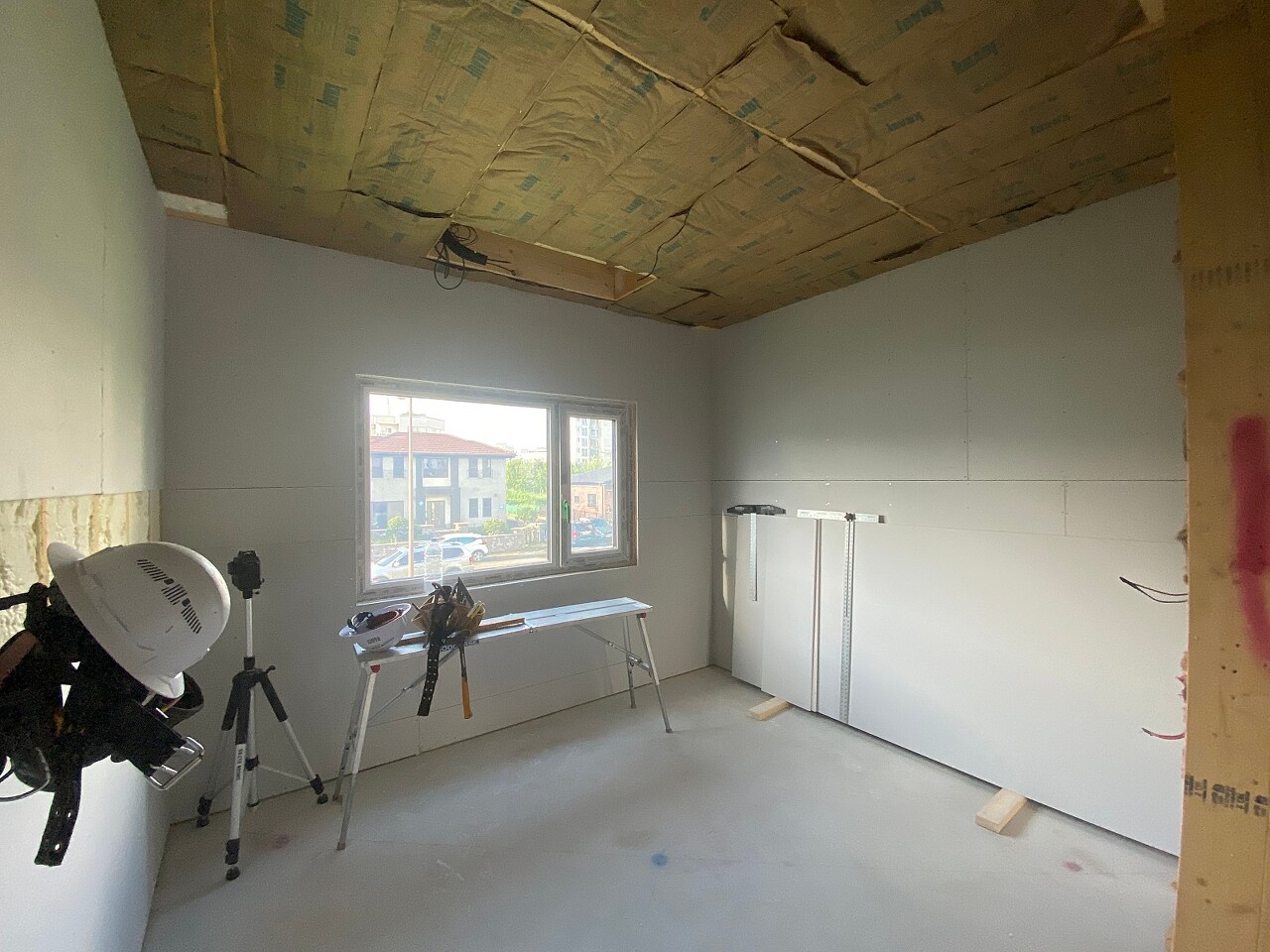

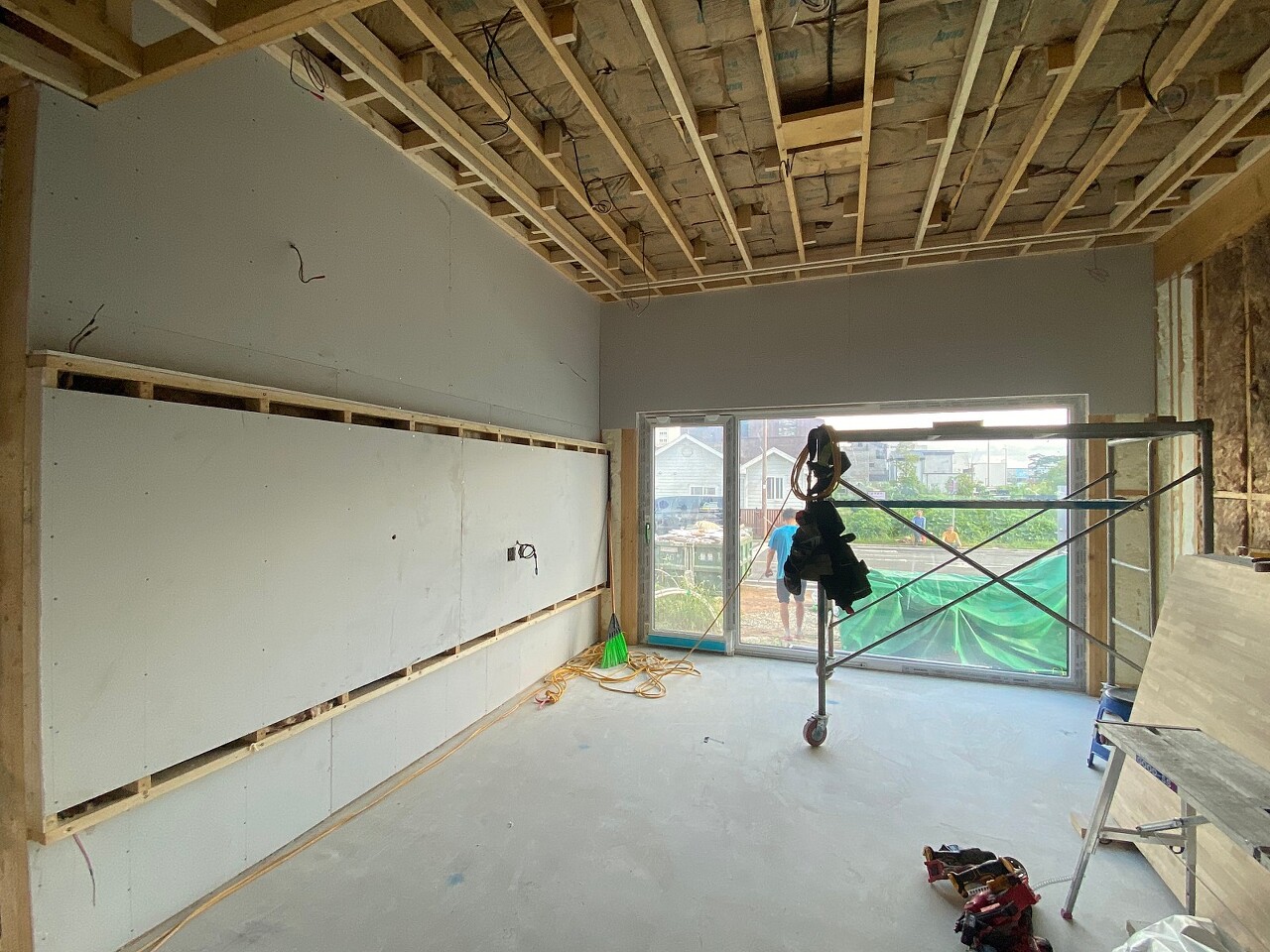

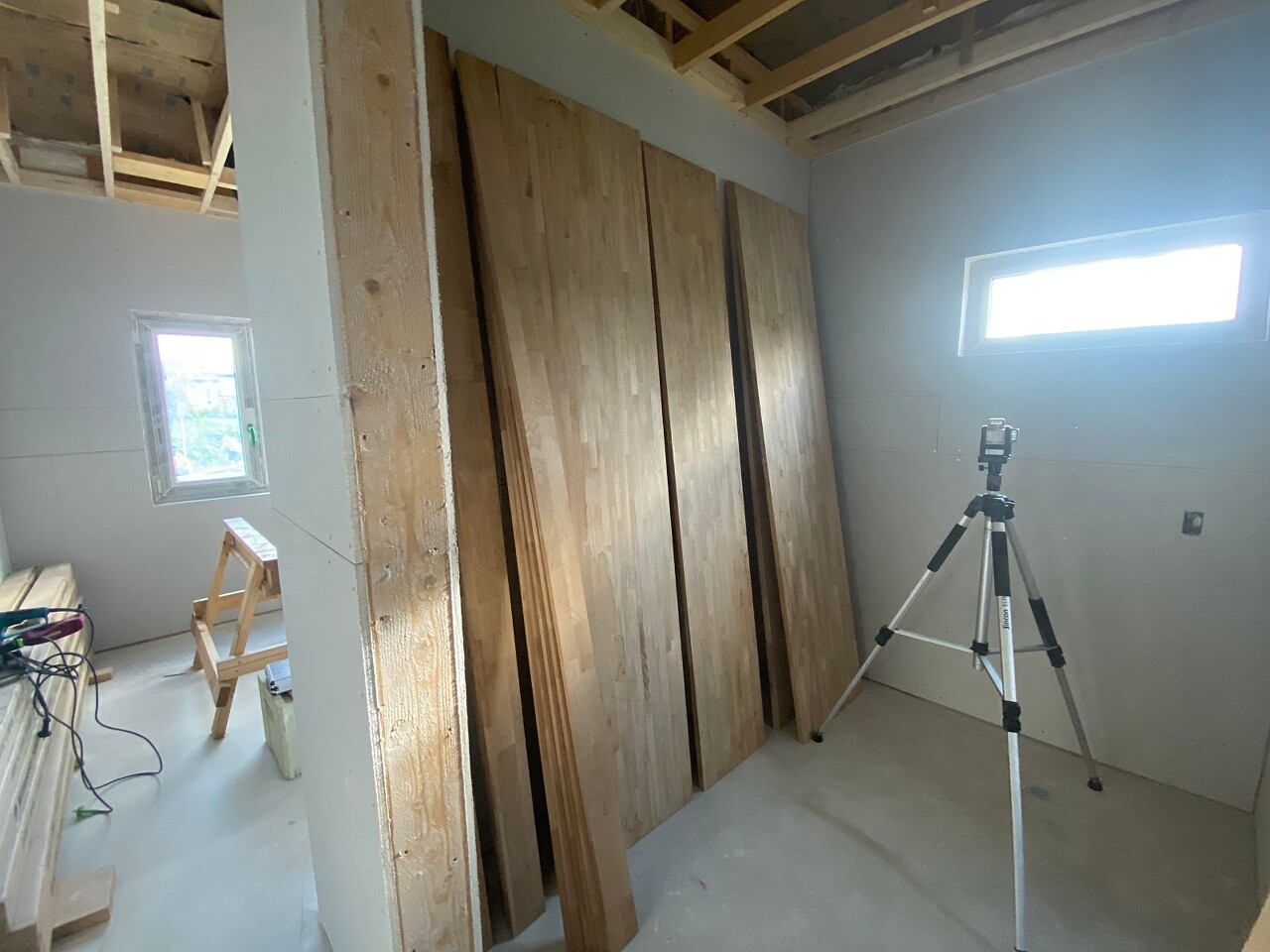

1층 안방

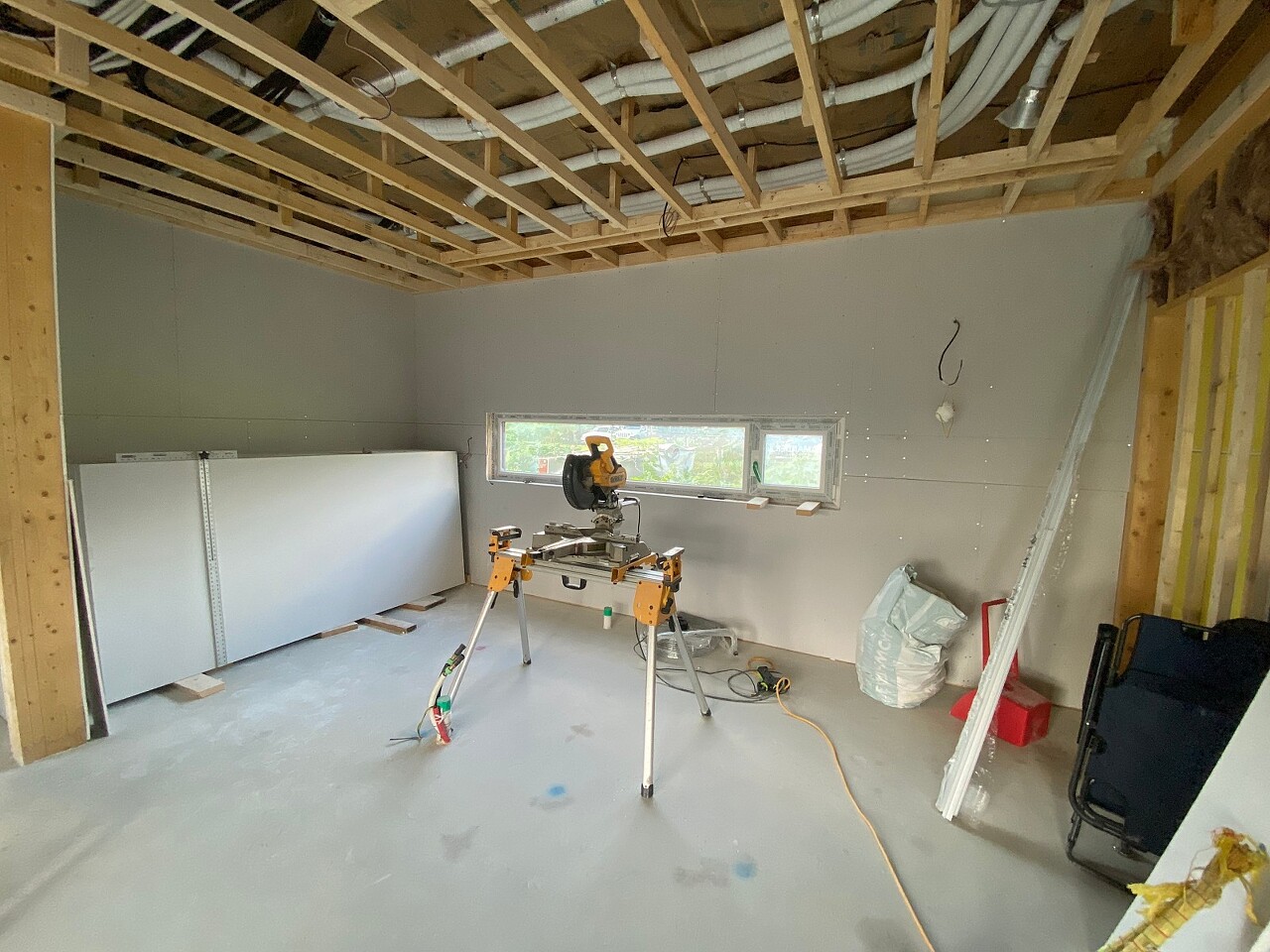

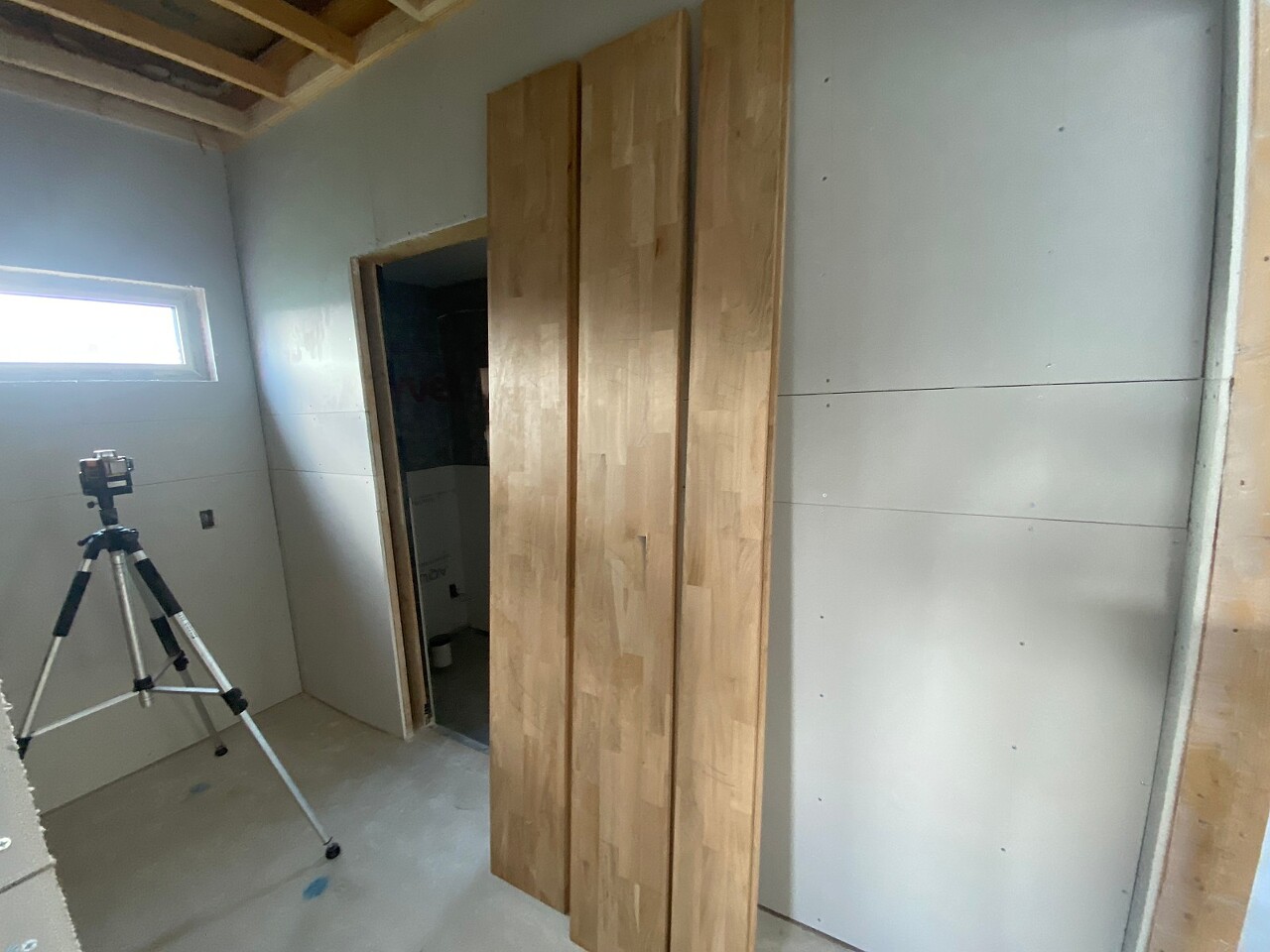

1층 거실

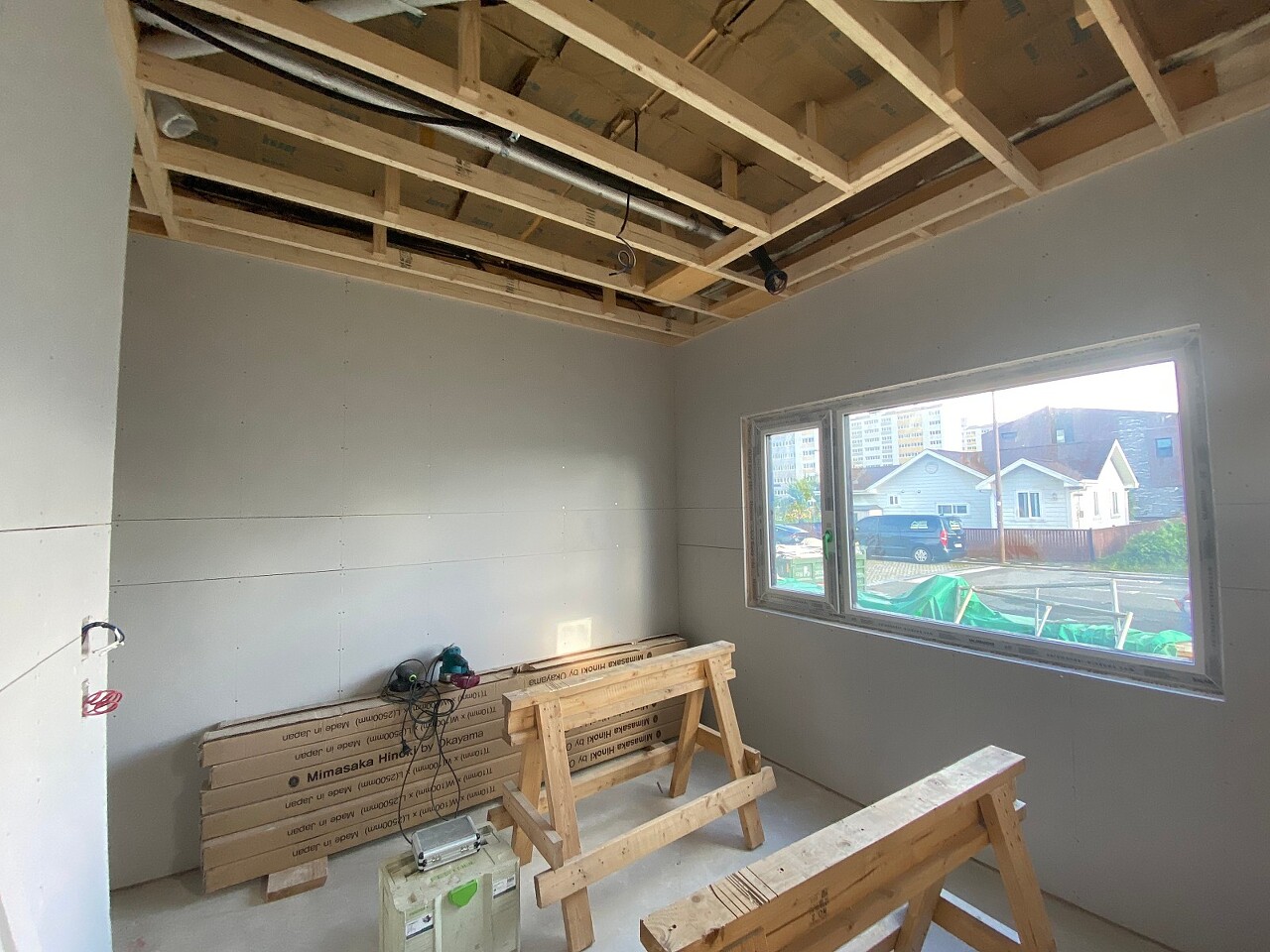

1층 주방

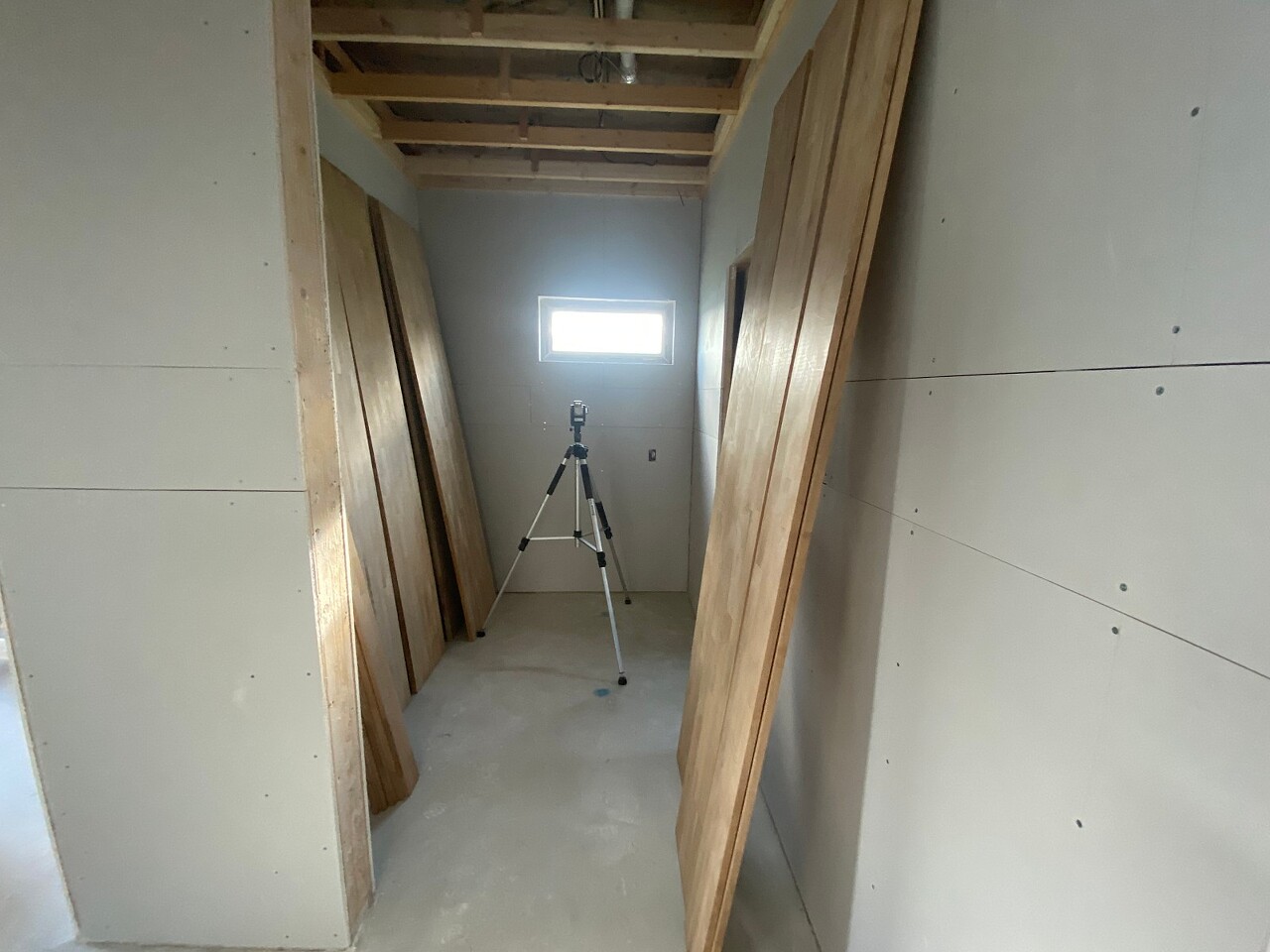

1층 복도

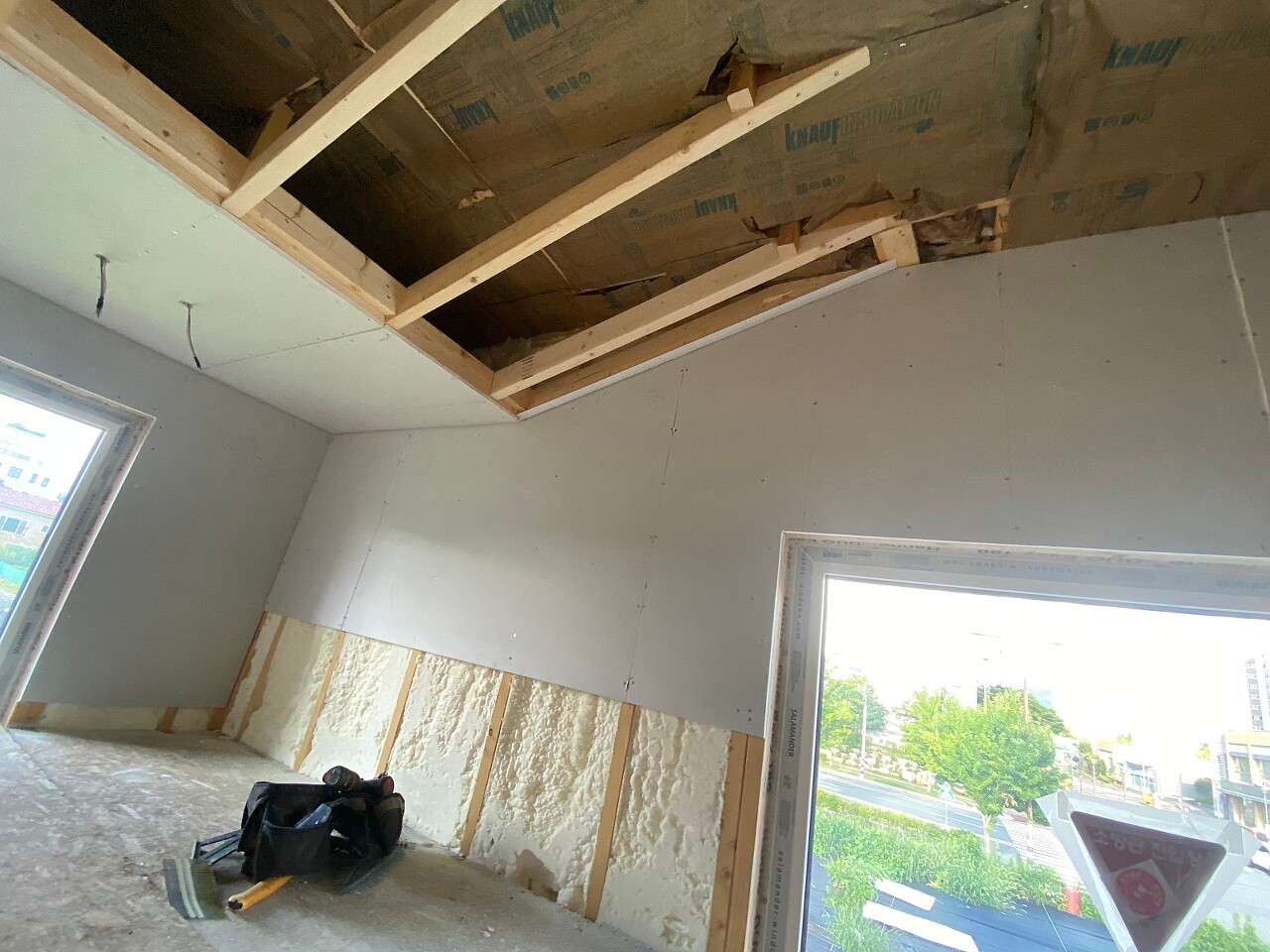

계단

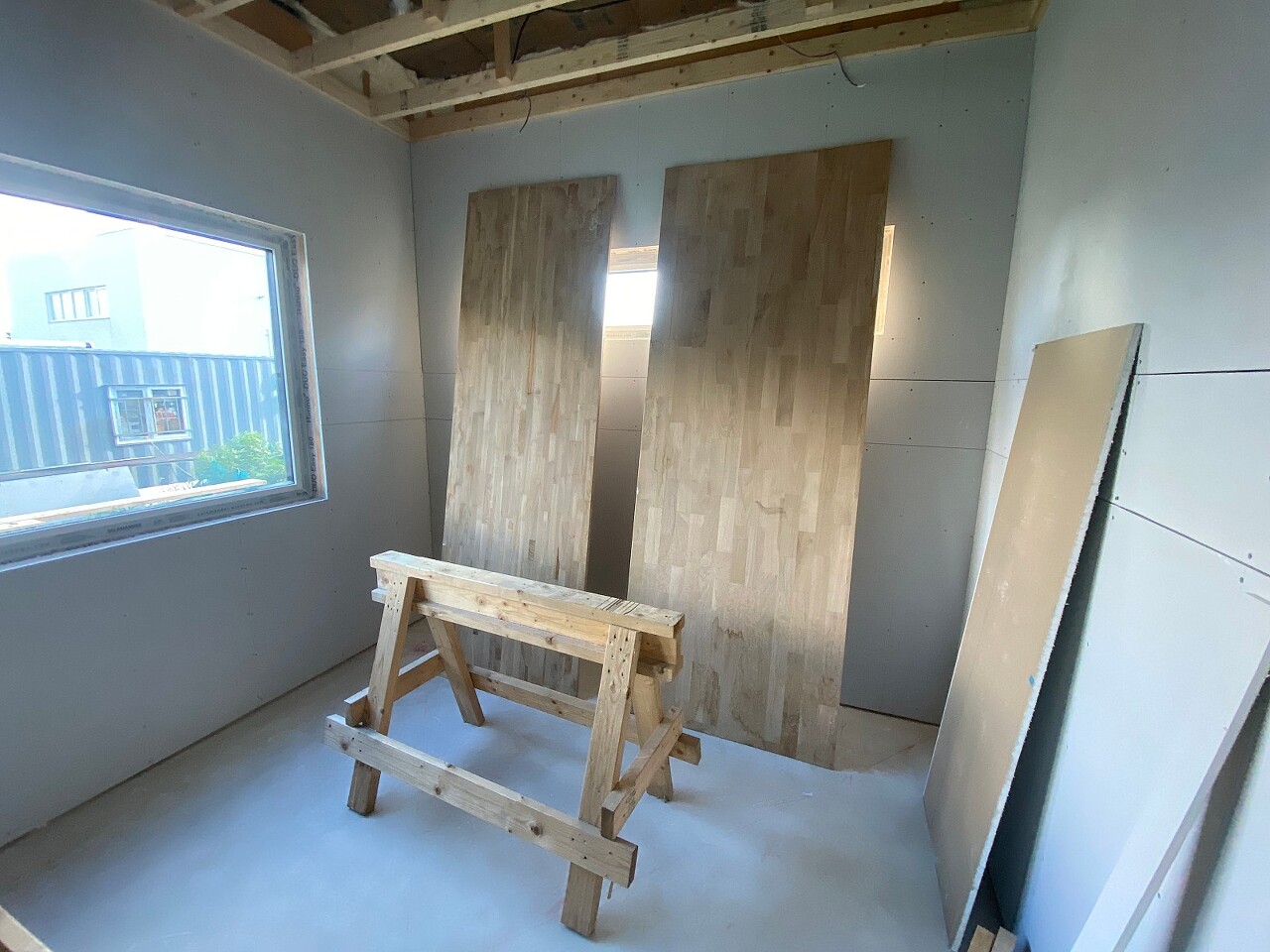

2층 안방

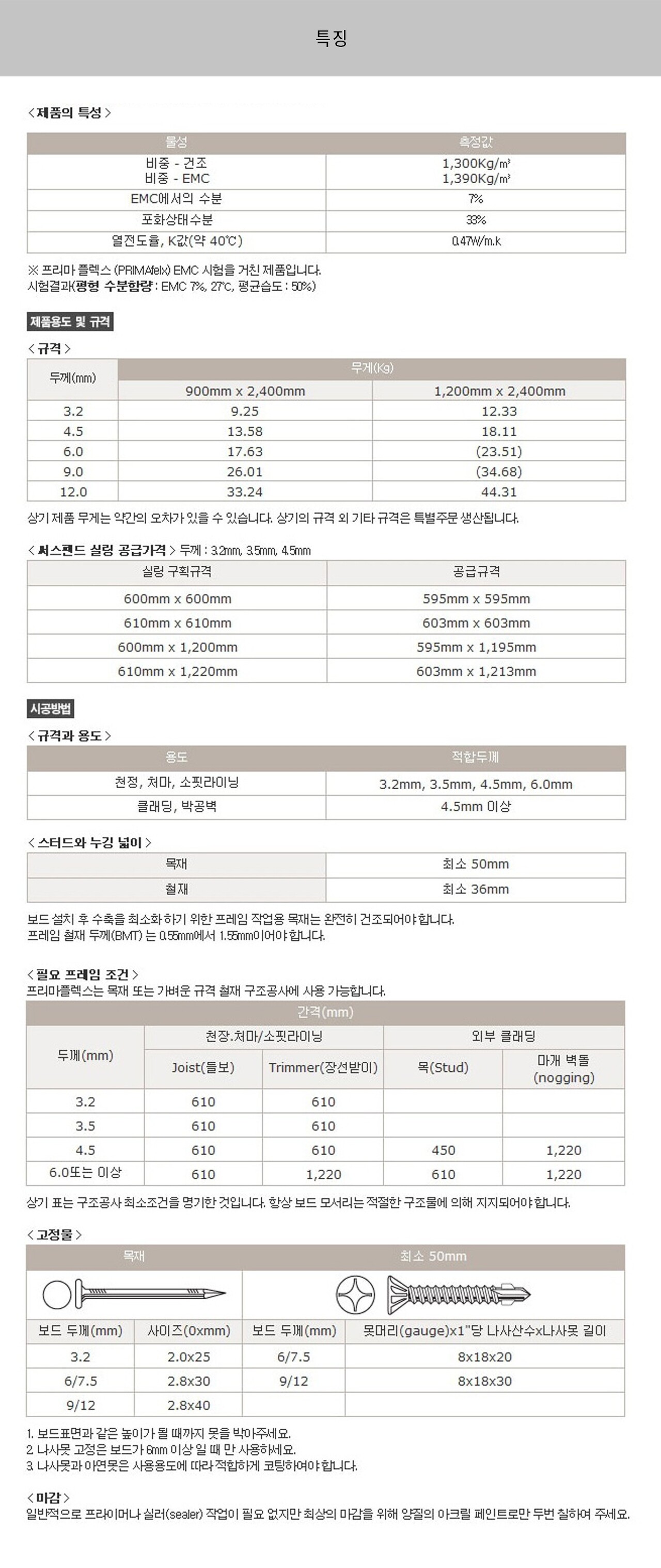

다음은 석고보드에 대한 소개입니다.

출처:대림우드

오늘도 소장님께서는 마감재 가공 작업을 진행하였습니다.

깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
