날씨 : 맑음
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이주형 (8시간), 이희철 (8시간), 최영광 (8시간)
지 원 : 이재경 부팀장 (6시간)
금일품수 (누계) : 5.75품 (총146품)
- 금일 작업현황

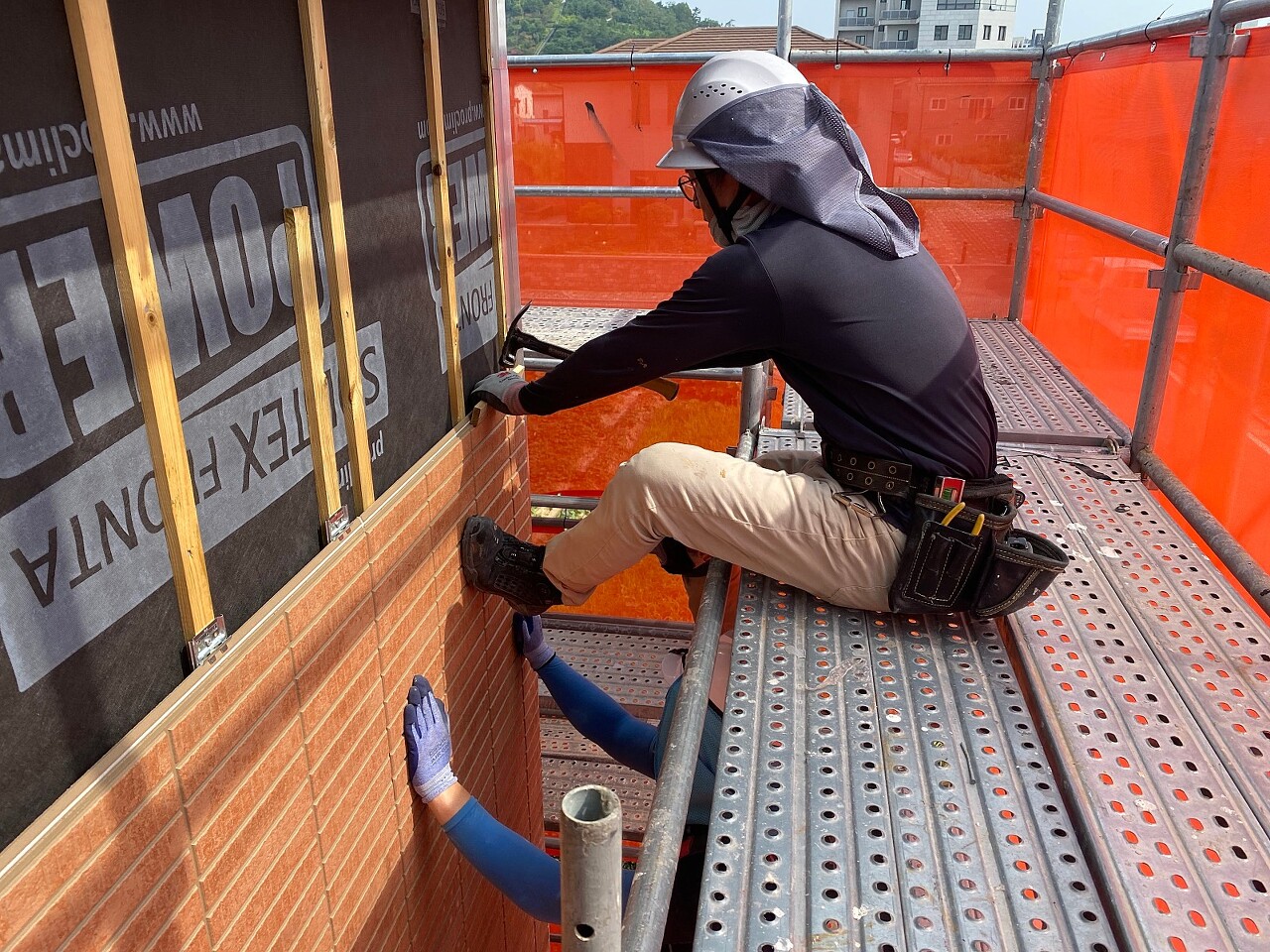

- 아이큐브(세라믹사이딩) 시공
- 창호 실란트 작업
- 윈도우시트 시공
- 내부 목작업
- 기단부 단열재 작업
다음 예정작업
- 단열재 시공
- 창호 실란트 작업
나주 빛가람동에서 안전하고 재미있게 집 짓기27일차 입니다.
오늘 드디여 아이큐브(세라믹사이딩) 작업이 끝났습니다.

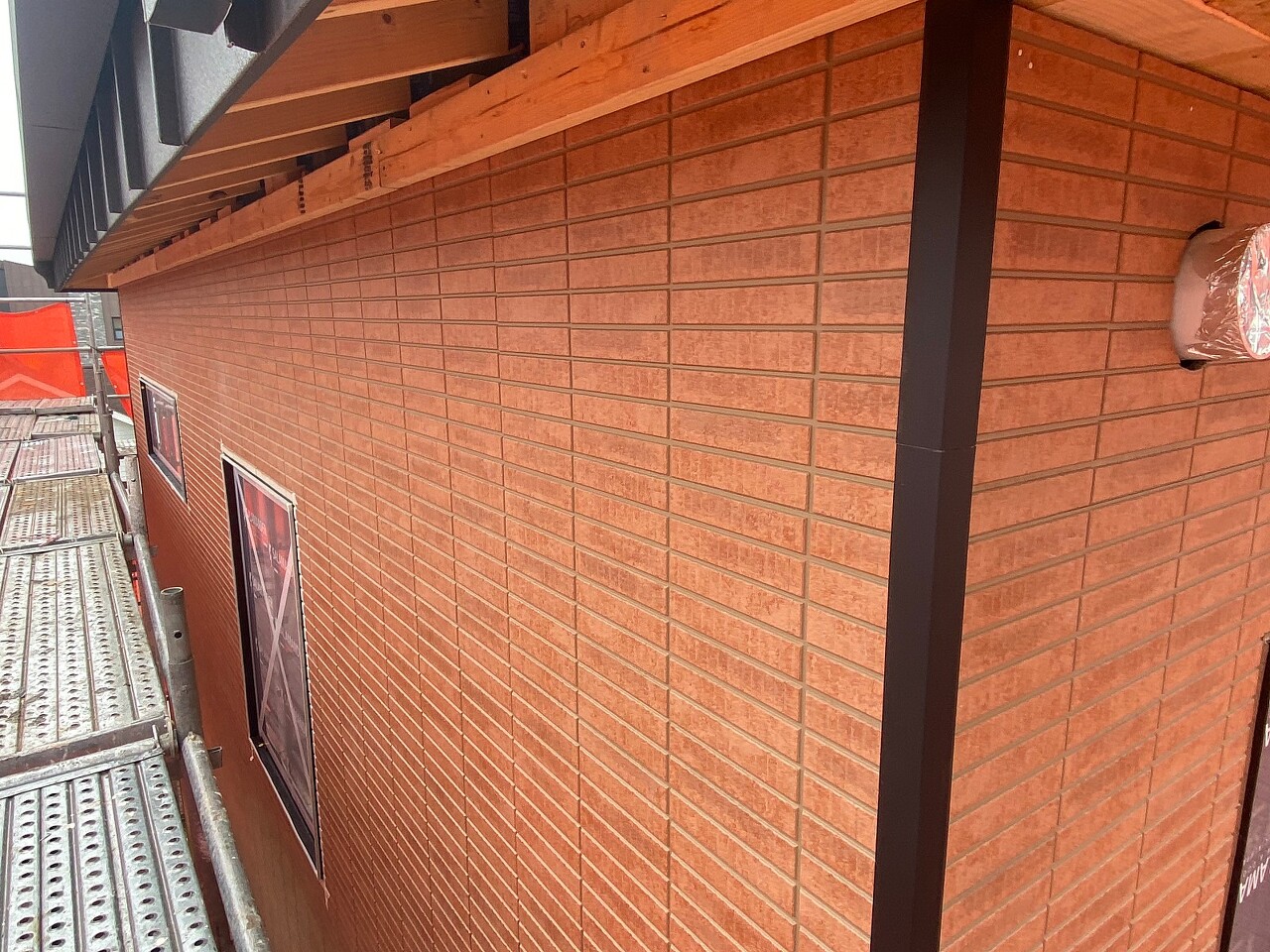

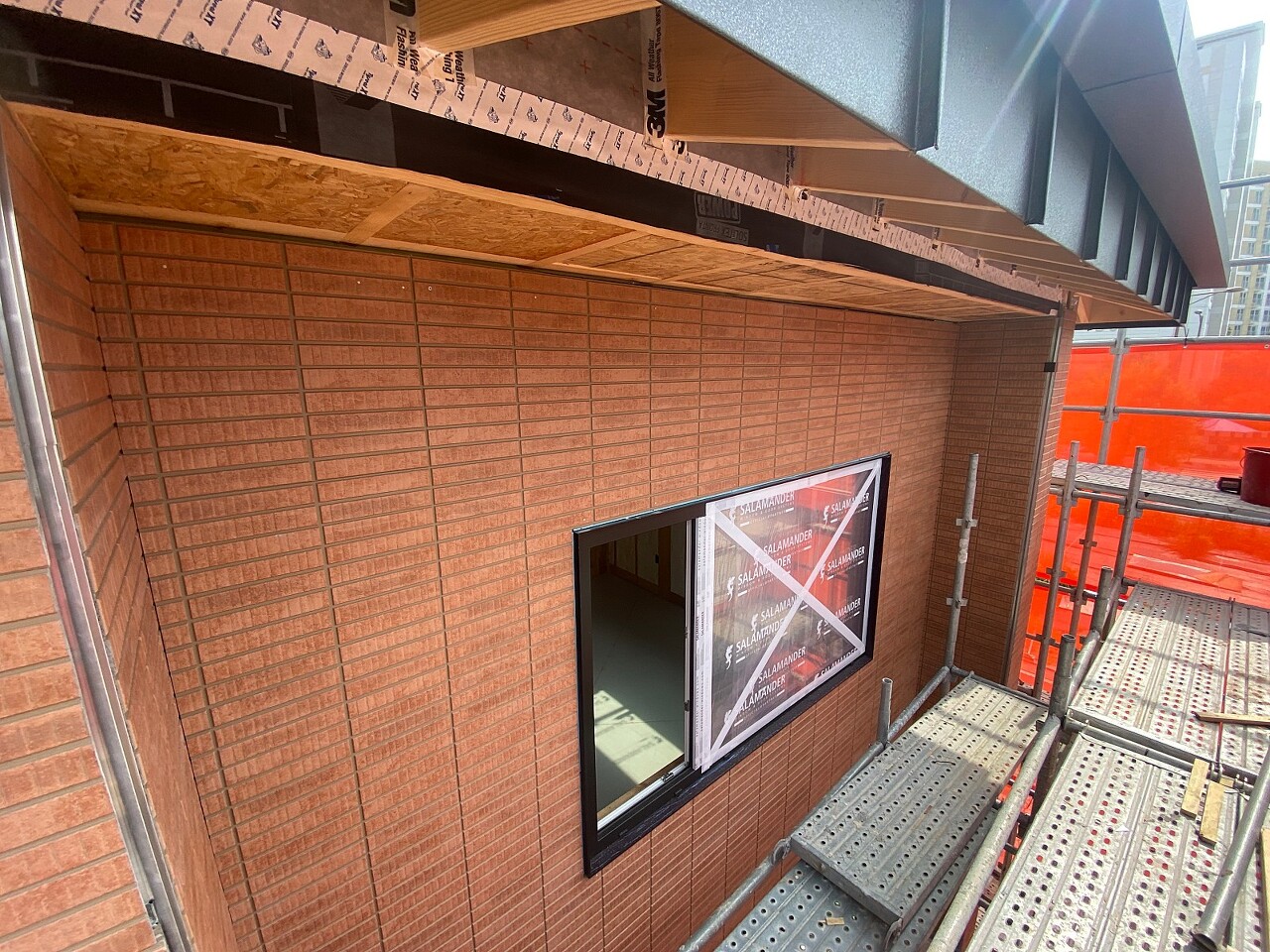

마무리가 된 남쪽벽과 동쪽벽입니다.

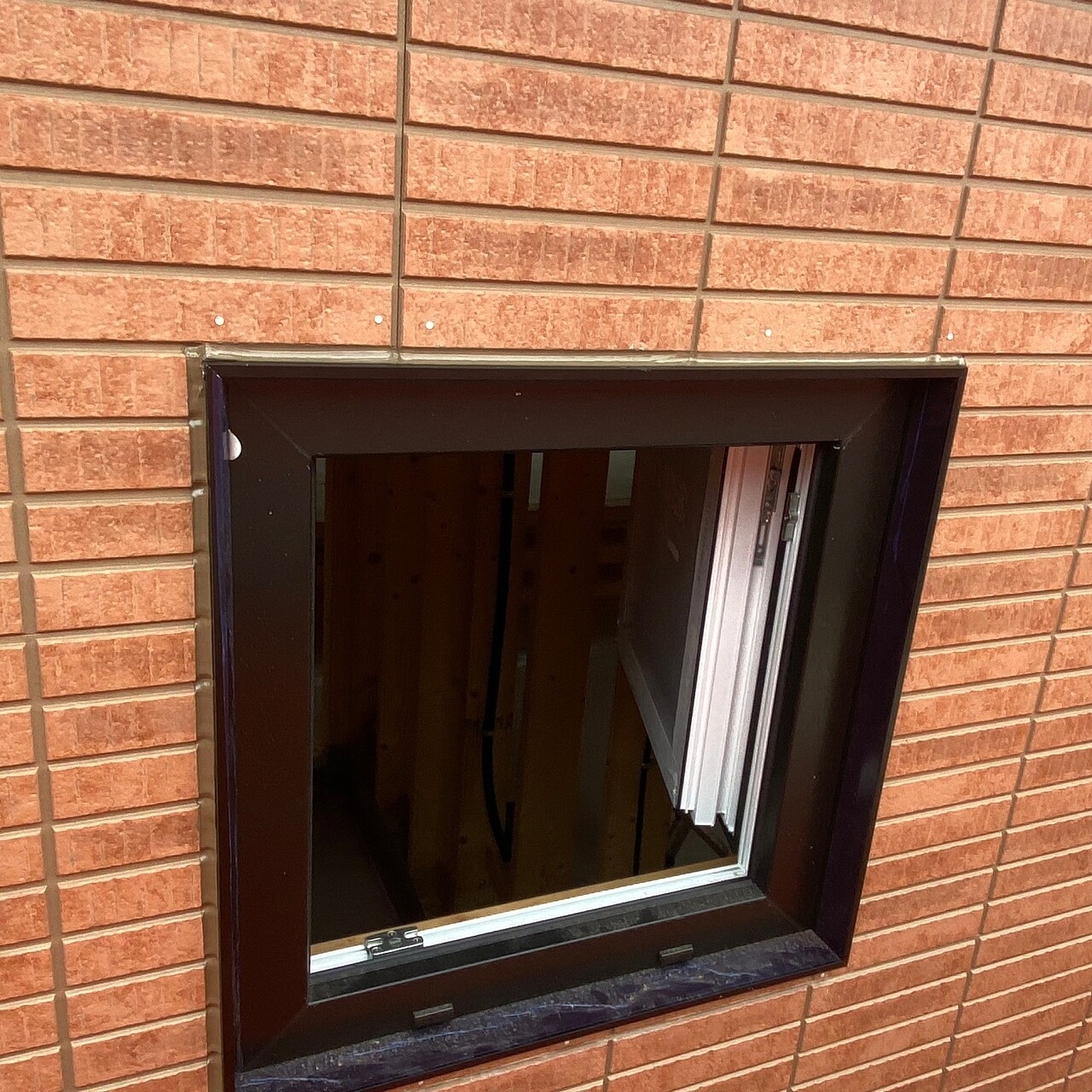

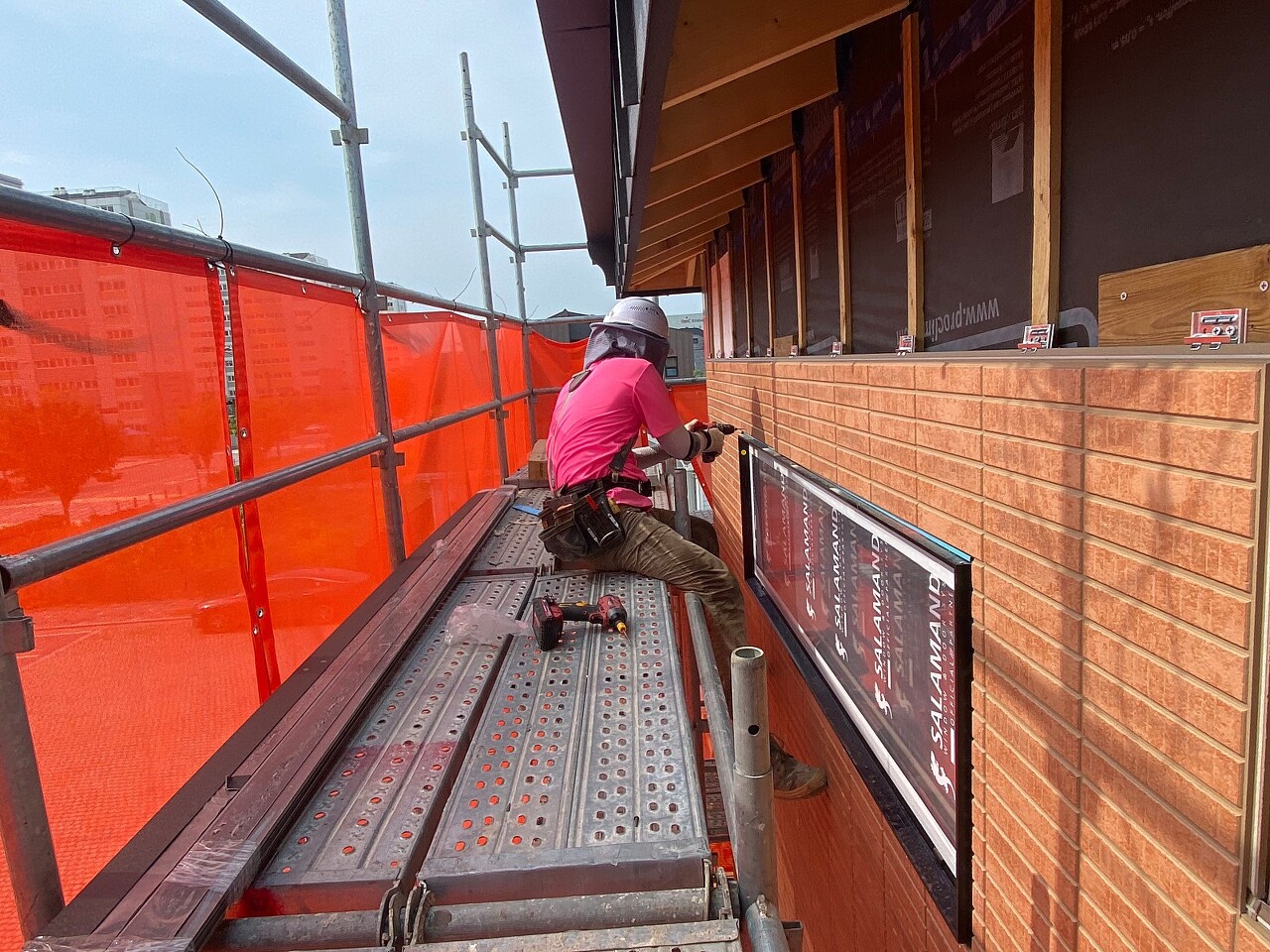

다음은 창호 실란트(sealant) 작업과 코너 후레싱 작업을 진행하였습니다.

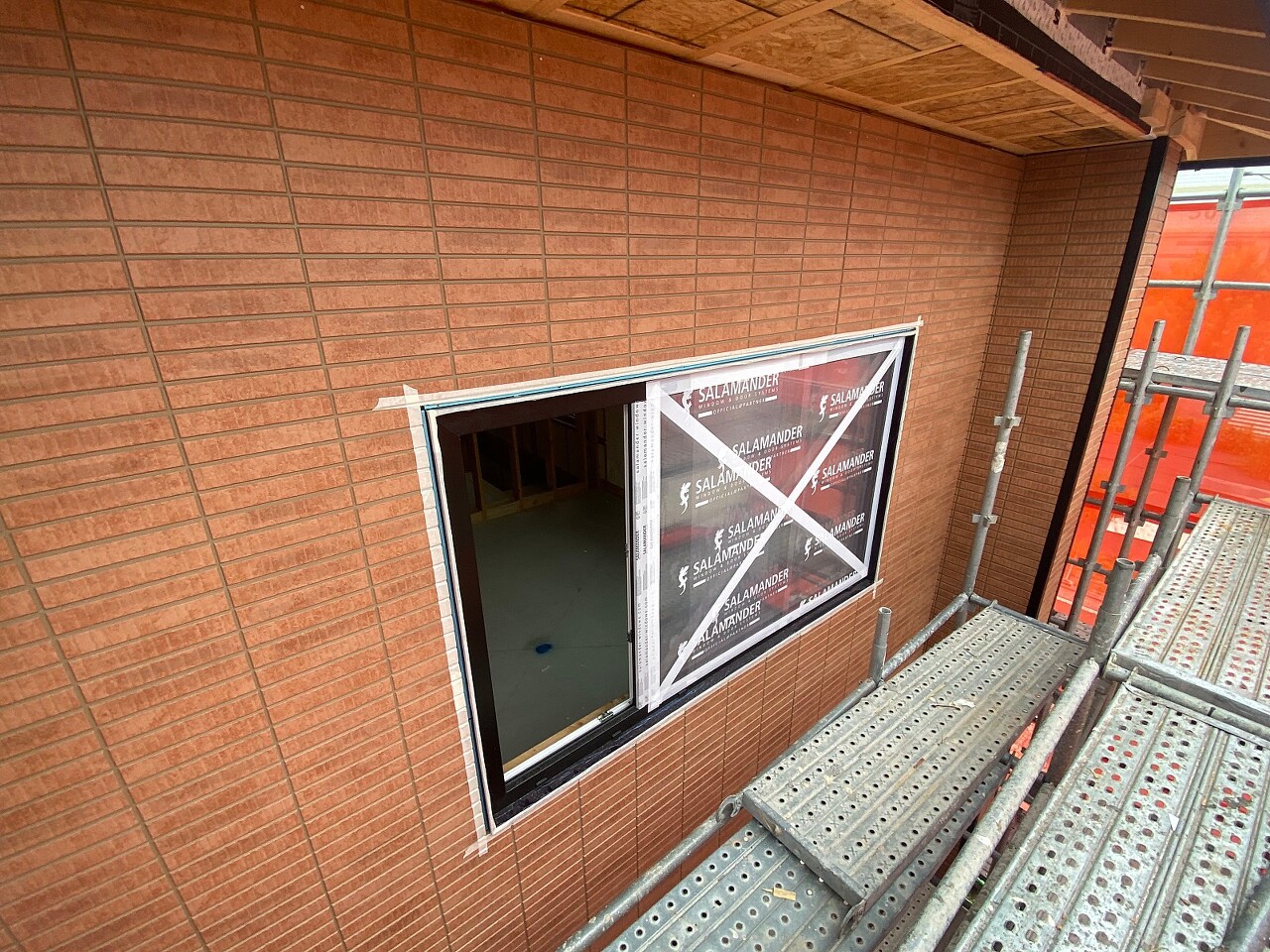

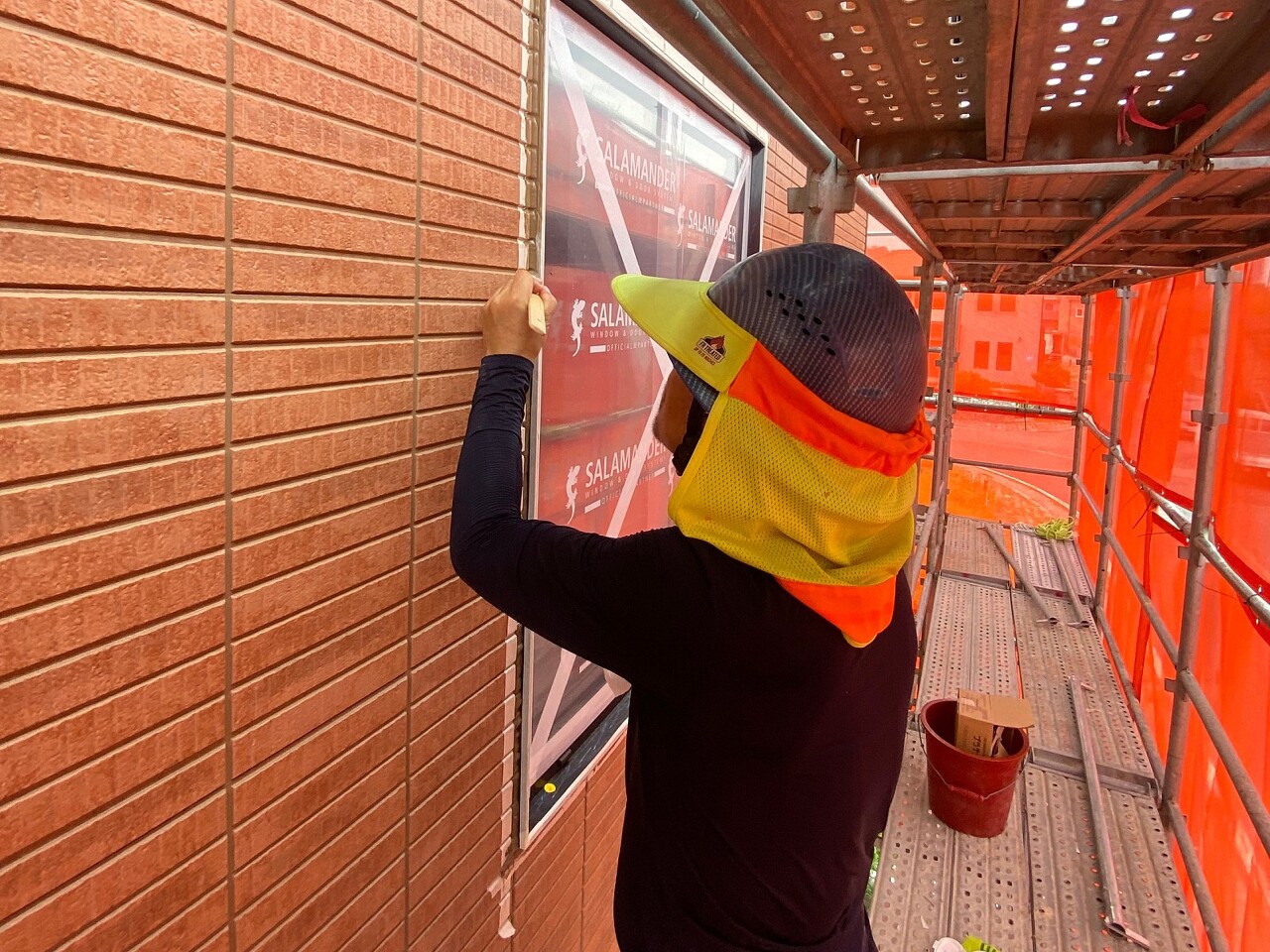

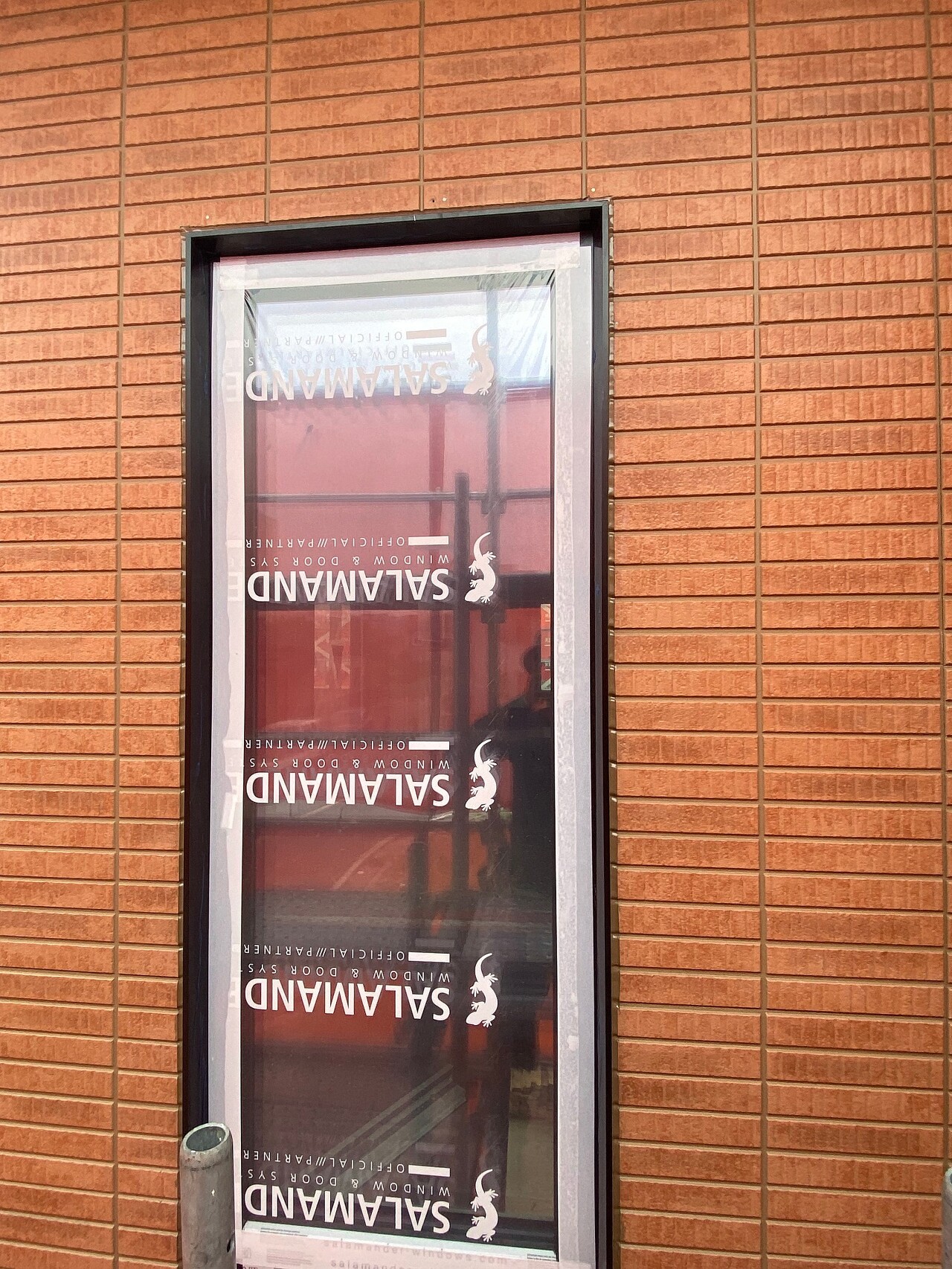

실란트(sealant) 작업전 실란트 작업시 아이큐브에 오염되는걸 방지하기 위하여 마스킹 테이프으로 창호 주변을 보양해 줍니다.

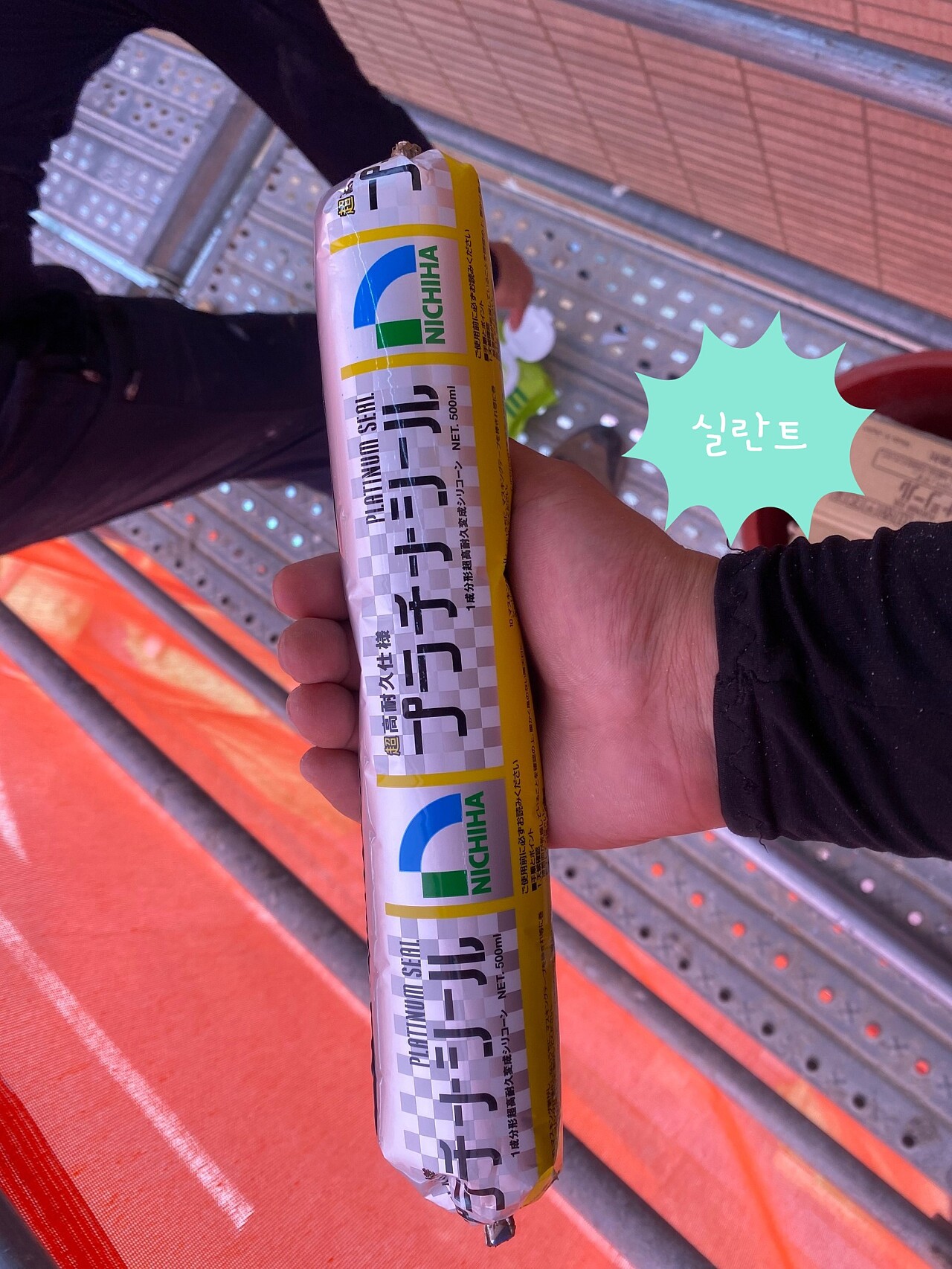

실란트로 충진후 실리콘 해라로 깨끗이 정리하고 마스킹 테이프를 떼여줍니다.

실란트(sealant):토목, 건축, 자동차, 항공기, 선박 따위에서 각종 부재(部材) 사이의 접합부나 이음매를 메우는 액상(液狀) 재료입니다.


실리콘 해라

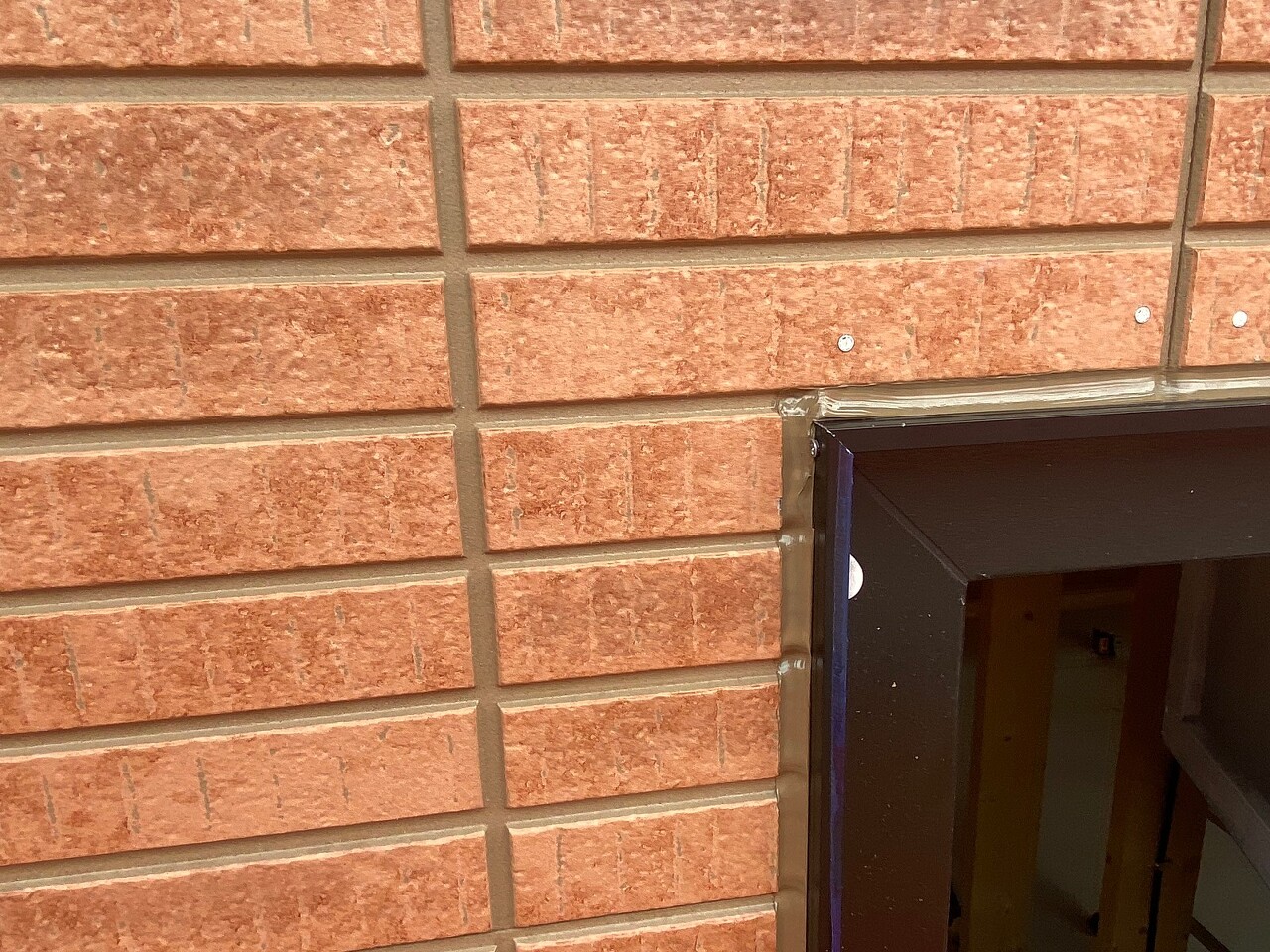

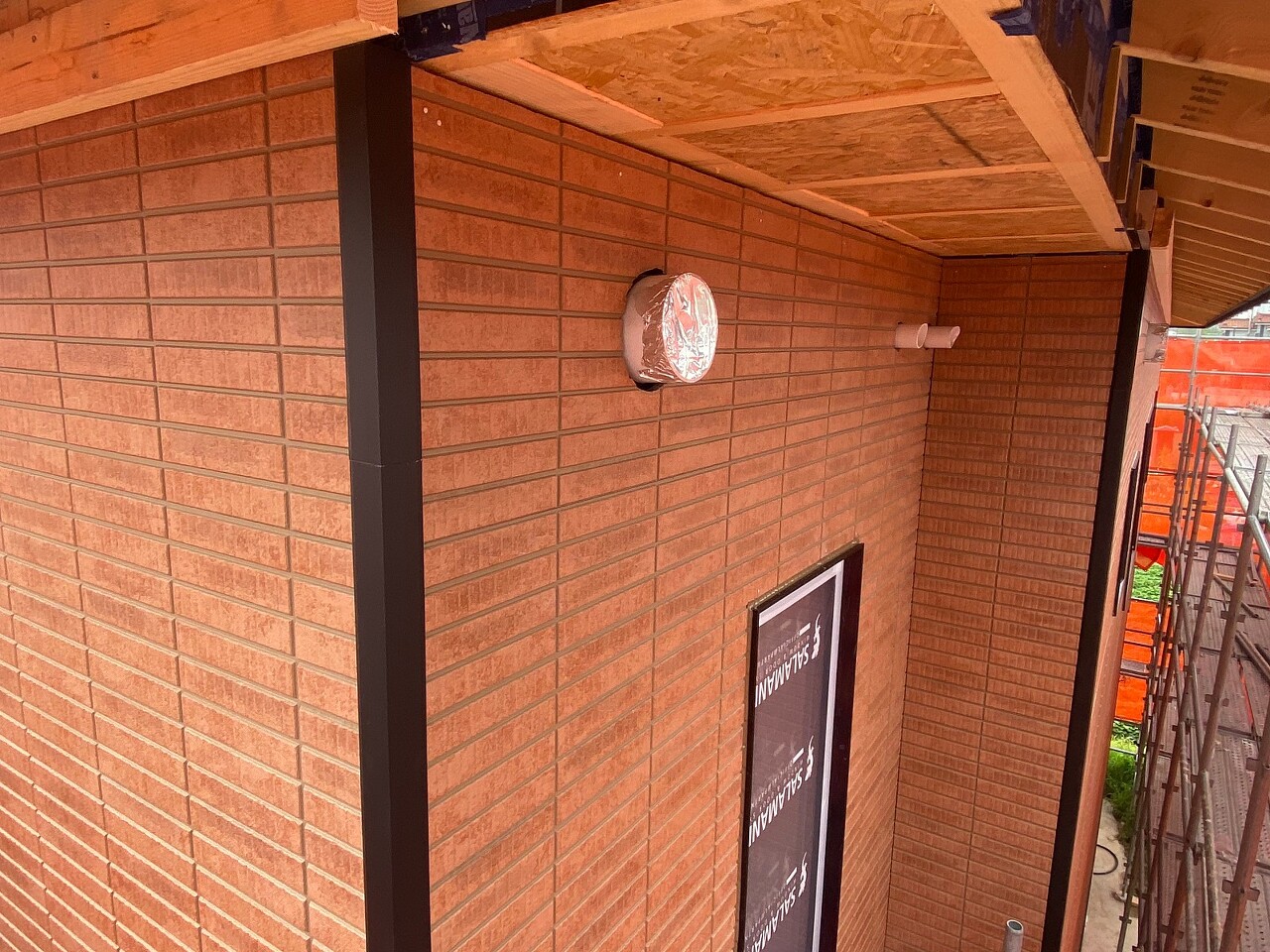

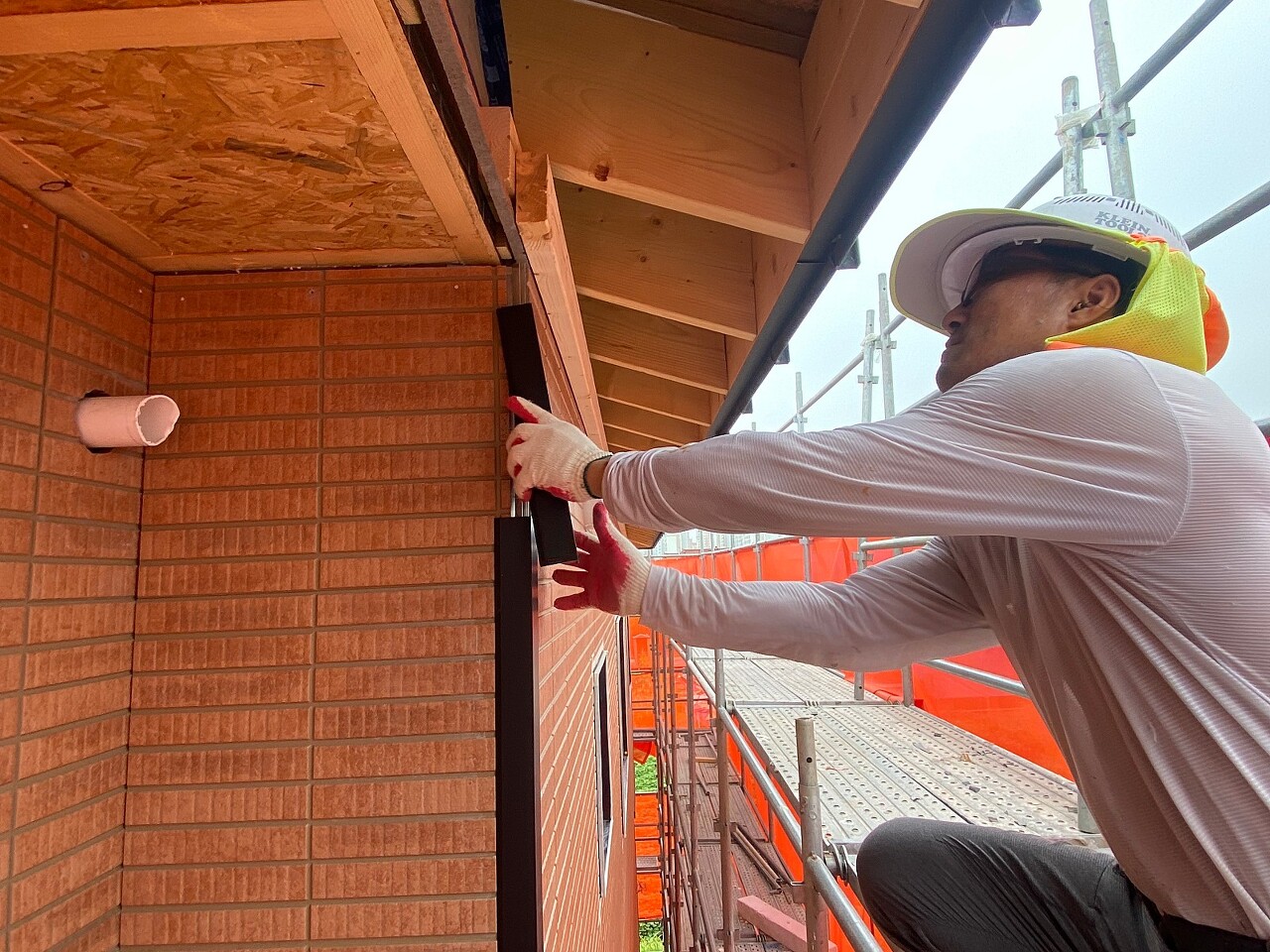

코너 후레싱까지 마무리가 되었습니다.

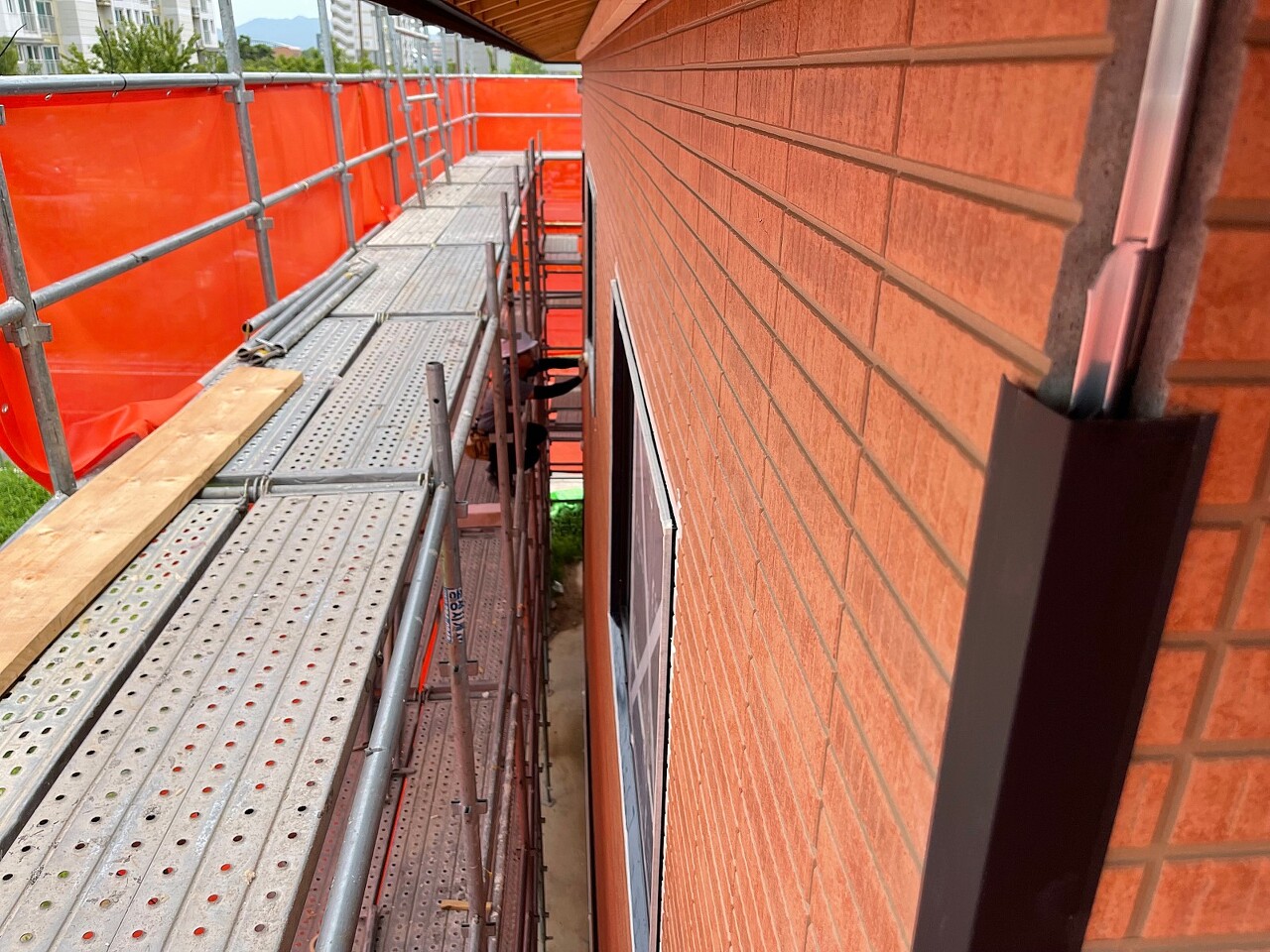

시스템 비계 해체후의 모습이 더욱 기대됩니다.




내부 목작업도 동시에 진행하였습니다.

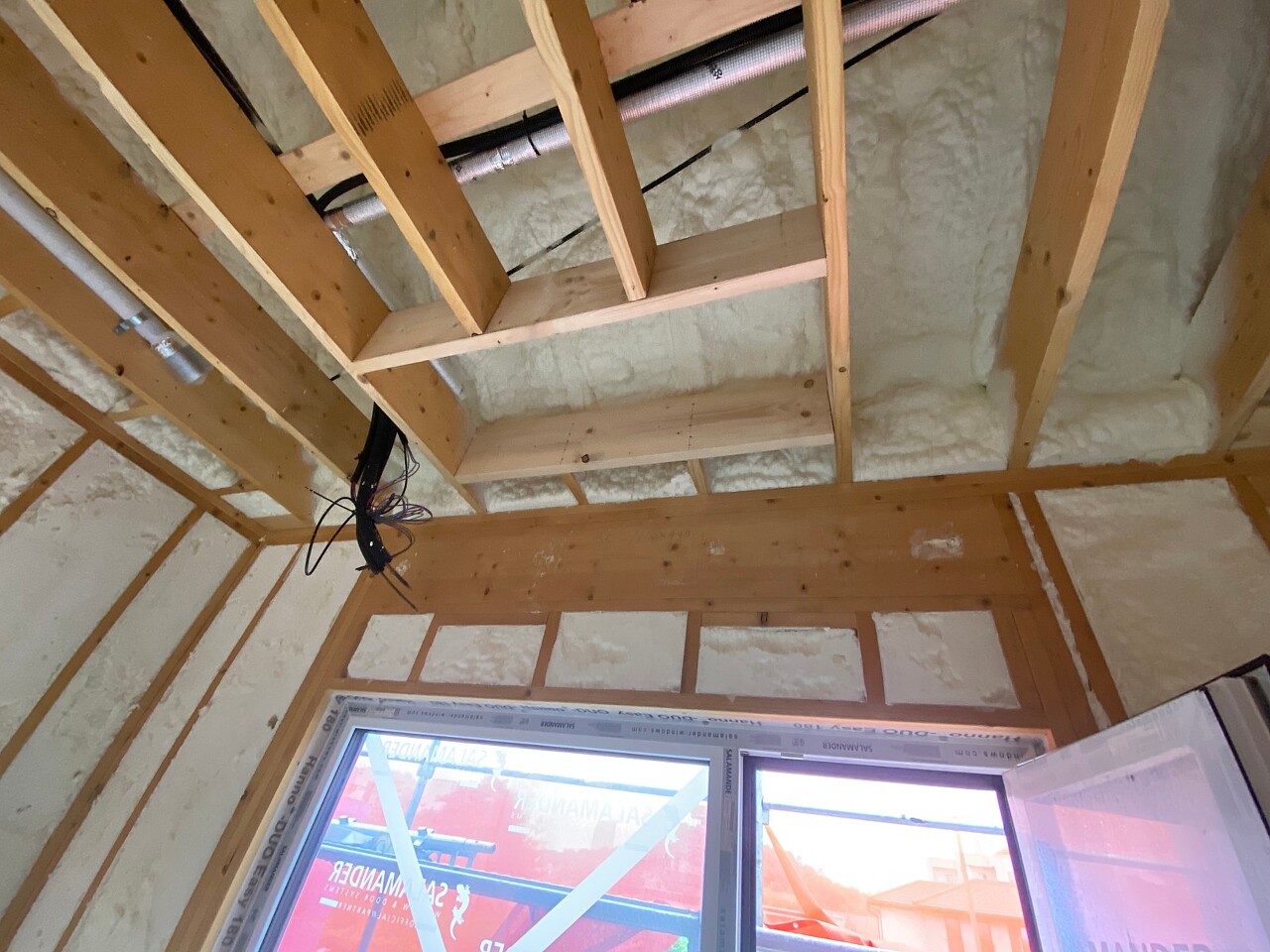

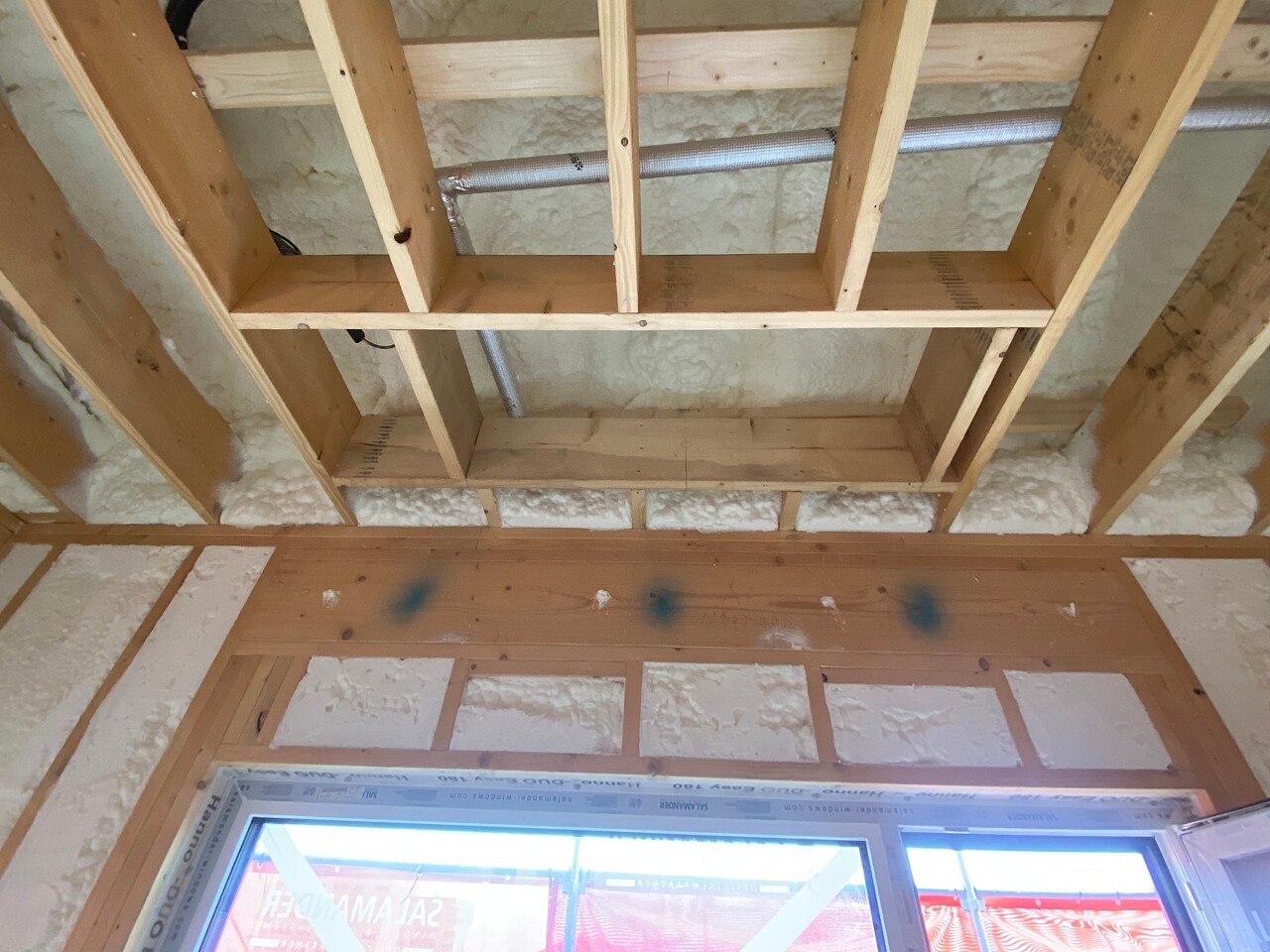

2층 윈도우시트 골조 마감사진 입니다.

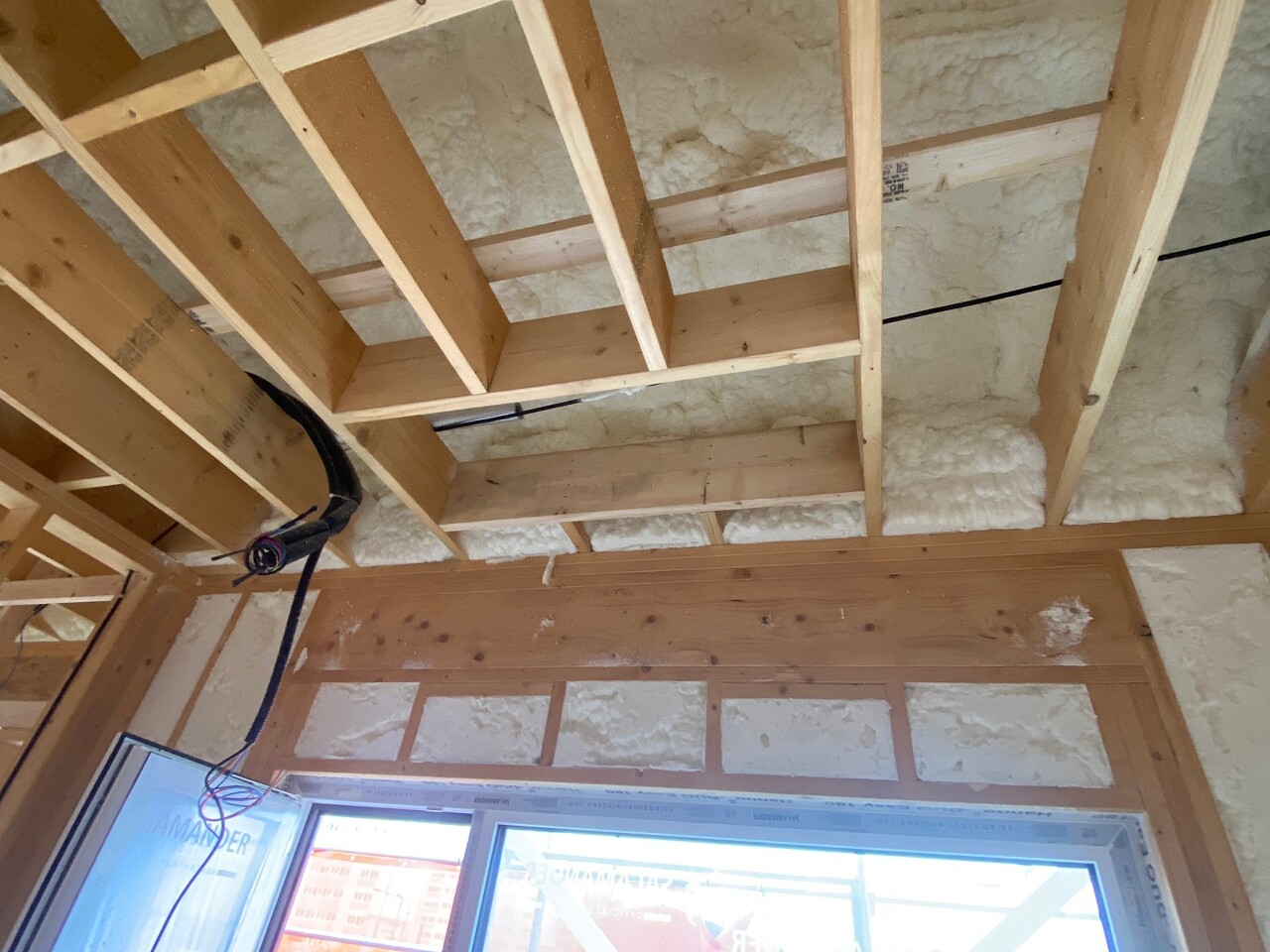

바닥에 있는 레이아웃에 의해 천장에 에어컨 박스도 시공되었습니다.




다음은 기단부 단열작업을 진행하였습니다.
기단부란 건축물에서 터보다 한 층 높게 쌓은 단이 되는 부분입니다.

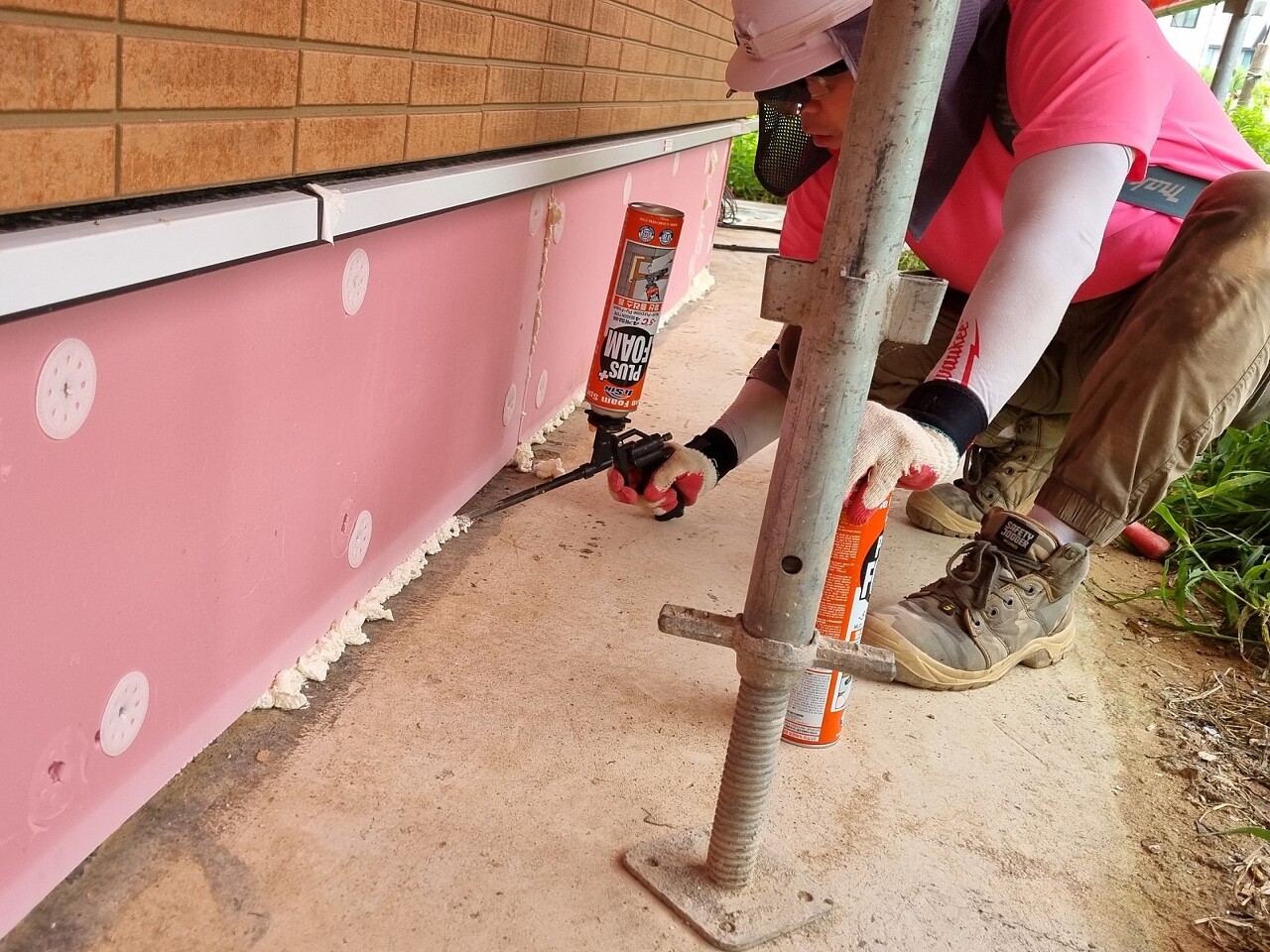

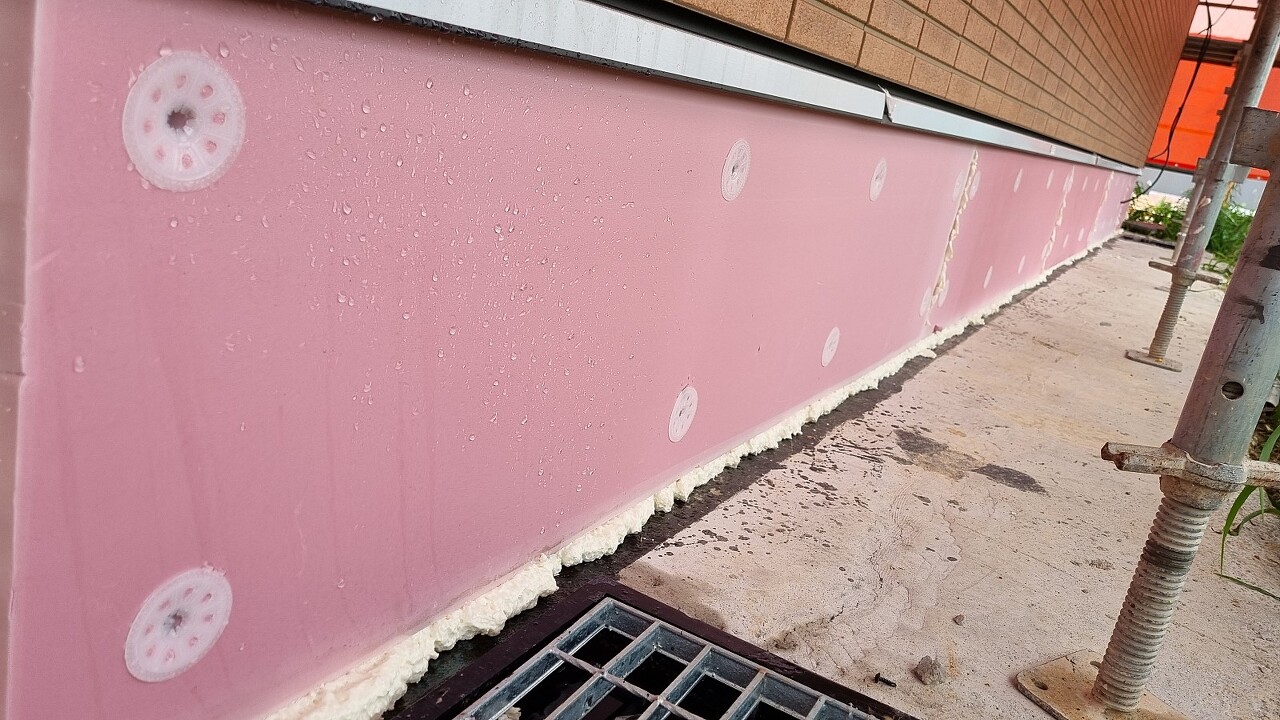

화스너와 화스너 에어건을 이용해 아이소핑크를 기초벽에 고정해 주었습니다.

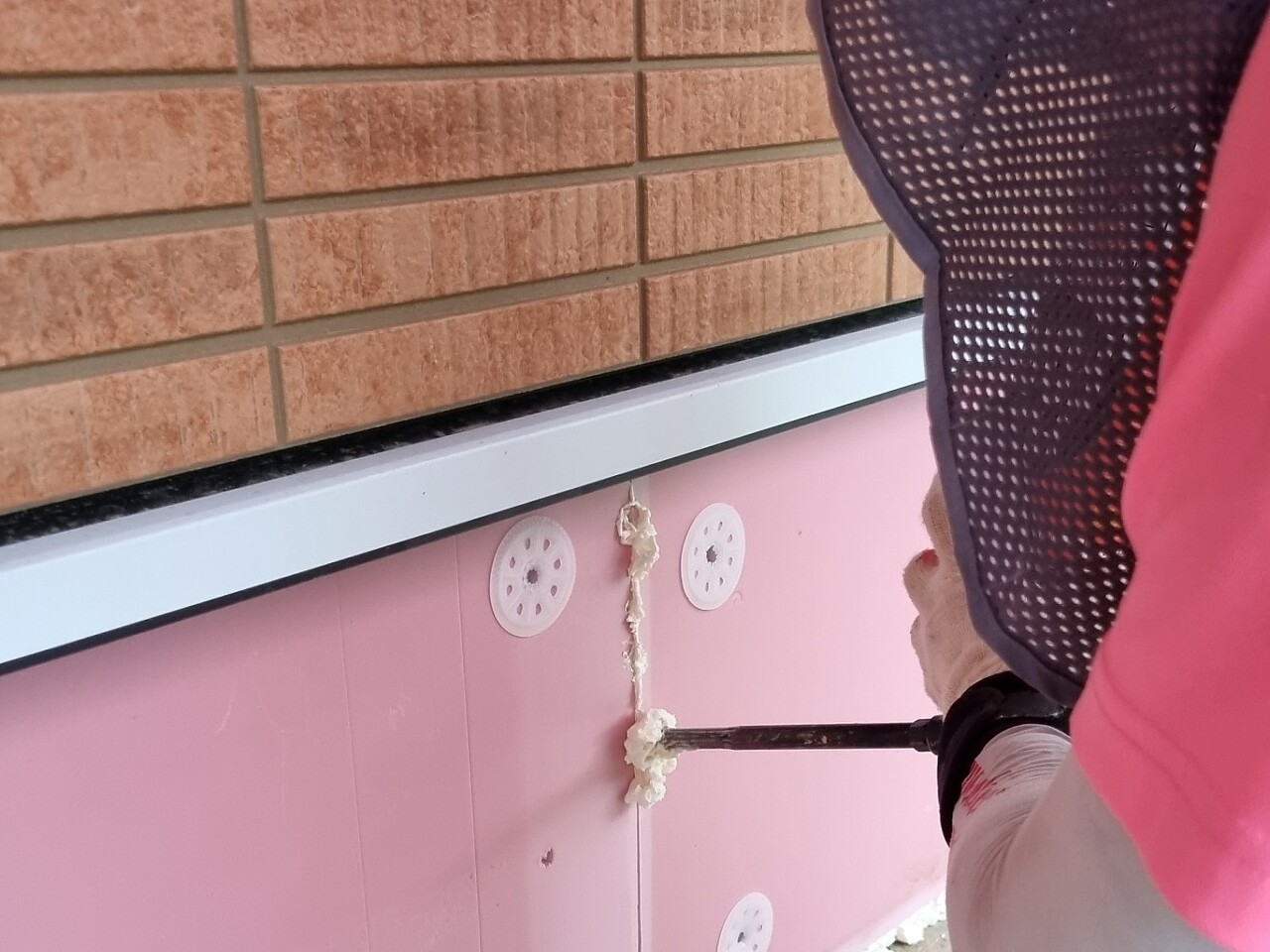

연질폼으로 이음매 부분은 보강해주었습니다.

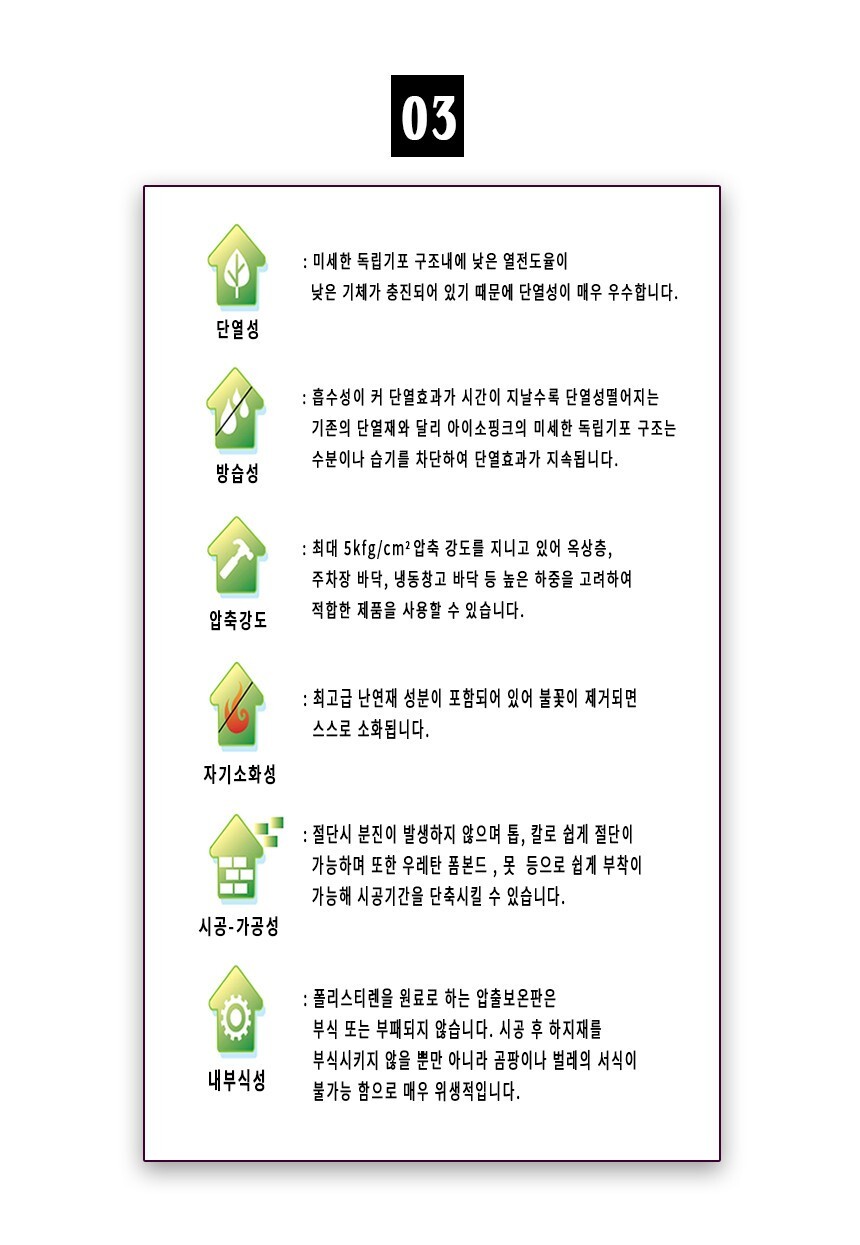

아이소핑크에 대한 소개 입니다.






깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
