▶ 날씨 : 맑음
▶ 금일 근무자
팀장 : 문성일 (8시간)
부팀장 : 오경택 (8시간)
팀원 : 김진홍 (8시간), 한규호 (8시간), 이선용 (8시간)
지원 : 천영환 (8시간)
▶ 금일품수 (누계) : 6품 (총 161품)
▶금일 작업현황
- 1층 천정 석고 보드 시공
- 다락방, 2층 퍼티 작업
- 1층 욕실 도막 방수 작업
- 조적팀 조적 시공
▶내일 예정작업
- 석고보드 시공
- 퍼티 작업
- 문틀 시공
안녕하세요 ^^
용인 양지 현장 오늘은 34일차를 맞이하는 날입니다.

조적팀 현재 조적 시공 진행 하고 있습니다.

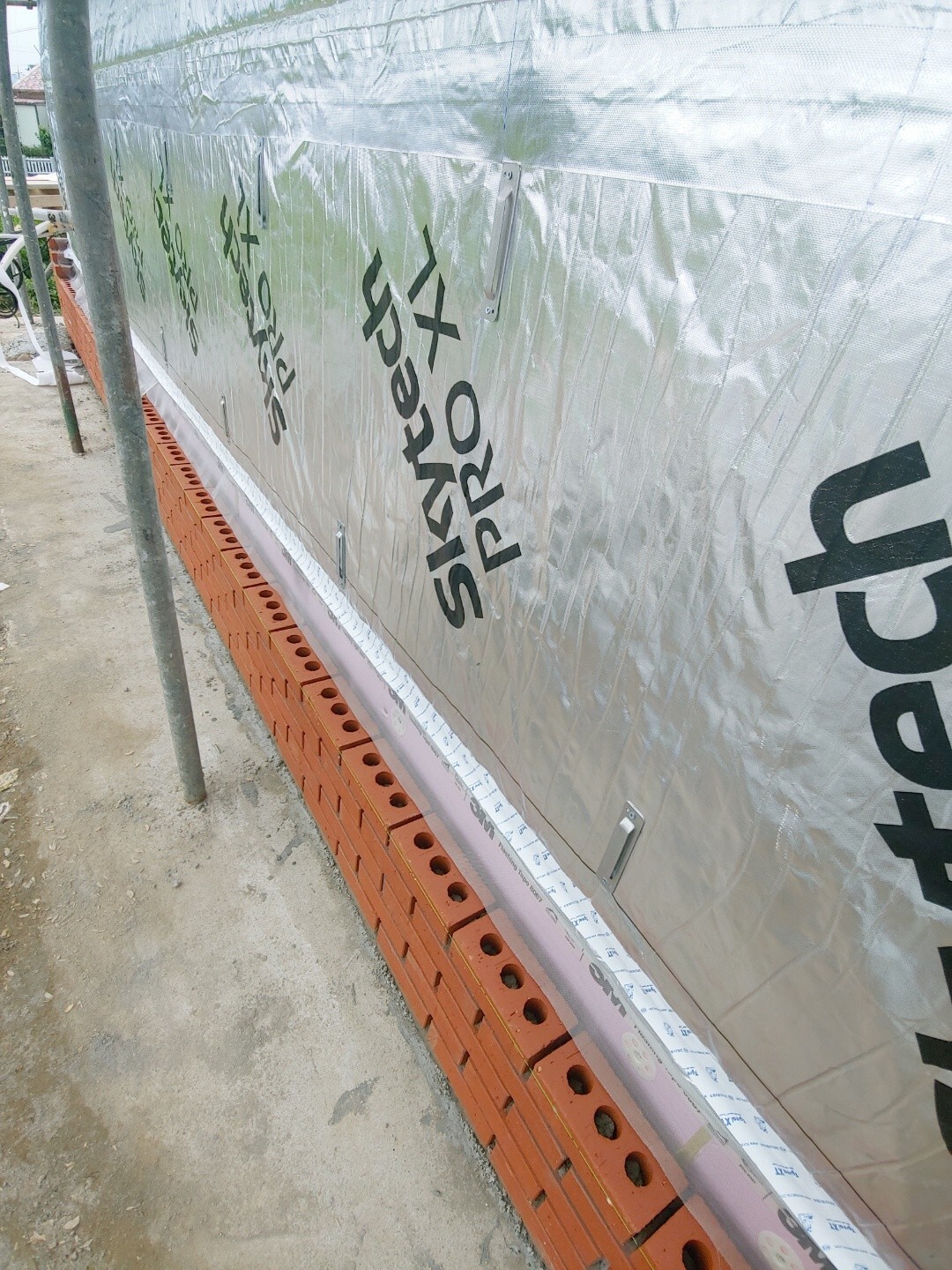

충의 유입에 대응하기 위하여 버그스크린을 설치하였습니다.

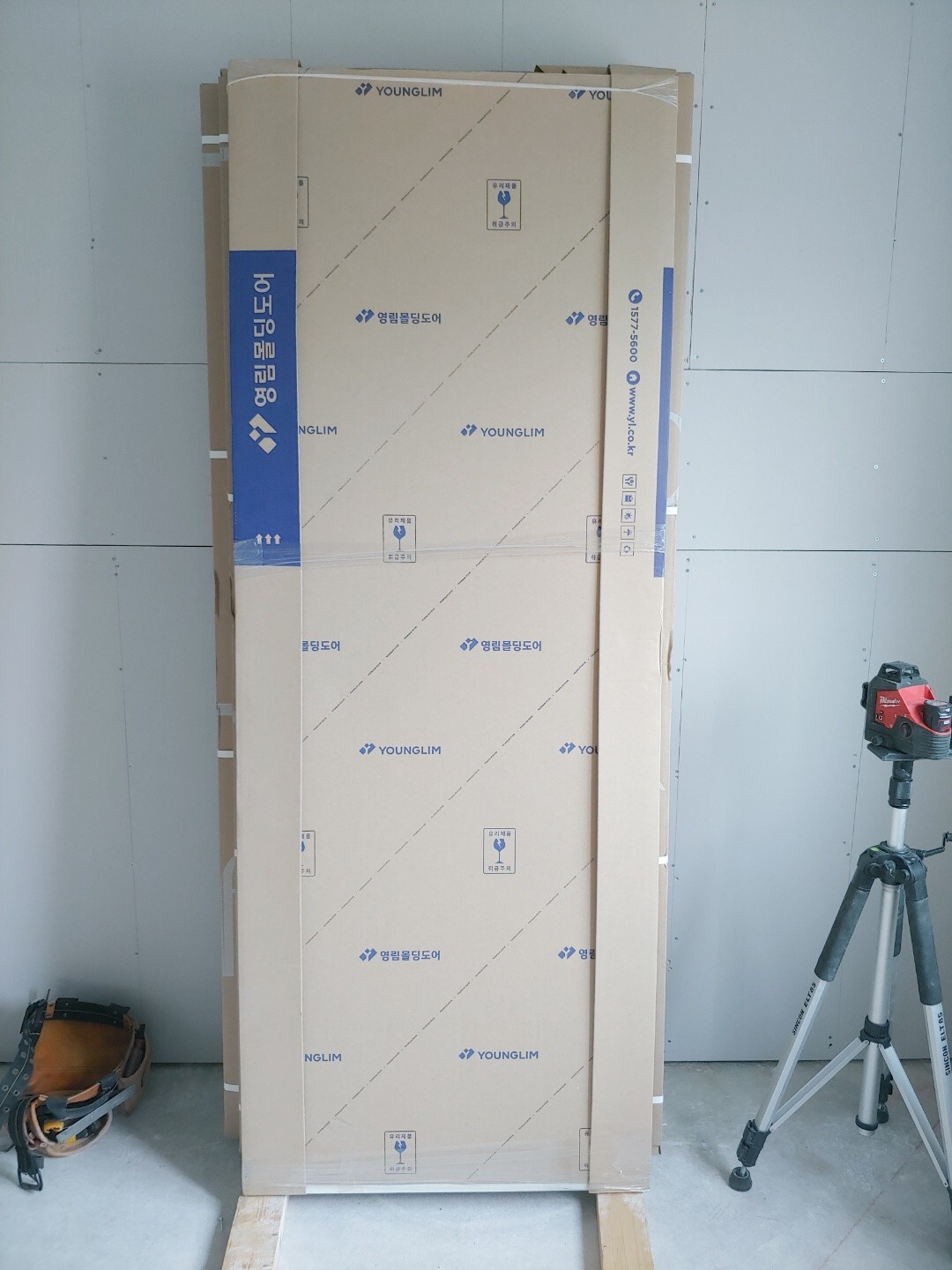

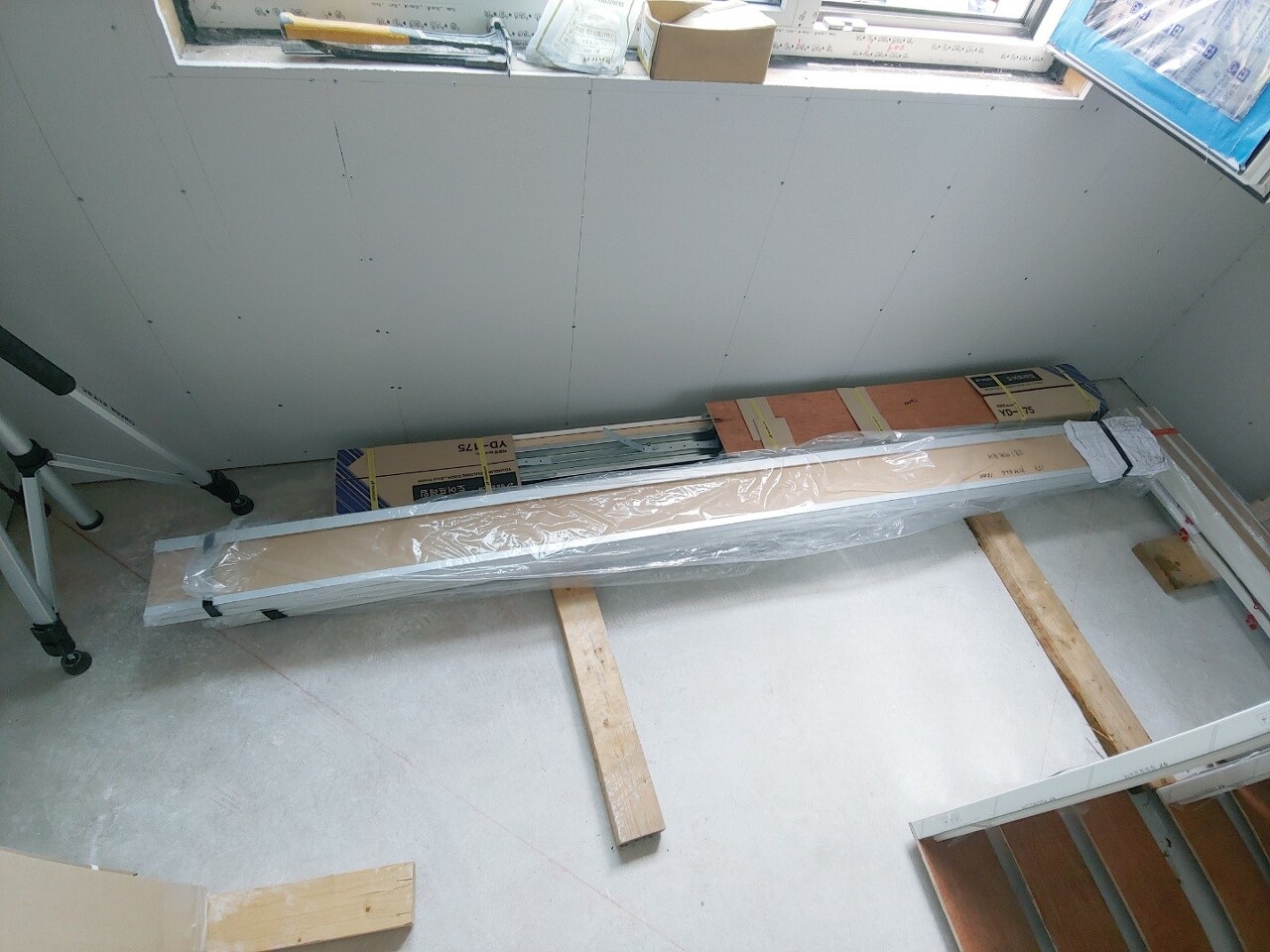

문과 문틀, 몰딩 및 관련 자재를 수령하였습니다.
문의 흠집 하나 나지 않도록 조심스럽게 옮겼습니다.
내일 부터 문틀 시공을 진행 할 예정입니다.

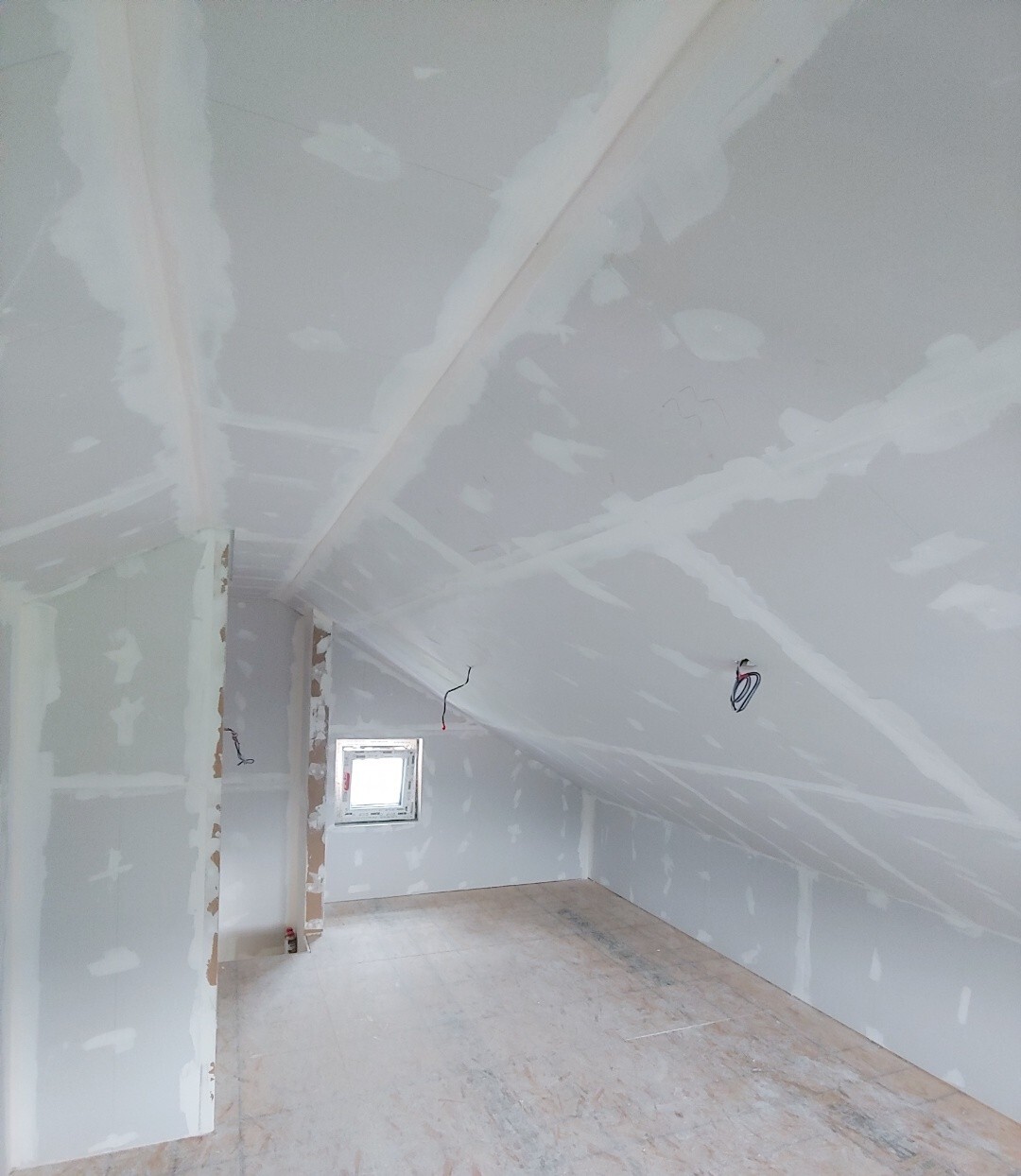

현재 2층 다락방 부터 꼼꼼히 퍼티작업을 하였습니다.

코너 부분 인코너 테이프로 밀착 시킨 후 퍼티 작업 하였습니다.
마감을 위하여 코너부분을 직각으로 만들어 주기 위함입니다.

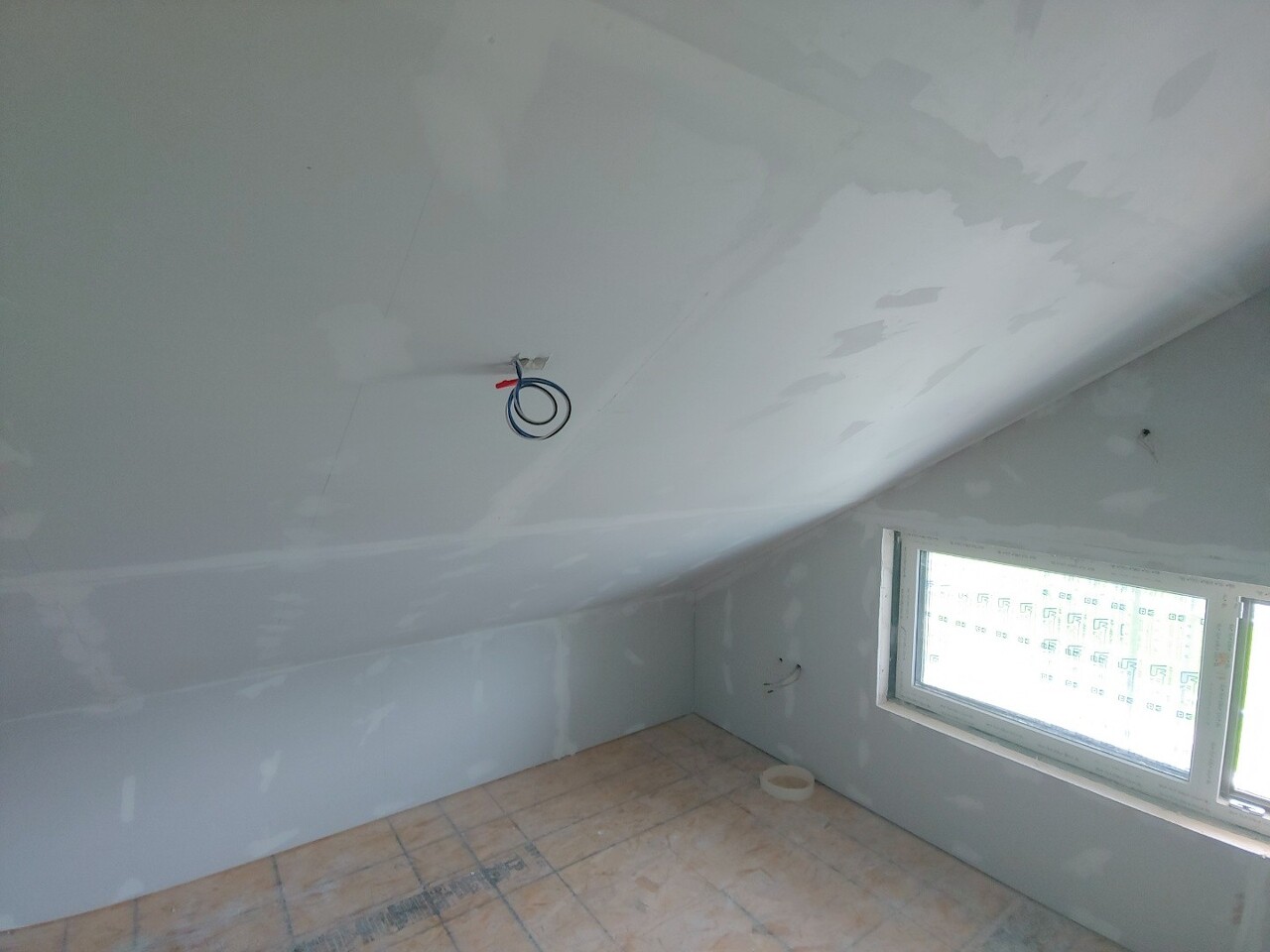

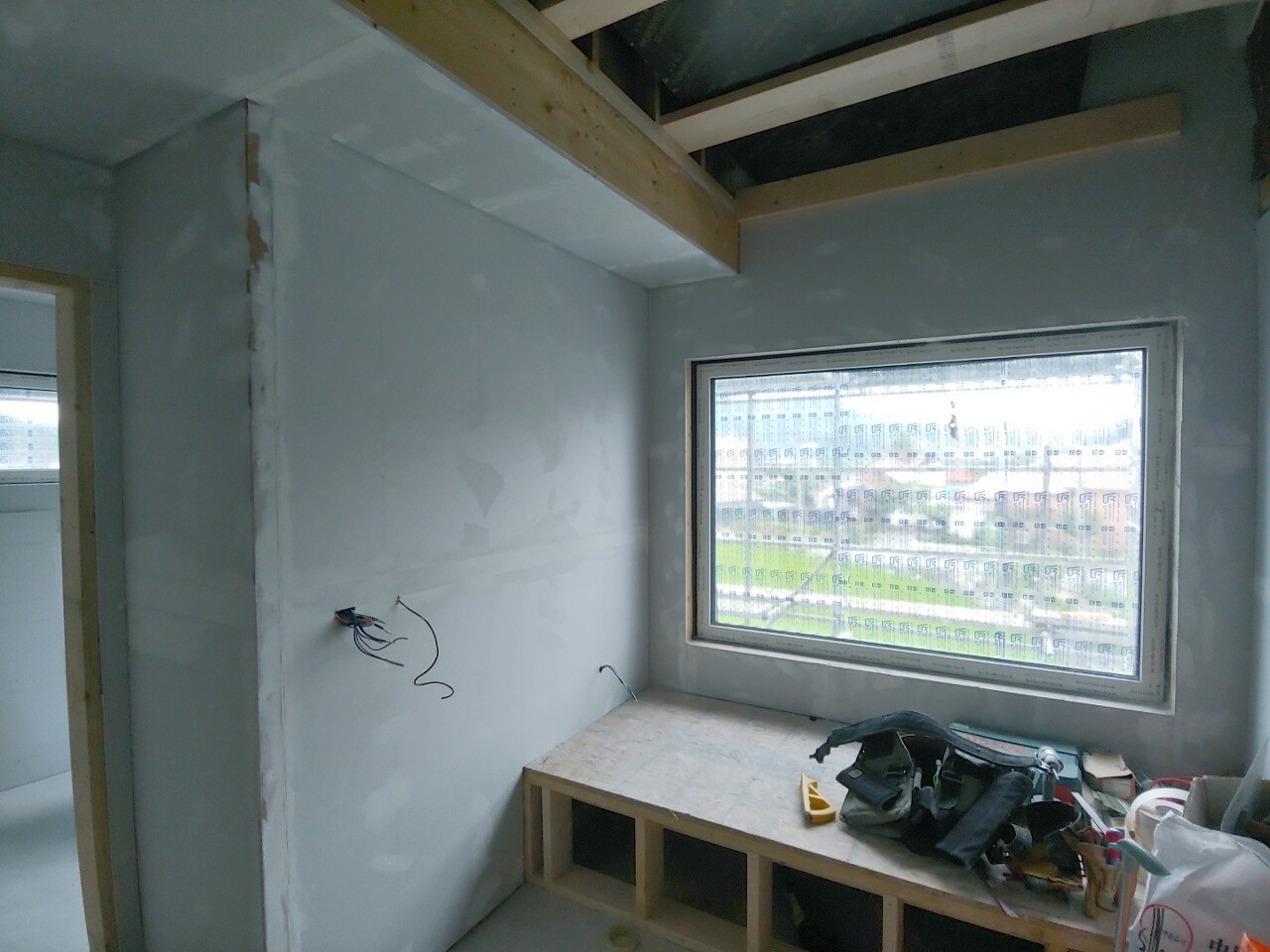

2층 방과 윈도우 시트 부 퍼티 작업도 하였습니다.

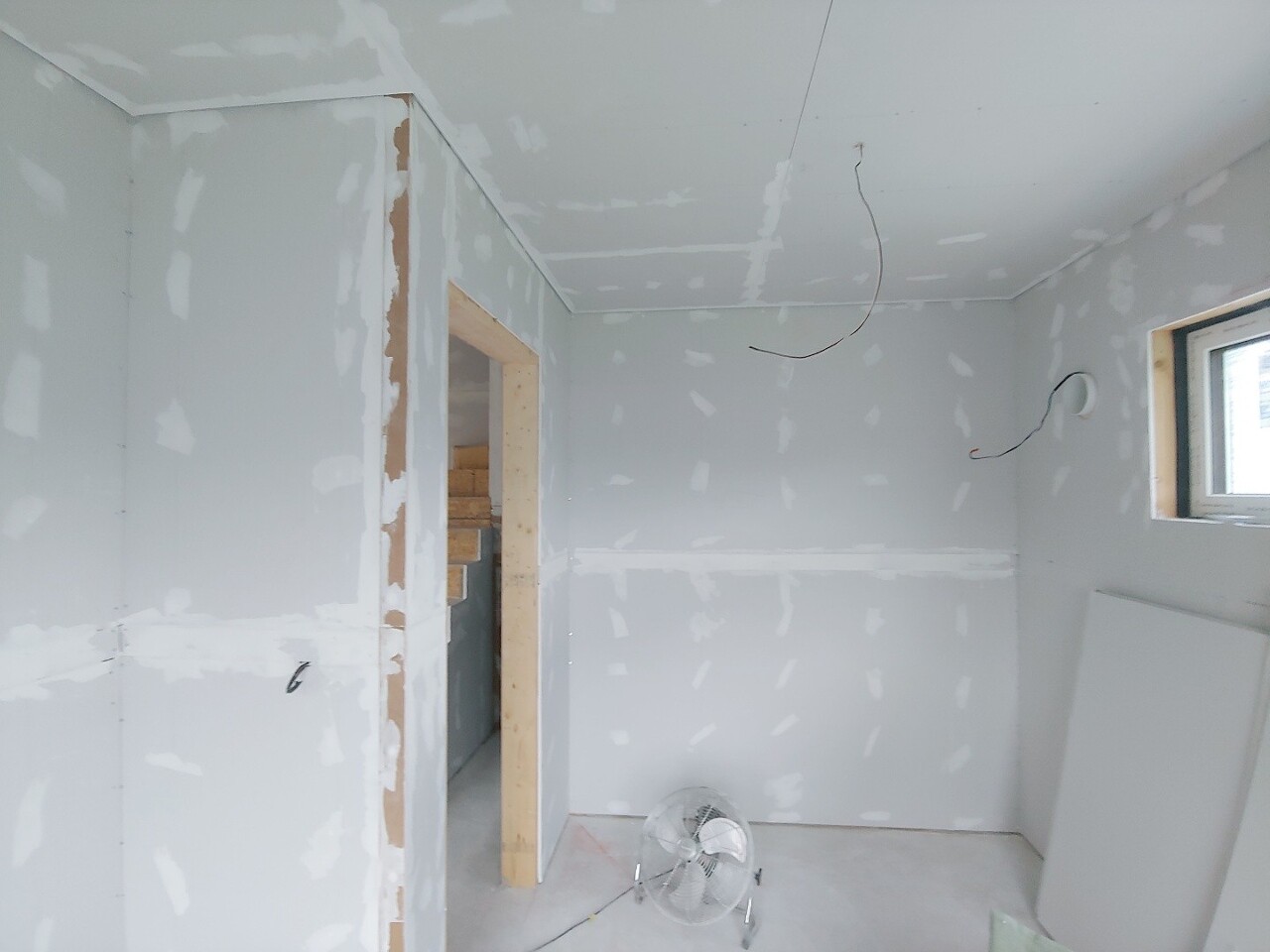

1층 거실과 통로 부 천정 석고보드 시공 진행하였습니다.
석고보드는 크나우프 12.5T 4X8 석고보드 사용하였습니다.
천정에 내장 된 단열재가 부풀어 오르는 것을 잘 펴주어 눌러준 후 길이에 맞추어 재단한 석고보드를 메거진을 이용하여 고정합니다. 메거진 피스는 32mm피를 사용하여, 피스 고정 후 고정이 덜 된 피스를 임팩 드라이버로 다시 조여줍니다.

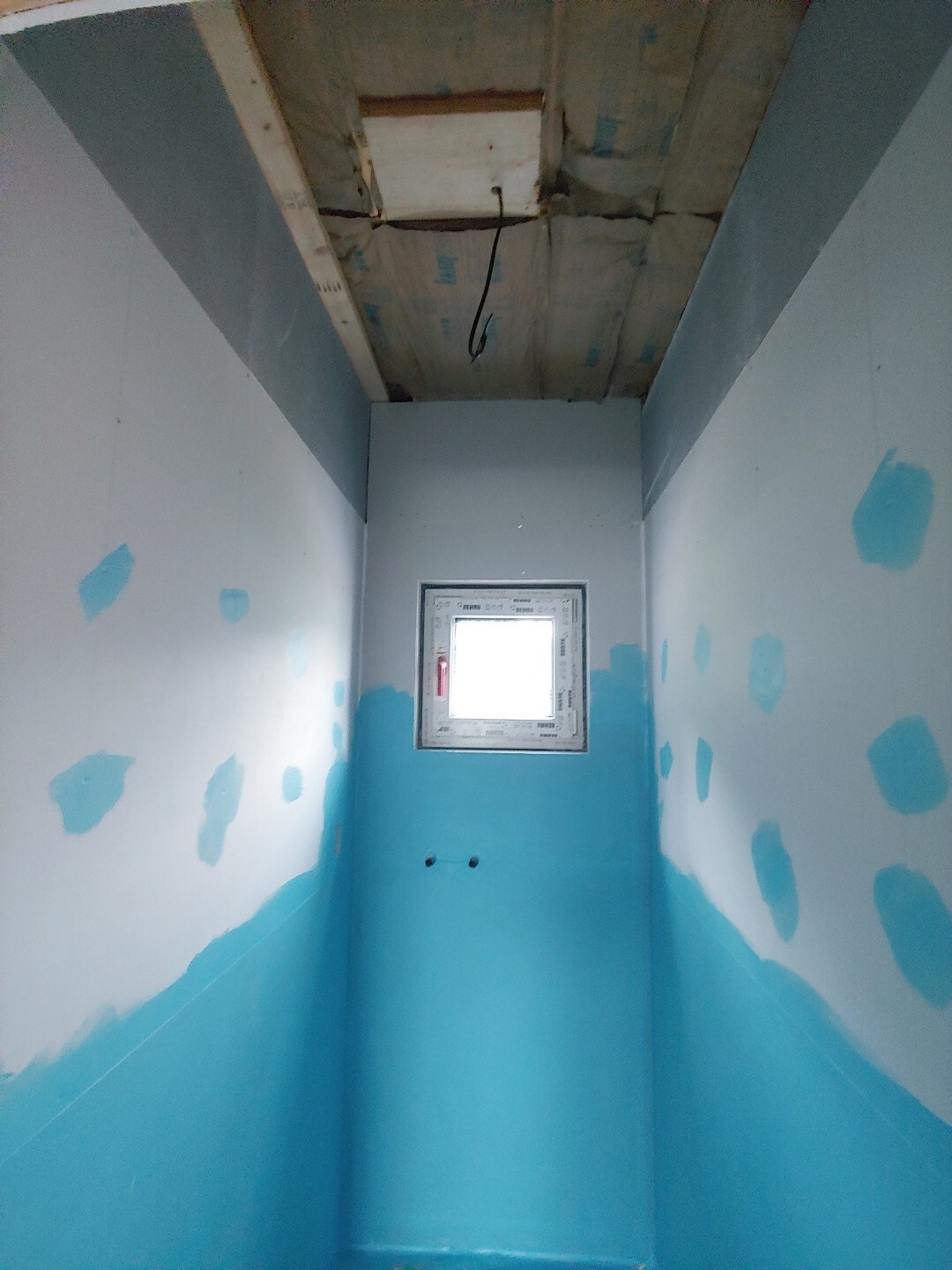

1층 세탁실 도막방수 작업 완료하였습니다.

현장 정리 후 귀가하였습니다.
오늘도 문장군팀 수고 많았습니다.
내일 찾아뵙도록 하겠습니다. 감사합니다 ^^
