화성 남양A동 택리지하우스 신축현황
▶ 날 씨 : 흐리다가 맑음
▶ 오늘 근무 현황
팀 장 : 정 지 원(8H)
부팀장 : 강 영 삼(8H)
팀 원 : 전 용 세(8H), 강 재 성(8H), 남 성 달(8H)
▶ 금일품수(누계) : 5품(총 157.6품)
▶ 오늘의 작업
- 석고보드 작업
- 욕실 타이벡 작업
- 거실 다운실링 작업

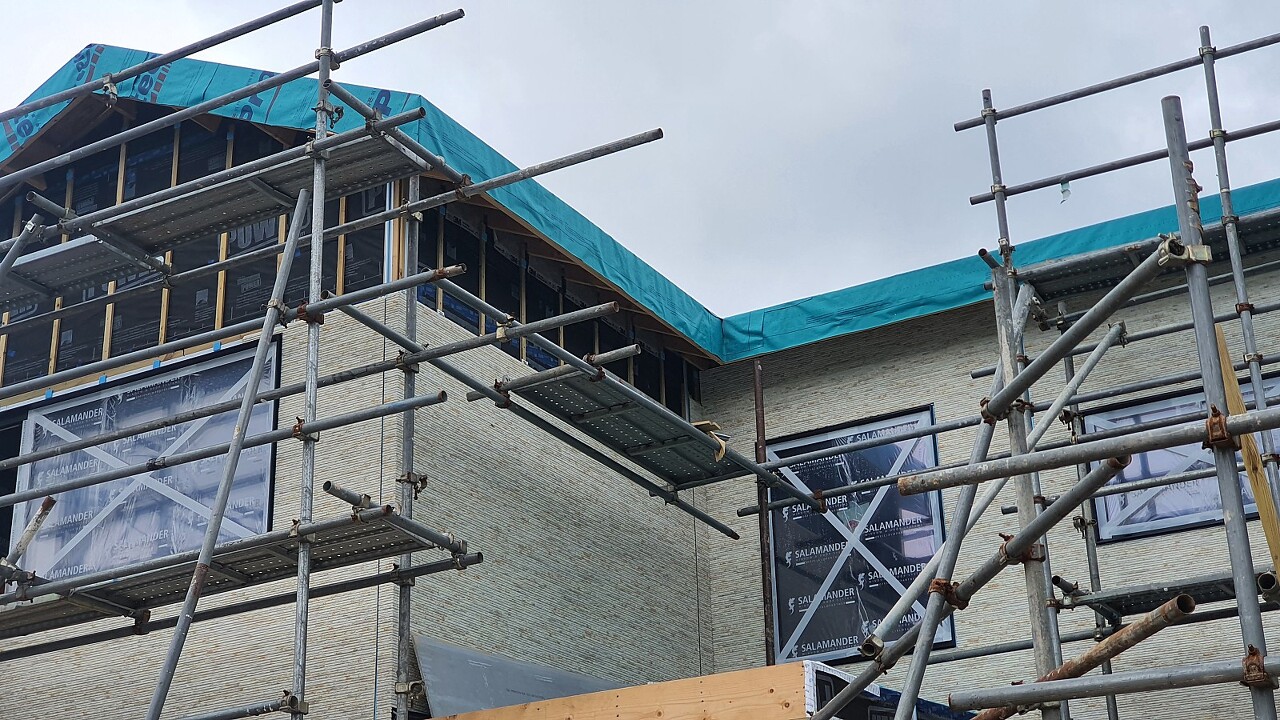

- 세라믹 사이딩 작업
▶ 내일의 작업
- 세라믹 사이딩 작업
- 석고보드 작업
- 거실 다운실링 작업
40일차 작업일지를 시작하겠습니다.

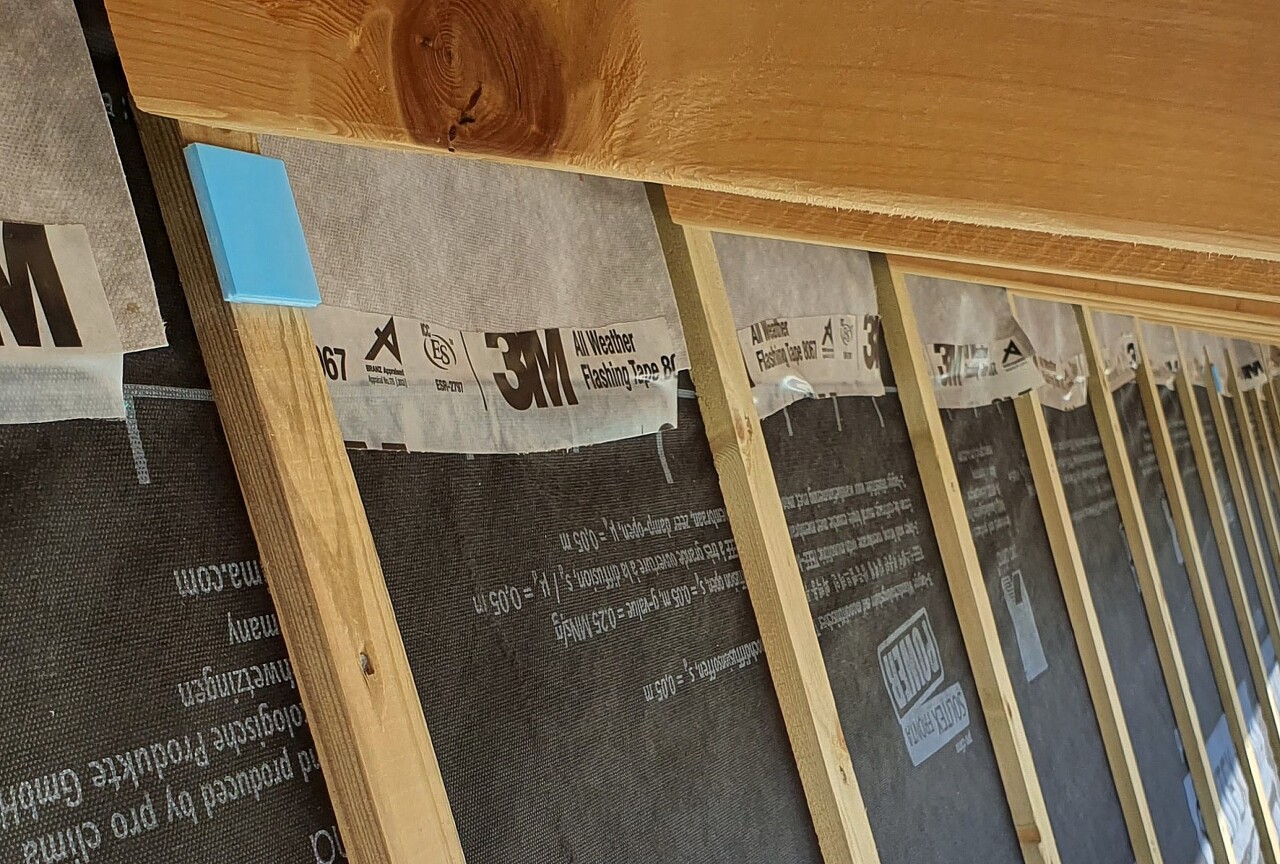

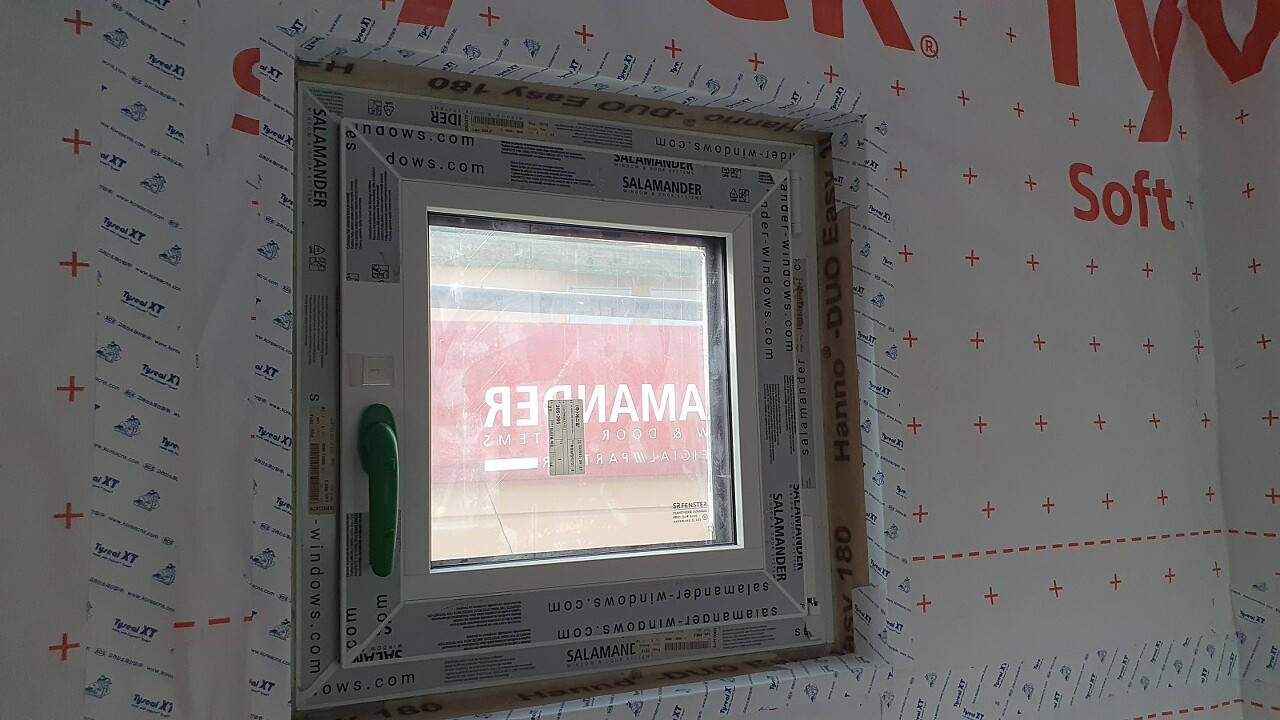

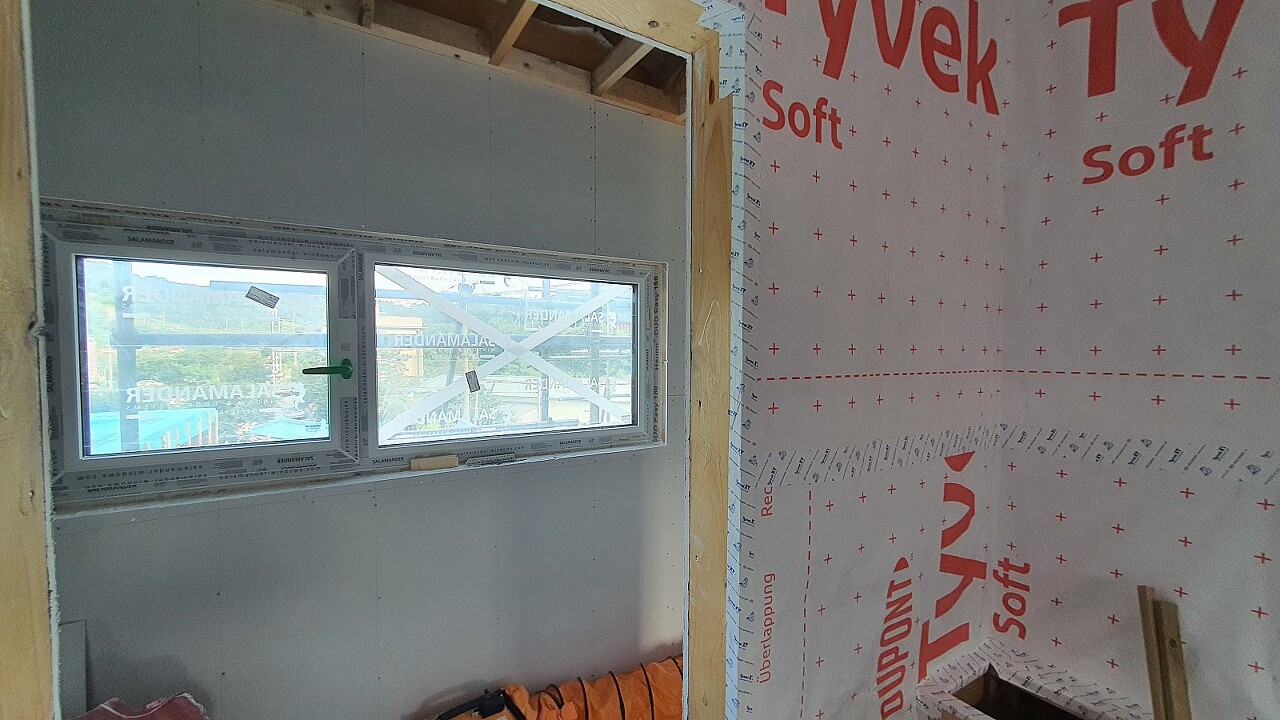

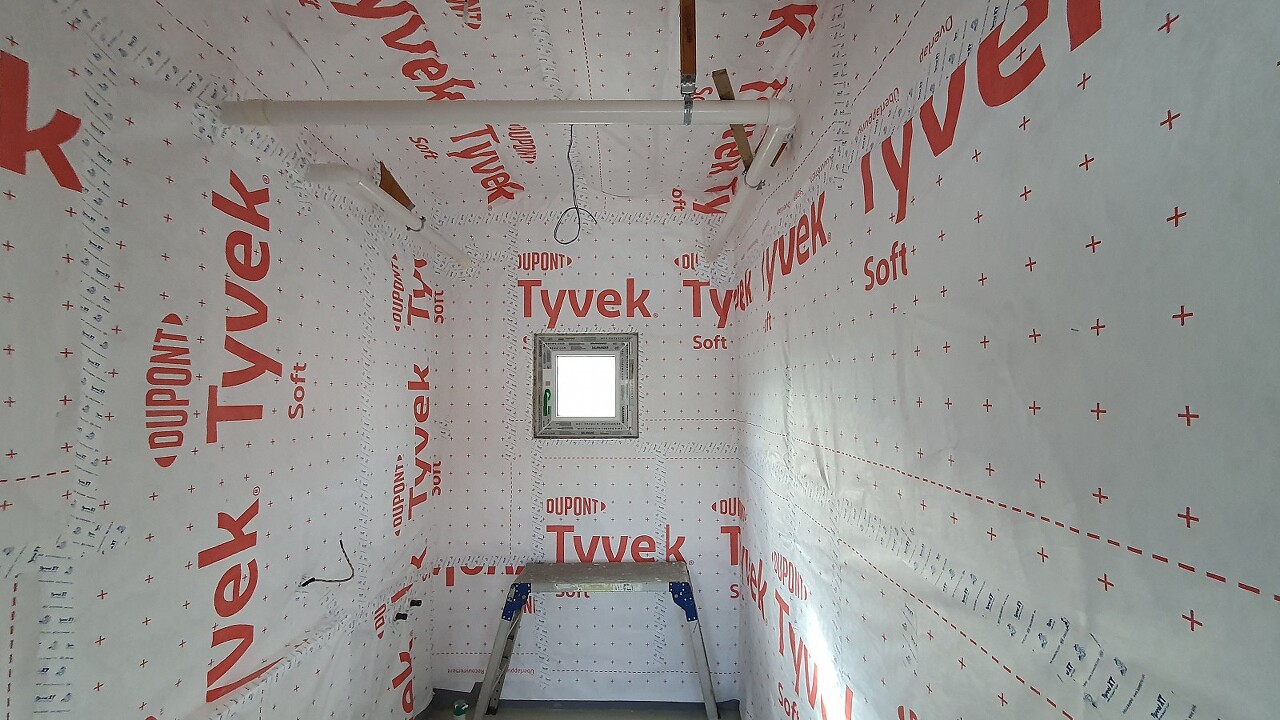

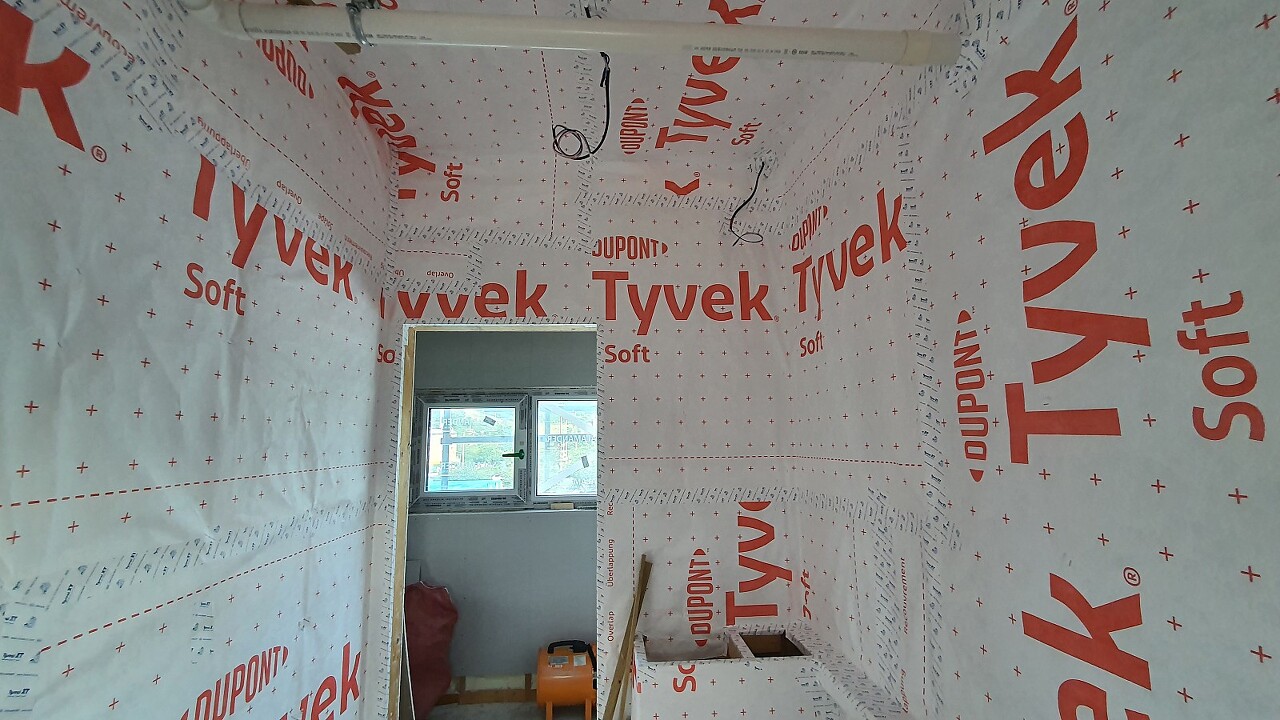

39일차에 완료하지 못했던 2층 욕실 타이벡작업을 마무리 하였습니다.


전기배선과 배관 자리를 뚫어주고 전용테잎으로 밀착시켰습니다.



창문 개구부와 출입구 개구부는 꼭꼭 눌러서 밀착시켰습니다.

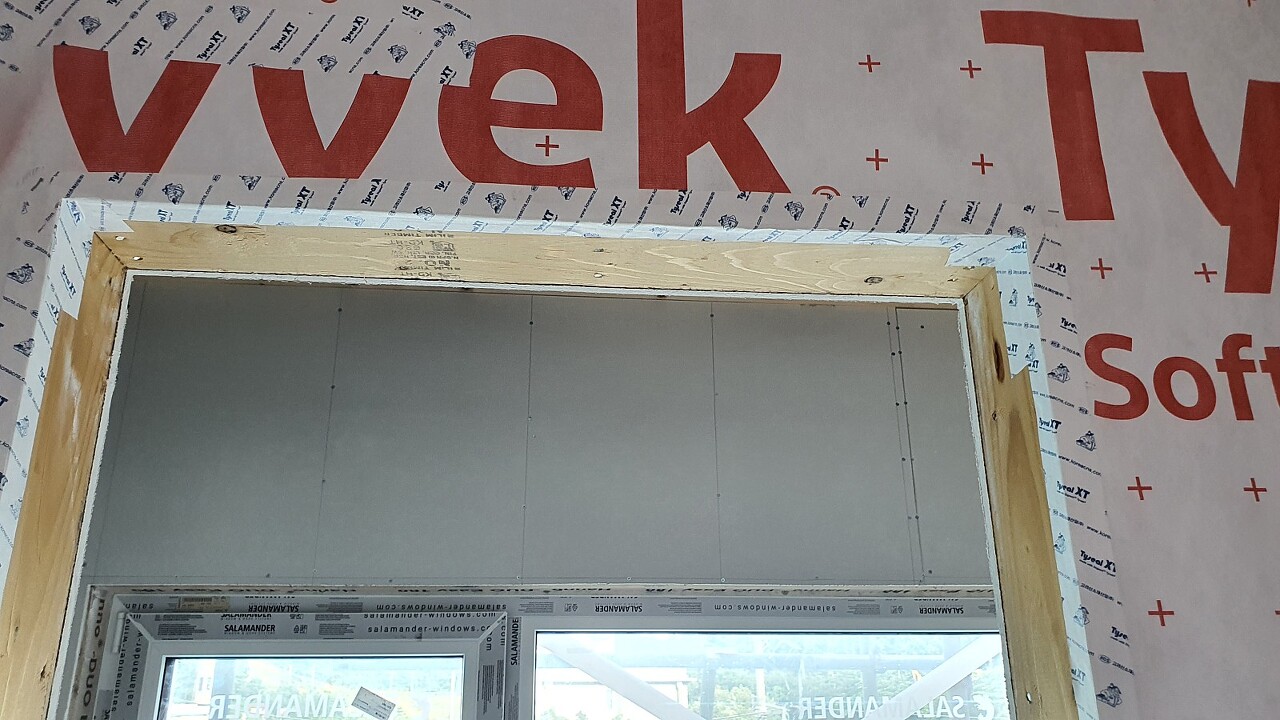

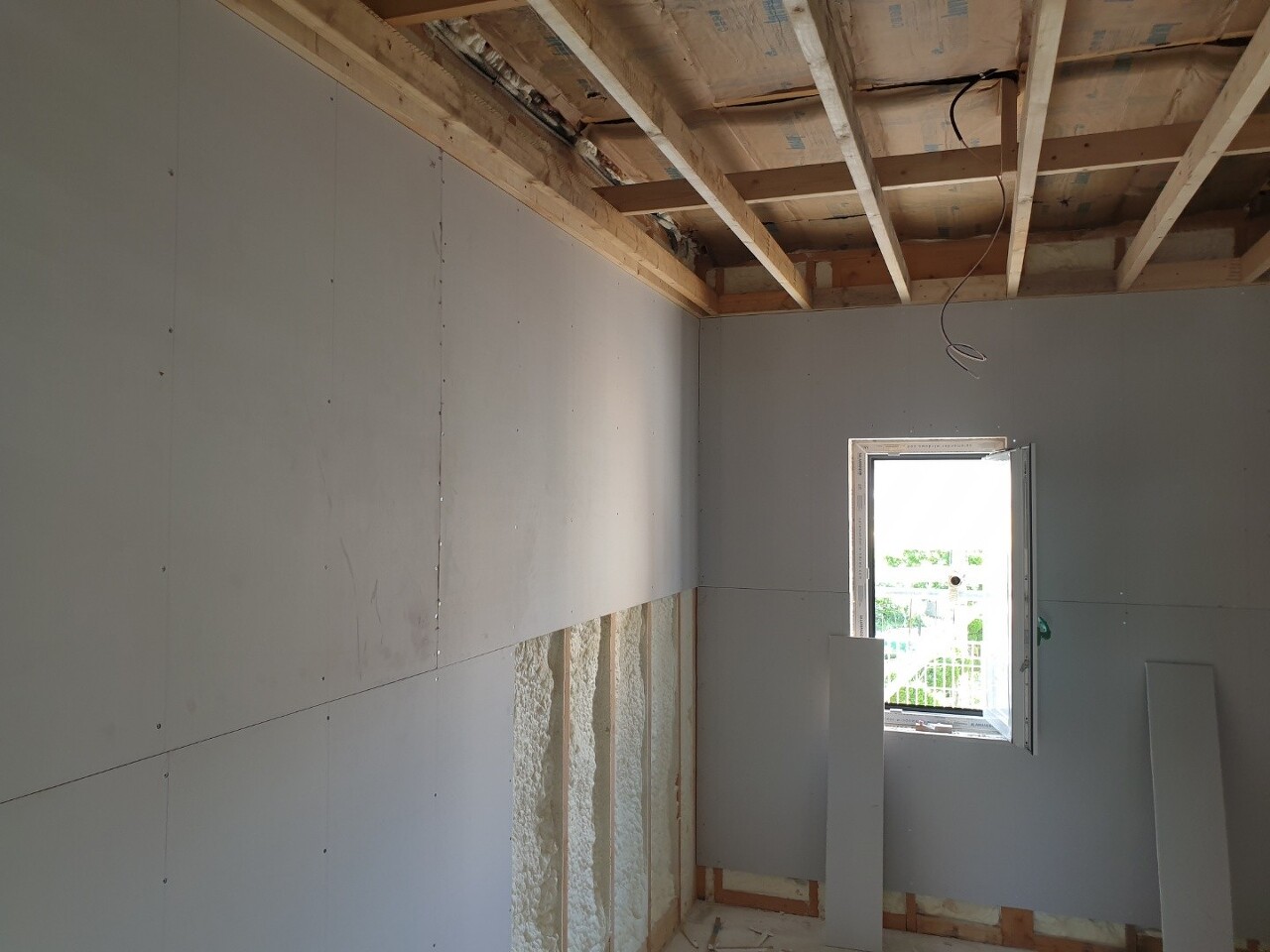

1층 침실과 드레스룸 위주로 석고보드 작업을 하였고 90% 완료하였습니다.

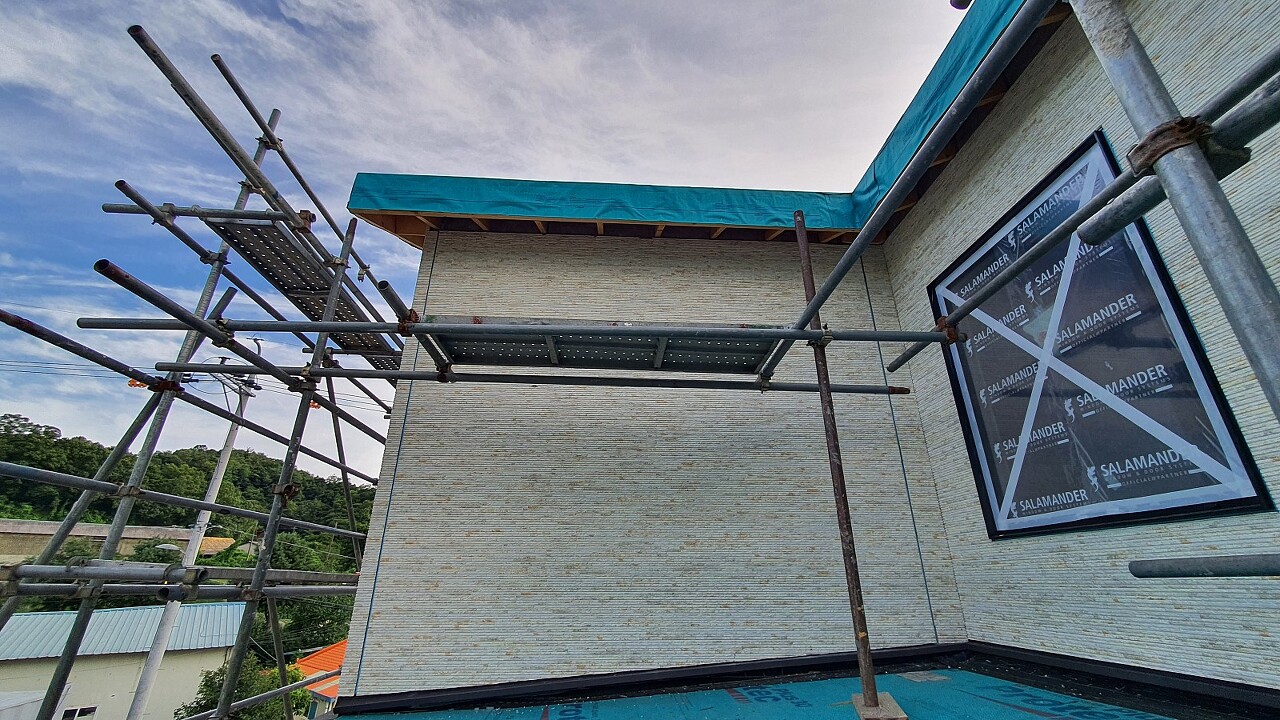

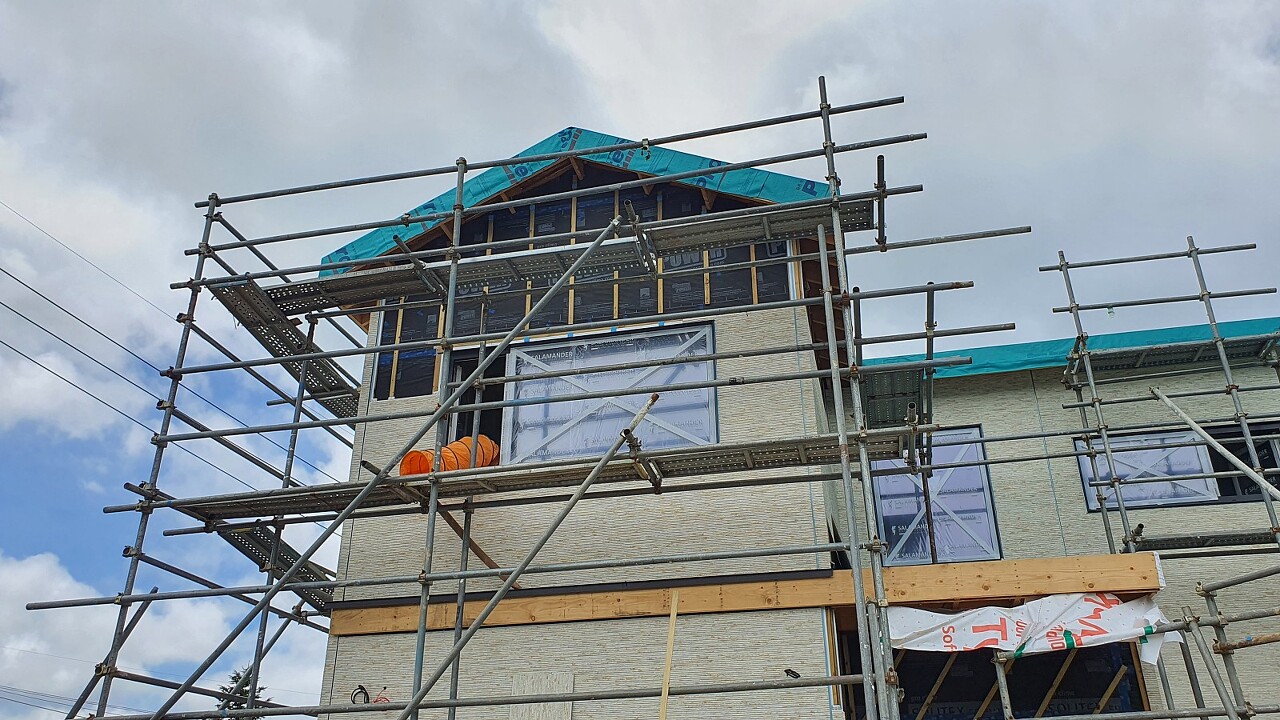

세라믹 사이딩작업은 전면부에서 이어서 시작했습니다.

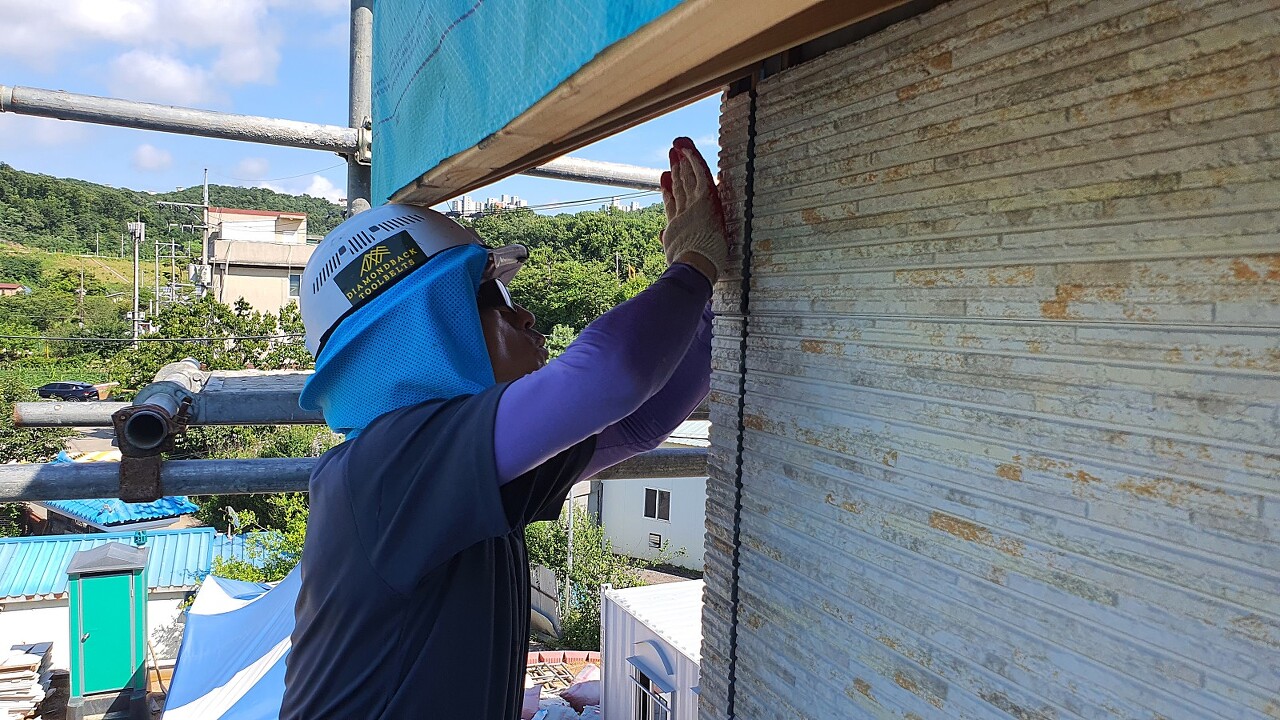

전면부의 마지막 코너석입니다.
팀장님께서 직접 작업을 마무리 해 주셨습니다.
깔끔하게 마무리 되었습니다.


전면부 세라믹사이딩 작업을 완료하였습니다.

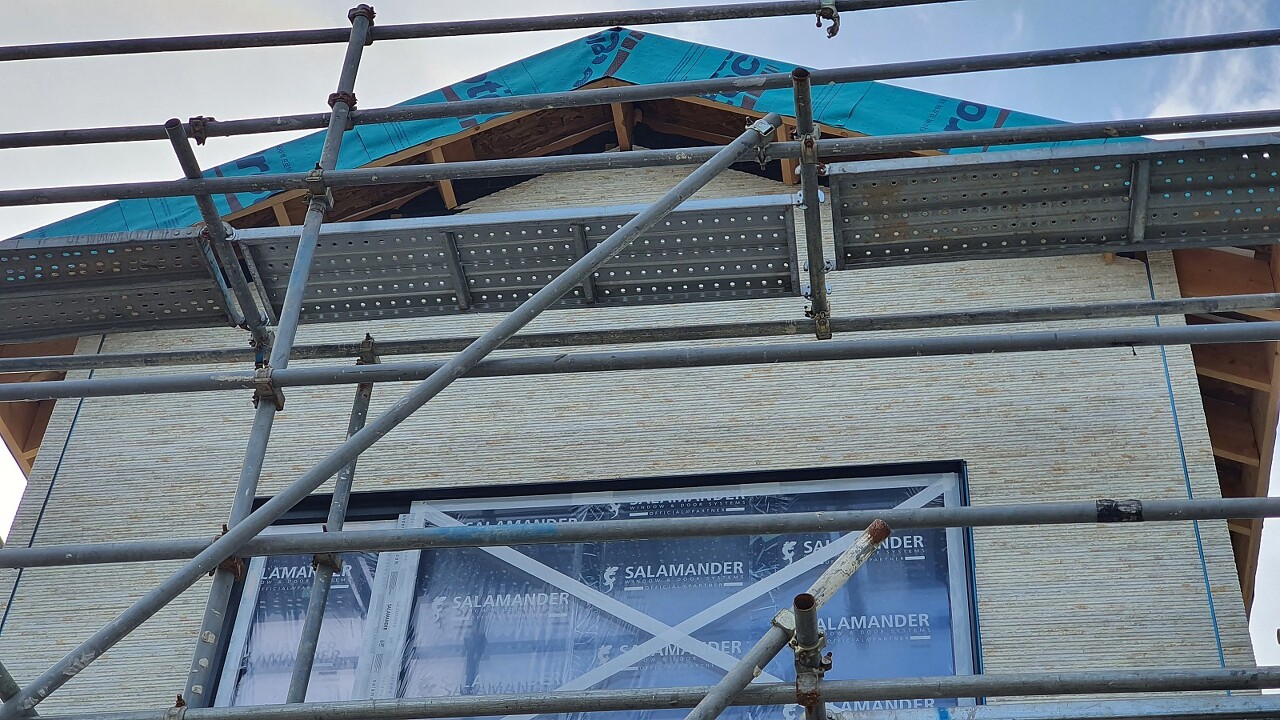

뒷면 눈썹지붕 윗쪽으로 옮겨 작업을 이어갔습니다.

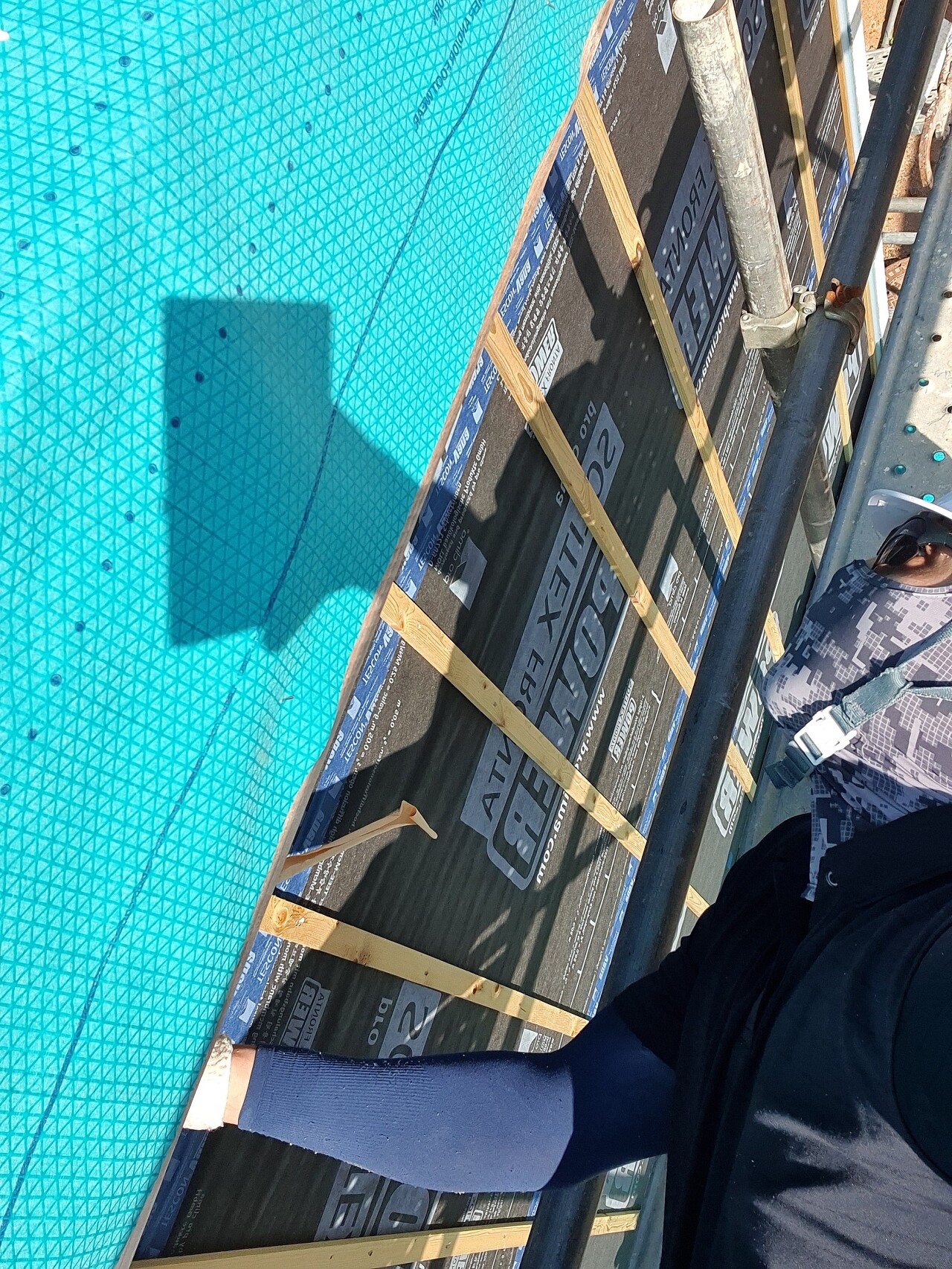

처마 밑쪽에 스페이서를 붙여 둡니다.
서서는 도저히 자세가 안 나옴니다.

어쩔수 없이 눕듯이 앉아서 한장 한장 조심히 붙였습니다.

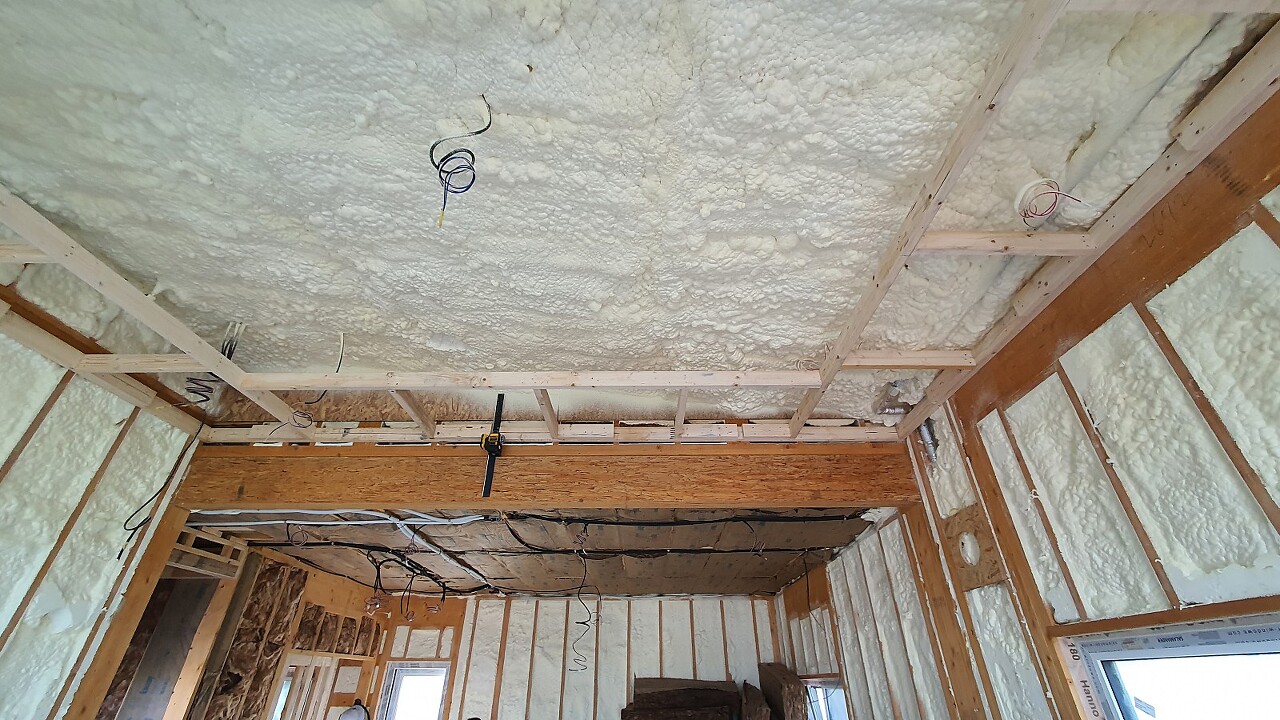

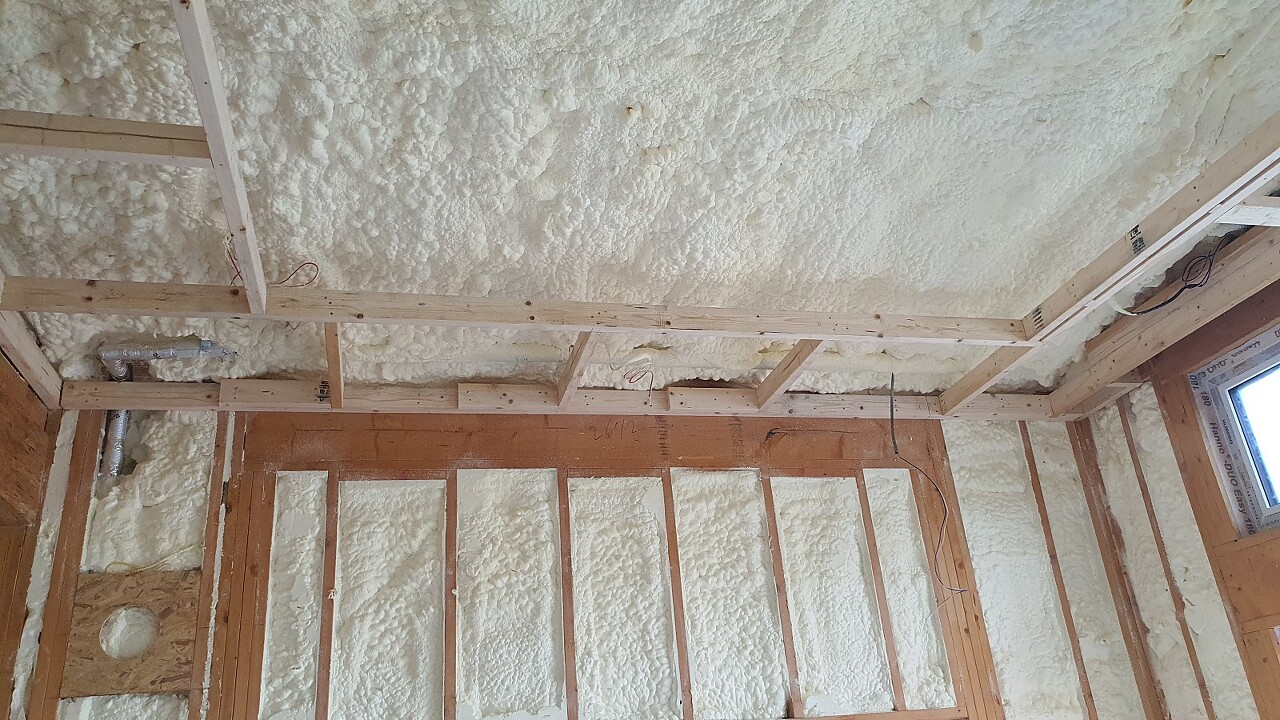

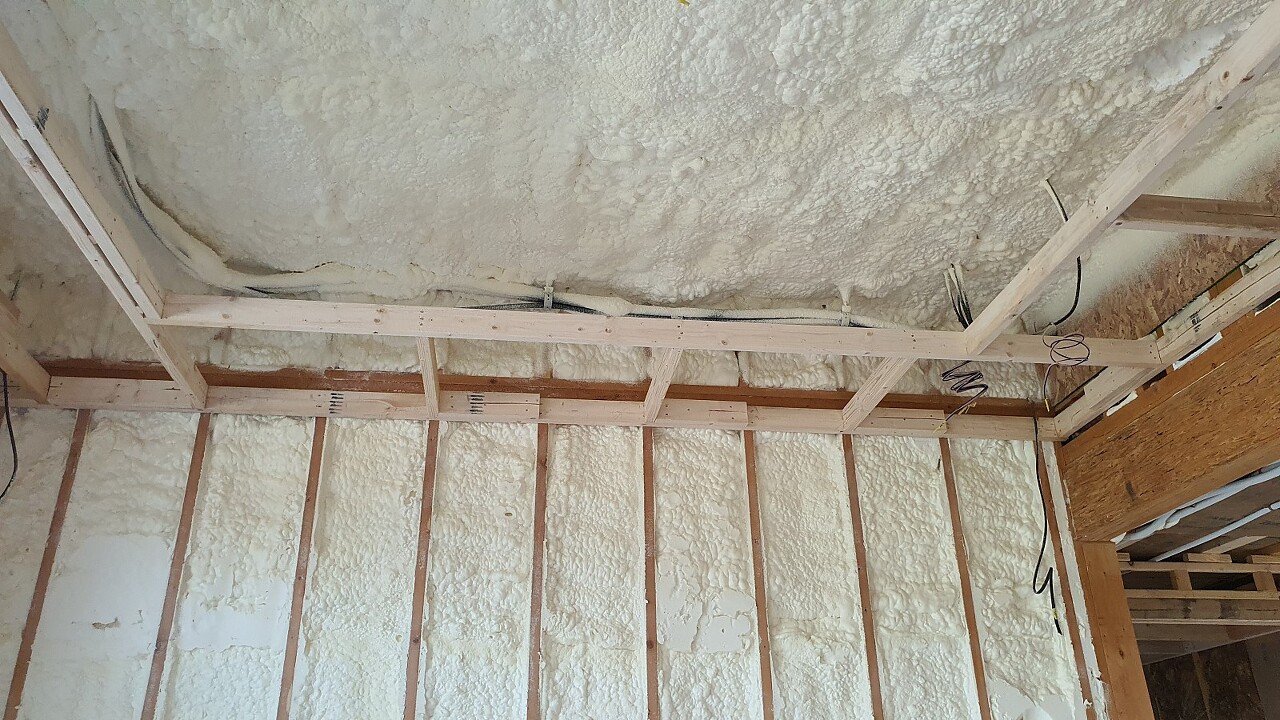

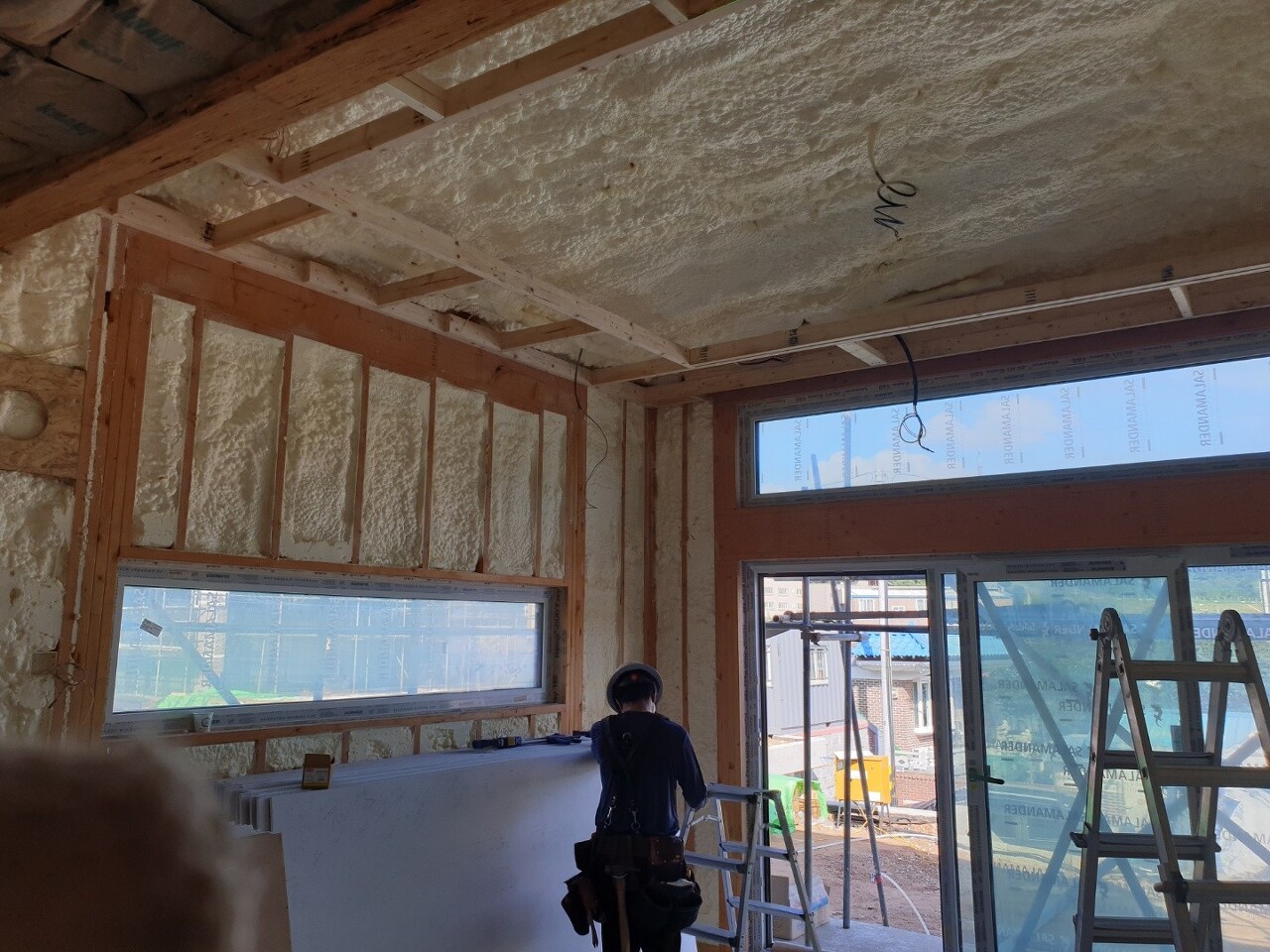

한편 실내에서는 거실 다운실링 작업이 한창입니다.


커튼박스자리와 에어컨 자리를 마련해주고

하나씩 하나씩 만들어 갑니다.

오늘 작업은 여기까지입니다.
더운 날씨에 모두 수고 많으셨습니다.
내일 뵙겠습니다.
