화성 남양B동 택리지하우스 신축현황
▶ 날 씨 : 맑고 바람
▶ 오늘 근무 현황
팀 장 : 정 지 원 (8H)
부팀장 : 강 영 삼 (8H)
팀 원 : 강 재 성(8H), 남 성 달(8H)
▶ 금일품수(누계) : 4품(총 64품)
▶ 오늘의 작업
- A동 2차자재 인수
- 블러킹작업
- 니월 제작
- 릿지보드
- 서까래 시공
▶ 내일의 작업
- 서가래 작업
- 게이블 작업
- 웜루프 시공
- 전기 배선작업(외주)
어제 다행히 비가 오지 않았습니다.
천막부터 해체하고 오늘의 작업을 실시합니다.

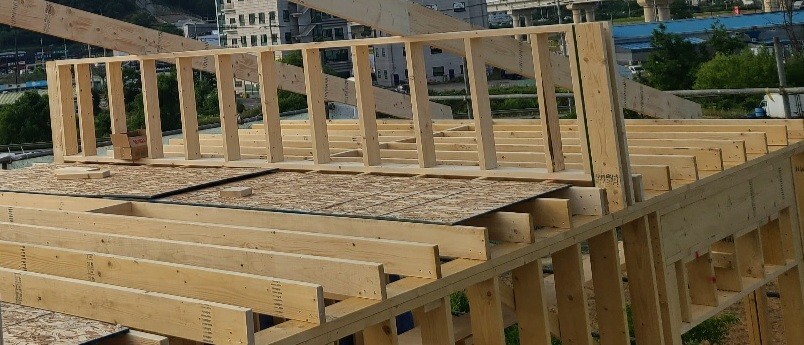

우선 어제에 이어서 블러킹 작업을 계속 해줍니다.
니월이 올라서는 자리이기때문에 더욱더 보강을 하기위해 실링 조이스트를 보강하였습니다.

니월이 새워진 모습입니다. 서까래길이가 길기때문에 중간에 니월을 세워서 양쪽 서까래를 잡아 줍니다.
작고 귀엽지만 하는일은 중요합니다.

다음 니월을 제작중입니다. 수평계로 수직을 보아가면서 미니스터드를 세웁니다.
반대편 니월이 완성되었습니다.

릿지 포스트를 세우고 수직을 맞추어서 가세를 잡아서 고정하였습니다.
그리고 릿지보드를 올렸습니다.

짜잔~~~ 서까래가 딱 떨어집니다.
부분적으로 서까래작업을 하였습니다.
내일 상량을 할 수 있겠습니다.
내일이면 서까래 작업이 완료됩니다.
여기까지 하고 작업을 마쳤습니다.
오늘은 서늘하고 바람이 불어서 작업하기 수월하였습니다.
내일 뵙겠습니다. ^^
