220607(화) [화성 남양A동] 25일차 매탈 매쉬, 빨래슈트 홈 타공, 외벽 기밀테이프 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

by 수호천사하우징 2022. 6. 9.

화성 남양A동 택리지하우스 신축현장

▶ 날 씨 : 맑다가 흐림

▶ 오늘 근무 현황

팀 장 : 정 지 원 (8H)

부 팀 장 : 강 영 삼 (8H)

팀 원 : 강 재 성(6H), 남 성 달(8H)

▶ 금일품수(누계) : 3.75품(총 120.625품)

▶ 오늘의 작업 ​

- 메탈 메쉬 작업

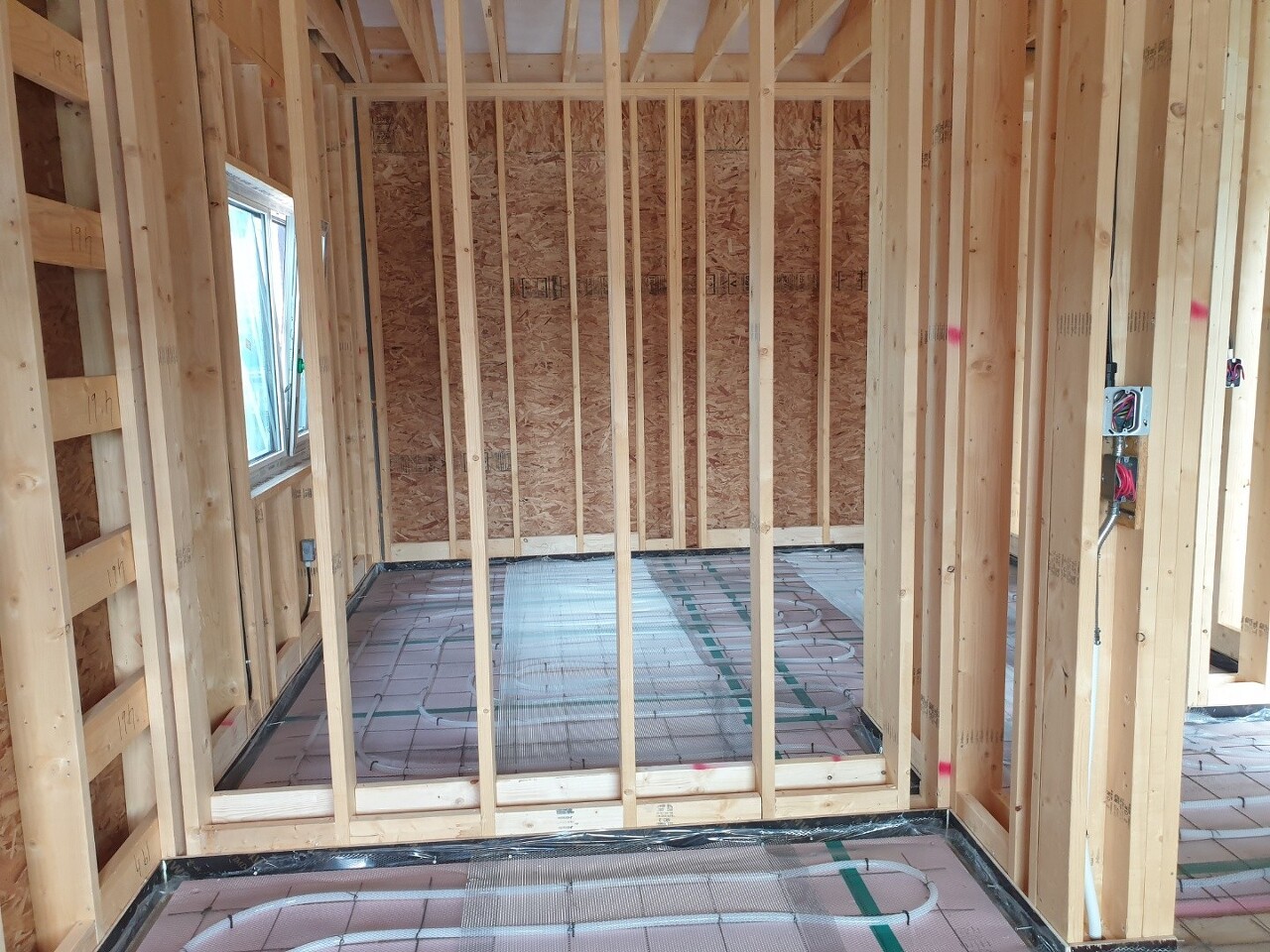

- 빨래슈트 홈 타공

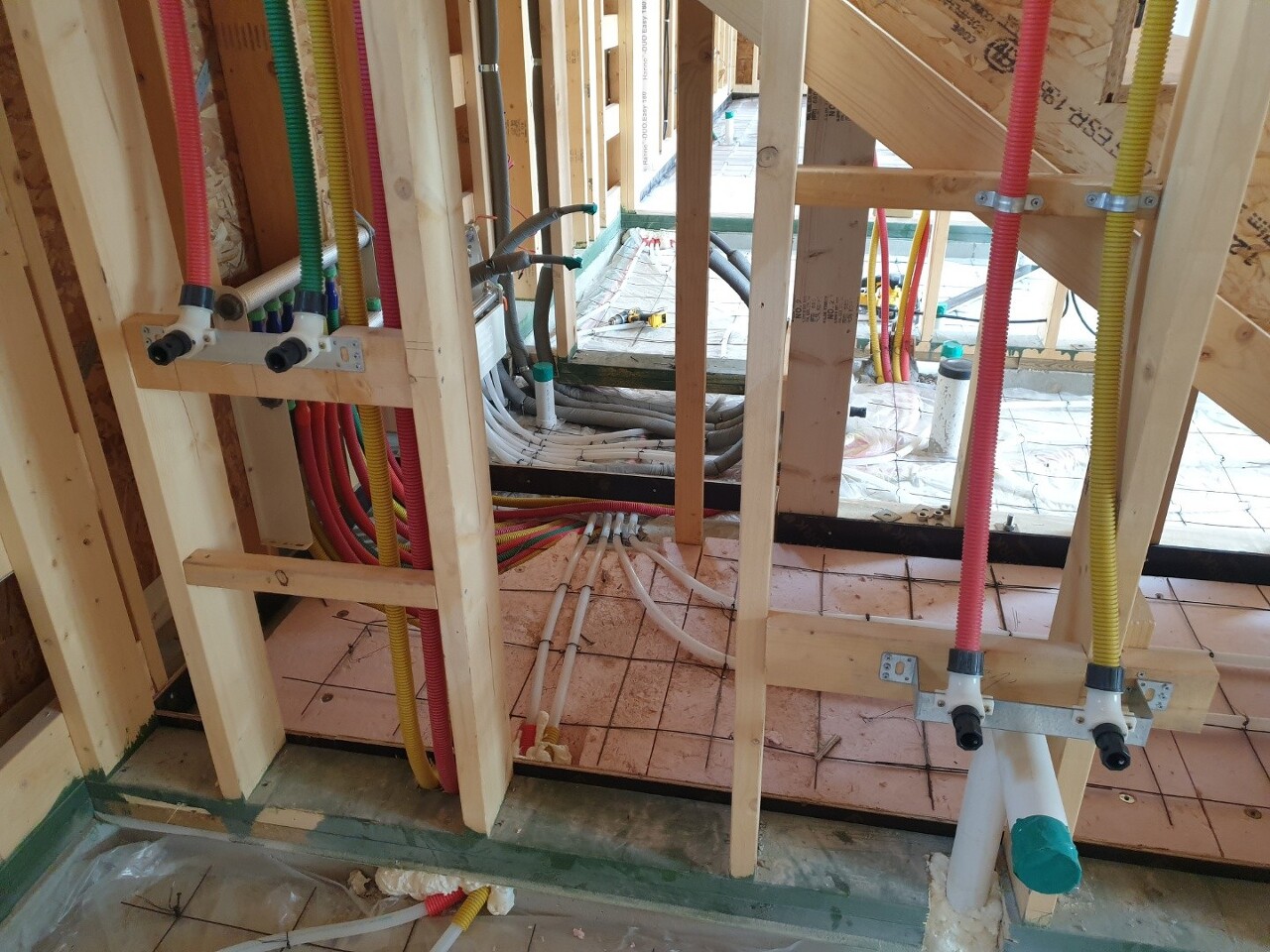

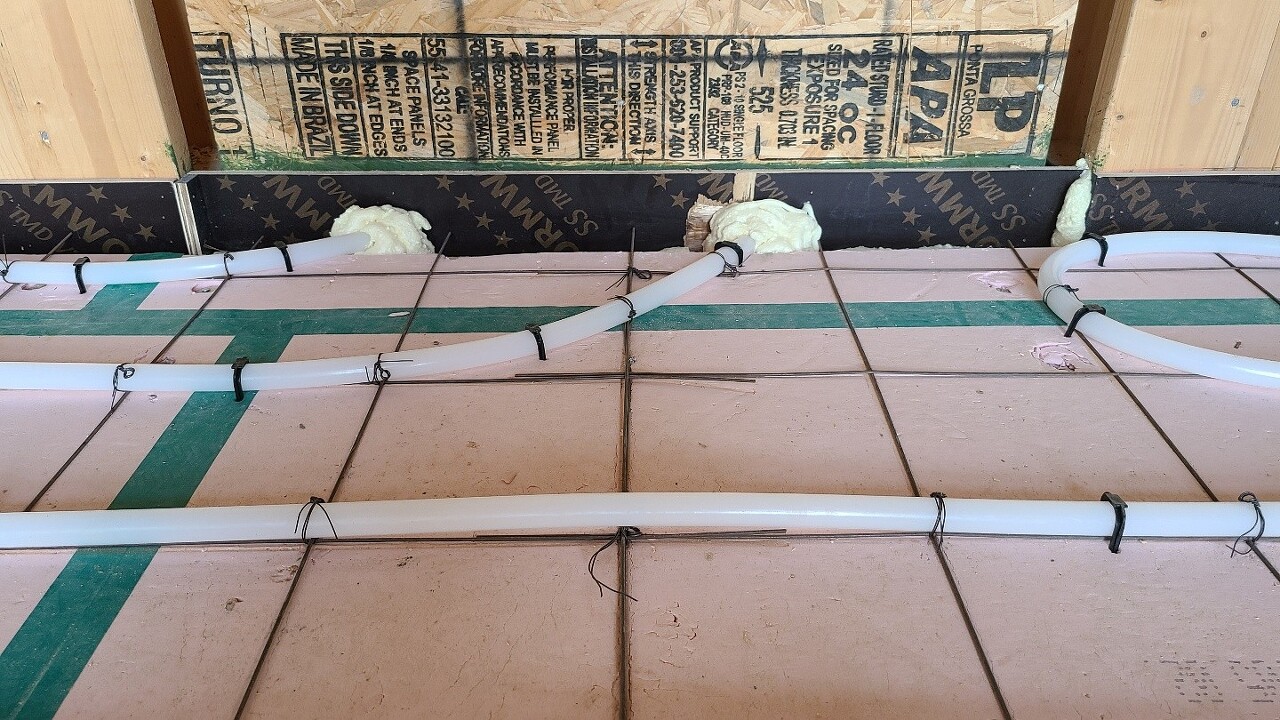

- 보일러실 헤더설치

- 외벽 기밀테이프

- 거실 지붕 디자인벽보강

▶ 내일의 작업

- 2차 자재인수

- 방통시공(외주)

3일간 휴식을 취하고 다시 활기차게 작업장에 복귀하였습니다.

오늘은 A동 방통시공을 앞두고 A동에 전념을 한 하루였습니다.

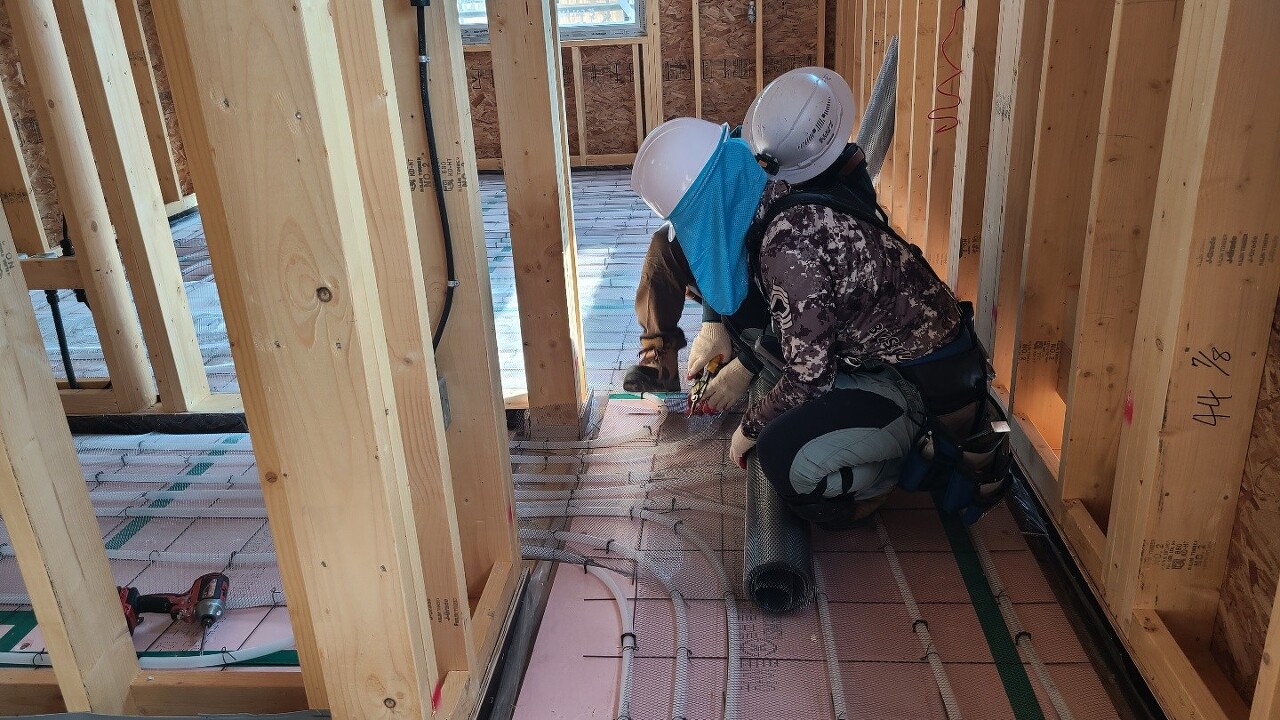

메탈라스 #900 900*18m 미장 및 크랙방지를 목적으로 방통에 적용하여 시공을 완료하였습니다.

기타내부 빨래슈트 홈 타공 밎 보일러실 변경에의한 헤더설치 작업이 이루어졌습니다.

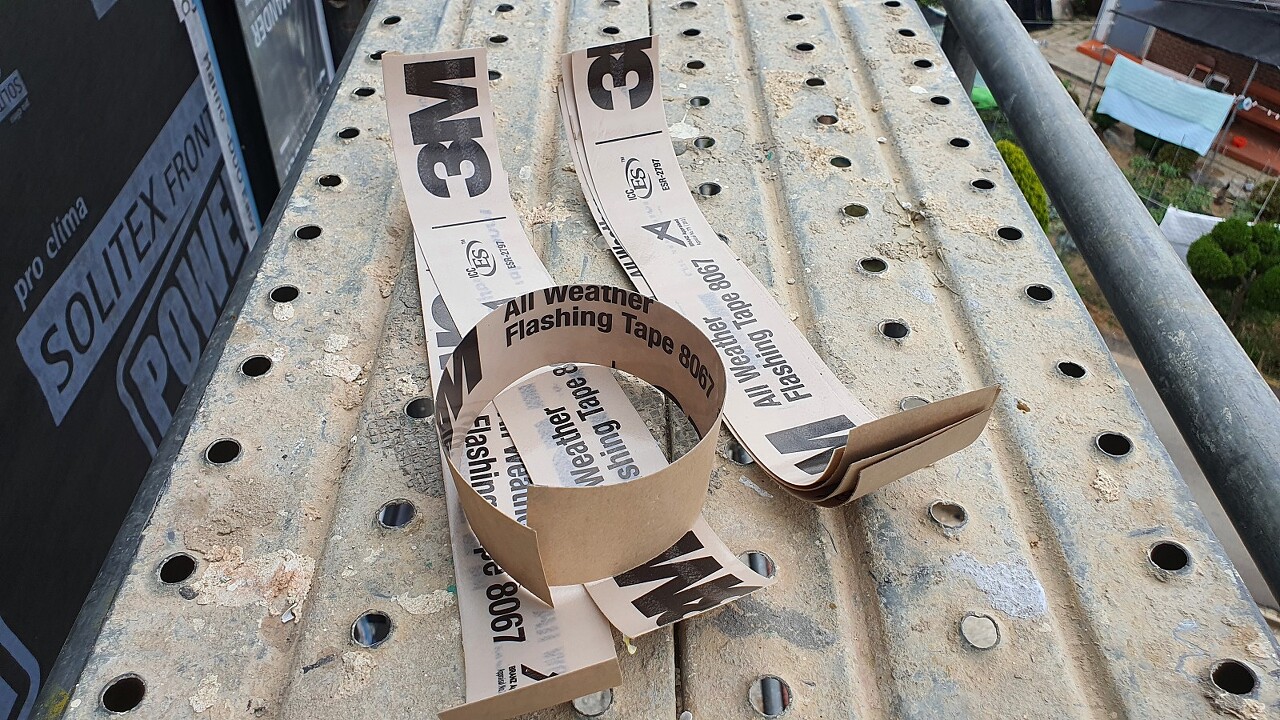

외벽 마감 기밀테이핑 작업과 거실지붕 디자인벽 보강시공도 함께 병행되었습니다.

오늘도 안전시공을 준수하며 작업을 끝마쳤습니다.

감사합니다.

'목조주택 시공완료현장 > 2204화성남양1 49평' 카테고리의 다른 글

220627(월) [화성 남양A동] 31일차 단열재 충진, 화장실 방수 시트 시공(외주) 등 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축  (0) 2022.06.27
220625(토) [화성 남양A동] 30일차 레인 스크린작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.06.26
220624(금) [화성 남양A동] 29일차 아이큐브 하부후레싱, 버그스크린, 내부 목작업[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.06.24
220623(목) [화성 남양A동] 28일차 레인스크린 밑작업[수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.06.23
220617(금) [화성 남양A동] 방통작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.06.18
220524(화) [화성 남양A동] 24일차 거실벽 투습방수지 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.24
220523(월) [화성 남양A동] 23일차 거실오픈천장 골조작업, 지붕방수시트작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.24
220518(화) [화성 남양A동] 20일차 지붕방수시트작업, 거실오픈천장 골조작업, [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.18
220517(화) [화성 남양A동] 19일차 지붕각상작업, 지붕합판작업, 창호시공완료 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.18
220514(토) [화성 남양A동] 17일차 투습방수지 테이핑작업, 박공벽 작업, 룩아웃 작업, 전기팀 작업, [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.05.15

댓글
