목조주택 시공완료현장/2203김천농소 72평

220429 금[김천농소] 25일차 잭서까래 시공, 페이샤 시공, 끝막이블로킹 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 5. 1.

비온 뒤 흐림

- 금일 근무자

팀 장 : 이상민 (5시간)

부팀장 : 이재경 (5시간)

팀 원 : 정태영 (5시간), 천영환 (5시간), 성재욱 (5시간)

​금일품수 (누계) : 3.125품 (총 116.5품)

금일 작업현황

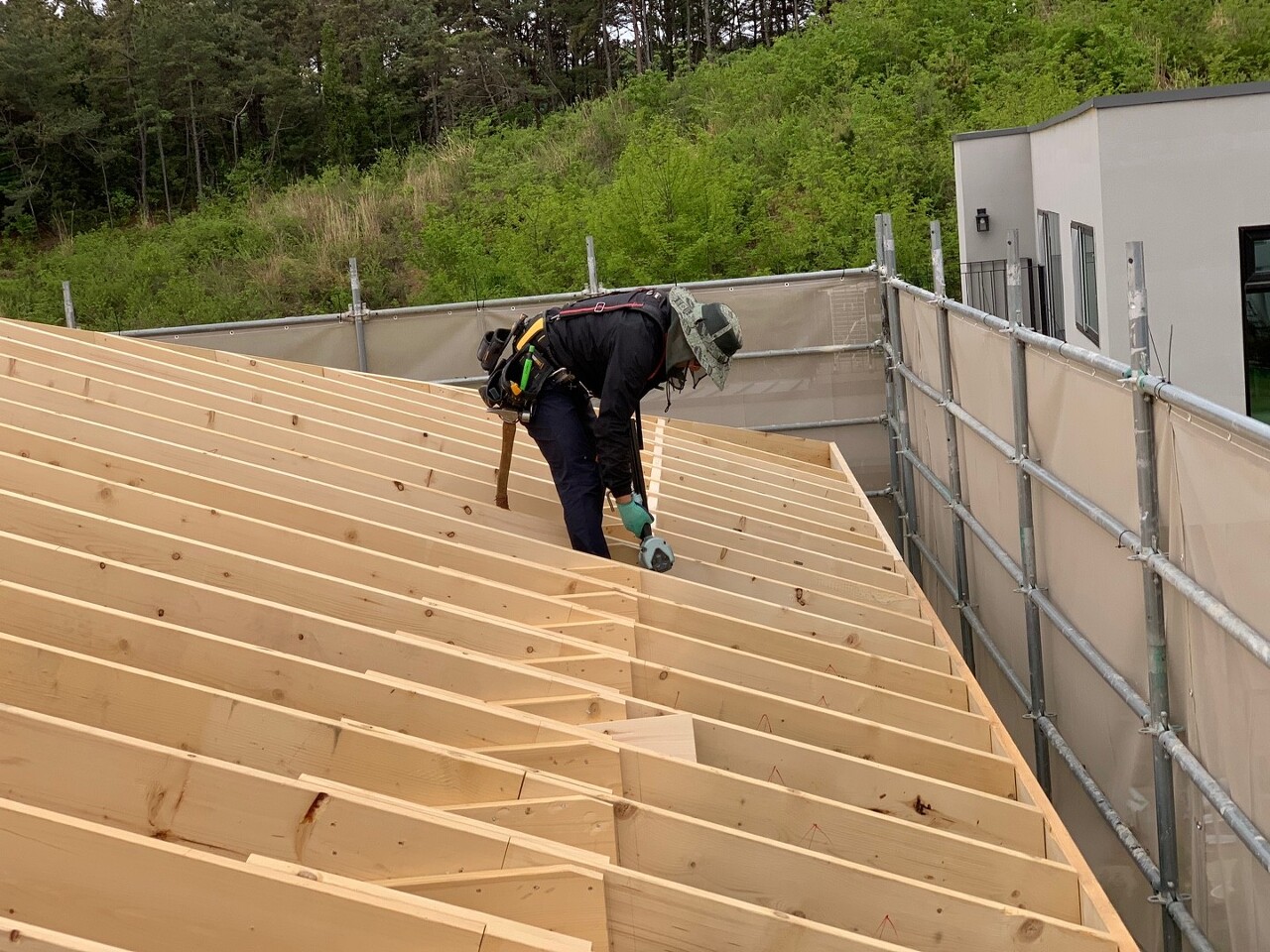

- 잭서까래 시공(완)

- 페이샤 시공(완)

- 사랑방 골조 및 합판시공(완)

- 끝막이블로킹 시공

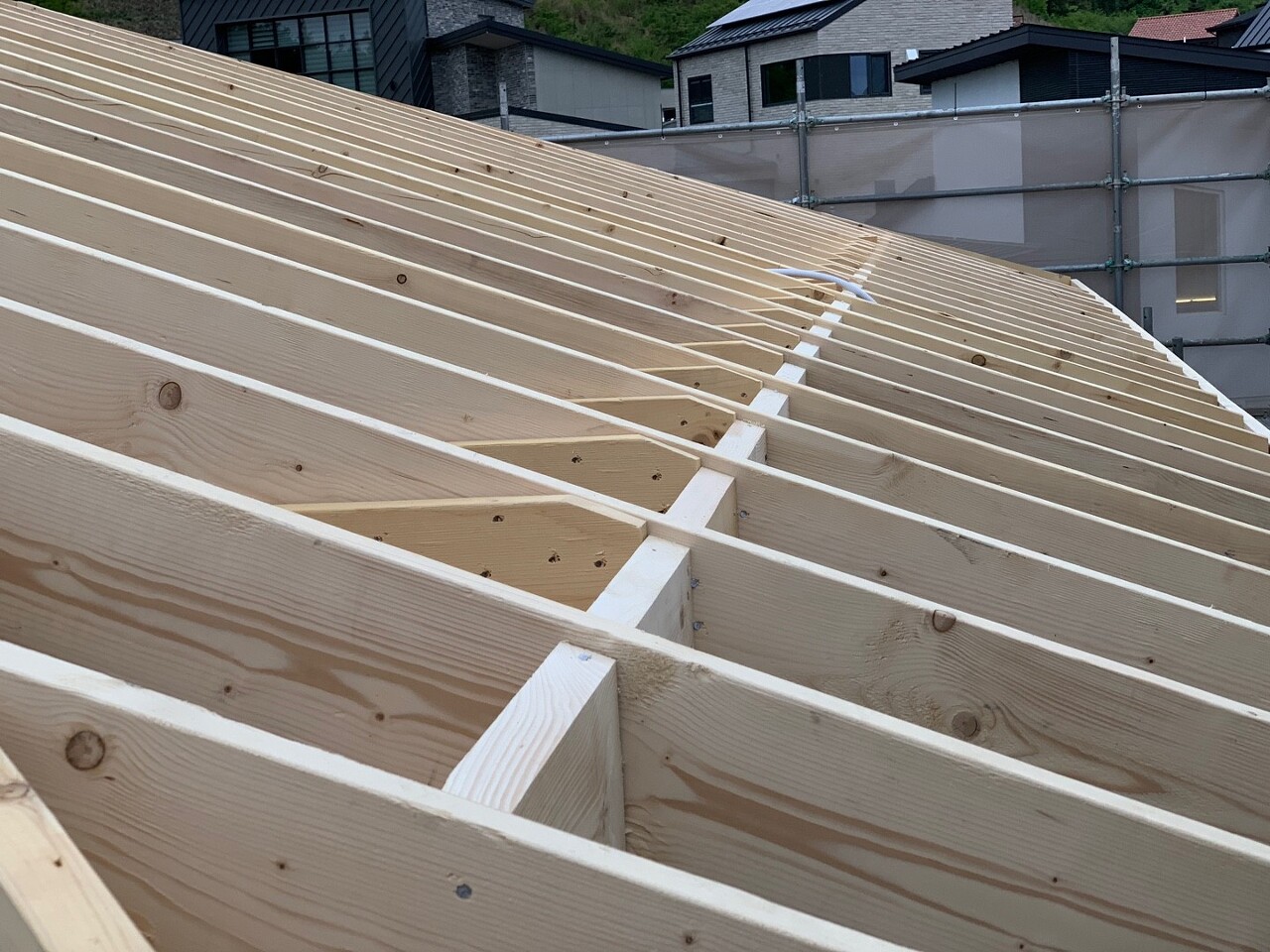

- 서까래 솔리드블로킹 시공

​​

다음 예정작업

- 끝막이블로킹 시공

- 서까래 솔리드블로킹 시공

- 지붕합판 시공

김천 농소에서의 25째입니다.

새벽부터 내린 비로 인해 오전까지 쉬고, 오후부터 업무 시작했습니다.

어제 마무리못한 잭서까래와 페이샤 시공에 집중하는 하루였습니다.

먼제 페이샤 시공부터 완료했습니다.

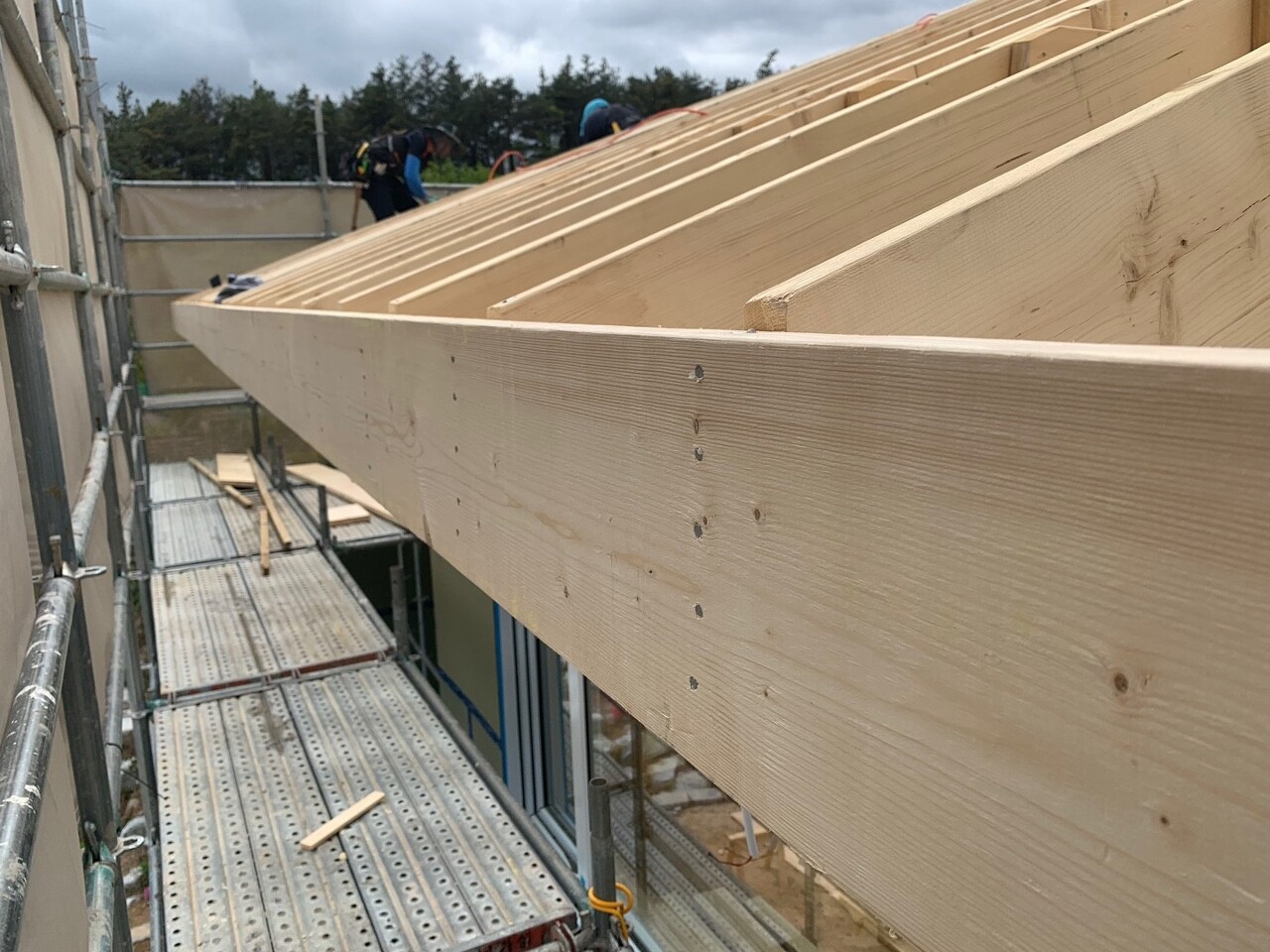

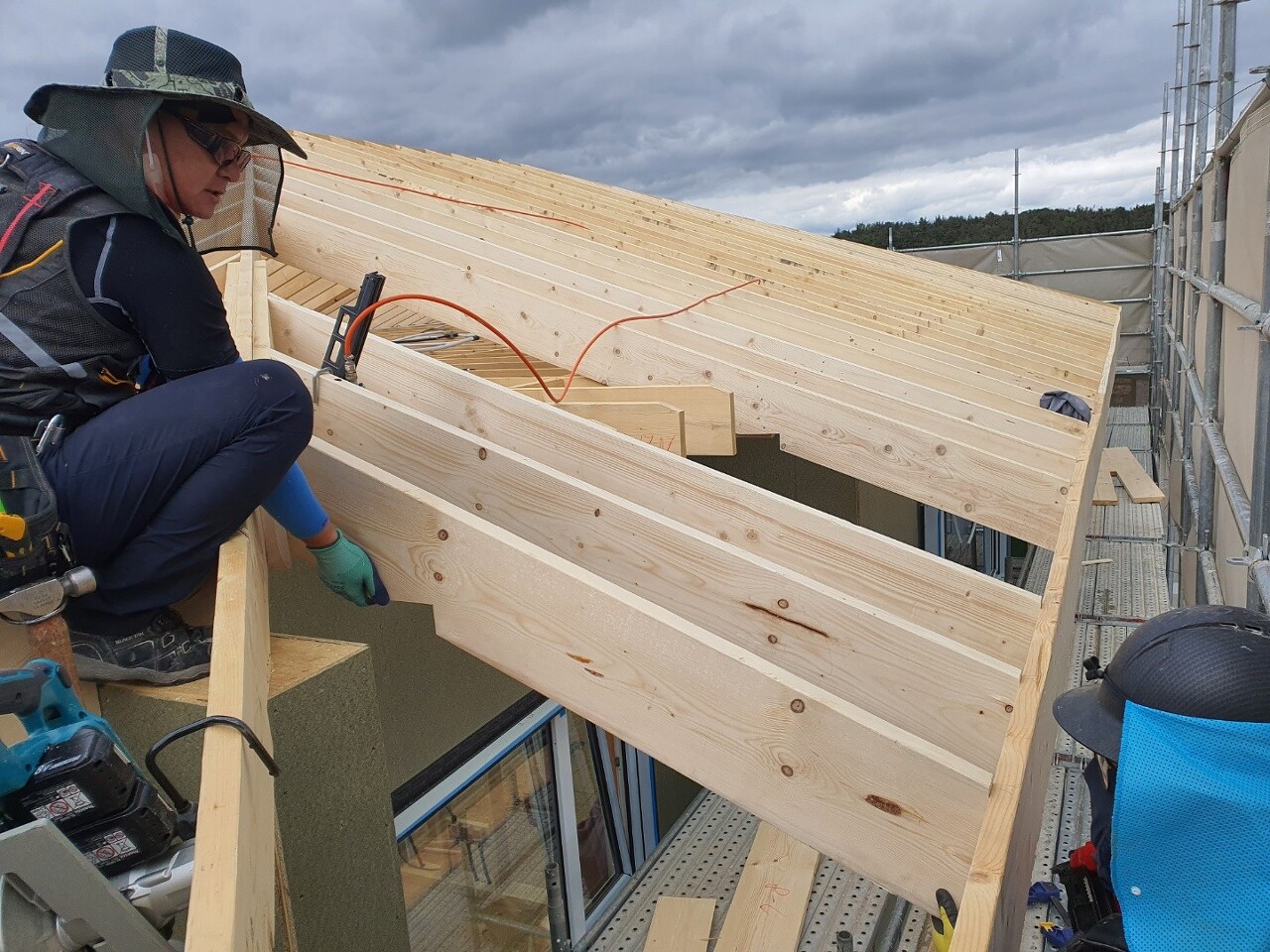

16인치 간격으로 레이아웃 후 서까래에 고정하였습니다.

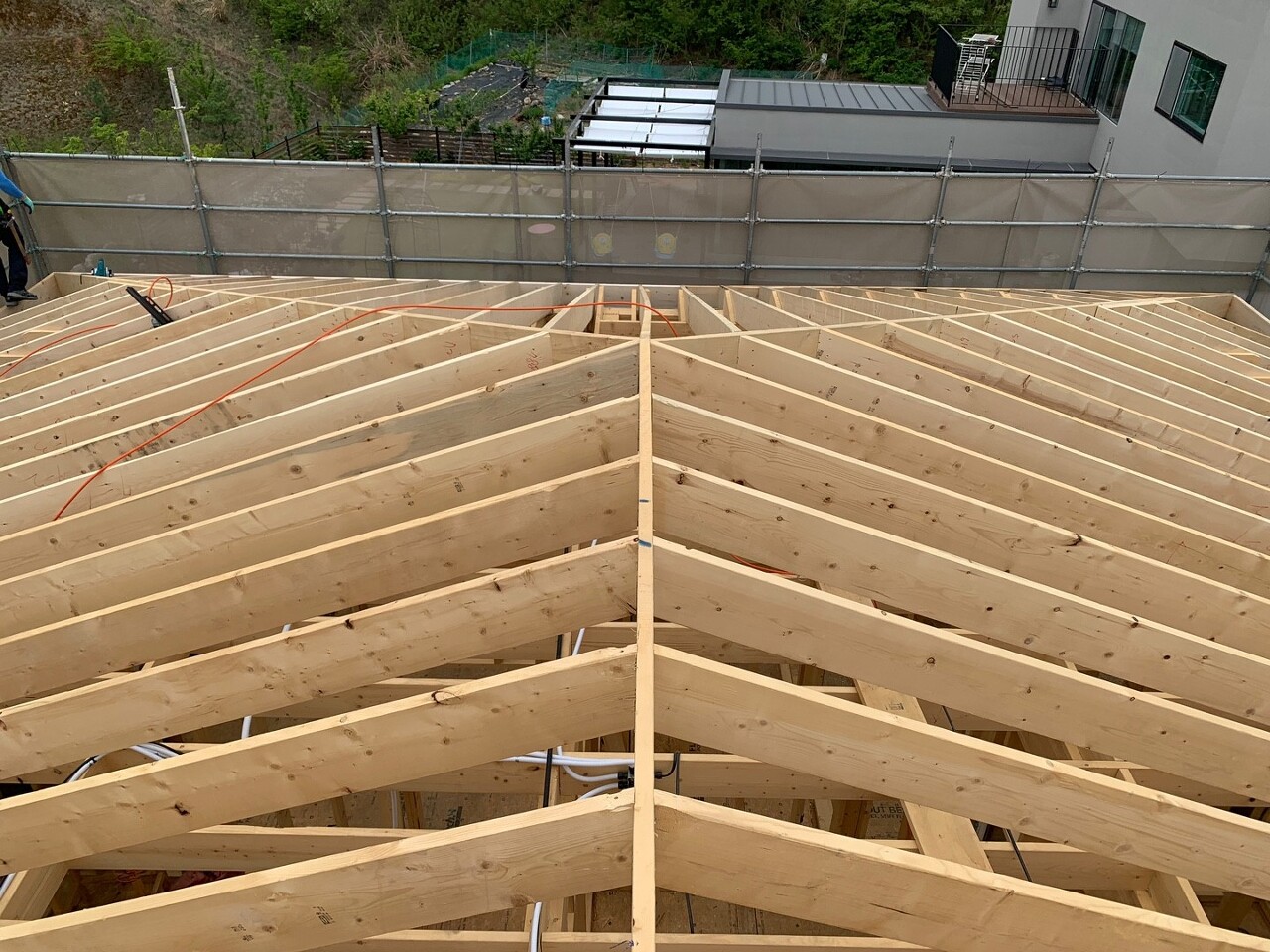

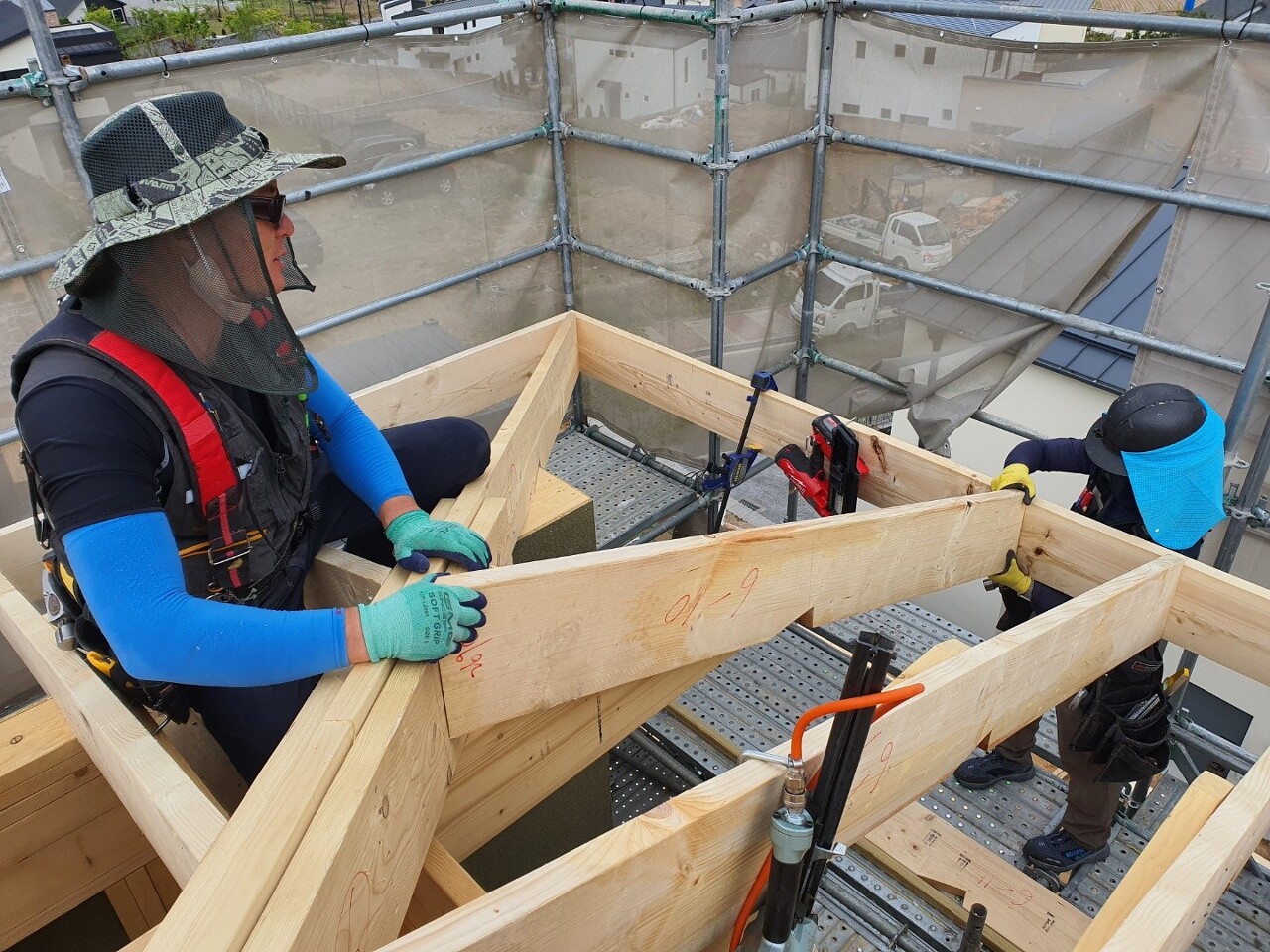

이어서 잭서까래를 시공하였습니다.

탑플레이트가 없는 구간(포인트벽과 가족실 사이)의 잭서까래는 페이샤 시공 후에 설치할 수 있어서 마지막에 시공하였습니다. 마찬가지로 페이샤에 표시된 레이아웃에 맞추어 고정하였습니다.

잭서까래 시공도 끝이 보입니다.

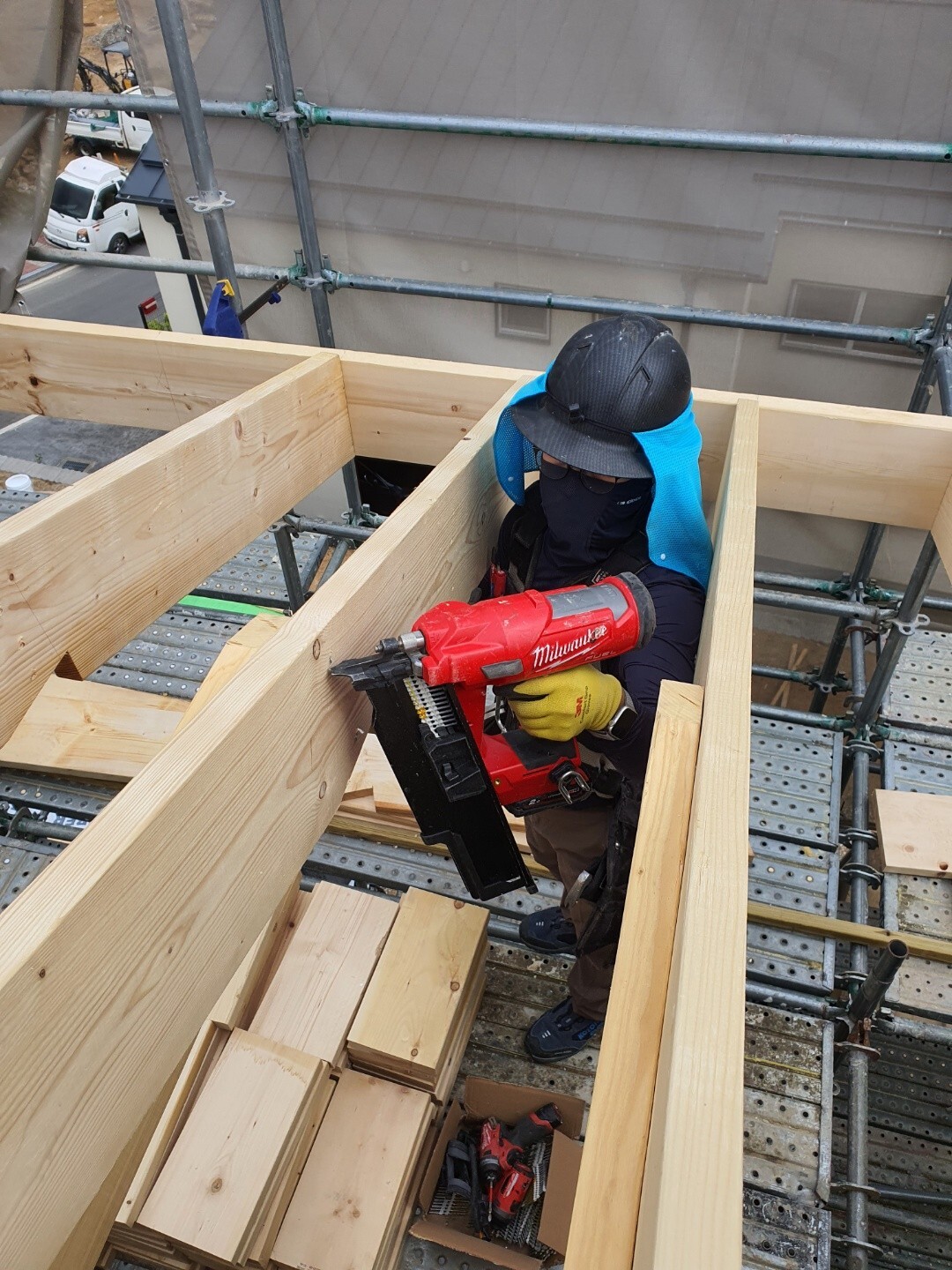

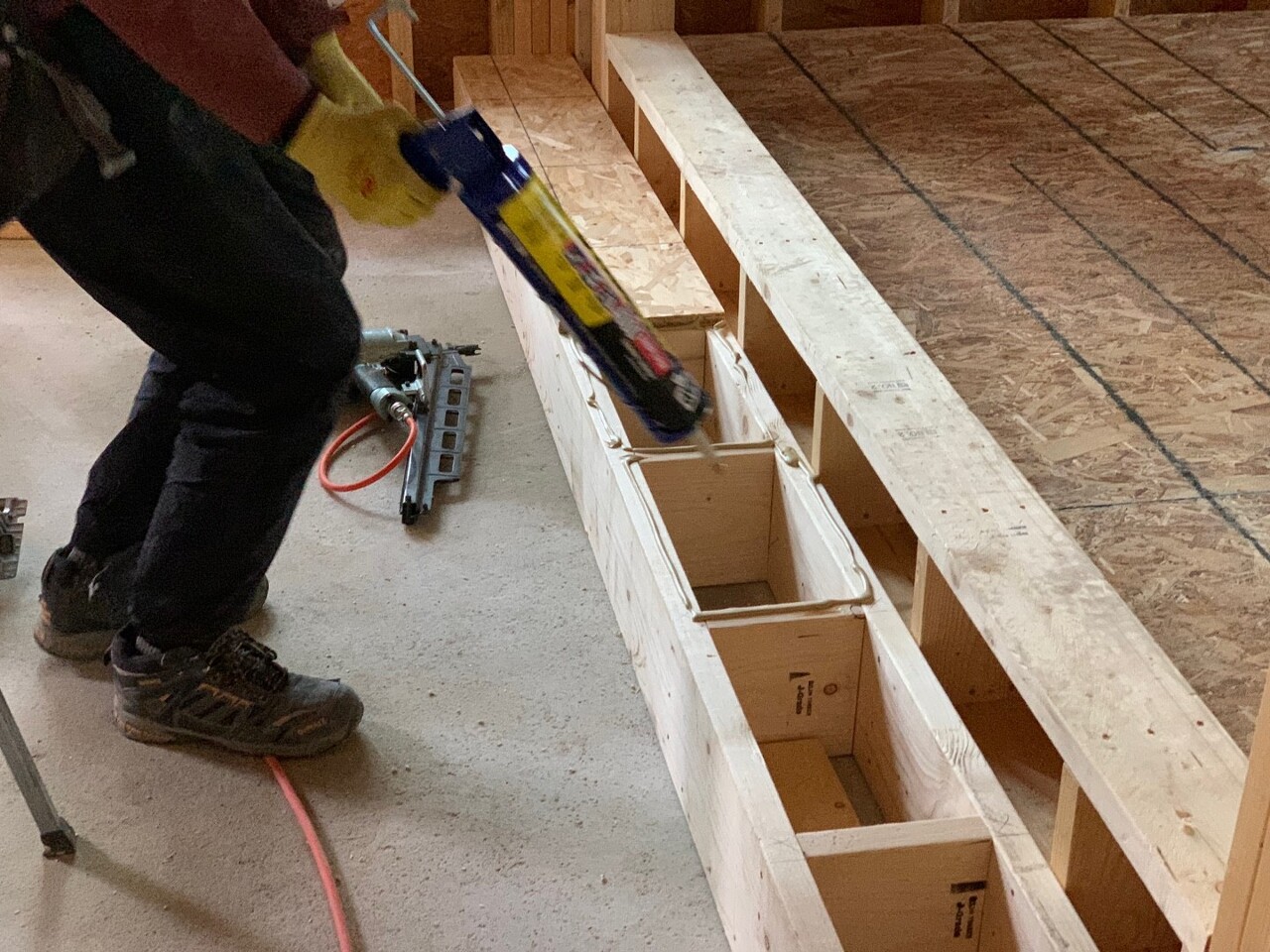

장선과 서까래가 접하는 면적에 골고루 못으로 단단하게 고정하여 줍니다.

잭서까래까지 완료하였습니다.

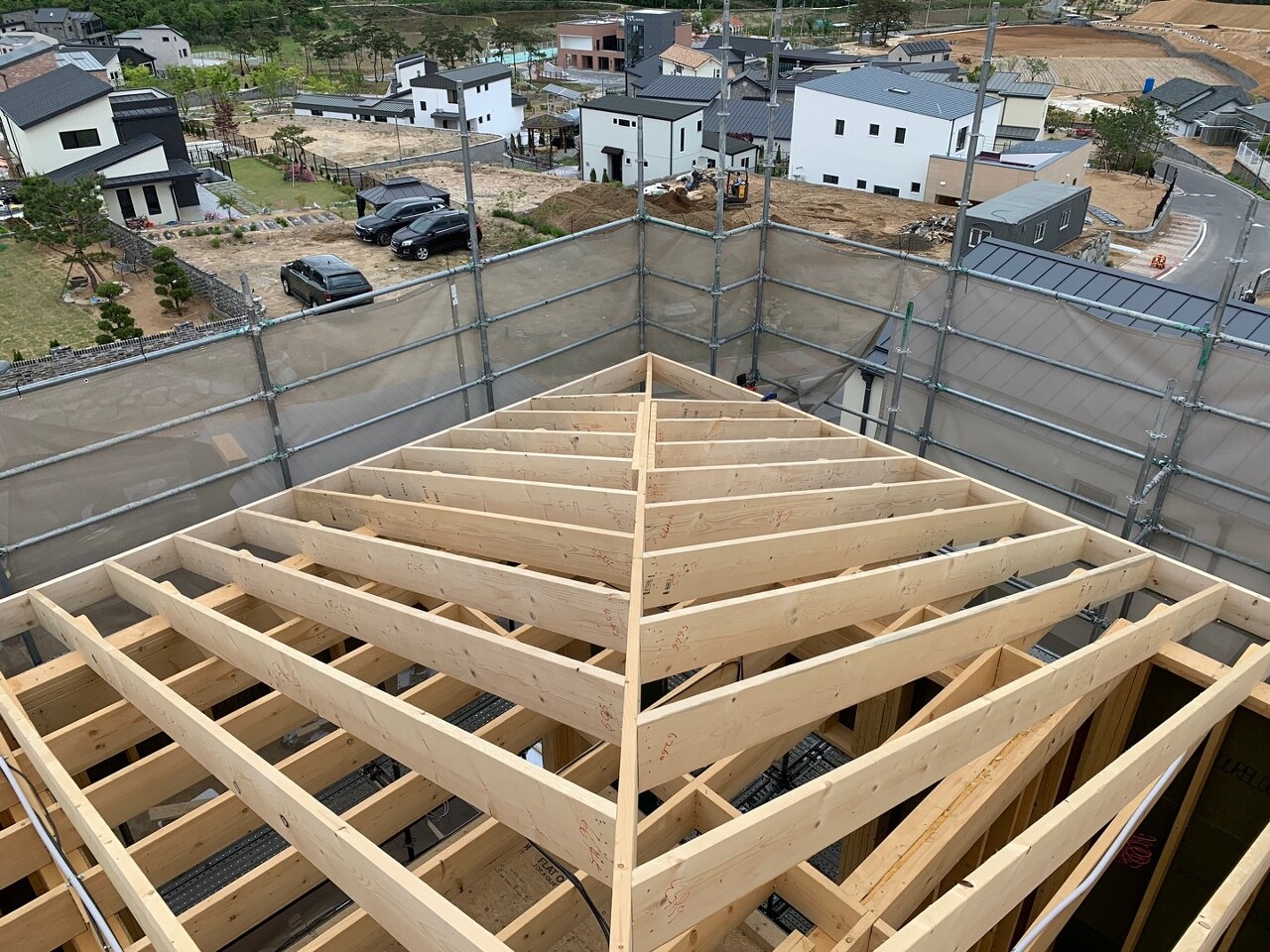

고래등뼈같이 웅장한 느낌의 지붕입니다. ㅎㅎ

사랑방 바닥골조시공 마무리하였습니다.

내부마감까지 완료하면 아주 분위기 좋은 정자의 느낌이 될 듯 합니다.

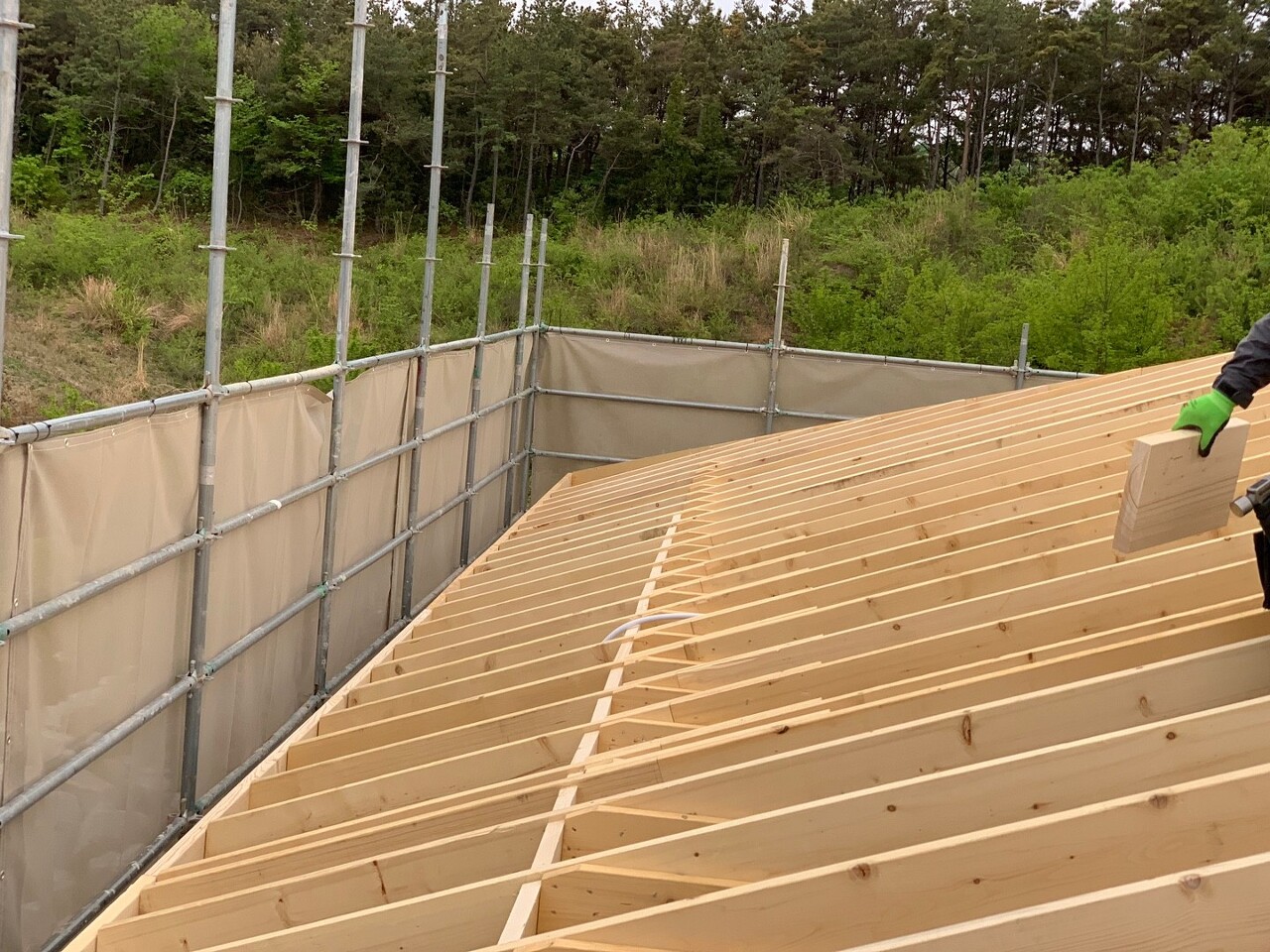

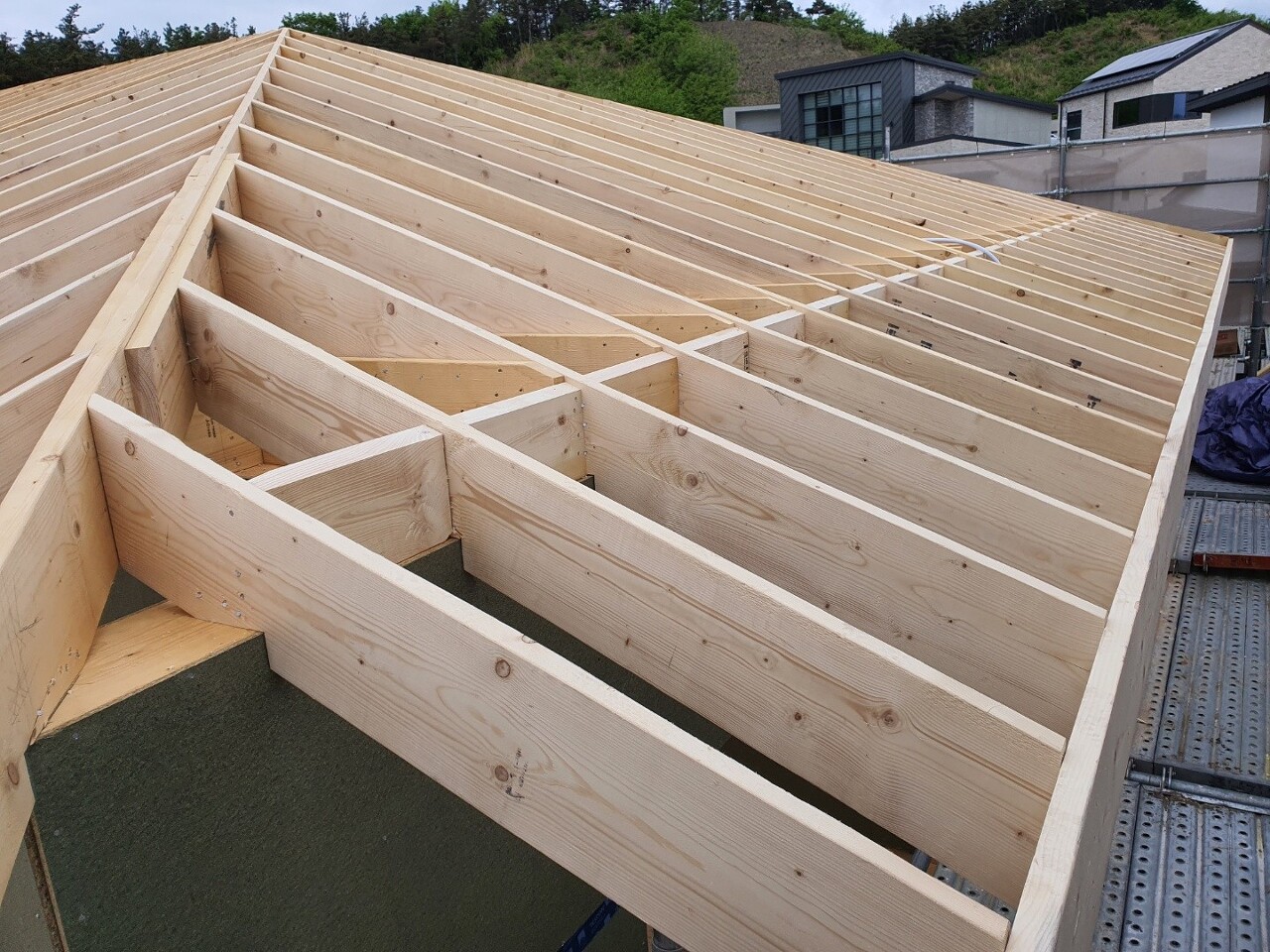

서까래 끝막이블로킹을 시공하였습니다.

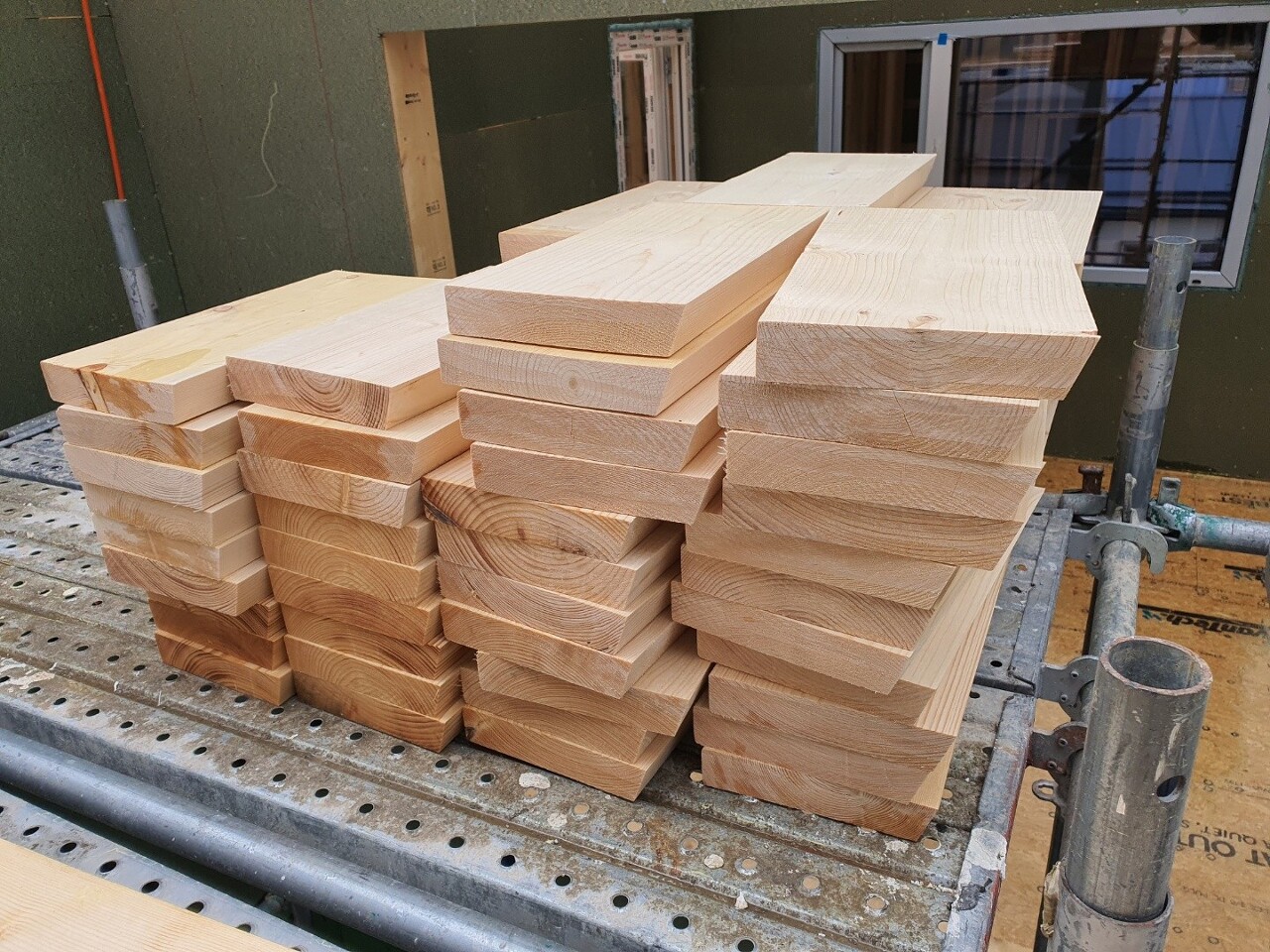

재단된 끝막이블로킹을 비계 상단까지 올린 후에 시공할 위치에 배열합니다.

더블탑플레이트 위에 서까래의 경사각과 맞추어 시공합니다.

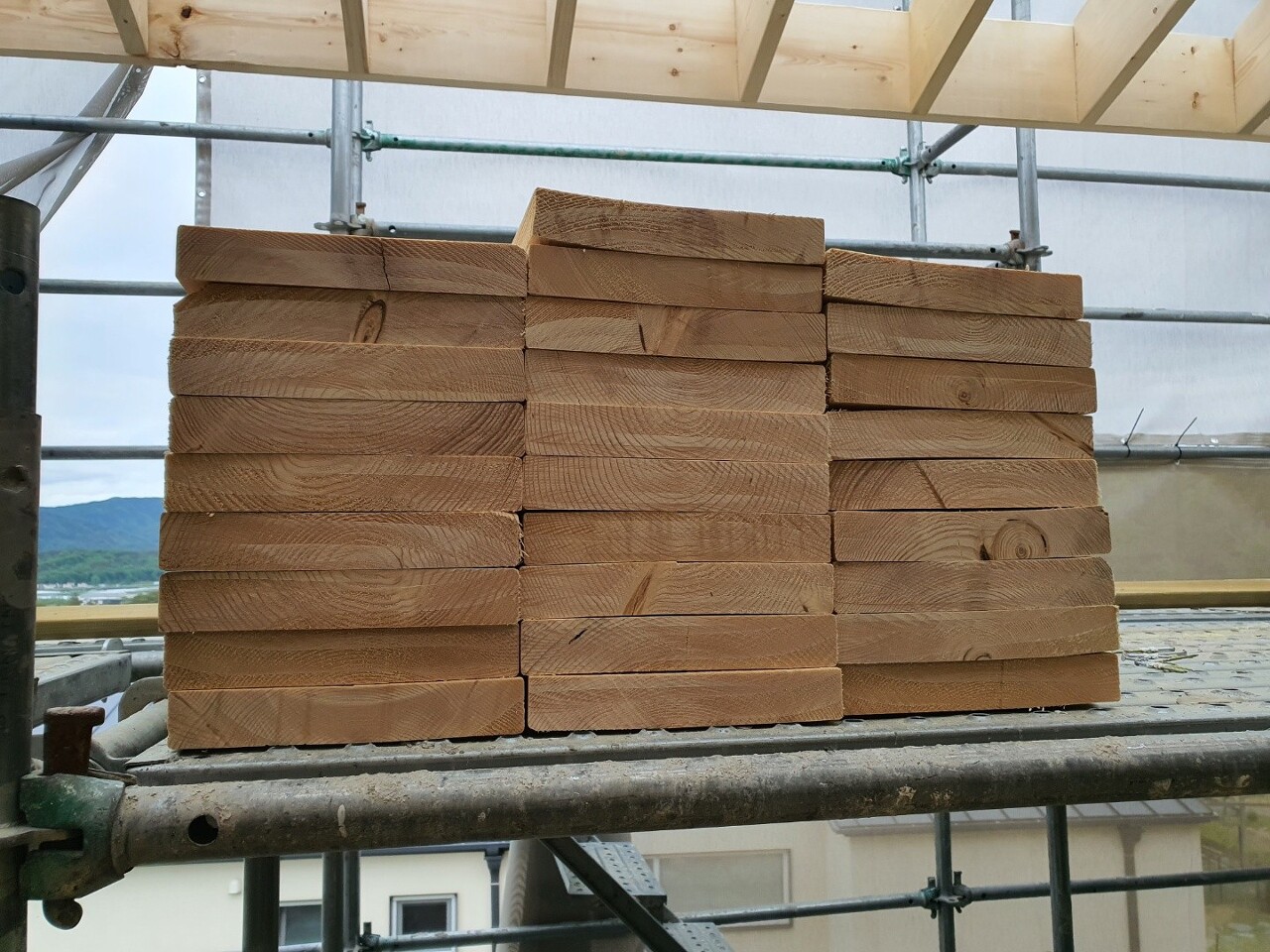

서까래 끝막이블로킹은 서까래보다 조금 작게(약 15mm) 재단되어 시공되어 공기순환구멍 역할을 합니다.

서까래 끝막이블로킹은 약 70% 완료했습니다.

오늘 일과는 여기까지입니다.

내일은 서까래의 끝막이블로킹, 솔리드블로킹완료 및 지붕합판시공예정입니다.

팀원분들 모두 수고많으셨습니다.

꿀잠 주무시고 내일도 화이팅입니다!!!

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220506 금[김천농소] 31일차 합판 테이핑작업, 외부단열재 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.07
220505 목[김천농소] 30일차 방통블로킹, 태고합판 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.06
220504 수[김천농소] 29일차 지붕 방수시트 시공, 방통블로킹 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.05
220503 화[김천농소] 28일차 천장장선 단열재 충진, 지붕 합판 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.04
220430 토[김천농소] 26일차 서까래 끝막이블로킹, 솔리드블로킹 시공, 소핏네일러, 소핏룩아웃 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.01
220428 목[김천농소] 24일차 잭서까래 시공, 페이샤 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (2) 2022.04.28
220427 수[김천농소] 23일차 잭서까래 재단 및 시공, 외벽합판 테이핑작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.27
220424 일[김천농소] 22일차 서까래 시공, 전기팀, 창호팀 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.27
220423 토[김천농소] 21일차 외벽 합판 시공, 합판 테이핑작업, 마룻대, 서까래 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.25
220422 금[김천농소] 20일차 외벽 합판 시공, 창문틀 테이핑작업, 가새 해체작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.23

댓글
