목조주택 시공완료현장/2203세종시아름동2 (65평)

220409 토 [세종시 아름동2] 26일차 : 아이큐브(세라믹사이딩) 시공, 현관문 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 4. 10.

날씨 : 맑음

- 금일 근무자

팀 장 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 김용귀 (8시간), 이희철 (8시간)

예비팀장 : 박선민(8시간)

금일품수 (누계) : 5.00품 (총 141.26품)​

- 아이큐브(세라믹사이딩) 시공

- 현관문 시공

- 외벽 하이클레딩 밑작업

- 설비 등

다음 예정작업

- 아이큐브(세라믹사이딩) 시공

- 설비 등

세종시 아름동에서 안전하고 재미있게 집 짓기 26일차 입니다.​

오늘은 어제에 이어 전팀원이 아이큐브(세라믹사이딩) 시공 위주로 진행하였습니다.

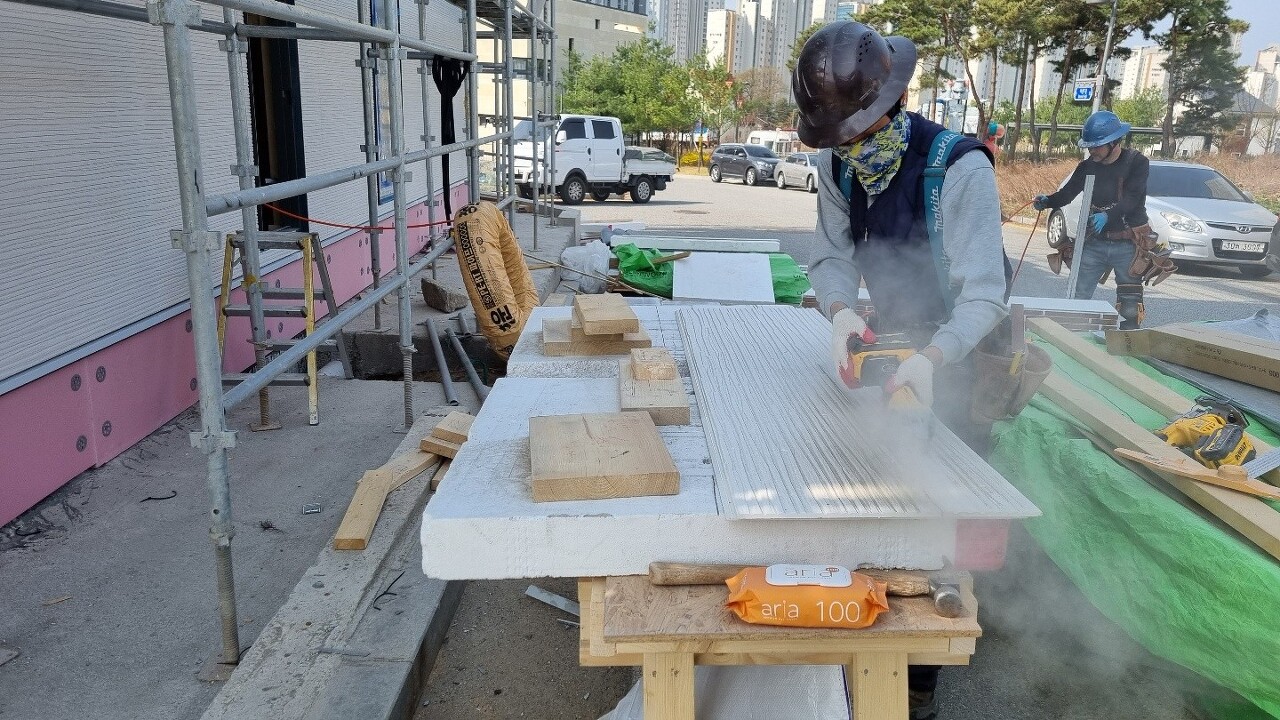

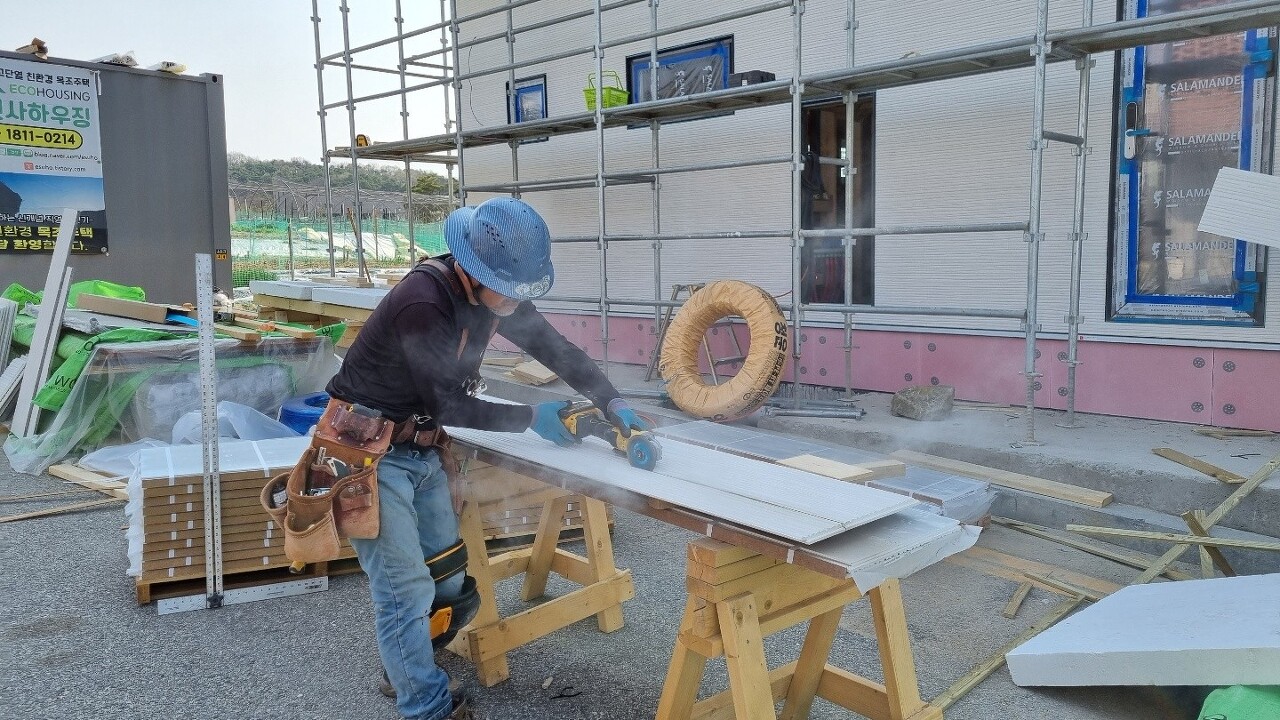

오늘도 소장님과 박선민예비팀장님이 세라믹사이딩 재단을 담당하였습니다.

정밀재단을 위하여 칼금을 그은후 그라인더로 재단합니다.

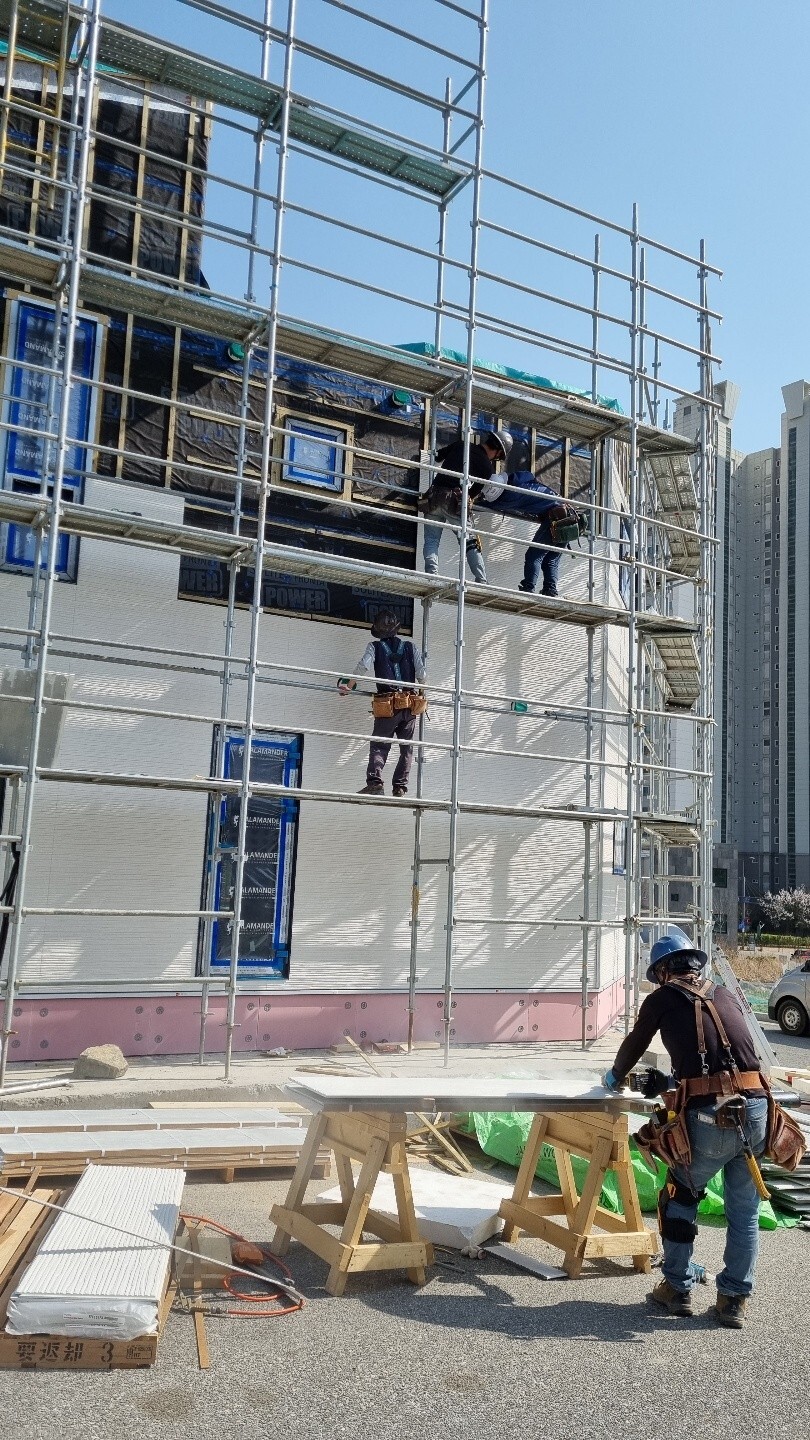

시공은 부팀장님, 용귀빌더, 희철빌더가 담당하였습니다.

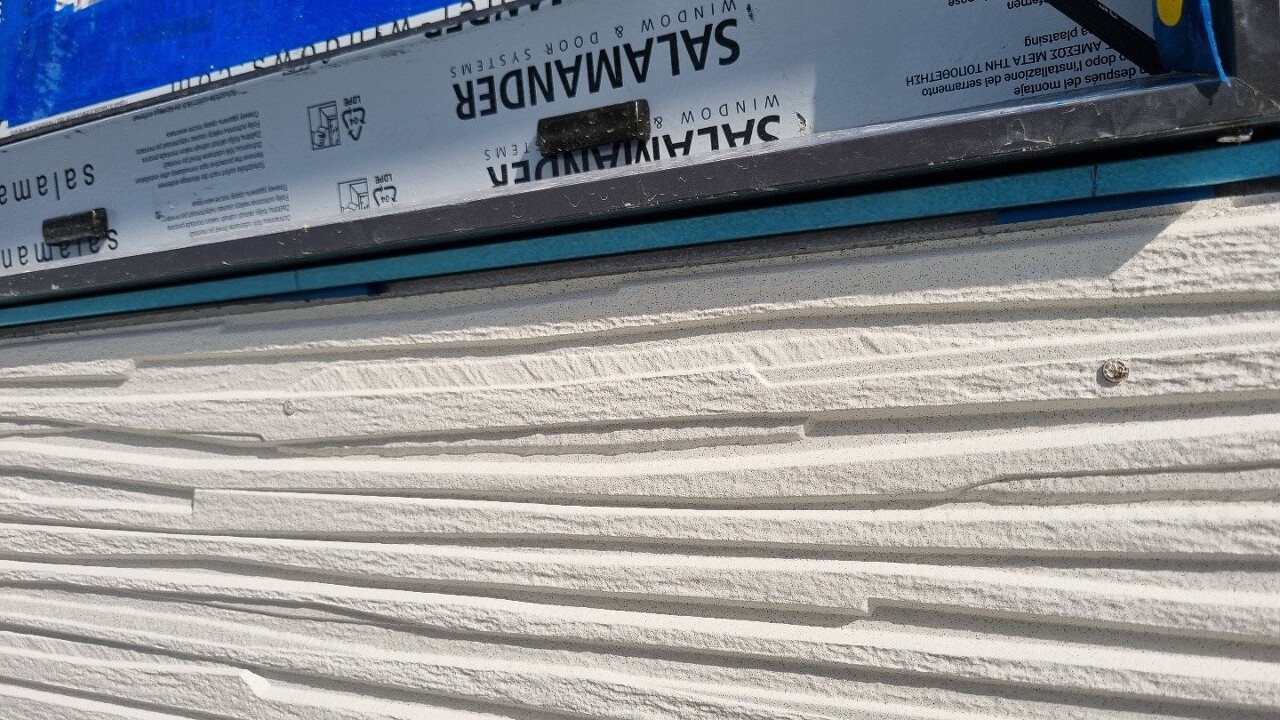

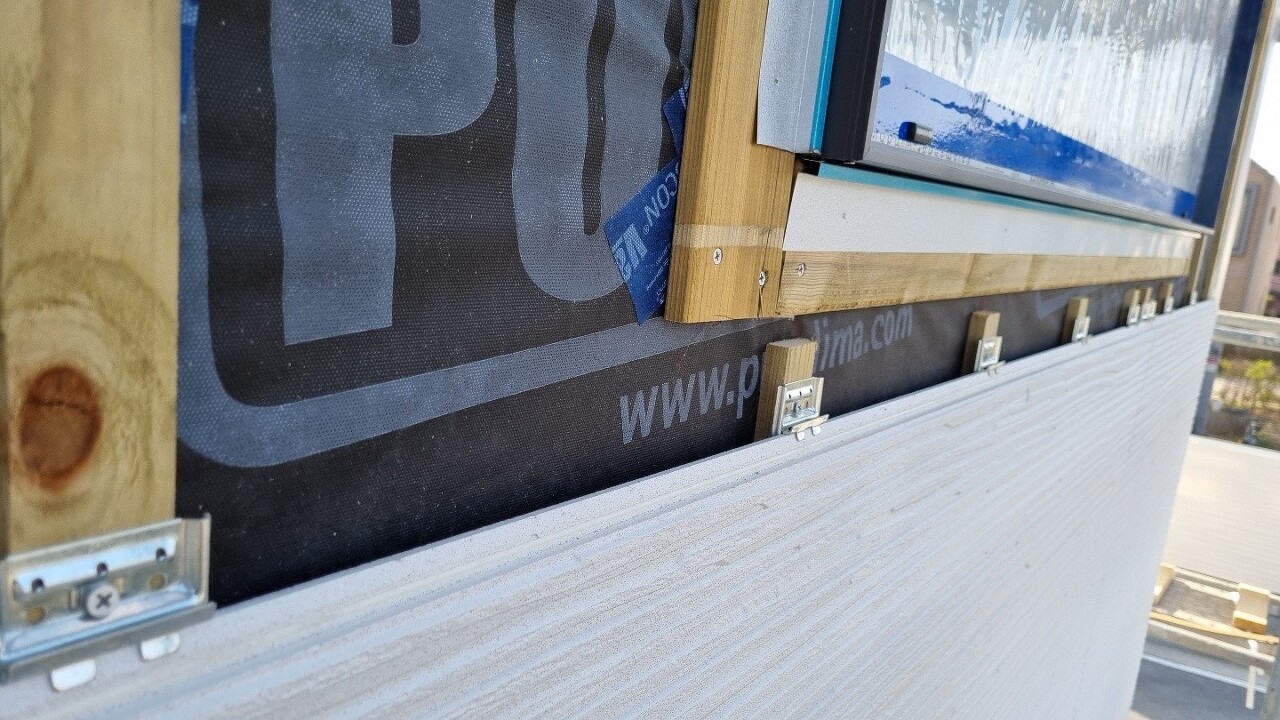

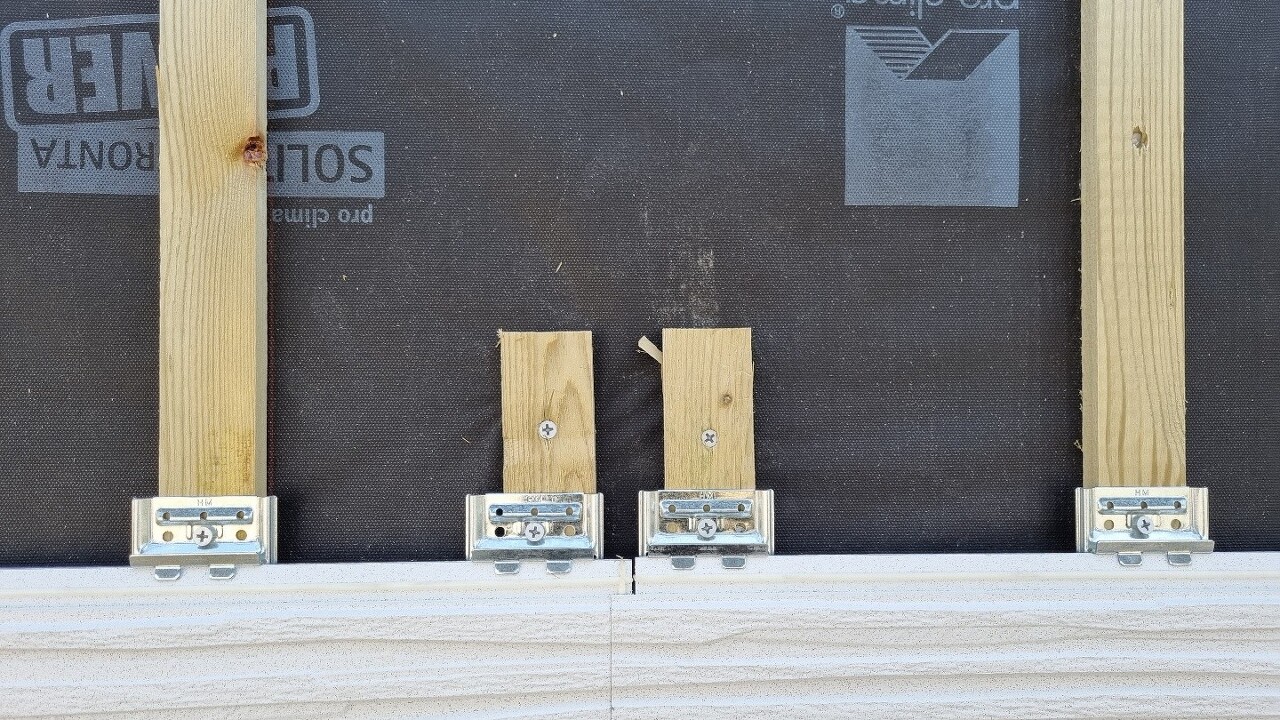

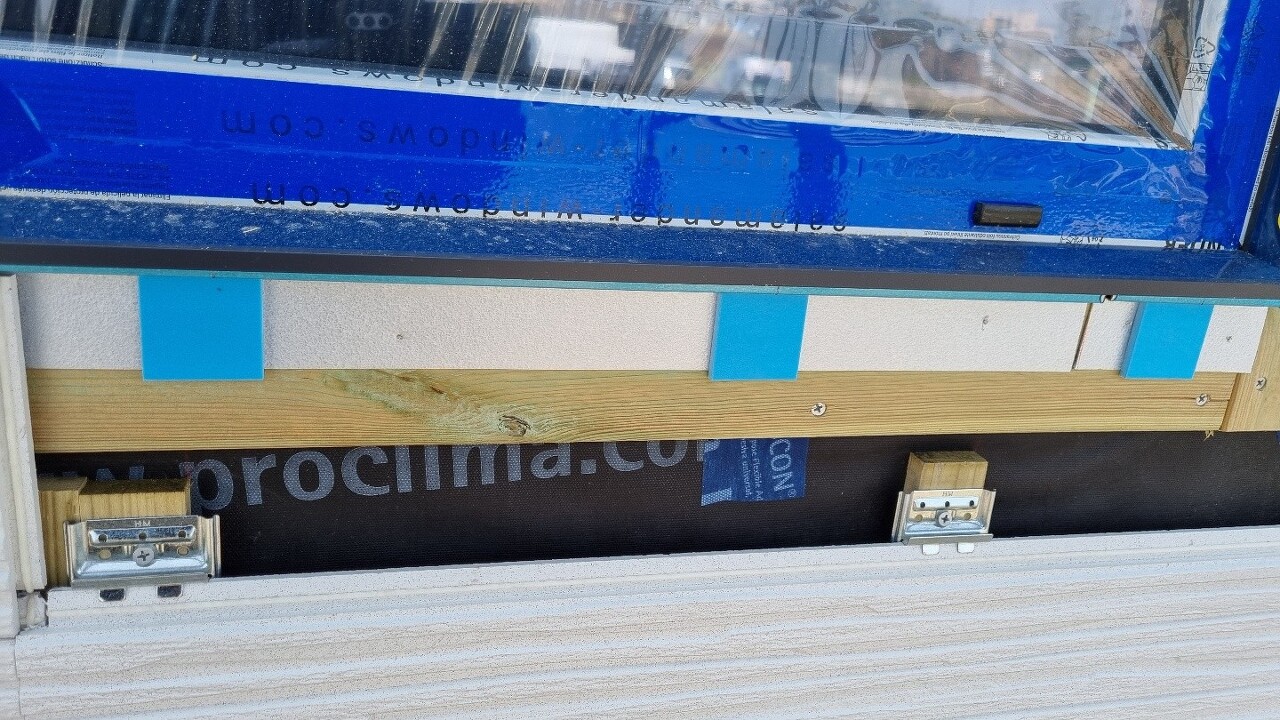

레인 스크린 자리에 세라믹사이딩 전용클립을 끼우고 클립을 최대한 밀착시켜 피스로 고정합니다.

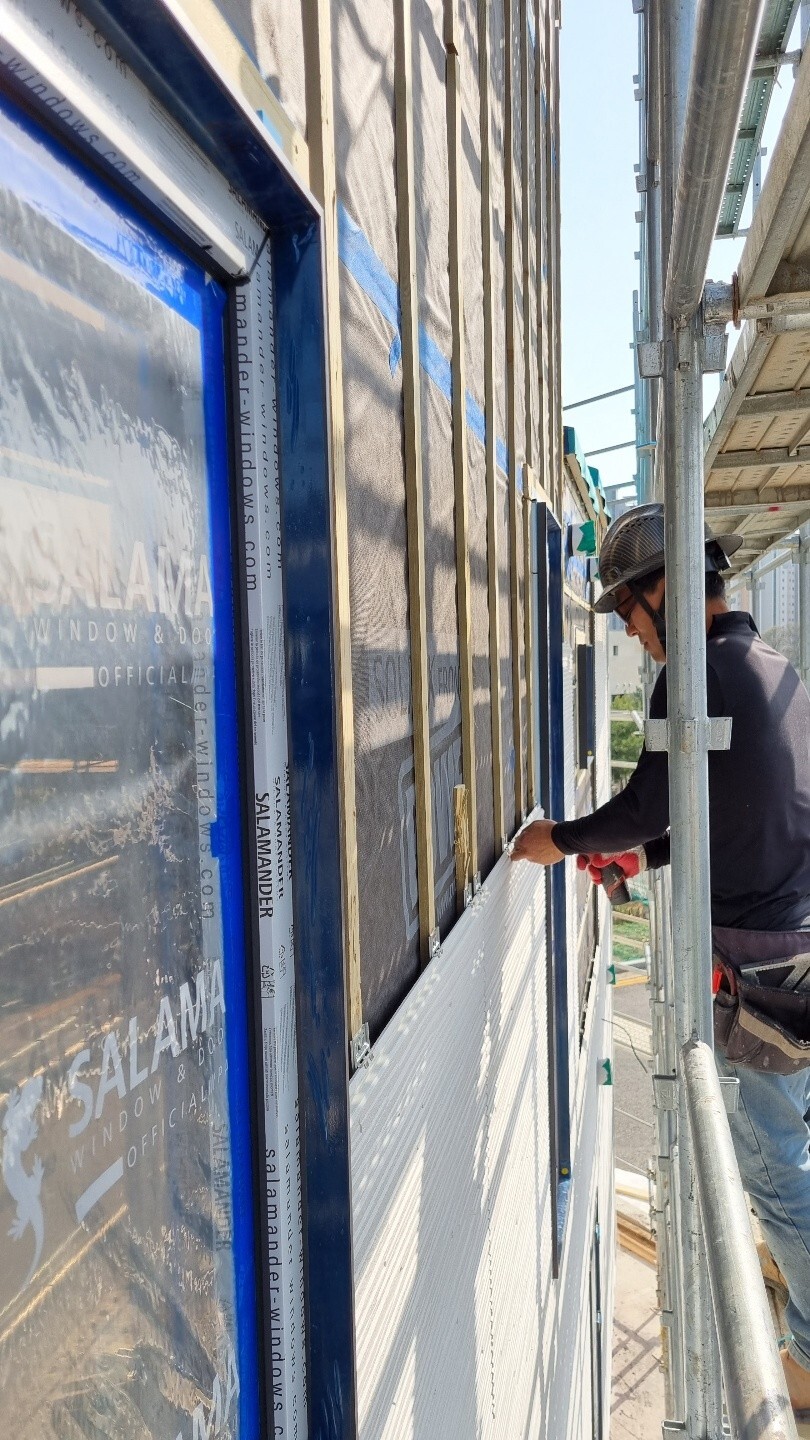

세라믹사이딩 이음매부분에 레인스크린이 없어 전용클립을 고정할 수 없으면 별도의 상자리를 만들어 주어 견고하게 세라믹사이딩을 고정하였습니다.

클립 시공이 어려운 부분과 창호 부분 등에는 아이큐브 간격재를 넣어주고 드릴로 구멍을 뚫어서, 아이큐브 전용 못으로 고정해주었습니다.

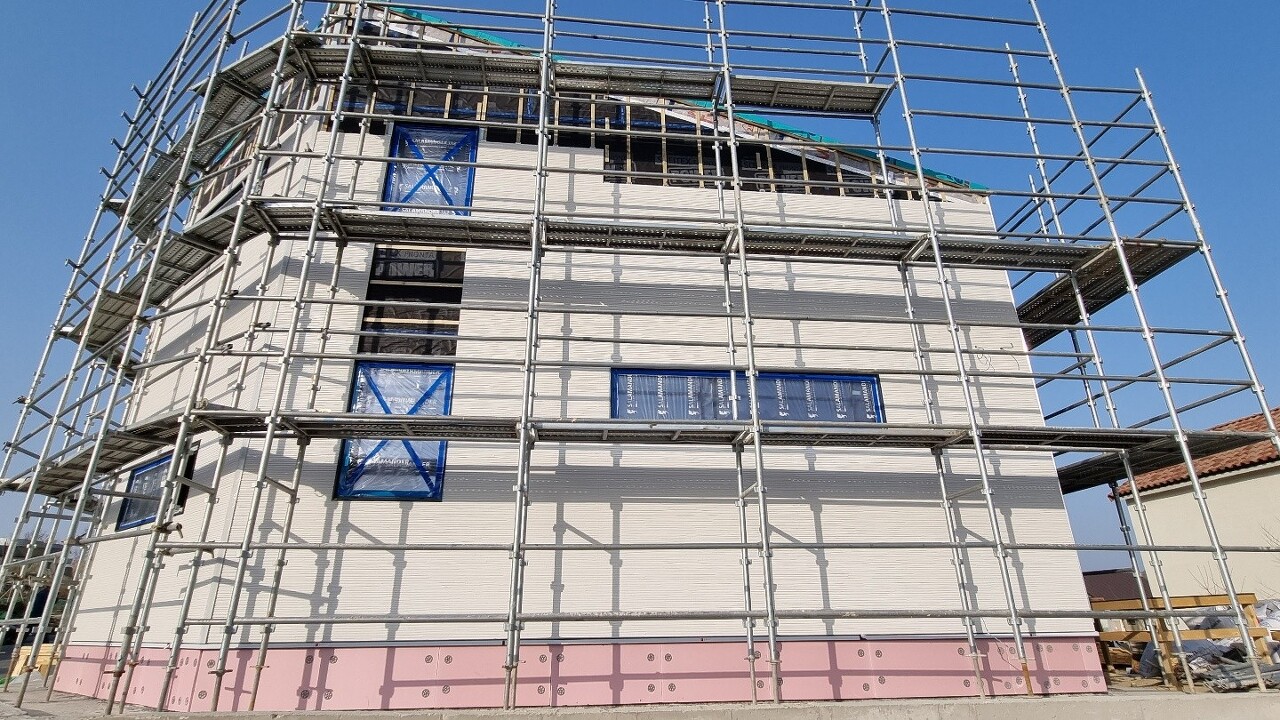

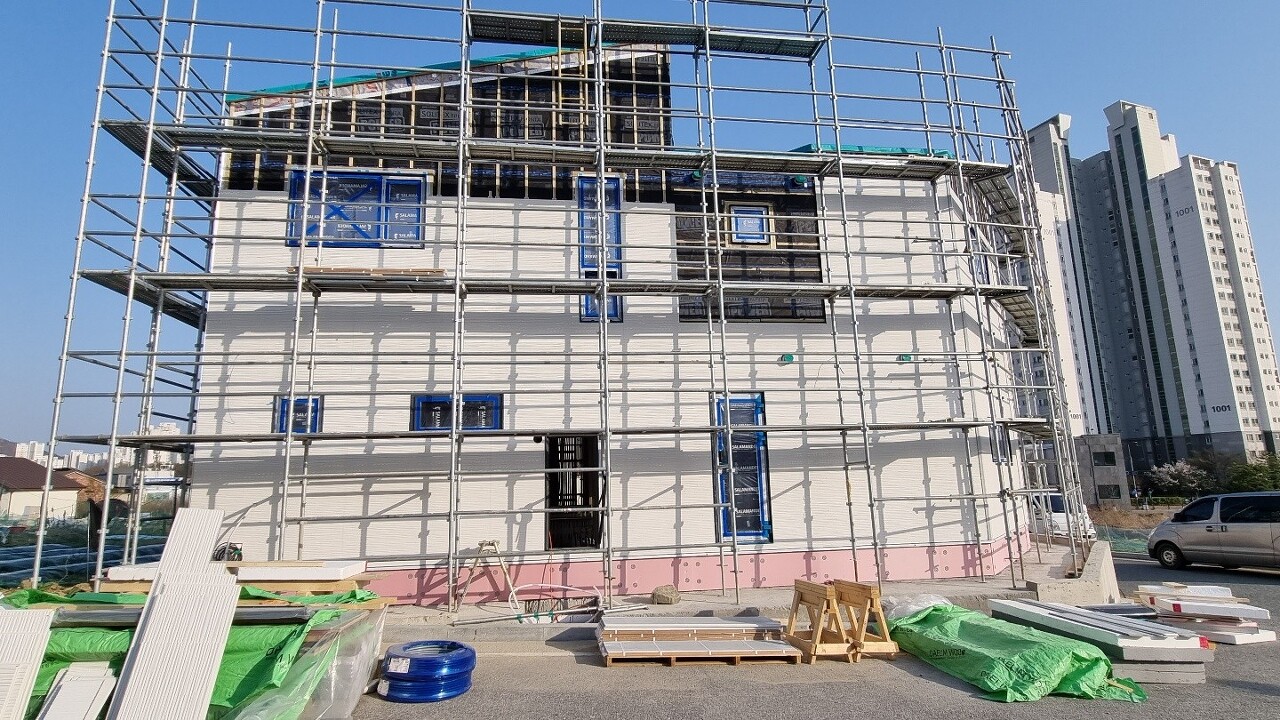

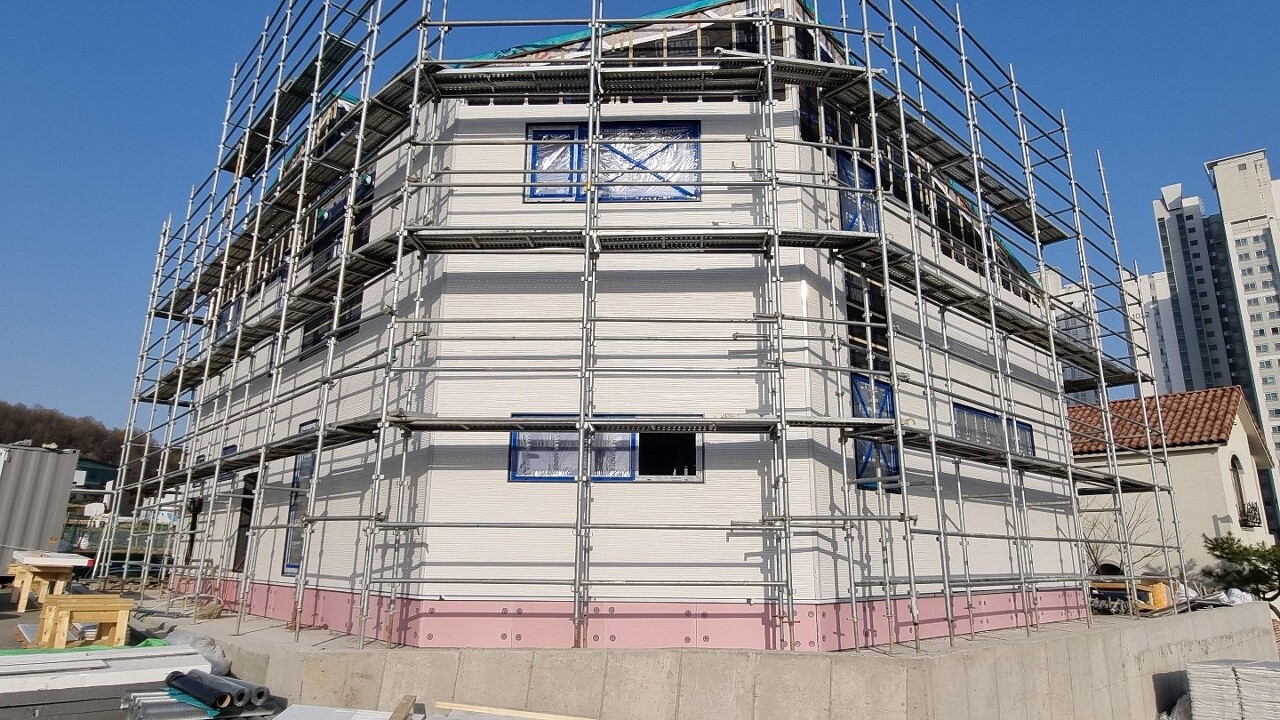

다음은 오늘까지 진행한 세라믹사이딩 시공사진입니다.

다음은 세라믹사이딩에대한 설명입니다.

출처 : 대림우드.

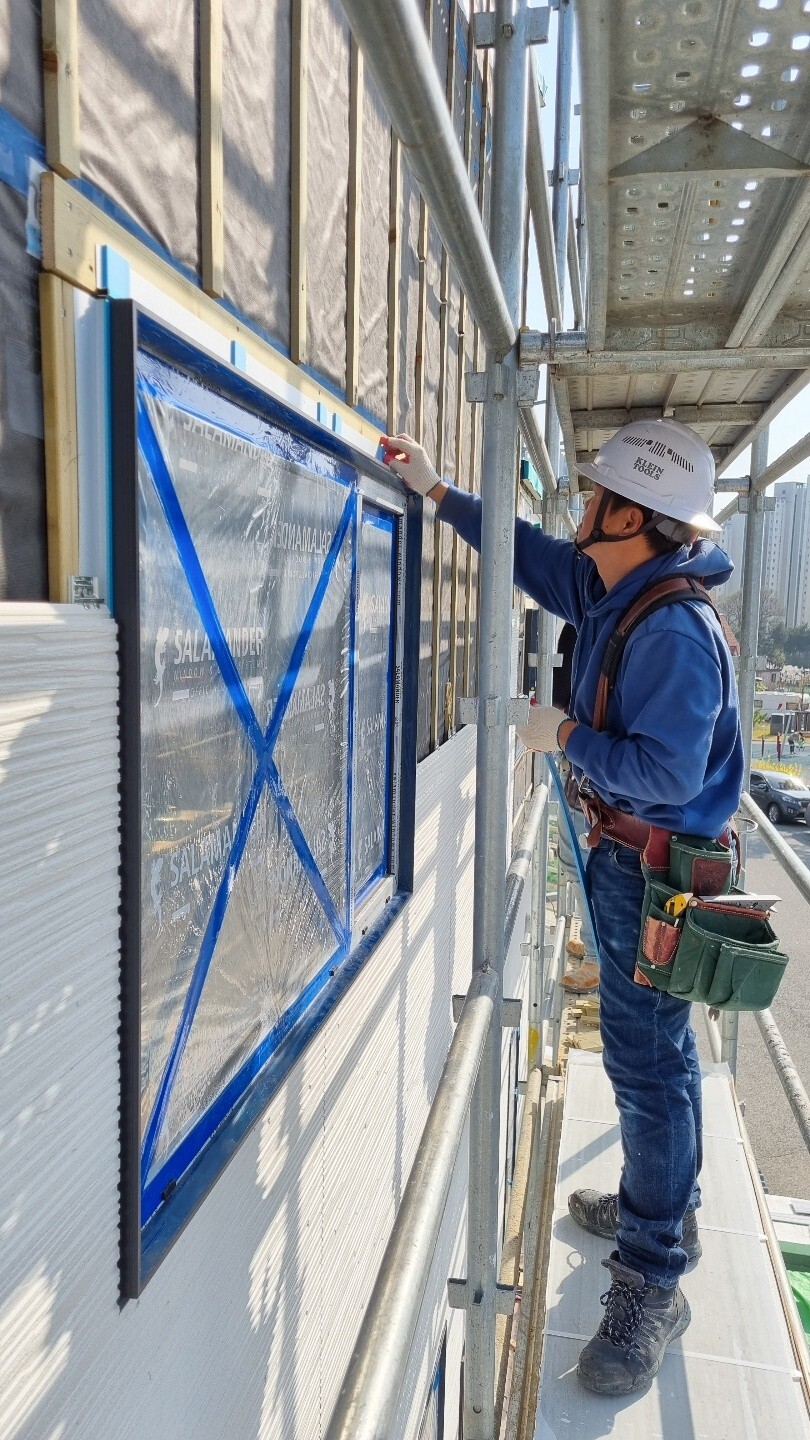

다음은 팀장님이 현관문시공을 진행하였습니다.

다음은 설비팀에서 진행한 시공사진입니다.

오늘은 여기까지입니다.​

청소와 현장정리로 하루를 마무리하였습니다.

저희는 일요일 하루 쉬고, 월요일에 돌아오겠습니다.

팀원모두 고생하셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2203세종시아름동2 (65평)' 카테고리의 다른 글

세종시아름동2 설비,에어컨,열회수환기장치 배관  (0) 2022.04.17
220416 토 [세종시 아름동2] 30일차 : 세라믹사이딩 시공, 레인스크린 시공, 버그스크린 , 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.16
220415 금 [세종시 아름동2] 29일차 : 세라믹사이딩 시공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.16
220412 화 [세종시 아름동2] 28일차 : 메탈라스망 시공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.13
220411 월 [세종시 아름동2] 27일차 : 아이큐브(세라믹사이딩) 시공, 창호 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.12
220408 금 [세종시 아름동2] 25일차 : 아이큐브(세라믹사이딩) 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.10
220407 목 [세종시 아름동2] 24일차 : 레인스크린 작업, 외날후레싱 작업, 아이큐브(세라믹사이딩) 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.08
220406 수 [세종시 아름동2] 23일차 : 레인스크린 작업, 창호 후레싱작업, 아스팔트프라이머 도포 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220405 화 [세종시 아름동2] 22일차 : 지붕 합판시공, 지붕 방수시트 작업, 레인스크린 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.06
220404 월 [세종시 아름동2] 21일차 : 방통라인 방수합판시공, 레인스크린 작업, 징크시공 상작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.04

댓글
