목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220330 수 [전주 장동] 37일 내부목작업, 징크시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 3. 31.

날씨 : 비

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 백경운 (8시간), 김수현 (8시간), 최병균 (8시간), 최용모 (8시간)

금일품수 (누계) : 5품 (총 207.125 품)

<금일 작업현황>

- 내부목작업

- 징크시공

<내일 예정작업>

- 세라믹사이딩 시공

- 수성연질폼 시공

전주 장동 37일차 입니다.

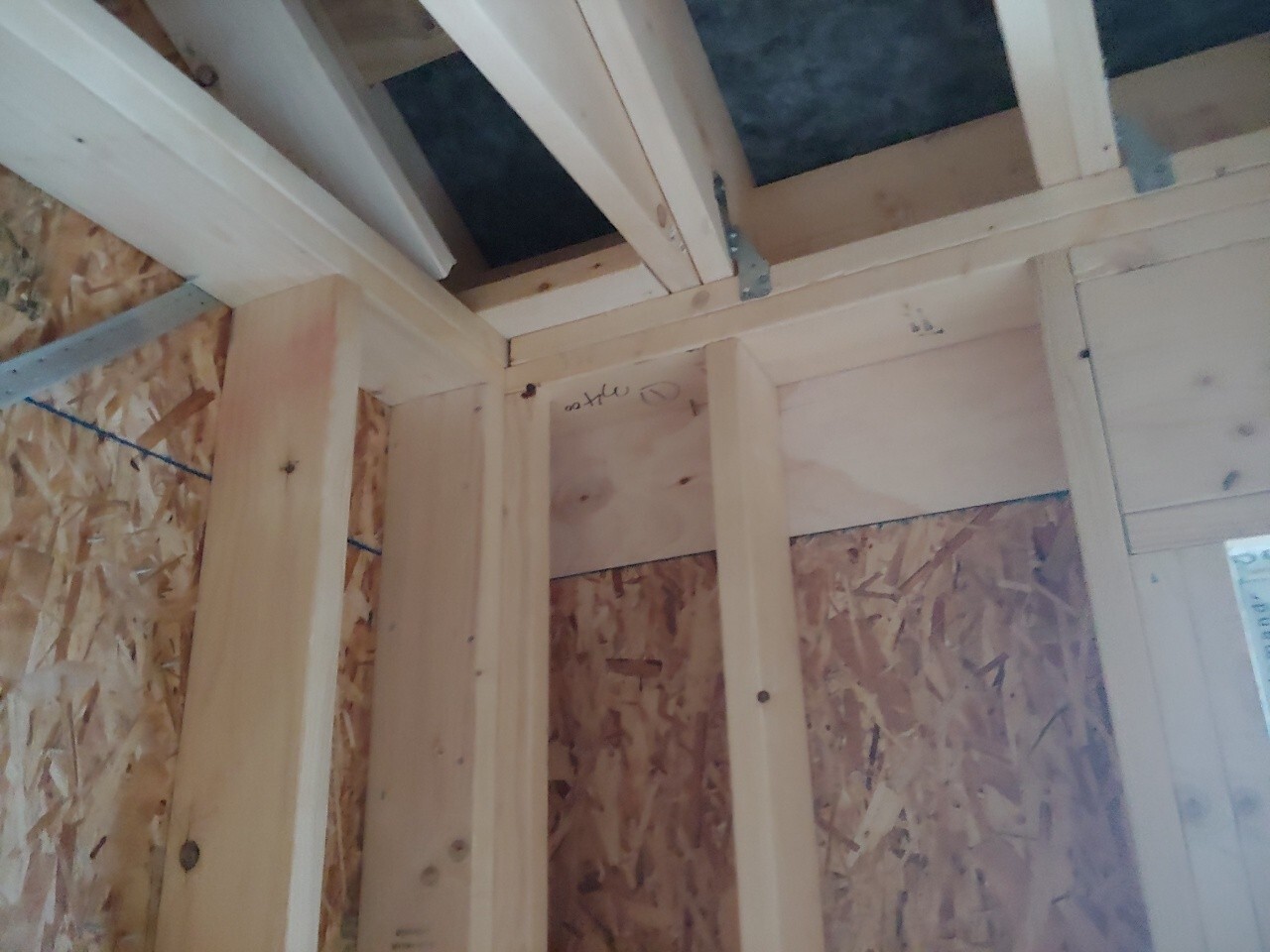

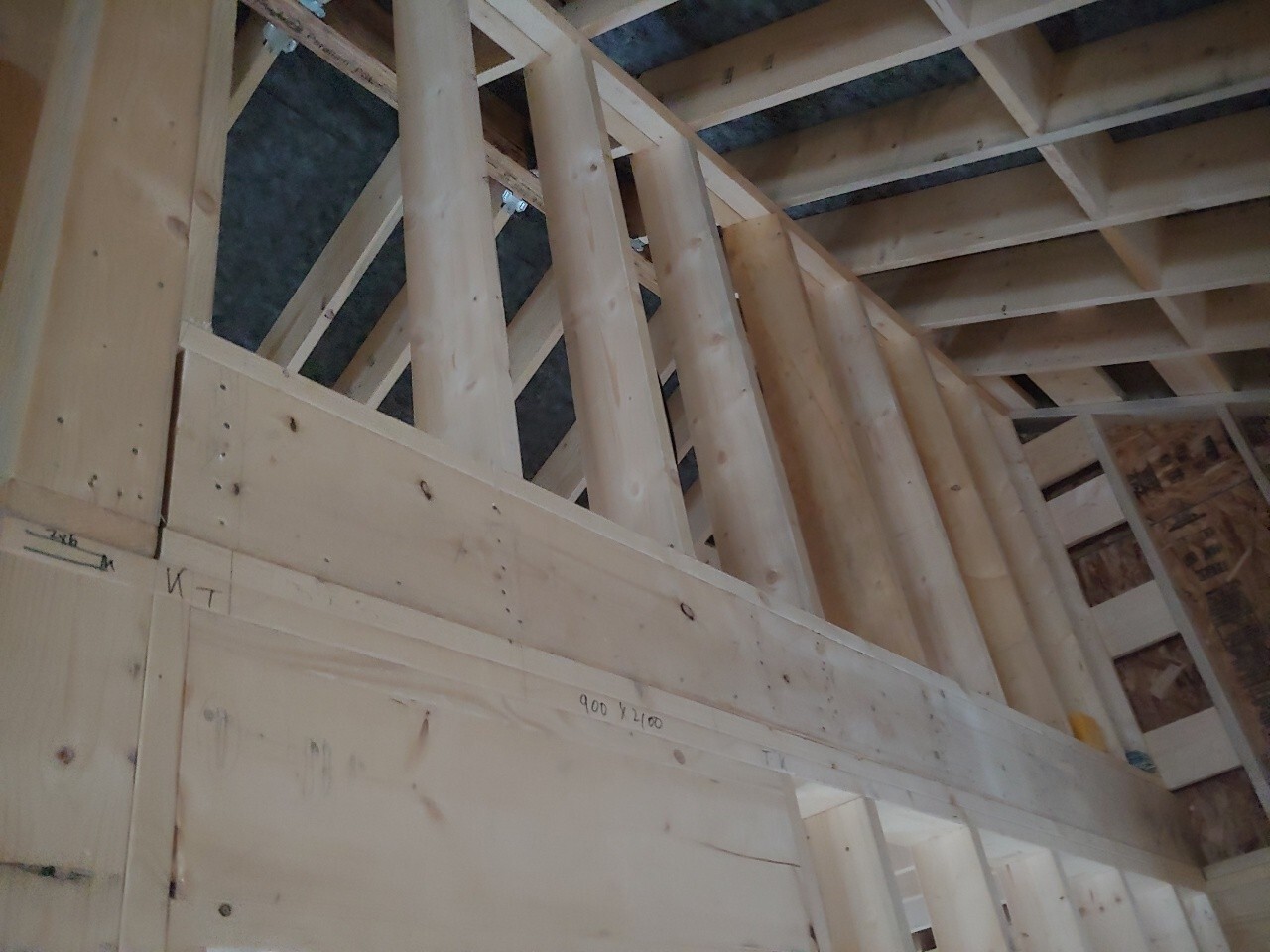

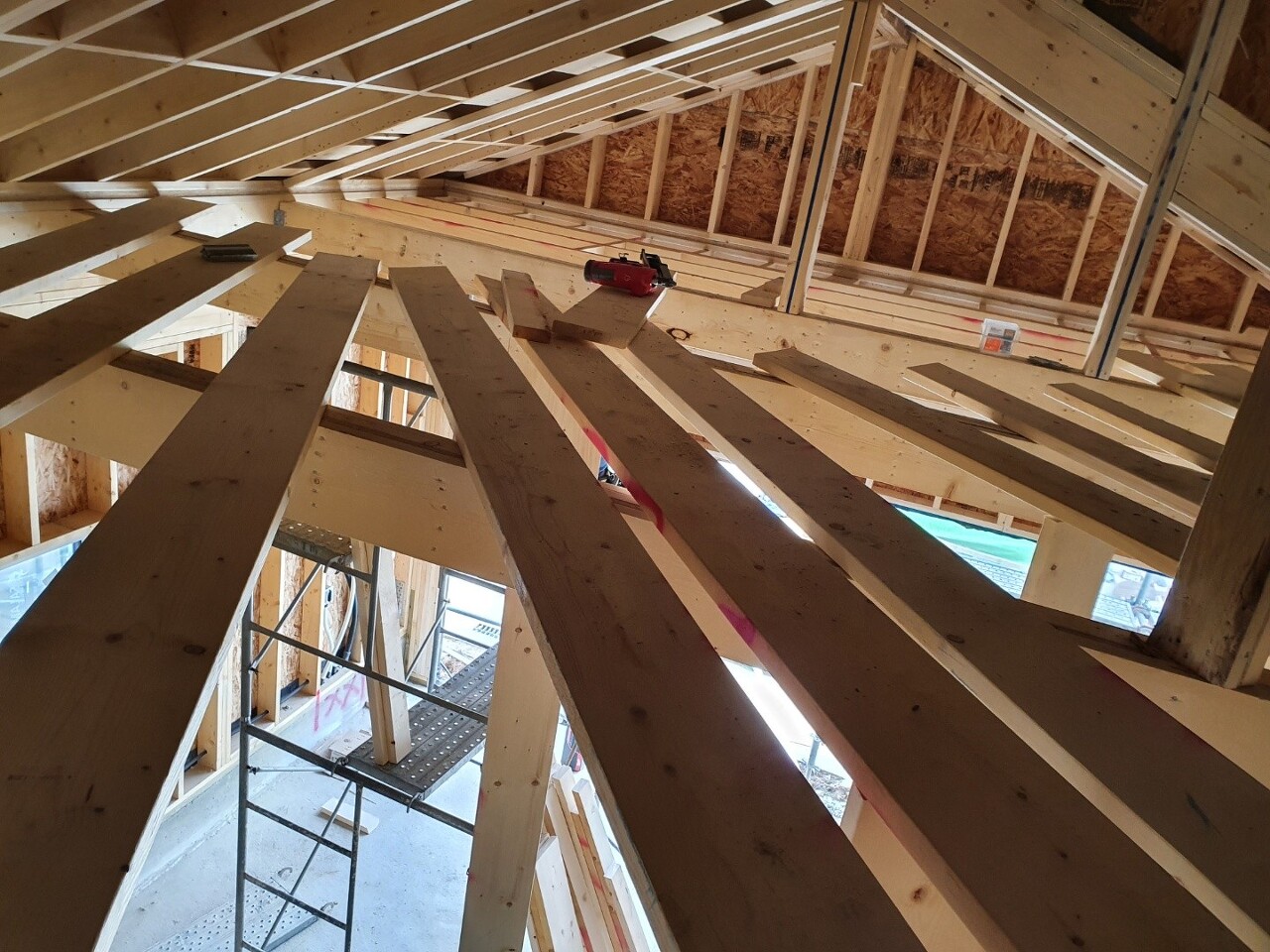

주차장 게이블 스터드 시공 진행하였습니다.





게이블 스터드 작업 완료하였습니다.

주차장 합판시공 진행하였습니다.




연질폼시공 대비 발판작업 진행하였습니다.

합판을 얹어 안전발판 마련뒤 안전하게 진행할 예정입니다.

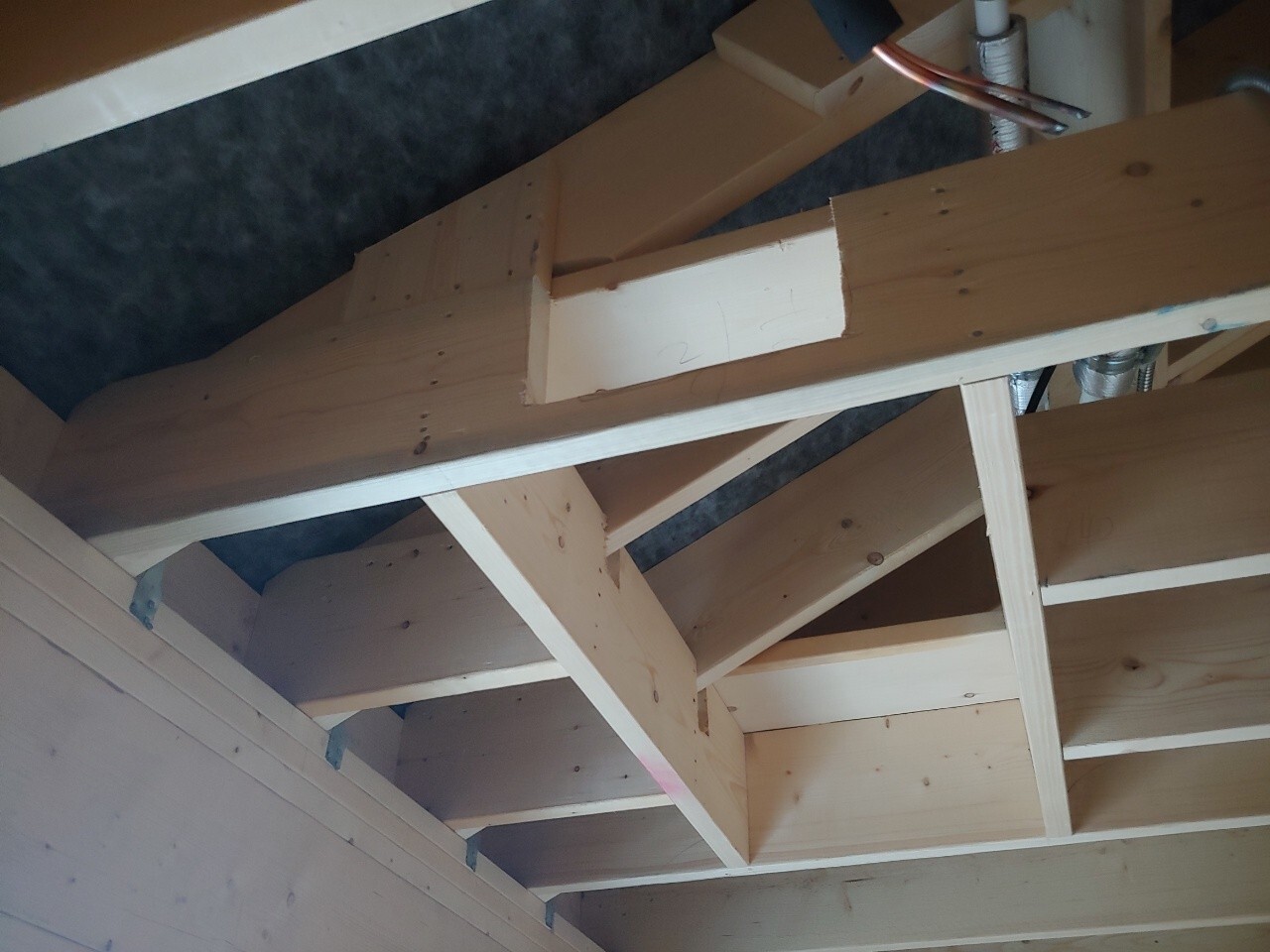

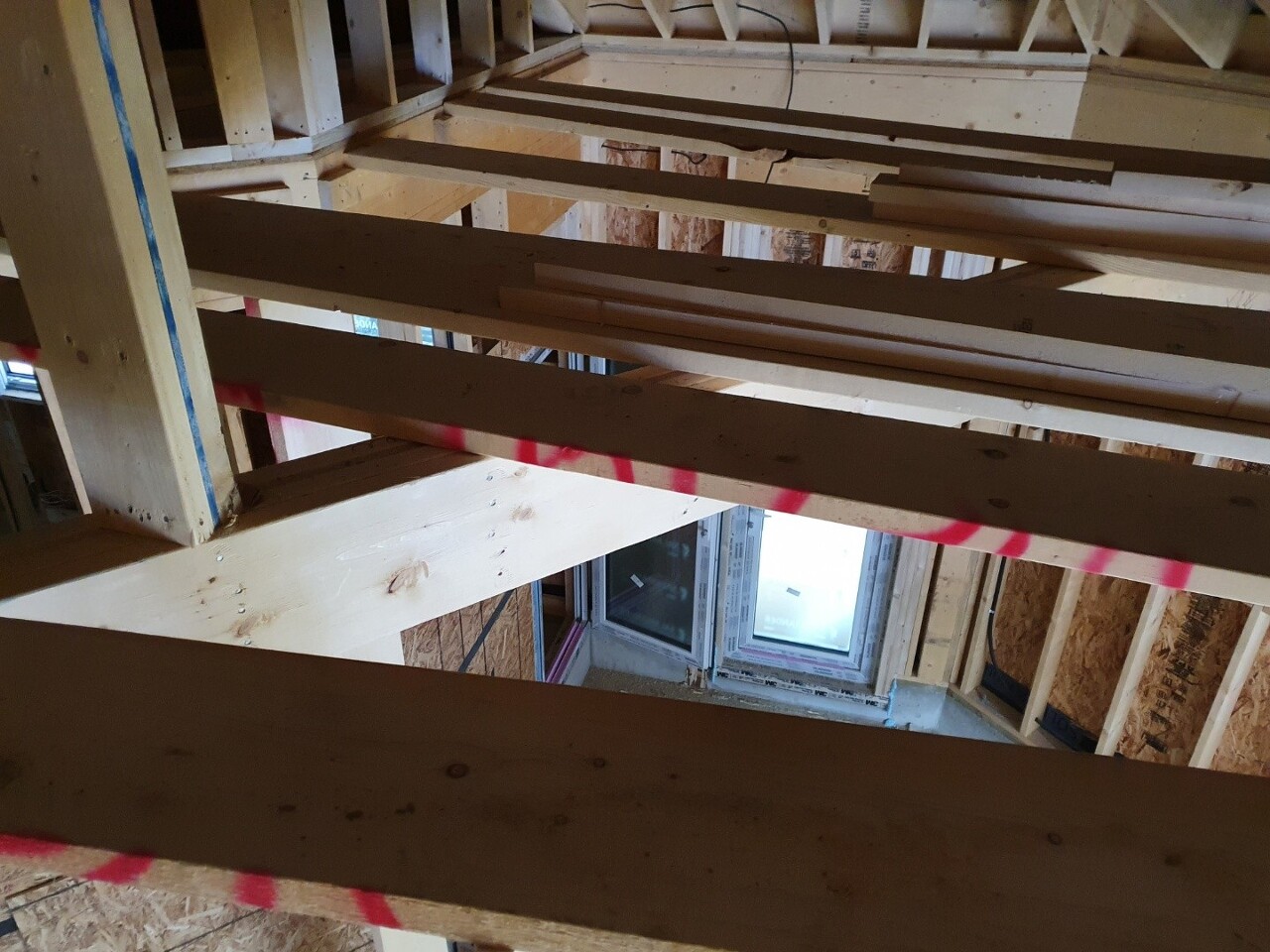

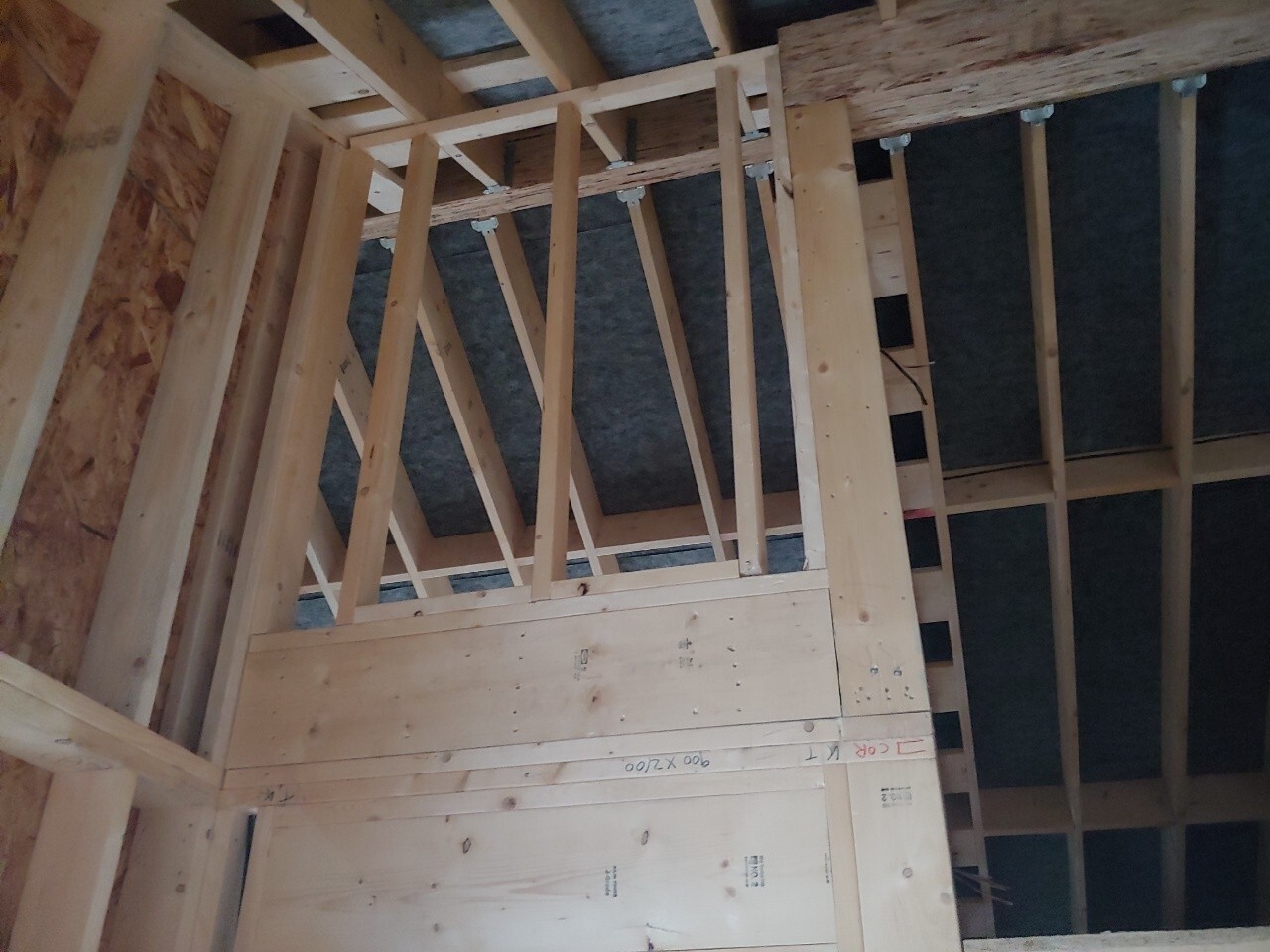

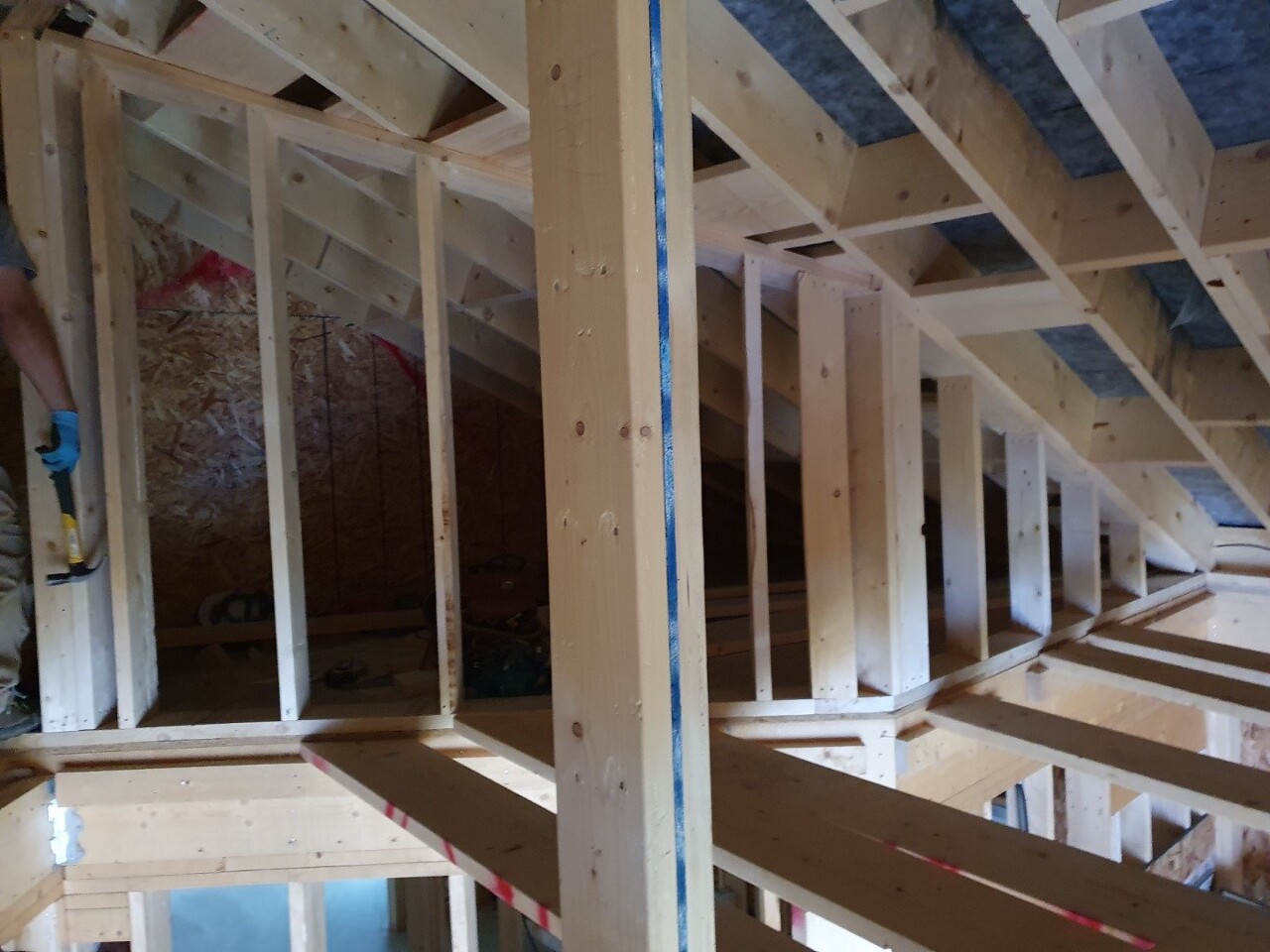

2층 목작업 진행하였습니다.

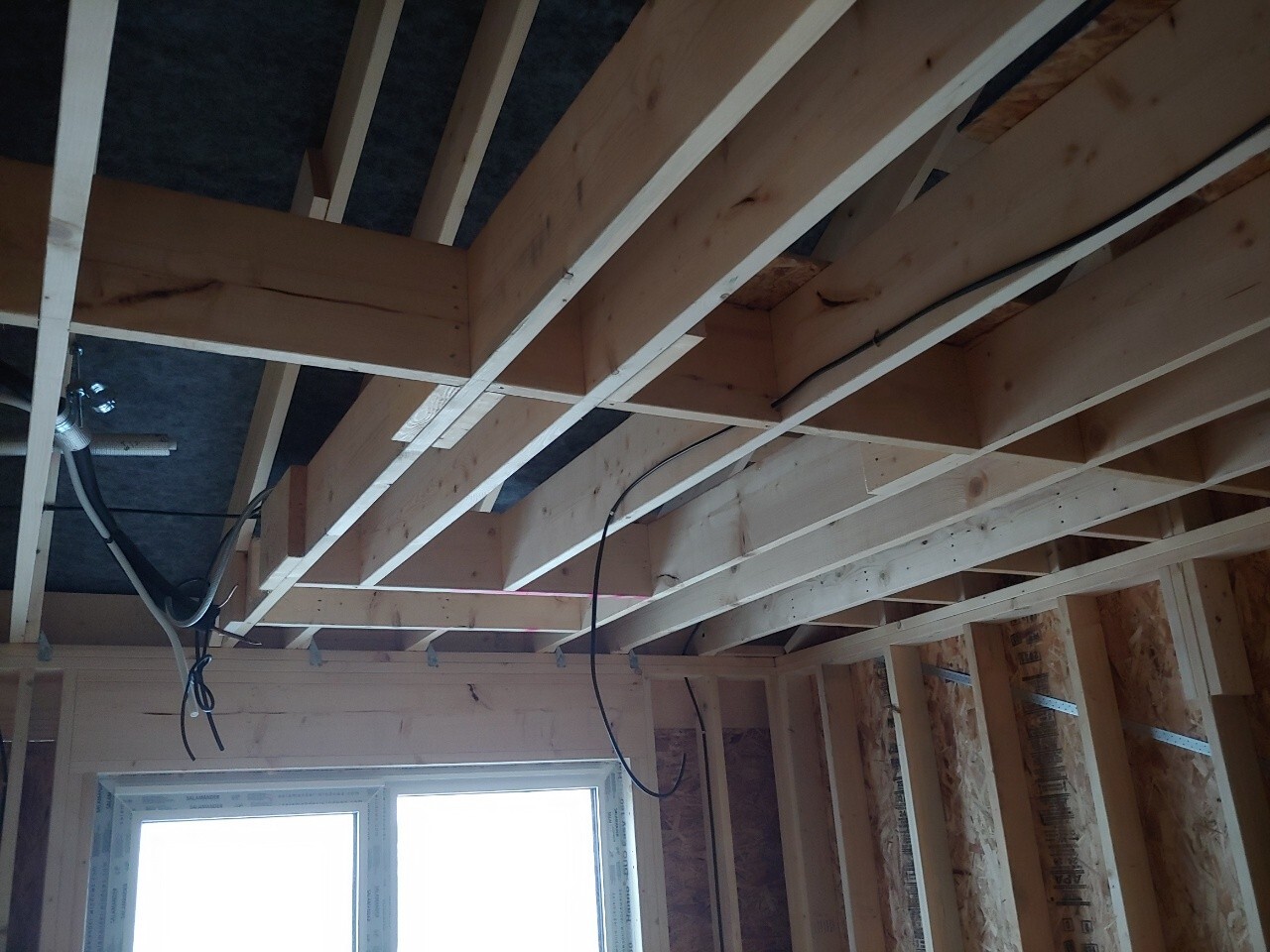

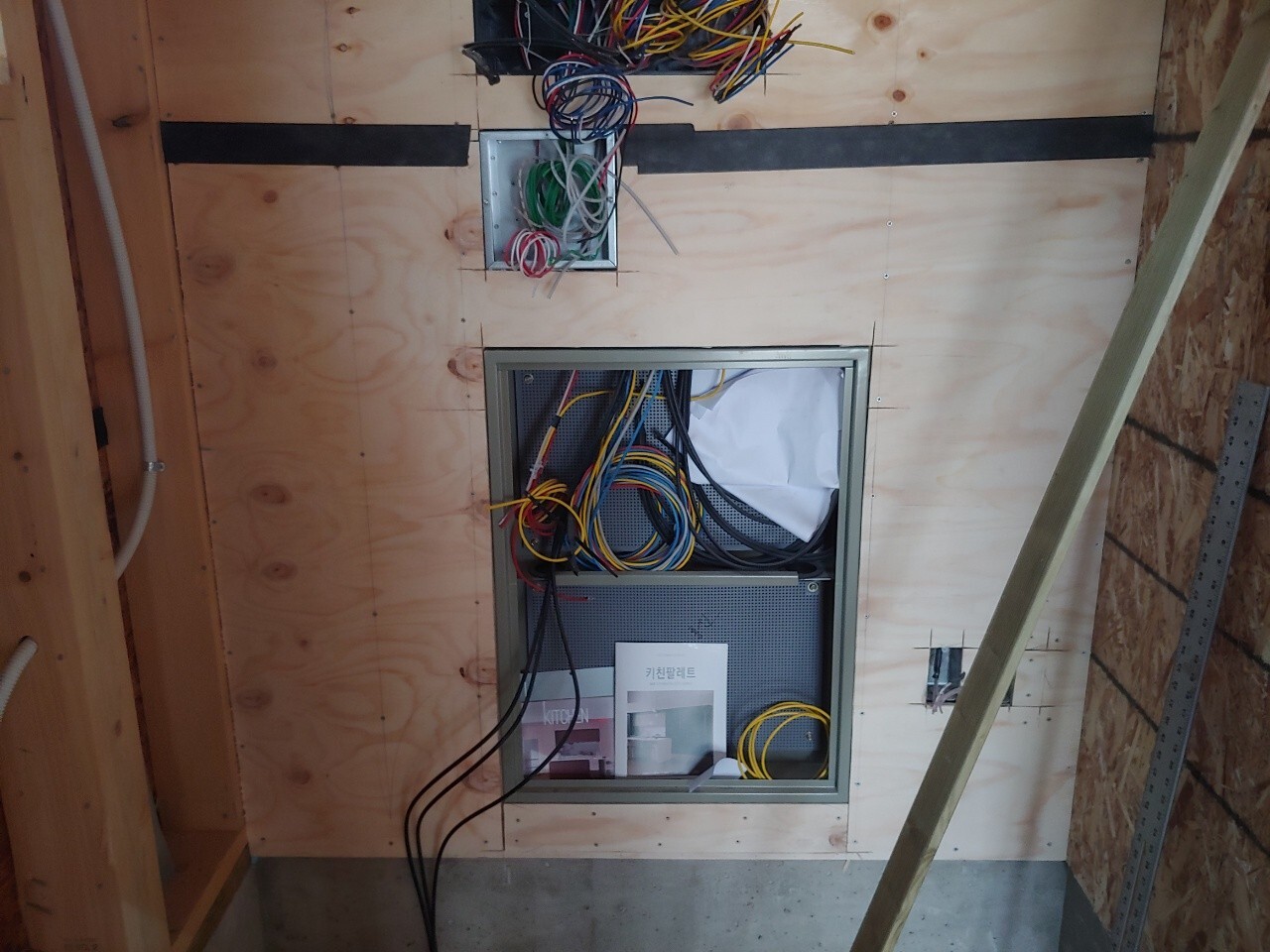

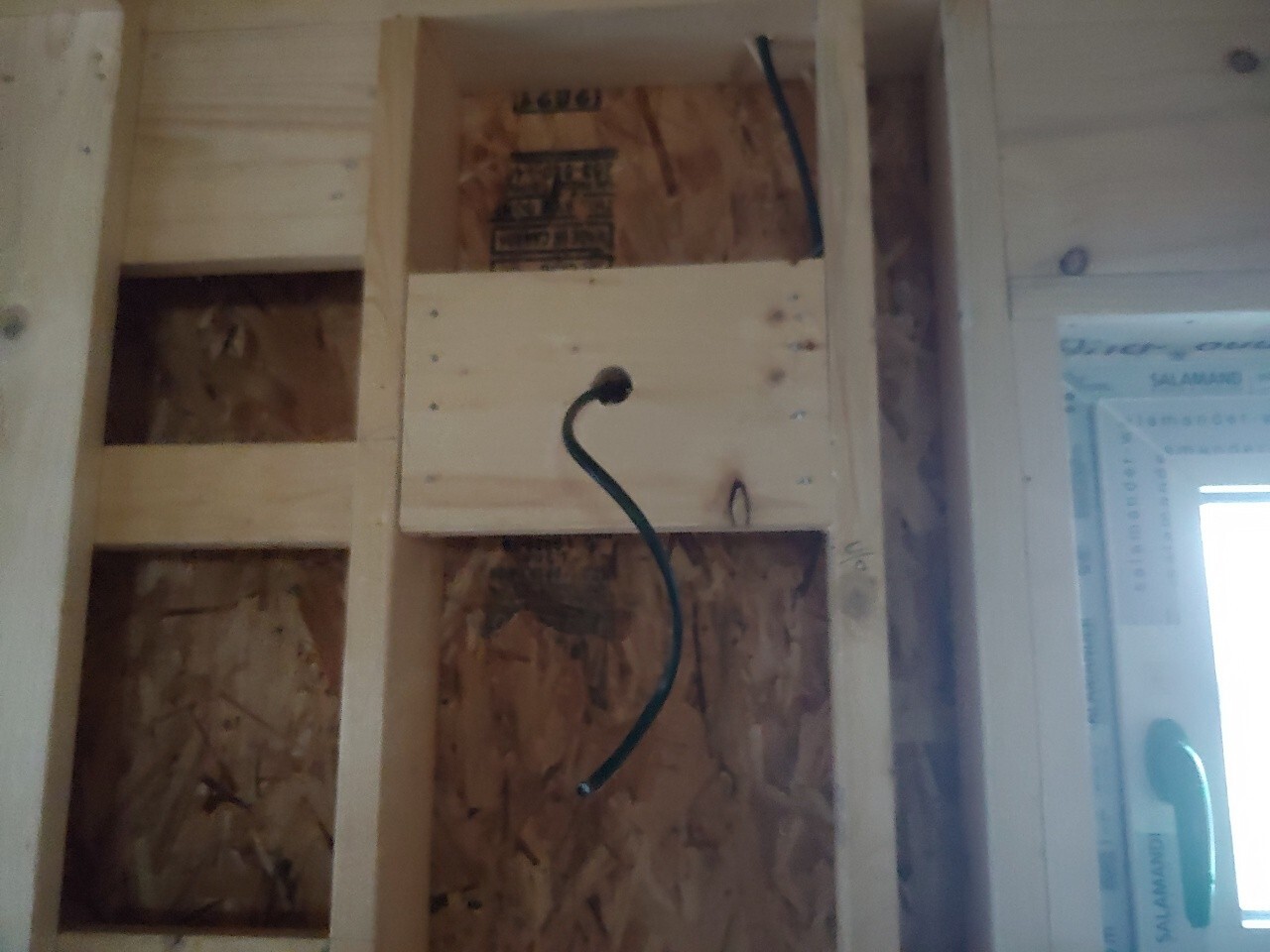

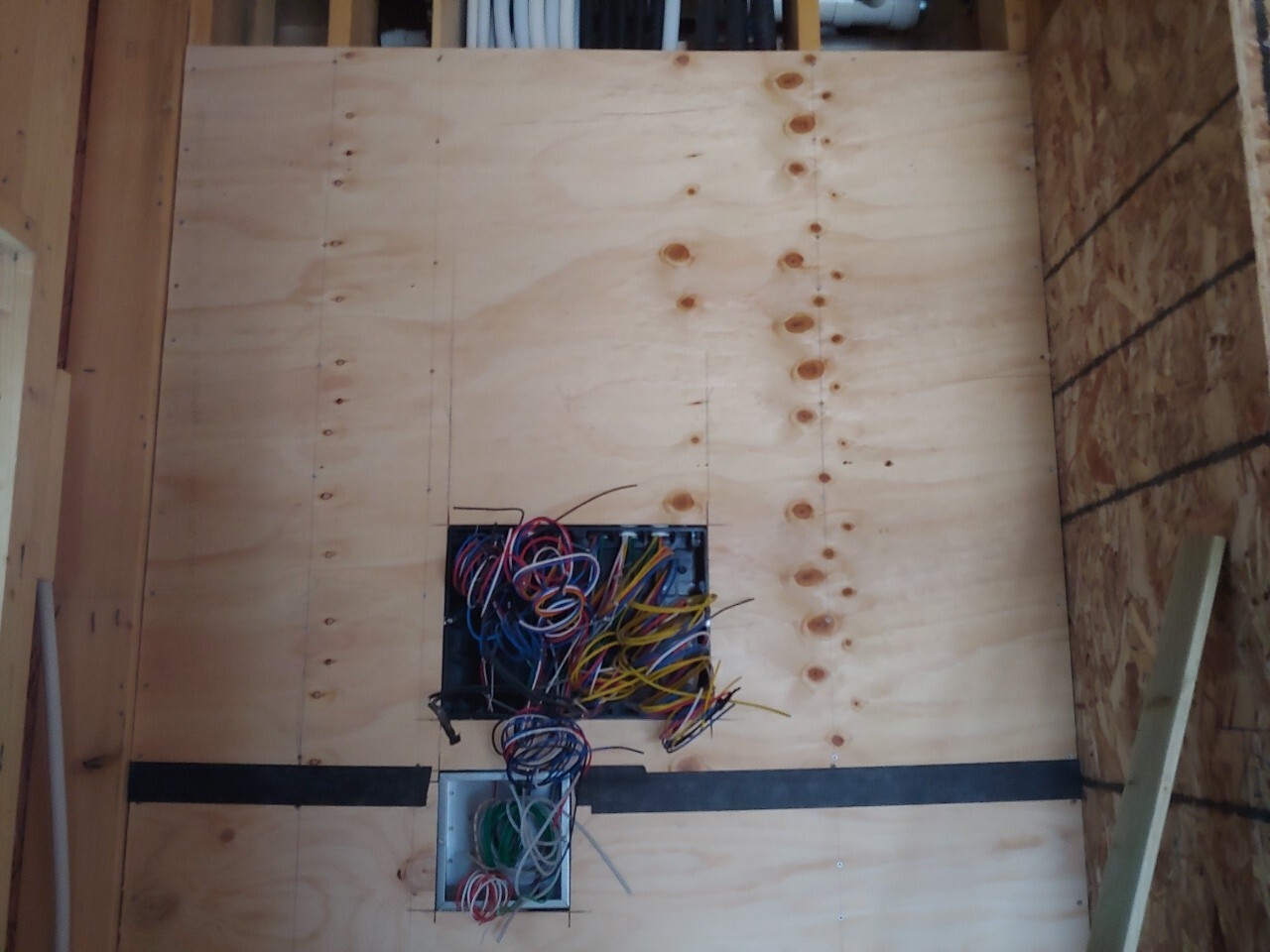

전기 상 작업 진행하였습니다.

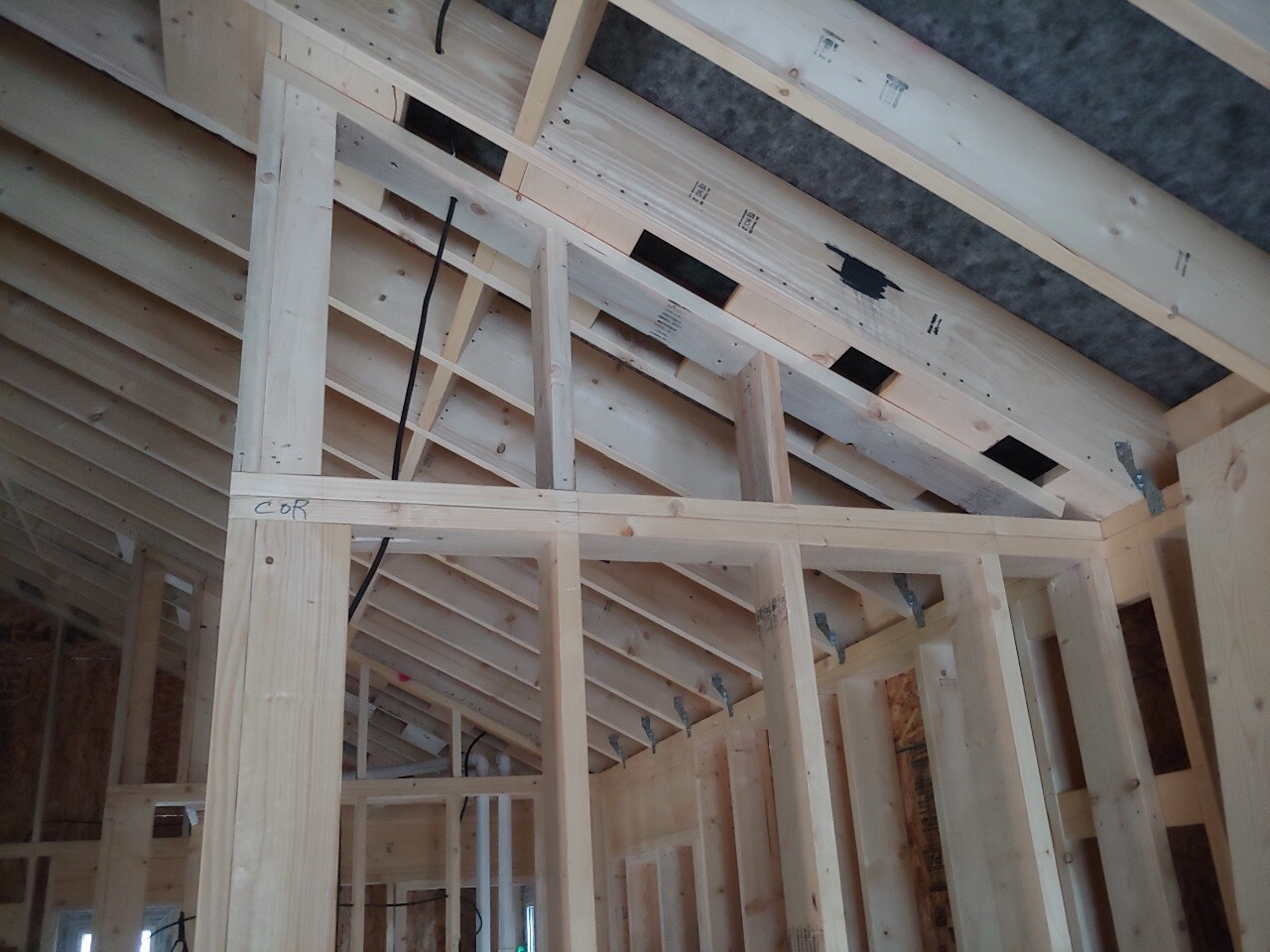

허리케인 타이 시공 및 에어컨 배관 들어갈 자리확보 작업진행 하였습니다.

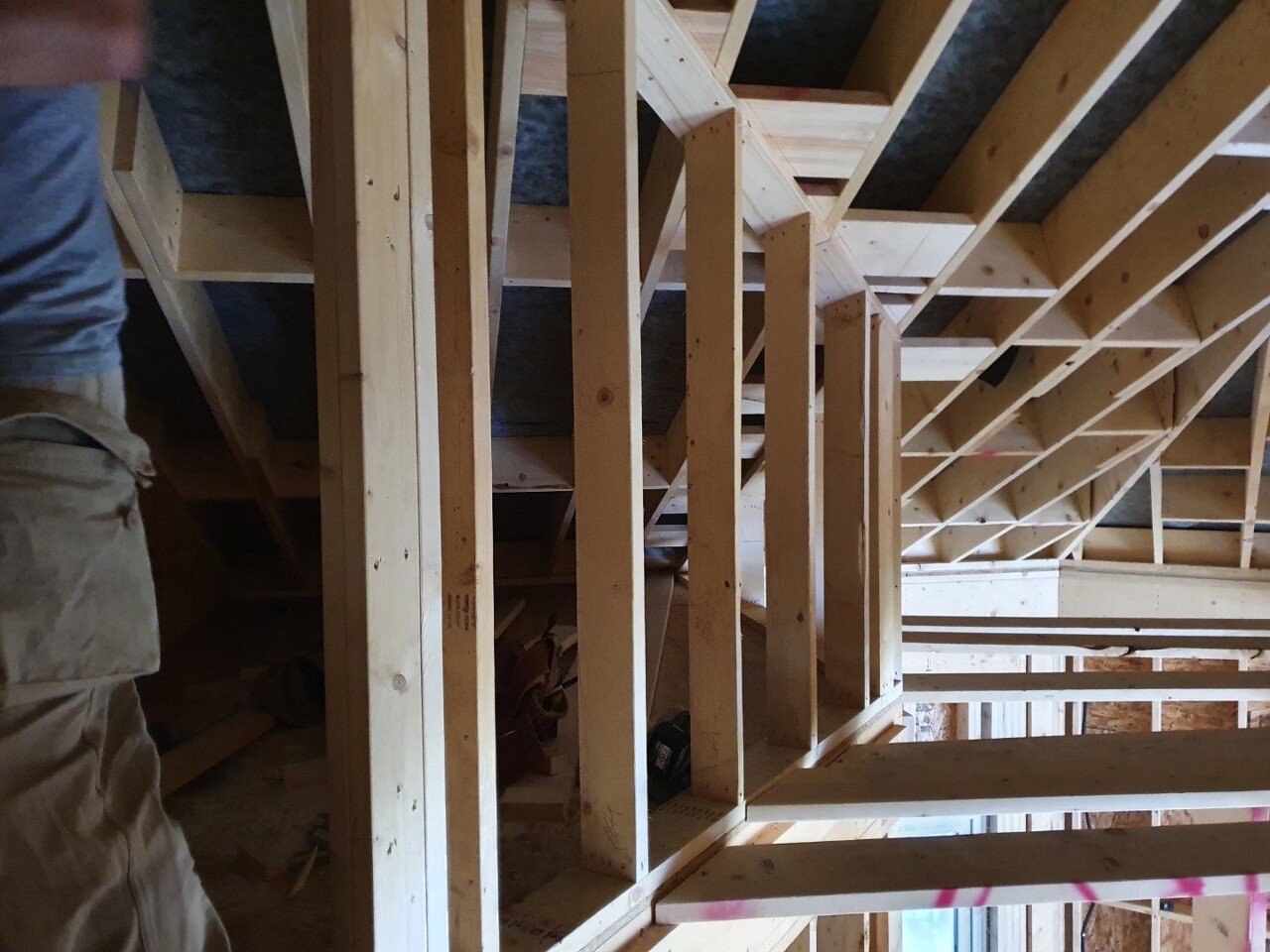

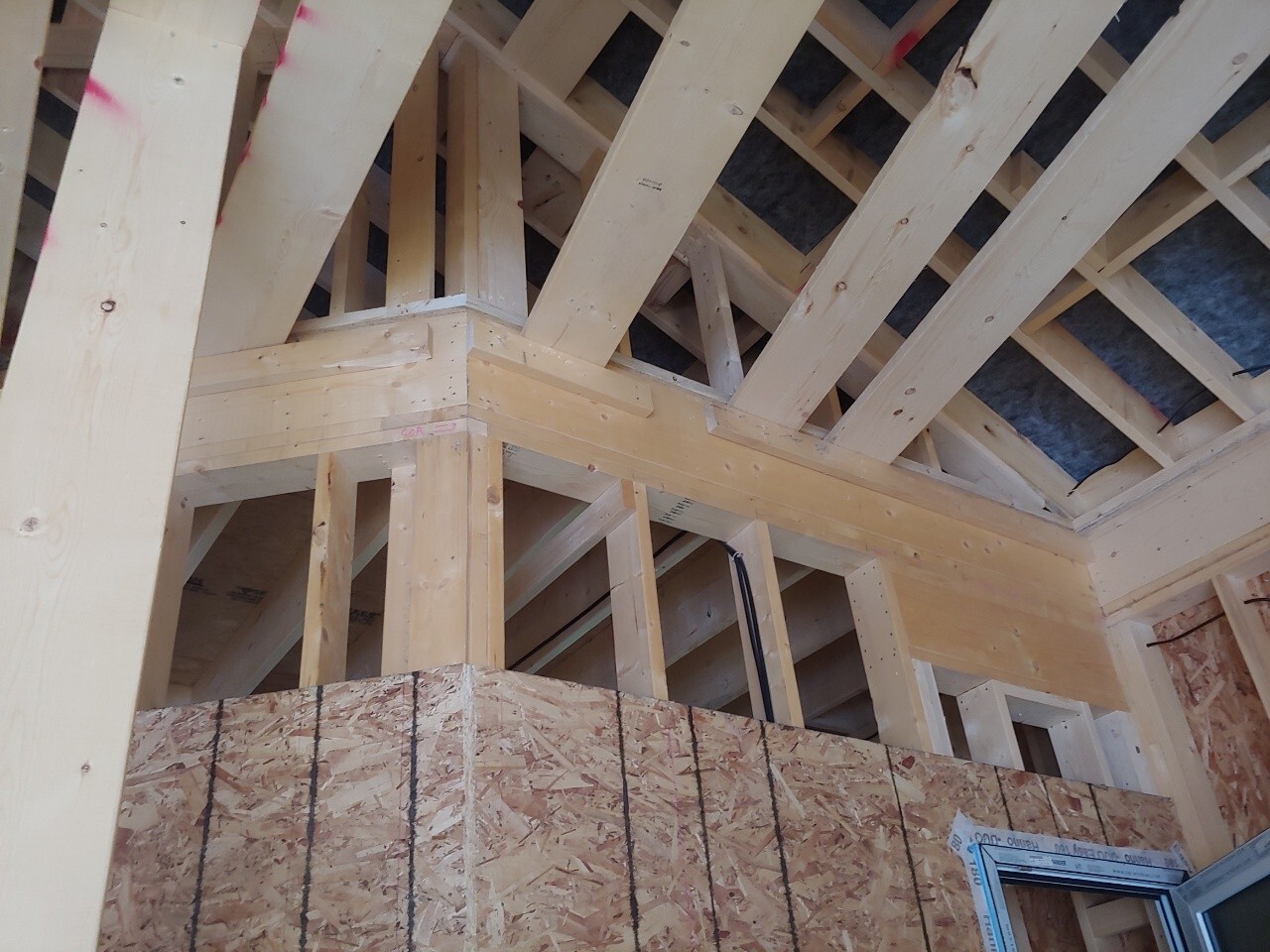

게이블 스터드 작업 진행하였습니다.

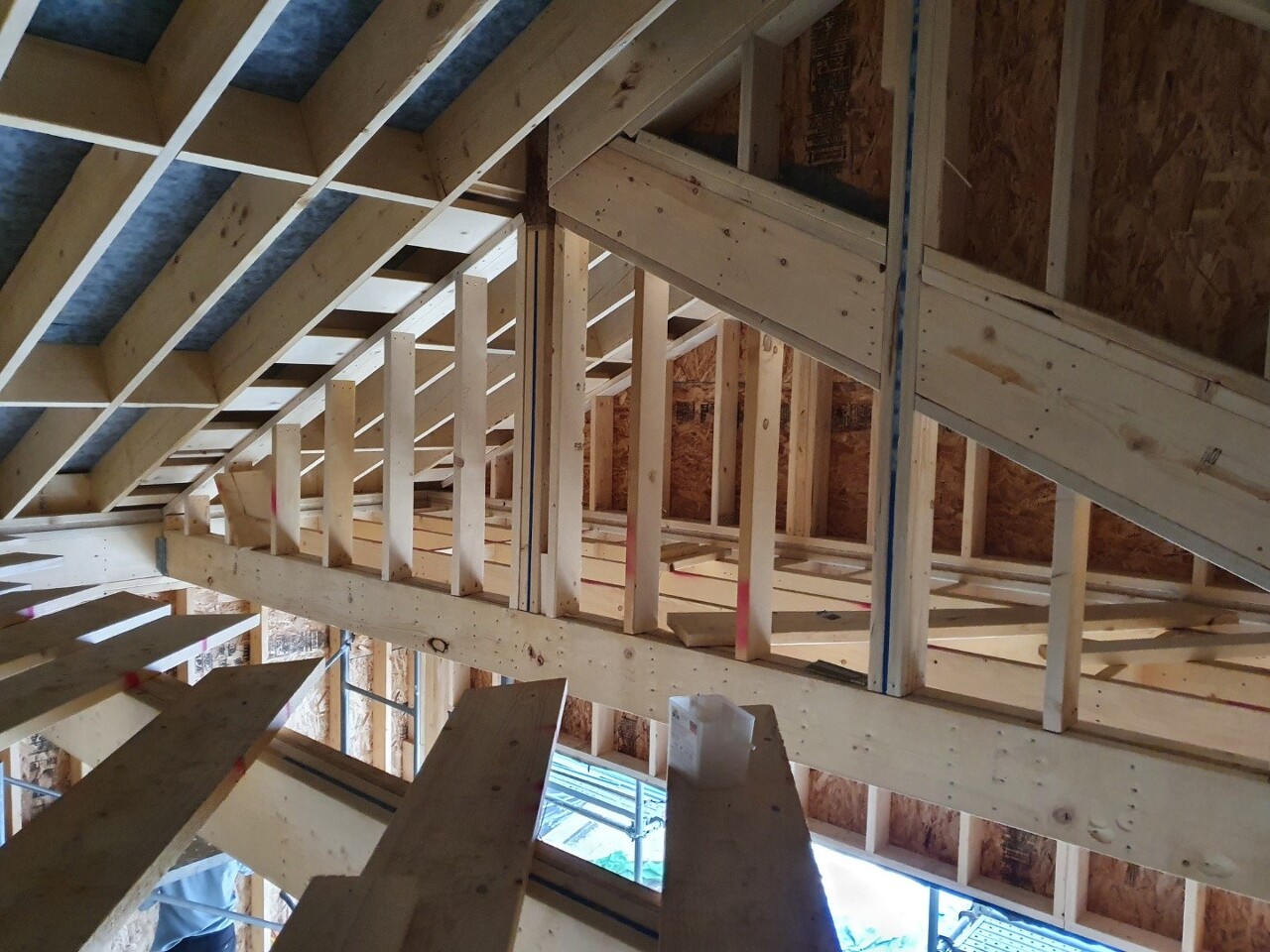

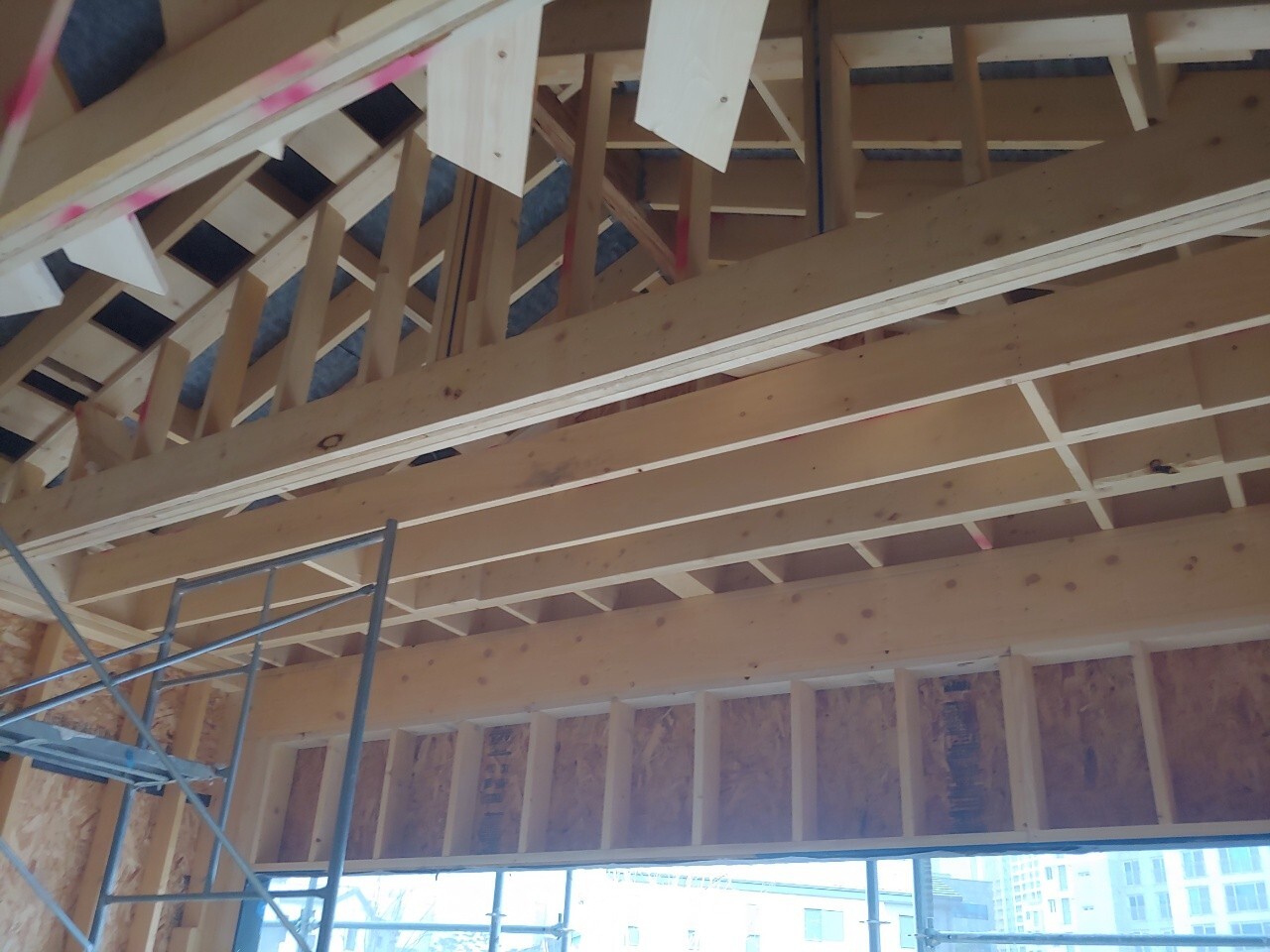

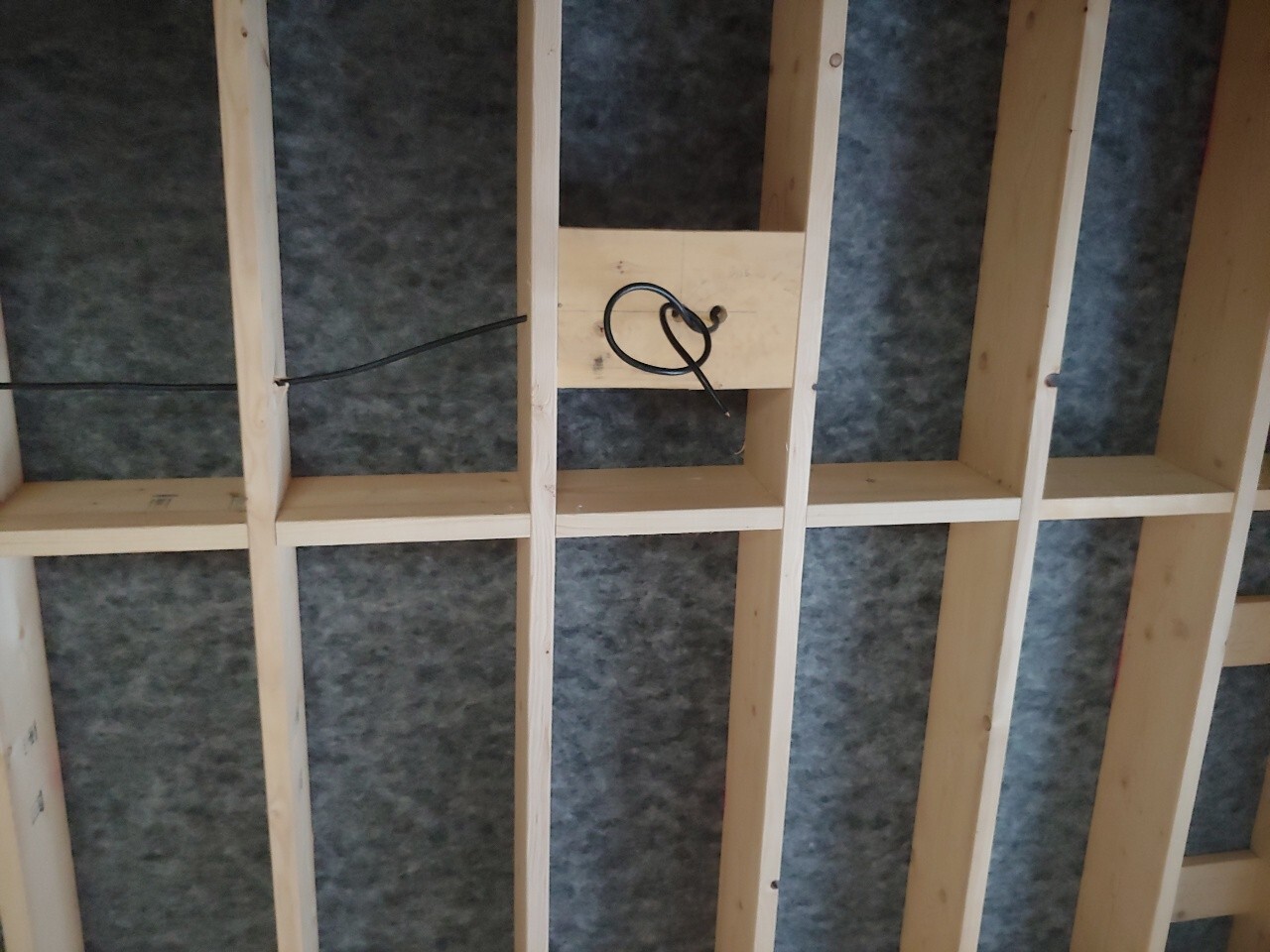

장선블로킹 작업 진행하였습니다.

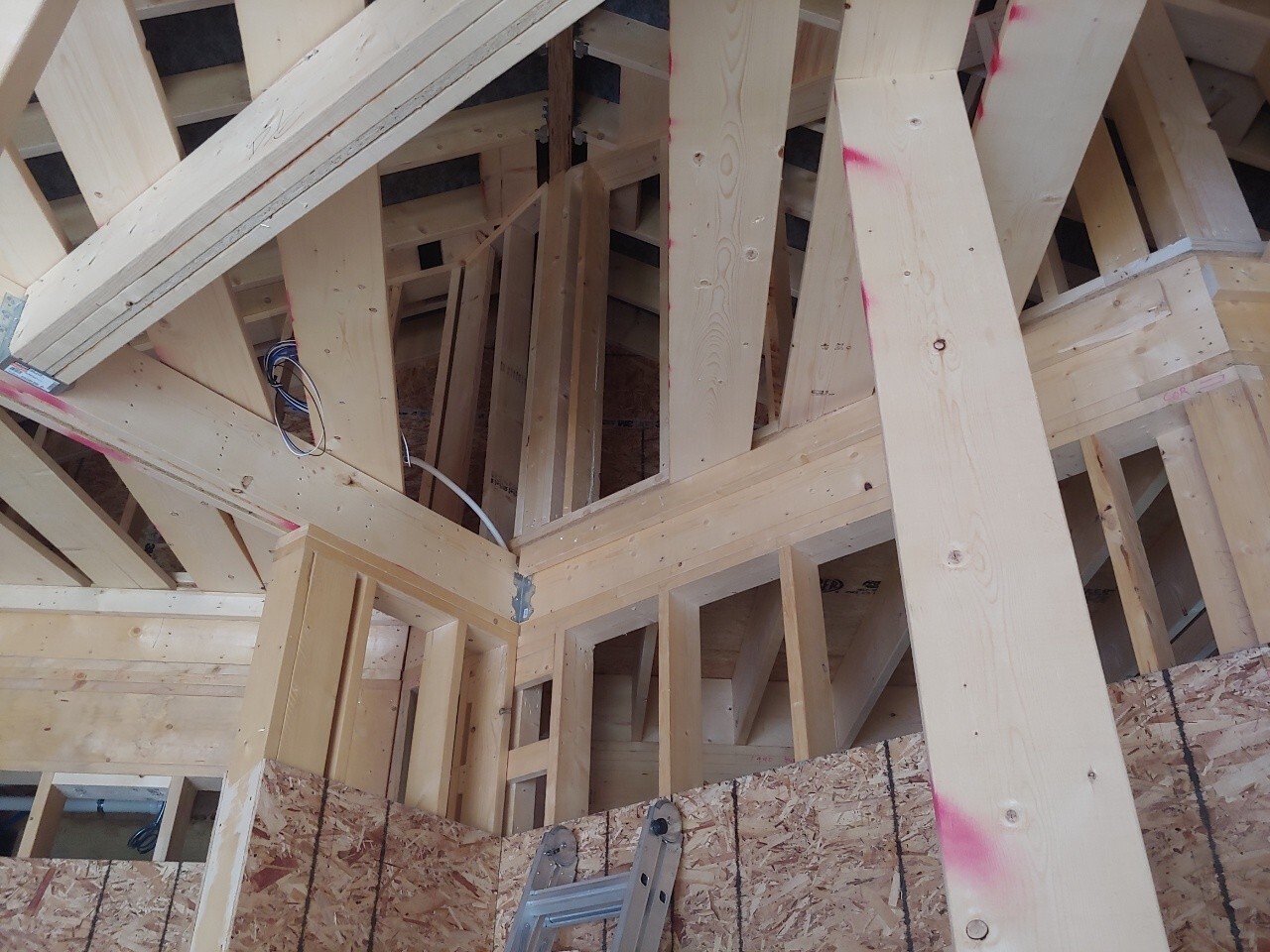

2층 목작업 완료하였습니다.

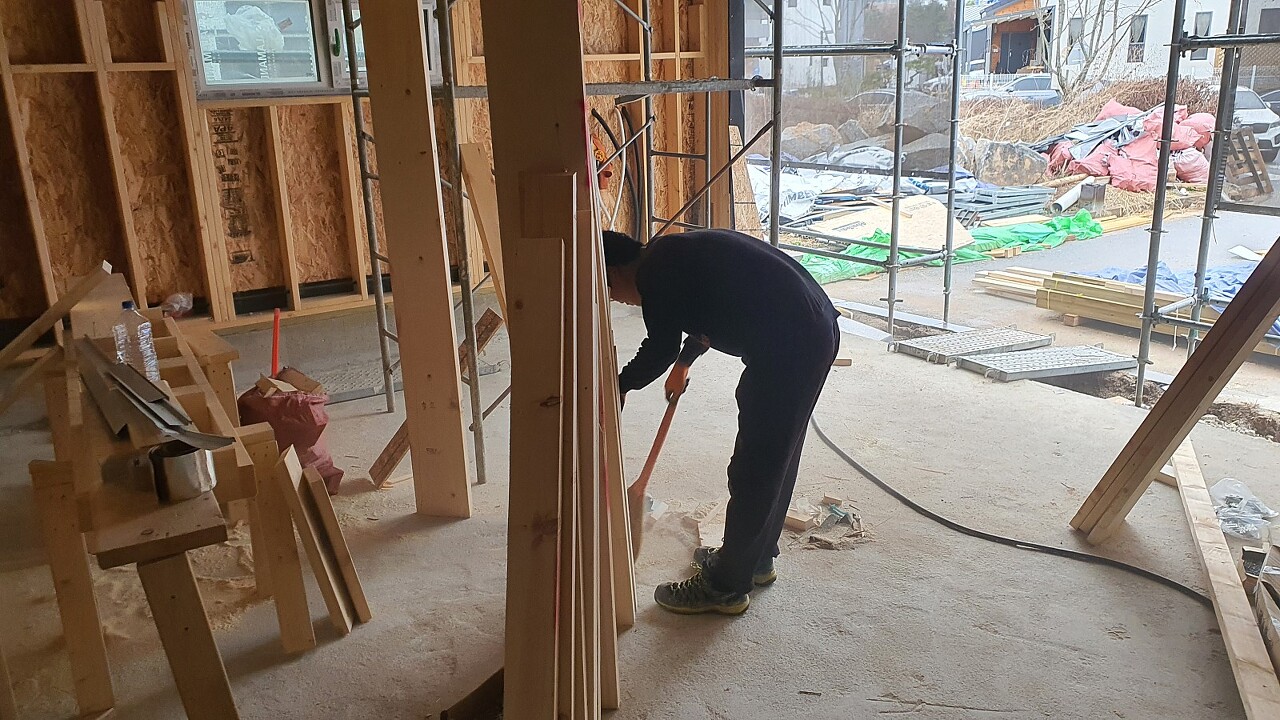

현장 정리정돈 및 자재보양 꼼꼼히 한 뒤에 퇴근하였습니다.

'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220406 수 [전주 장동] 42일 세라믹사이딩시공, 단열재 충진, 주차장 자동문 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220405 화 [전주 장동] 41일 세라믹사이딩시공, 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.06
220404 월 [전주 장동] 40일 2차자재수령, 세라믹사이딩시공, 인슐레이션 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.04
220401 금 [전주 장동] 39일 세라믹사이딩 시공, 수성연질폼시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.02
220331 목 [전주 장동] 38일 내부목작업, 수성연질폼시공, PVC방수시트 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.02
220329 화 [전주 장동] 36일 내부목작업, 세라믹사이딩시공, 징크시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.30
220328 월 [전주 장동] 35일 내부목작업, 세라믹사이딩시공, 징크시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.30
220325 금 [전주 장동] 34일 레인스크린시공, 세라믹사이딩시공, 징크시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.26
220324 목 [전주 장동] 33일 레인스크린시공, 현관문시공, 세라믹사이딩시공, 징크시공, 방통시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.25
220323 수 [전주 장동] 32일 레인스크린시공, 현관문시공, 세라믹사이딩시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.03.23

댓글
