▶ 날 씨 : 흐림
팀 장 : 정 지 원 (8시간)
부팀장 : 강 영 삼 (8시간)
팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)
▶ 금일품수(누계) : 5품(총 206품)
▶ 오늘의 작업
- 석고보드 시공
- 시스템 에어컨 골조
▶ 다음 예정 작업
- 석고보드 시공(계속)

오늘의 사진입니다.
마이너스 몰딩 마감 예정이라,
벽체 석고보드부터 시공을 진행하였습니다.
작업순서(공정)는 벽체 석고보드 시공>마이너스 몰딩 시공> 천장 석고보드 시공
이렇게 진행됩니다.
오늘은 첫째날,

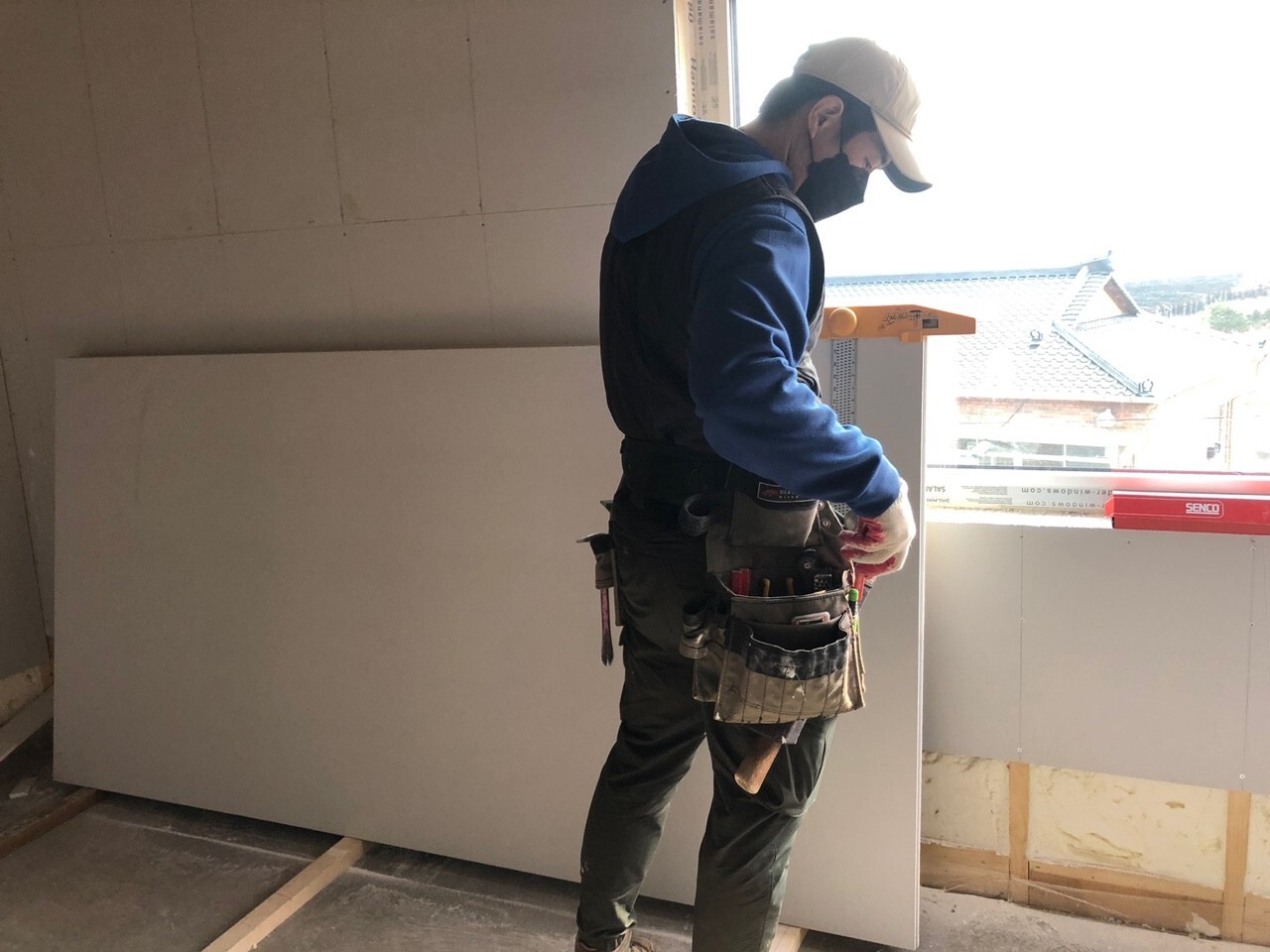

벽체 작업이 진행됐습니다.

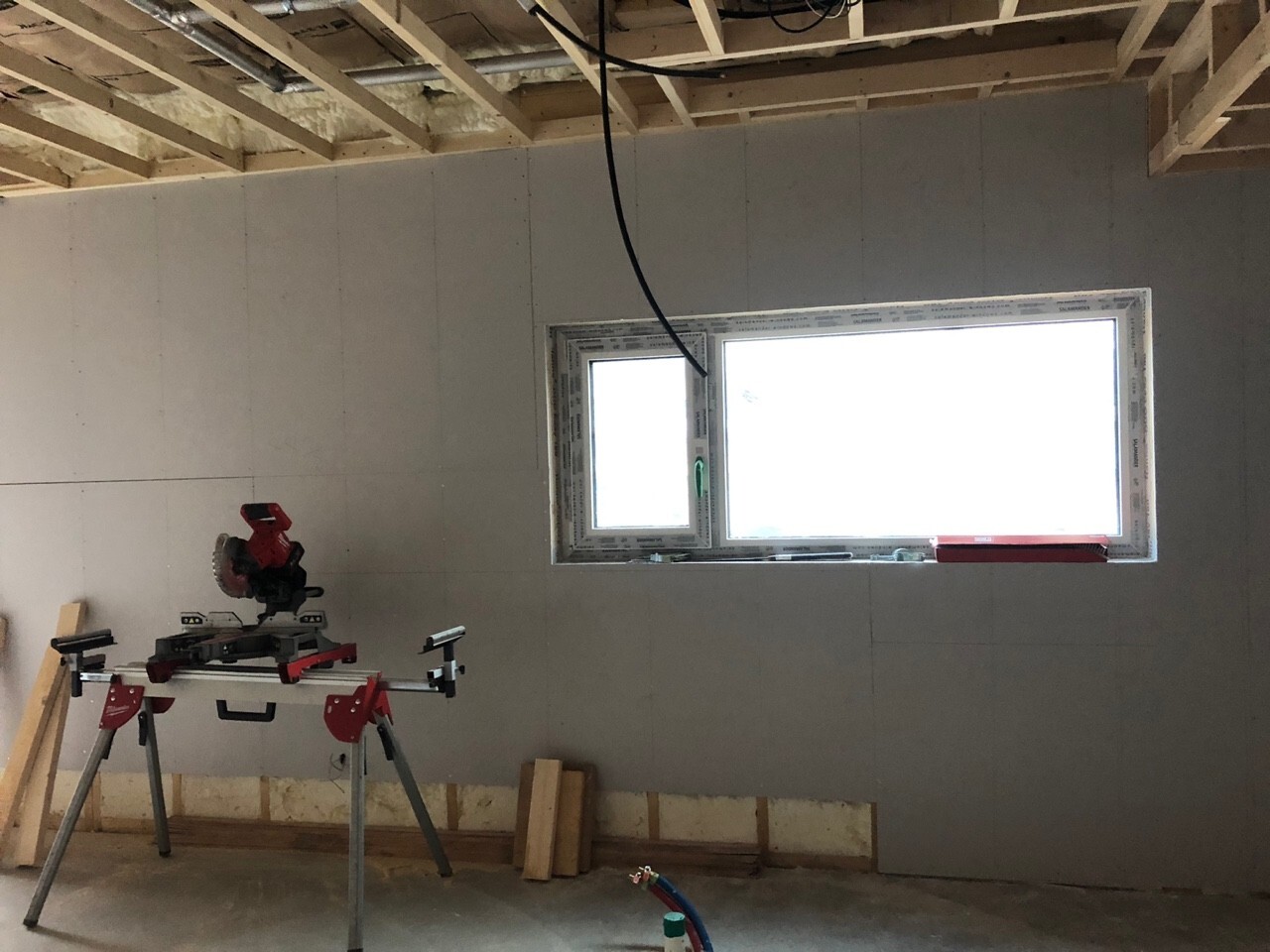

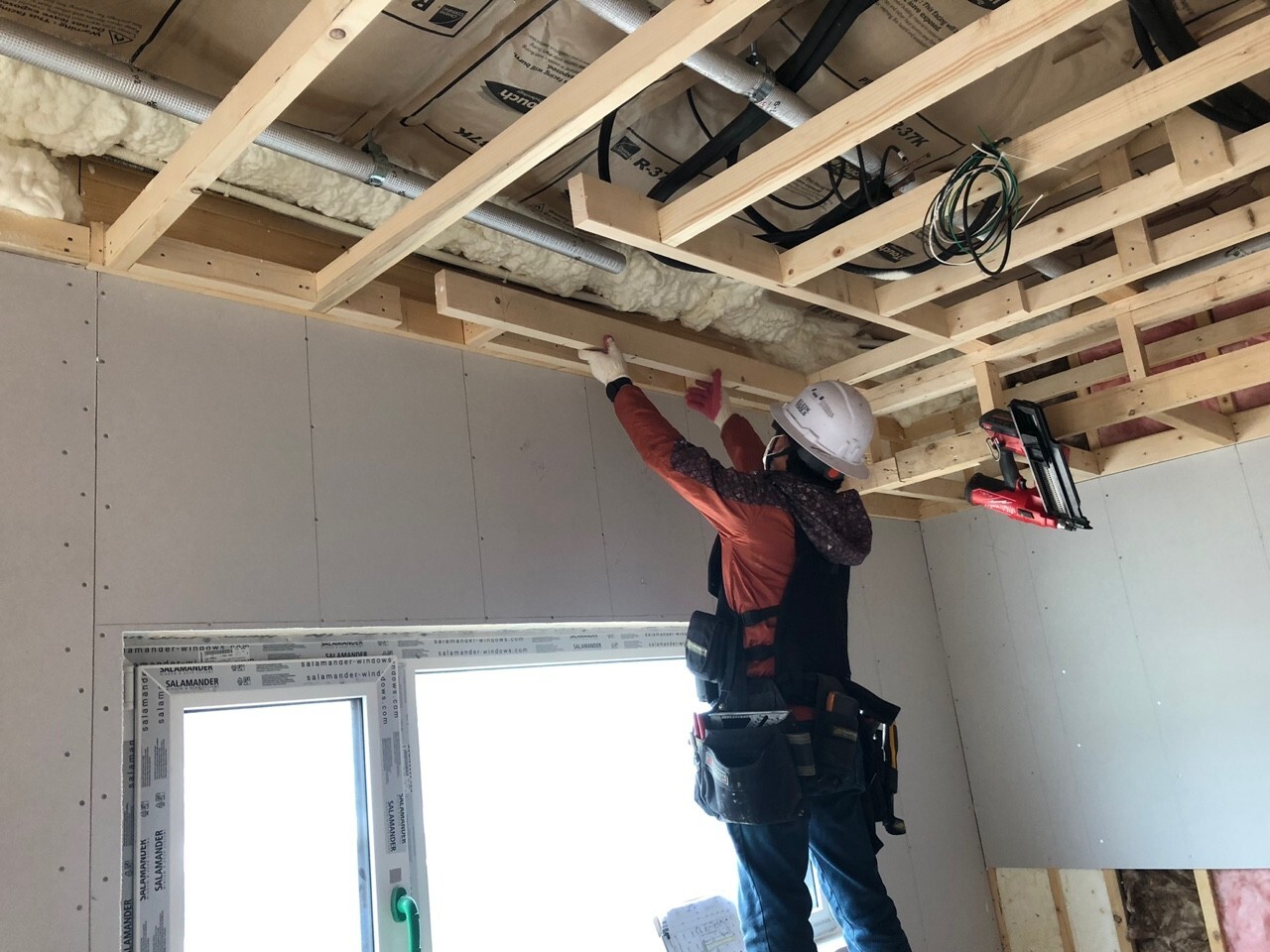

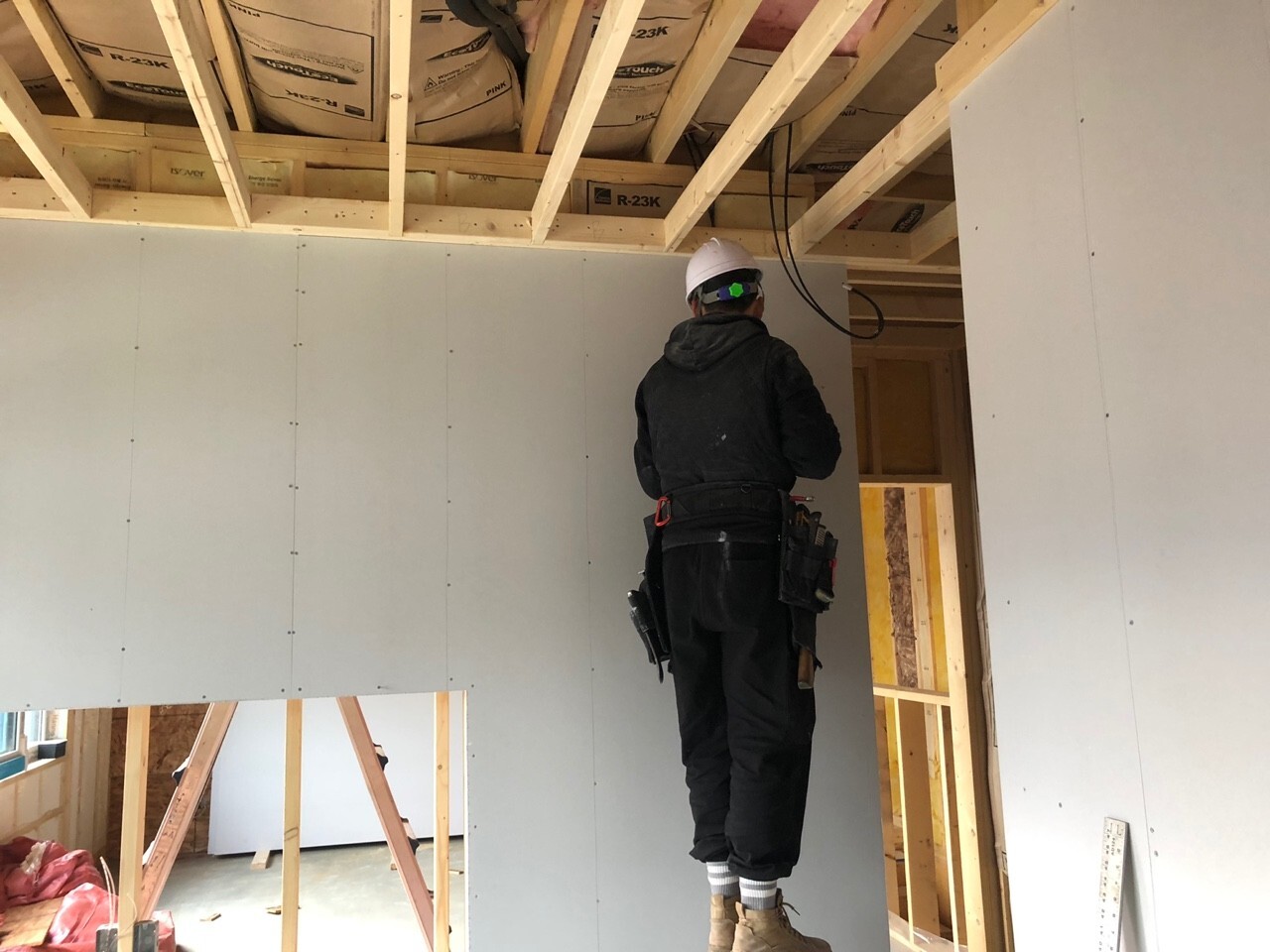

작업 중인 모습입니다.

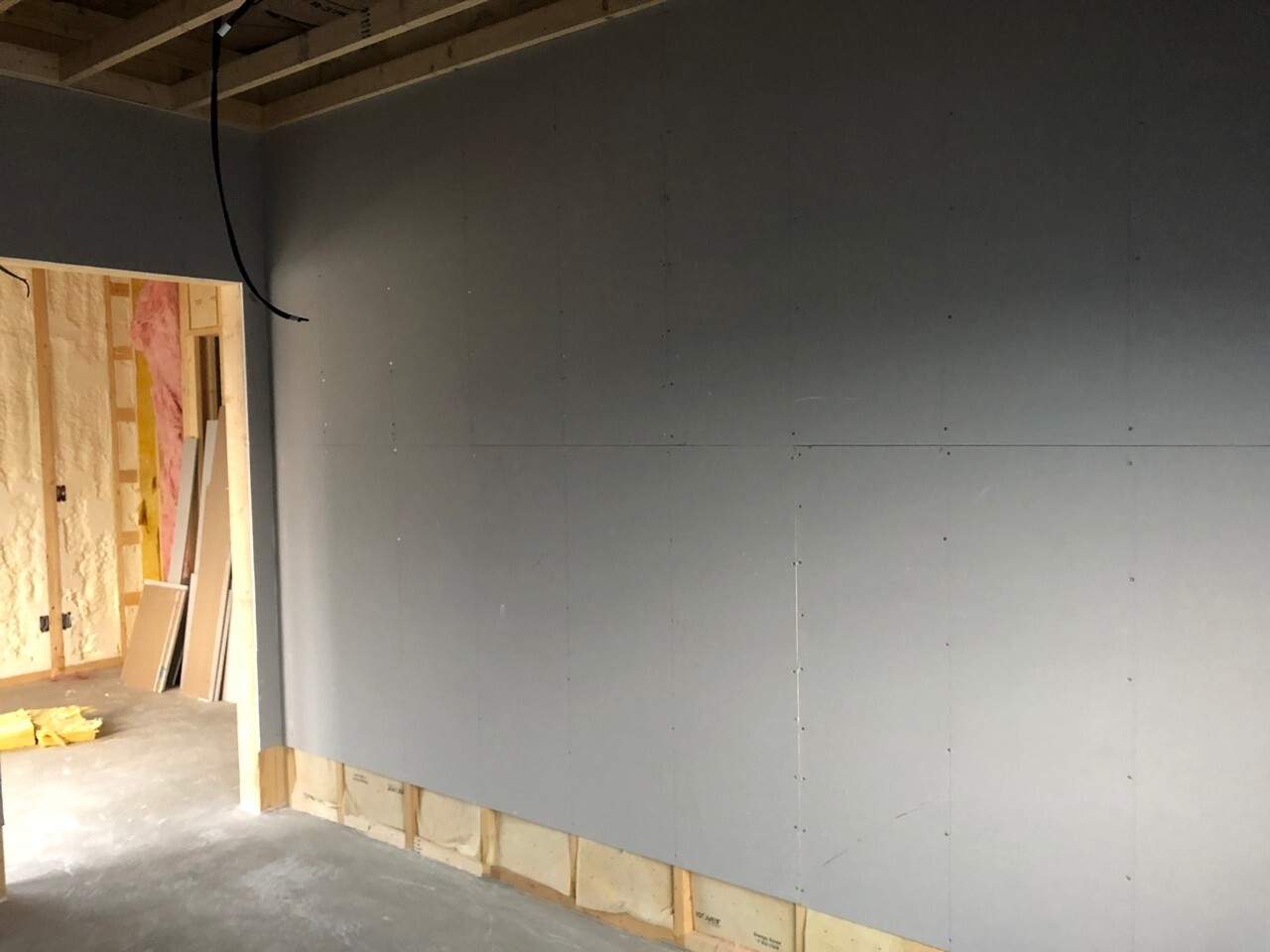

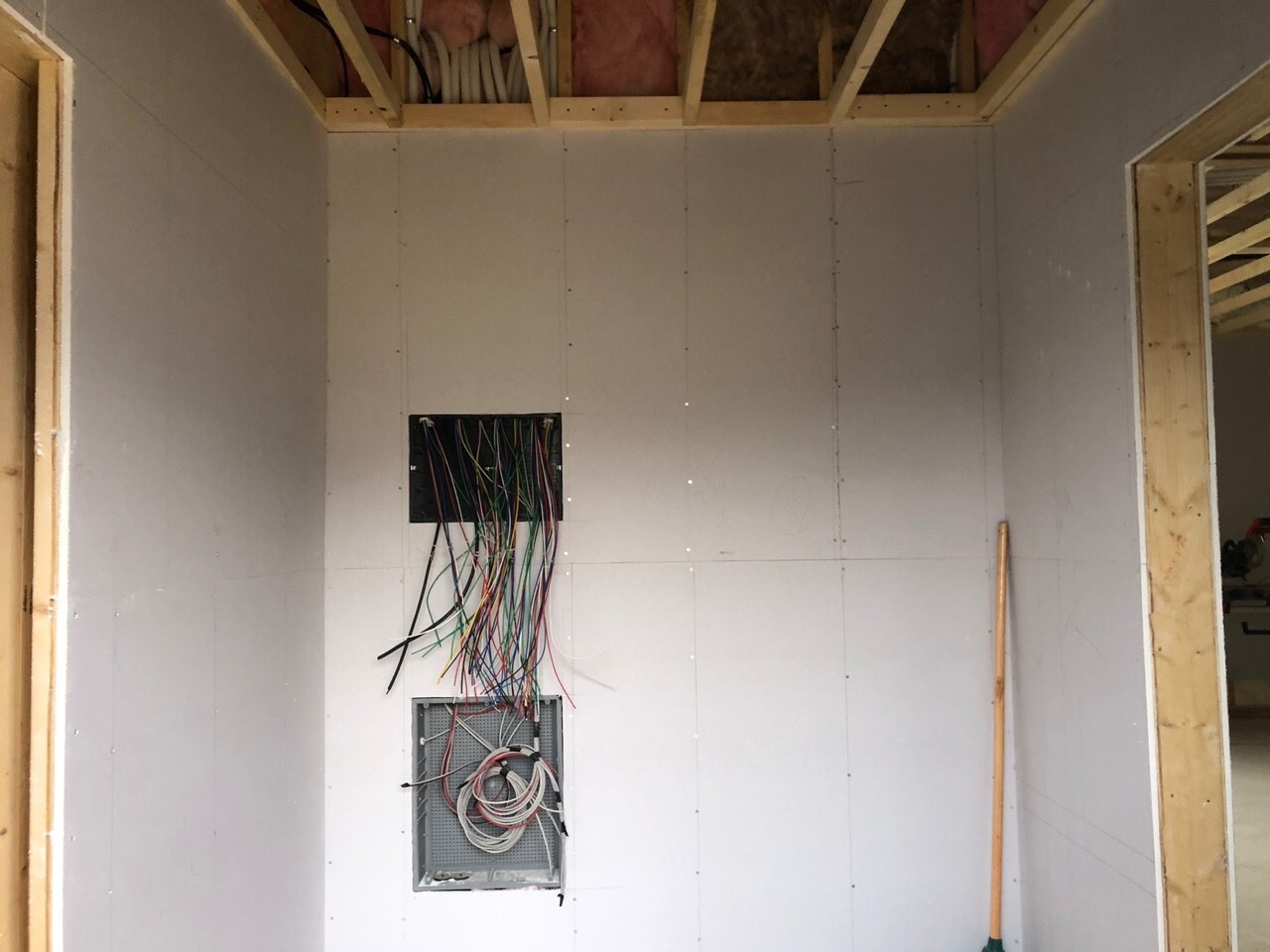

2층 안방벽체 석고보드 시공 모습입니다.

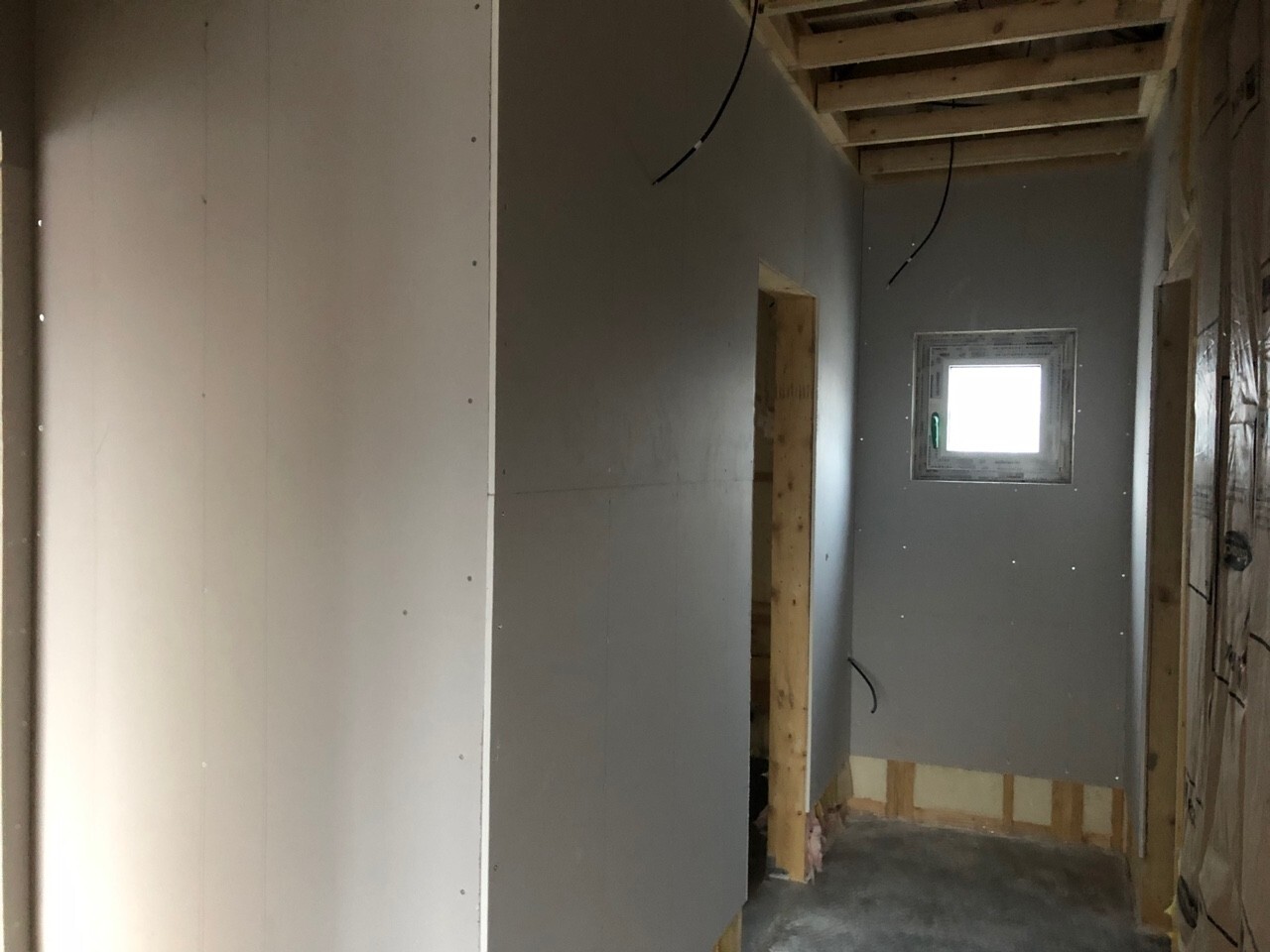

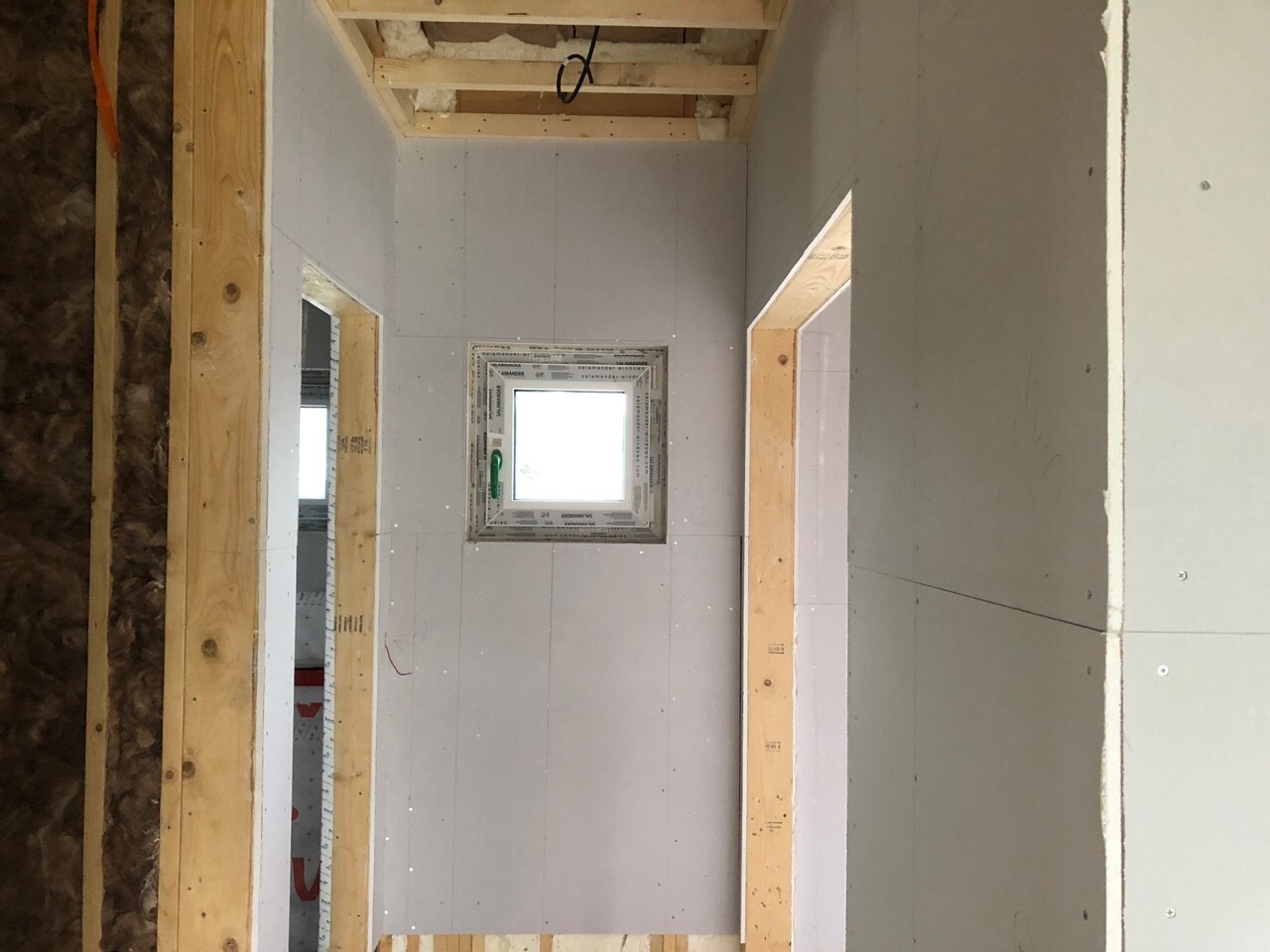

2층 방2입니다.

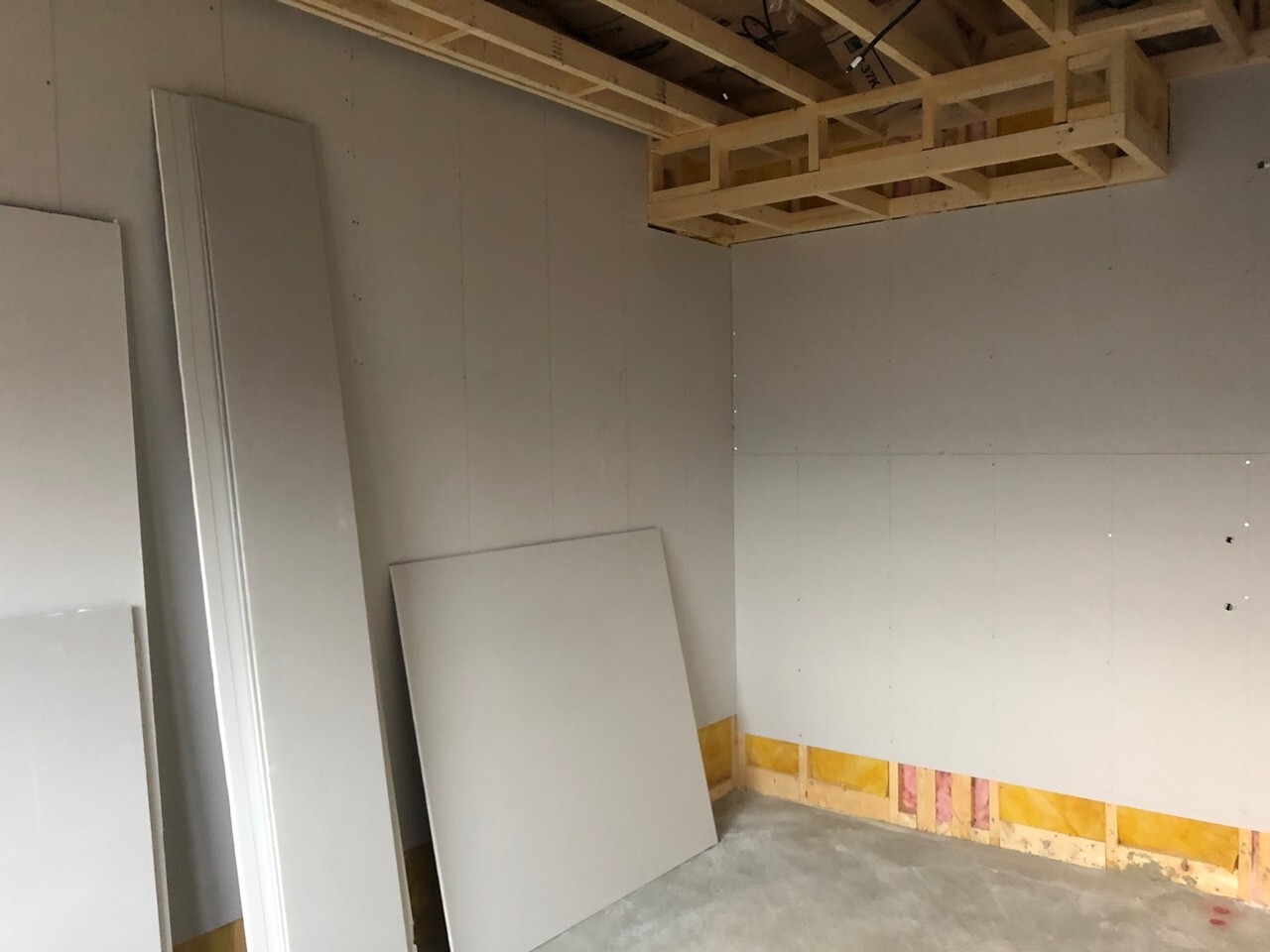

2층 방3입니다.

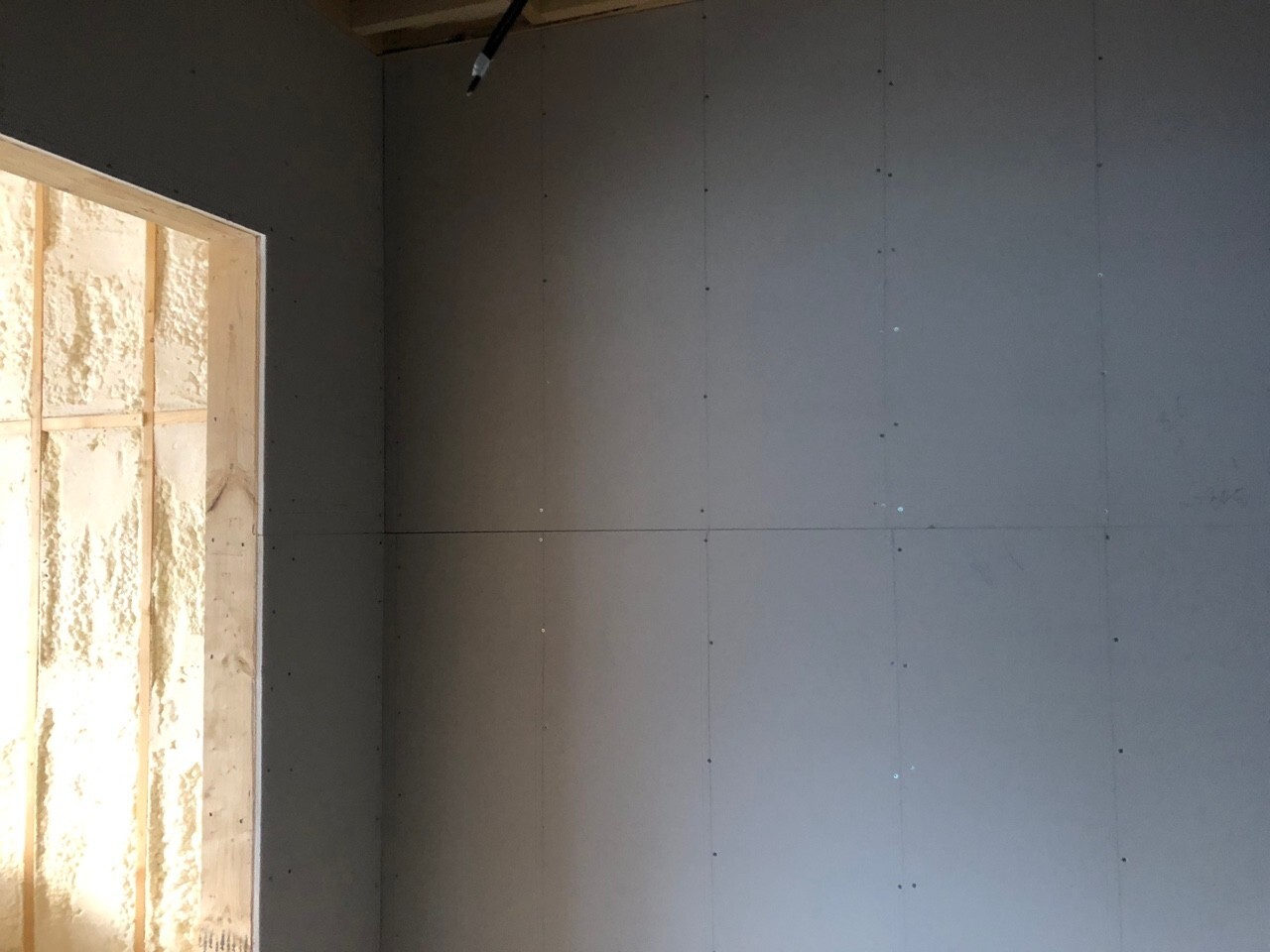

2층 복도(드레스룸쪽) 입니다.

1층 복도(화장실과 현관문 사이) 시공 모습입니다.

1층 현관쪽 모습입니다.

1층 보일러실 시공 모습입니다.

1층 거실입니다.

1층 주방 쪽입니다.

1층 계단에 접한 벽체 쪽입니다.

다용도실 쪽입니다.
아랫쪽은 아쿠아보드 시공 예정이라 비워 두었습니다.

1층 다용도실에서 주차장으로 나가는 문 쪽입니다.

한편에서는 시스템 에어컨 시공을 위한 골조 작업이 진행되었습니다.
오늘 작업 진행모습이구요,
내일은 벽체 석고보드 시공을 마무리하고
마이너스 몰딩 시공한 후,
천장 석고보드 시공 작업이 진행될 예정입니다.
모두들 수고하셨습니다.
