날씨 : 흐림다가 맑음
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간), 성재욱 (8시간)
지 원 : 한규호 (8시간)
금일품수 (누계) : 7품 (총 310.25품)
금일 작업현황
- 창고 및 보일러실 석고보드 시공
- 석고보드 2p 및 마이너스 몰딩 시공
- 마이너스 걸레받이 시공
- 문틀 시공
- 징크팀 작업
3/14(월) 예정작업
- 석고보드 2p 및 마이너스 몰딩 시공
- 마이너스 걸레받이 시공
- 징크팀 작업
화성 새솔봄날 현장 71일차 입니다.
오늘은

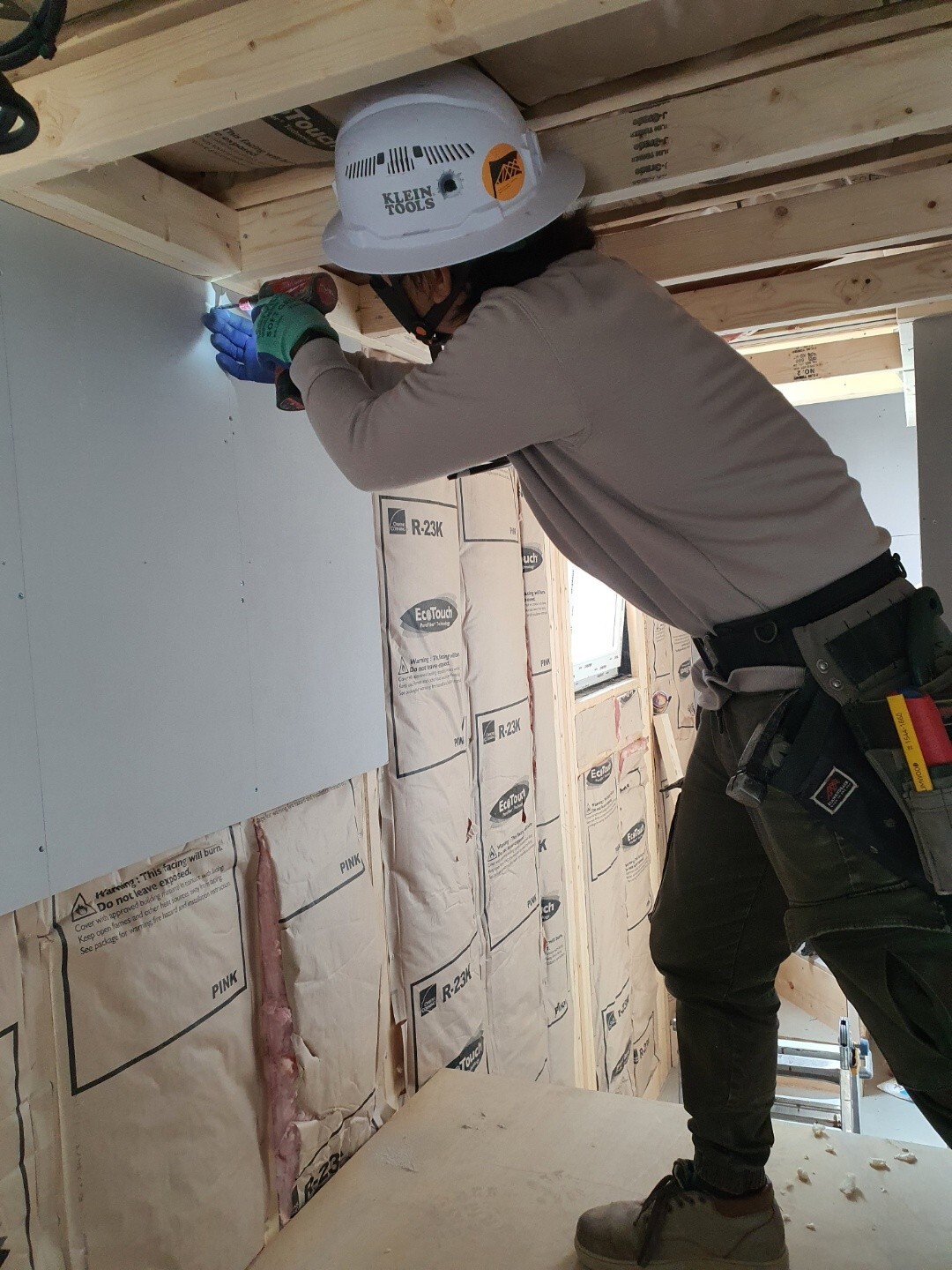

1층 계단 밑 창고 및 보일러실 석고보드 시공
1층 계단 위 석고보드 2p 시공 및 마이너스 몰딩 시공
마이너스 걸레받이 시공
문틀 시공
진행하였습니다
징크팀도 작업을 이어서 진행하였습니다

1층 계단 밑 창고 석고보드 시공

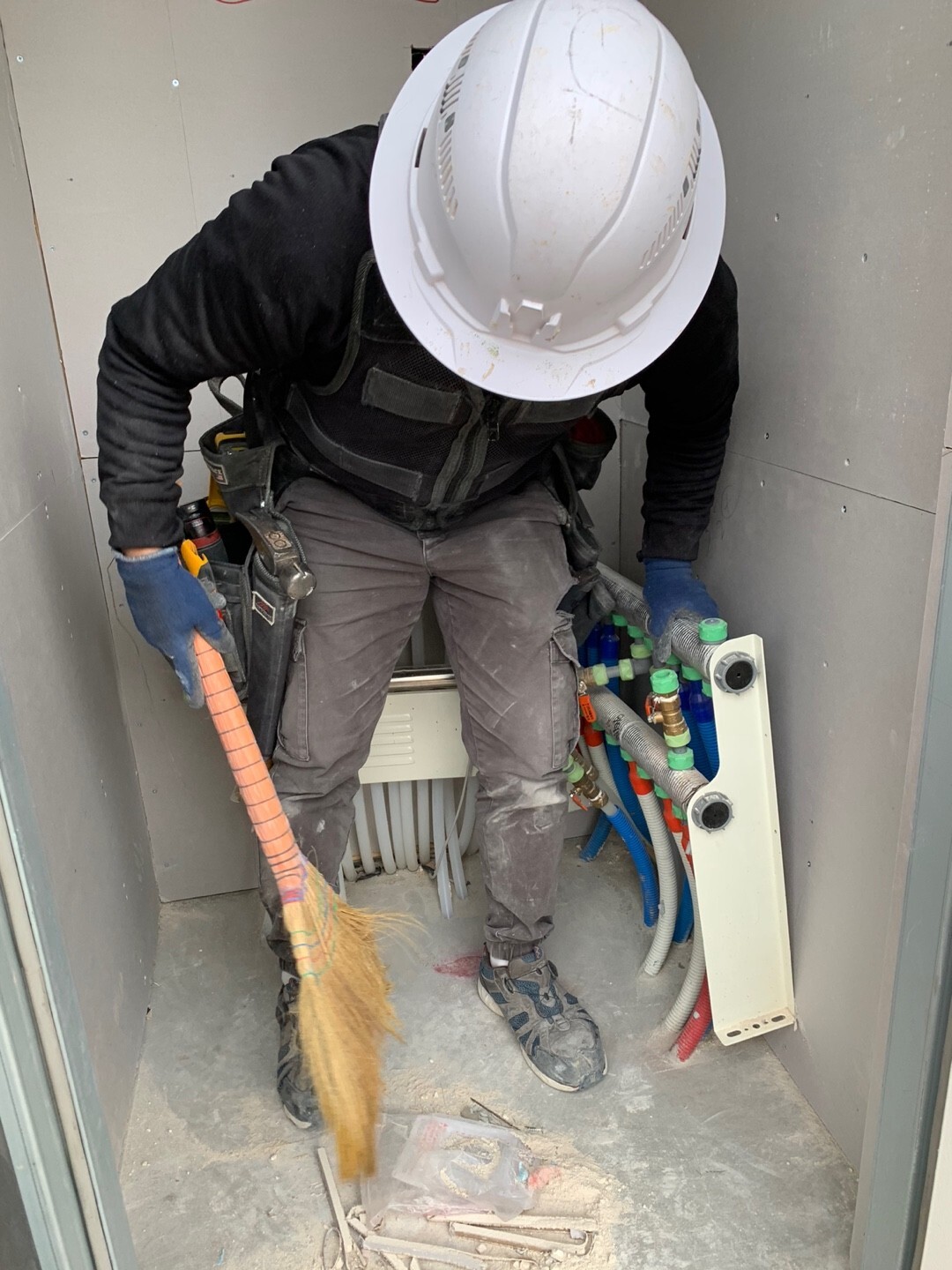

보일러실. 보일러 상 작업





보일러실 석고보드 시공
1층 계단 밑 창고와 보일러실 석고보드 시공을 진행하였습니다

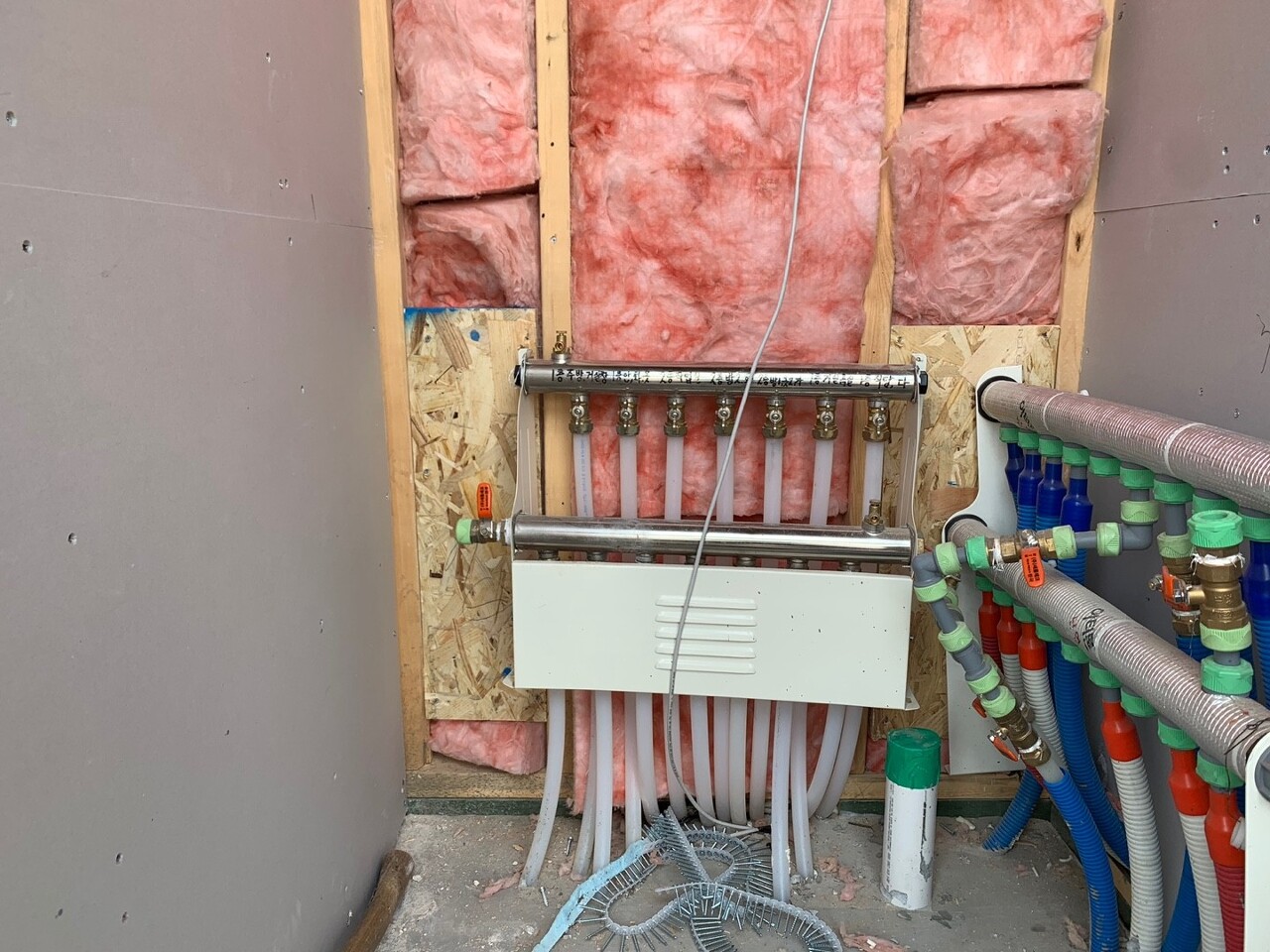

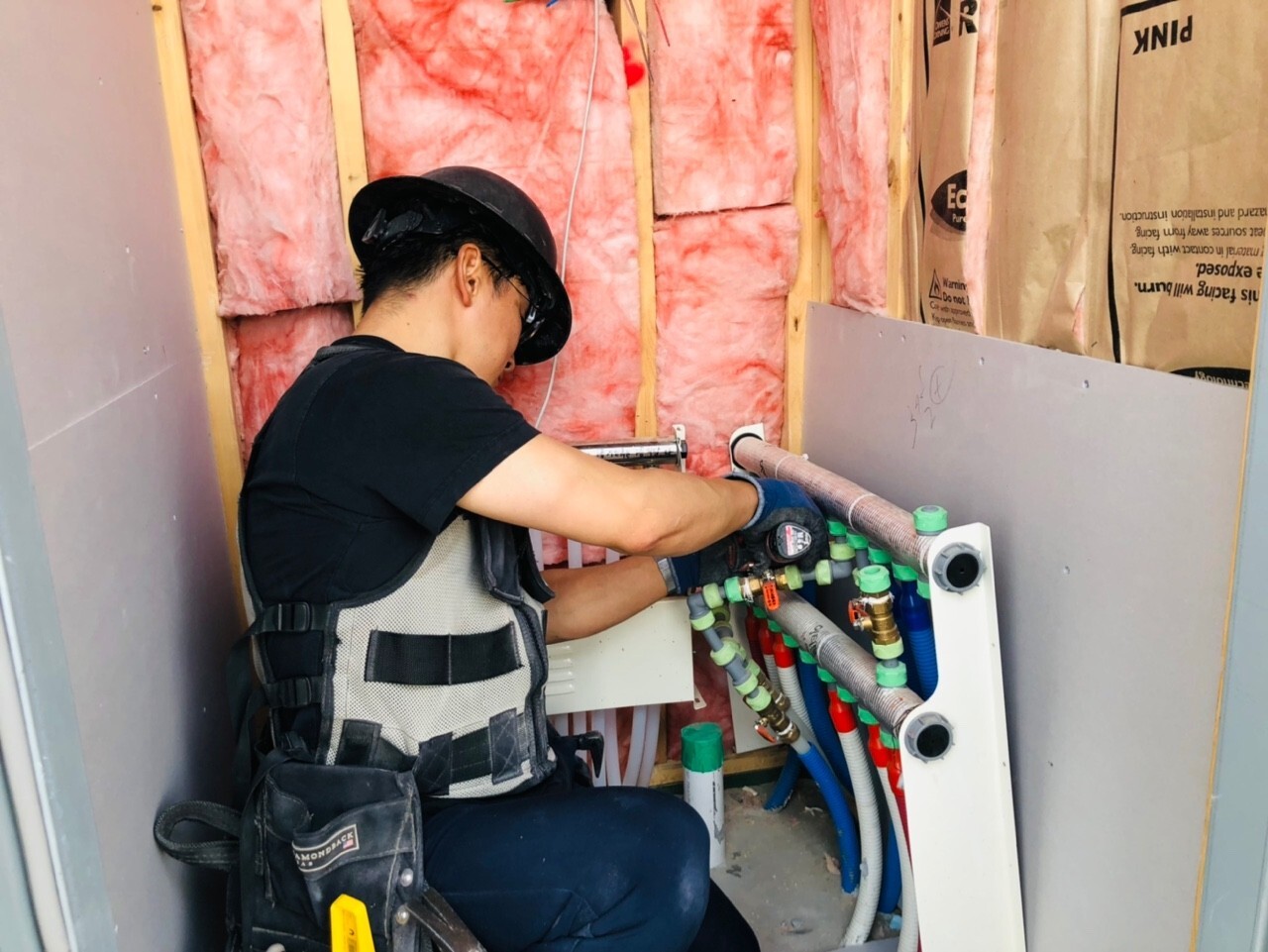

보일러실에는 추 후에 설치하게 될 보일러의 상작업과 분배기 상작업도 함께 진행하였습니다
작업 후엔 뒷 공정을 위하여 깨끗하게 청소하여 줍니다

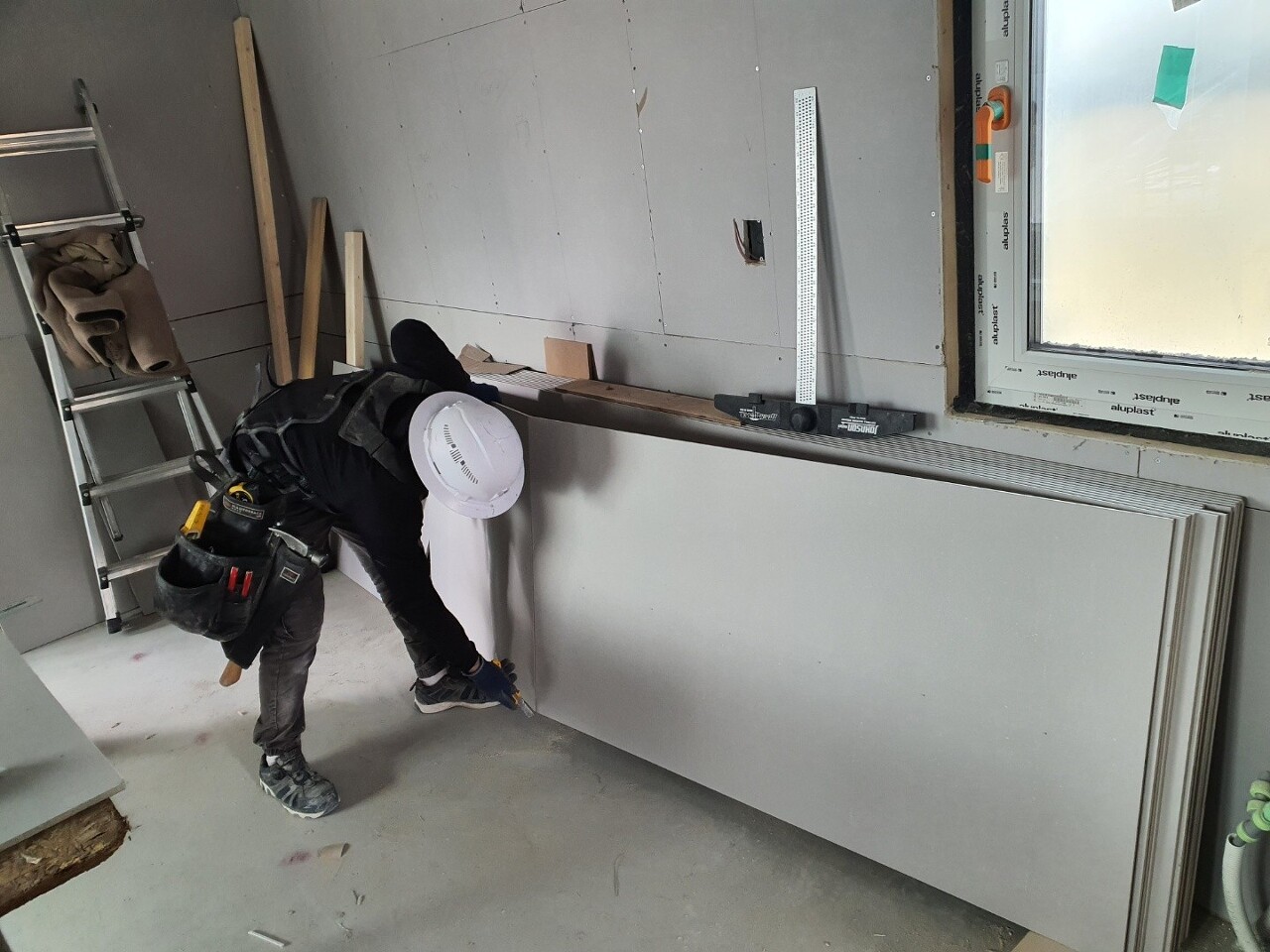

다락 계단구간 석고보드 시공을 이어서 진행하였고,
1층 계단 위쪽 석고보드 2p 시공 및 마이너스 몰딩 시공을 진행하였습니다

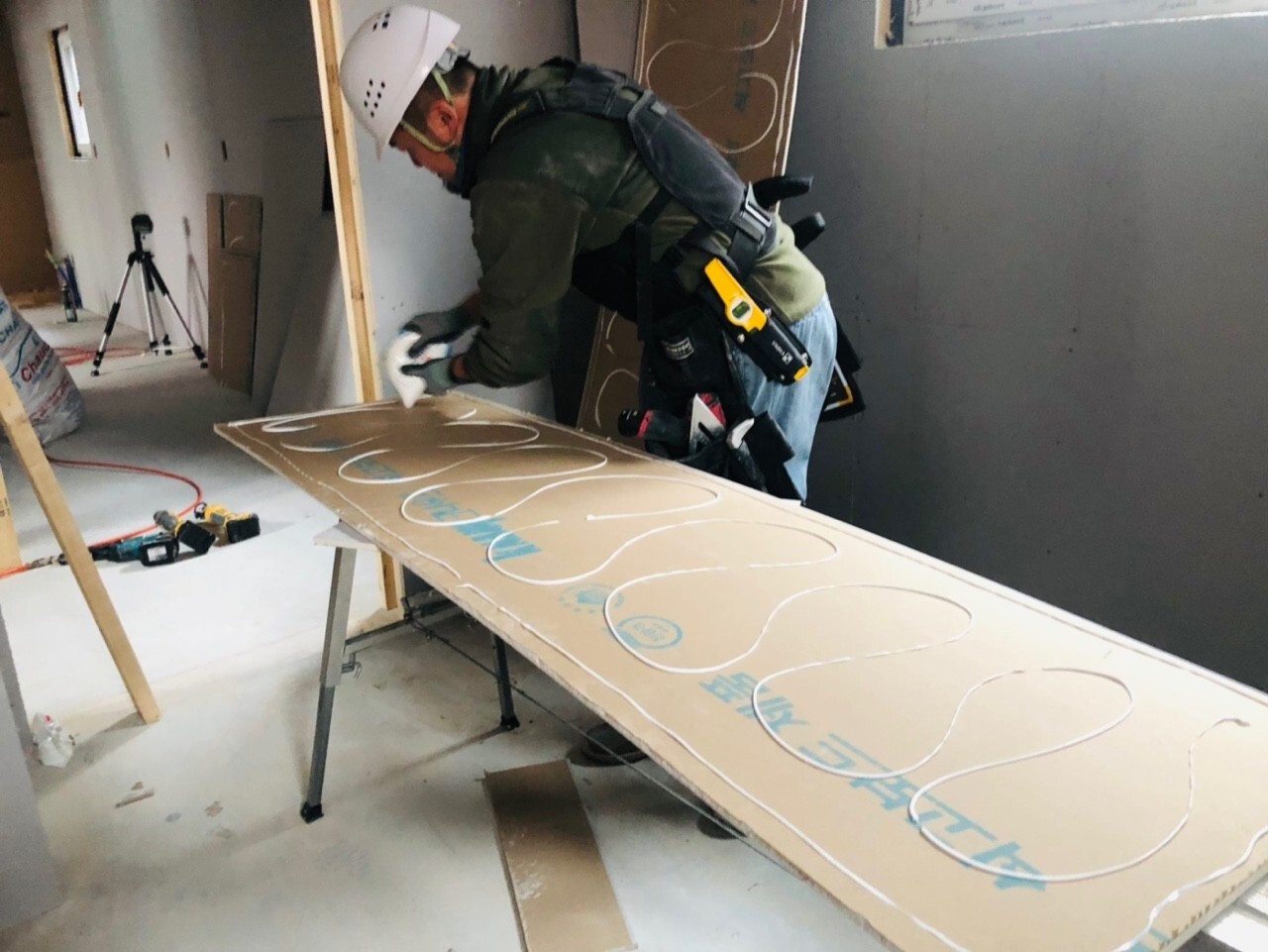

석고보드 2p 시공은
재단 된 석고보드에 목공용 본드를 발라 준 후 타카를 이용하여 임시고정하여 줍니다
타카는 본드가 굳을때까지 석고보드를 임시로 고정해주는 역할을 하게 됩니다

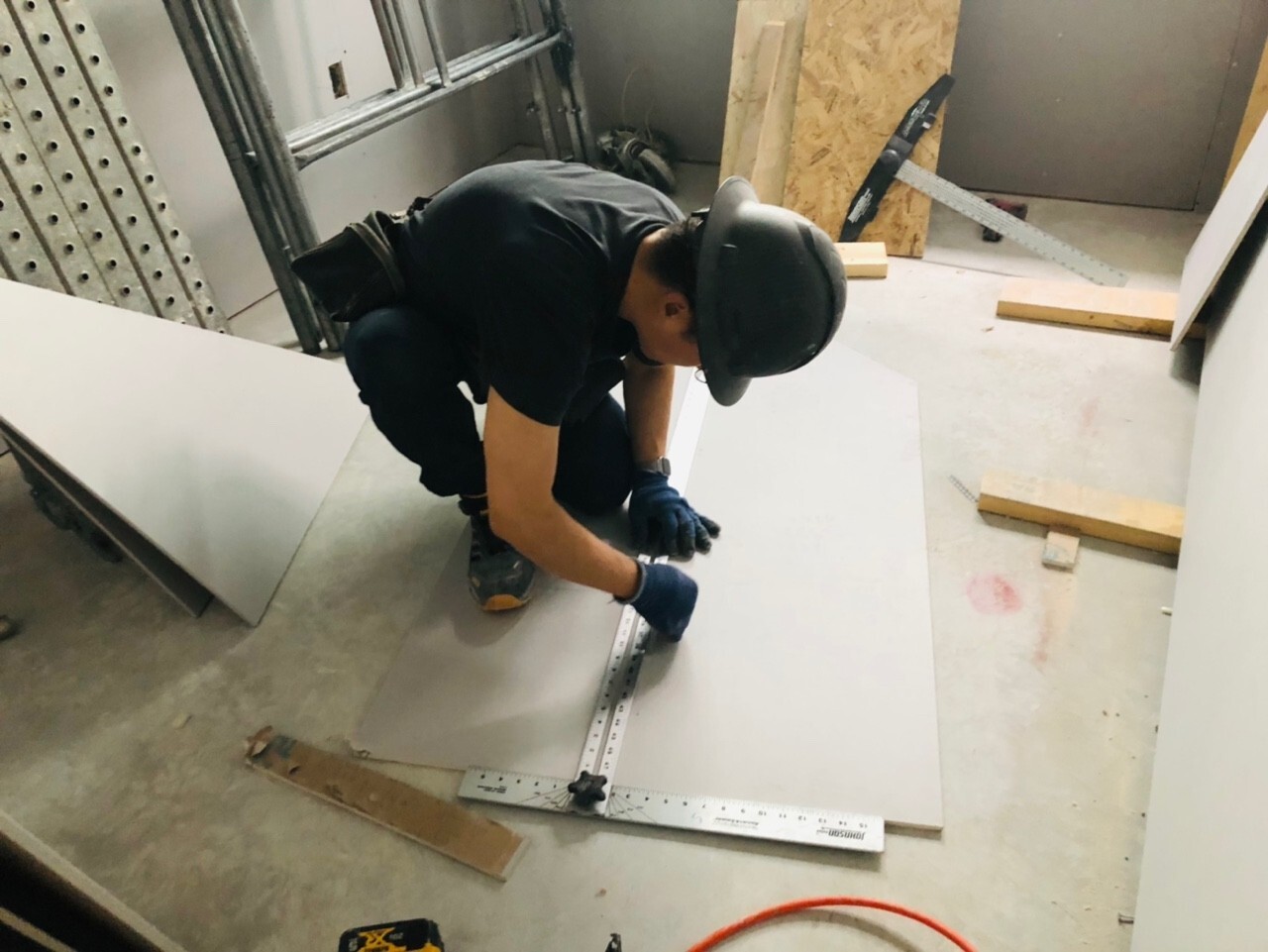

마이너스 몰딩은 연귀를 맞추어 시공하는게 포인트입니다

맛있는 간식거리~
건축주님께서 달콤한 간식과 따뜻한 커피를 준비해주셨습니다
맛있게 잘먹었습니다!

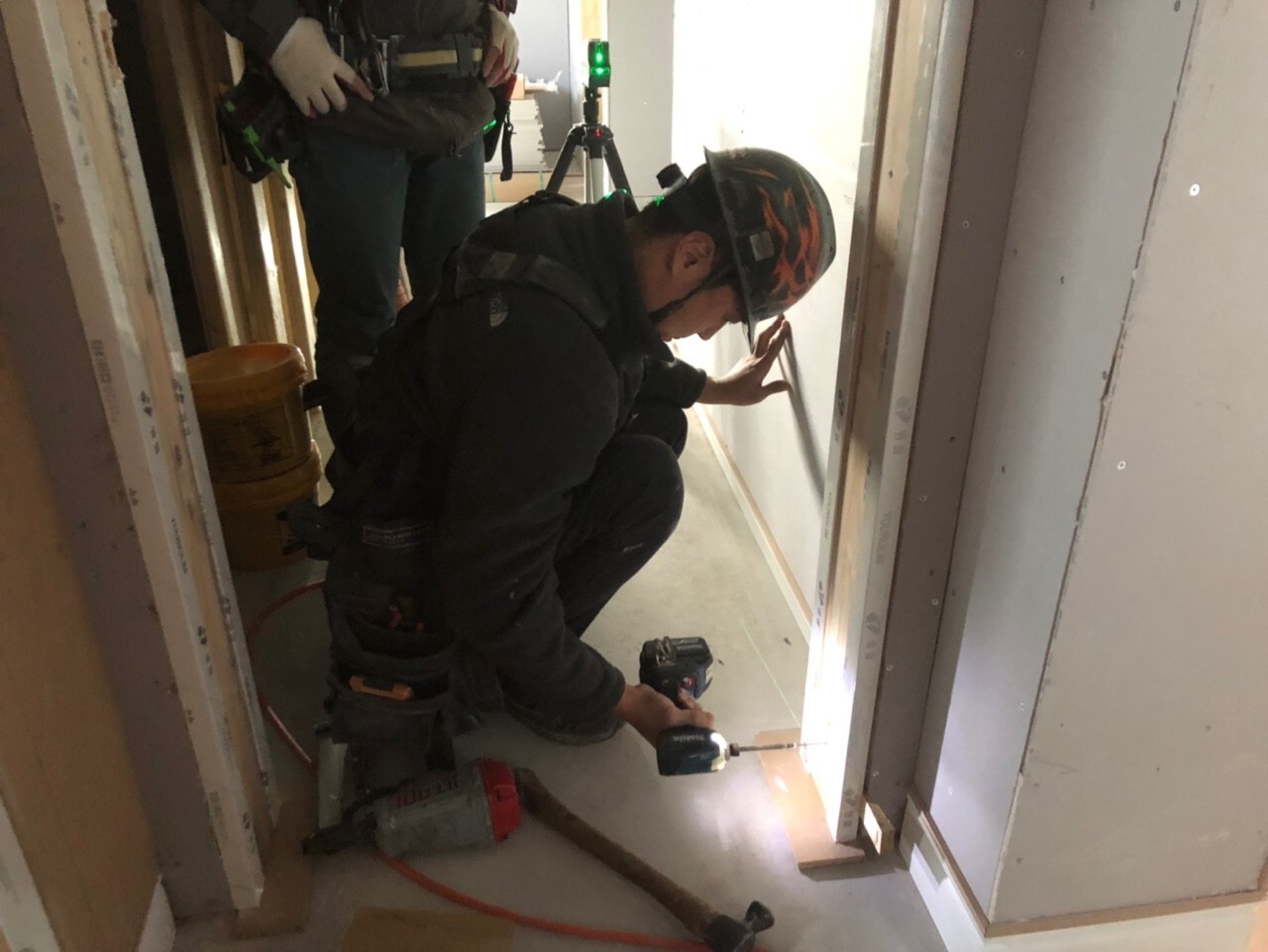

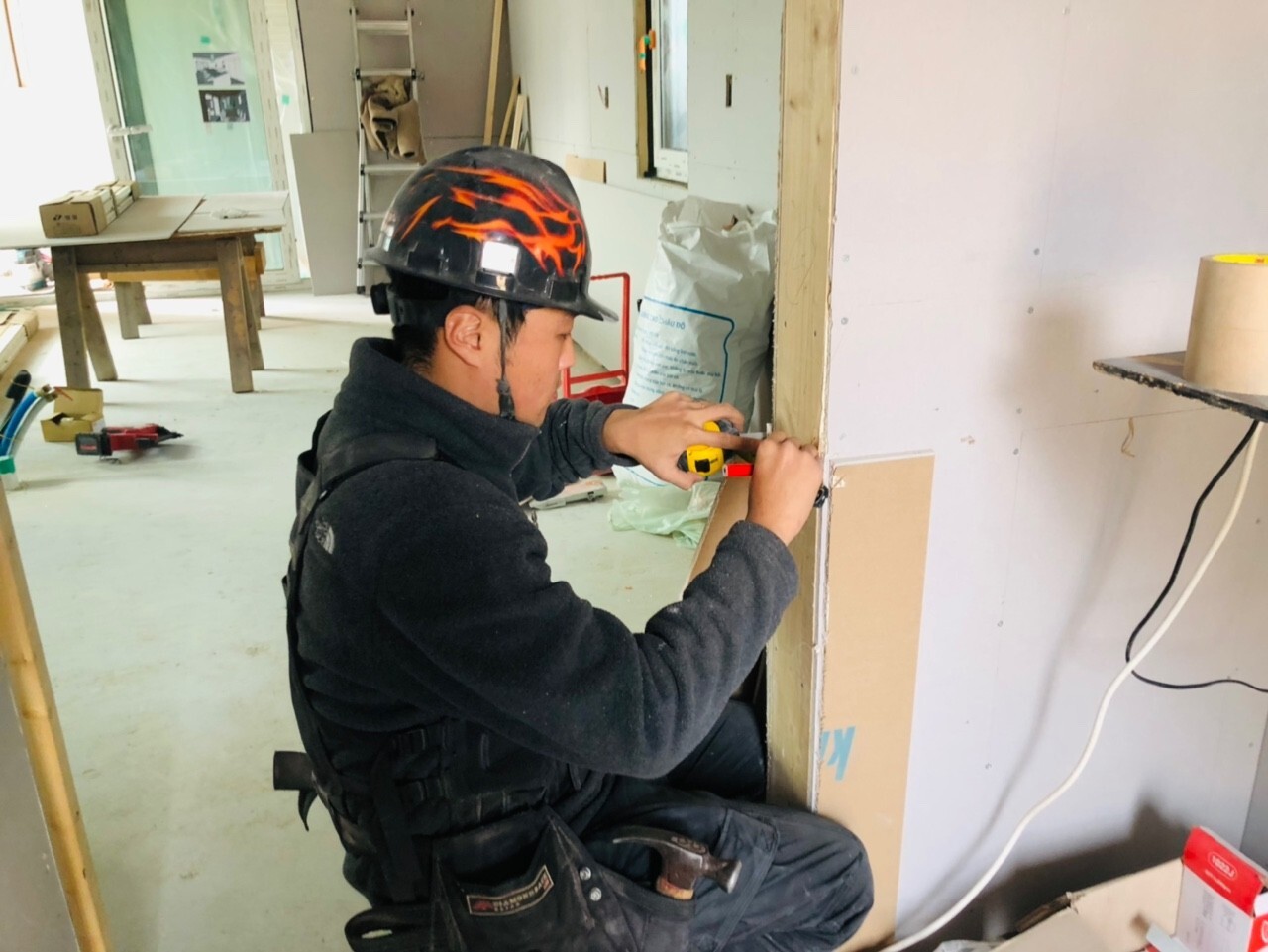

계단 밑 창고와 안방 문틀 시공
1층 계단 밑 창고와 안방 문틀 시공을 진행하였습니다
먼저 연귀를 맞추어 조립하여 줍니다
시공 위치로 옮겨 레이저를 이용해 수직, 수평 맞추고
피스와 우레탄 폼을 이용하여 고정시켜줍니다




1층 마이너스 걸레받이 시공을 마무리하였습니다
부팀장님이 기가막히게 연귀를 맞추어 시공을 하였습니다

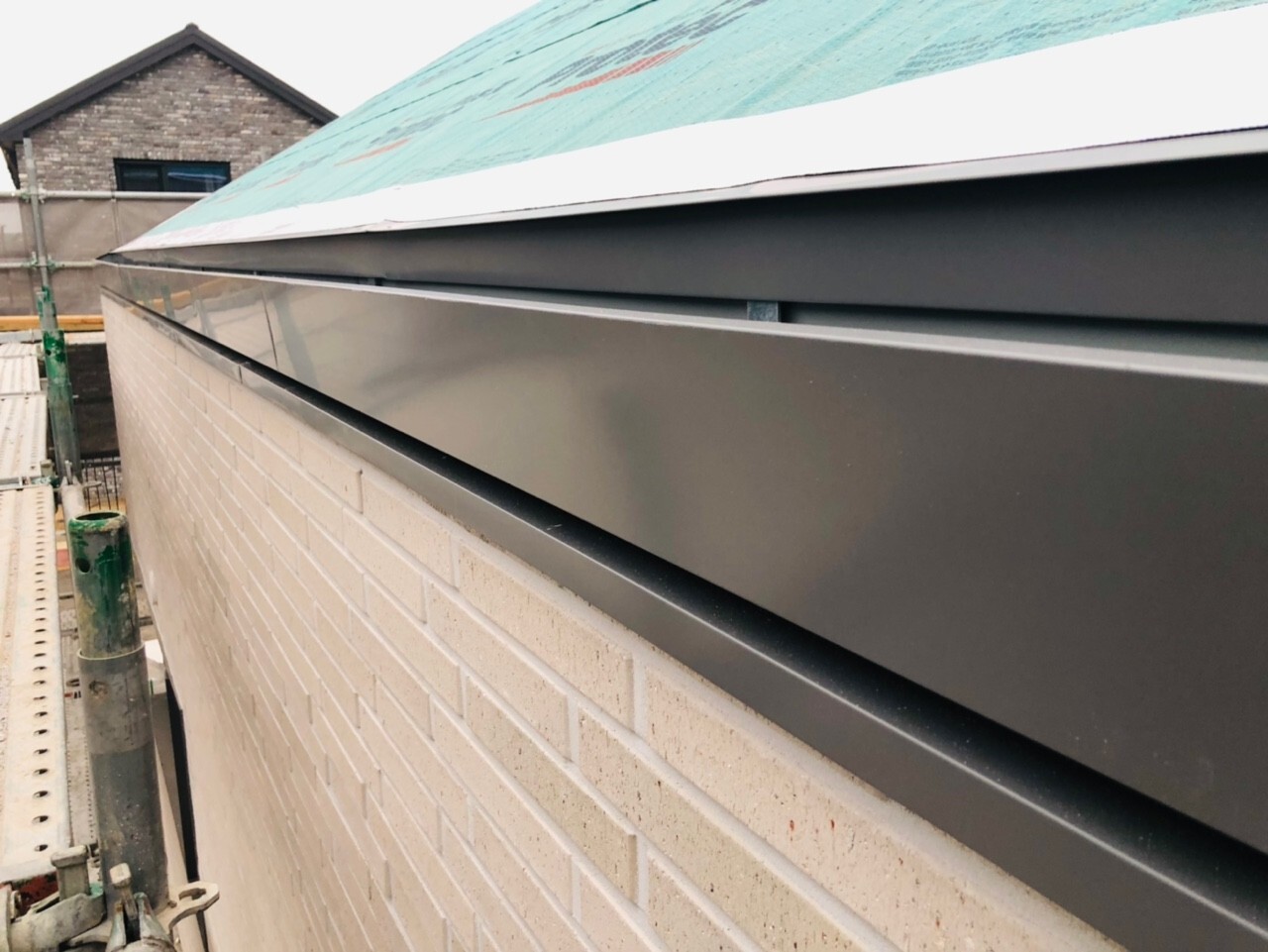

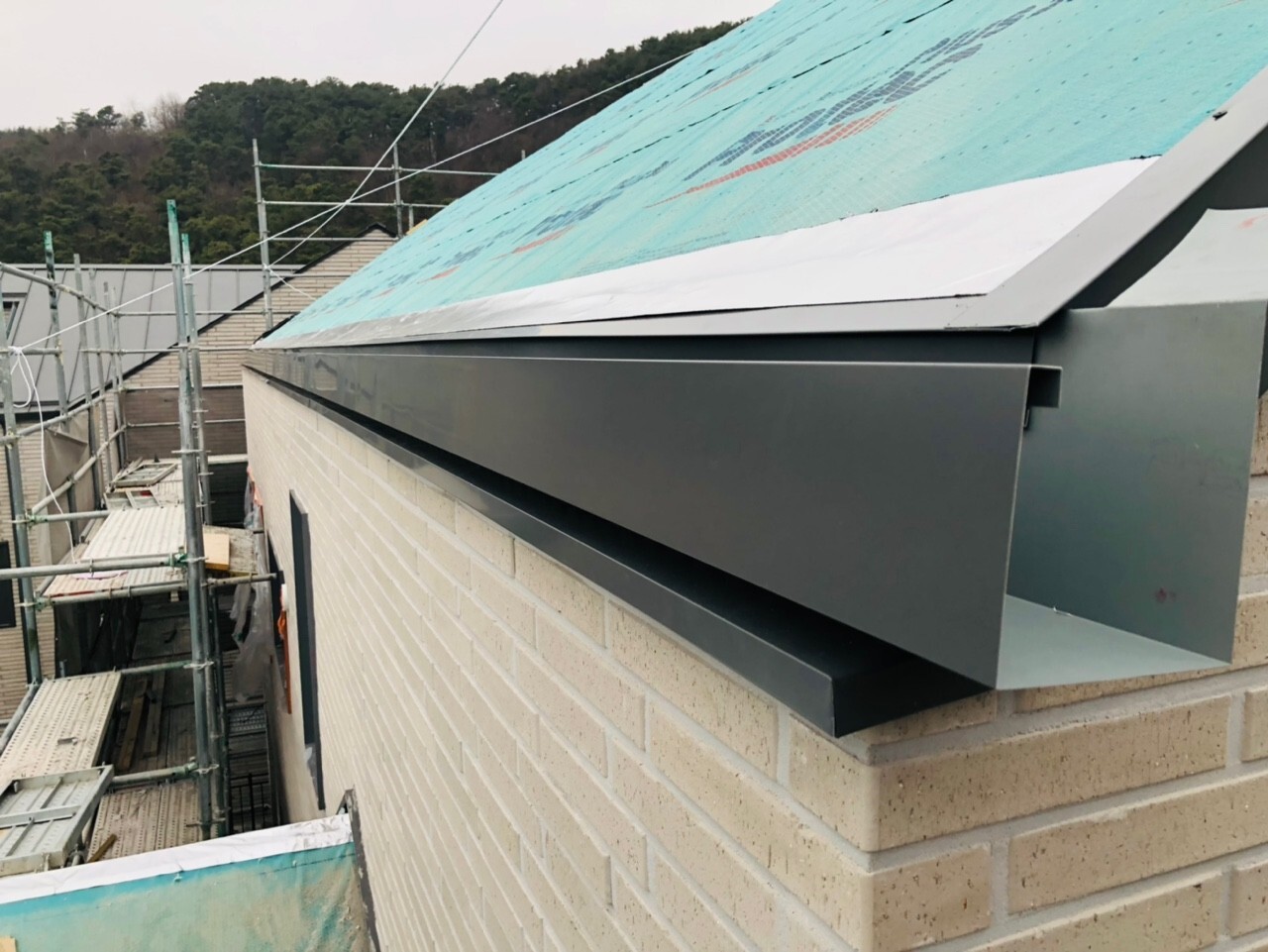

징크팀 작업
징크팀이 작업을 진행하였습니다

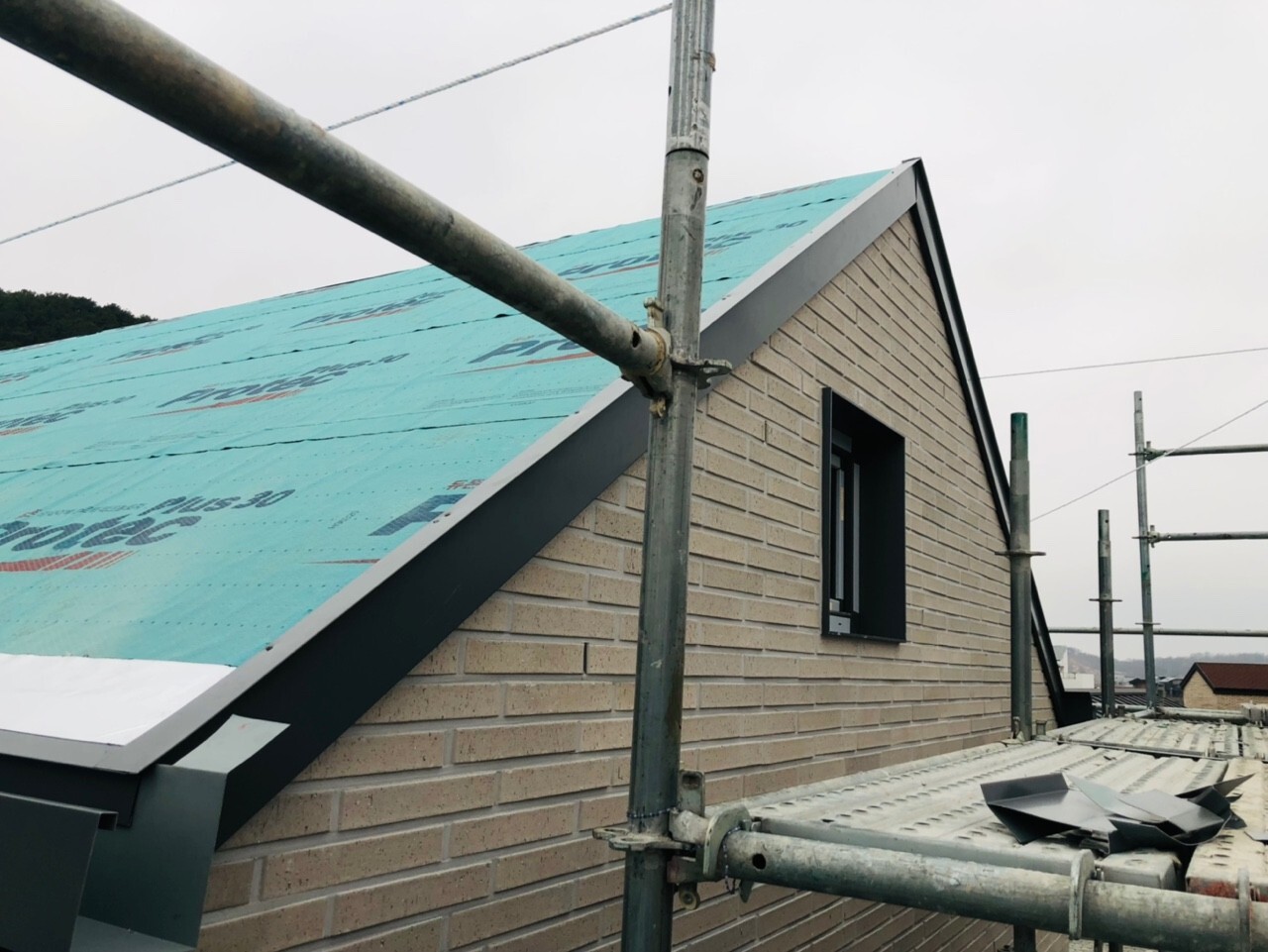

비가 온다는 소식에 자재들을 꼼꼼히 보양하여 주었습니다
저희 하루는 여기까지입니다
저희는 재충전을 위하여 하루 휴무를 가지고 3/14(월) 힘찬 모습으로 다시 뵙겠습니다
팀원 모두 수고하셨습니다
