날씨 : 포근한 날씨
- 03/01(화), 금일 근무자
팀 장 : 이상민 (11시간)
부팀장 : 이재경 (11시간)
팀 원 : 정태영 (3시간), 최승현 (3시간), 천영환 (휴무)
금일품수 (누계) : 3.5품 (총 277.125품)
03/01(화), 금일 작업현황
- 포치구간 및 현관 방통밑작업 및 방통 작업
- 창호 보양작업
- 추가 자재 인수
- 1층 석고보드 시공
- 화장실 문 시공
- 걸레받이 시공
명일 예정작업
- 1층 석고보드 시공
- 걸레받이 시공
화성 새솔봄날 현장 62,63일차 입니다.
3/01(화) - 포치구간과 현관의 추가적인 방통 밑작업을 진행하였고,
창호 보양작업도 진행하였습니다

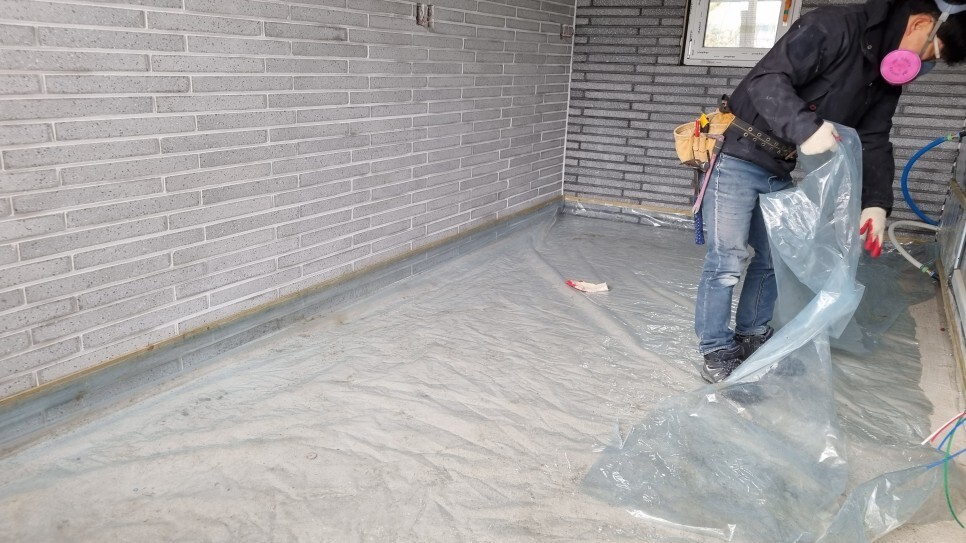

오늘은 포치구간과 현관에 추가 방통 작업을 진행하였고,

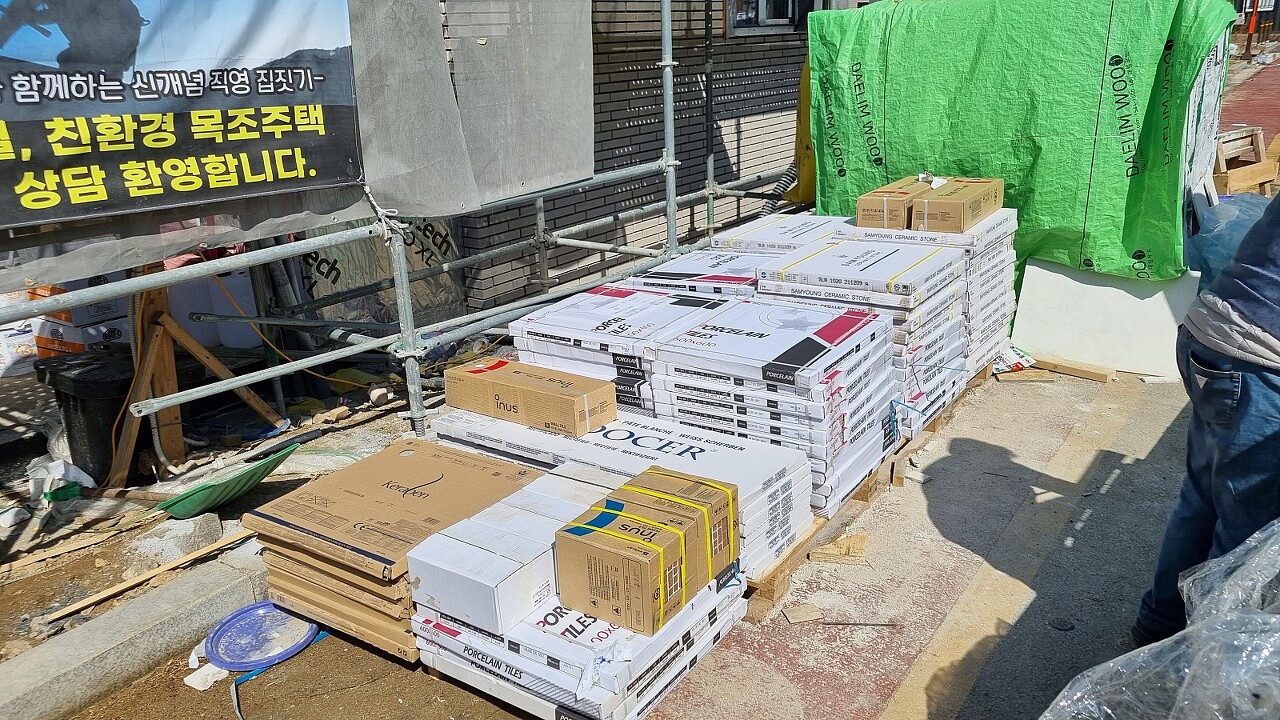

추가 자재 인수,
1층 석고보드 시공,
화장실 문 시공,
마이너스 걸레받이 시공을 진행하였습니다
![](https://blog.kakaocdn.net/dn/bQnuSw/btru5bqbfHA/ZsaF9t8Anyrpy22RfToyg0/img.jpg)
![](https://blog.kakaocdn.net/dn/1EdiK/btruNi6iKfa/amY768EWsTgbmxMSiyUayk/img.jpg)

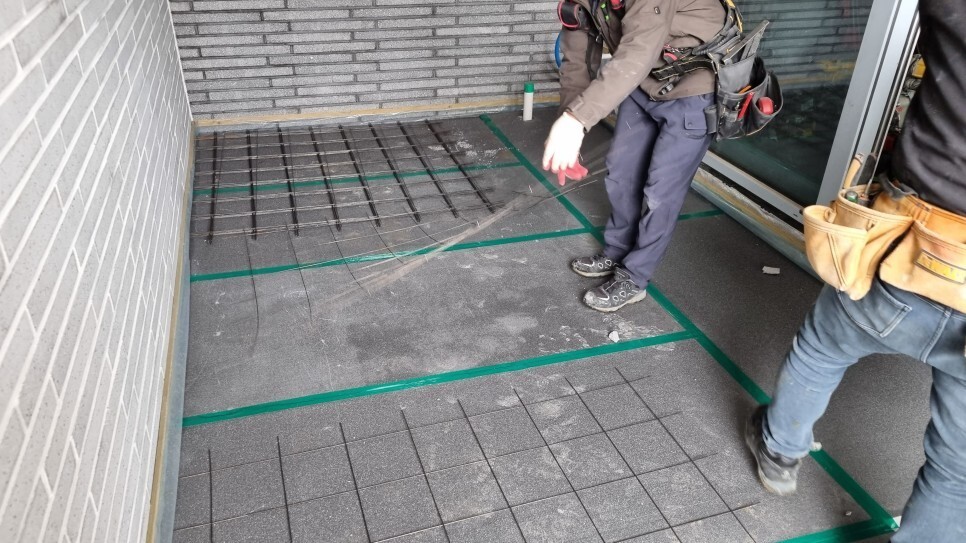

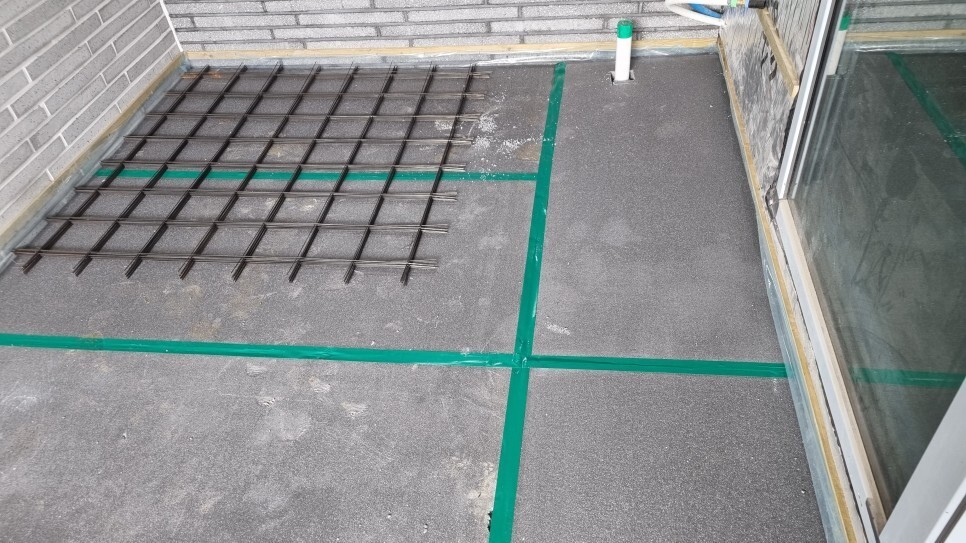

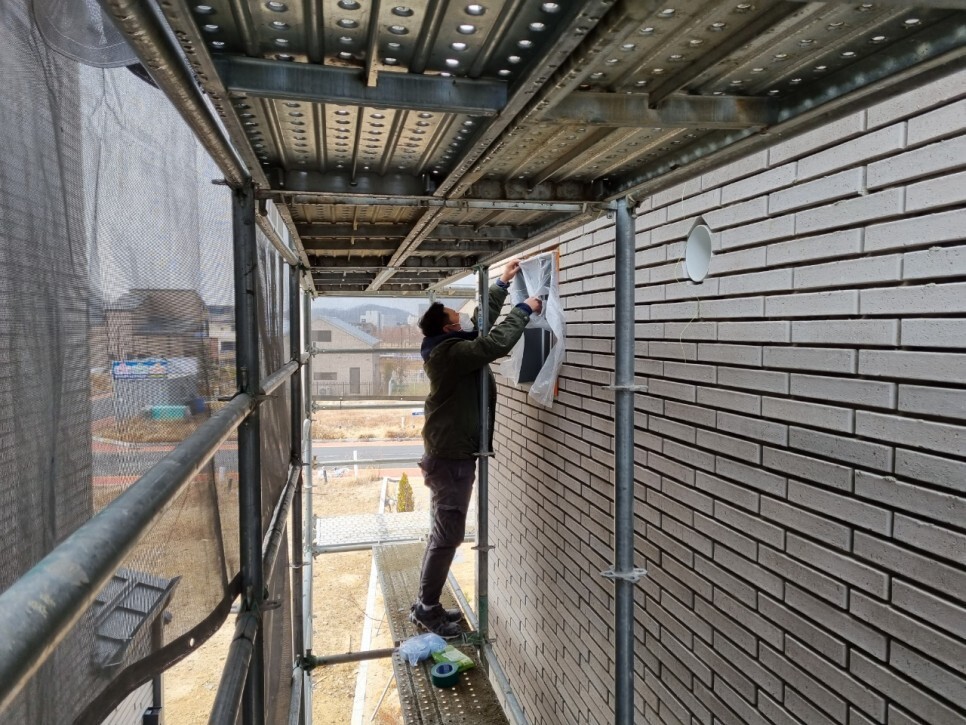

매지 작업 시 창호로 튐을 방지하기 위한 보양작업을 진행하였습니다
![](https://blog.kakaocdn.net/dn/bpMfxf/btru4j9PLfO/ib9TMLQmRD4MjjDB7Dzu11/img.jpg)
![](https://blog.kakaocdn.net/dn/NHiEn/btruWi588DN/1QIlxEp5zkH0KgdpYNpXP0/img.jpg)
![](https://blog.kakaocdn.net/dn/bhJmOl/btruZQOrcXB/us38DEueJbOJ7Bz3qB6GYk/img.jpg)
![](https://blog.kakaocdn.net/dn/cfQuuO/btru5rNj4WK/6ynKvw9k5jQSHVRNUNqKFK/img.jpg)
![](https://blog.kakaocdn.net/dn/bNgR9A/btruVX73Azi/mg7vjVKa8lgkpdepeJZyW1/img.jpg)
![](https://blog.kakaocdn.net/dn/b7Npdm/btru4iQDy5m/KXCbpAqKv724Dizy6KXXo0/img.jpg)
![](https://blog.kakaocdn.net/dn/bZSGZF/btruNi6iKof/kTrD0jJHk4KdL3s352cZyK/img.jpg)
![](https://blog.kakaocdn.net/dn/bi5a66/btru2wn5ar4/MnQNB4Mw68GE6pPsXkTIs1/img.jpg)

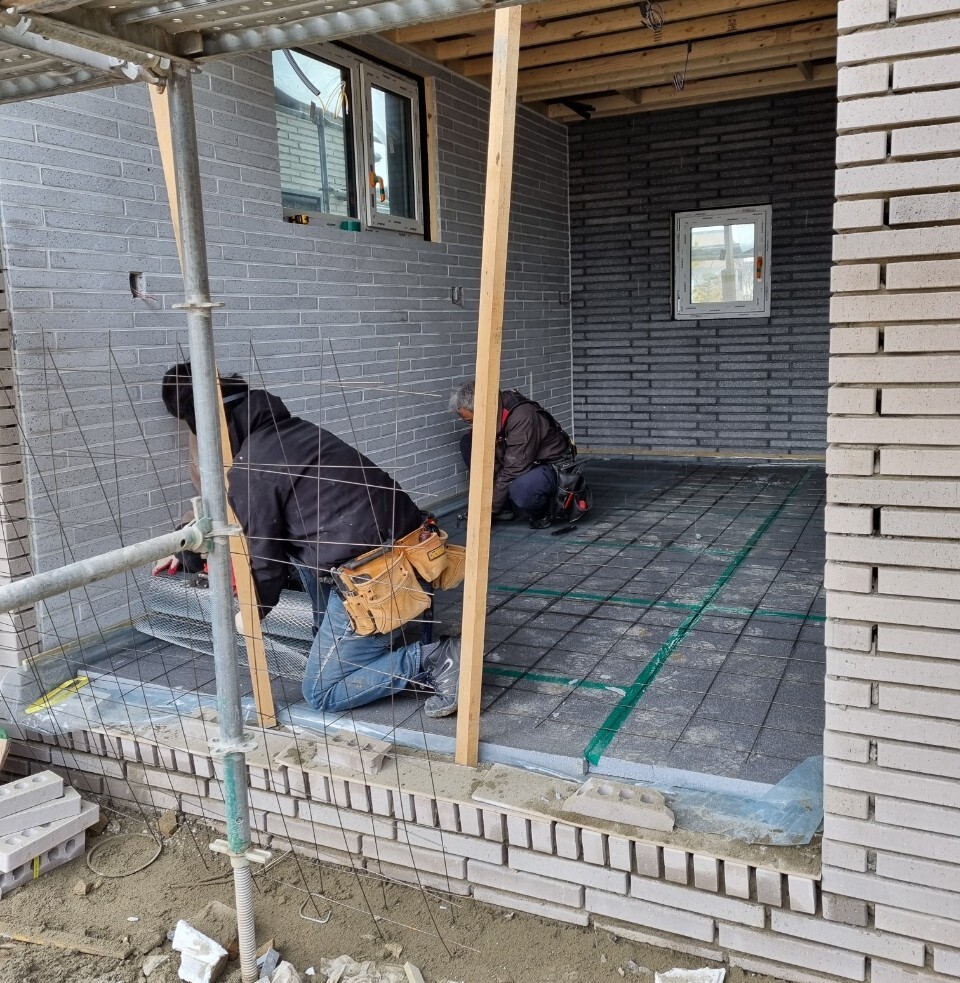

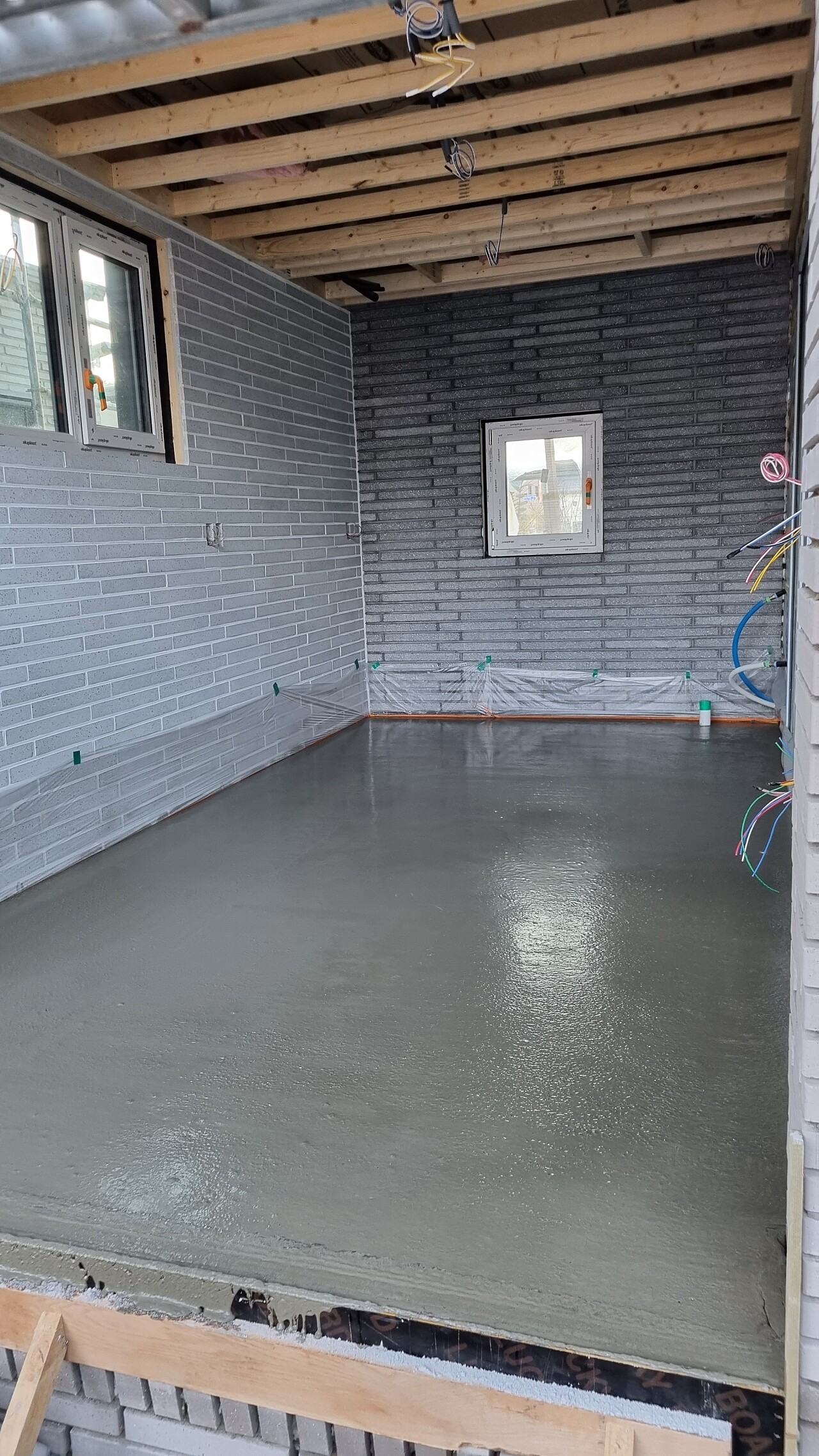

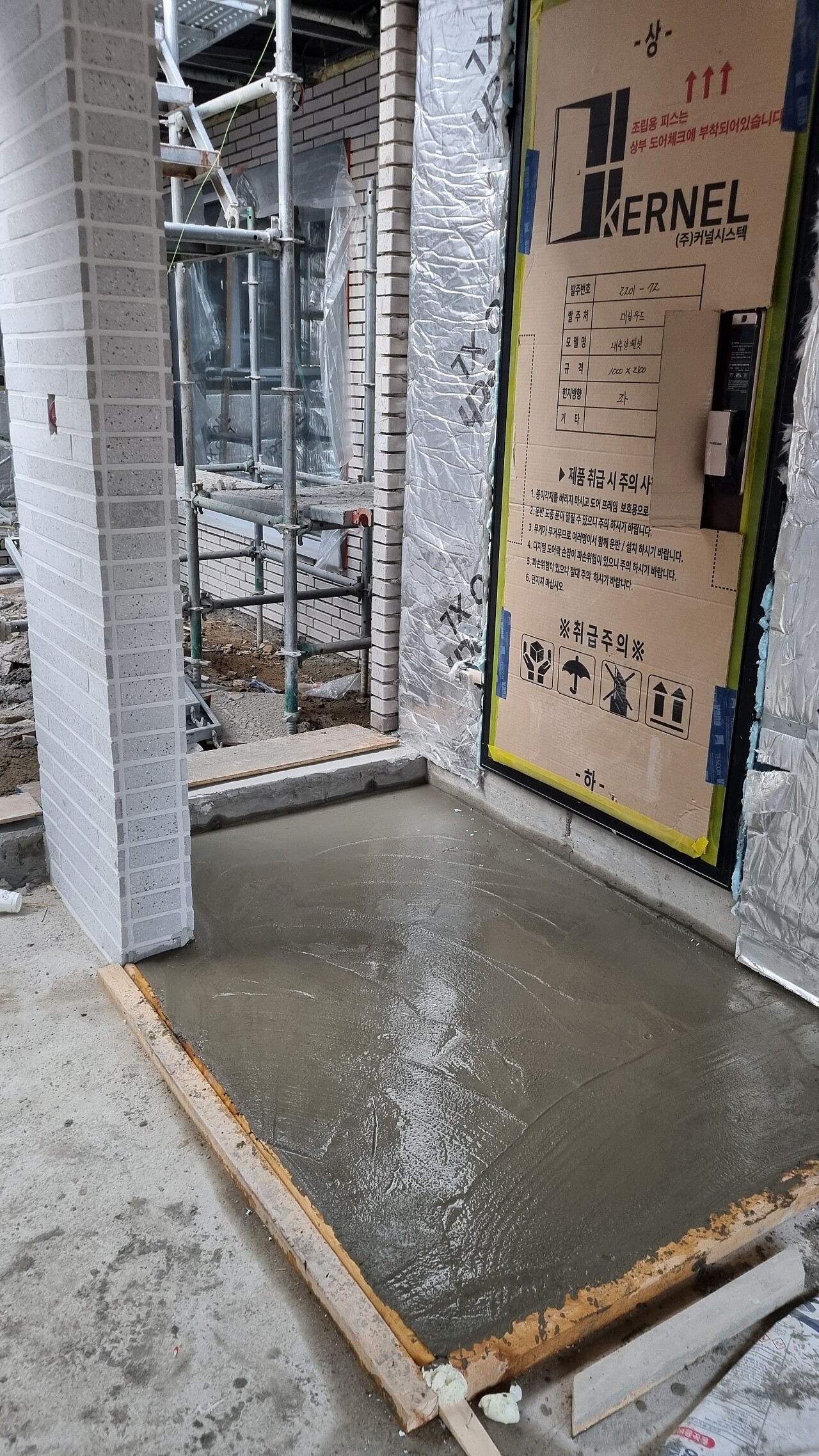

포치구간과 현관의 마감높이가 조정되어 추가적인 방통 밑작업 및 방통 작업을 진행하였습니다
![](https://blog.kakaocdn.net/dn/sLAC0/btruXYyEAER/0w5hUIgKdxWta5iPvD9M1k/img.jpg)
![](https://blog.kakaocdn.net/dn/F3J5N/btruWjcV6KP/M0IAyQ4v7l4HDujvnw9zc1/img.jpg)

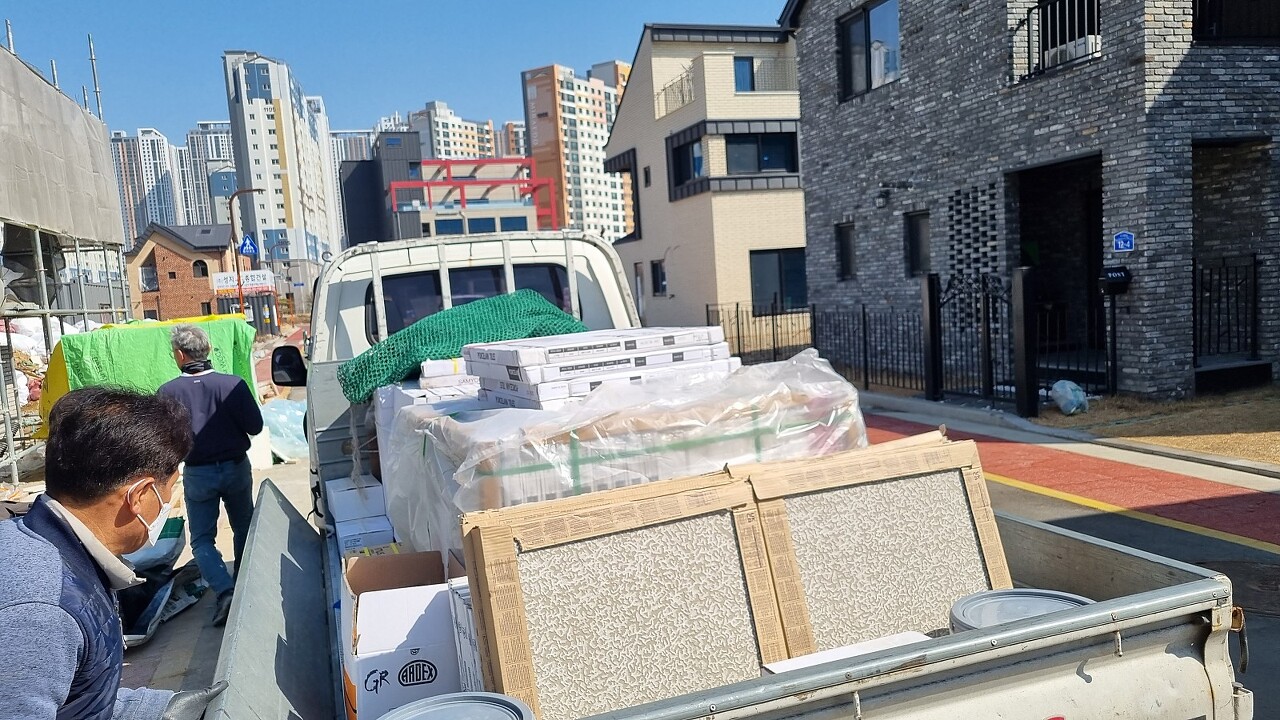

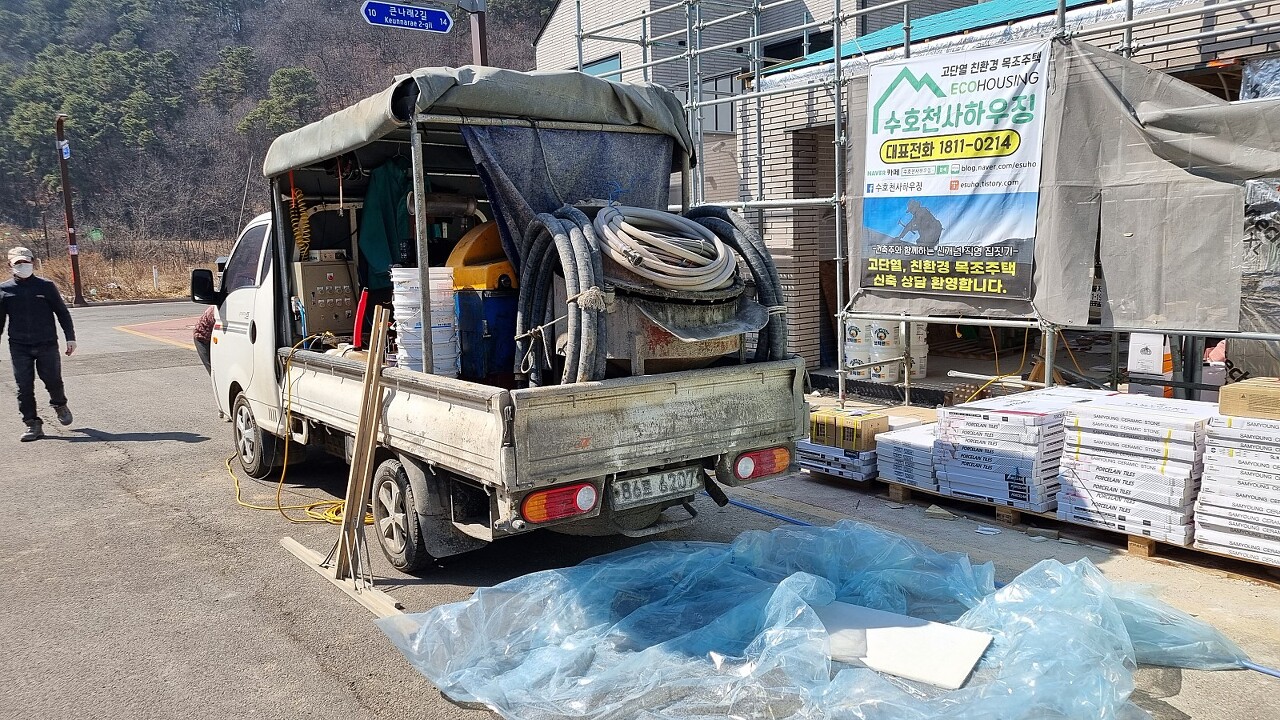

추가 자재를 인수하였습니다
![](https://blog.kakaocdn.net/dn/RPbWw/btruXYyEAQK/GGxjcm7rbhKtz4E7uba3K0/img.jpg)
![](https://blog.kakaocdn.net/dn/G2Kem/btruYT5IiWE/k8HTov3SA7kpPg5bgm1mt1/img.jpg)

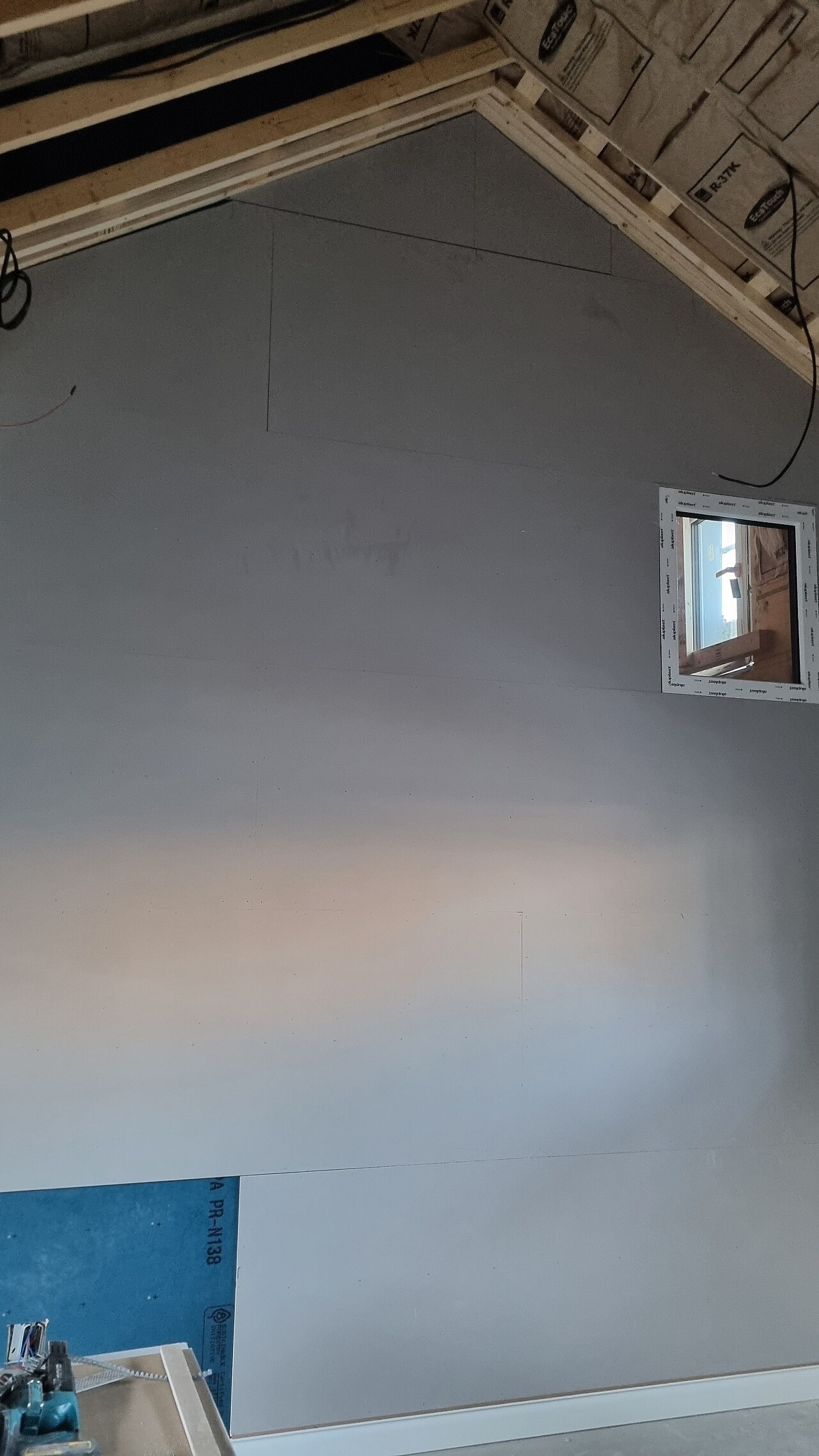

1층 거실 석고보드 시공을 진행하였습니다
치수에 맞추어 재단하고 일정한 간격에 맞추어 피스로 고정시켜 줍니다
![](https://blog.kakaocdn.net/dn/bcKnRY/btru0vwcMbc/p8dcJuyJy71ye4HnEEWTuk/img.jpg)
![](https://blog.kakaocdn.net/dn/yJ9hD/btru0waPbqa/0hcySBgq1sLQ5uCd0l9e10/img.jpg)

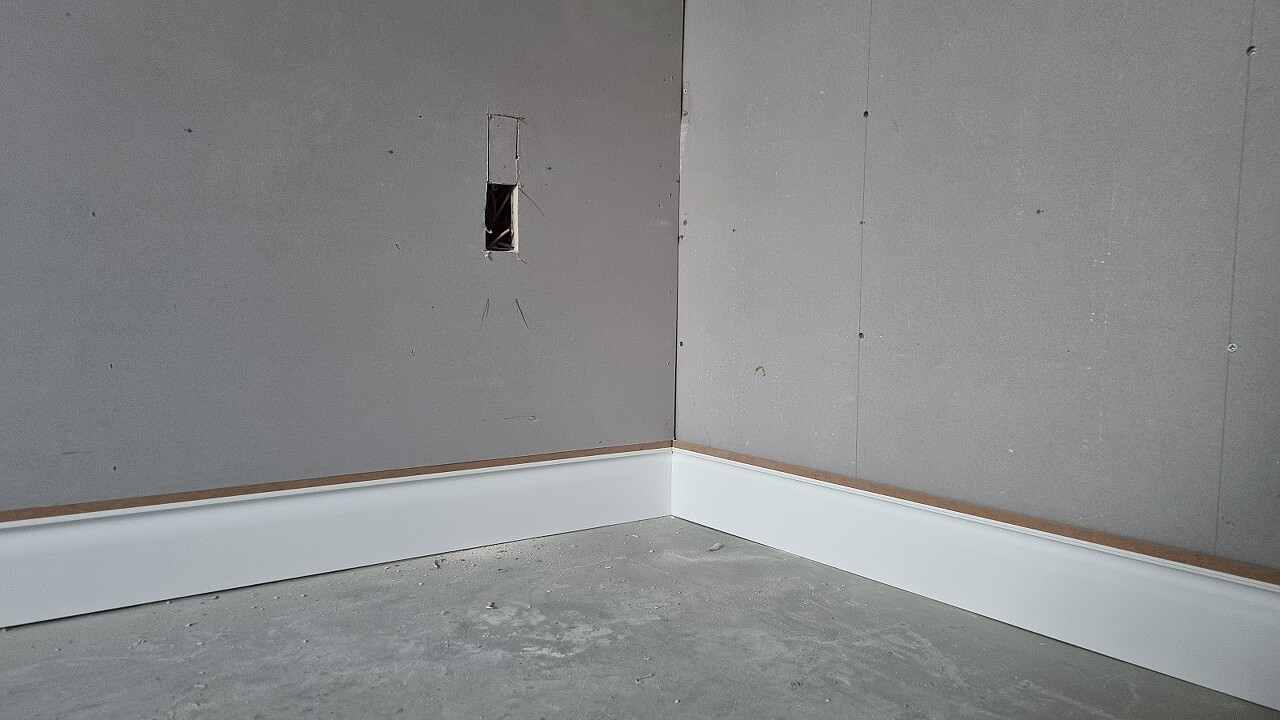

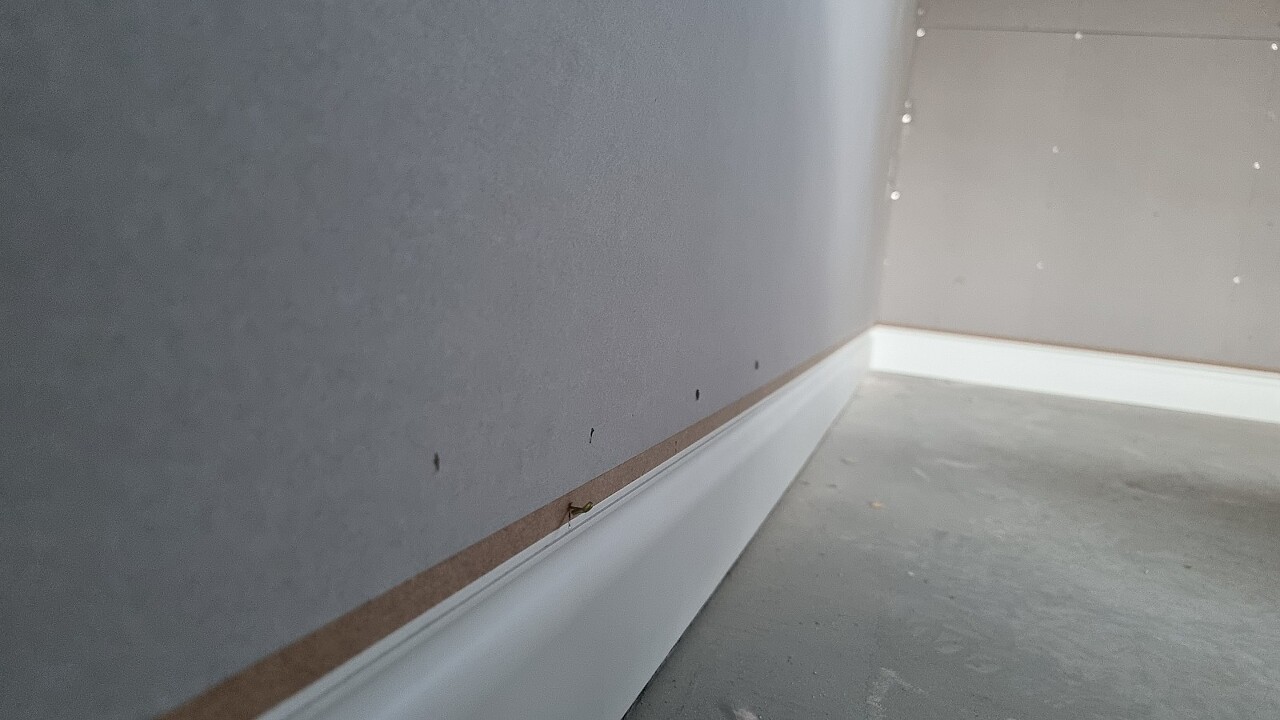

마이너스 걸레받이 시공을 진행하였습니다
일반적인 걸레받이는 석고보드 시공 후 그 위에다가 시공을 하지만 마이너스 걸레받이는 석고보드 아래에 시공을 합니다
![](https://blog.kakaocdn.net/dn/HHCm4/btruXYelf4U/2L6XTsB2EKvNDU5mmBWOK1/img.jpg)
![](https://blog.kakaocdn.net/dn/RB23F/btruVXAfpEJ/VTLalkekg23kKXZhg6jFY0/img.jpg)
![](https://blog.kakaocdn.net/dn/MCJUF/btruTD9T1UB/O4i0v2BkKyoWKG0HDtZ6U1/img.jpg)

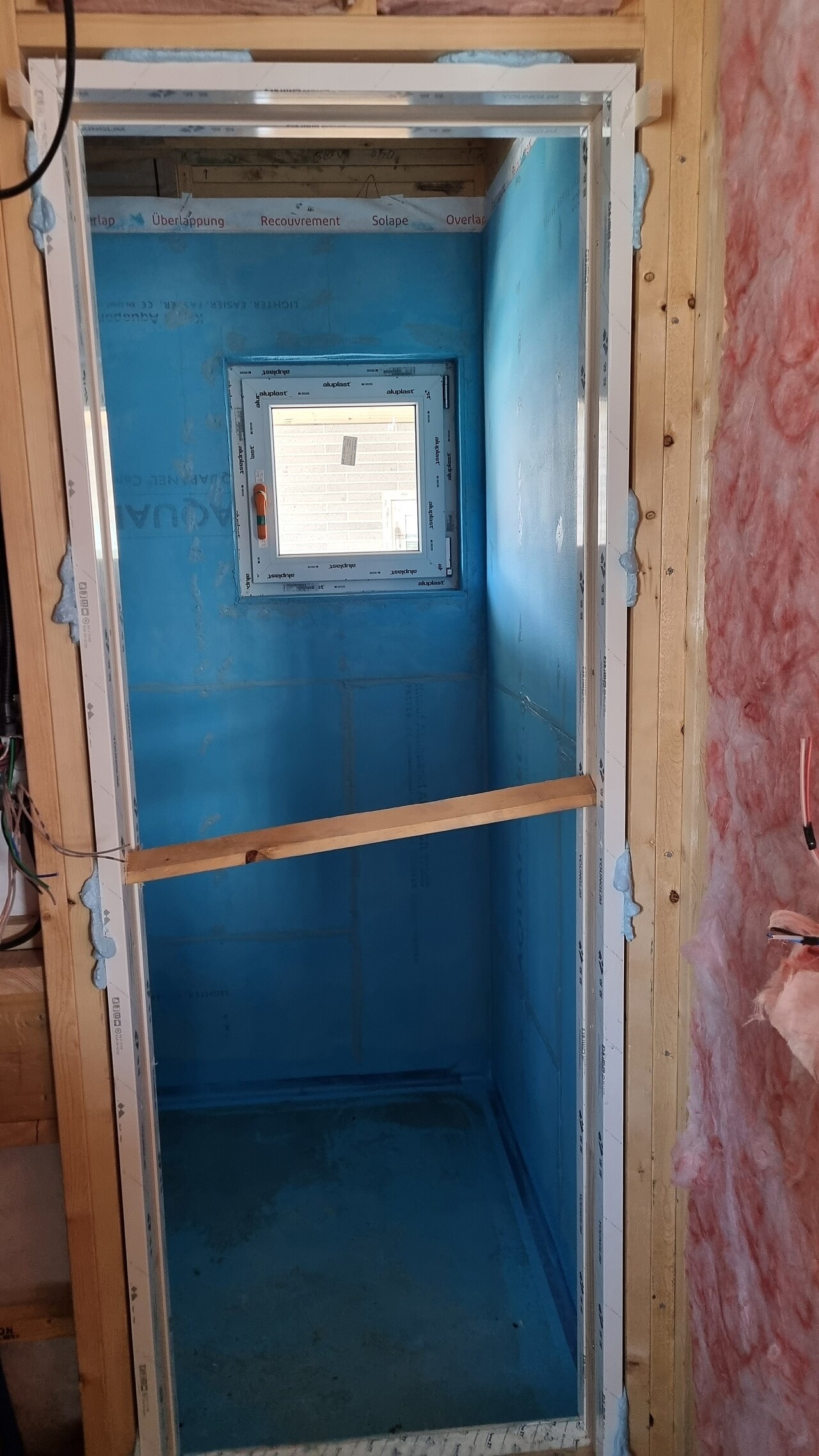

1층 화장실(2개소) 문 시공을 진행하였습니다
레이저를 이용하여 수직 수평을 정확히 맞추어 가며 진행합니다
저팽창 폼을 이용하여 고정하며, 가운데 나무를 받친 이유는 폼이 팽창하며 틀어지는것을 막기위해서 입니다
저희 하루는 여기까지입니다
내일은 석고보드 시공과 걸레받이 시공을 진행 할 예정입니다
팀원 모두 수고하셨습니다
