220215 화 [ 화성 새솔봄날 ] 50일차 내부 목작업​ 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 2. 15.

날씨 : 찬바람이 엄청불며 눈이 내린 날씨

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 이재경 (8시간)

팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)

금일품수 (누계) : 5품 (총 230.625품)

금일 작업현황

- 내부 목작업

명일 예정작업

​​

- 내부 목작업

화성 새솔봄날 현장 50일차 입니다.

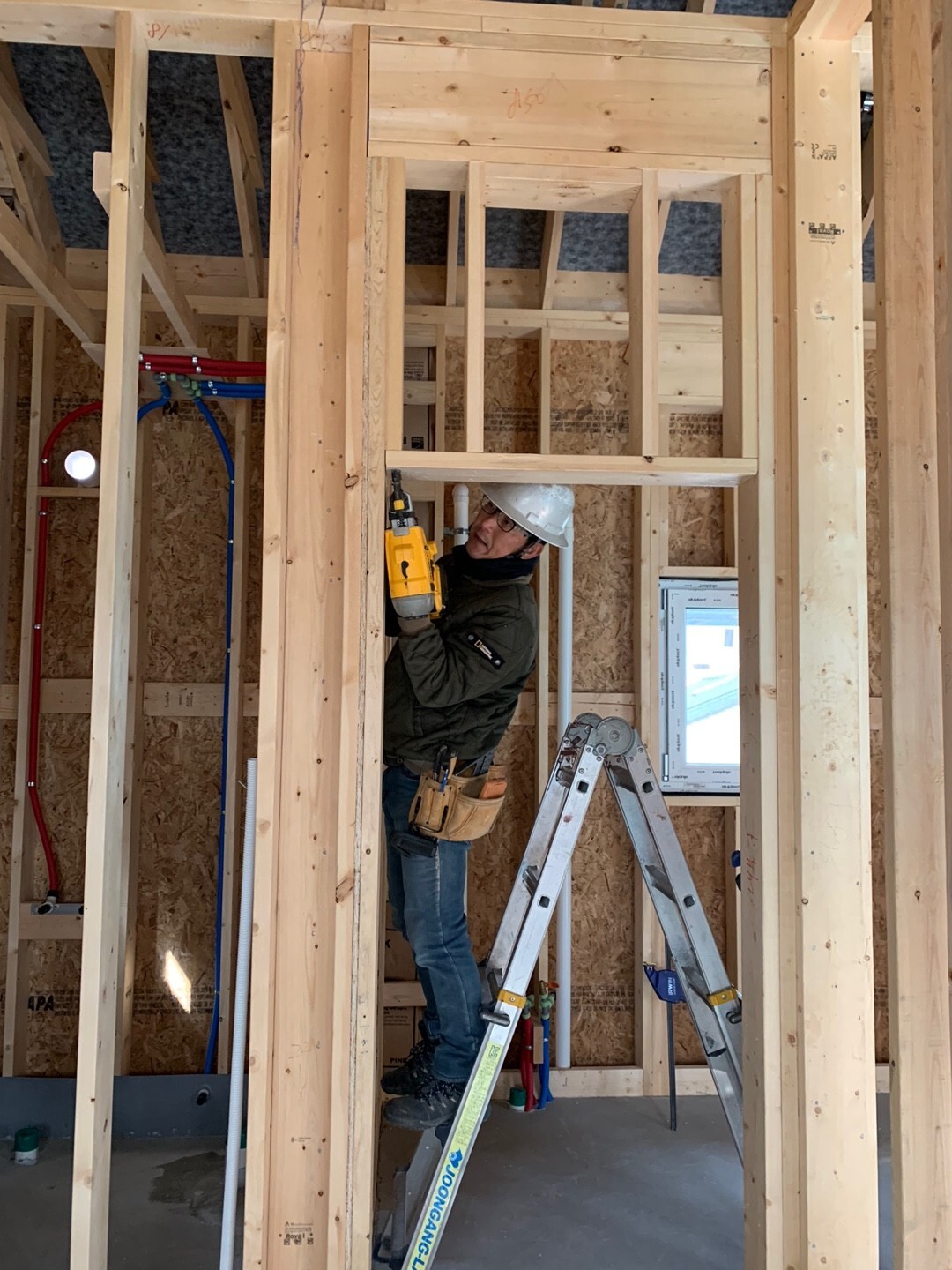

오늘도 내부 목작업을 이어서 진행 하였으며,

1층의 모든 목작업을 완료하였습니다

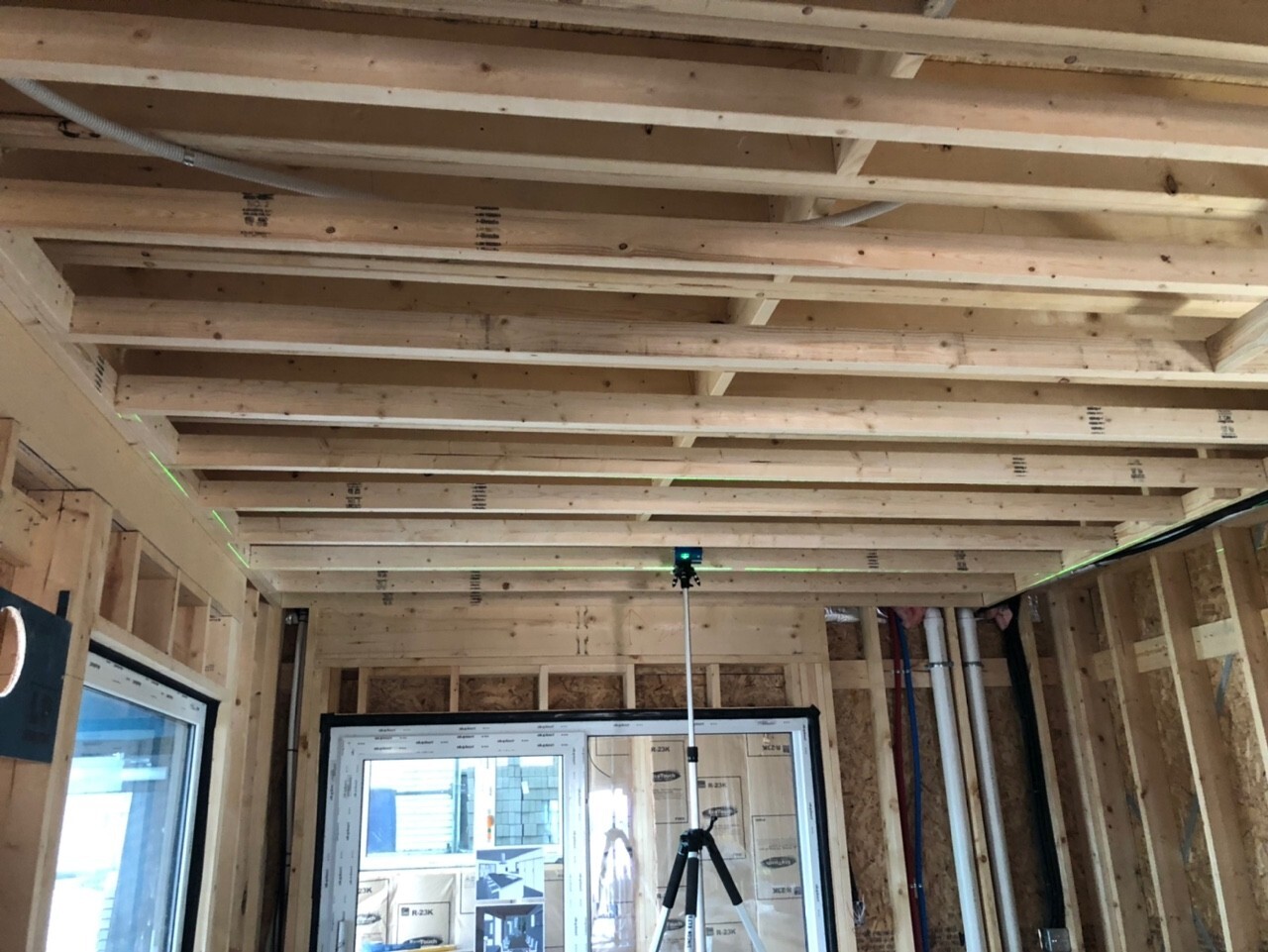

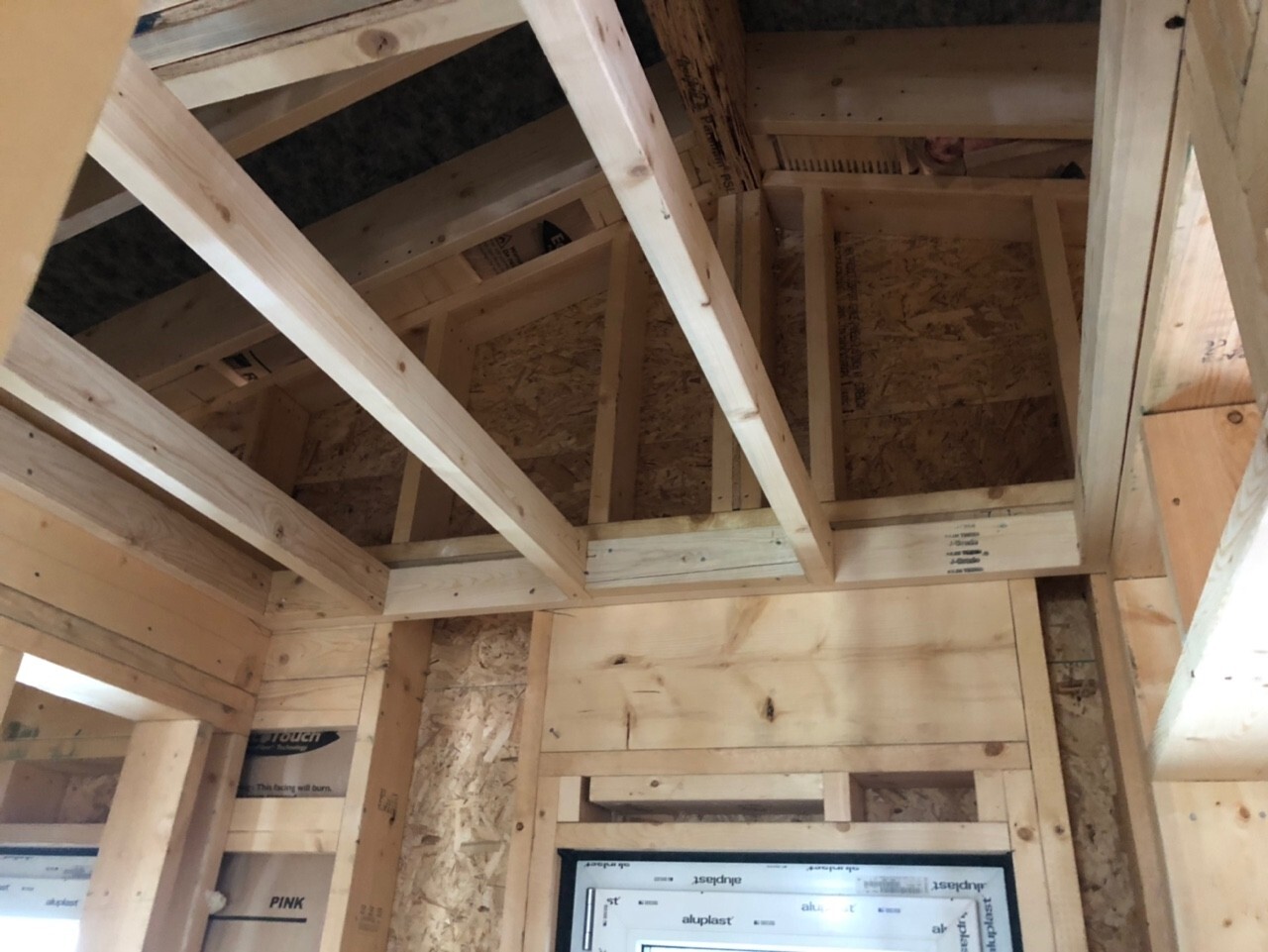

안방 다운실링 작업을 완료하였습니다




주방 다운실링을 완료하였습니다

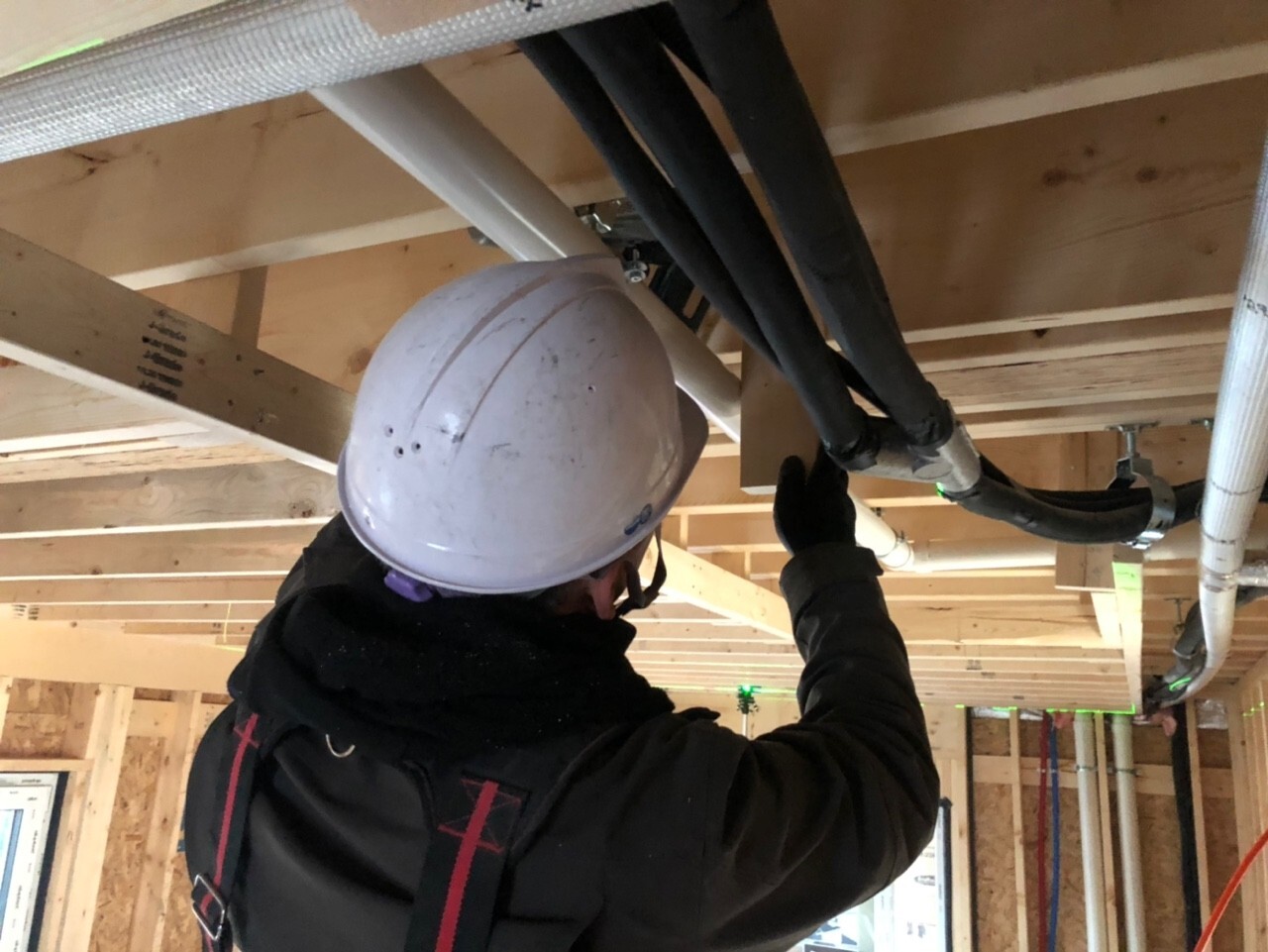

배관과 전선이 많아 모양대로 정확히 재단 후 시공합니다

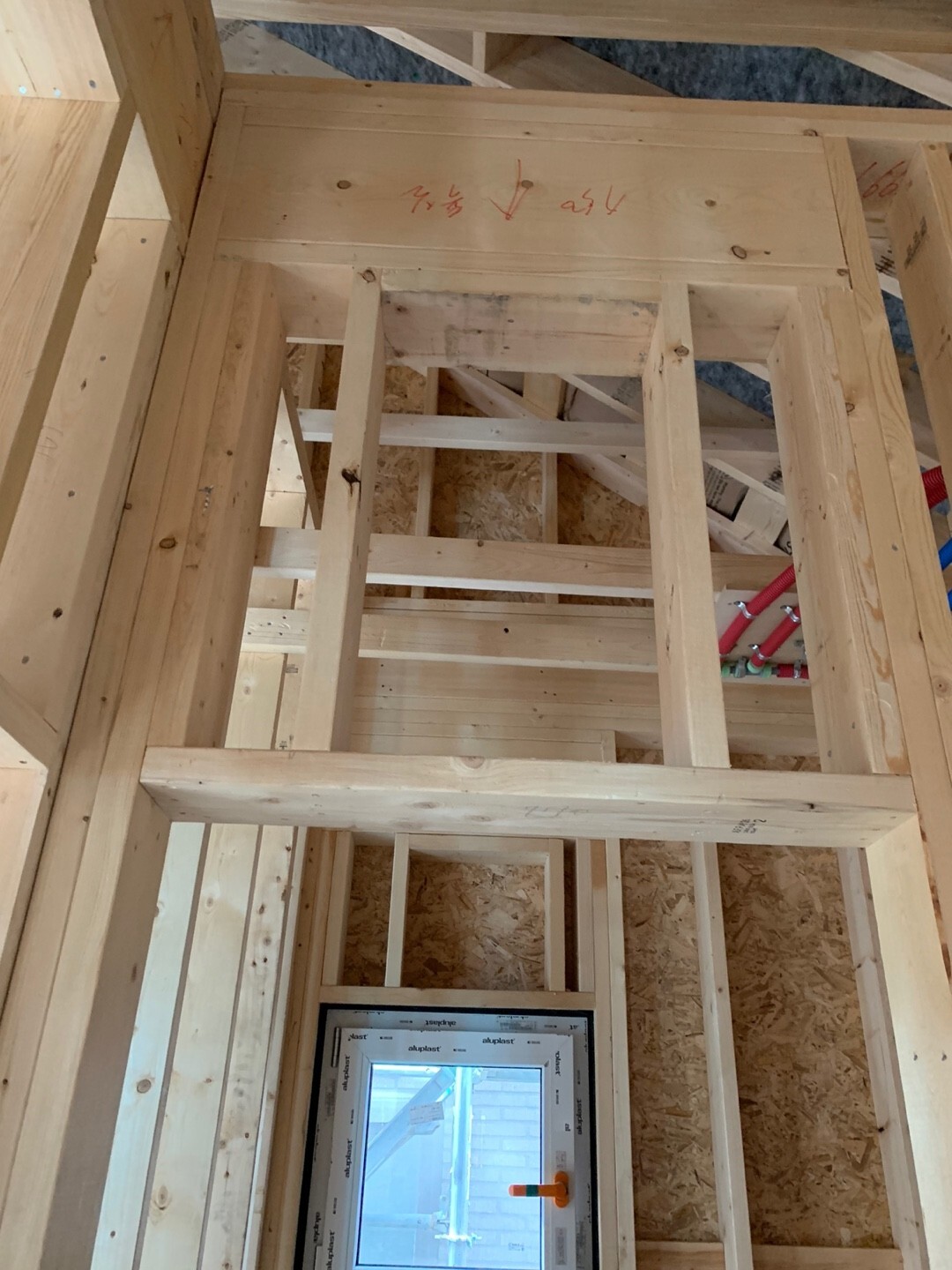

보일러실 다운실링을 완료하였습니다

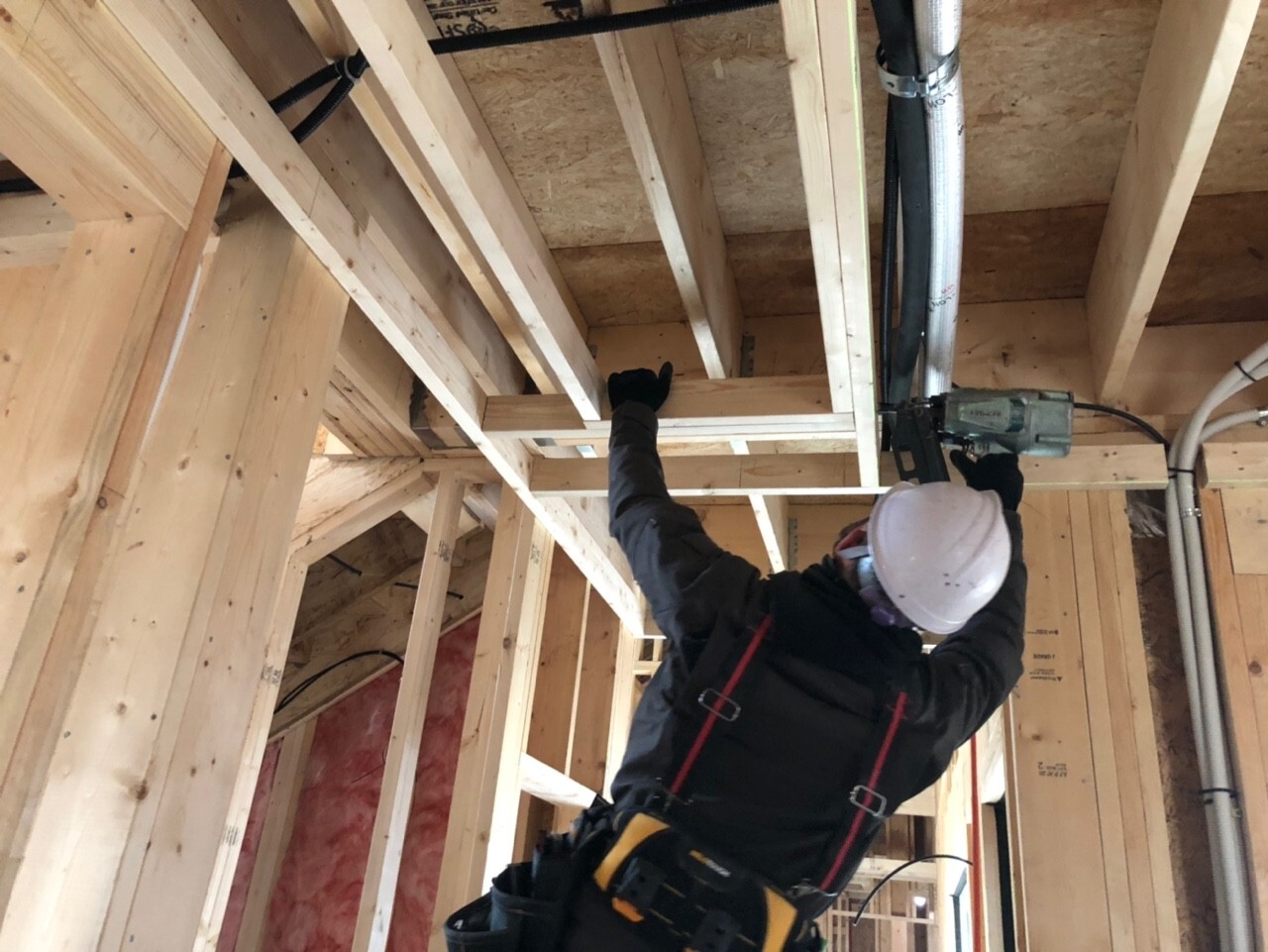

1층의 모든 다운실링 작업을 완료하였습니다!

집이 크다보니 내부 목작업에 상당한 시간이 소요되네요

이제 남은건 2층!

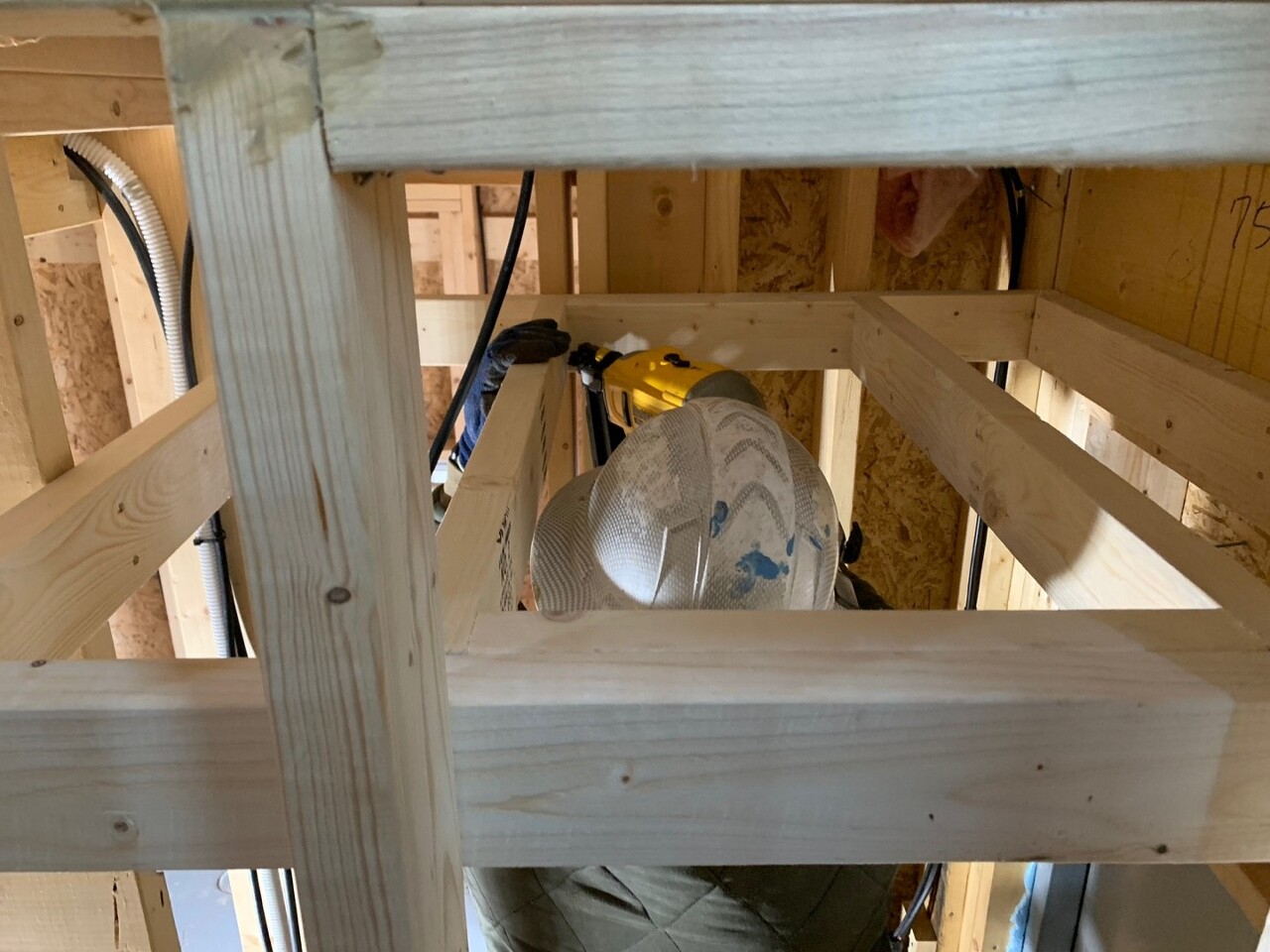

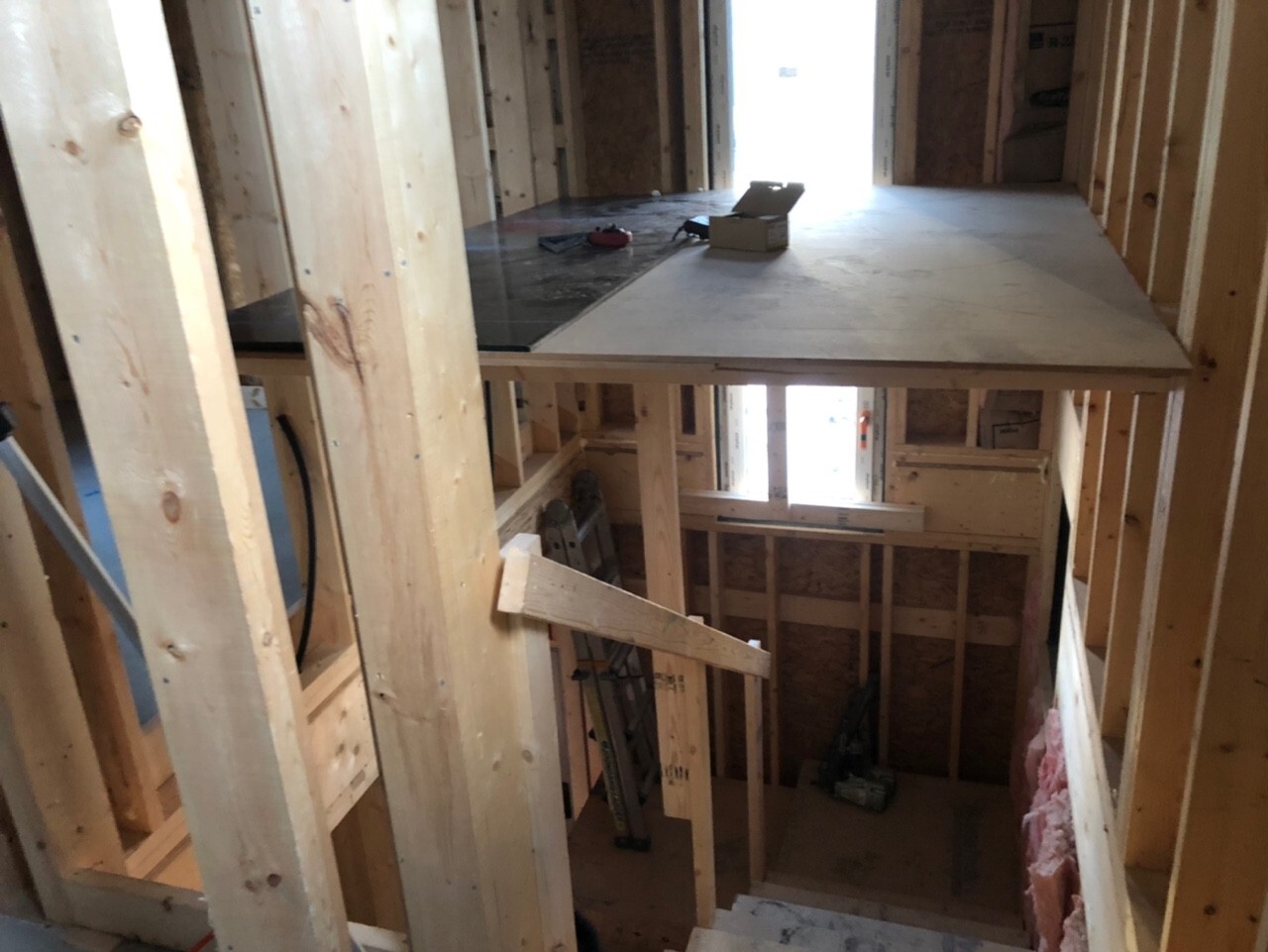

계단 위쪽으로 수월하고 안전한 다운실링 작업을 위하여 발판을 만들었습니다

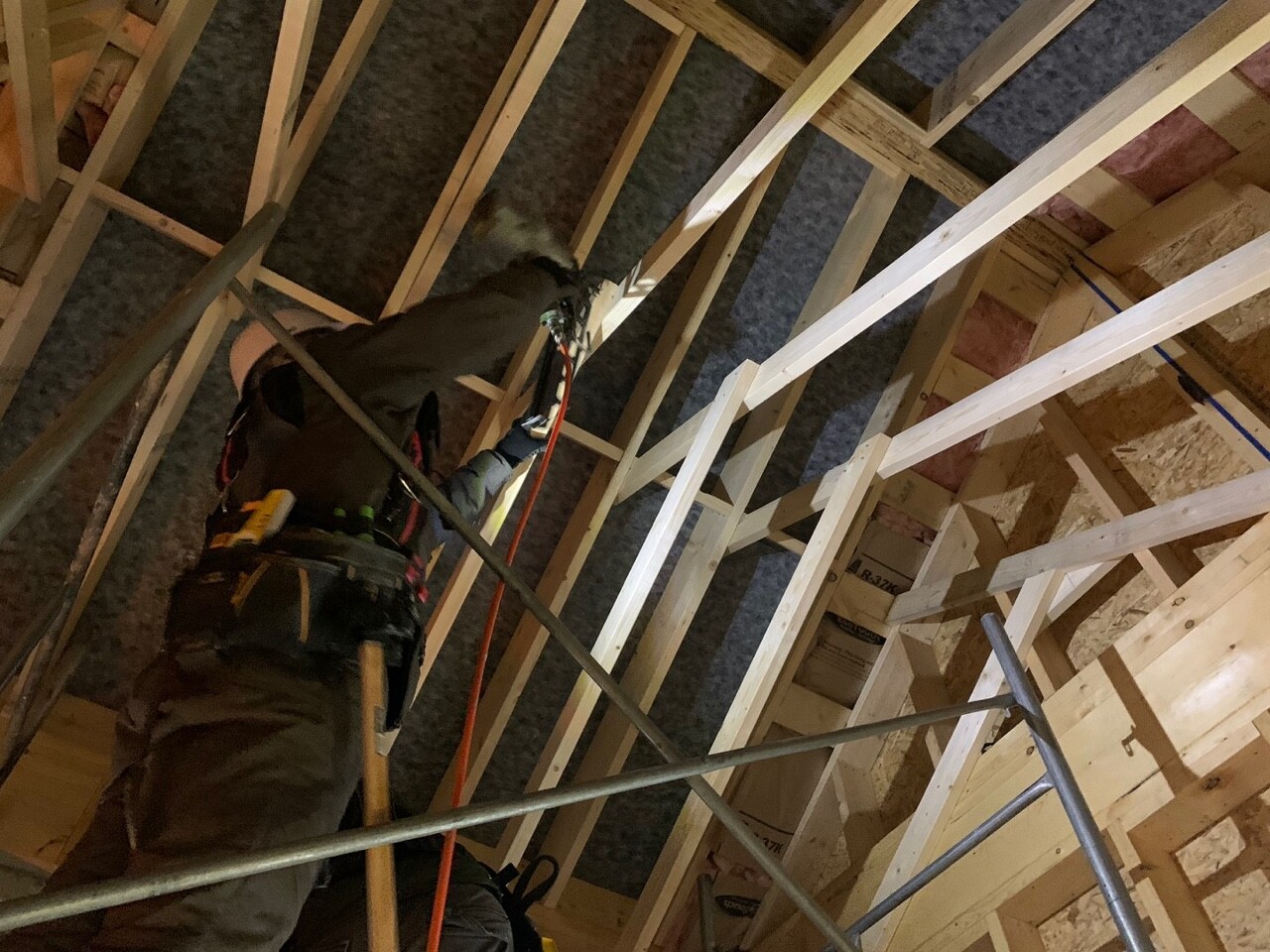

2층 씰과 크리플 스터드 시공을 진행하였습니다

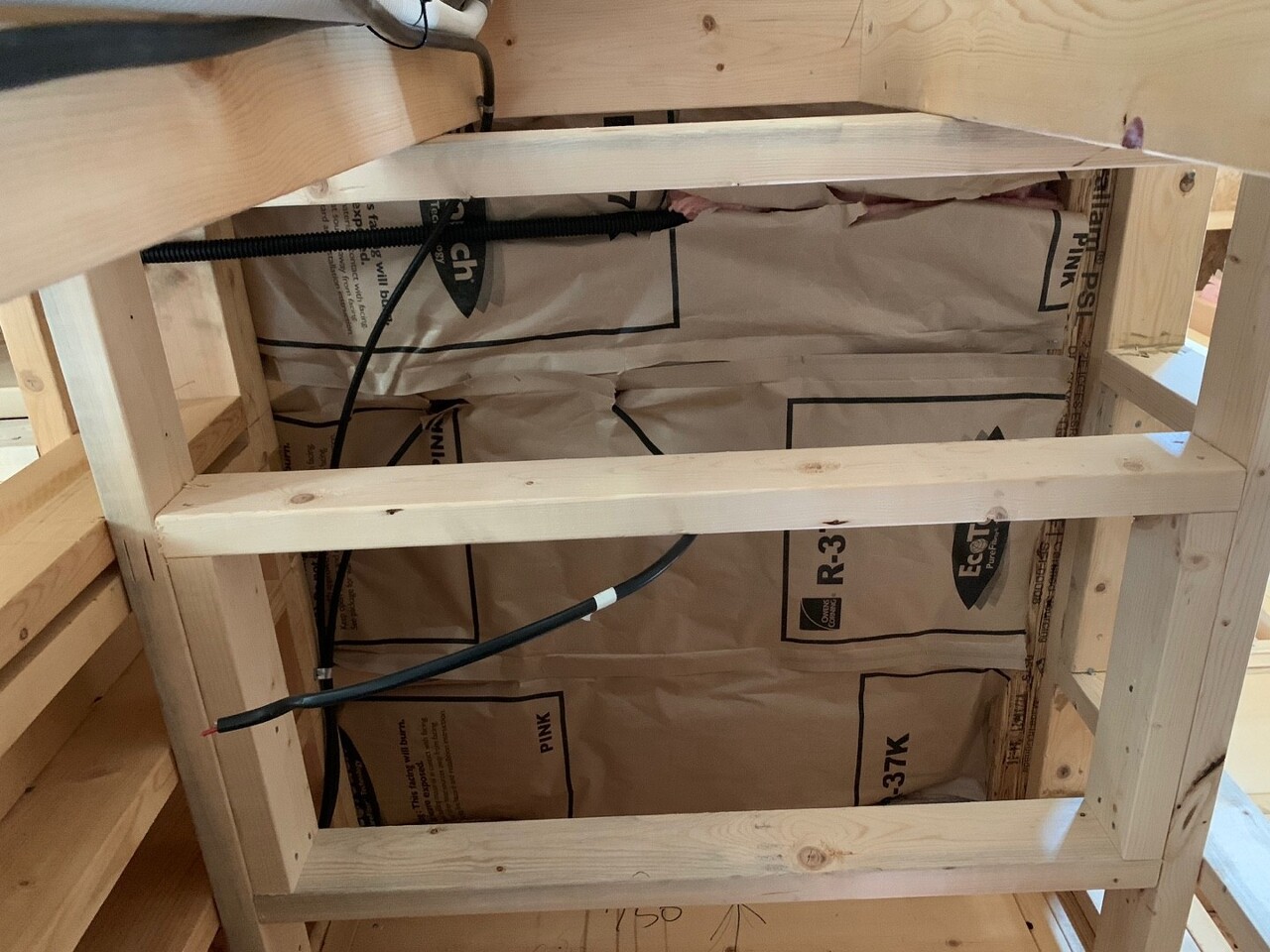

다락 벽체 시공을 위하여 토대 레이아웃 및 토대 시공을 진행하였습니다

저희 하루는 여기까지입니다

내일은 2층 내부 목작업과 다락 벽체 시공을 진행 할 예정입니다

팀원 모두 수고하셨습니다

'목조주택 시공완료현장 > 2112화성 송산그린시티4 72평' 카테고리의 다른 글

220222 화 [ 화성 새솔봄날 ] 55일차 2층 및 다락 단열재 충진, 전기팀 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.22
220219 토 [ 화성 새솔봄날 ] 54일차 내부 목작업​, 아쿠아패널 시공, 현관문 시공, 전기팀 작업, 조적팀 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.20
220218 금 [ 화성 새솔봄날 ] 53일차 추가 자재 인수, 내부 목작업​, 아쿠아패널 시공, 조적팀 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.19
220217 목 [ 화성 새솔봄날 ] 52일차 내부 목작업​, 조적팀 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220216 수 [ 화성 새솔봄날 ] 51일차 내부 목작업​, 다락 벽체 및 박공(게이블)스터드 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.17
220214 월 [ 화성 새솔봄날 ] 49일차 내부 목작업, 조적팀 작업​ 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.15
220213 일 [ 화성 새솔봄날 ] 48일차 내부 목작업, 조적팀 작업​ 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.13
220212 토 [ 화성 새솔봄날 ] 47일차 내부 목작업, 조적팀 작업​ 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.12
220208 화 [ 화성 새솔봄날 ] 방통(방바닥통미장) 작업​ 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.09
220205 토 [ 화성 새솔봄날 ] 46일차 메탈라스망 시공, 포치 벽체 단열재 충진, 수평몰탈 작업, 아우터 후레싱 시공​ 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.05

댓글
