날씨 : 바람이 엄청 부는 아주 추운날씨!
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)
금일품수 (누계) : 5품 (총 211품)
금일 작업현황
- 캐노피 합판 시공 및 방수시트 작업
- 메탈라스망 시공
- 단열재 충진
- 방화문 시공
- 설비팀 작업
- 조적팀 작업
명일 예정작업
- 메탈라스망 시공
- 단열재 충진
- 수평몰탈 작업
- 조적팀 작업
화성 새솔봄날 현장 45일차 입니다.
오늘은 어제에 이어 단열재 충진을 하였고, 캐노피 합판 시공 및 방수시트 작업, 차고 합판시공, 방화문 시공, 메탈라스망을 시공하였습니다
설비팀의 작업도 이어서 진행하였고, 조적팀이 새로 합류하여 작업하였습니다

차고 벽체에 단열재 충진을 진행하였습니다
사이즈에 맞추어 재단하여 타카를 이용하여 고정시켜 줍니다


포치구간 장선에도 단열재 충진을 하였습니다


차고 단열재 충진 후 벽체 합판 시공을 진행하였습니다

캐노피 합판 시공을 하였습니다
직결피스를 사용하여 견고하게 고정하였습니다




합판 시공 후 방수시트 시공을 진행하였습니다

설비팀이 작업을 이어서 진행하였고 엑셀파이프 시공을 마무리 하였습니다
수고하셨습니다~





메탈라스망 시공을 하였습니다
메탈라스망은 방통(방바닥통미장) 작업 후 크랙(갈라짐)이 발생하는 것을 잡아주며
열전도가 높아 난방 효율이 높아집니다
고정클립을 사용하여 고정시켜 줍니다


견고하게 고정되었습니다

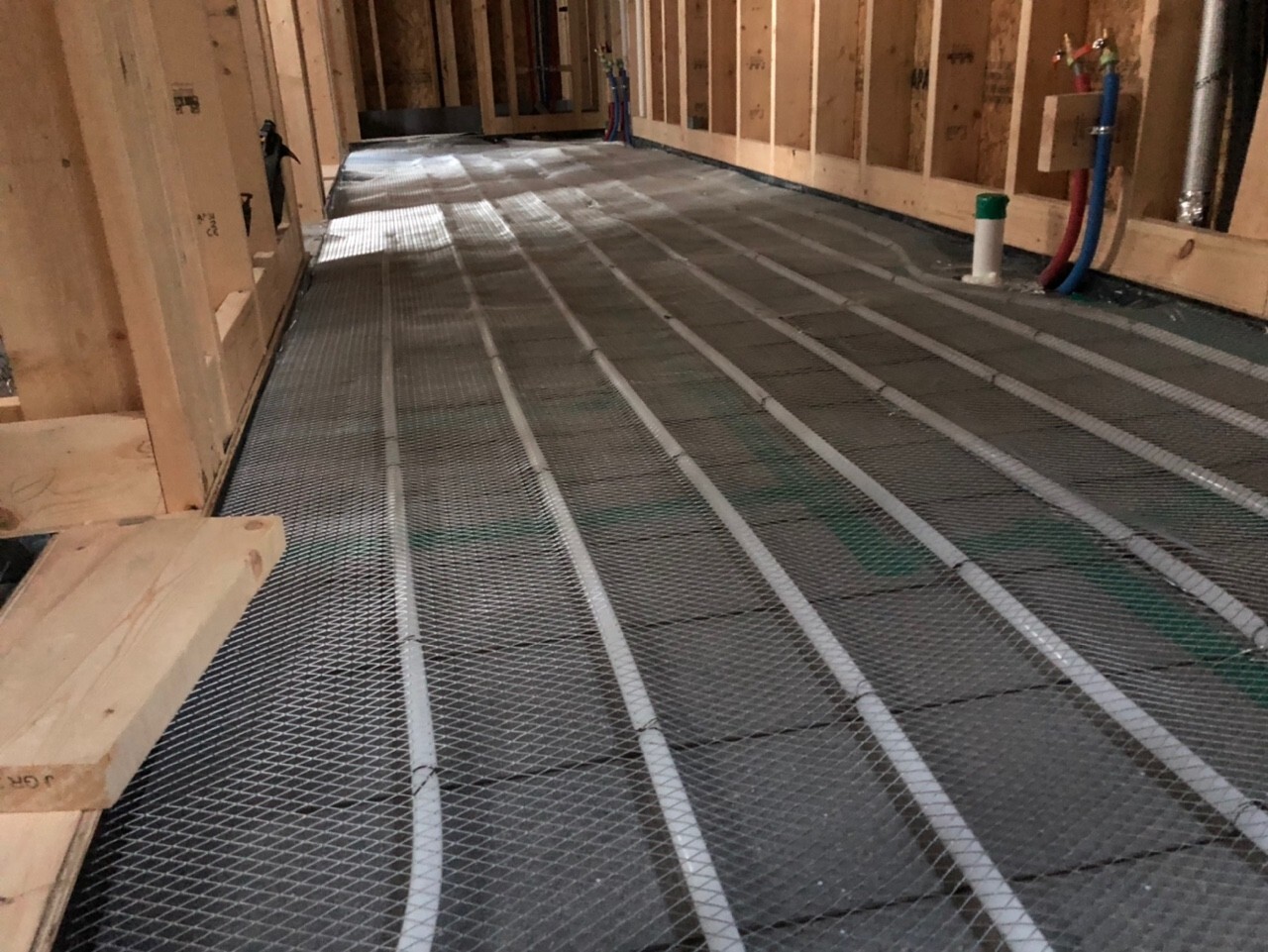

1층 주방

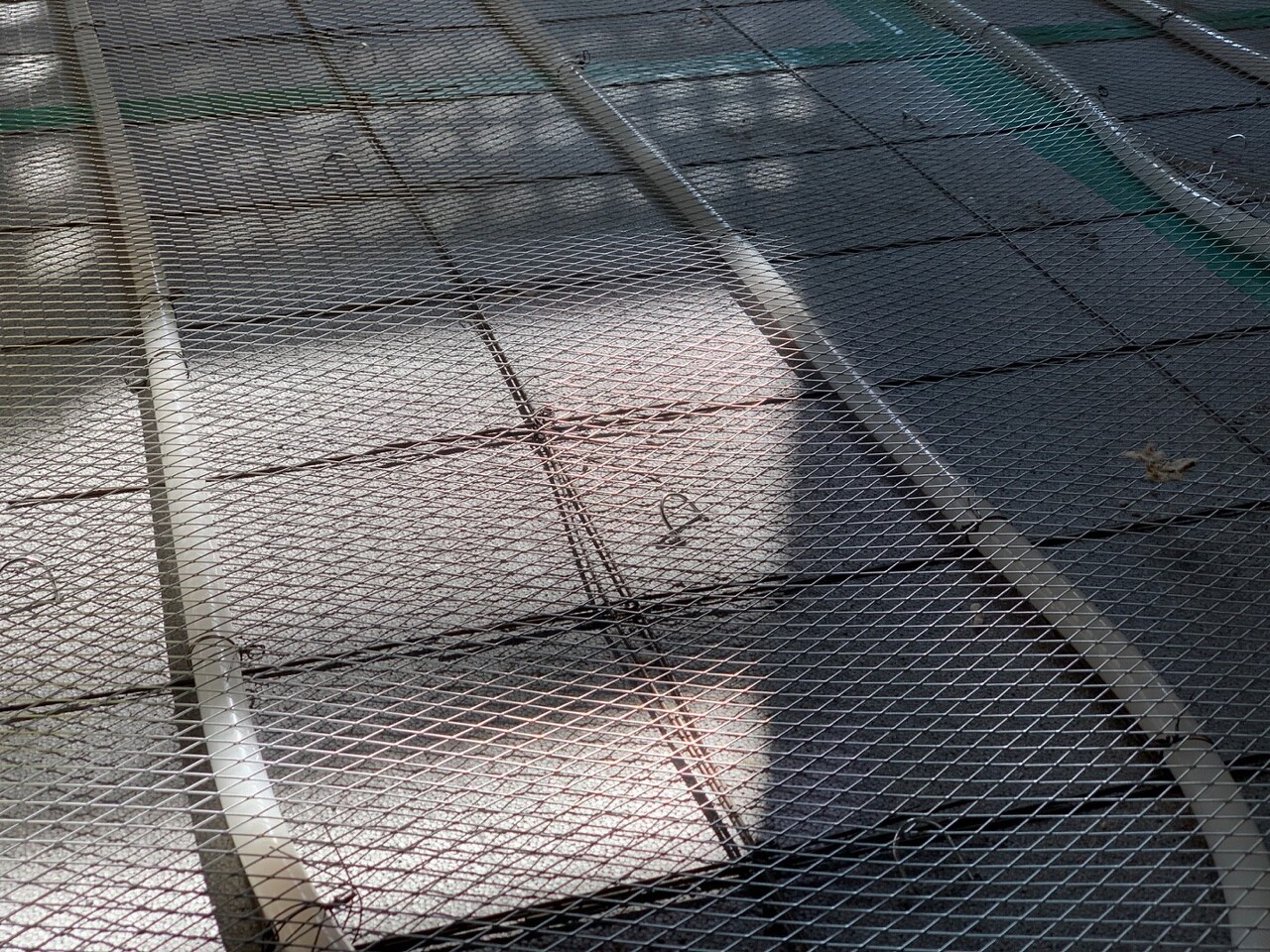

2층
방통 타설 시 메탈라스 망이 뜨는것을 방지하기 위하여 피스를 이용하여 메탈라스망의 옆면을 방통라인에 고정시키는 작업을 해주어야하는데 내일 진행 할 예정입니다




조적팀이 새로 합류하여 밑작업을 진행하였습니다



팀장님이 방화문 시공을 진행하였습니다
레이저를 사용하여 수직과 수평을 정확히 맞추어 프레임을 선 시공 후 방화문을 시공합니다
방화문 시공 후에는 아우터 후레싱도 시공하였습니다
저희 하루는 여기까지입니다
내일은 메탈라스망 시공과 단열재 충진을 이어서 진행 할 예정이고, 수평몰탈 작업도 진행 할 예정입니다
팀원 모두 수고하셨습니다
