▶ 날씨 : 맑고 바람
▶ 작업자
팀 장 : 문성일(8)
부팀장 : 오경택(8)
팀 원 : 이주형(8) 한규호(8) 김진홍(8)
▶ 작업품수
금일품수 : 5품
누적품수 : 65품
▶ 작업내용

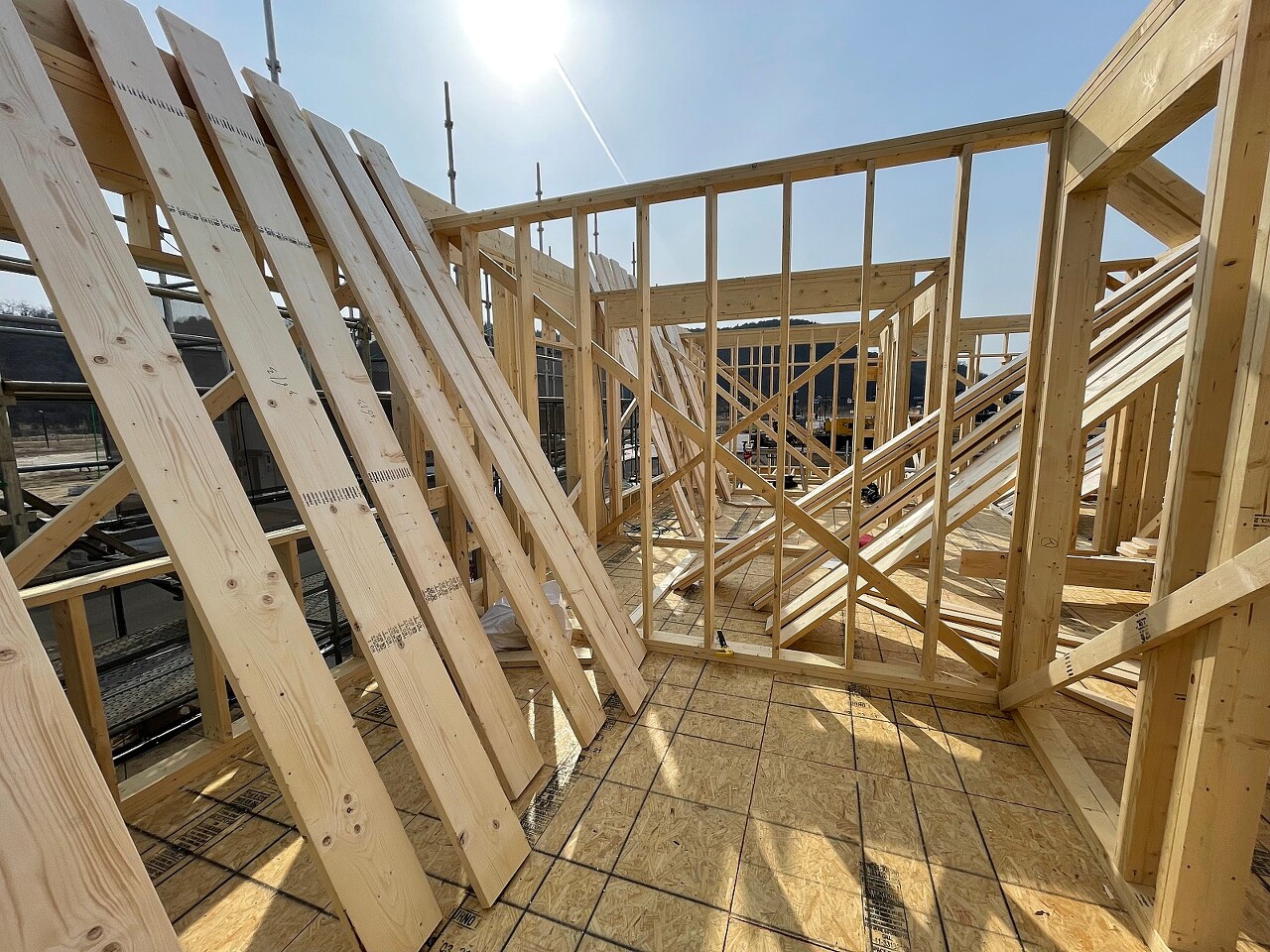

- 골조용 구조재 재단 중

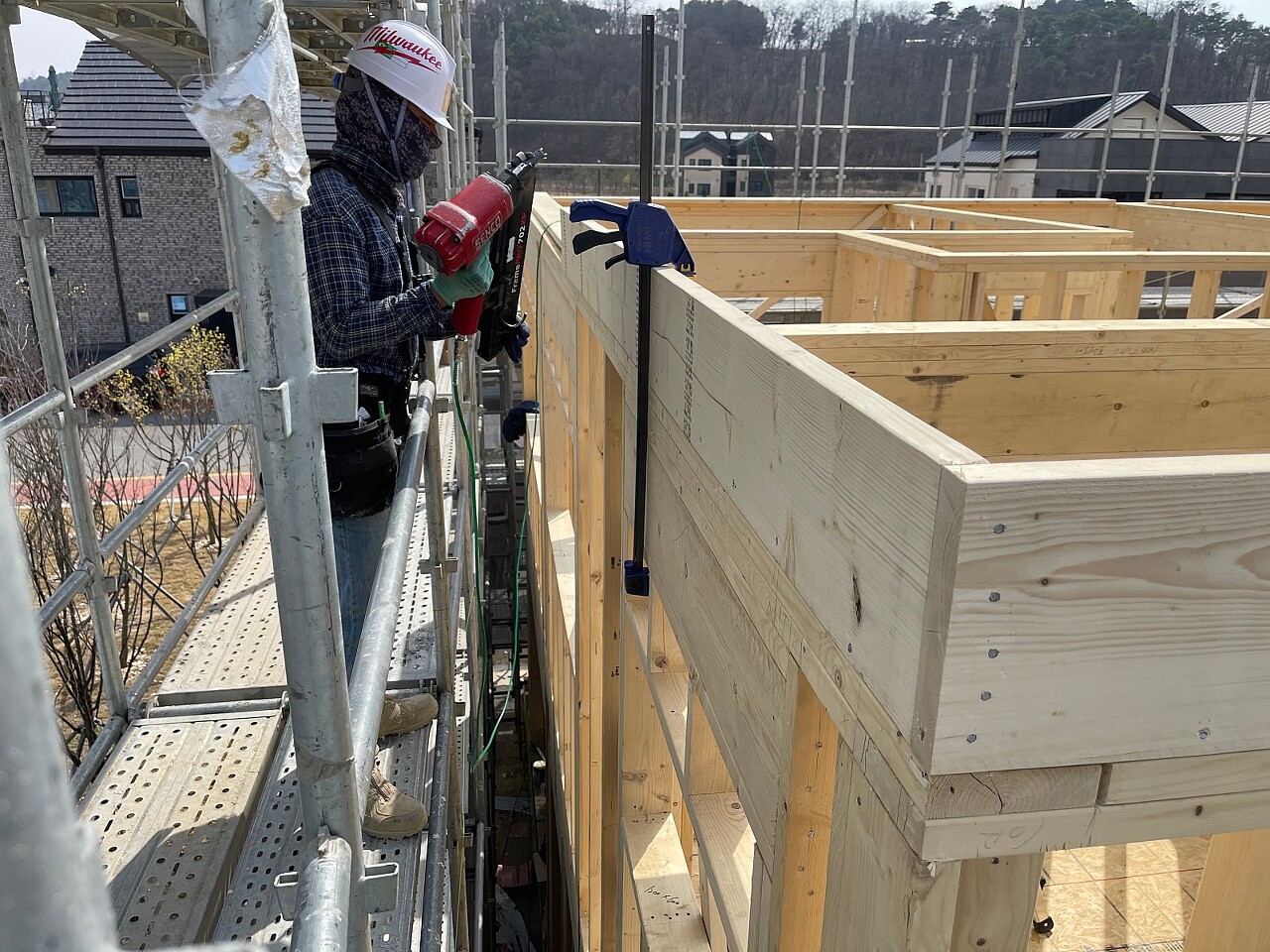

- 2층 벽체 개구부 목작업(Window Sill, Top & Bottom Cripple, Trimmer)

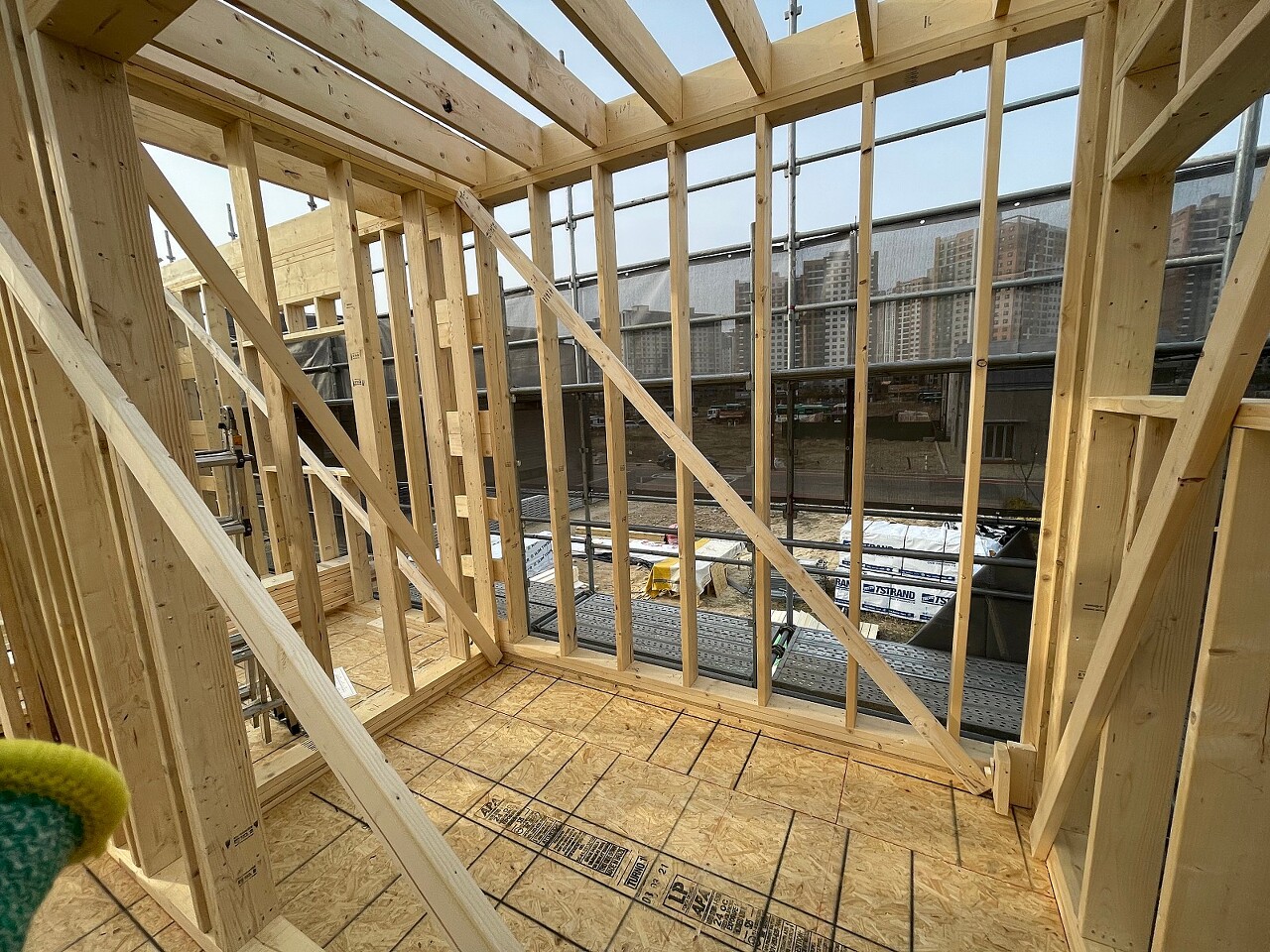

- 2층 벽체 Brace 시공

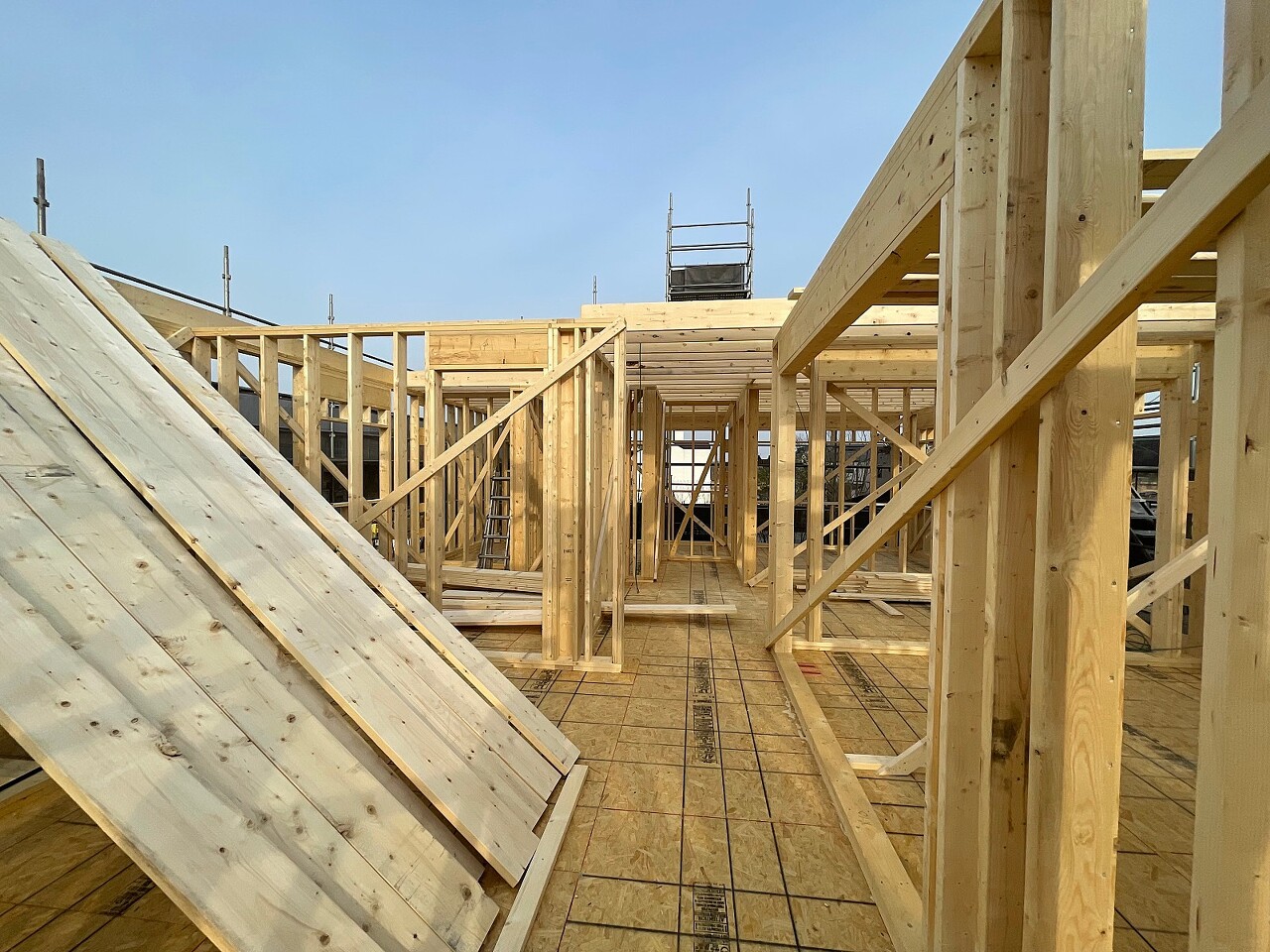

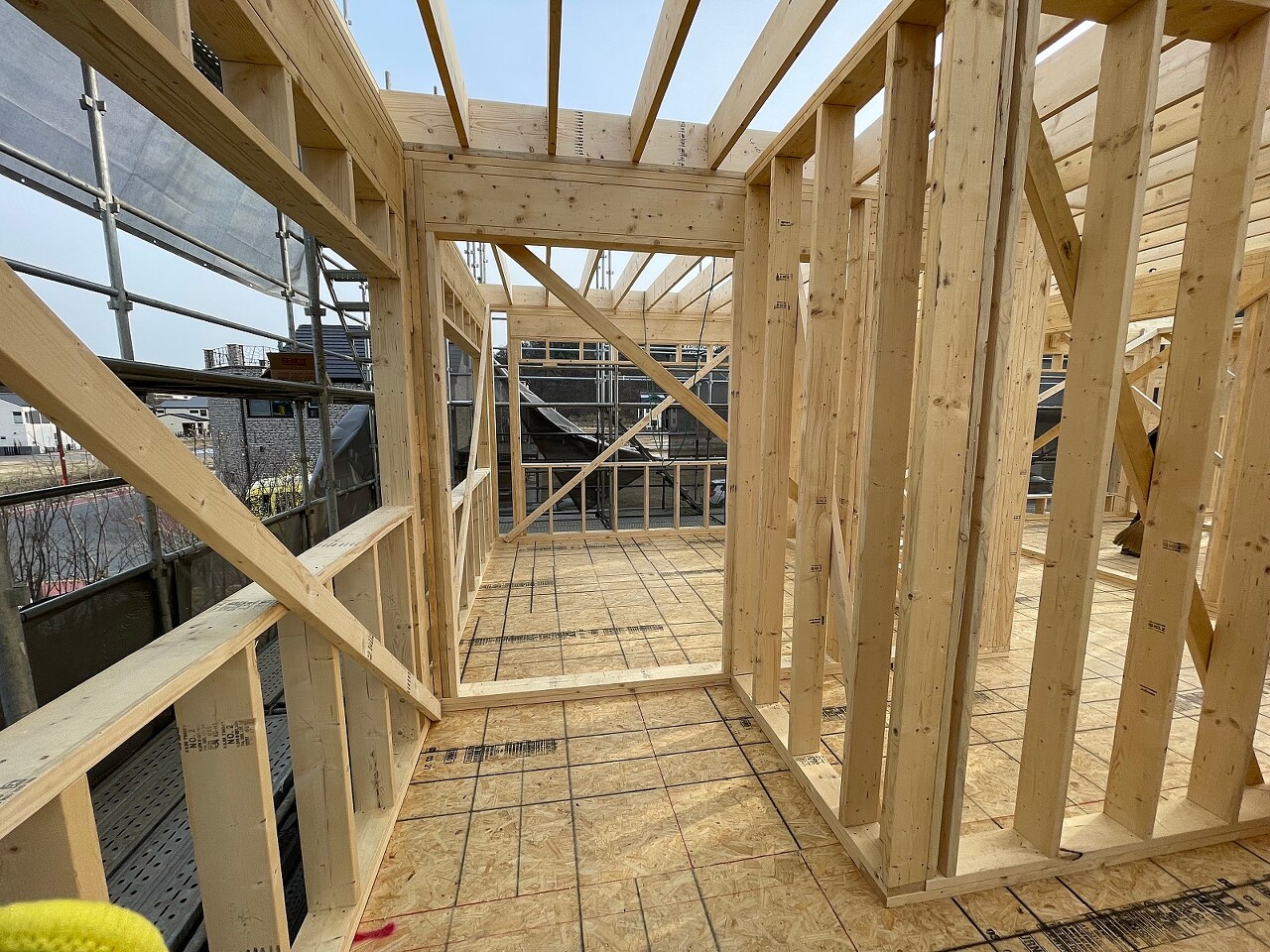

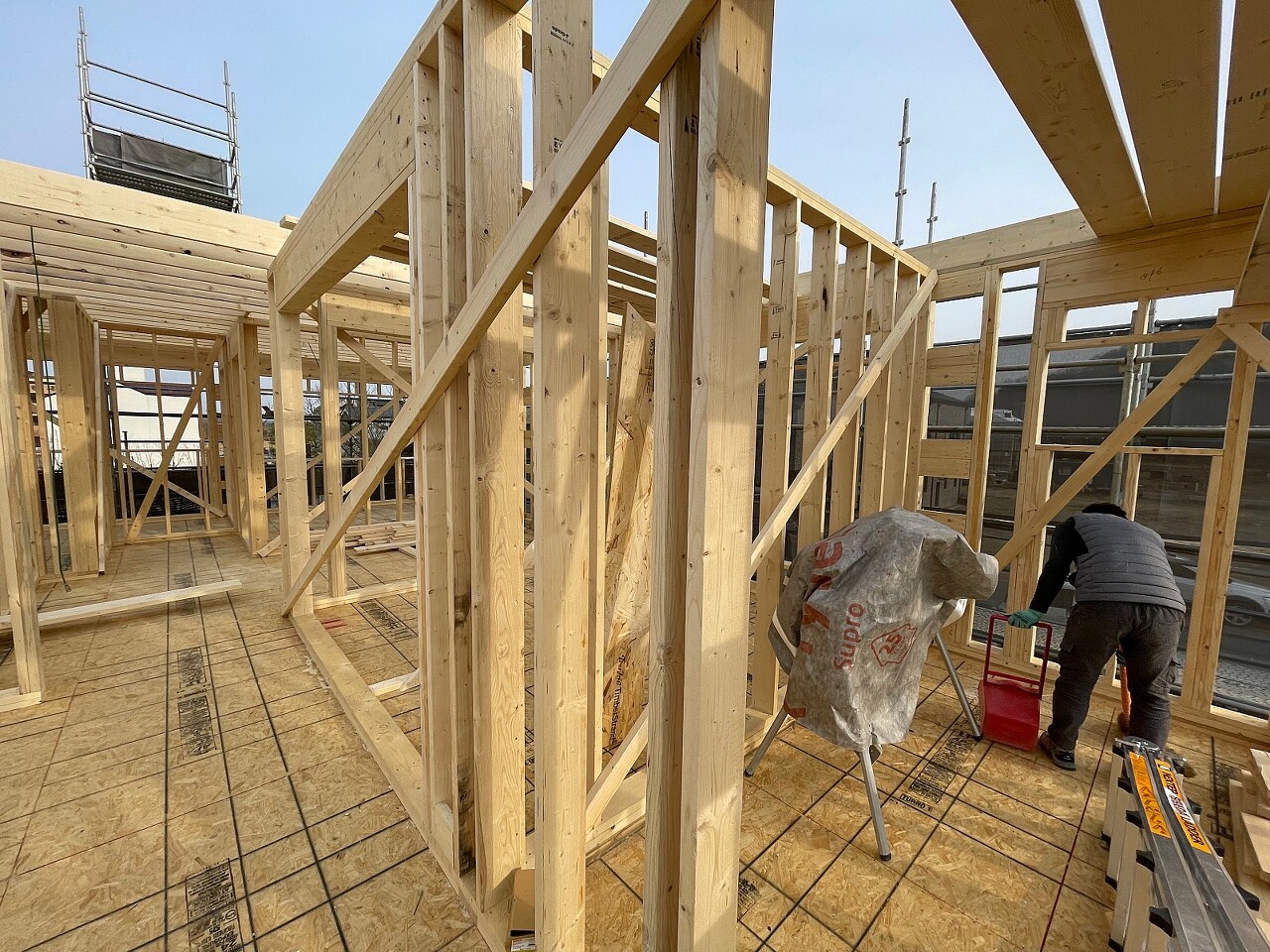

- 계단통 목작업

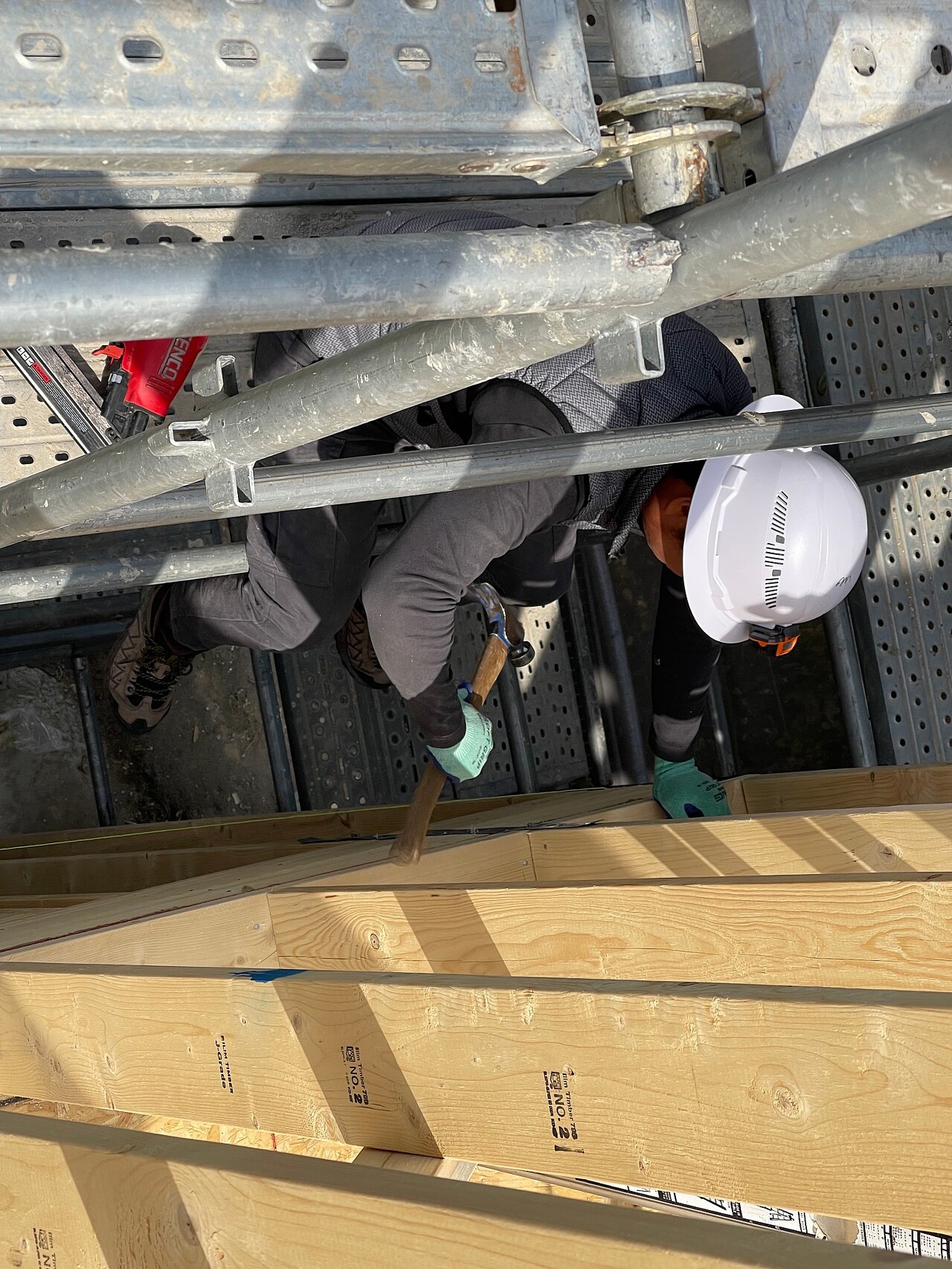

- Rim Joist , Ceiling Joist 시공 중

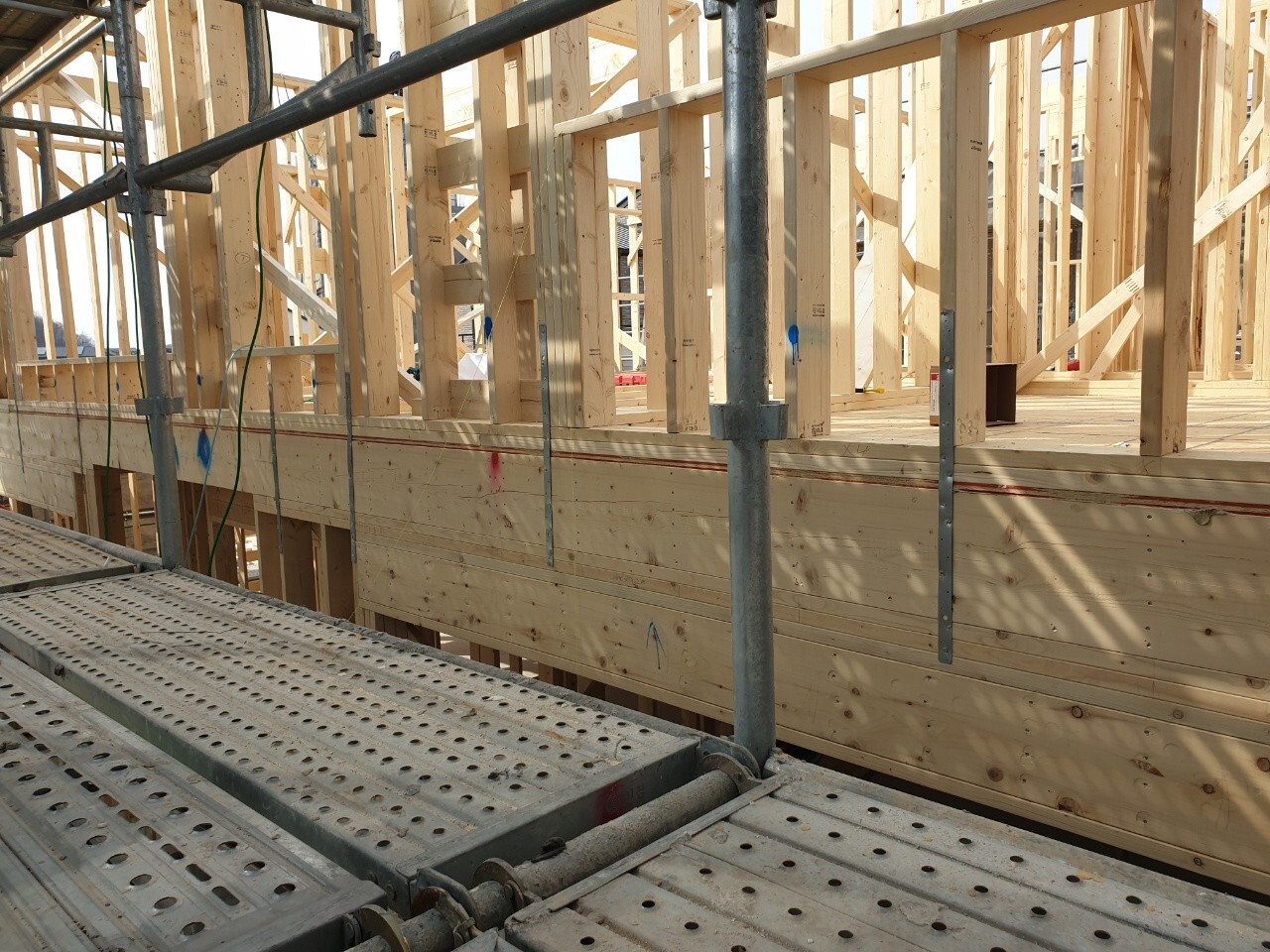

- Strap Ties 연결철물 시공
▶ 내일작업

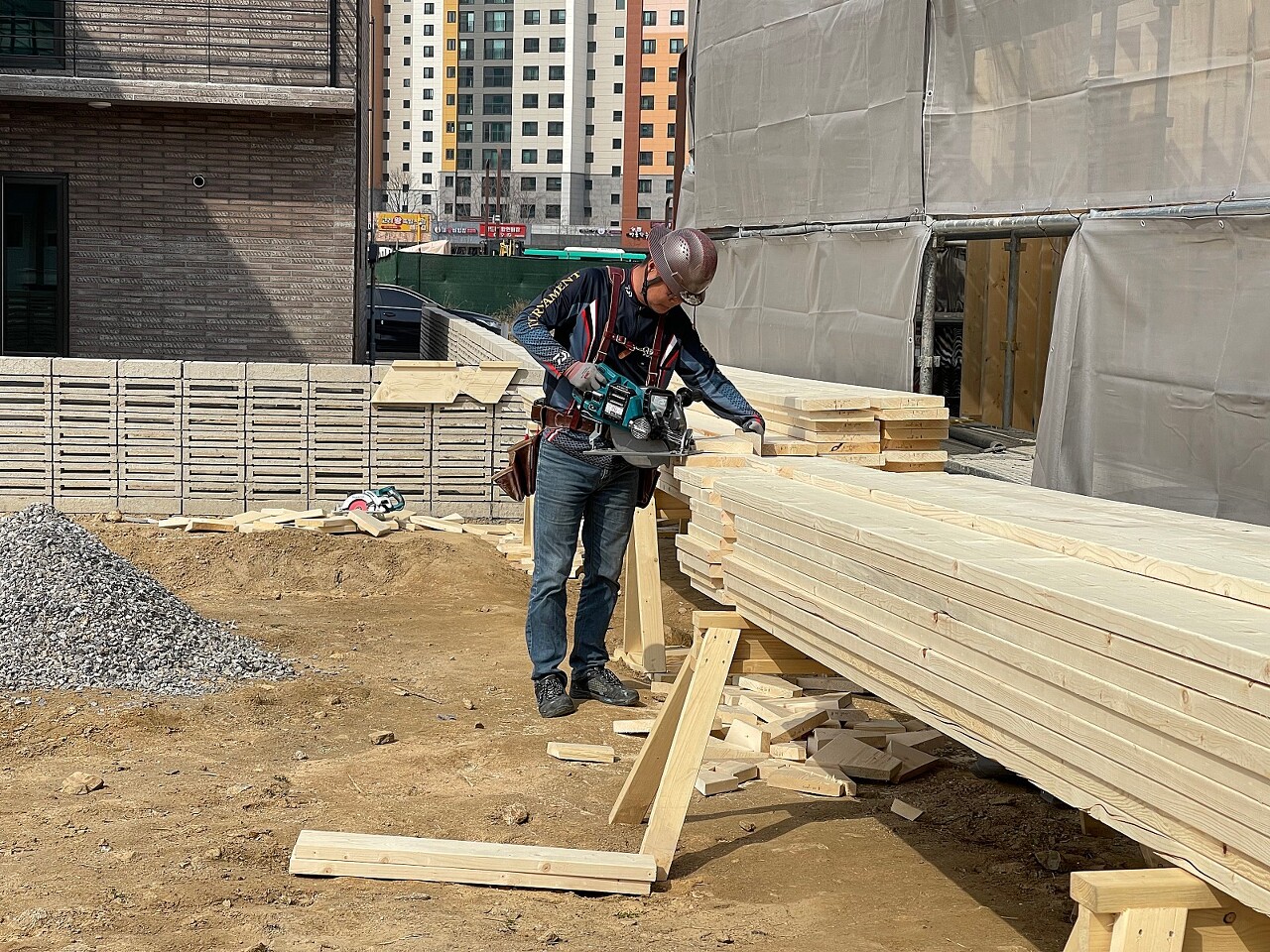

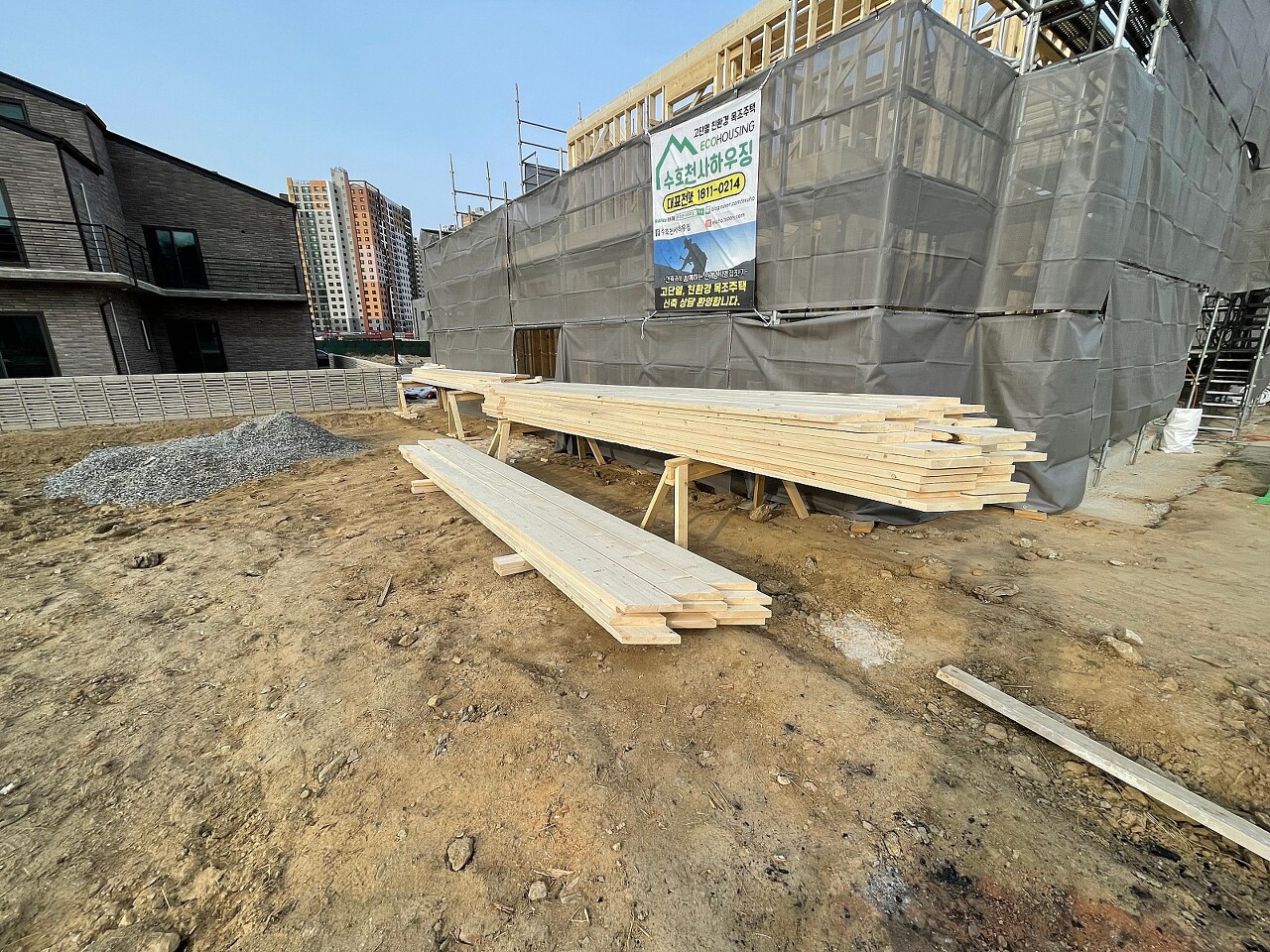

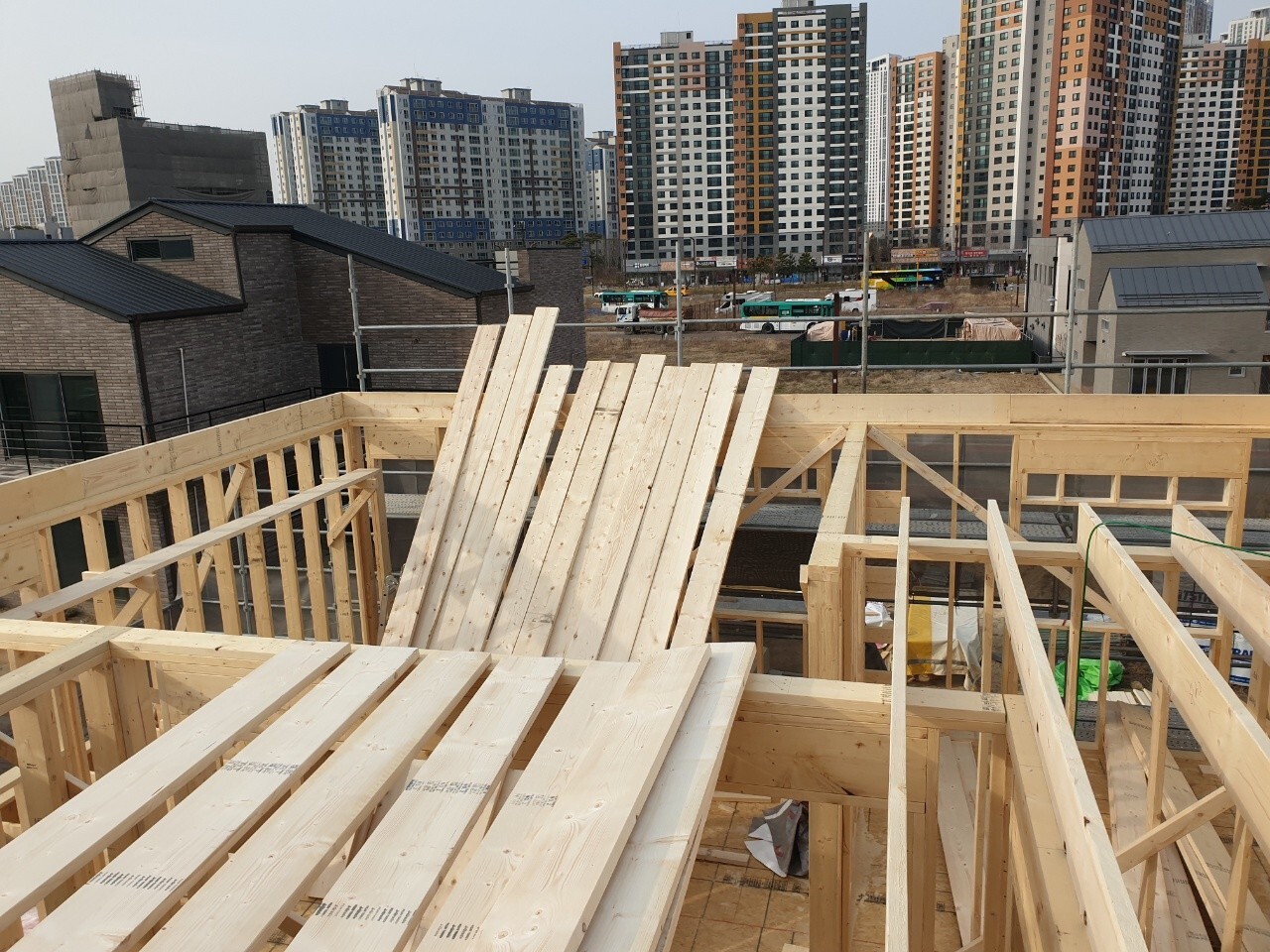

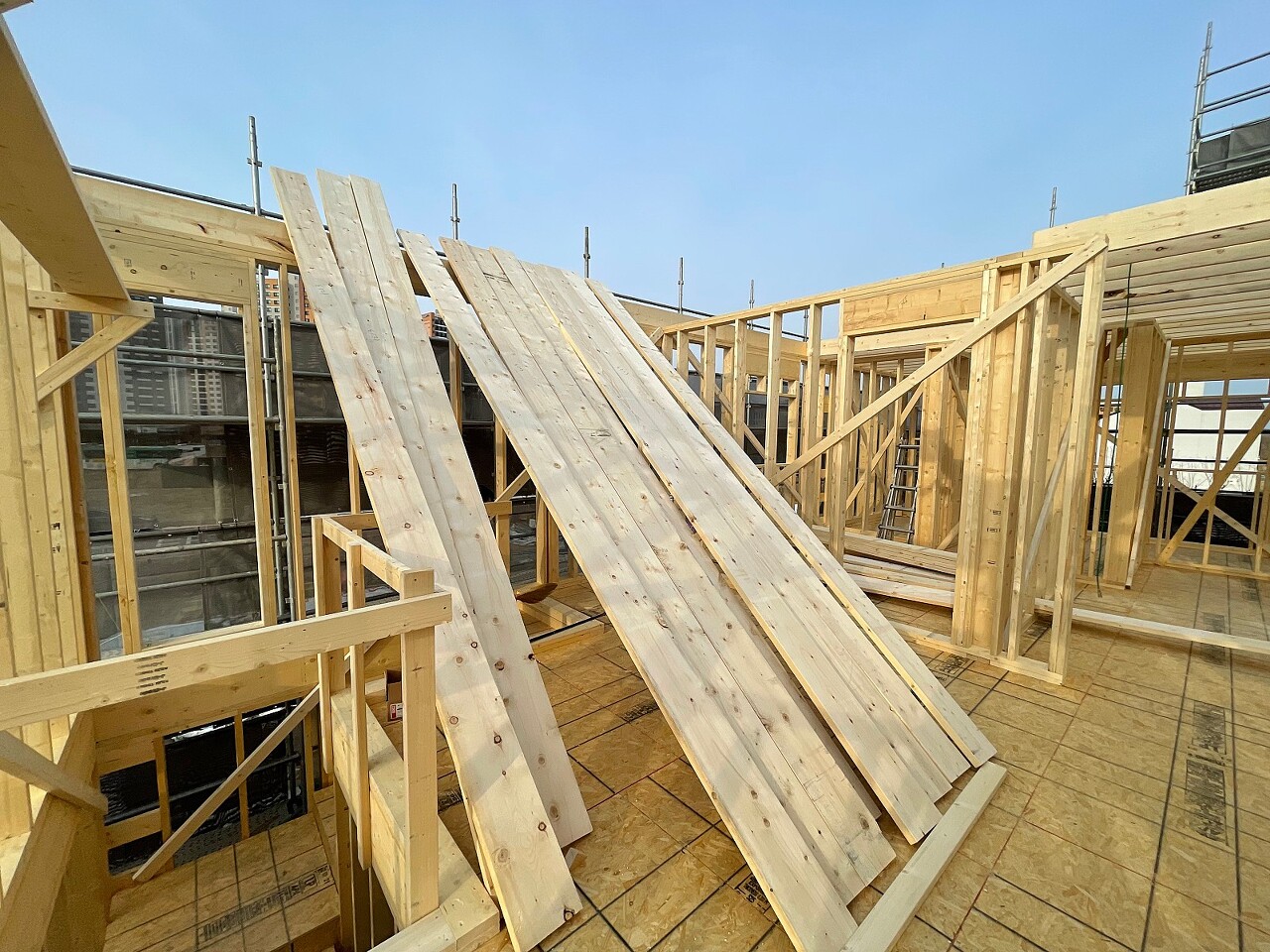

- 골조용 구조재 재단

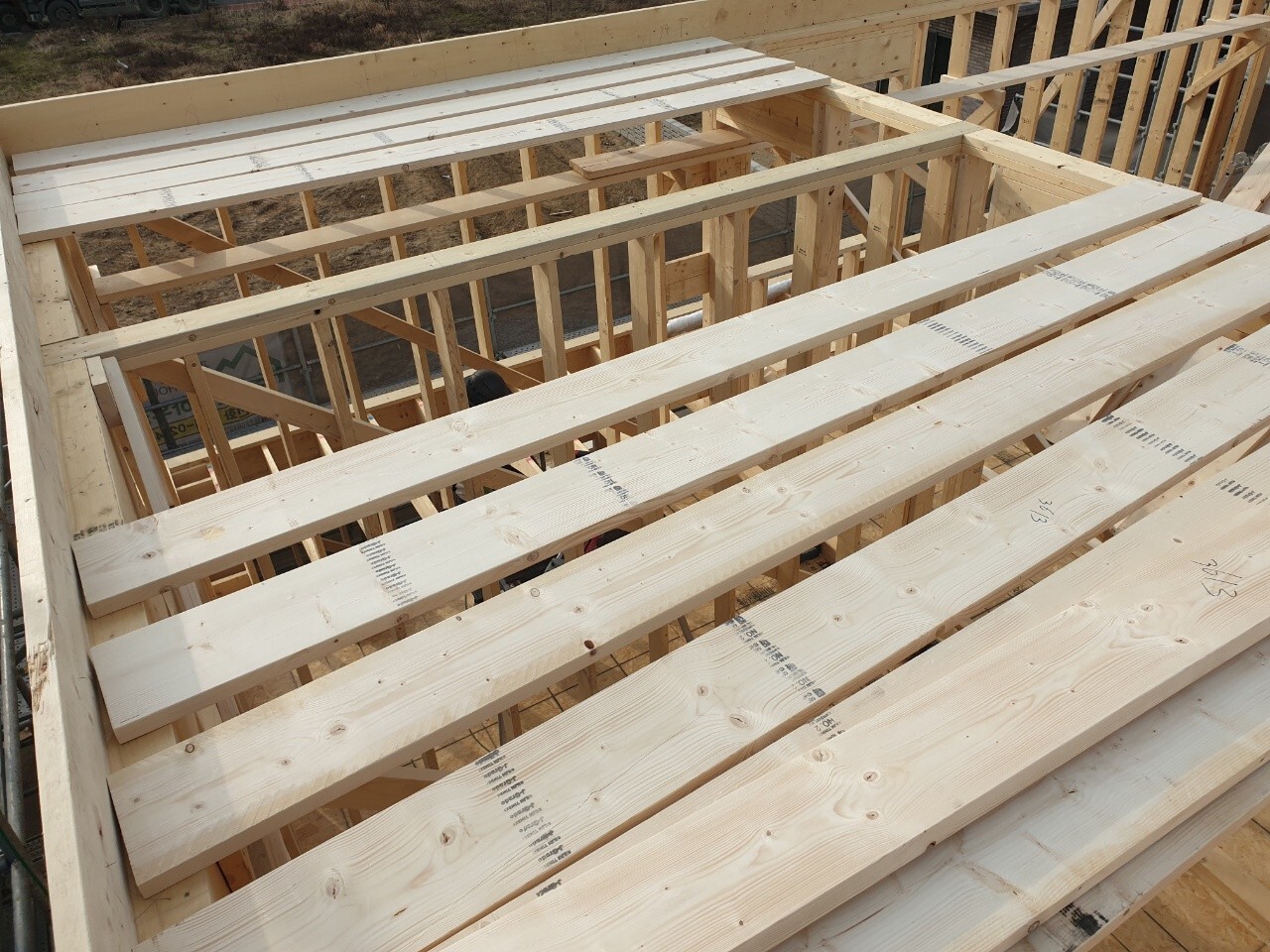

- 2층 벽체 Rim Joist , Ceiling Joist, Tail Joist, Blocking
- Shed Roof 등



계단통 수정 작업 후 임시 난간 시공하였습니다.

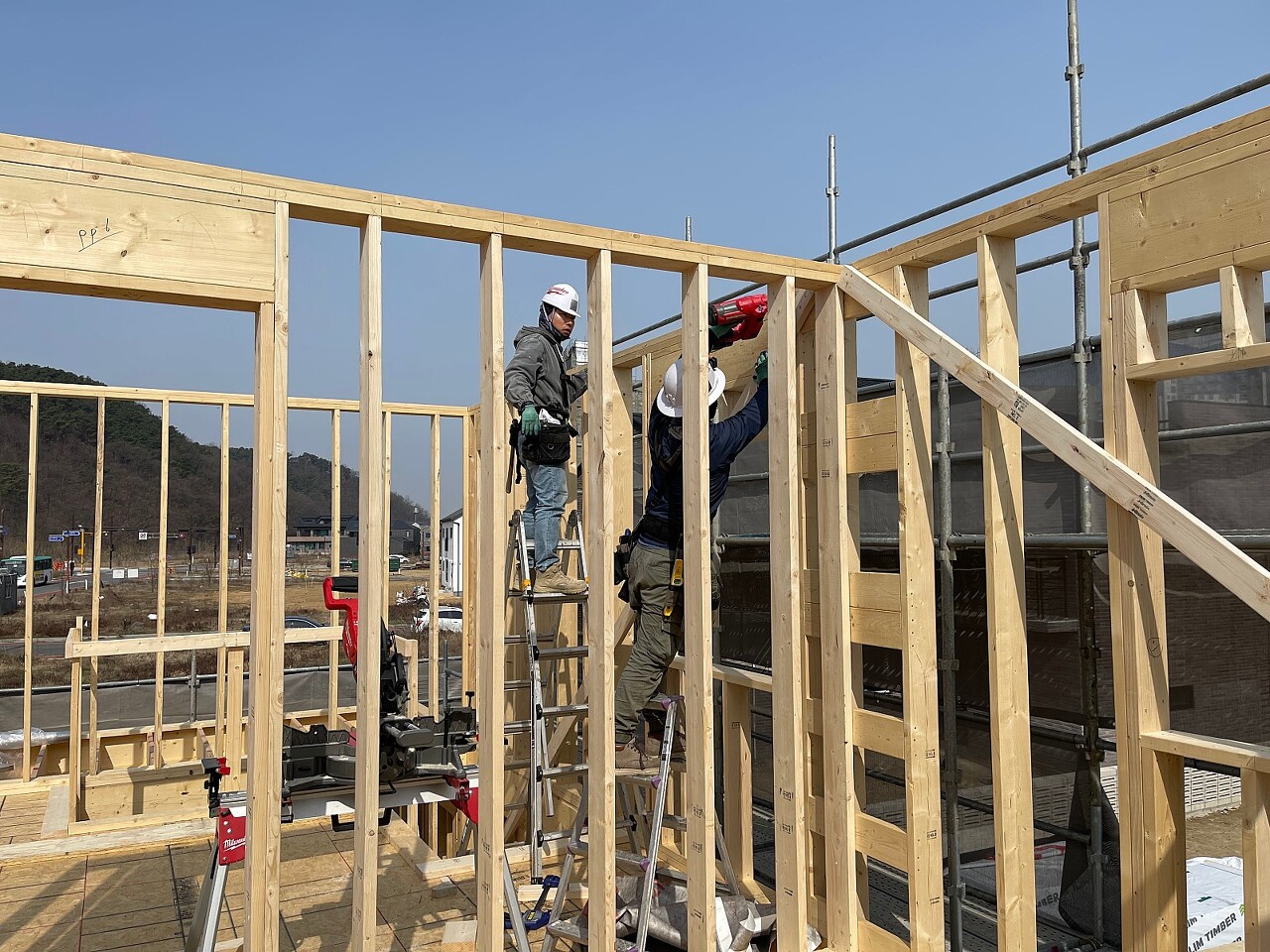

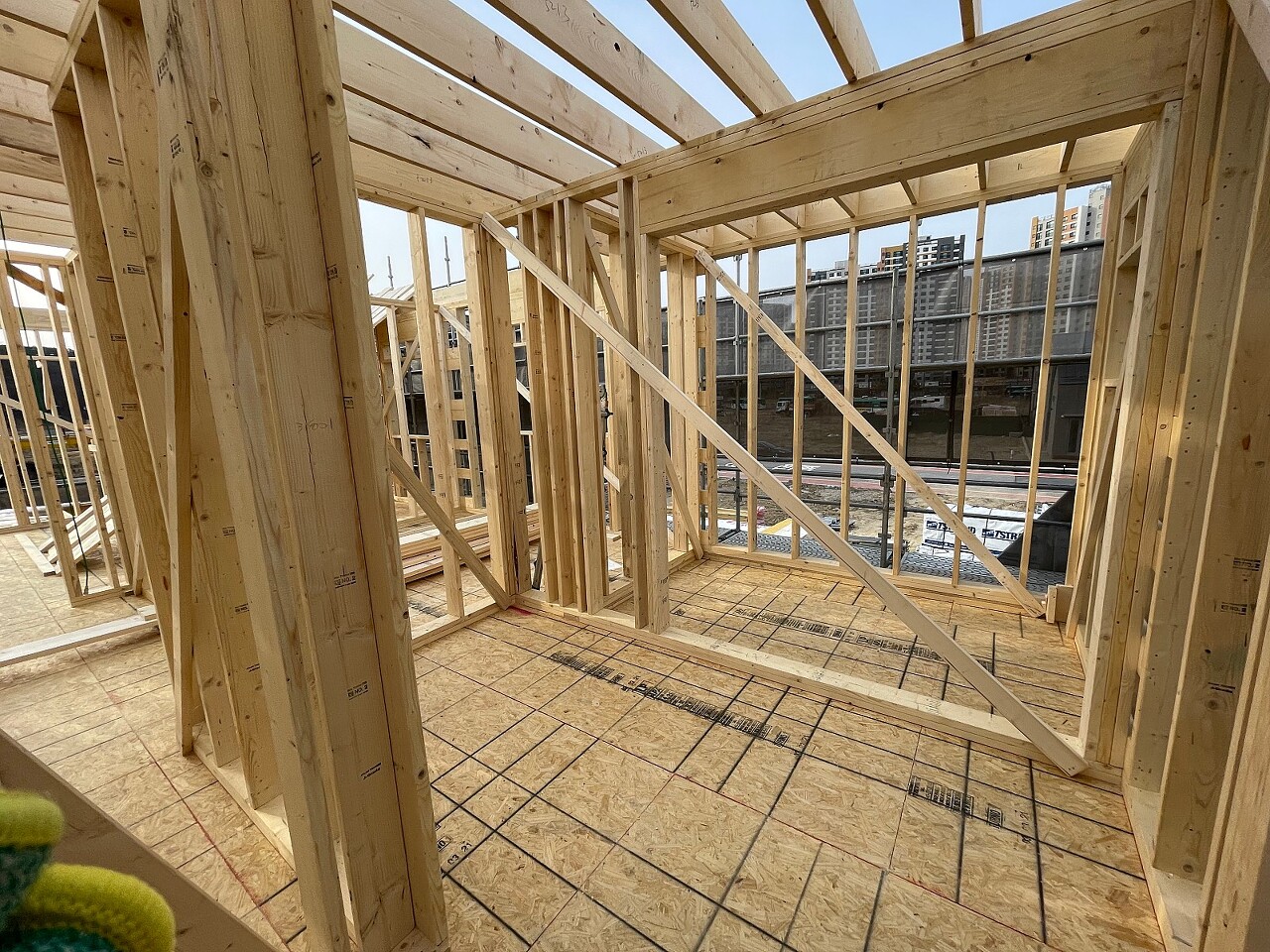

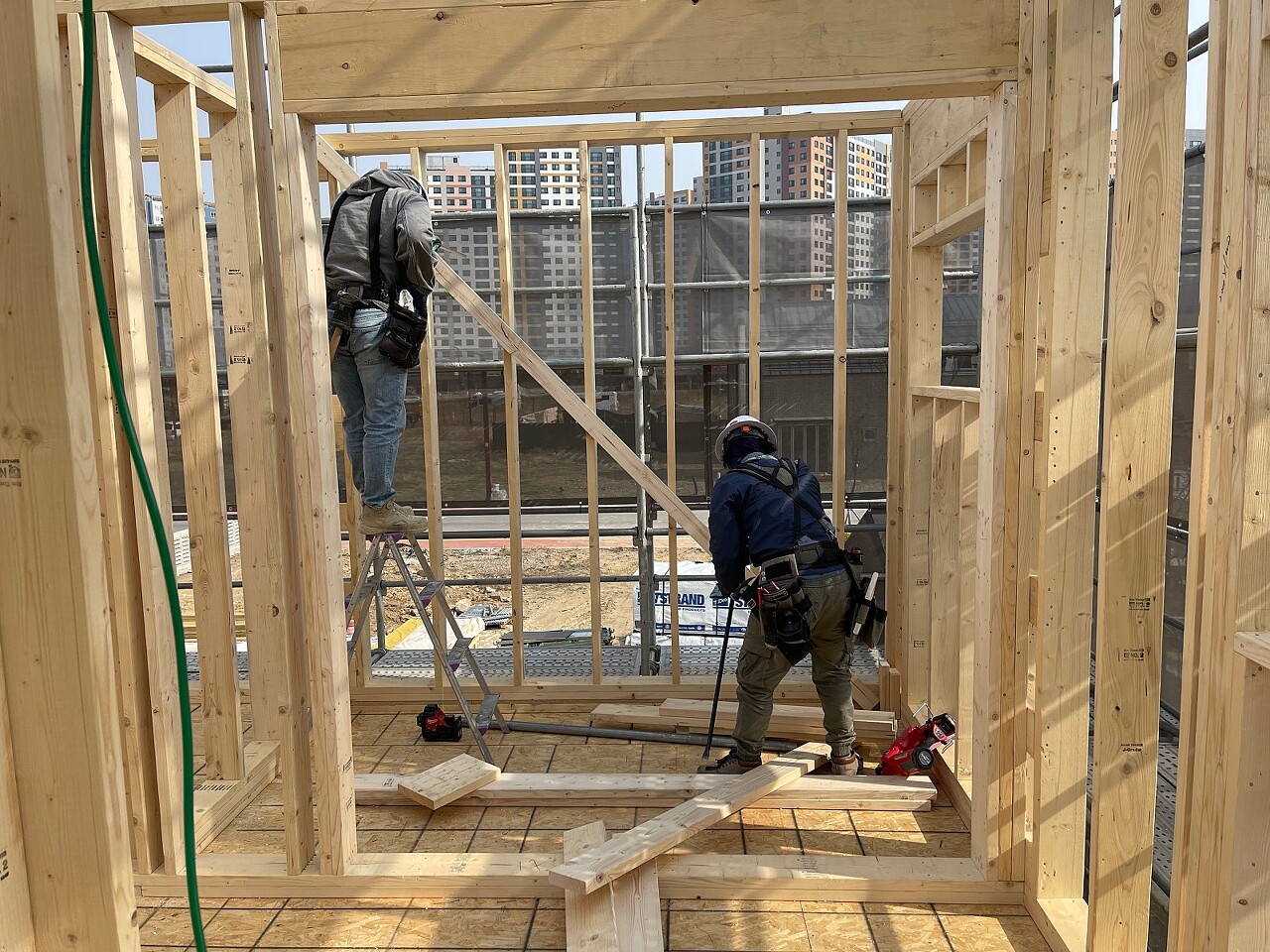

2층 벽체 개구부 목작업(Window Sill, Top & Bottom Cripple, Trimmer) 은
공정상 두 곳을 제외한 나머지는 완료하였습니다.

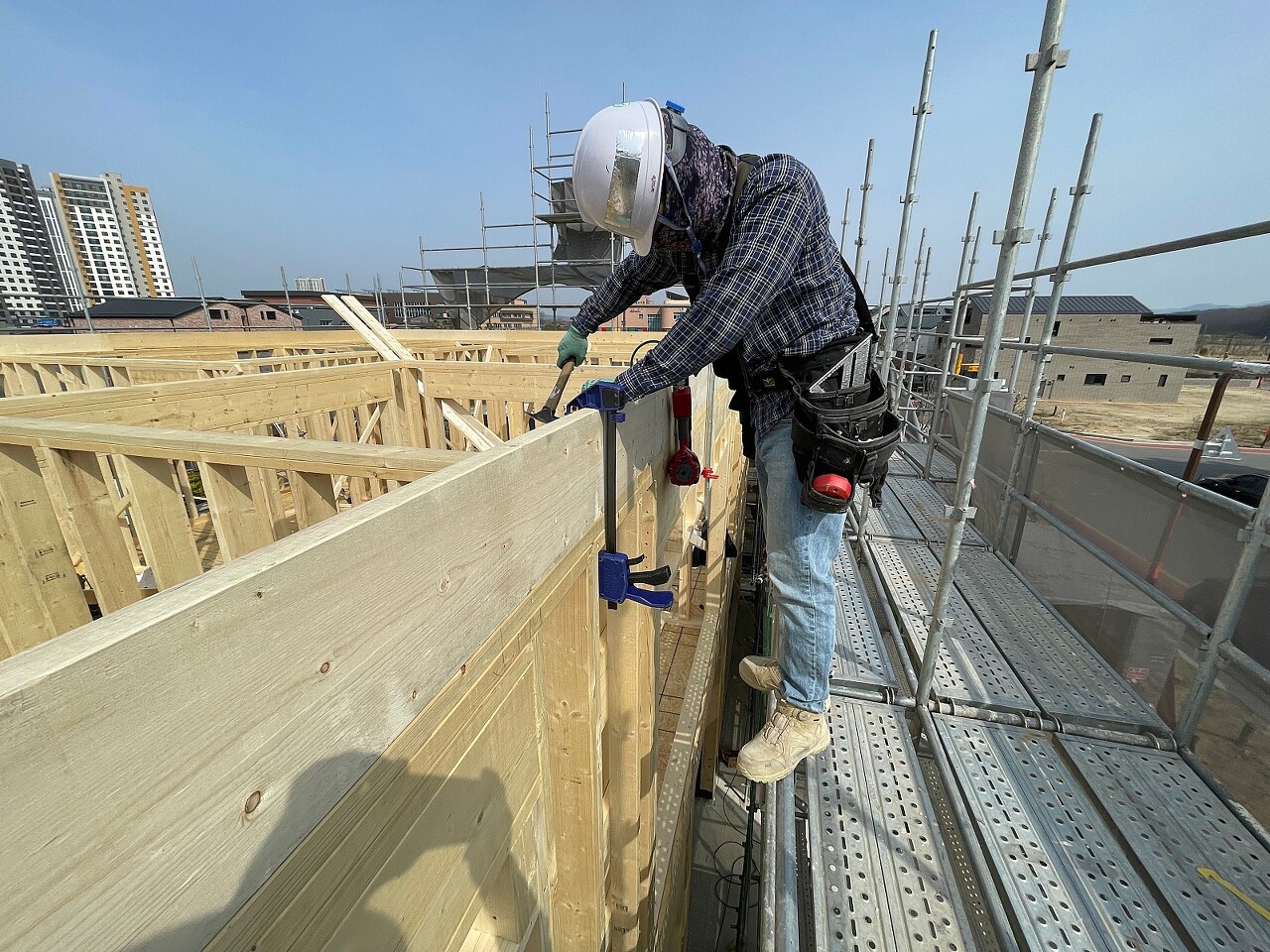

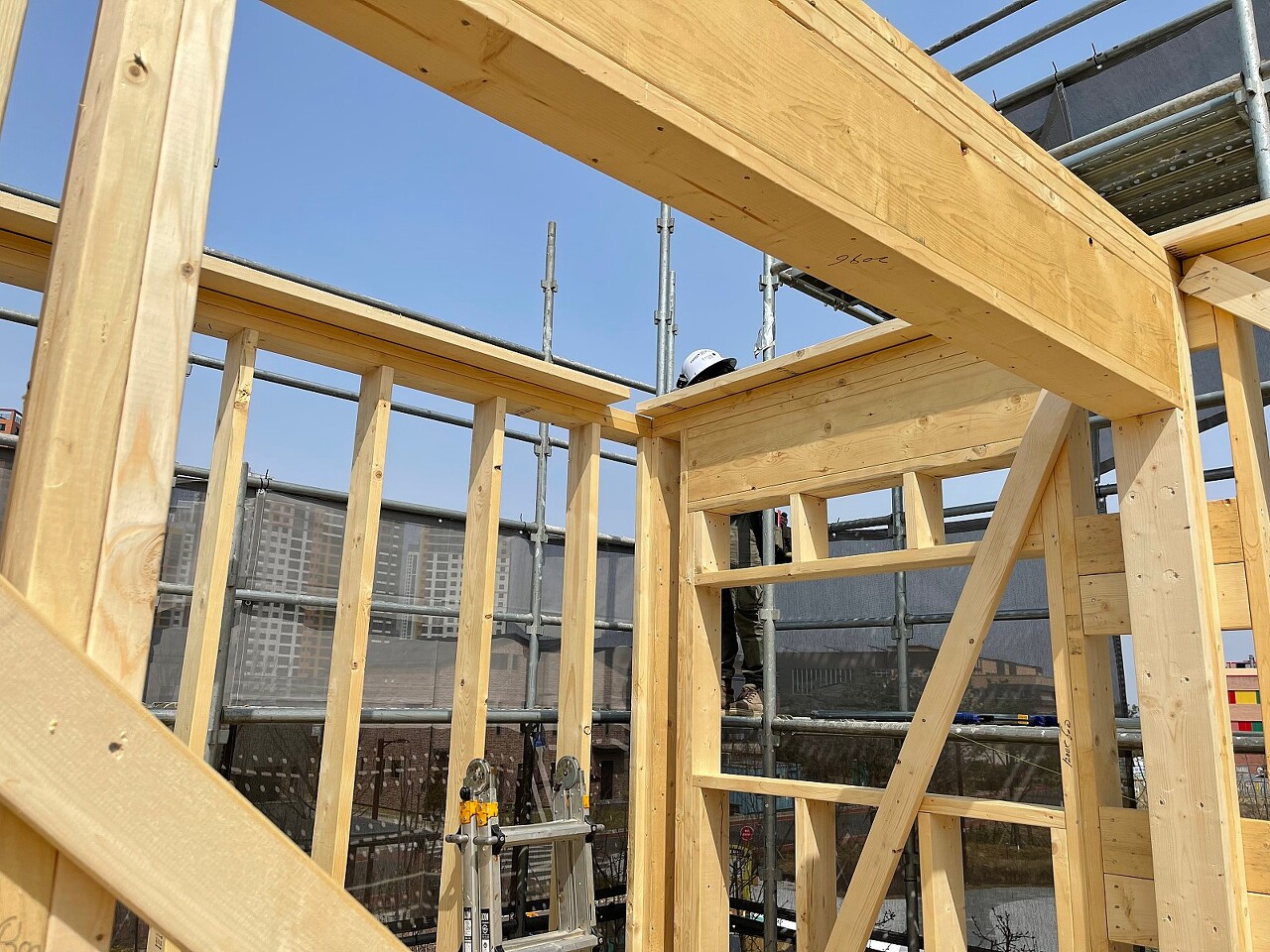

이후 레벨기로 수직 확인 후 Brace 시공 완료 후 어드밴스벡커를 최종 결속하였습니다.

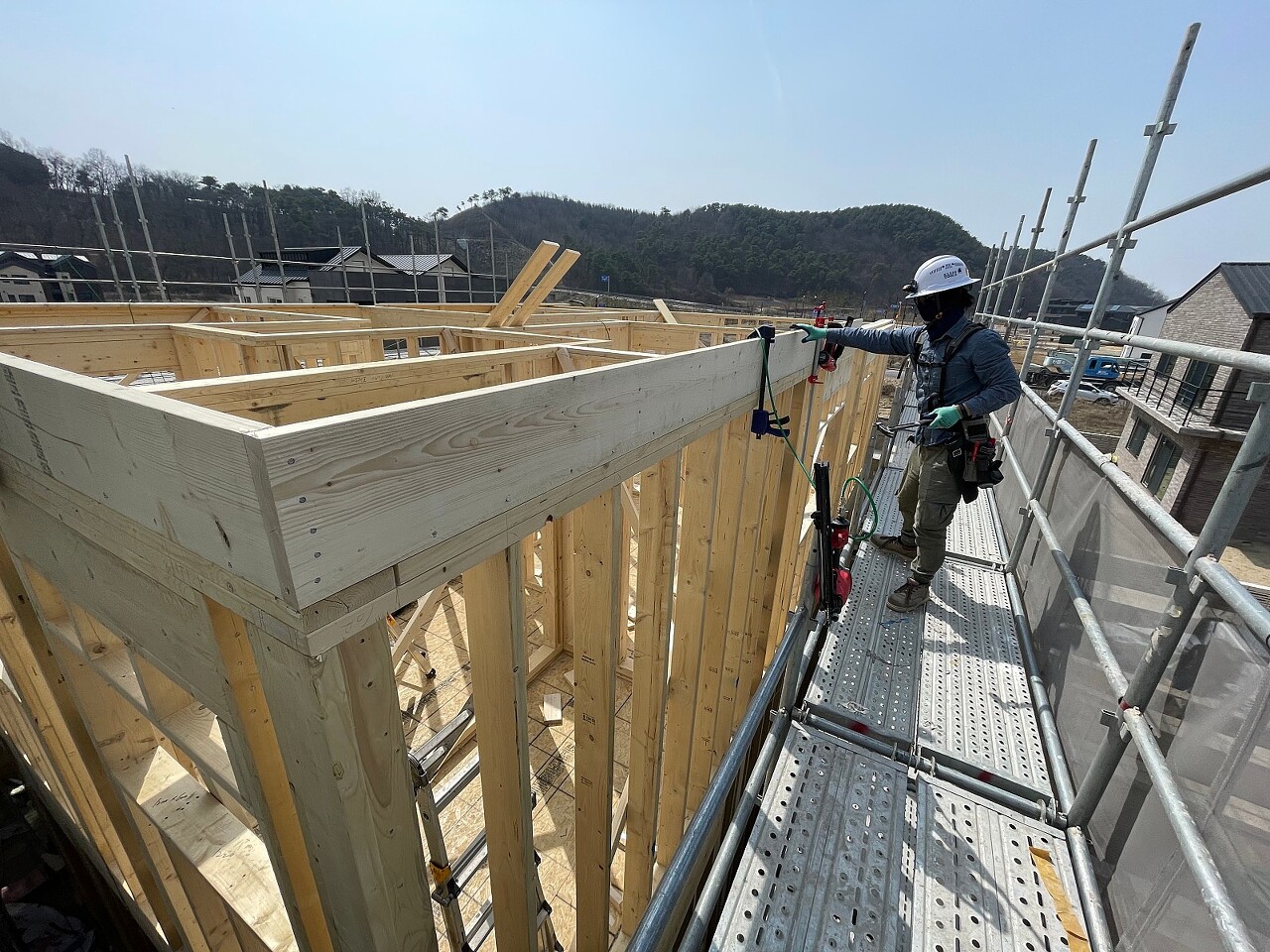

Strap Ties 연결 철물로 한 번 더 일이층 구간을 결속하였습니다.

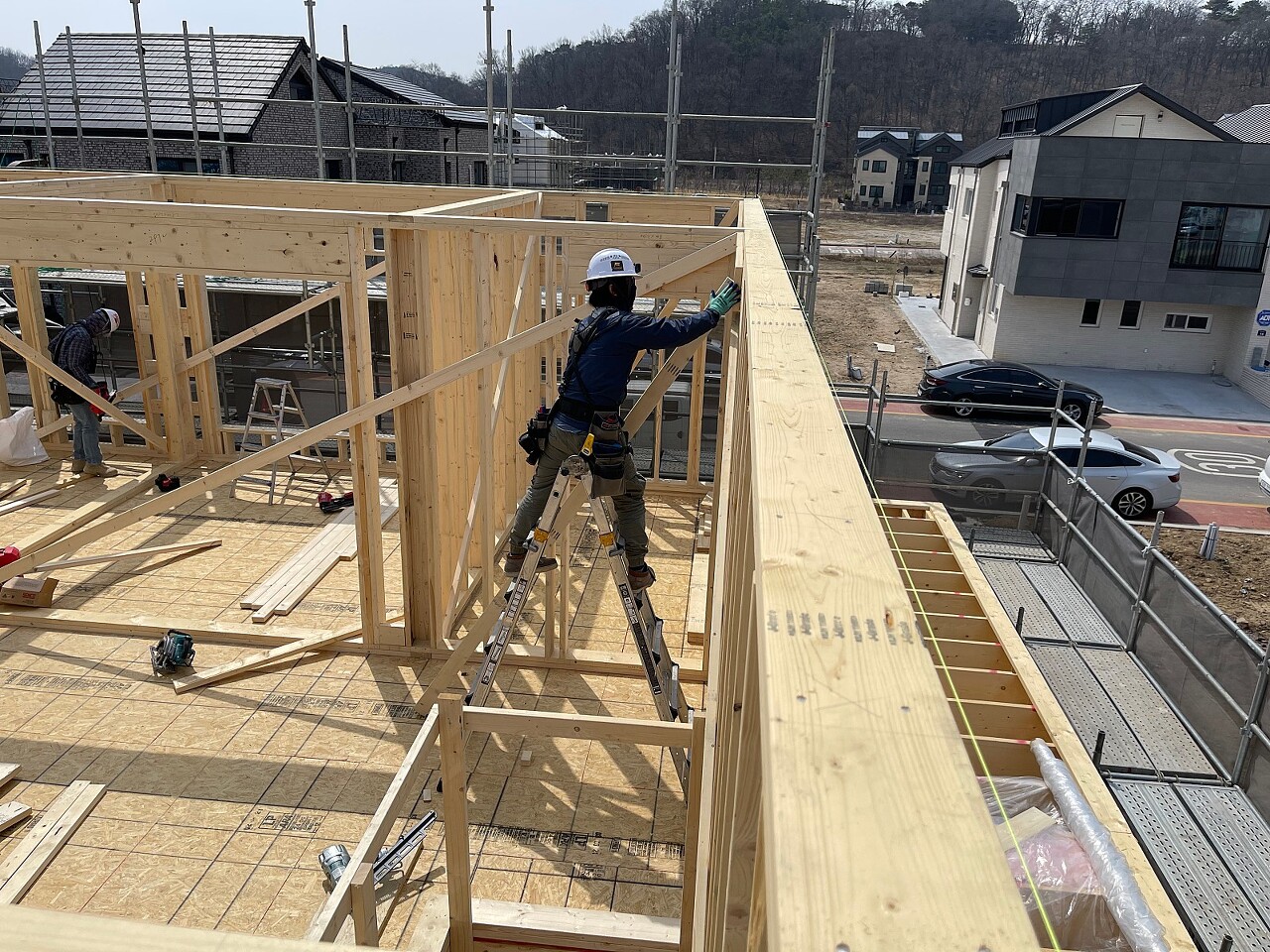

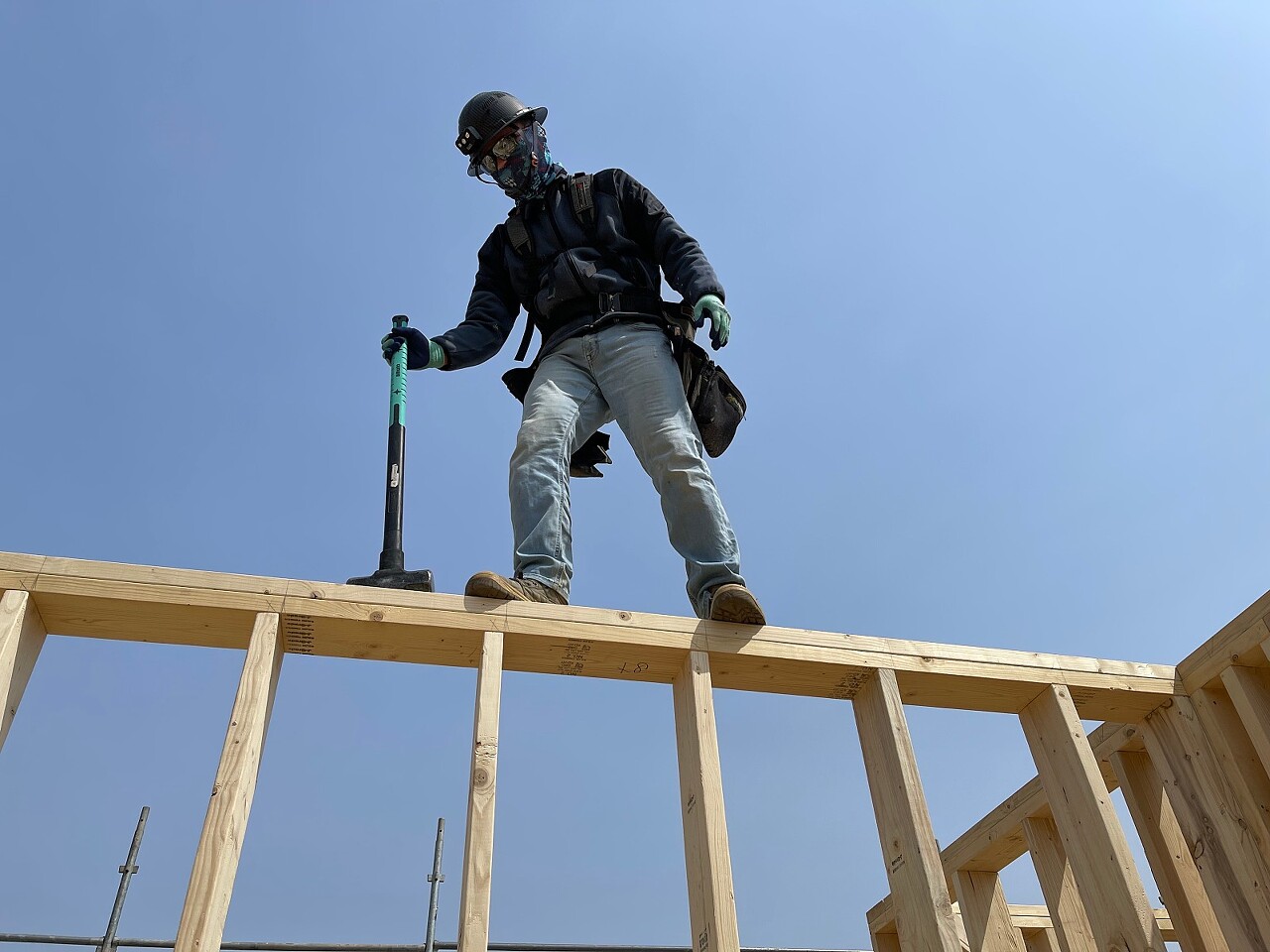

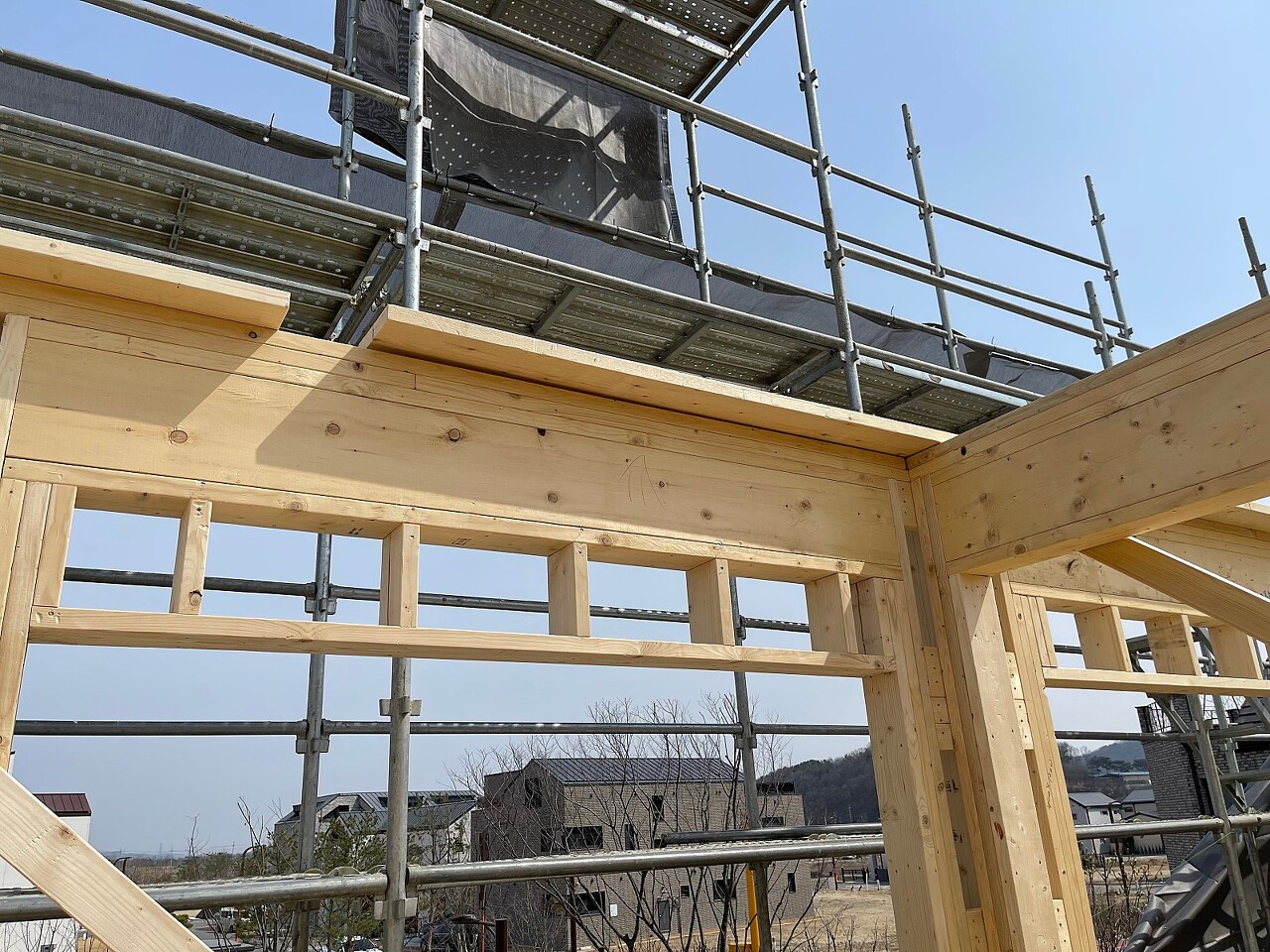

Rim 시공을 위해 안전발판 시공하였습니다.

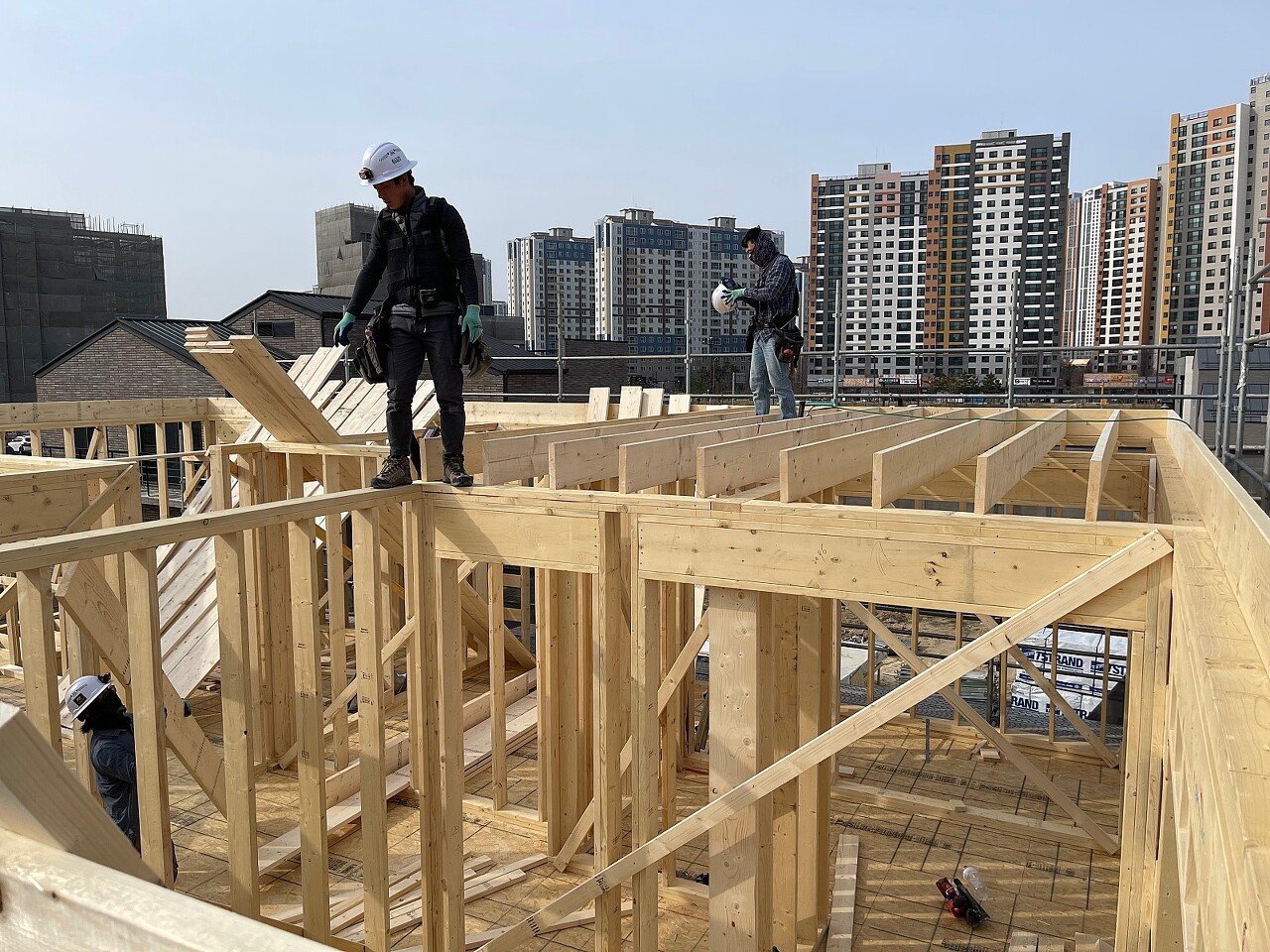

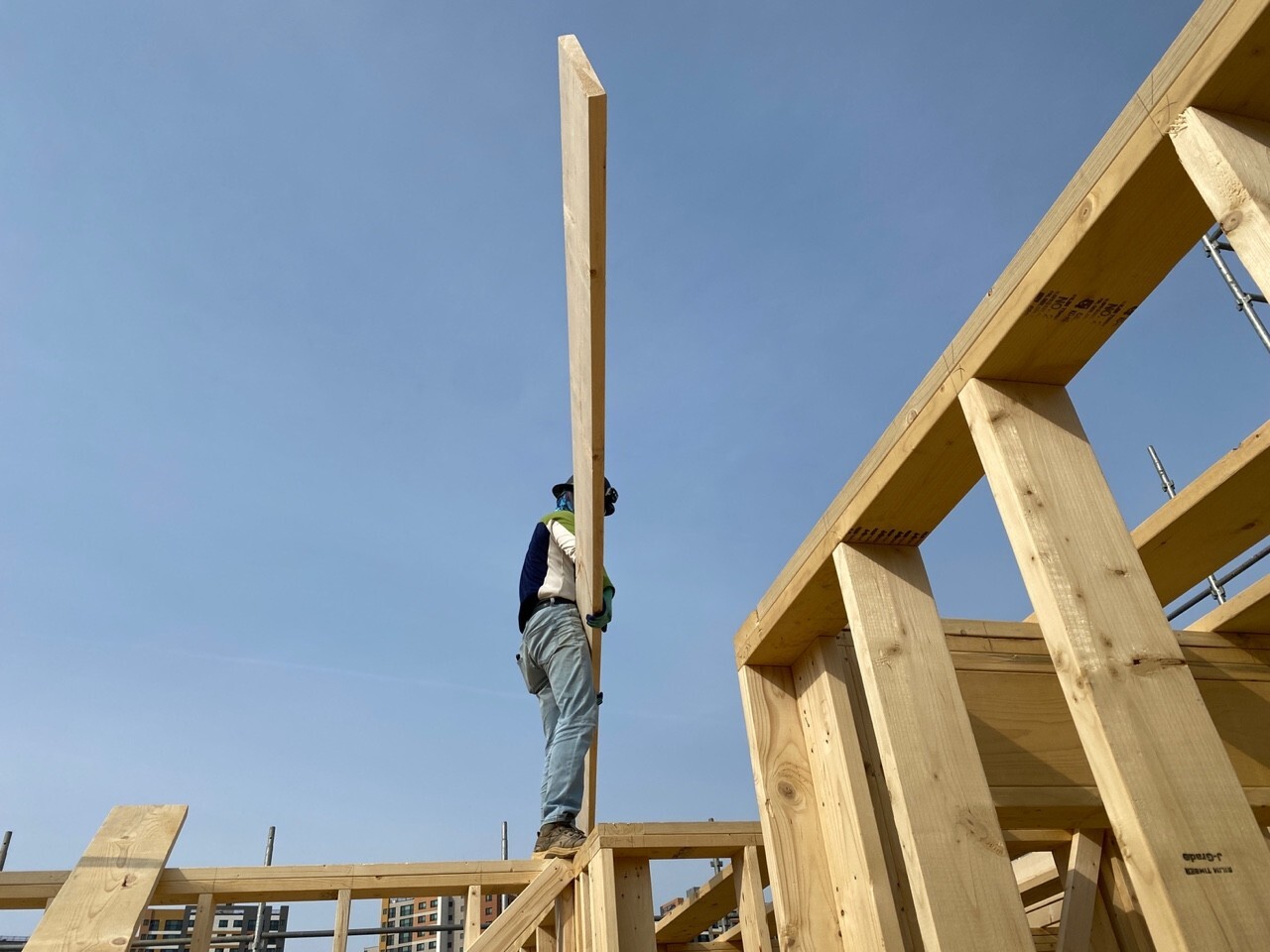

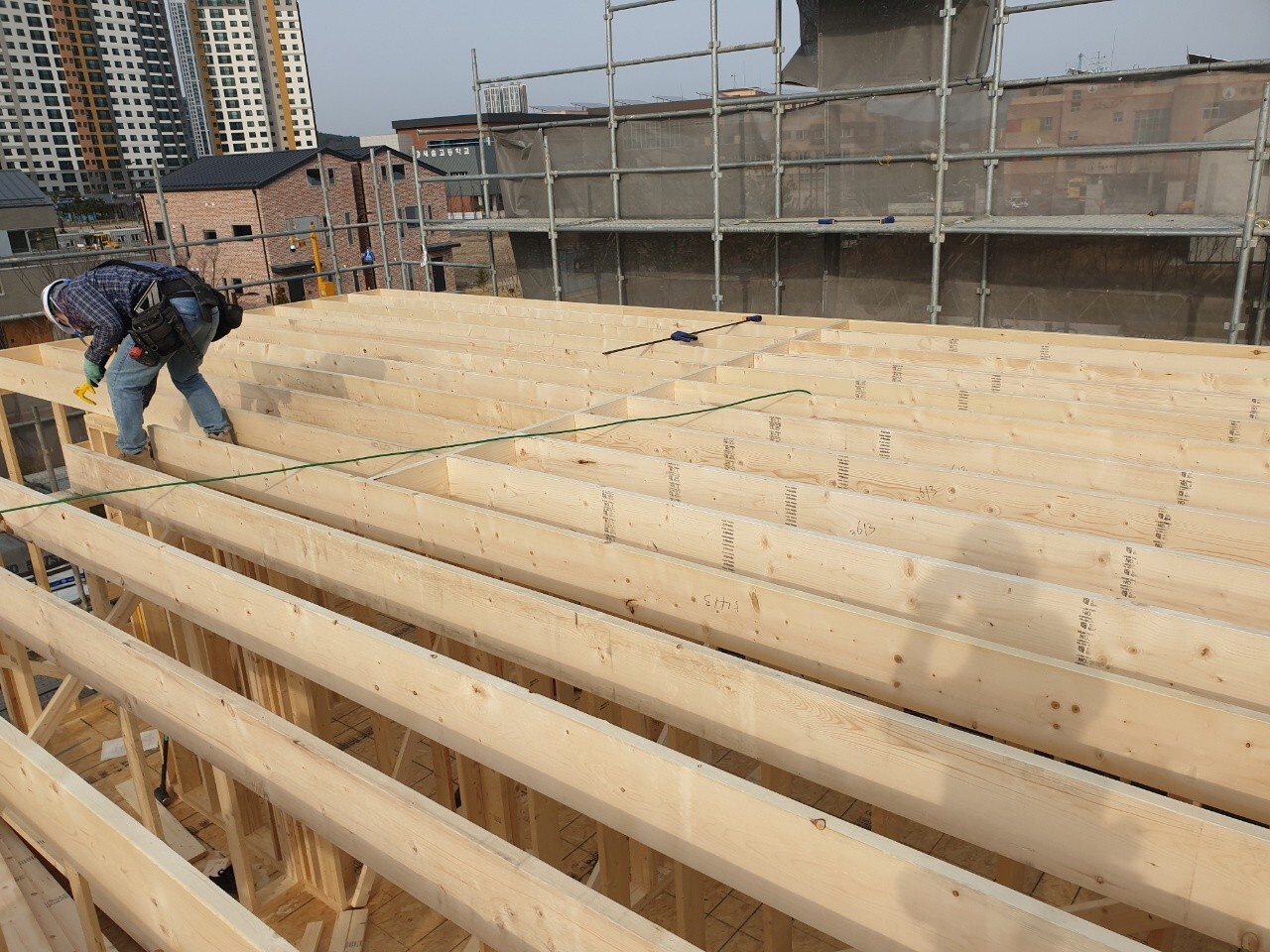

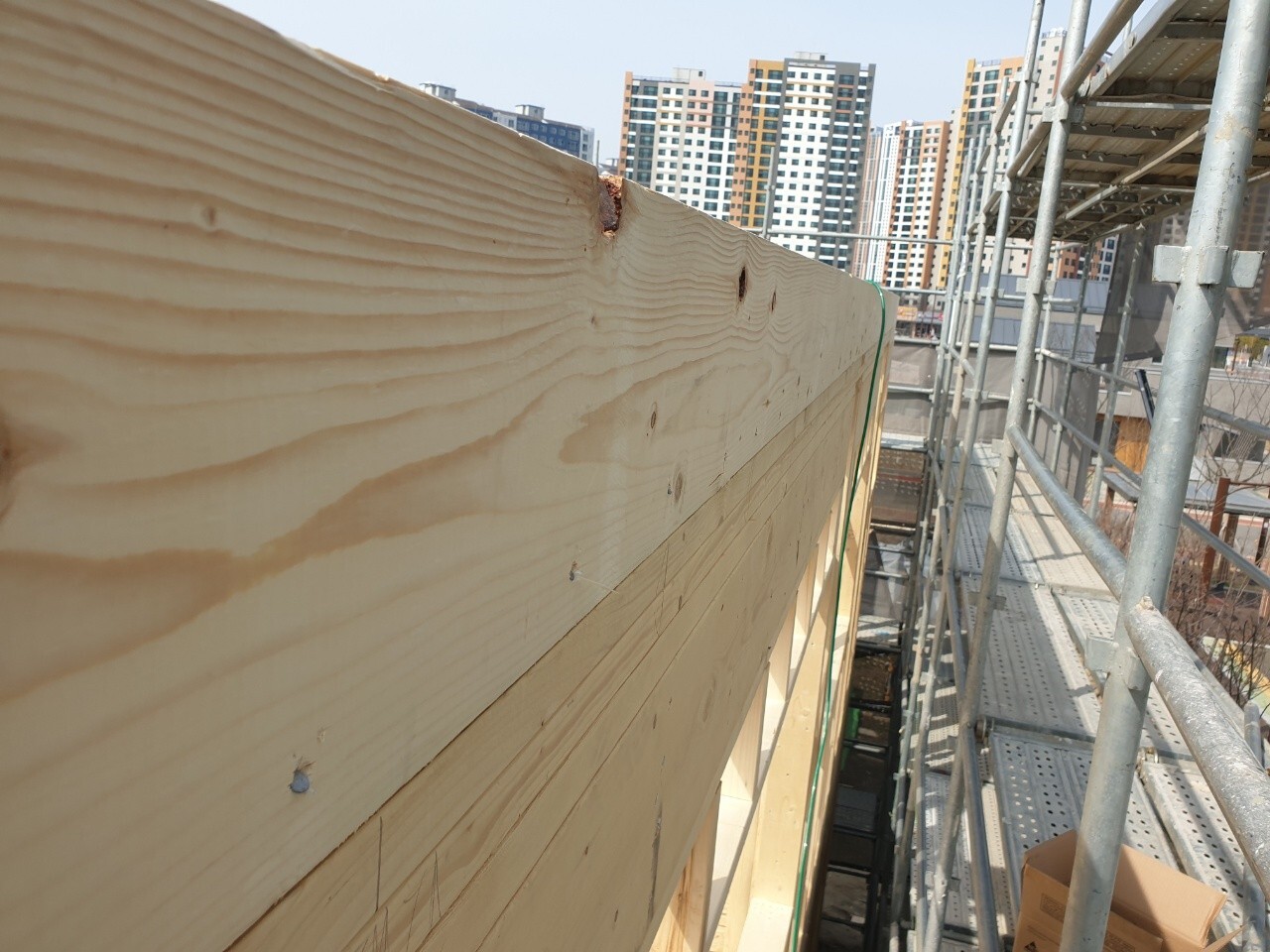

이후 안전하게 Rim Joist 시공 완료하였습니다.


물론 직진도 확인은 필수~~~^^

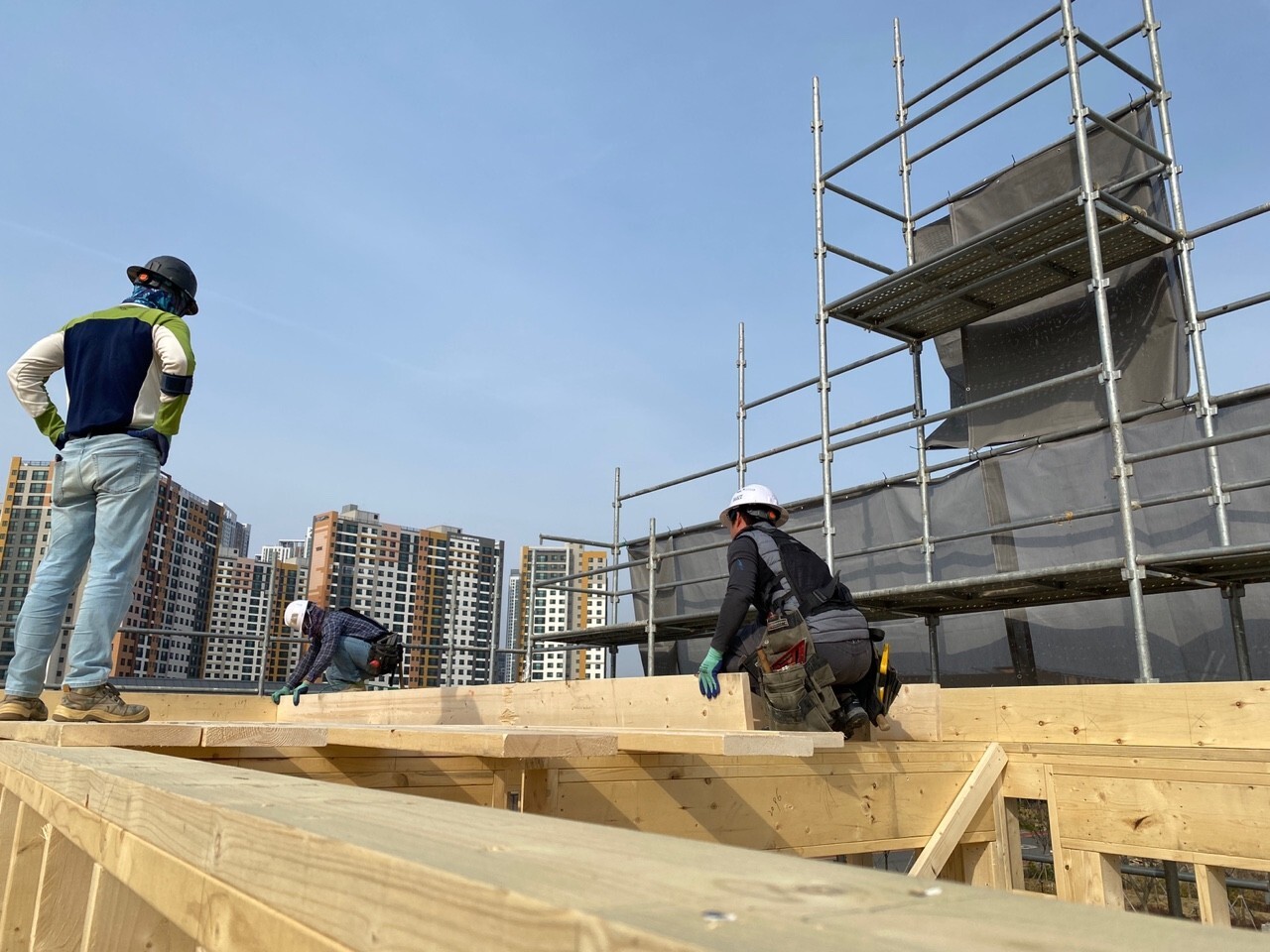

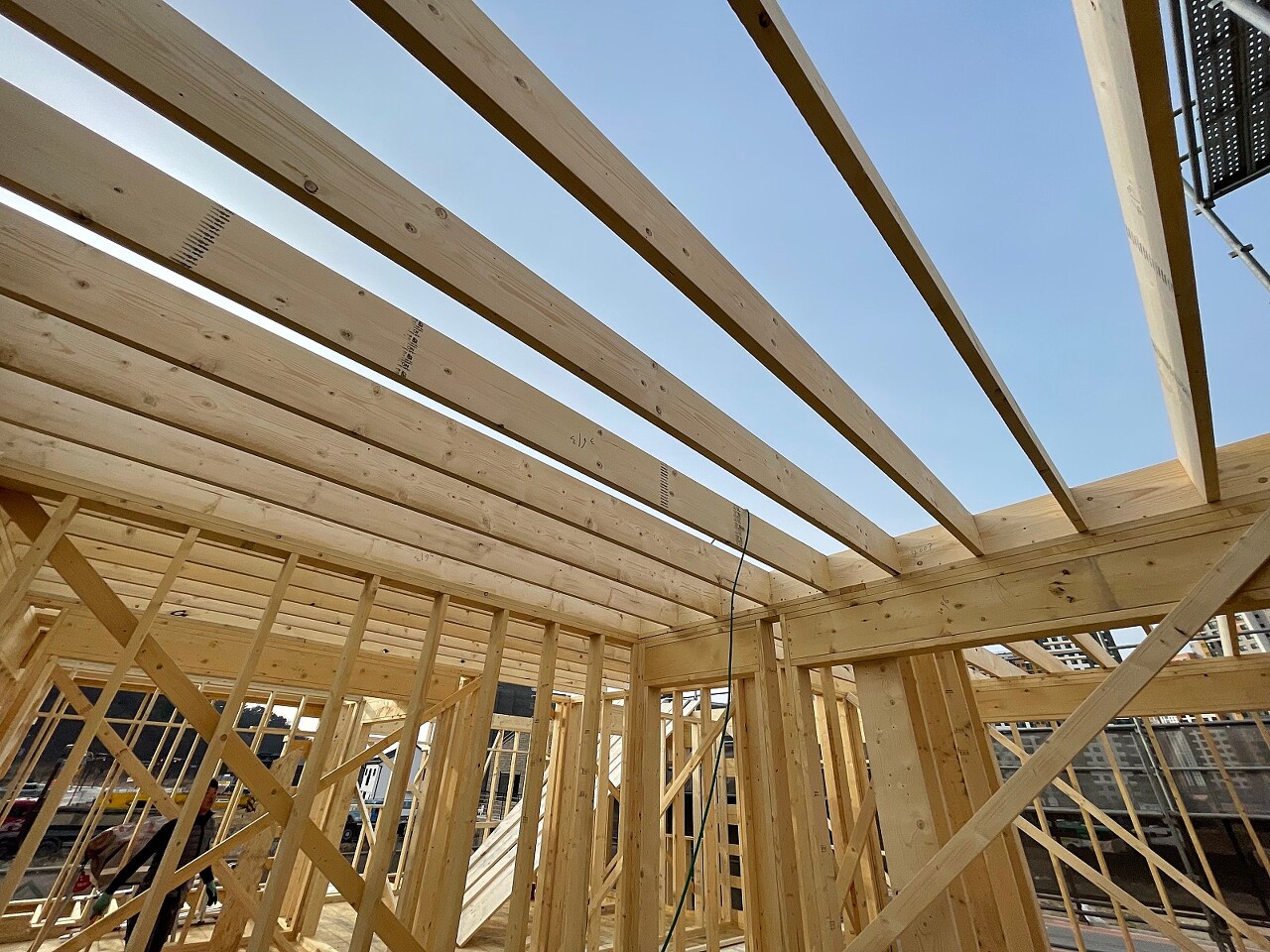

Ceiling Joist 도 시공하기 편하게 시공위치에 미리 올려 둡니다.

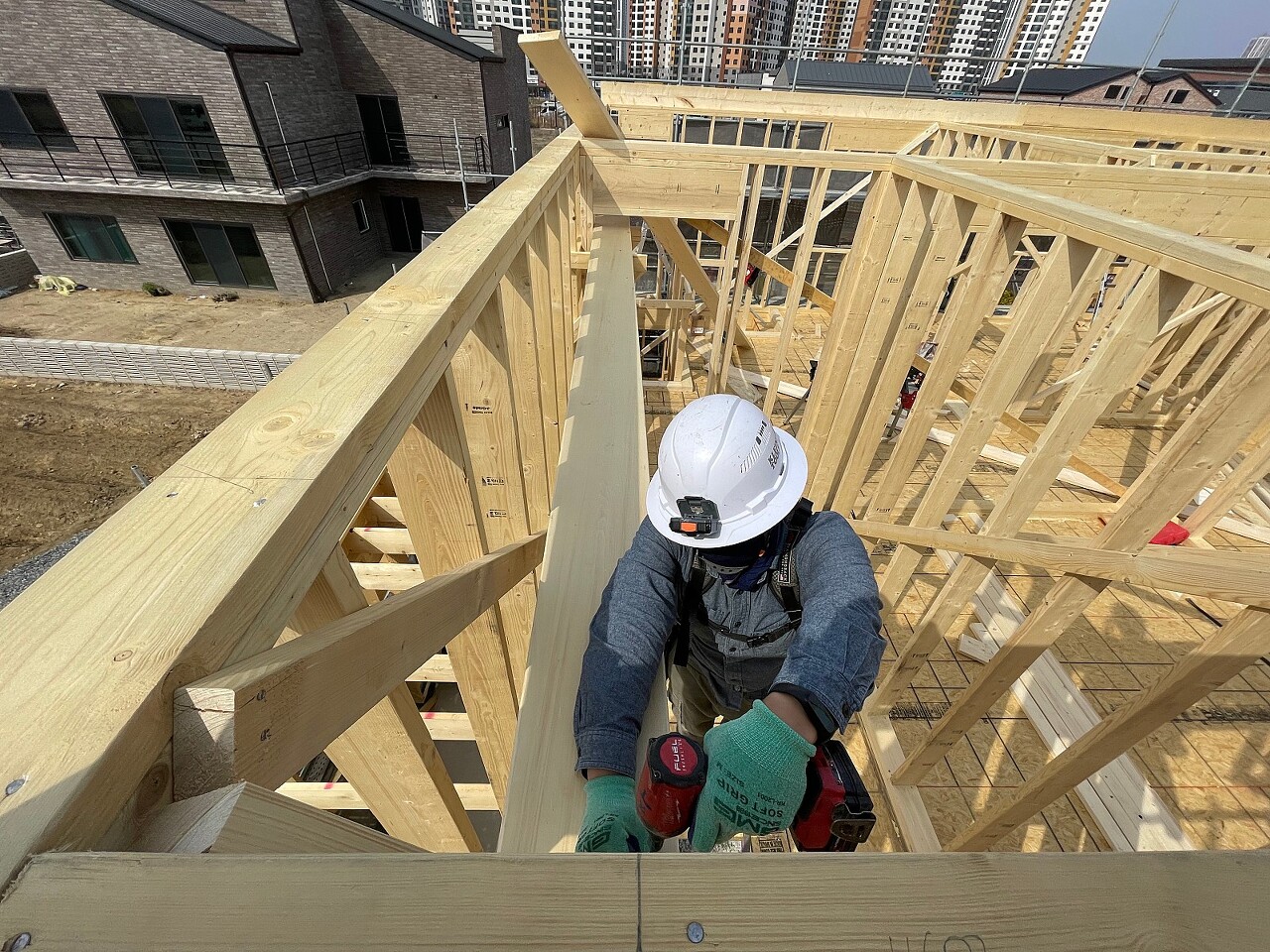

현재 Rafter 가공 중에 있습니다.

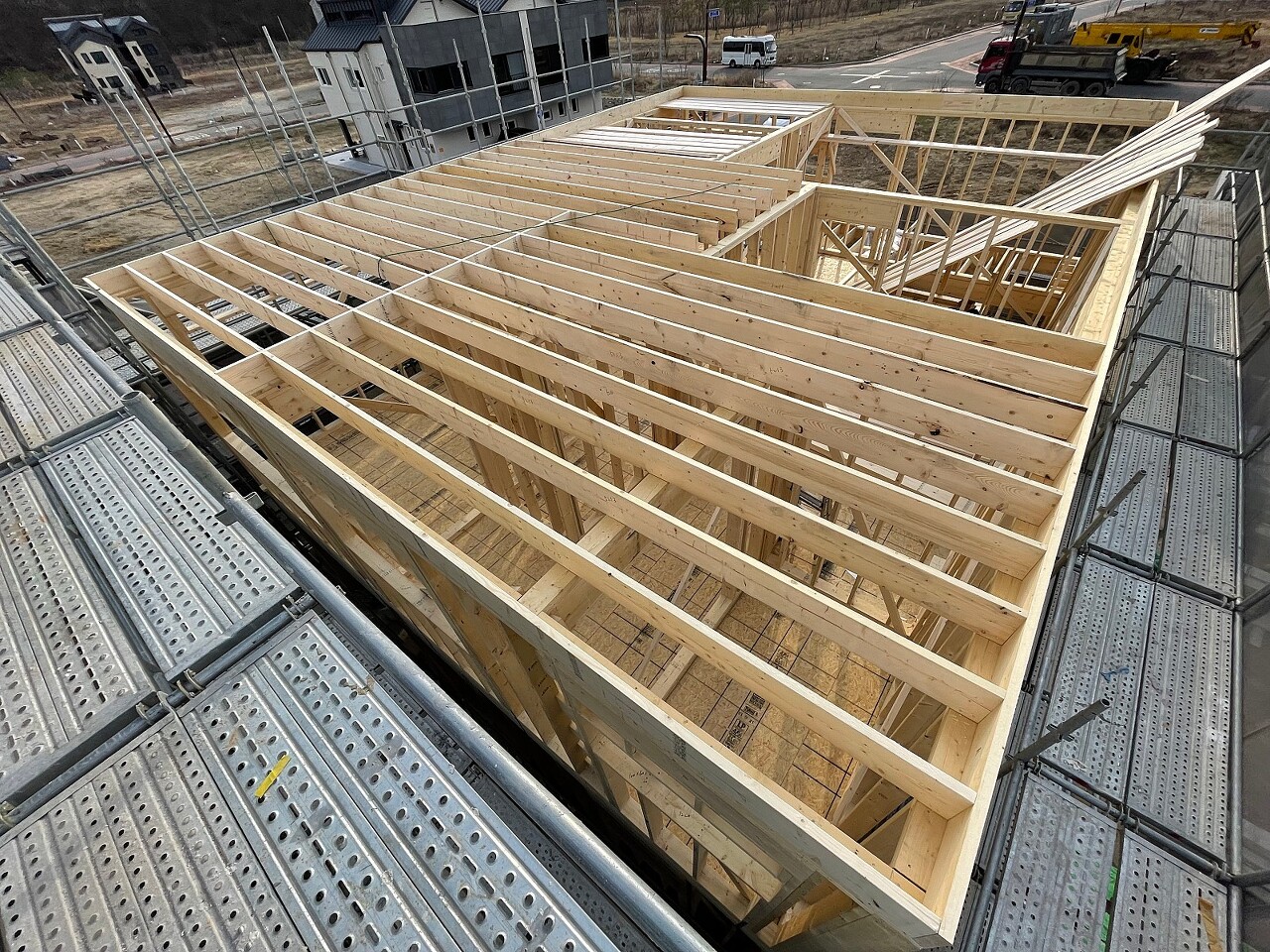

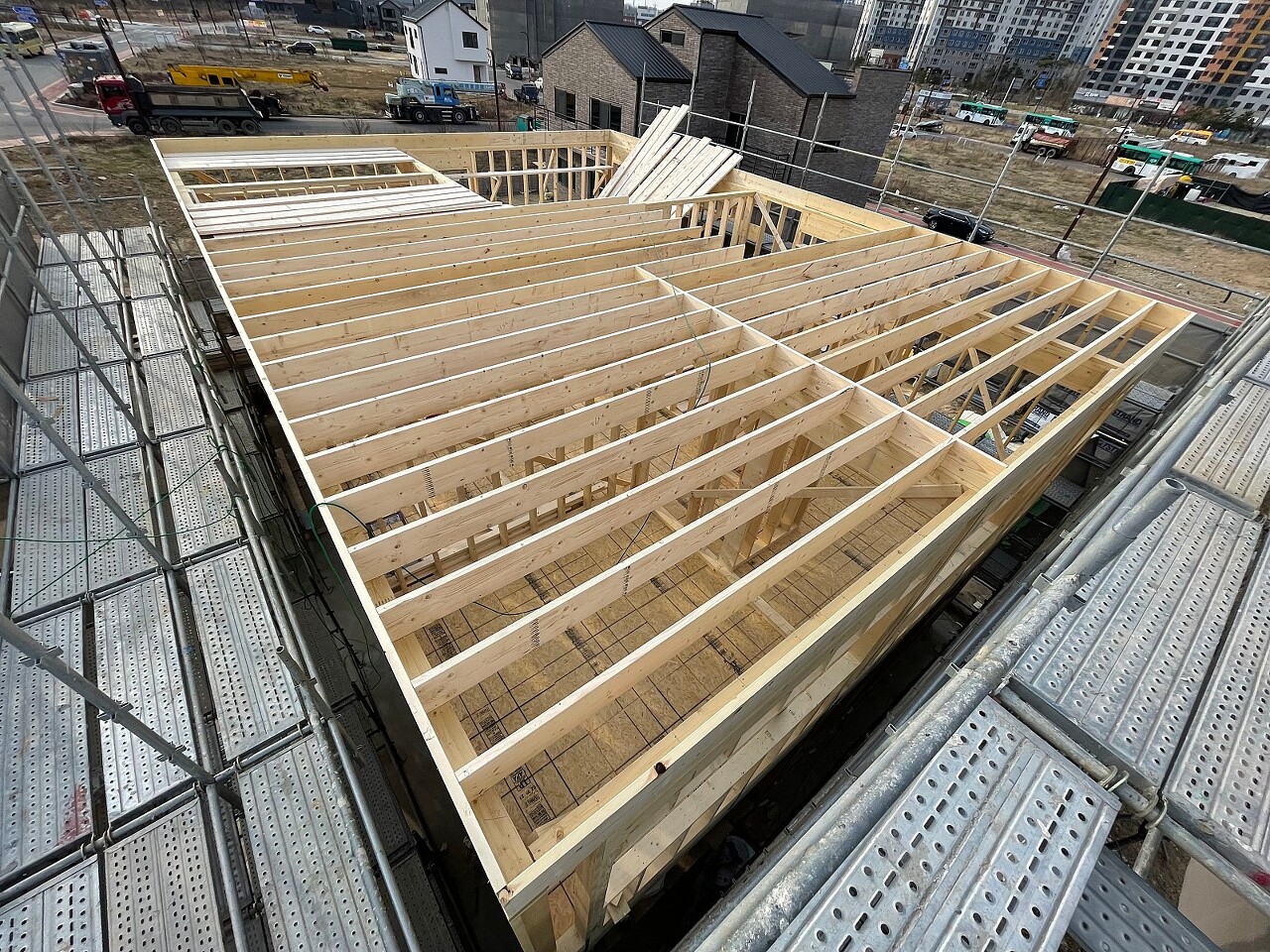

Ceiling Joist 시공 중 마무리하였습니다.
오늘 하루도 수고 많으셨습니다.
잘 쉬고 낼 뵙겠습니다.^^*
