날씨 : 한파
- 금일 근무자
팀 장 : 서태원 (9시간)
팀 원 : 김수현 (9시간), 최용모 (9시간), 백경운(9시간), 배상헌(9시간)
금일품수 (누계) : 5.6품 (총201품)
금일 작업현황

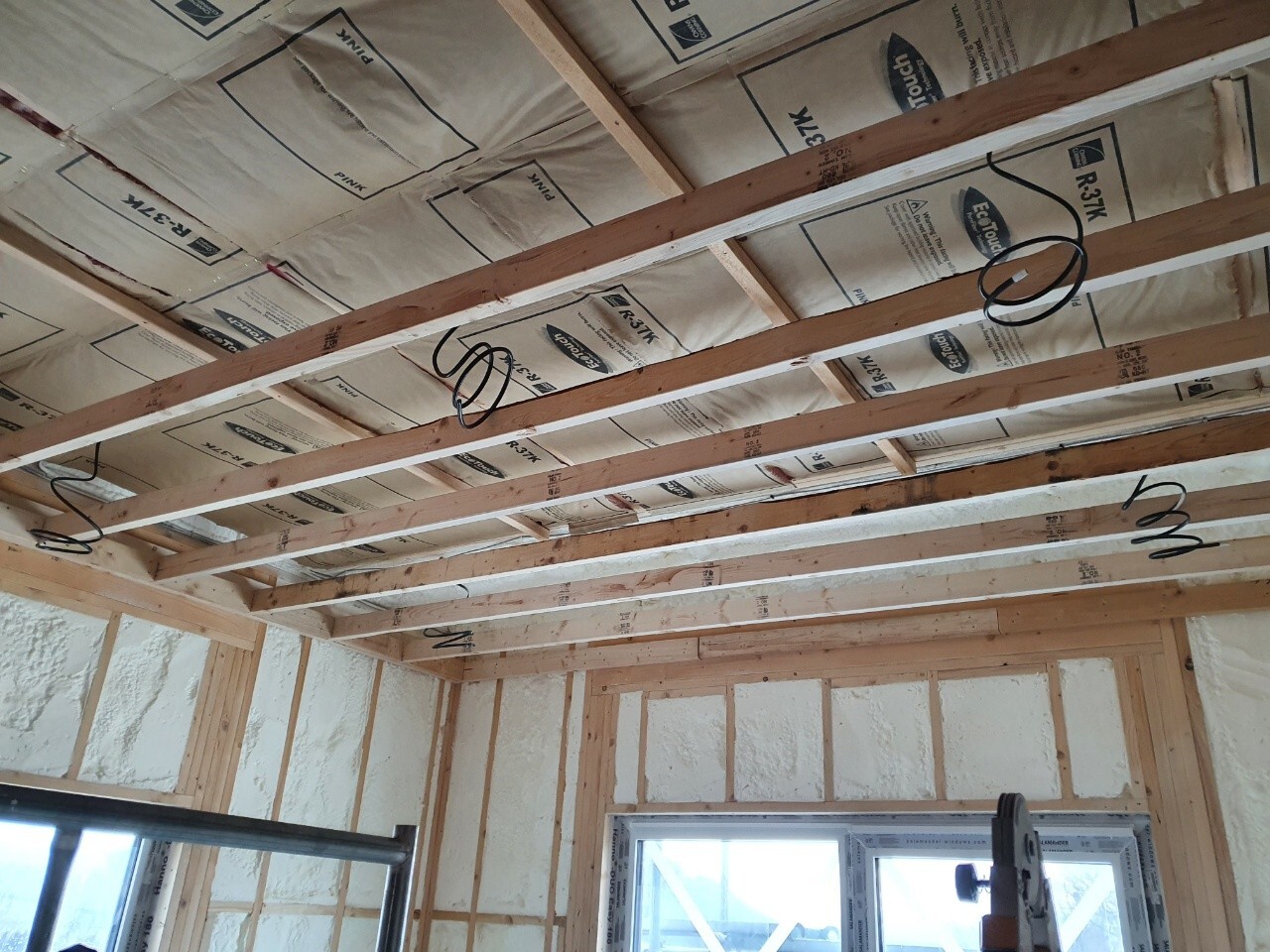

- 단열재 충진
- 내부목작업
- 외부 실란트 충진
- 욕실 에어가드 작업
내일 예정작업
- 외부 실란트 작업
- 내부목작업
- 단열재 충진
- 아쿠아 판넬시공
김포하성 37일차 입니다.

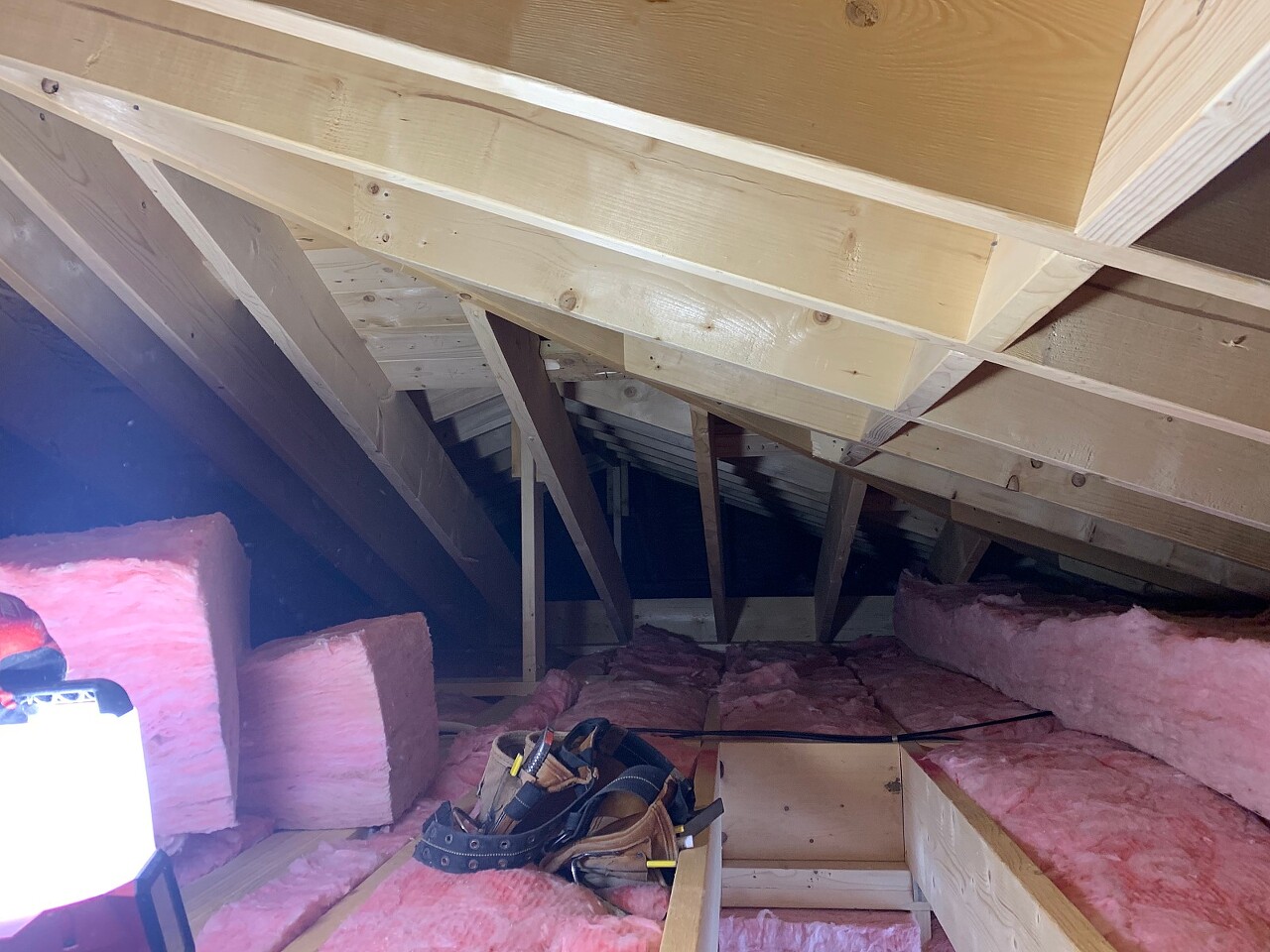

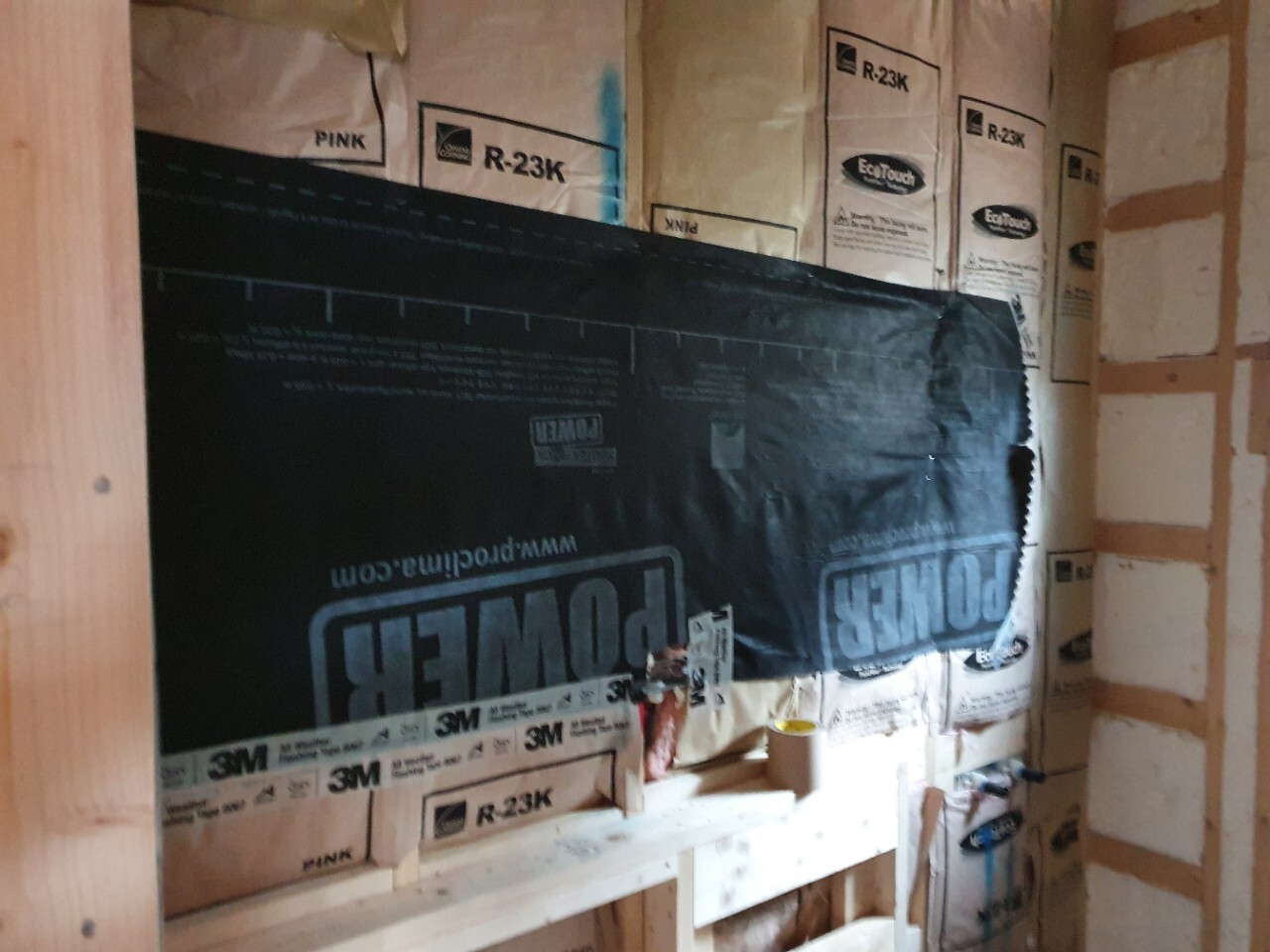

단열재 충진 작업 모두 마무리 하였습니다.

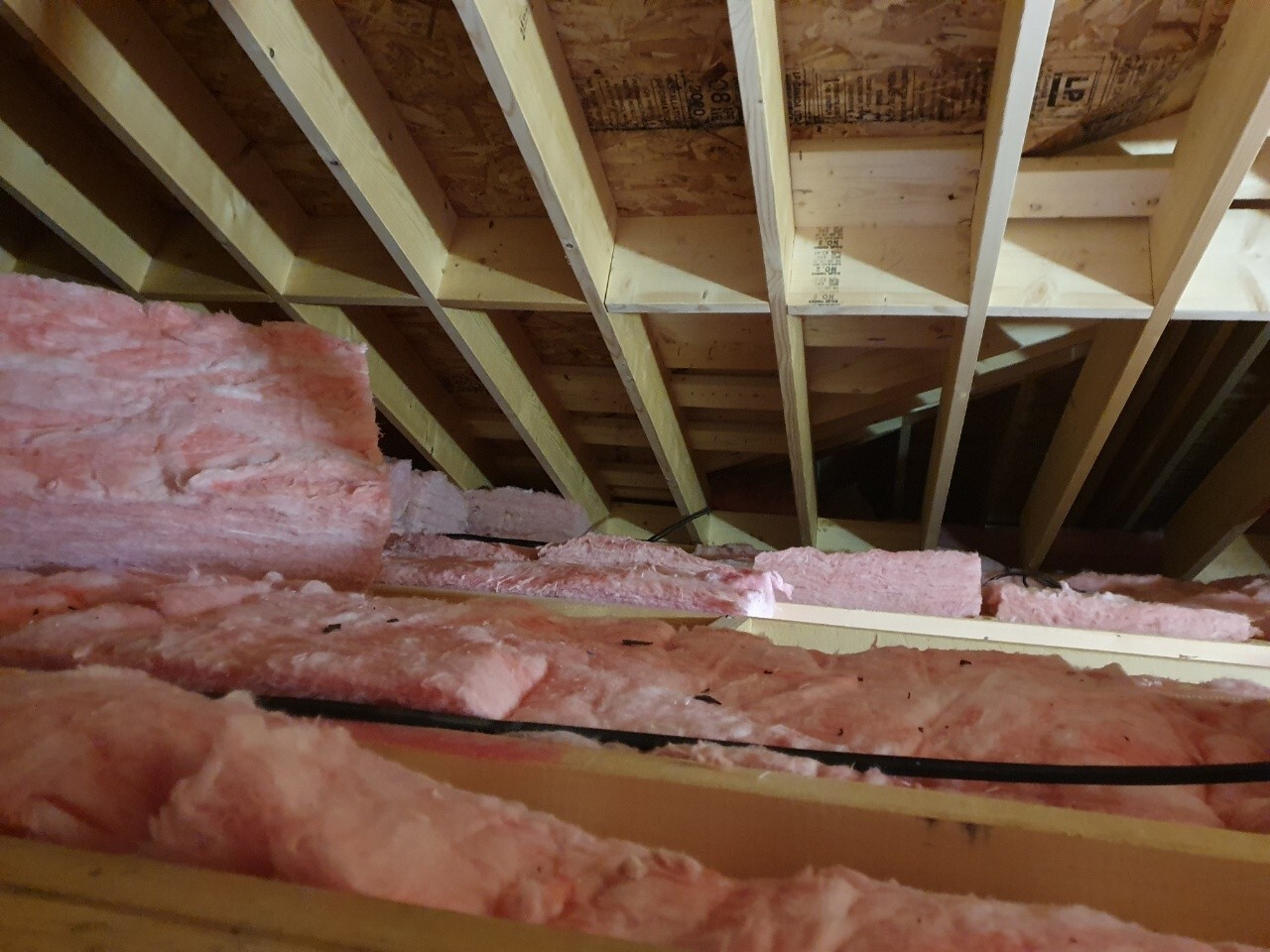

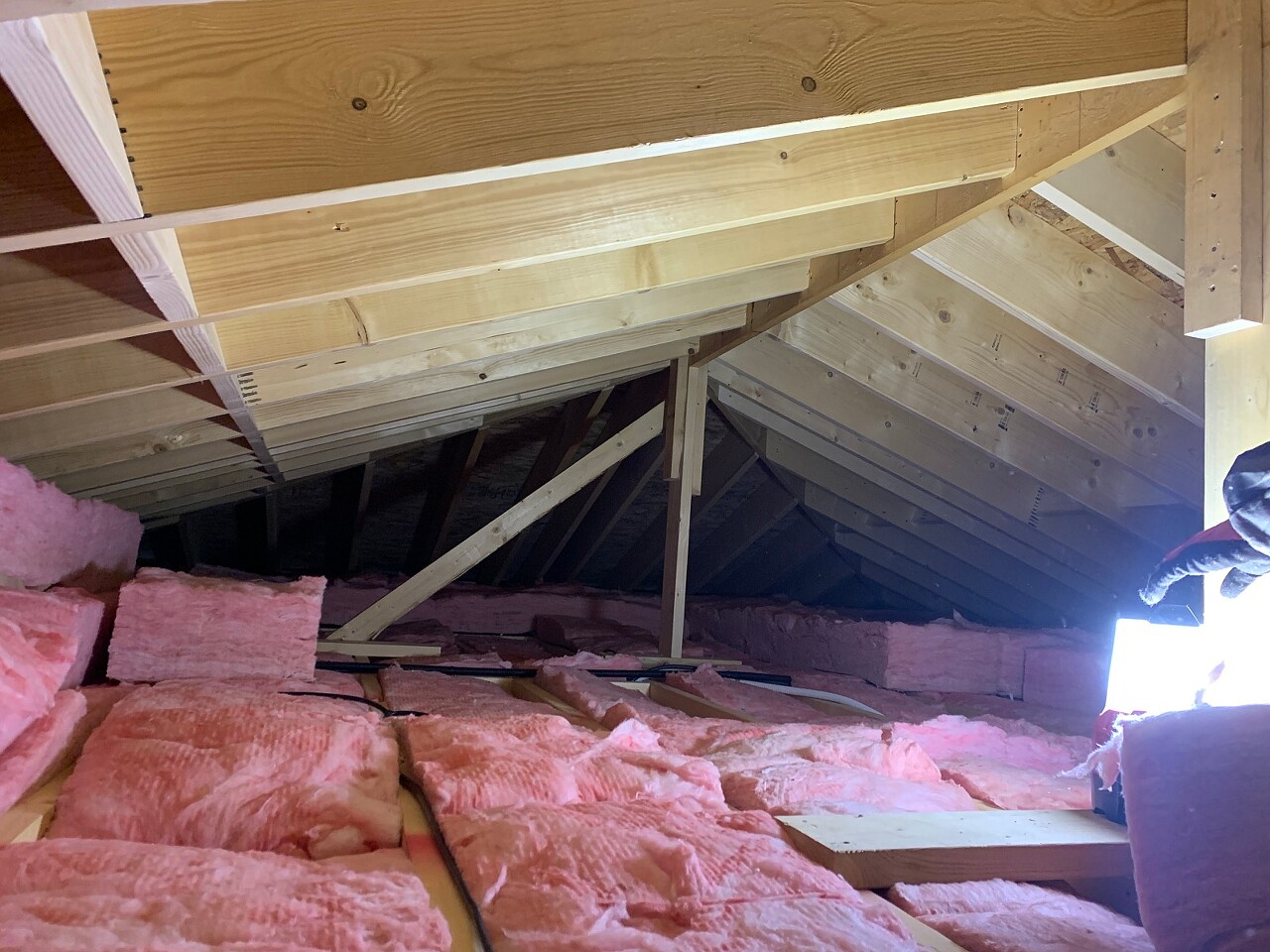

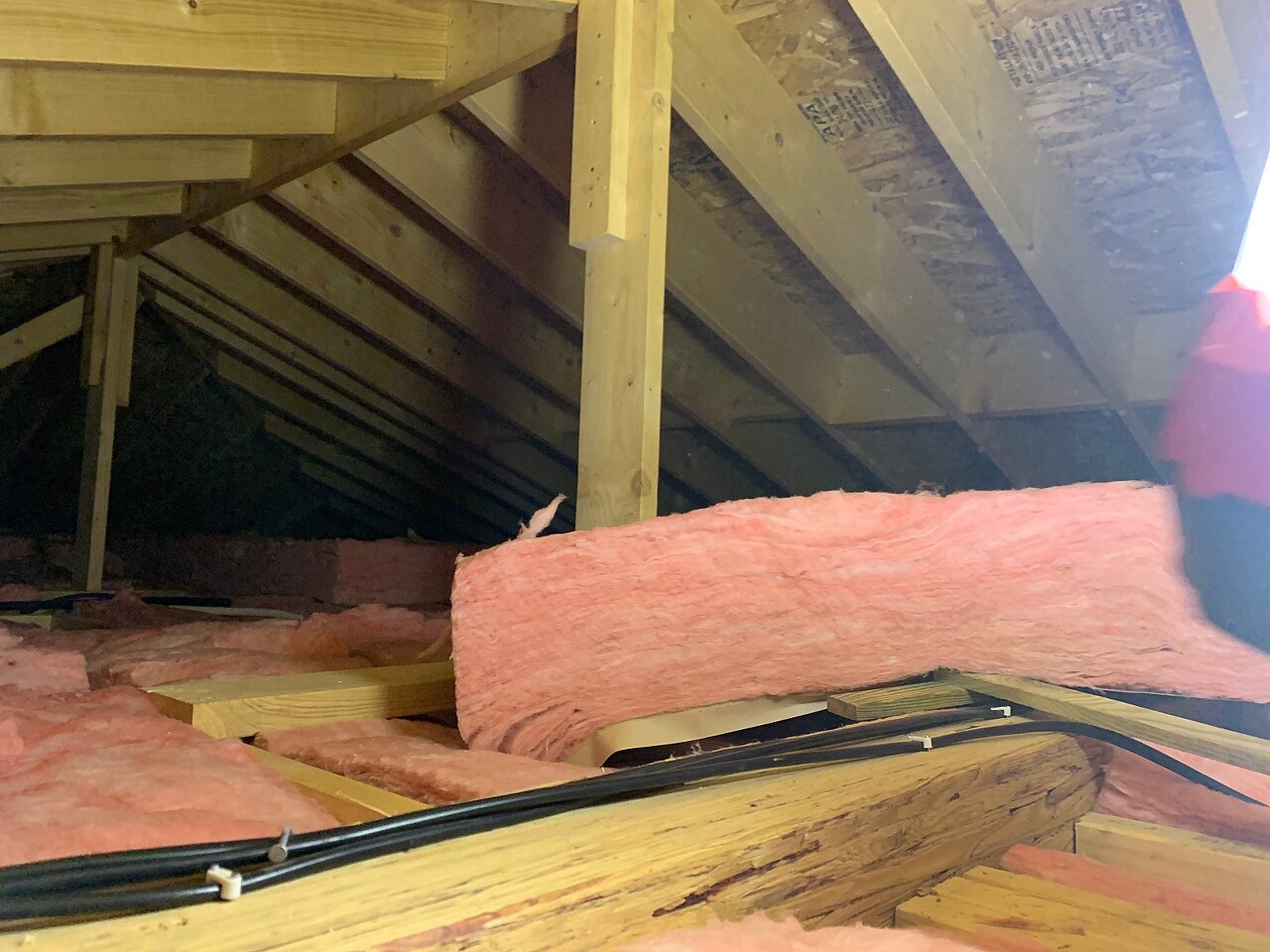

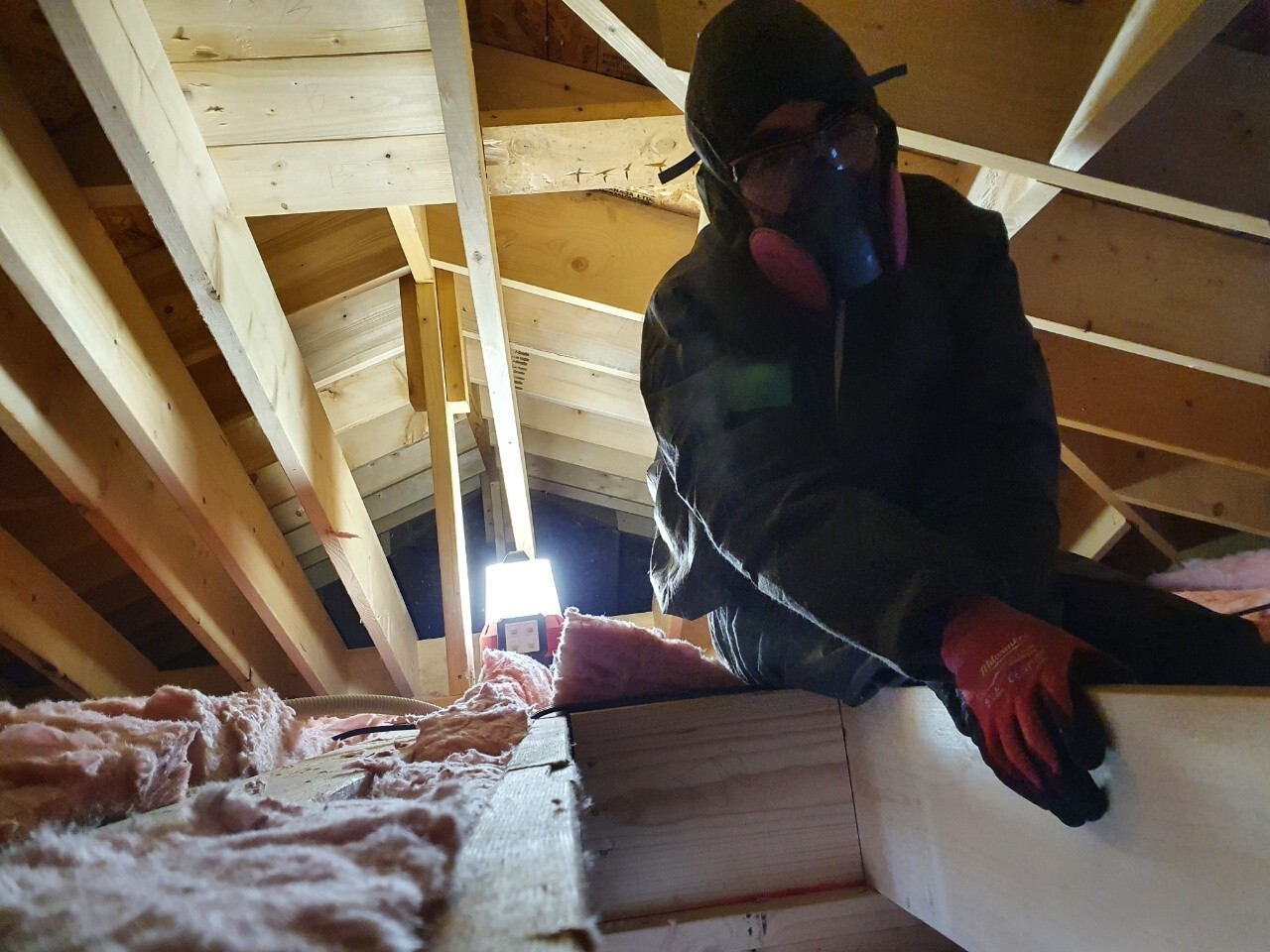

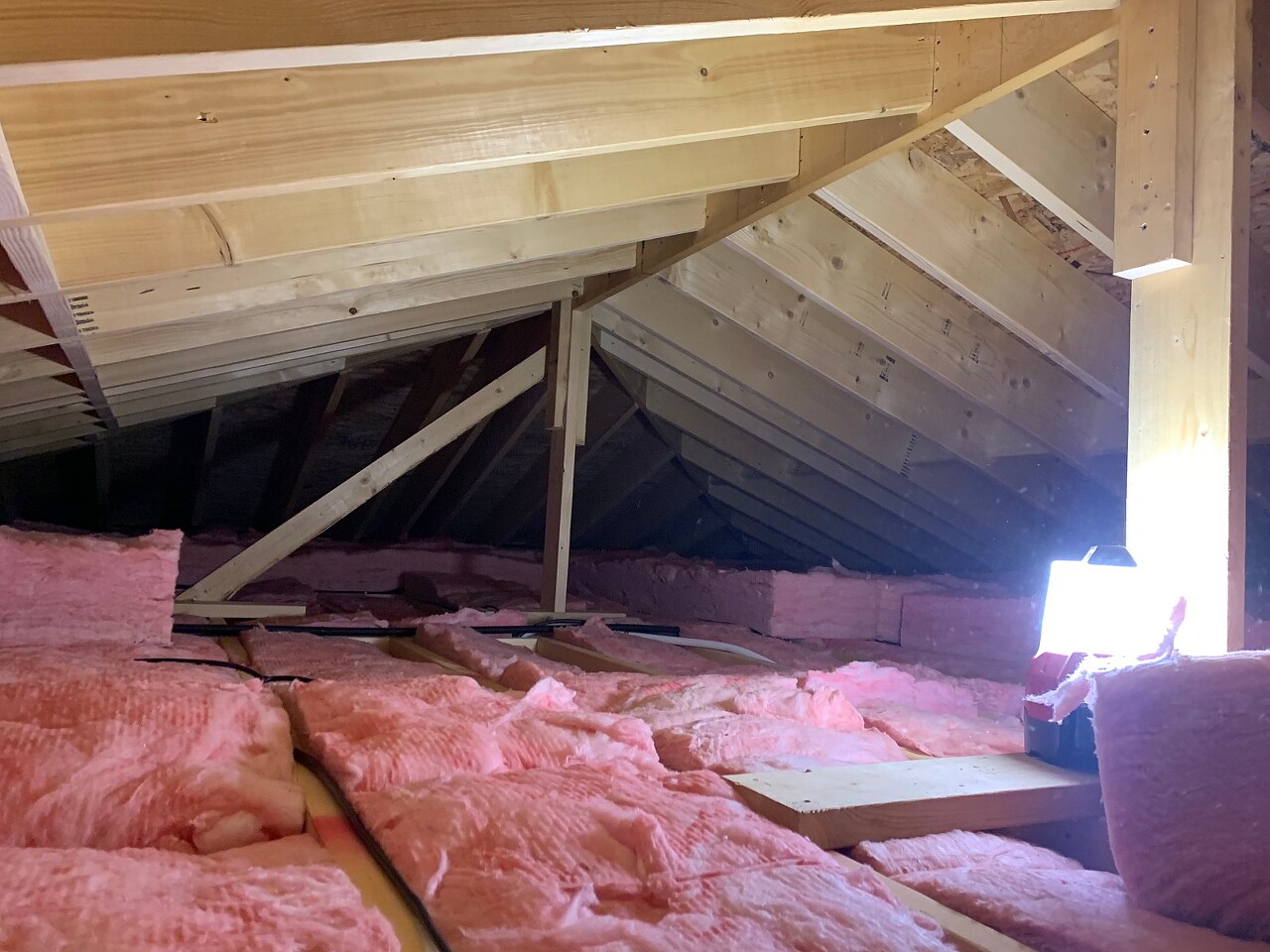

남은 단열재는 천정에 올라가서, 쳐마 끝라인따라 추가로 깔아주었습니다.
보다더 따뜻한 집을 위하여 수현빌더가 좁은 서까래를 오가며 고생해 주었습니다.^^

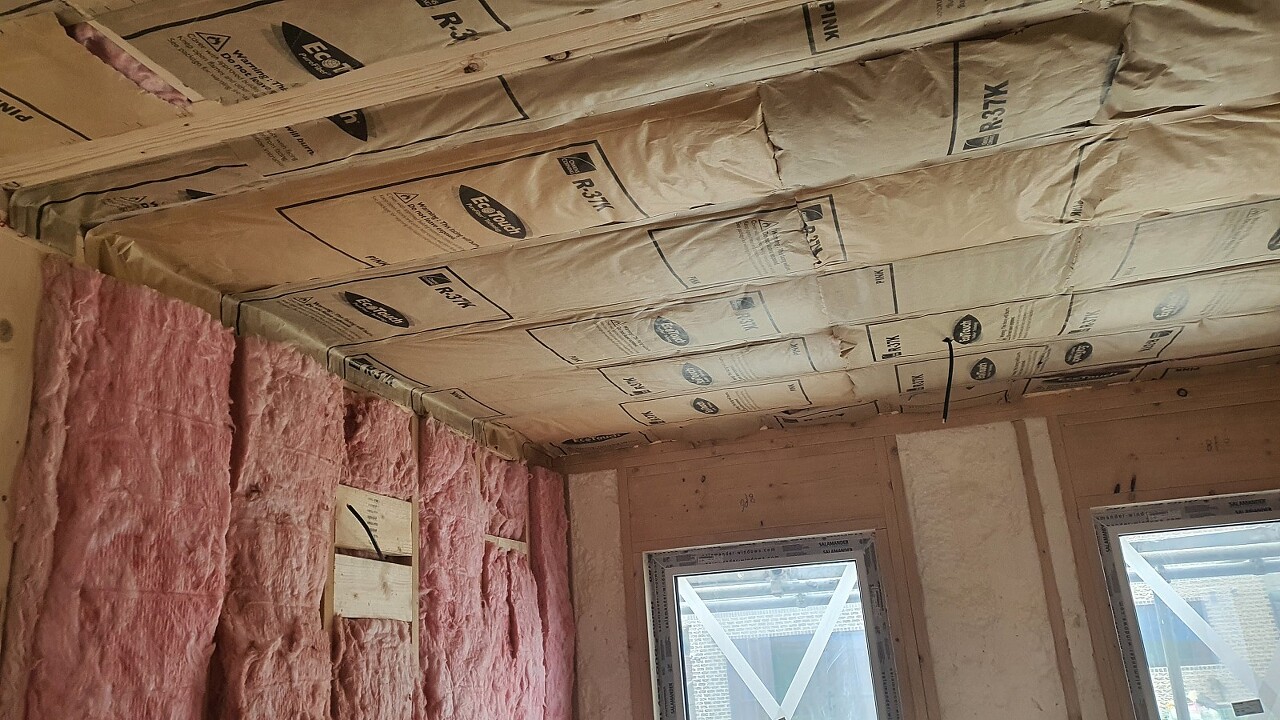

내부 천정 다운 실링 목작업 진행하였습니다.

욕실 상부장 상 작업 진행하였습니다.
1&2층욕실 작업 완료 하였습니다.

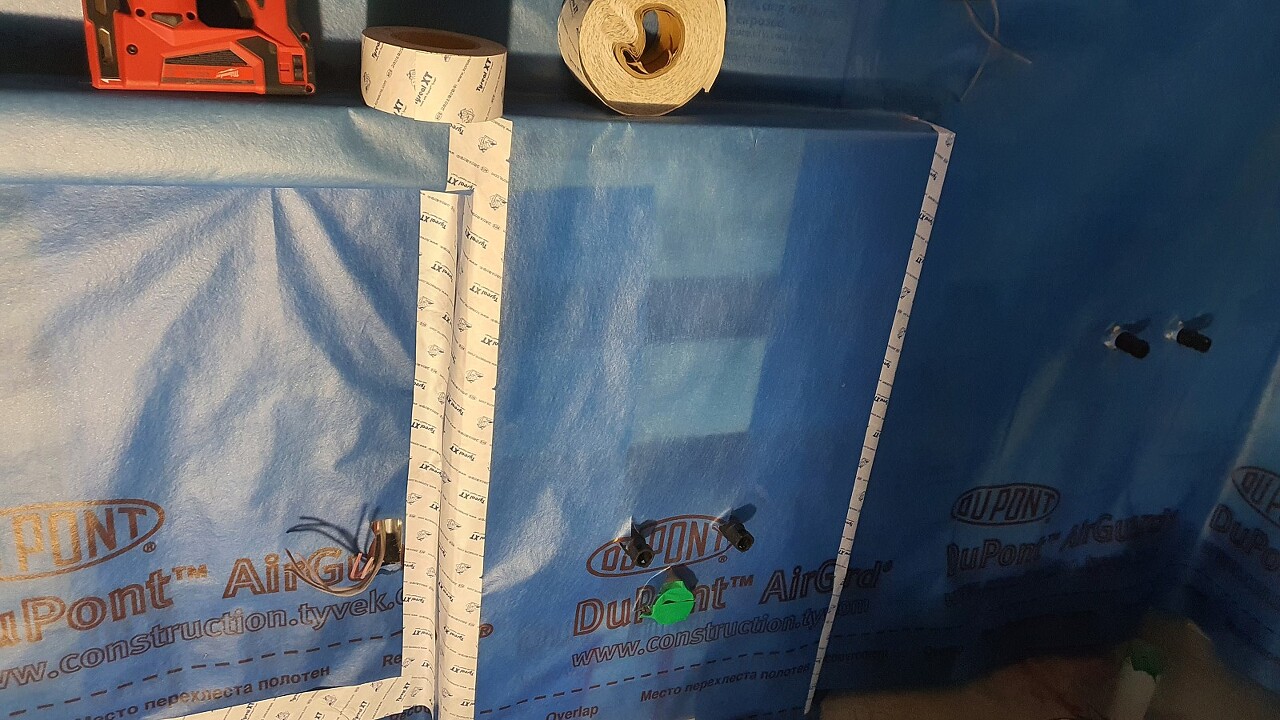

상작업 후 타이벡과 테이핑으로 방습력 보강하였습니다.

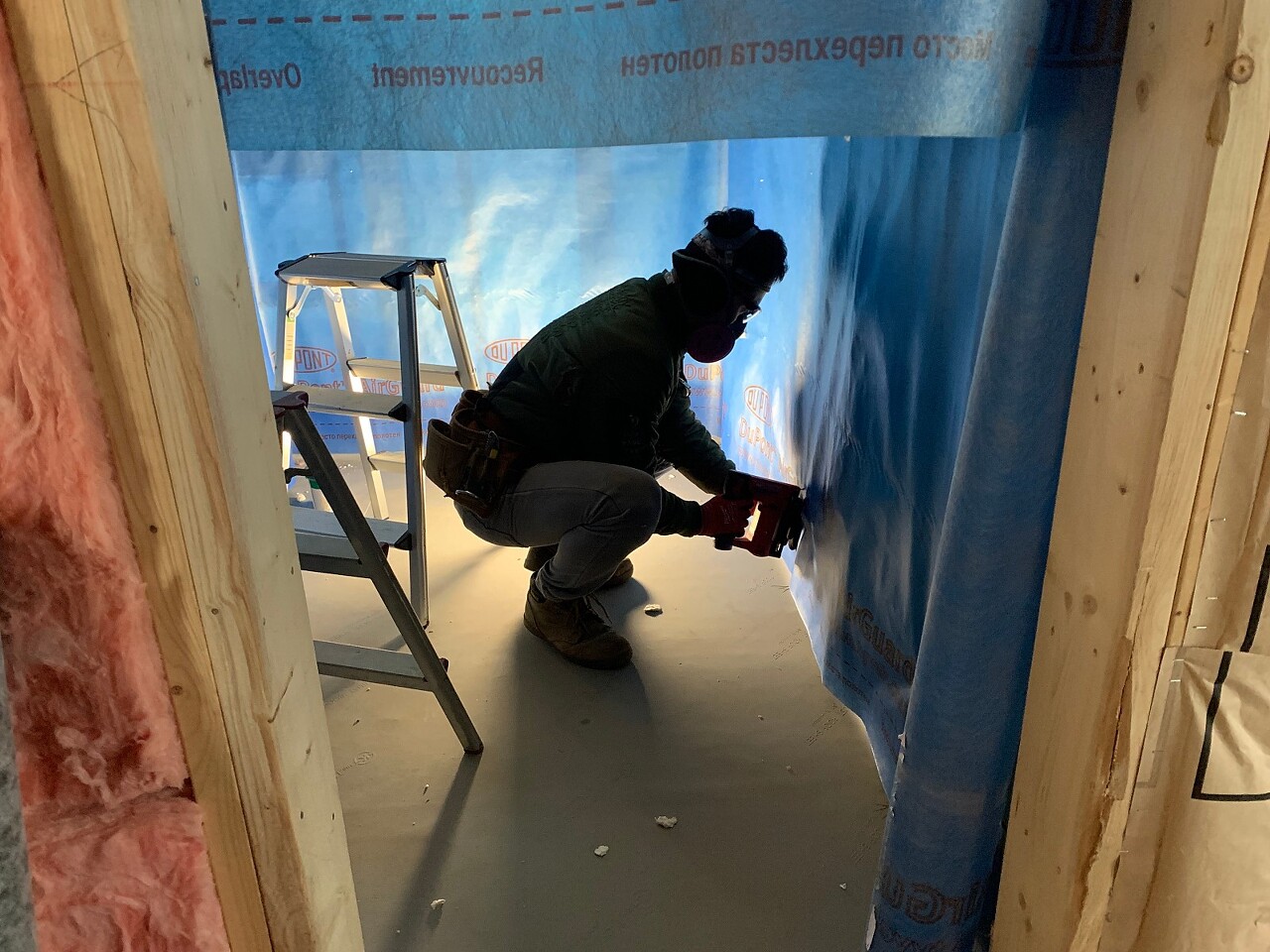

욕실 에어 가드 시공 진행하였습니다.

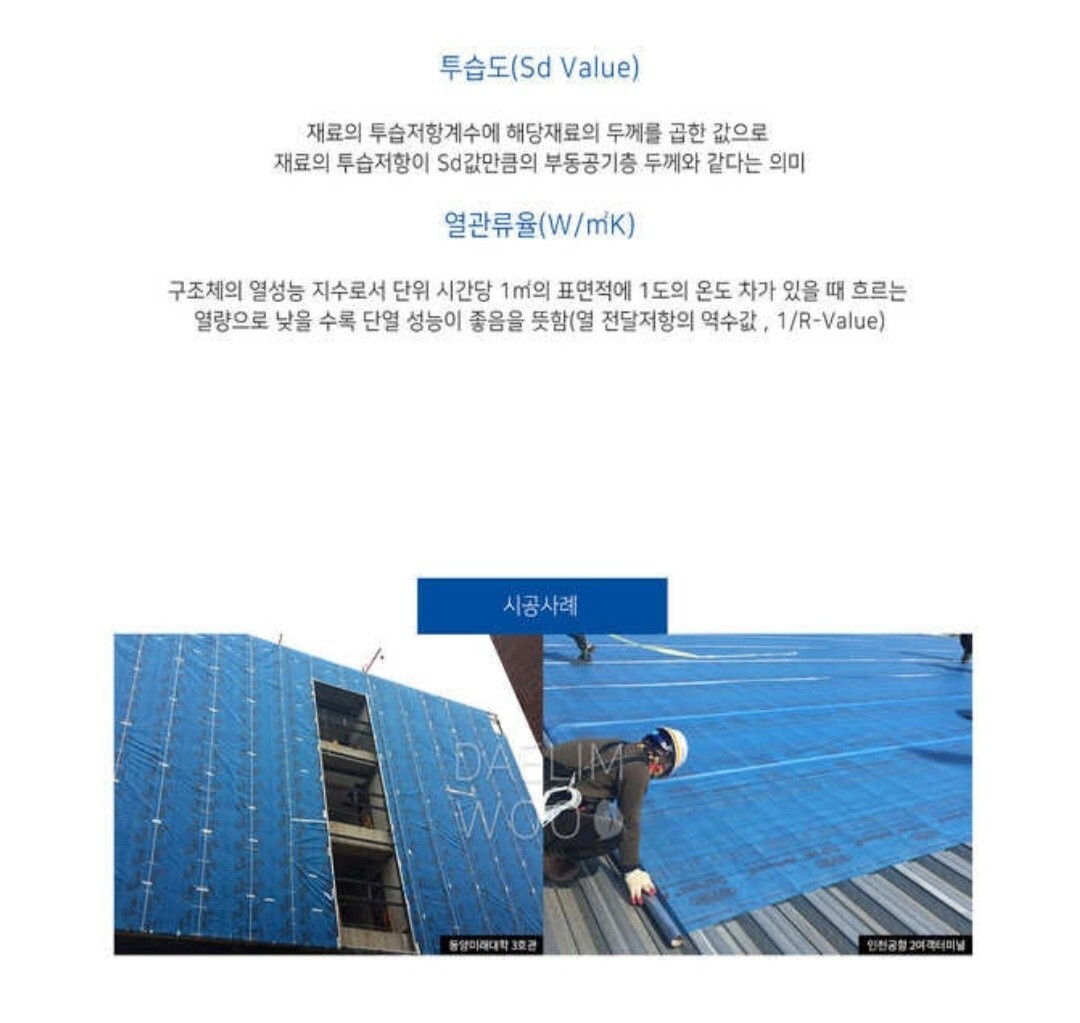

출처 :대림우드
욕실 투습방수를 위하여 에어가드 시공 후 아쿠아 판넬 진행 예정입니다.

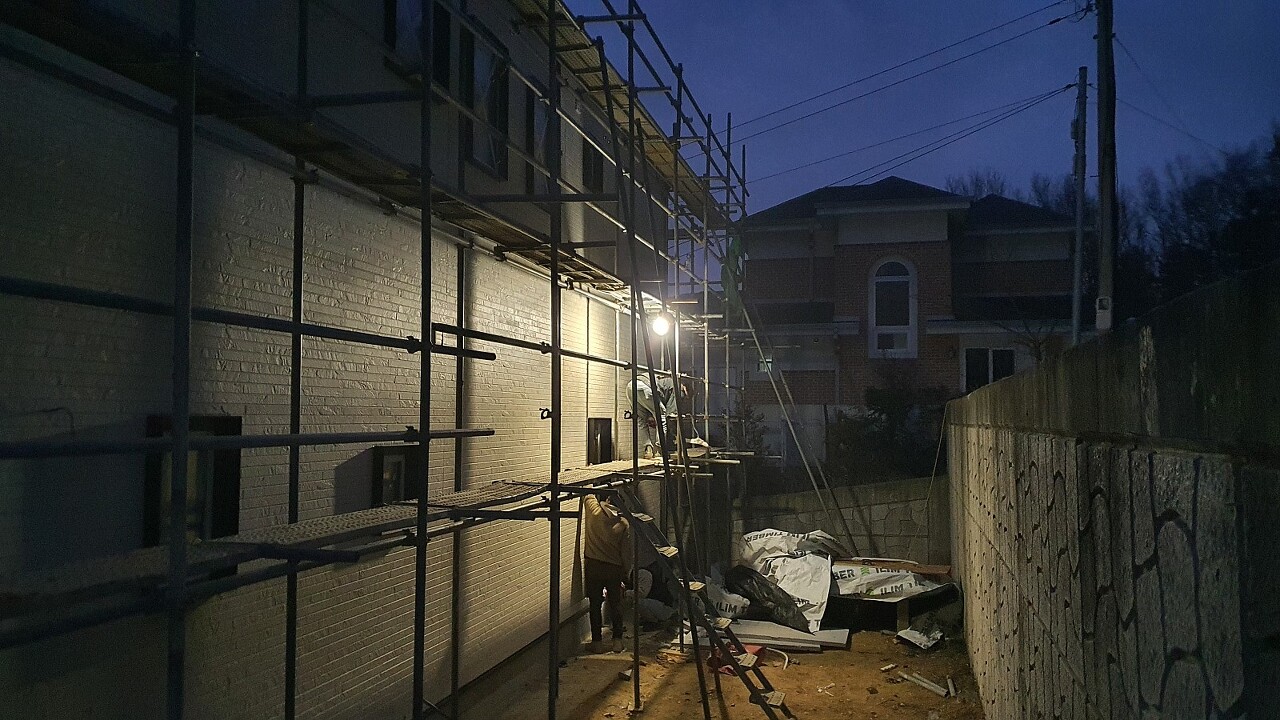

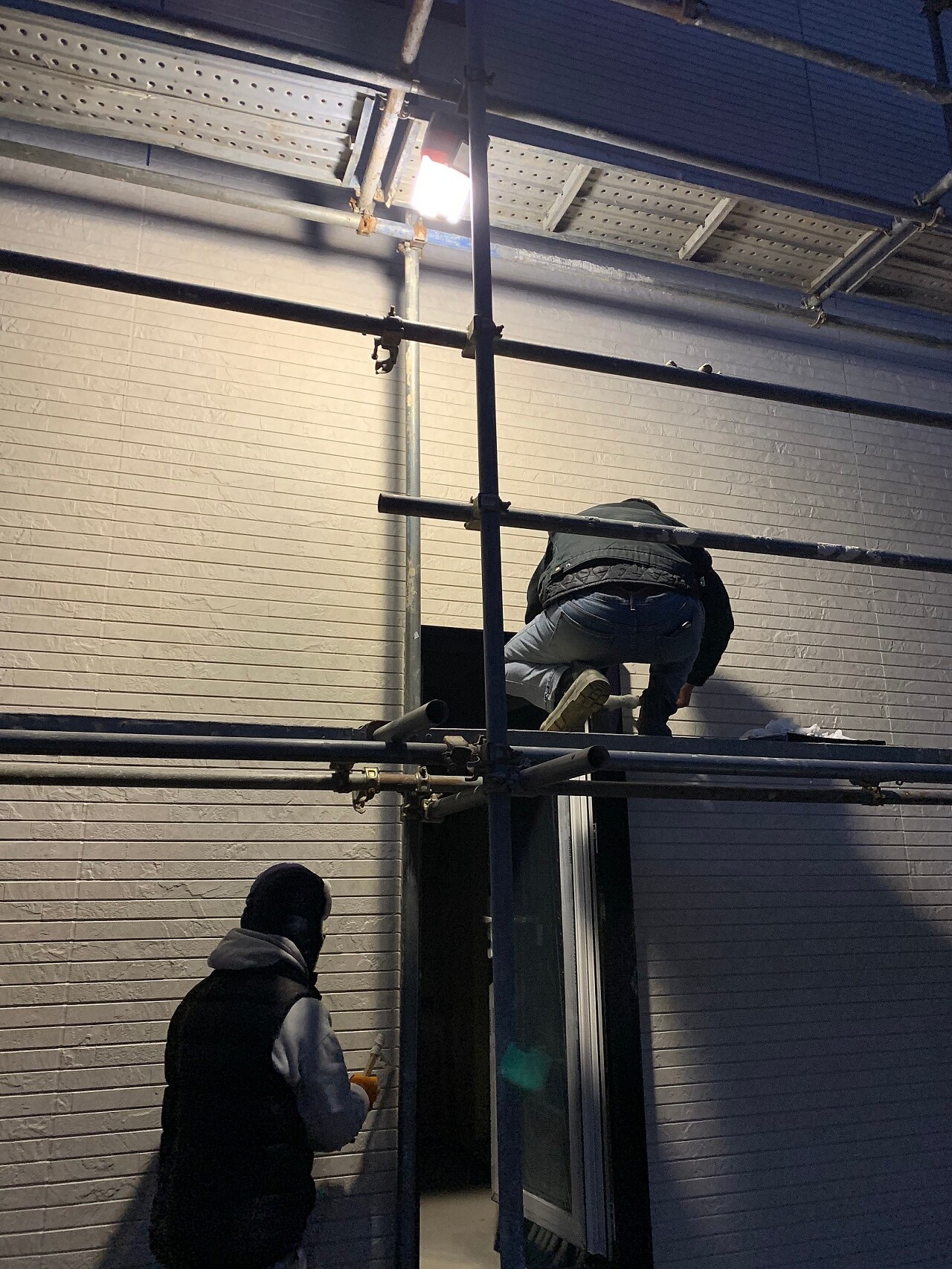

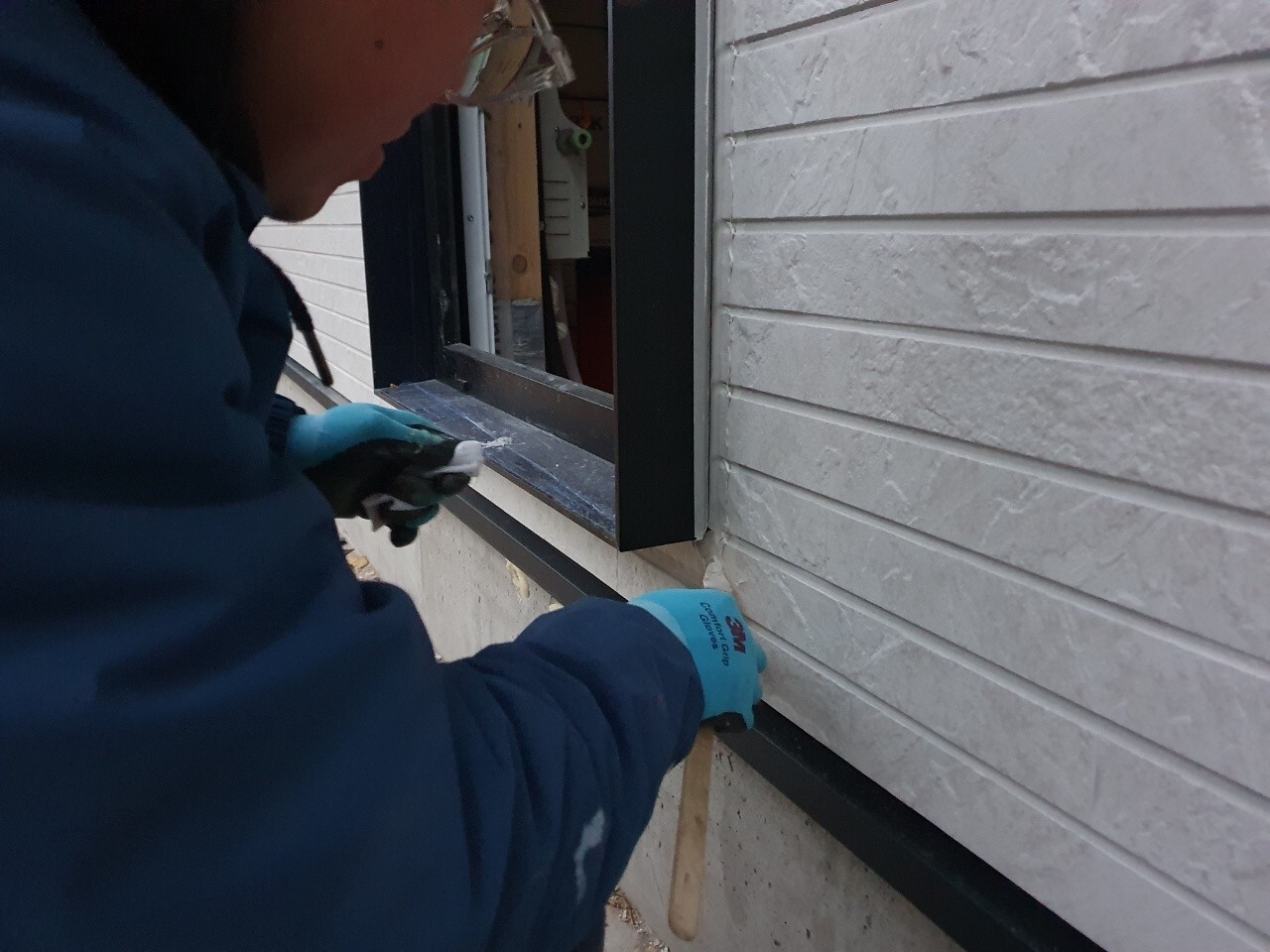

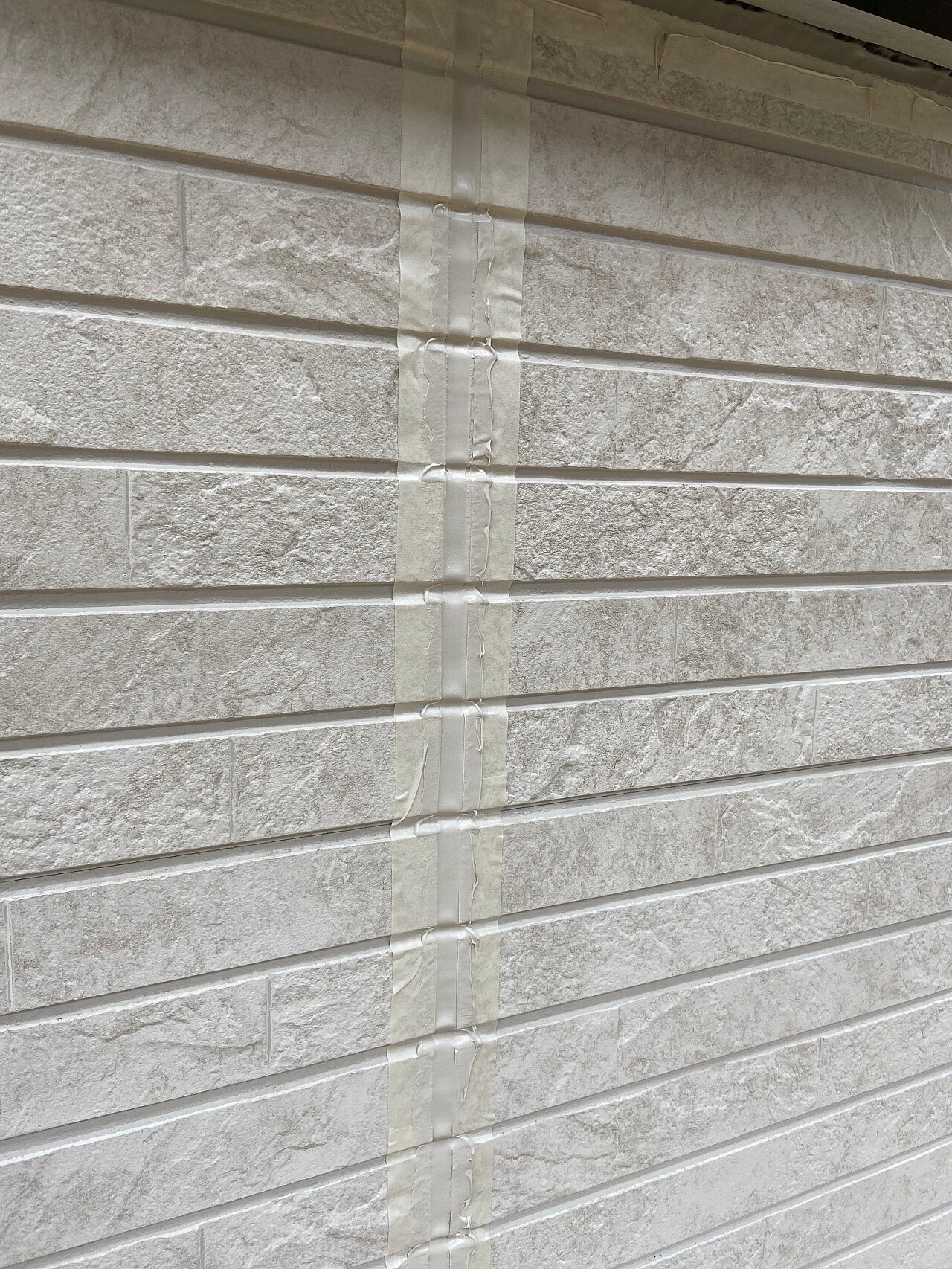

외부 실란트 작업 진행하였습니다.
더나은 마감 퀄리티를 위하여, 상온의 날씨에 맞춰 진행하기 위해 기다려왔던 작업입니다.
미비된 작업은 내일 모두 마무리 하도록 하겠습니다.!

오늘도 현장 정리정돈 깔끔히 한 뒤에 마무리 하였습니다.
