날씨 : 따뜻하니 작업하기 좋은 날
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (휴무)
팀 원 : 이재경 (8시간), 김용귀 (8시간), 이희철 (휴무)
지 원 : 팀장 이상민 (8시간), 정태영 (8시간), 천영환 (8시간)
금일품수 (누계) : 6품 (총 263.5품)
금일 작업현황

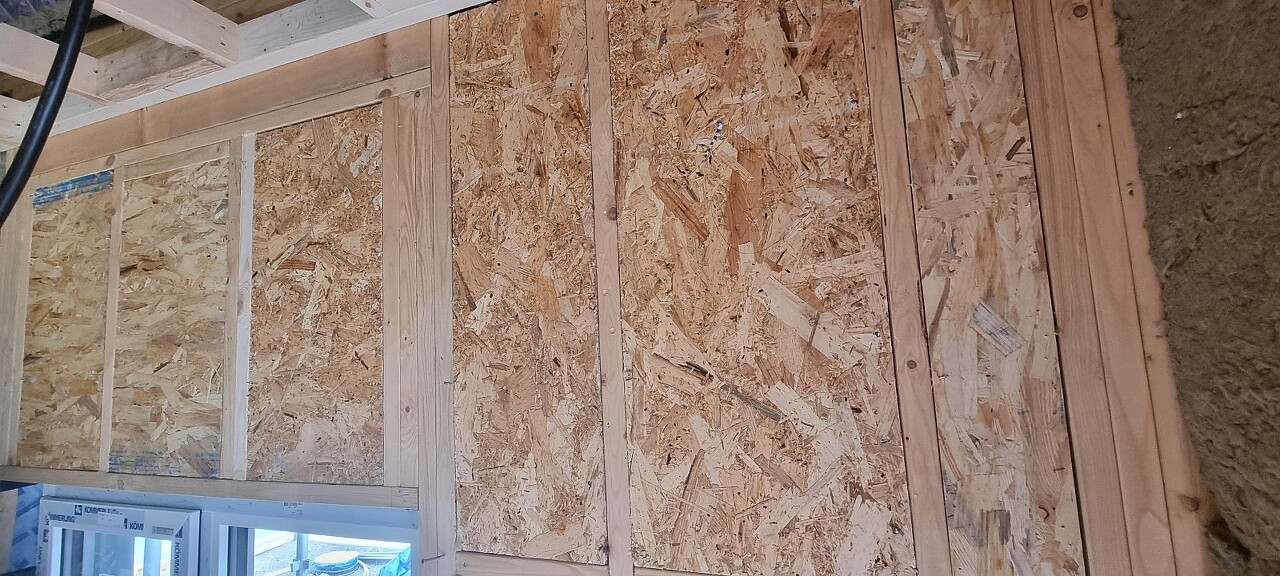

- 석고보드시공
- 내부목작업
- 마감재 재단, 가공
- 세탁실, 화장실 투습방수지 시공
내일 작업예정
- 석고보드 시공
- 내부목작업
- 마감재 가공
- 세탁실, 화장실 투습방수지 시공
인천 청라 안전하고 재미있게 집 짓기 50일차 입니다.
하루동안 재충전의 시간을 가지고 돌아온 수호천사팀입니다.
이번주도 계속 석고보드 시공을 중점적으로 진행합니다!
사진과 함께보시죠

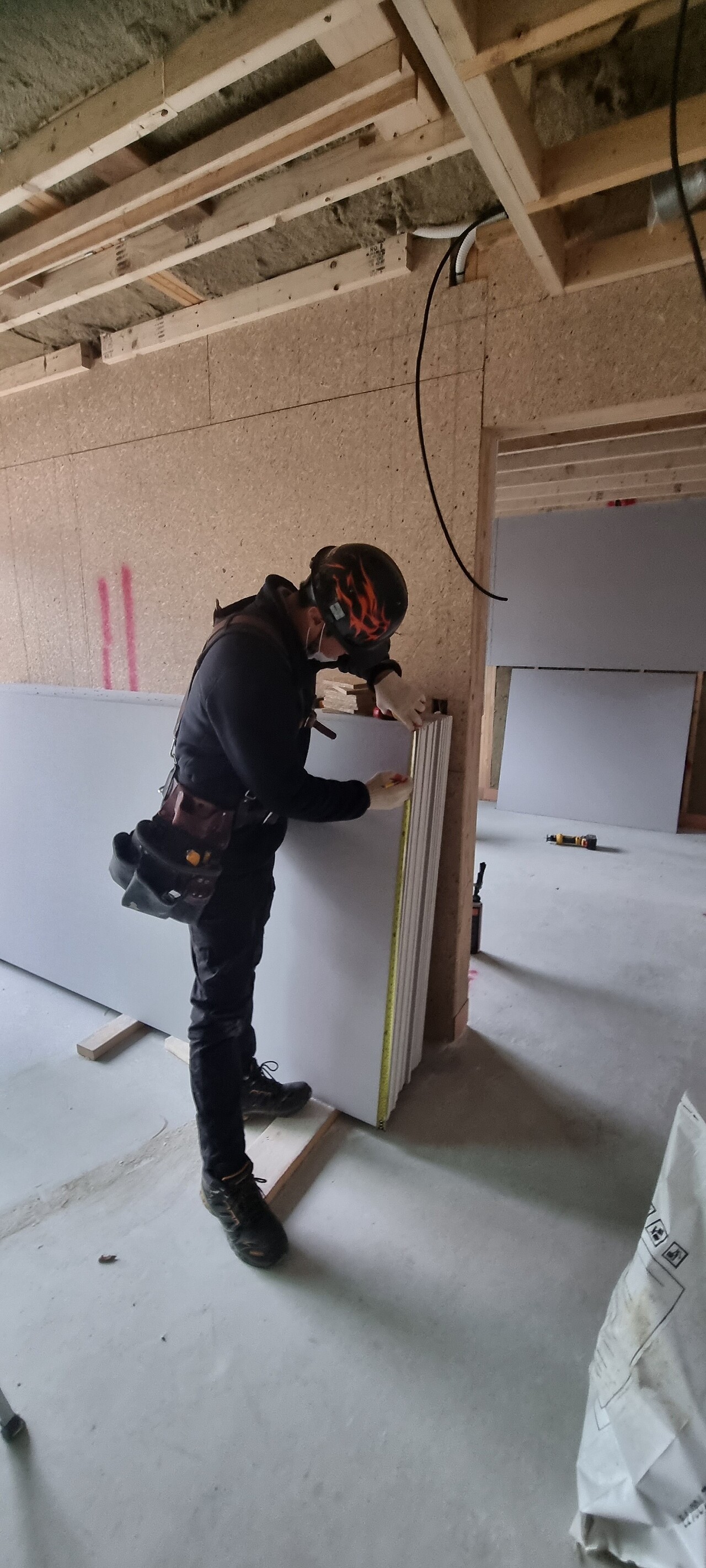

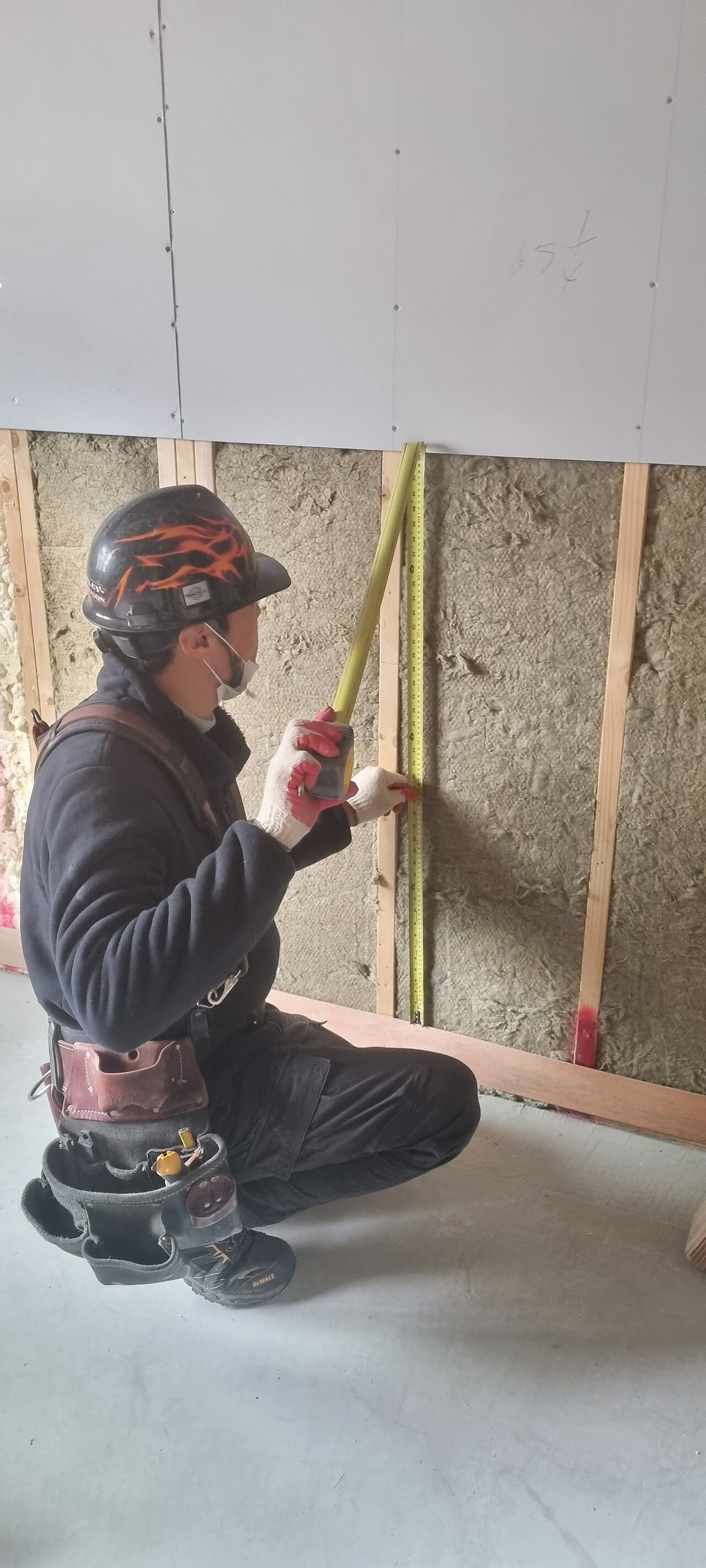

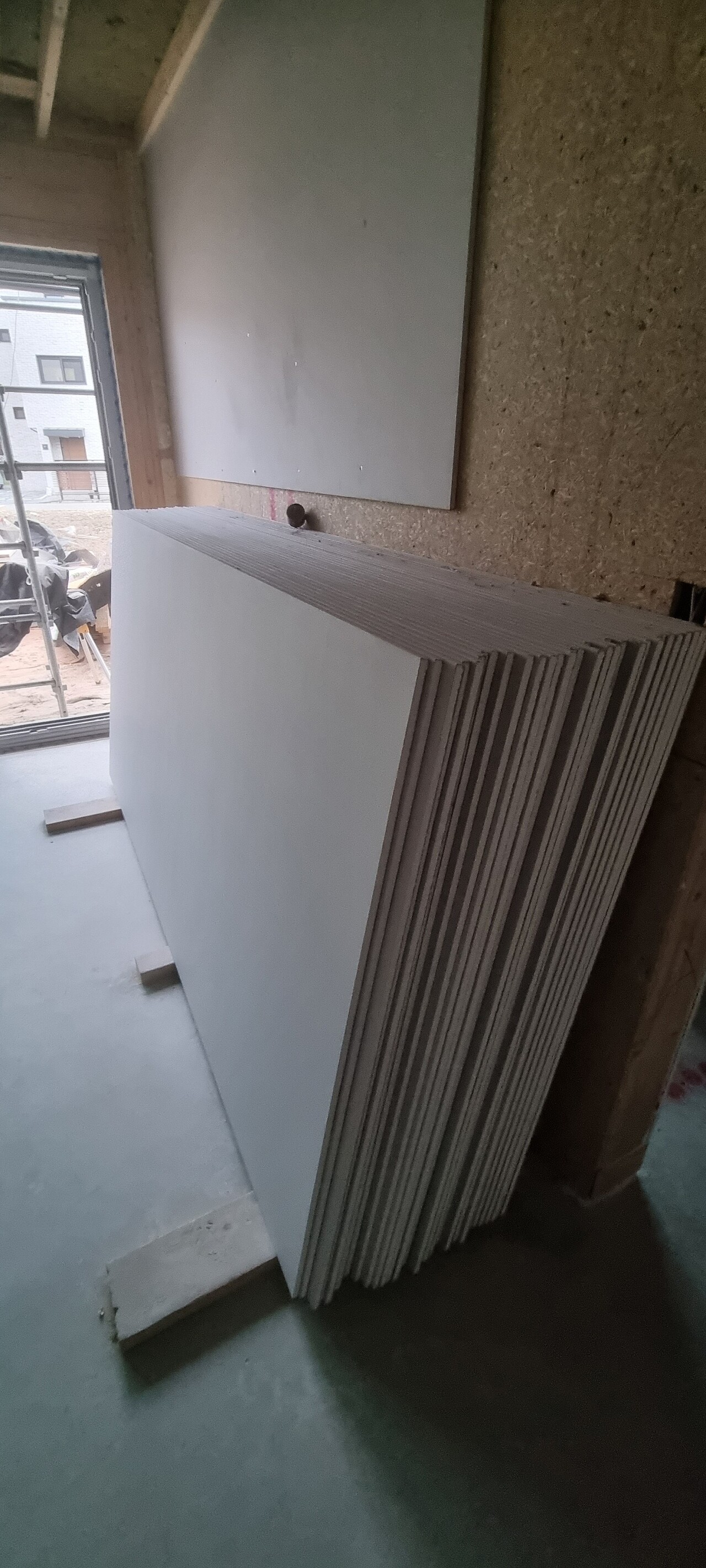

석고보드 시공 전 정확한 치수를 먼저 확인하고...

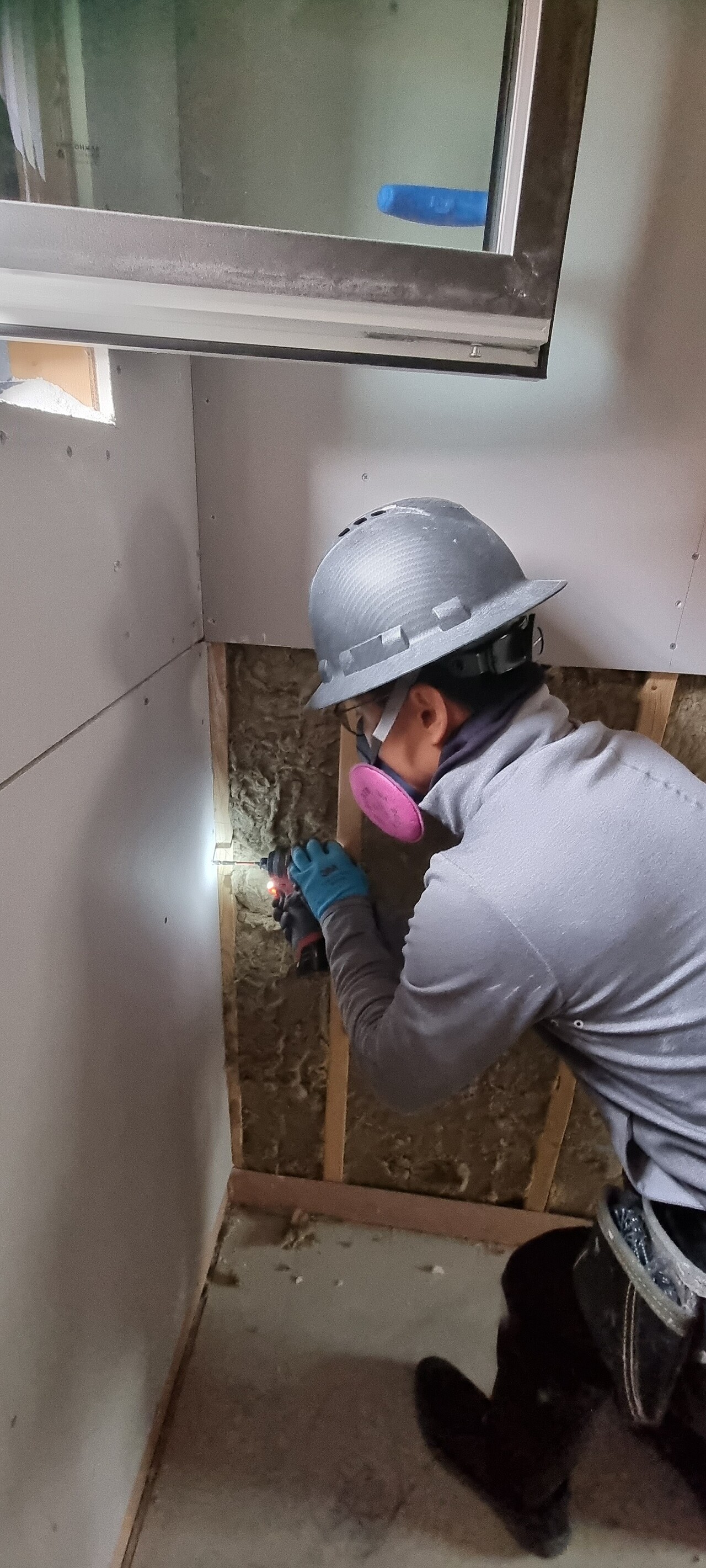

치수에 맞게 정확히 재단을 진행합니다.

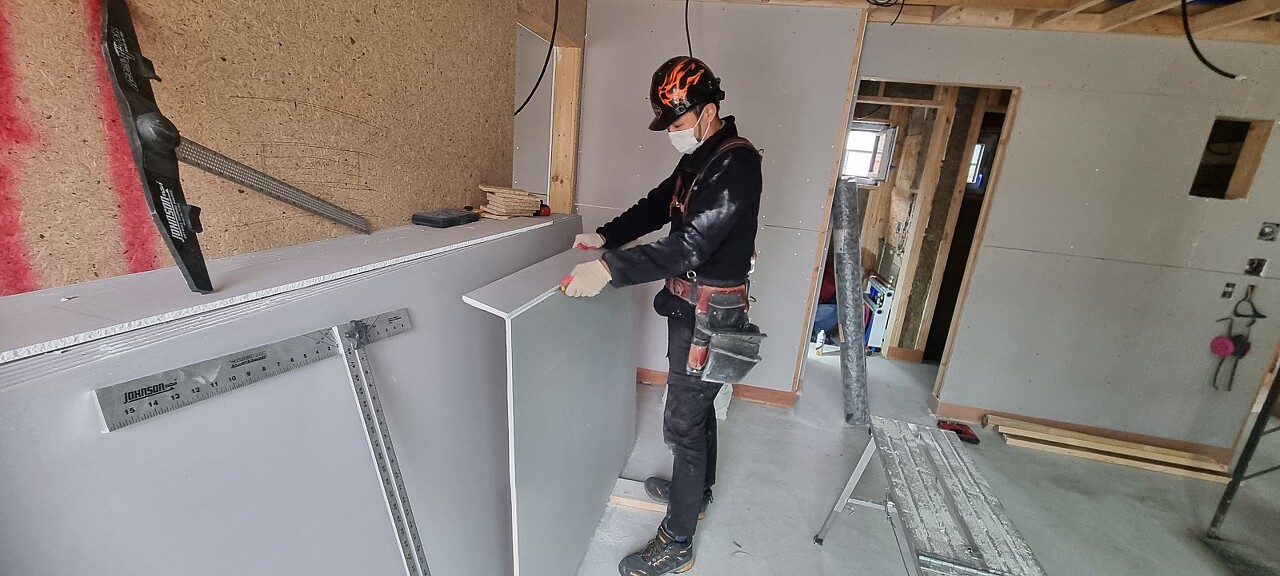

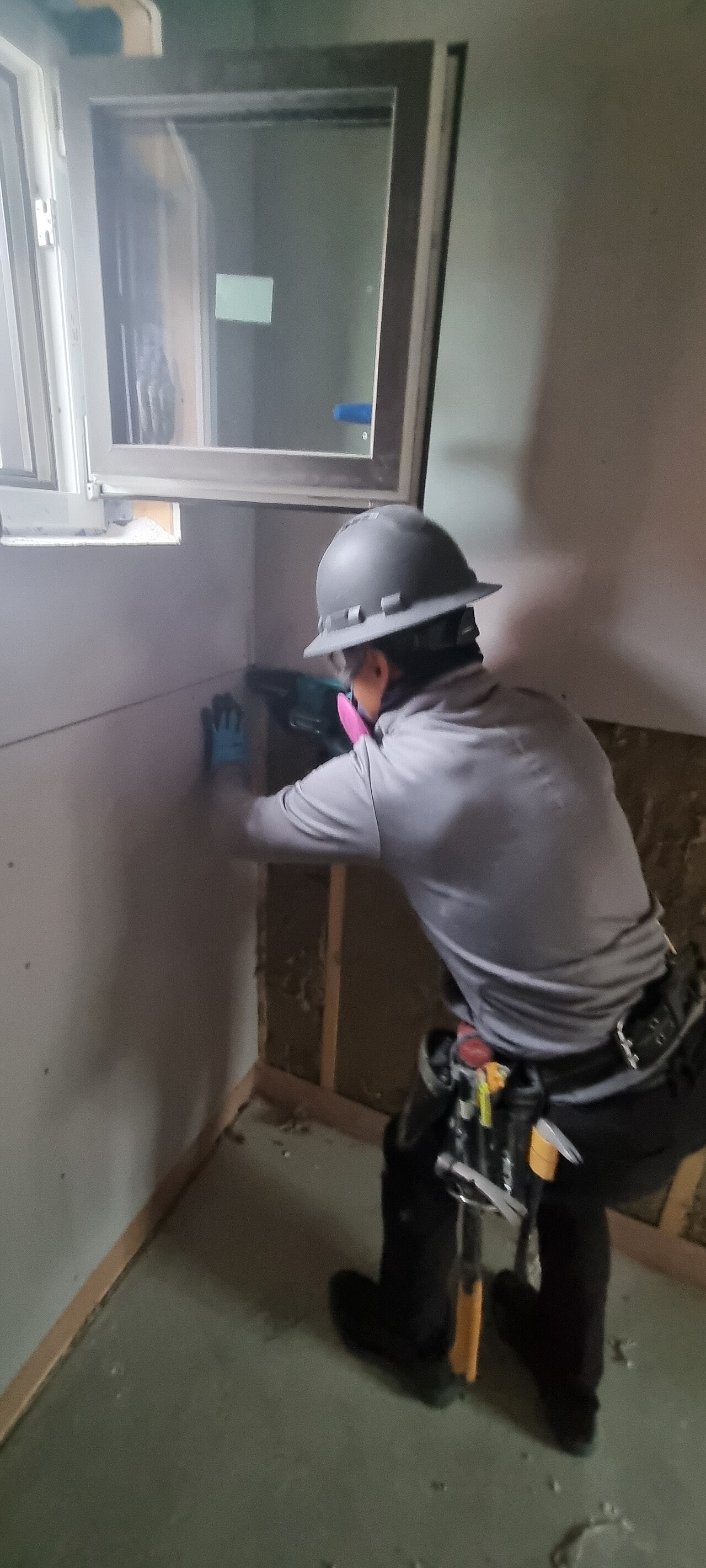

피스를 박을 상 부분에 정확한 레이아웃을 하여 석고보드 시공의 정확한 시공 진행합니다

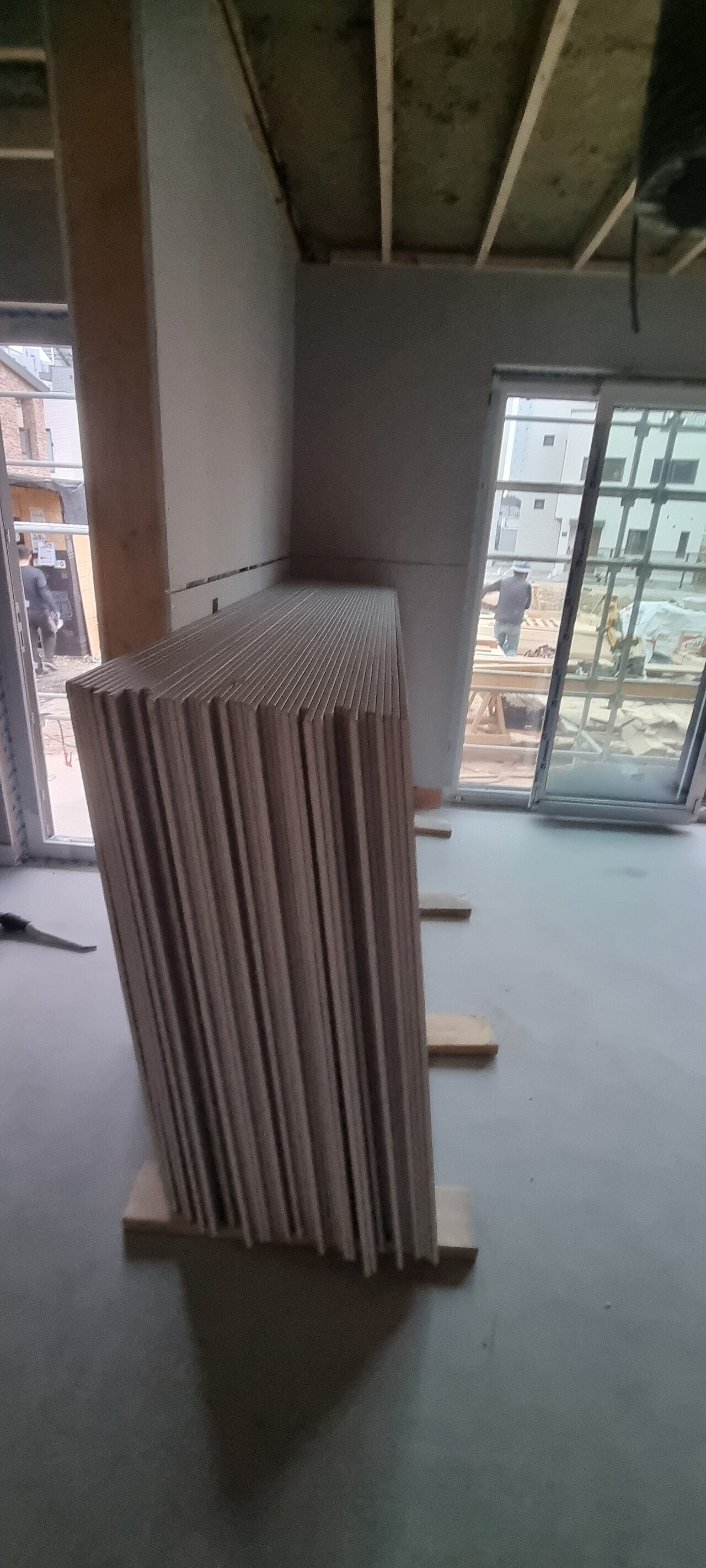

재단되어 온 석고보드는 매거진 피스를 이용하여 고정하고

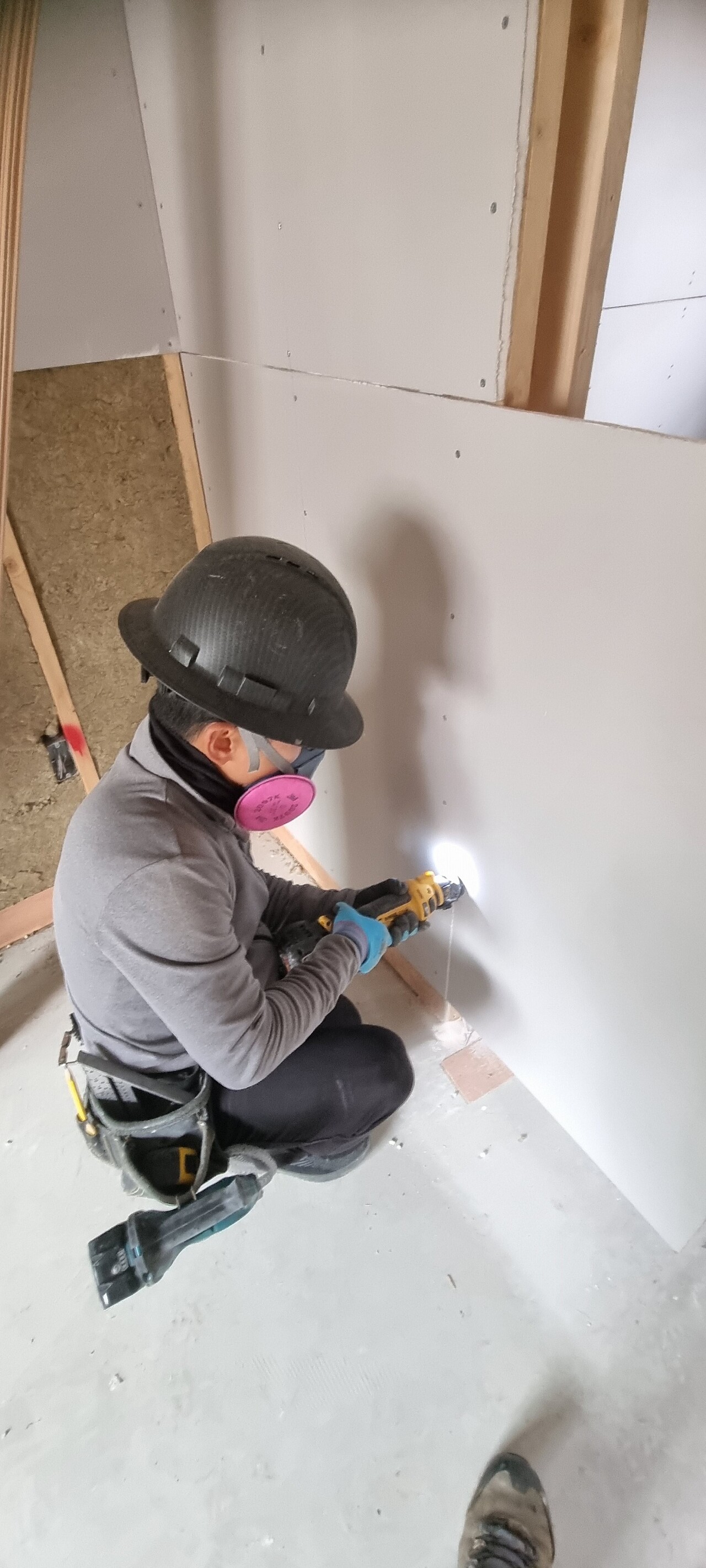

매거진을 이용하여 석고보드 고정 후 덜 들어간 피스는 임팩 드라이버로 다시 조여줍니다 .

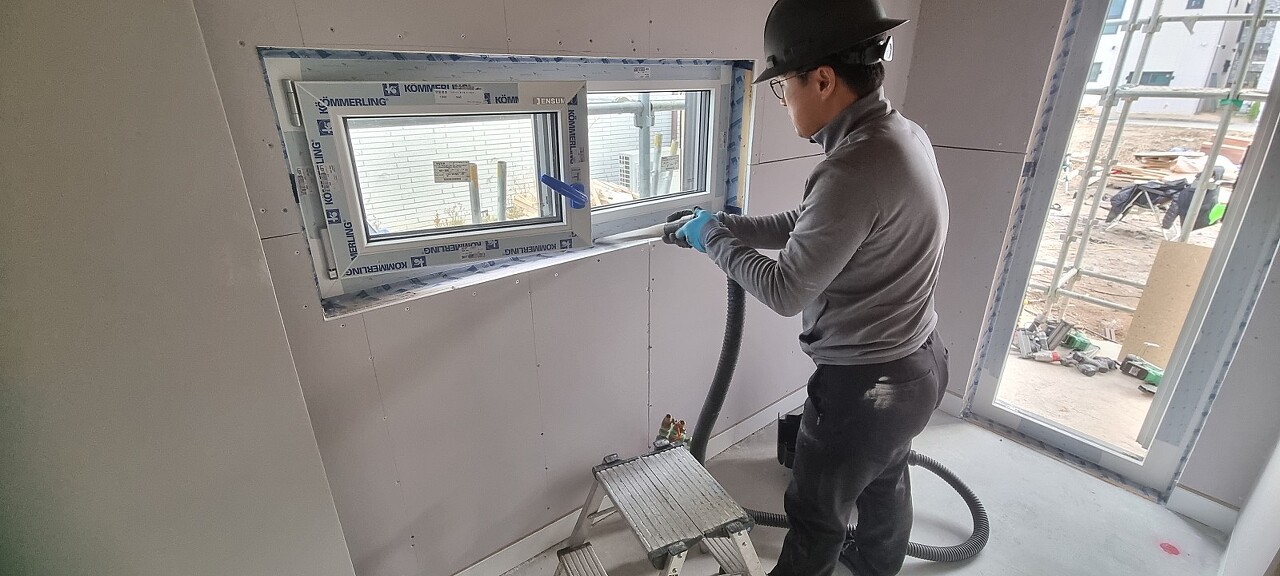

개구부 스파이럴 쏘를 이용하여 석고를 따내주고

집진기로 창호 쪽 묻은 석고가루를 깔끔하게 청소하여 줍니다!

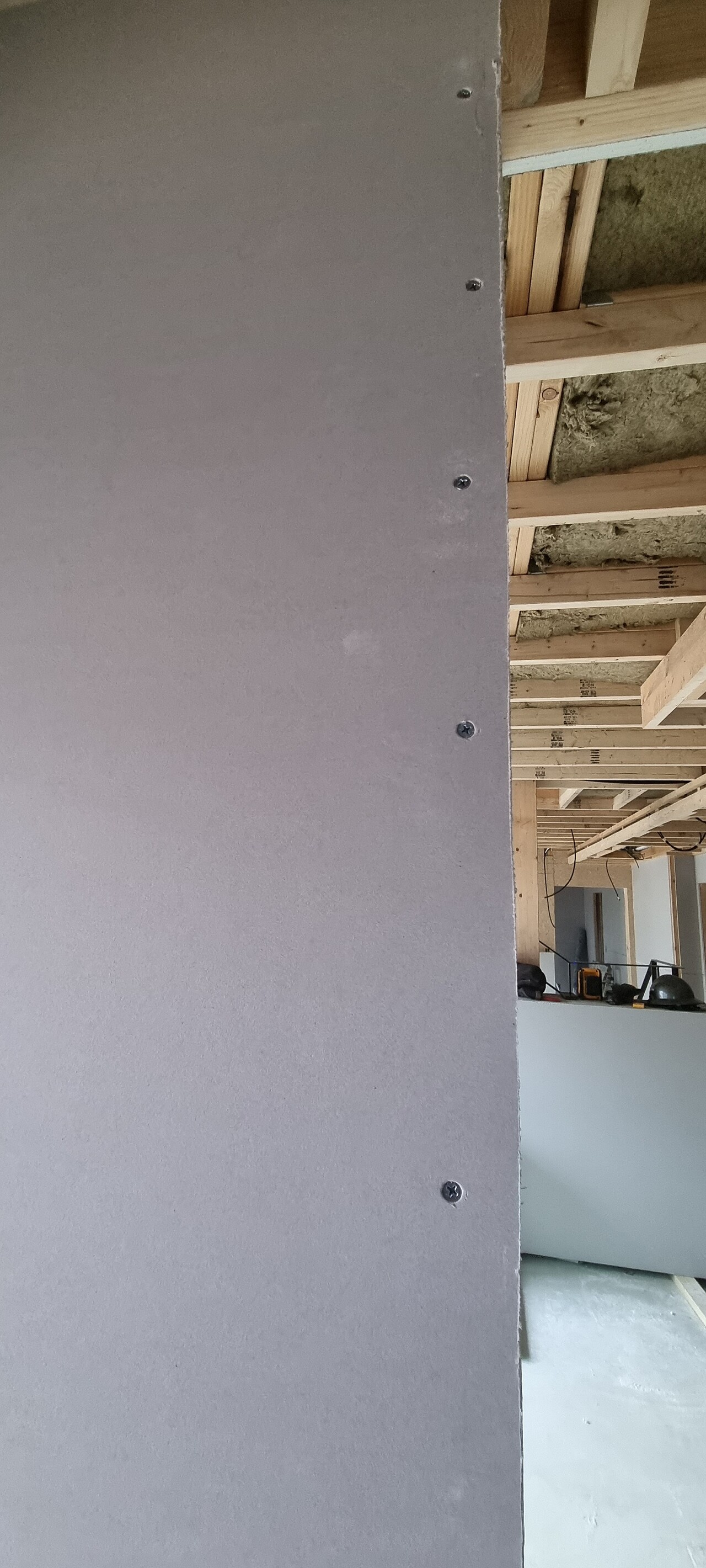

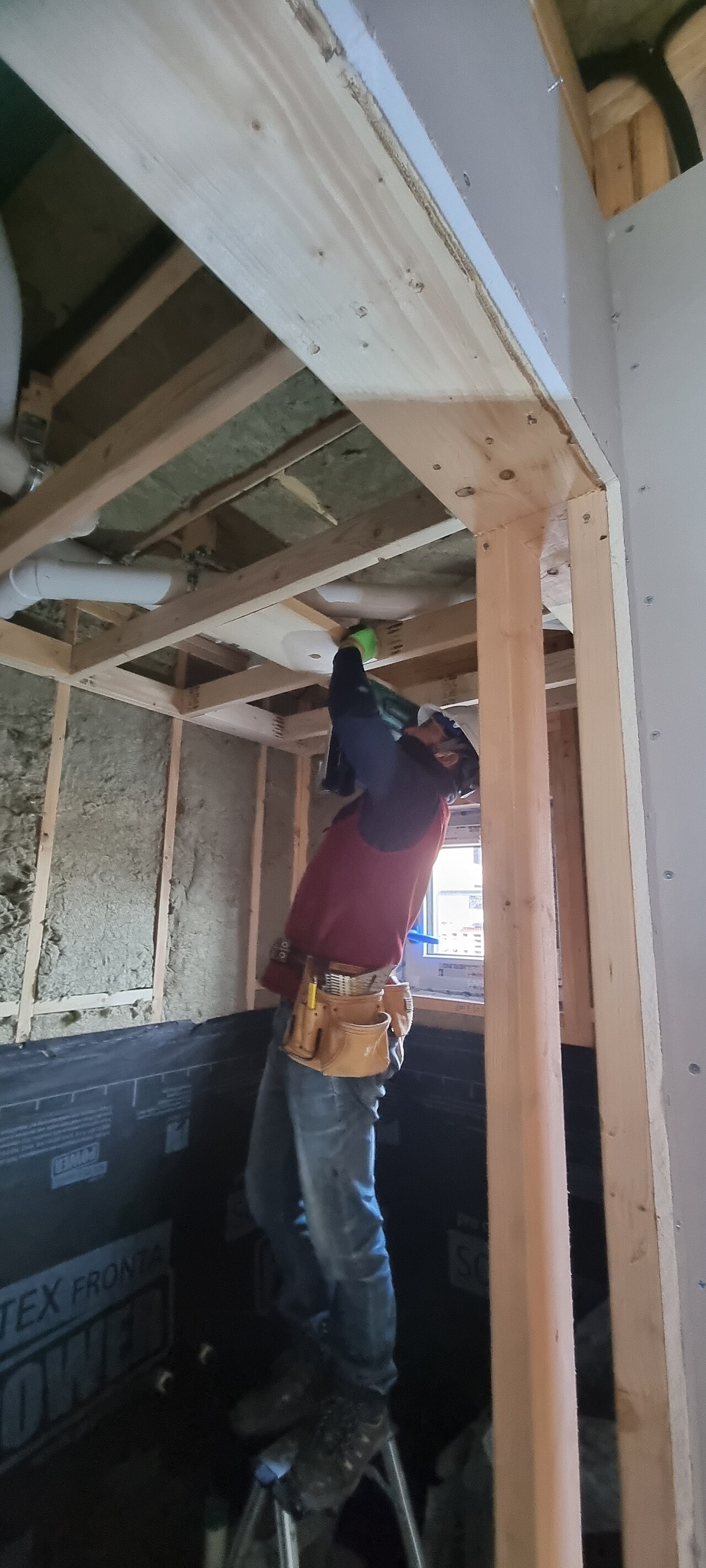

이음매는 100mm간격 그 외는 200mm 간격으로 고정하는것을 원칙으로 하여 시공 진행하였습니다 .
석고보드 시공에 한창일때...

1층 주방 상부와 현관쪽 상자리 진행하였습니다

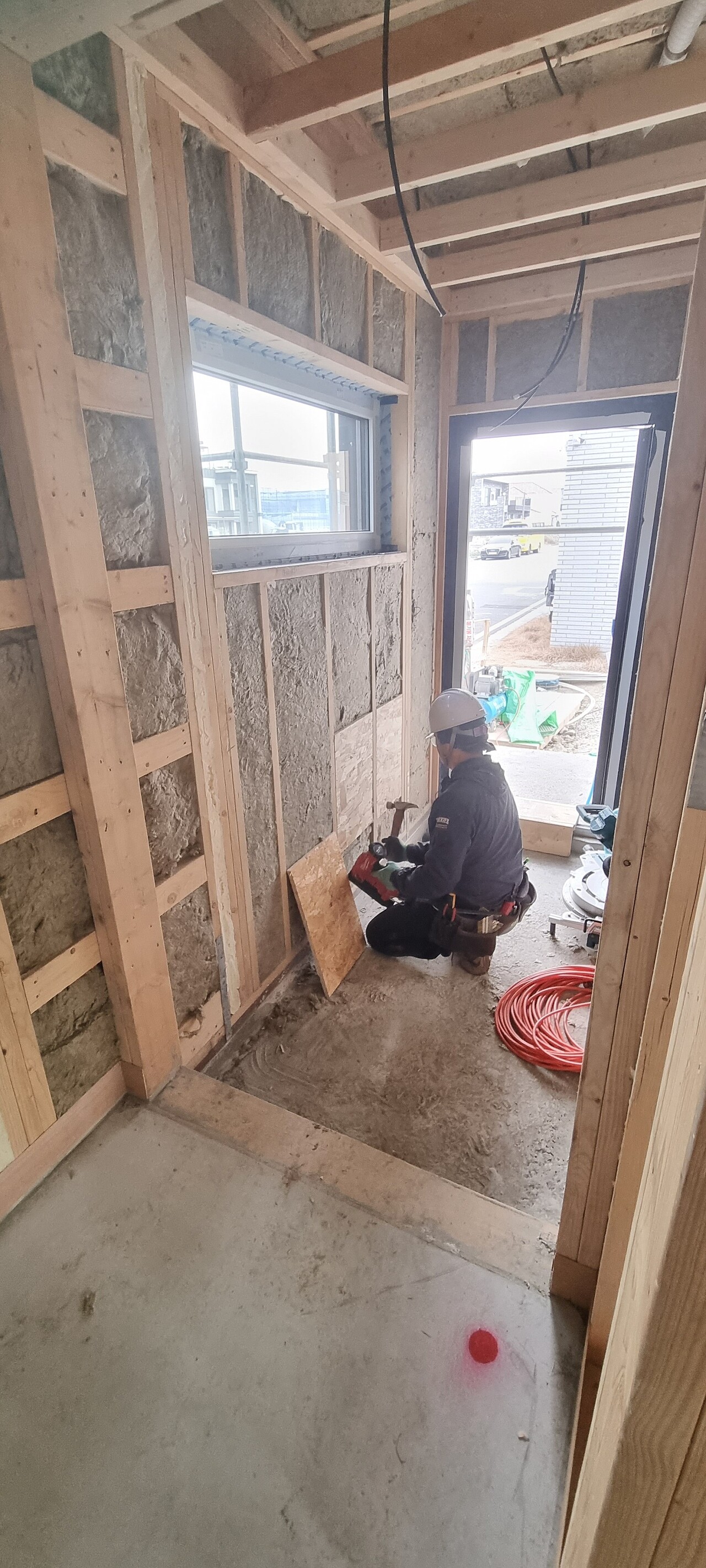

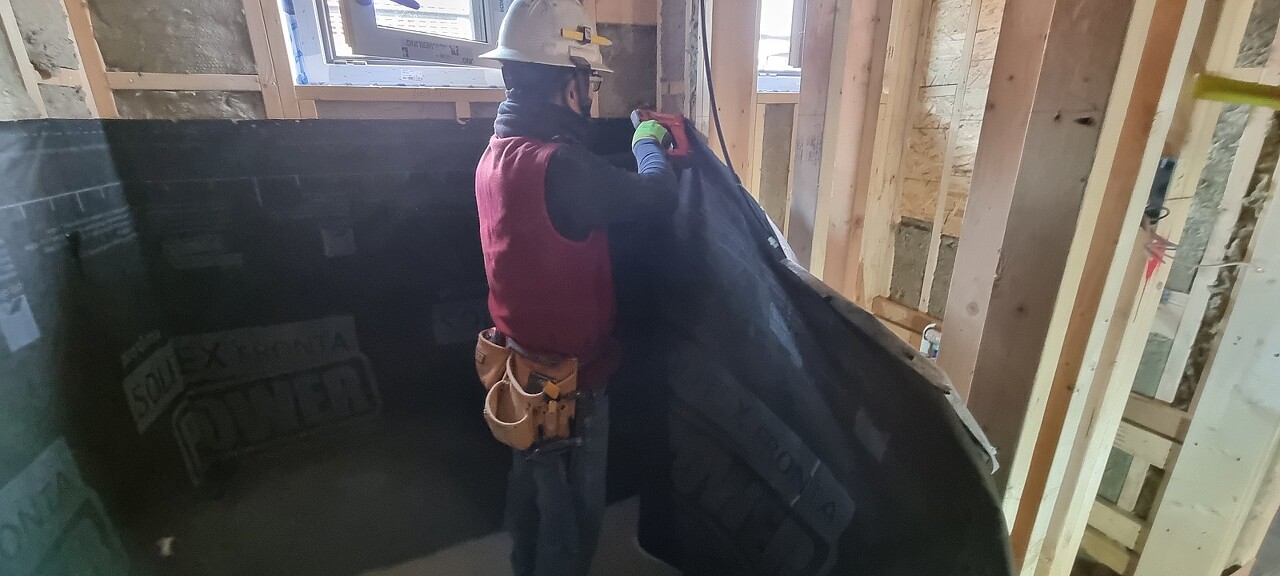

태영빌더님 화장실 투습방수지 시공 진행하였습니다.

투습방수지 진행하면서 전기 상 자리 확보하여 주었습니다.

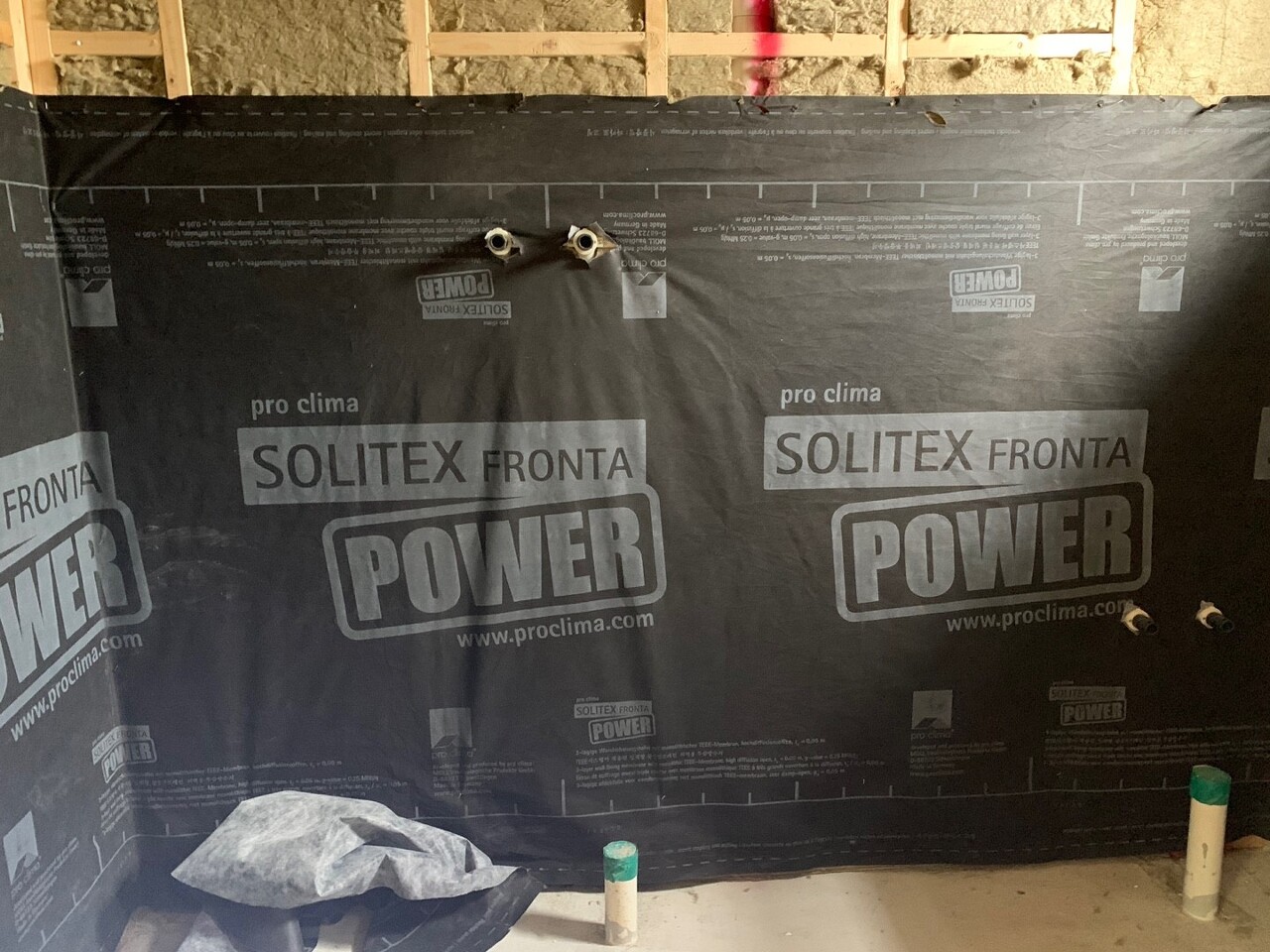

시멘트보드 시공 전 1차 방수이며 투습방수지는 밑에서부터 시공하고, 투습방수지의 이음매과 전기 배관등의 구멍은
투습방수지 전용 테이프로 테이핑 처리할 예정입니다.
시공된 투습 방수지 위로 아쿠아패널(시멘트보드) 시공 후 피스 자리와 이음매 부분에 우레탄 실리콘 처리 후
프라이머 도포후 도막방수재인 오토플렉스로 방수할 예정입니다.

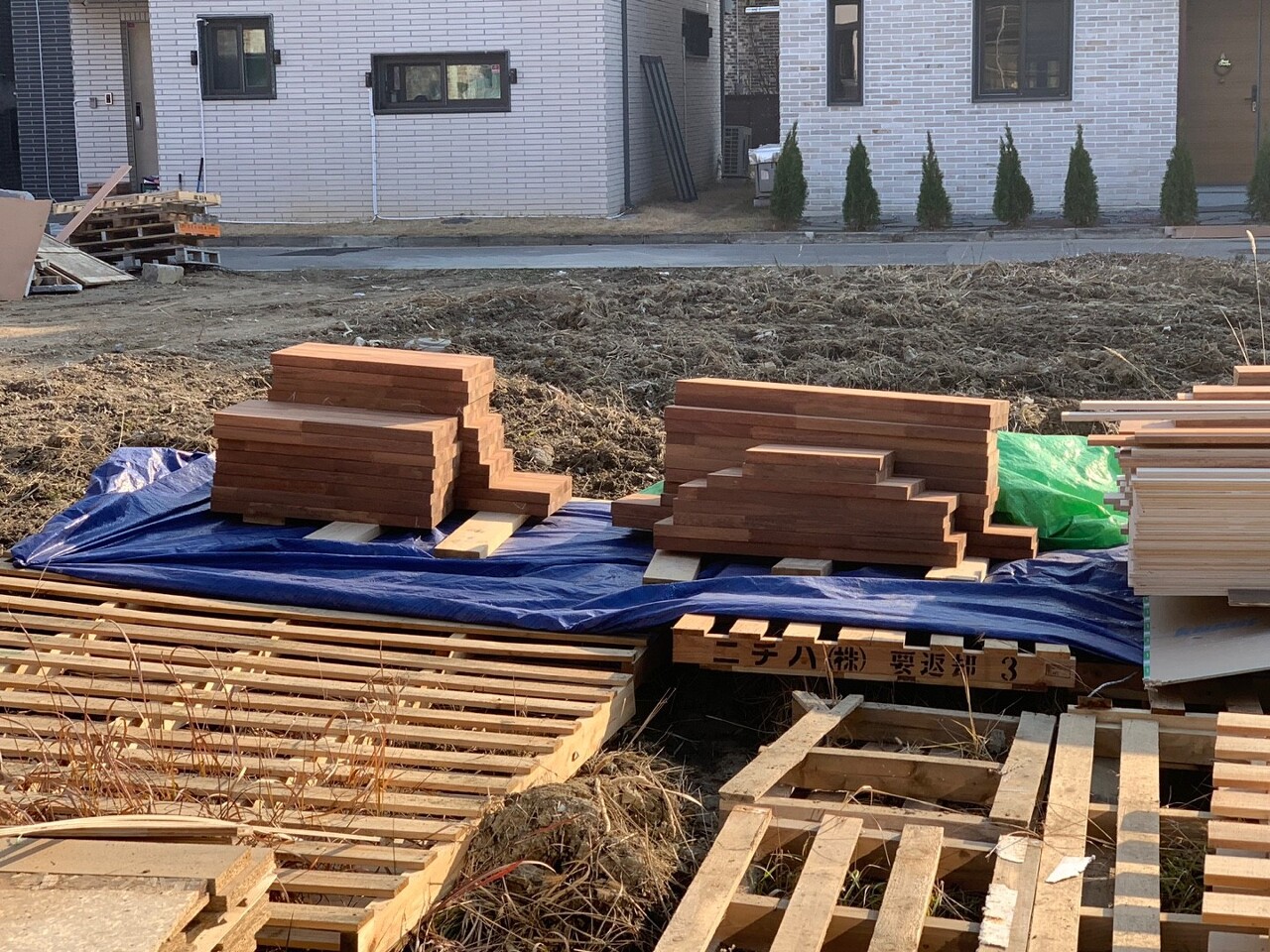

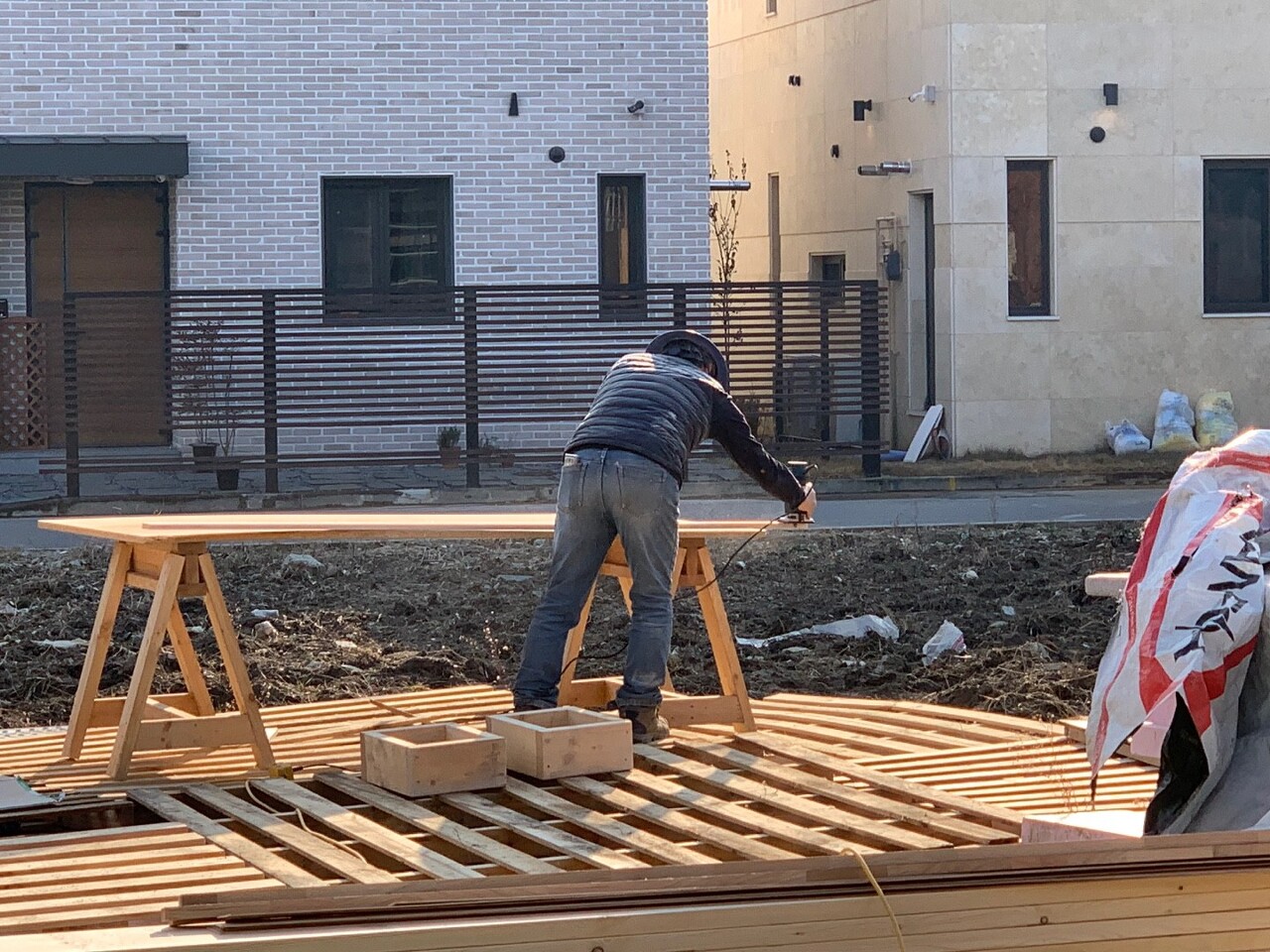

마감재 ( 잼보드, 계단판) 재단 및 가공도 진행합니다.

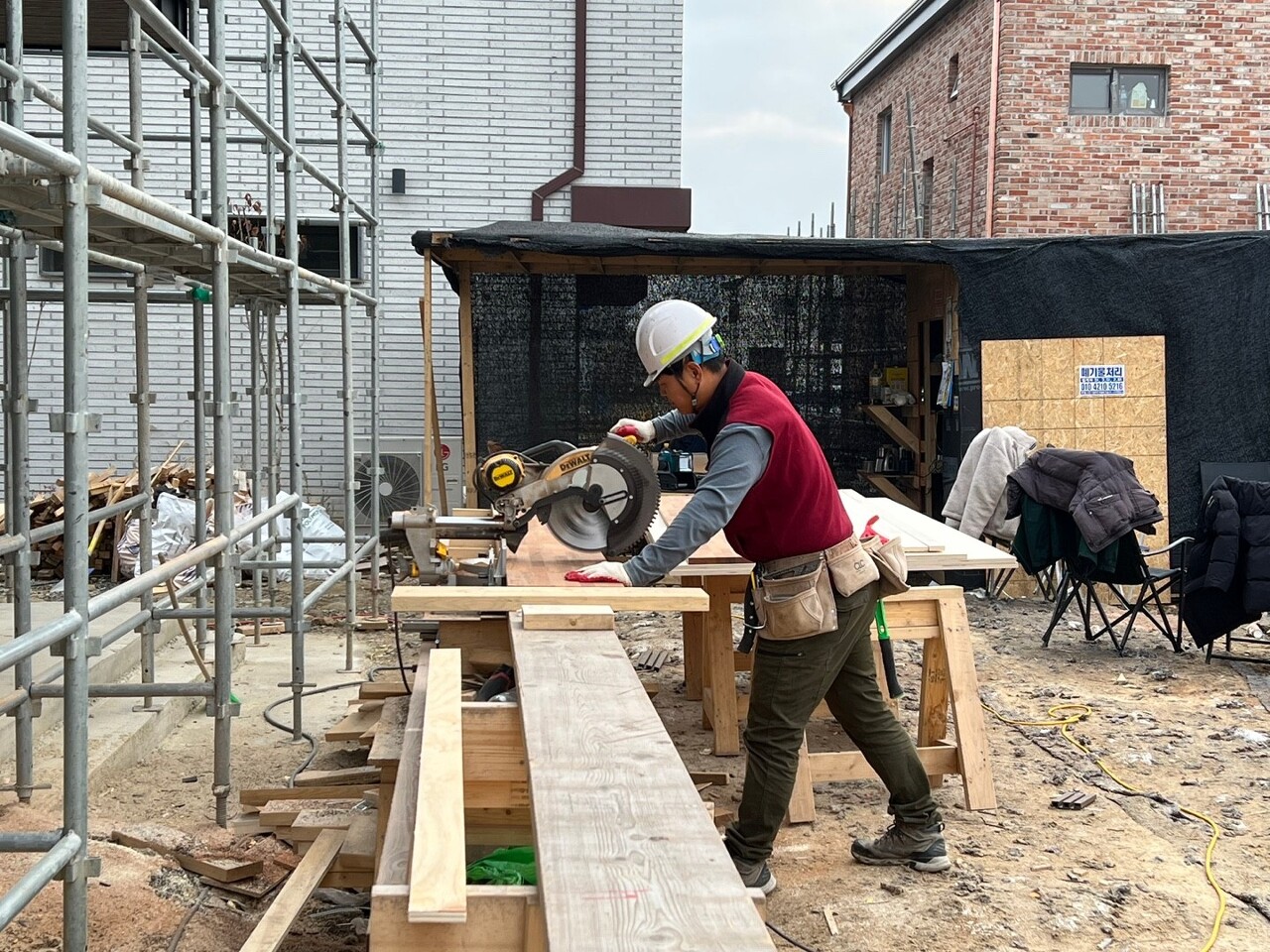

팀장님 마감재(계단판) 재단 전 정확한 치수를 확인합니다.

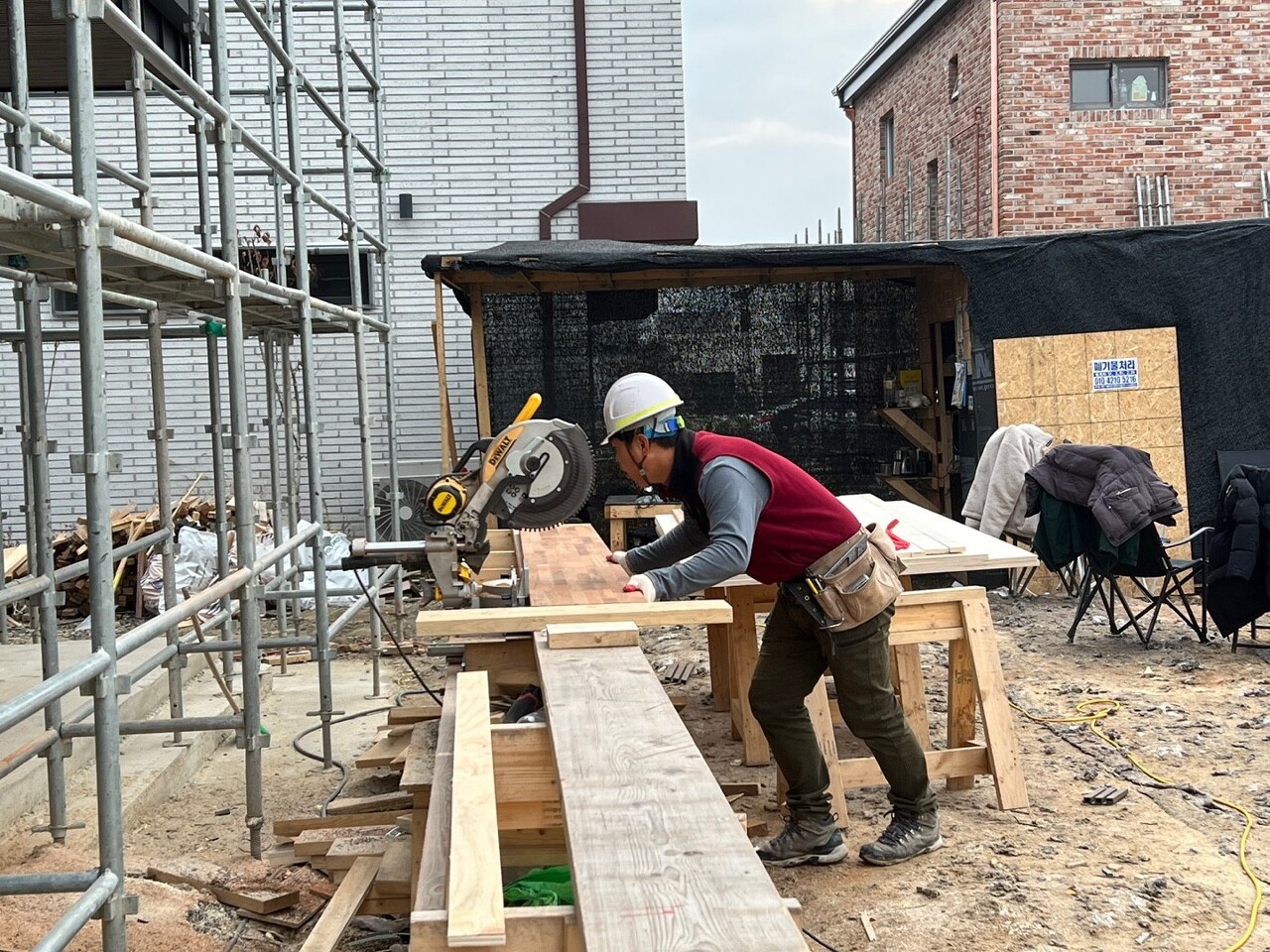

치수확인된 마감재 정확한 치수로 재단 진행합니다.
생각보다 양이 상당하네요!

재단된 마감재는 팀장님께서 트리머 가공 진행합니다
트리머 가공 진행후 바니쉬칠과 샌딩작업 예정입니다.
내일 오전 비예보가 잡혀있어서

석고 양중 및 보양 후 하루를 마감합니다.
오늘도 각자의 자리에서 고생한 팀원들 수고많으셨습니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
