날씨 : 아침엔 추움,낮엔 따뜻한 날
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이재경 (8시간), 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 5품 (총 182.5품)
금일 작업현황
- 외날 후레싱
- 세라믹스타터 시공
- 세라믹사이딩 시공
11/15(월) 작업예정
- 세라믹사이딩 시공
- 외단열재 시공

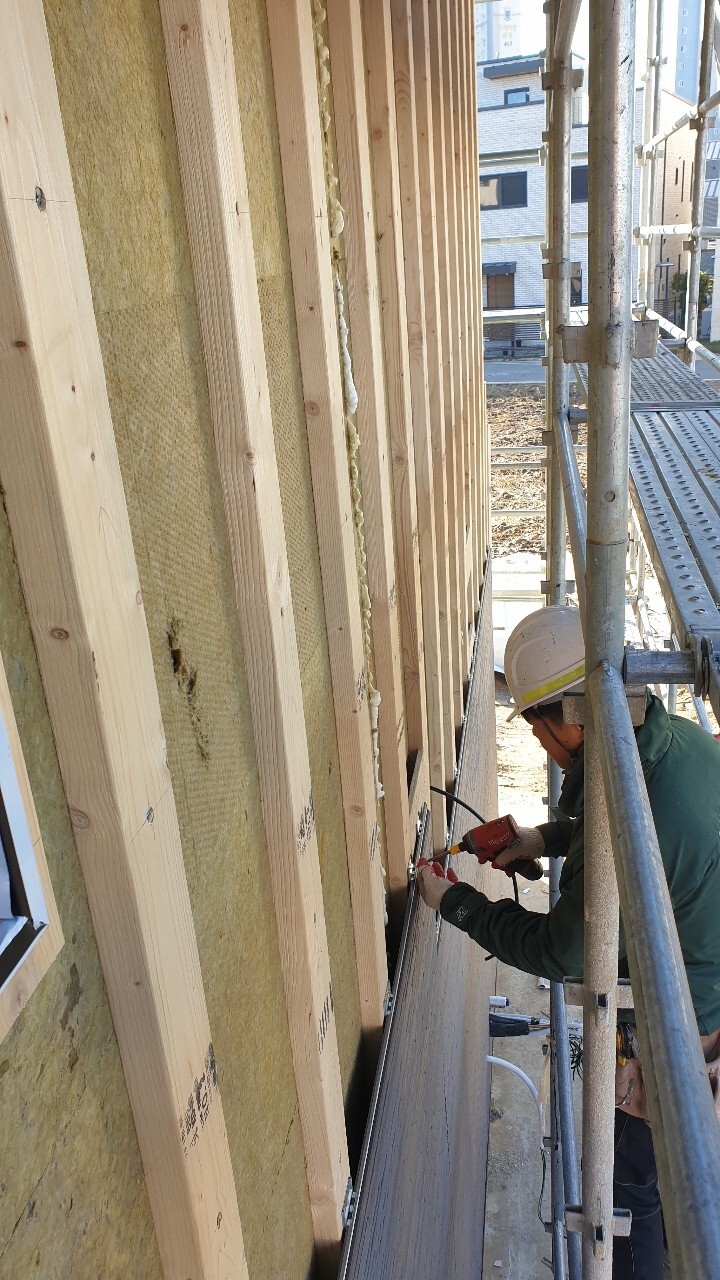

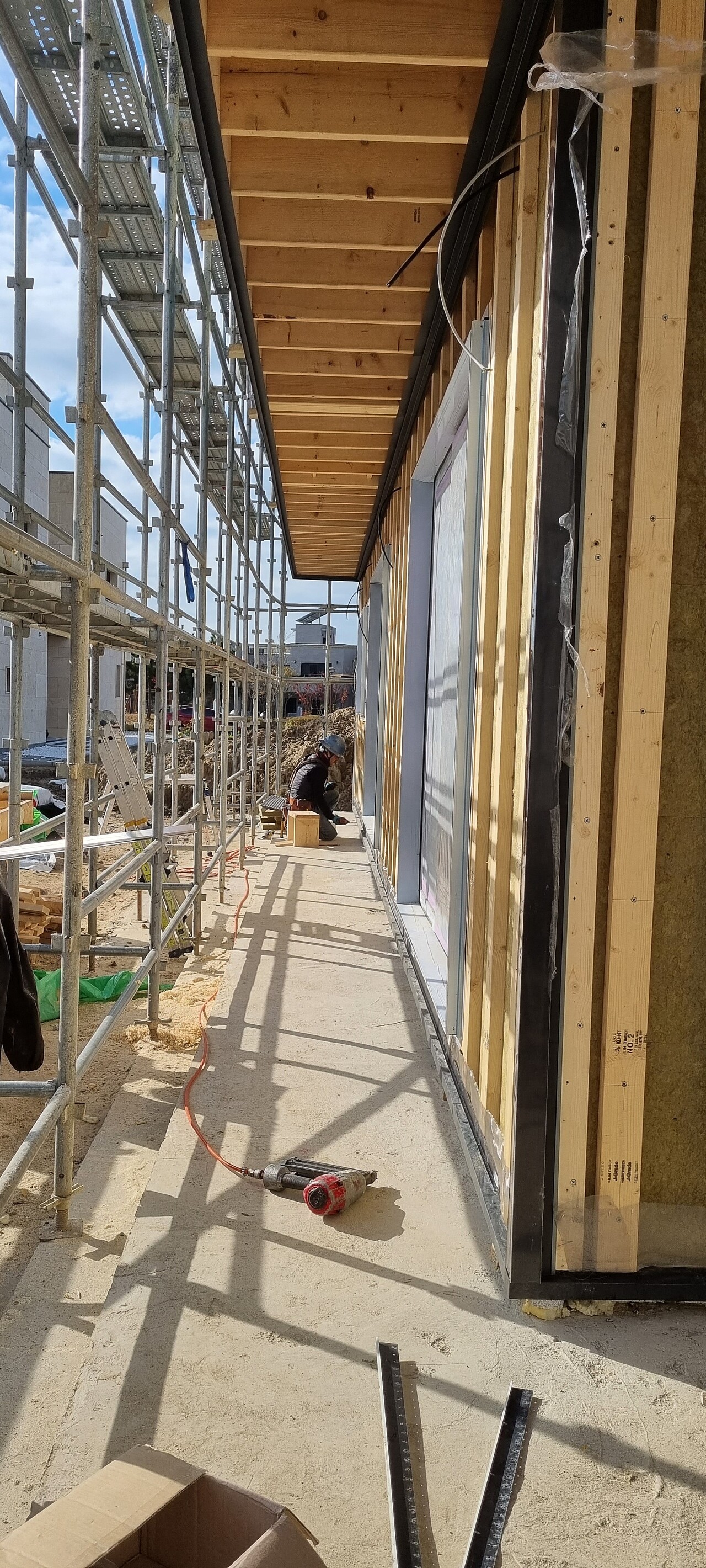

- 레인스크린 시공
인천 청라 안전하고 재미있게 집 짓기 38일차 입니다 .

아침엔 날이 제법 추워 요즘엔 모닥불을 쬐며 회의를 진행합니다.
오늘은 세라믹 사이딩 시공에 전 팀원 모두 열중한 하루였네요!
사진과 함께보시죠.

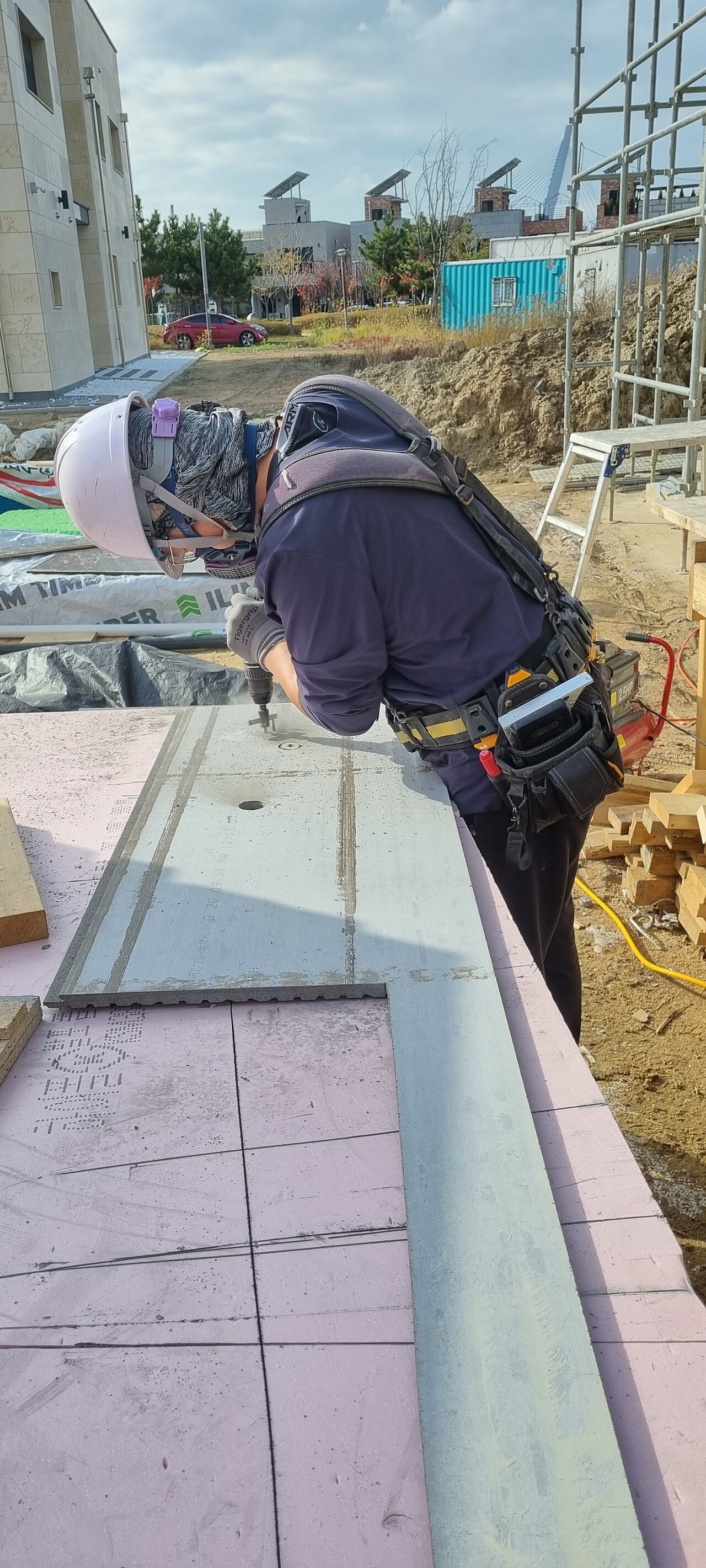

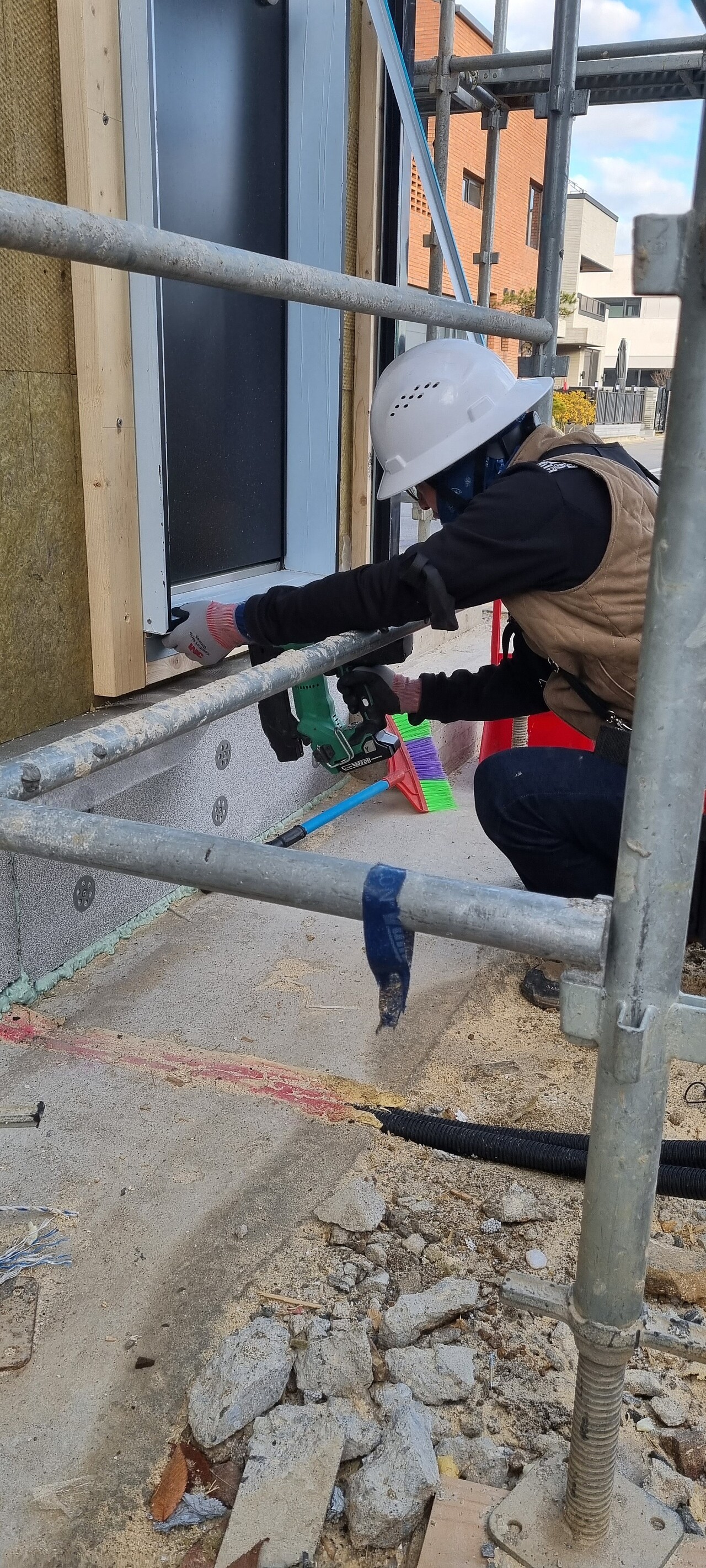

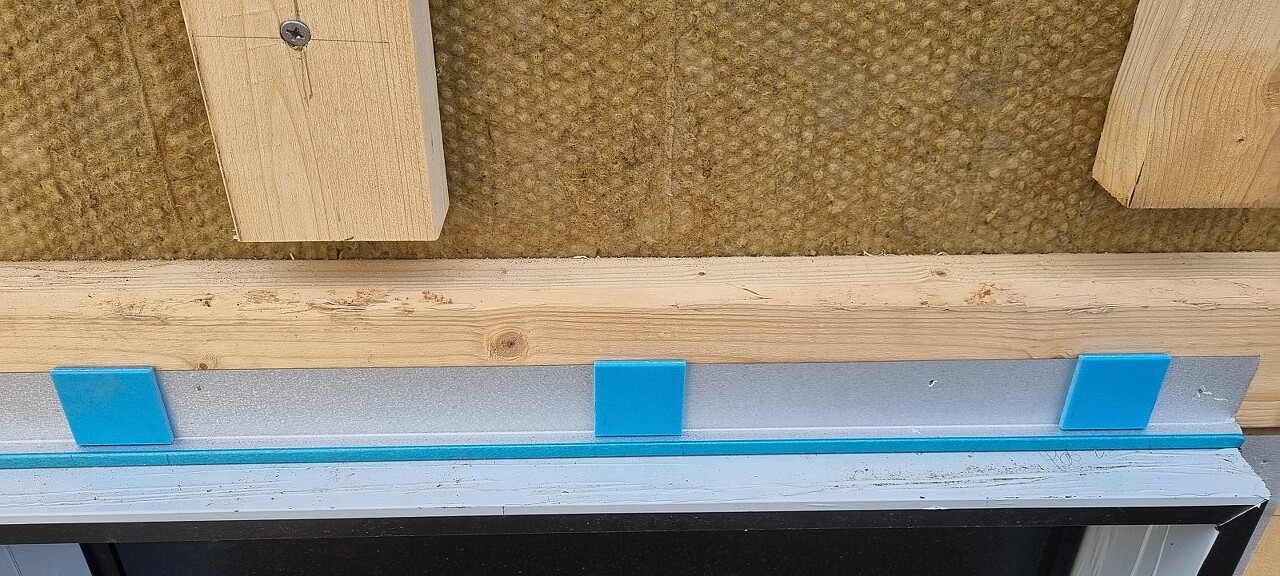

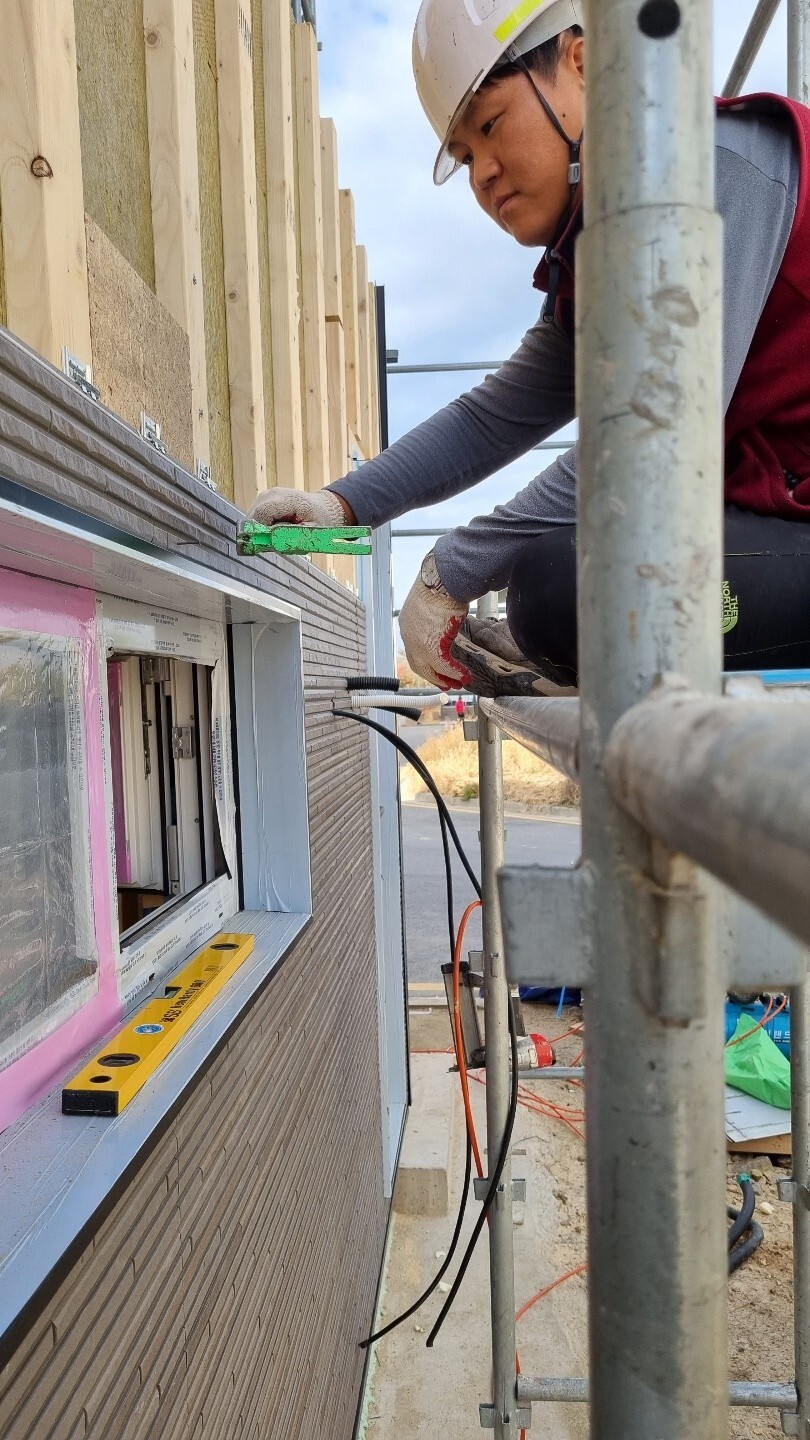

우선 먼저 세라믹사이딩 시공 전 개구부 테두리에 외날 후레싱 시공을 합니다.

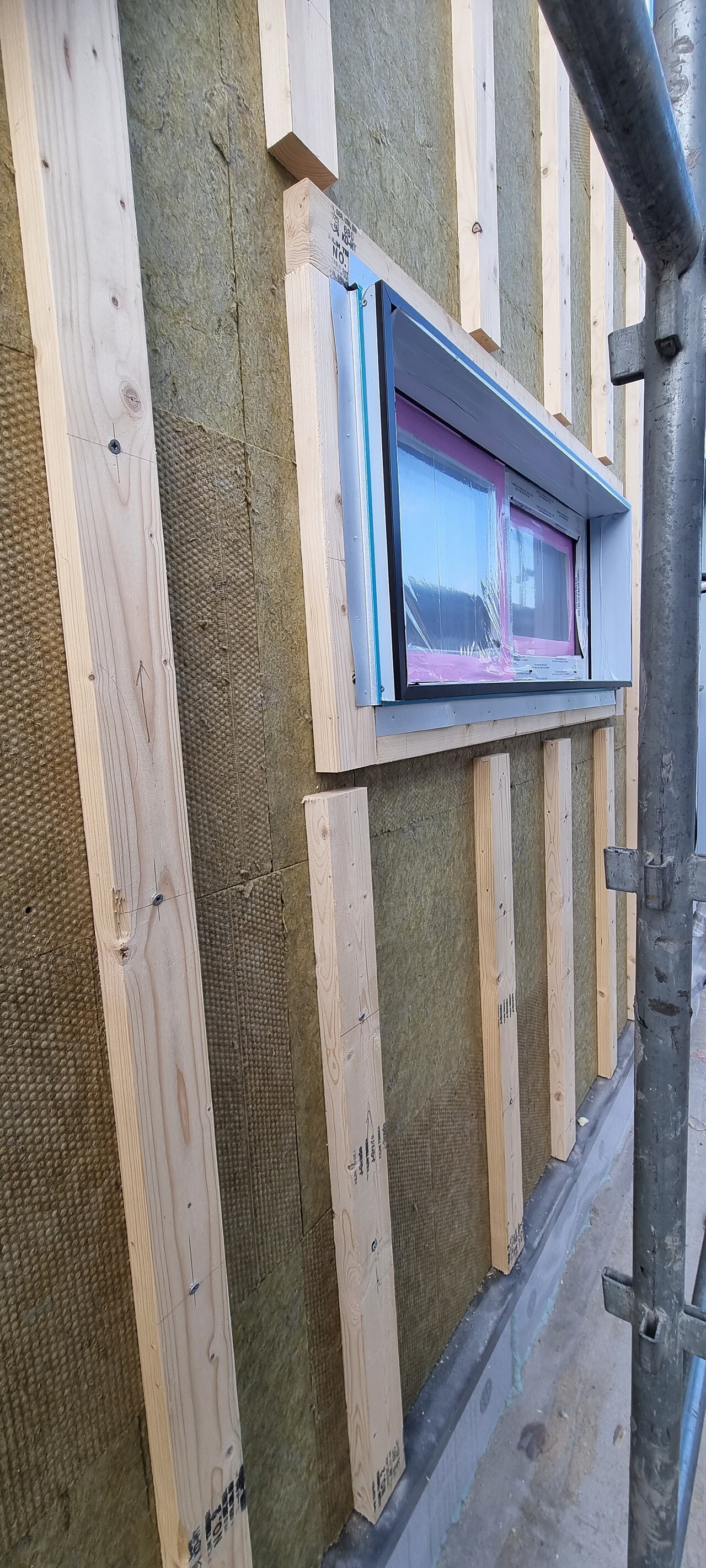

실리콘이 들어 갈 수 있는 공간을 확보해줍니다.

창호 후레싱 사이즈에 맞춰 재단을 하고

타카를 이용하여 고정해주었습니다.
사진은 없지만 팀장님께서는 외단열재 사이 벌어진 틈새 우레탄폼을 이용하여 단열해 주었습니다.

우레탄폼 충진 후 남측 벽체 세라믹스타터 작업 진행해주었습니다.

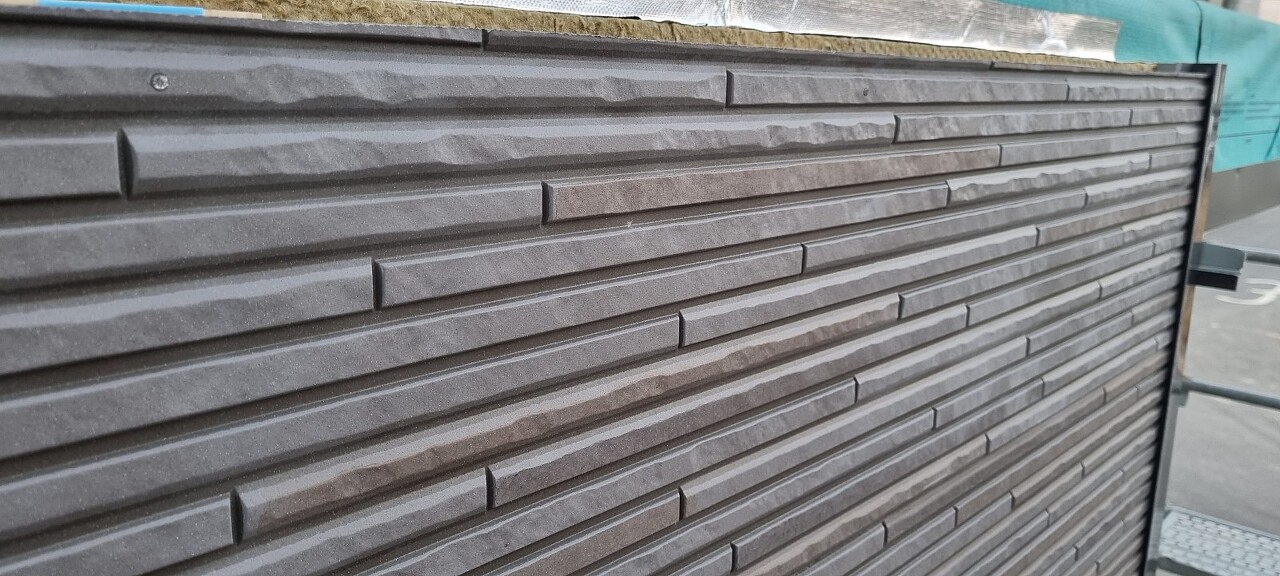

꼼꼼한 팀장님 덕에 스타터가 제대로 잘시공되었습니다!^^

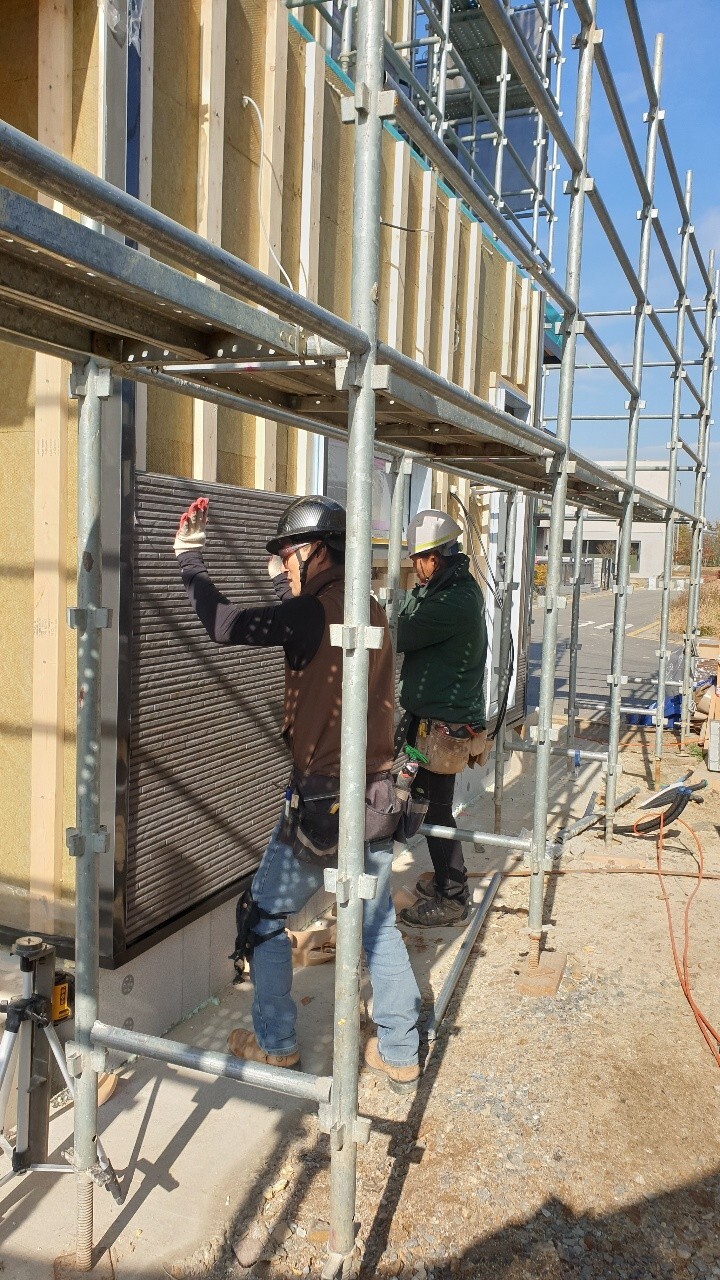

세라믹 사이딩 시공 두팀으로 나뉘어 진행됩니다!

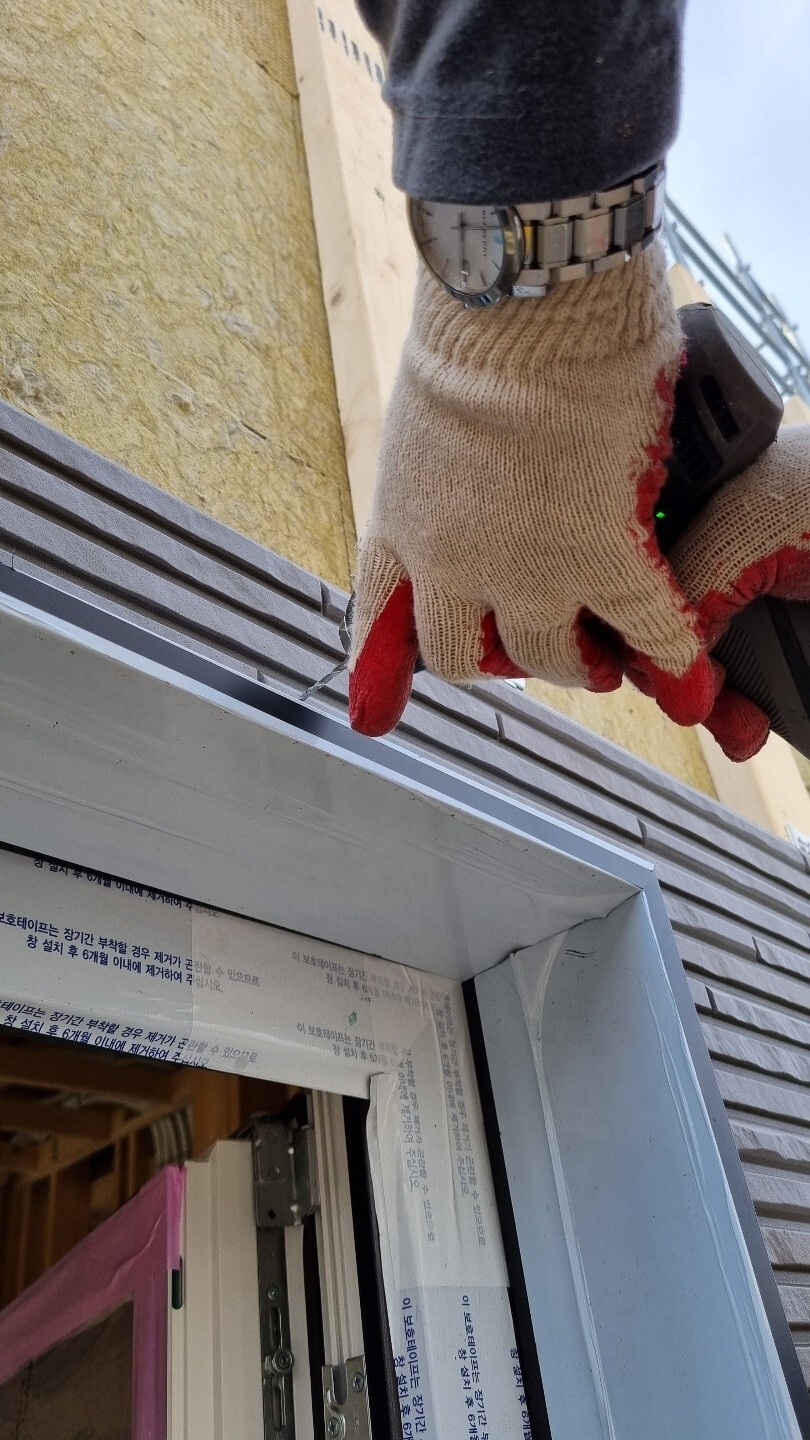

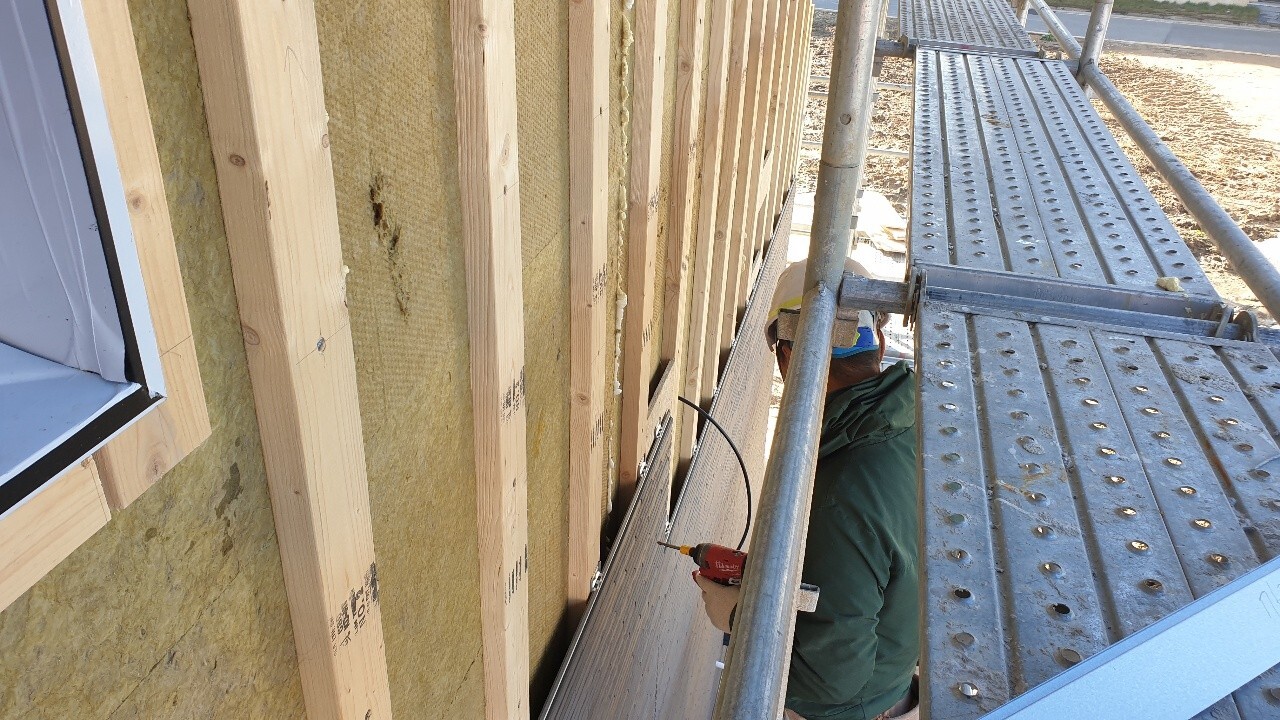

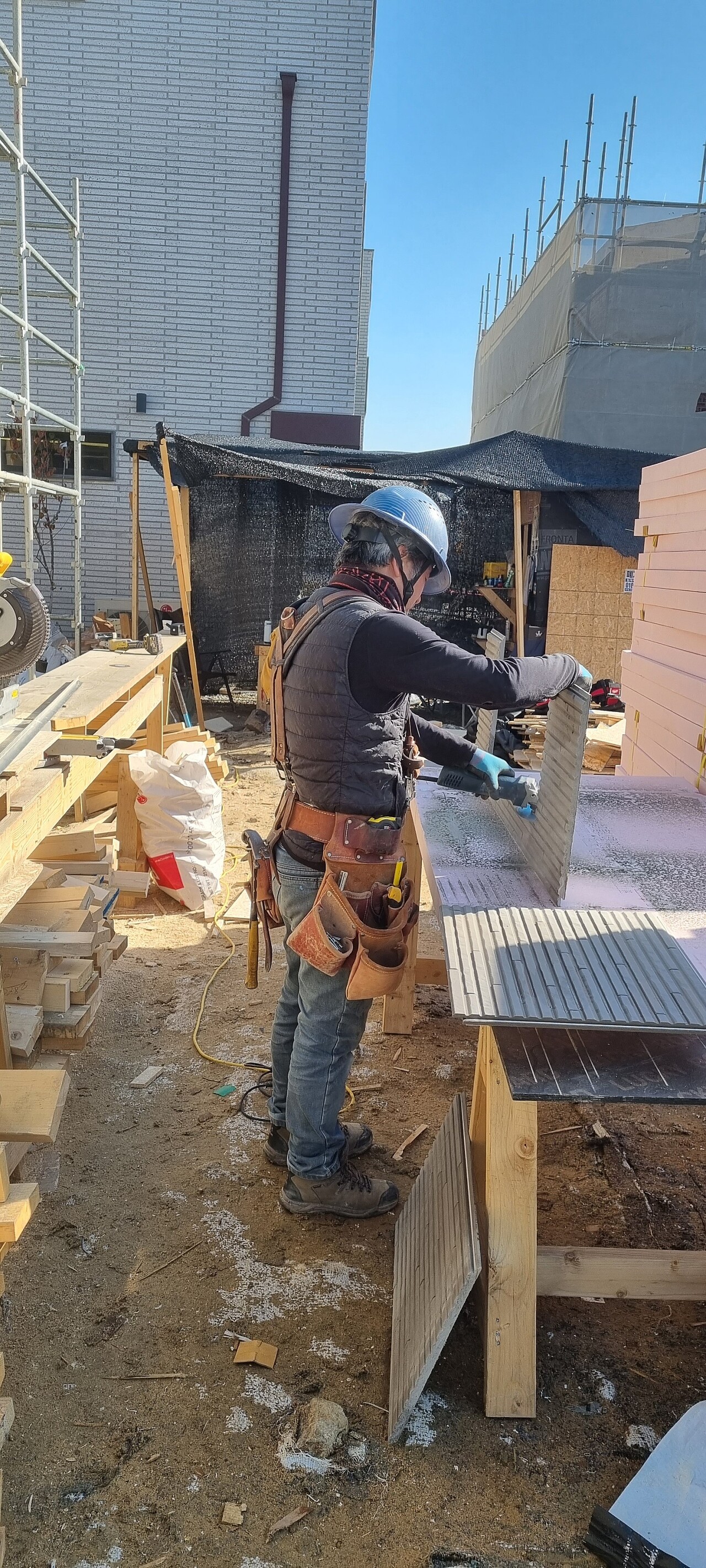

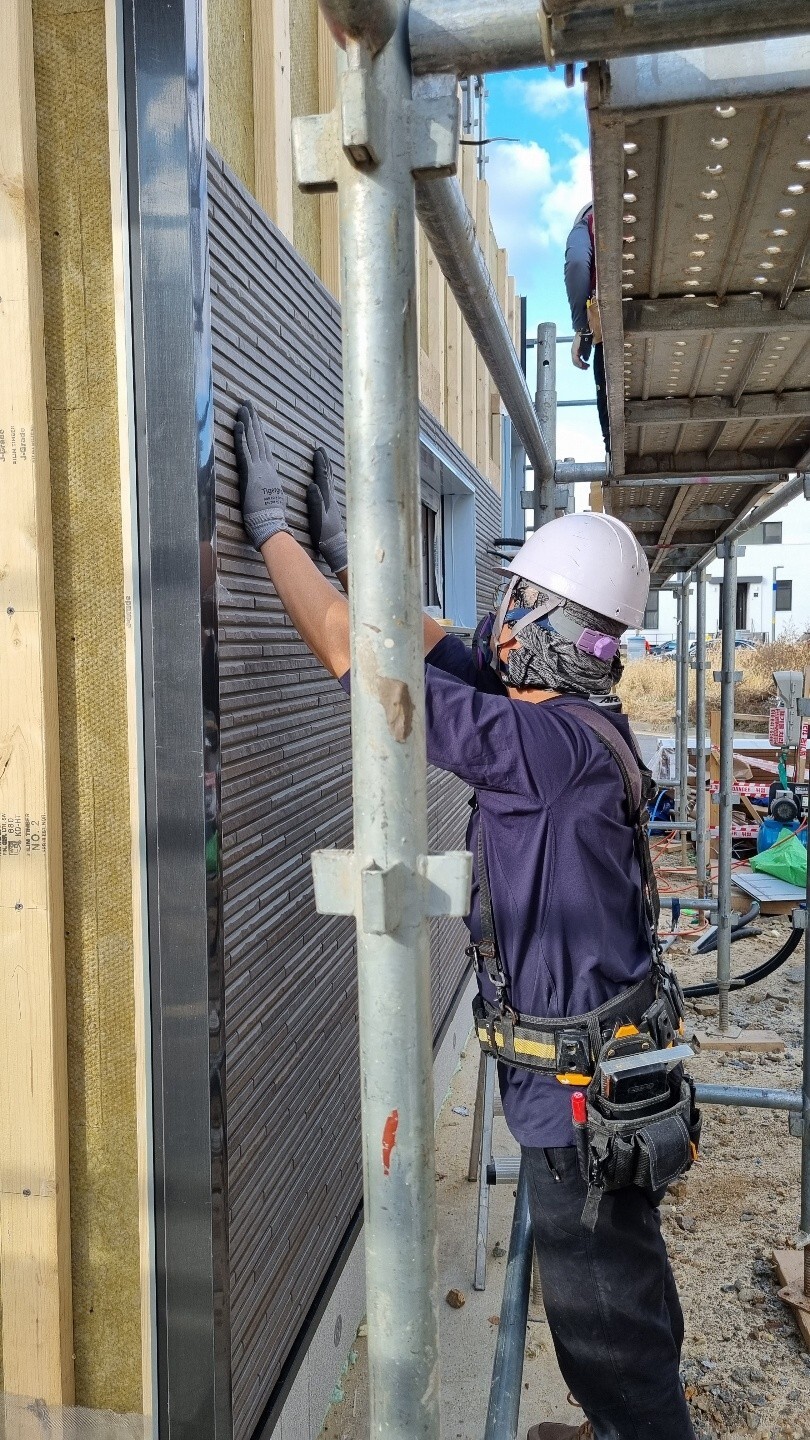

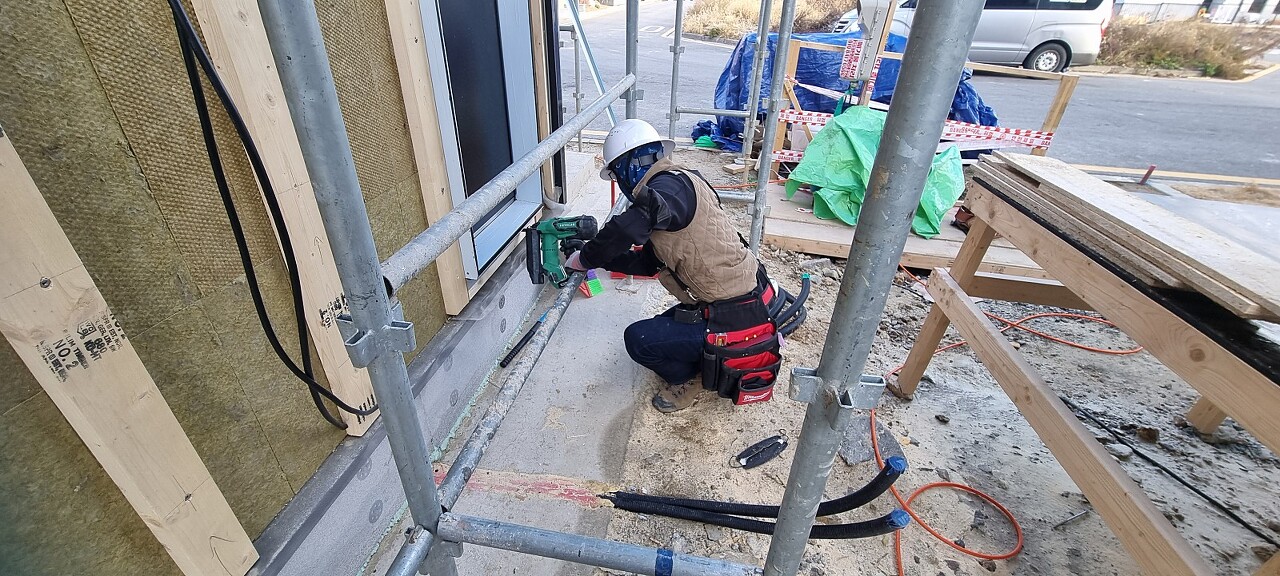

세라믹 사이딩은 스터드 위치마다 시공한 레인스크린에 세라믹 사이딩 전용 클립을 끼워 50mm 피스로 고정해줍니다 .

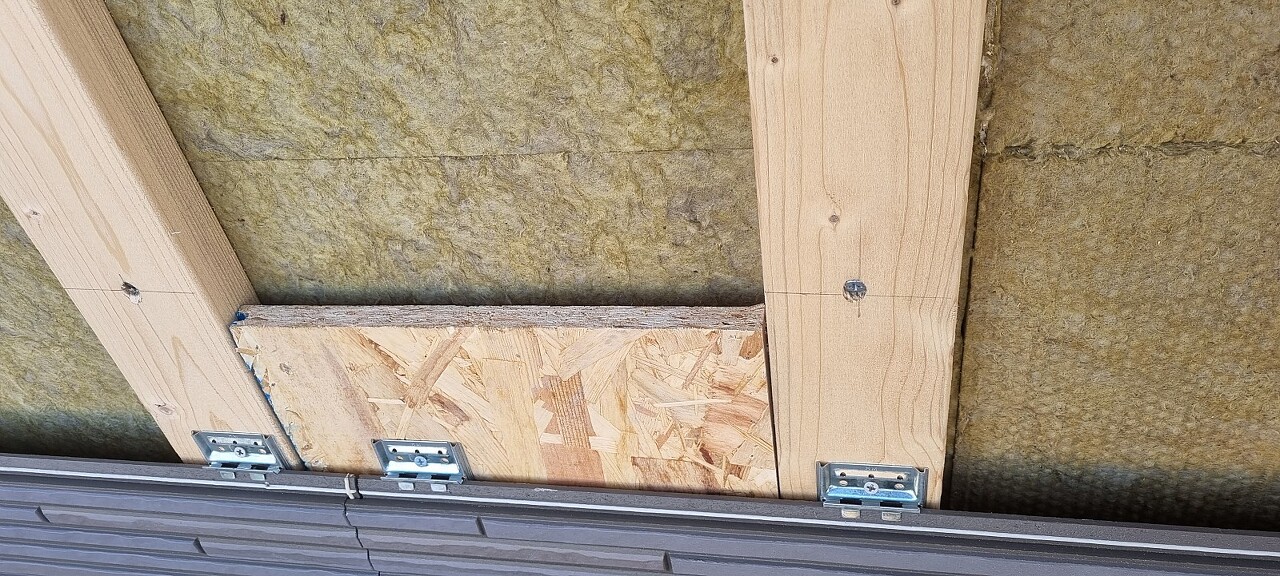

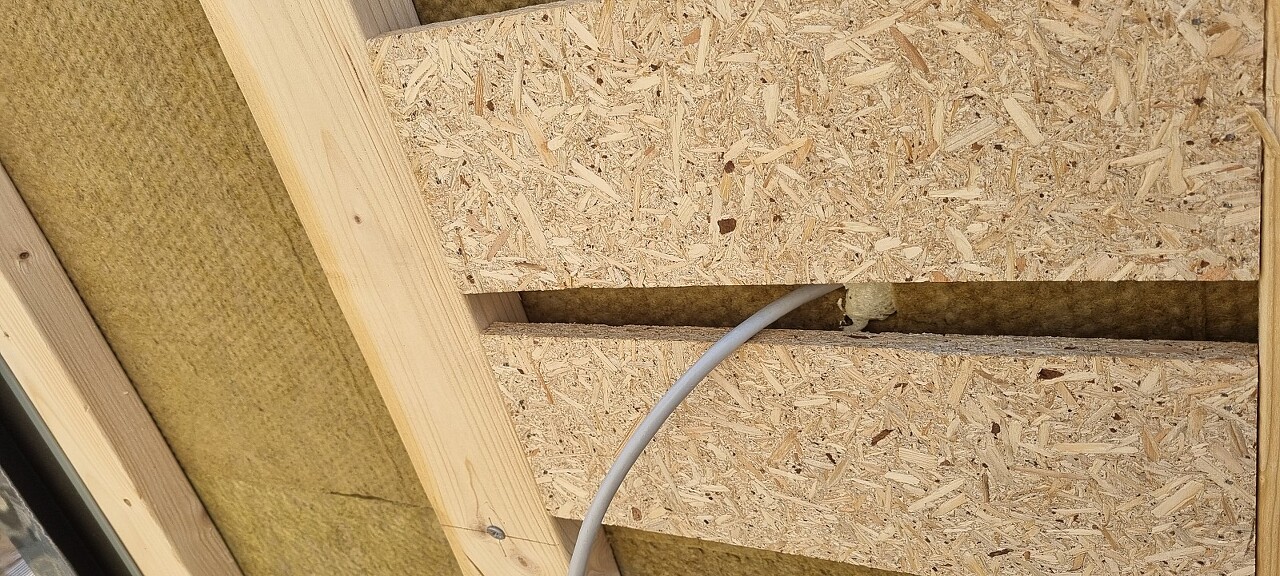

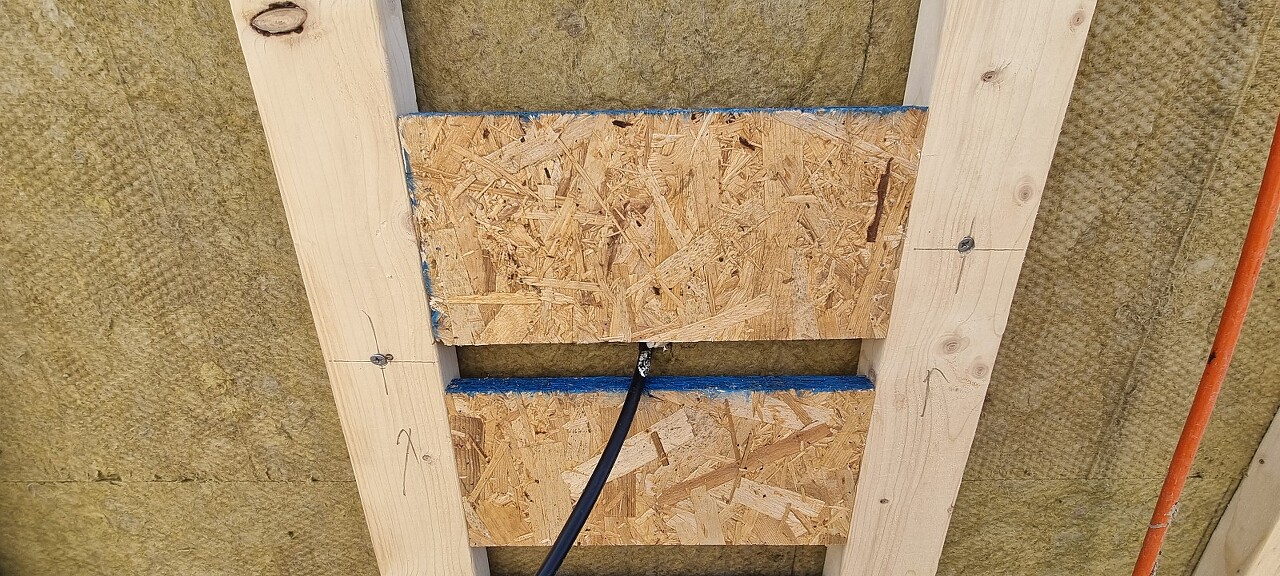

세라믹사이딩과 세라믹사이딩 사이 외단열재 시공으로 인해 상자리가 나오지 않아 합판을 이용하여 상자리 만들어 주었습니다.!

외부 등이 설치될 곳은 미리 합판을 타카로 고정하여 상자리를 확보해주고, 세라믹사이딩 시공 진행합니다 .

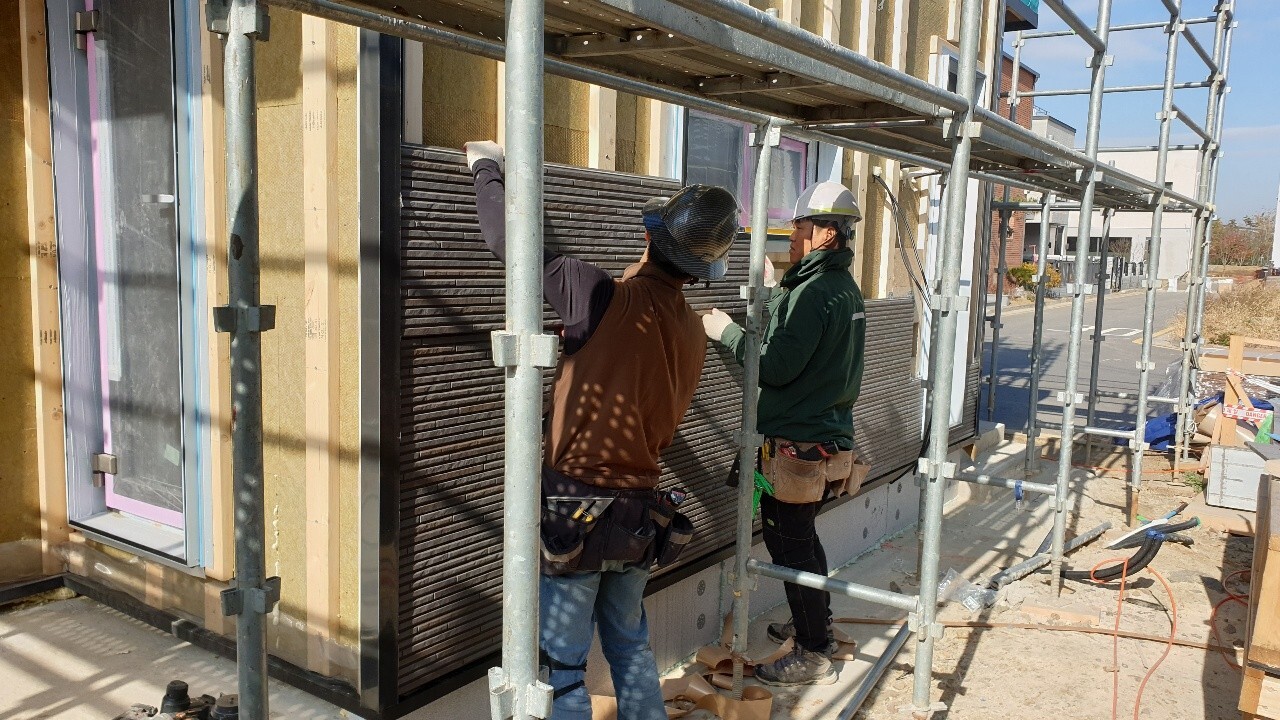

클립 고정이 안되는 세라믹 사이딩의 제일 윗 부분과 창호 주변 등은, 세라믹사이딩 간격제를 넣어주고

드릴로 구멍을 뚫어 ...

세라믹사이딩 전용 못으로 고정해줍니다 .

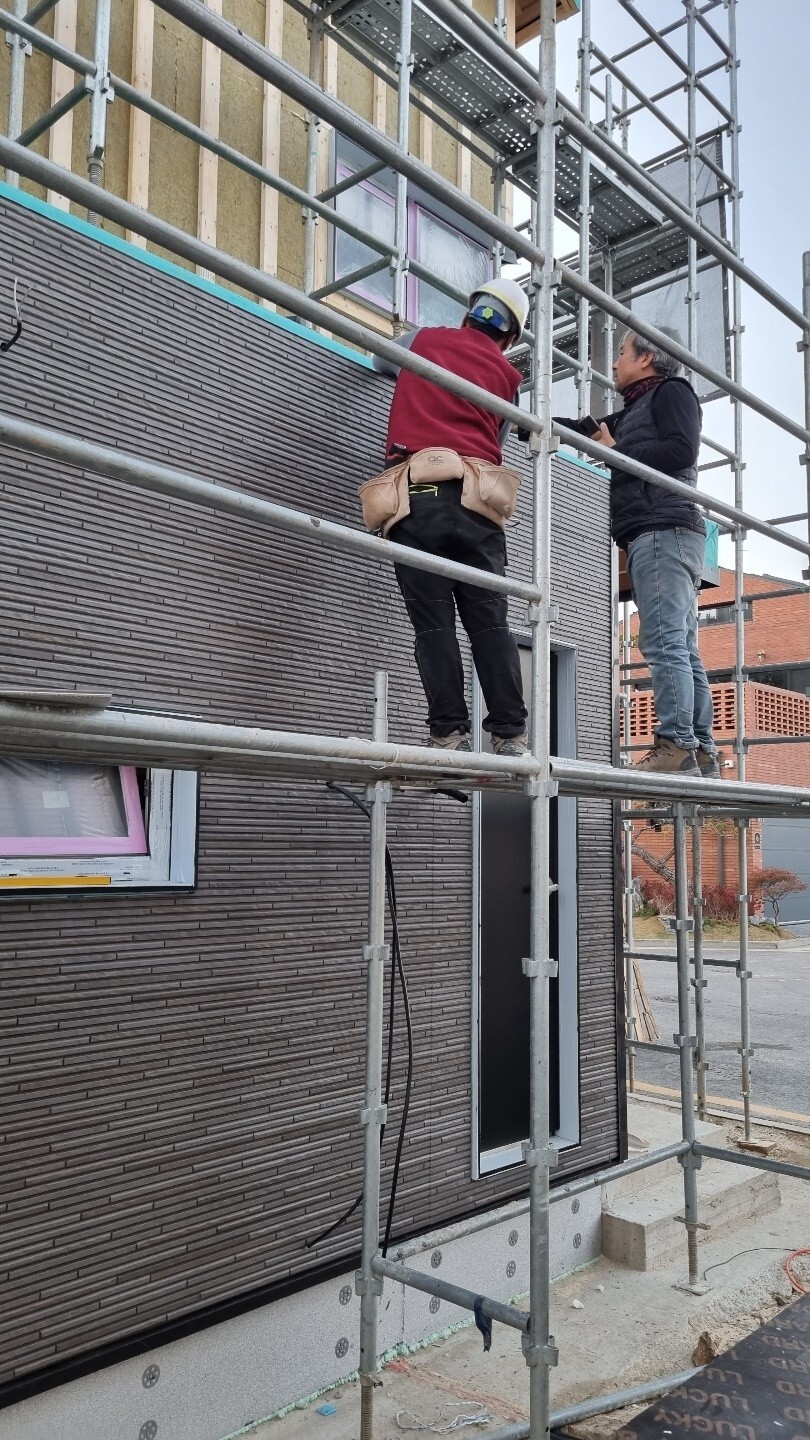

집중한 표정의 용귀빌더 ㅎㅎㅎ

못자리와 시공하는 중에 오염되거나 스크레치가 난 부분은 추후 터치업 페인트 진행할 예정입니다 .
세라믹 사이딩 스타트가 아주 잘 잡혀서 그런지

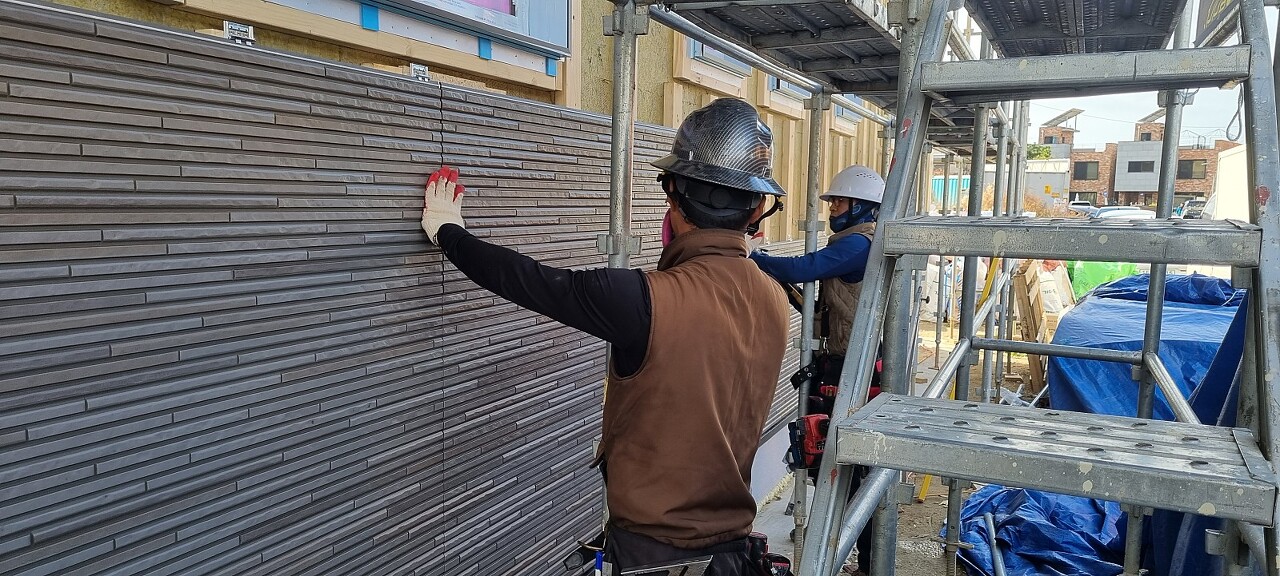

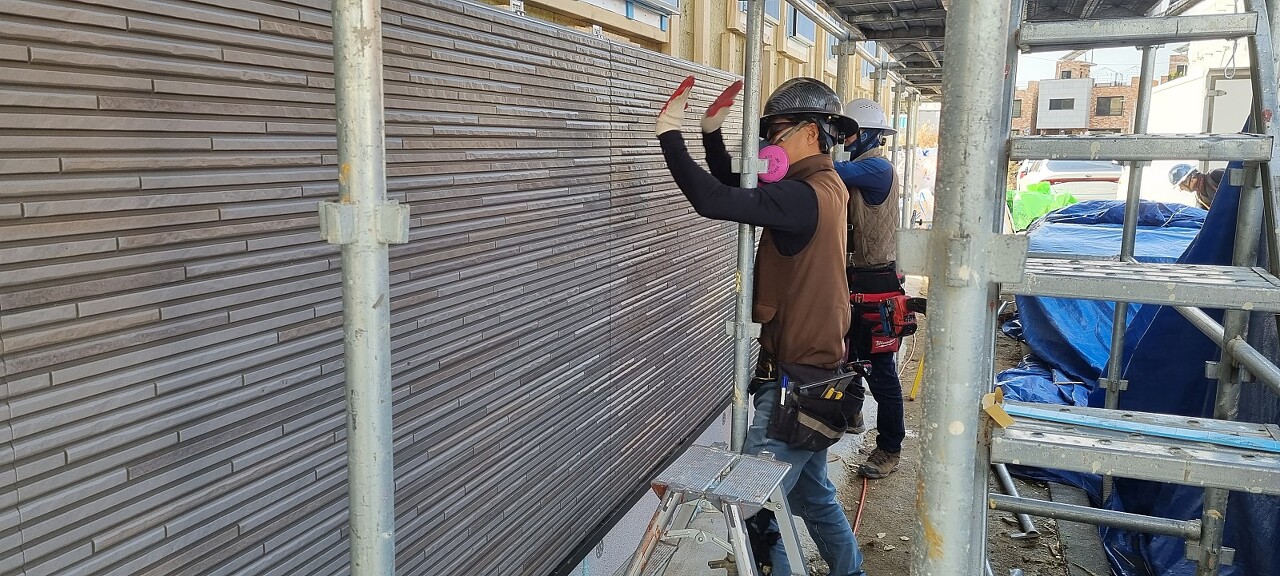

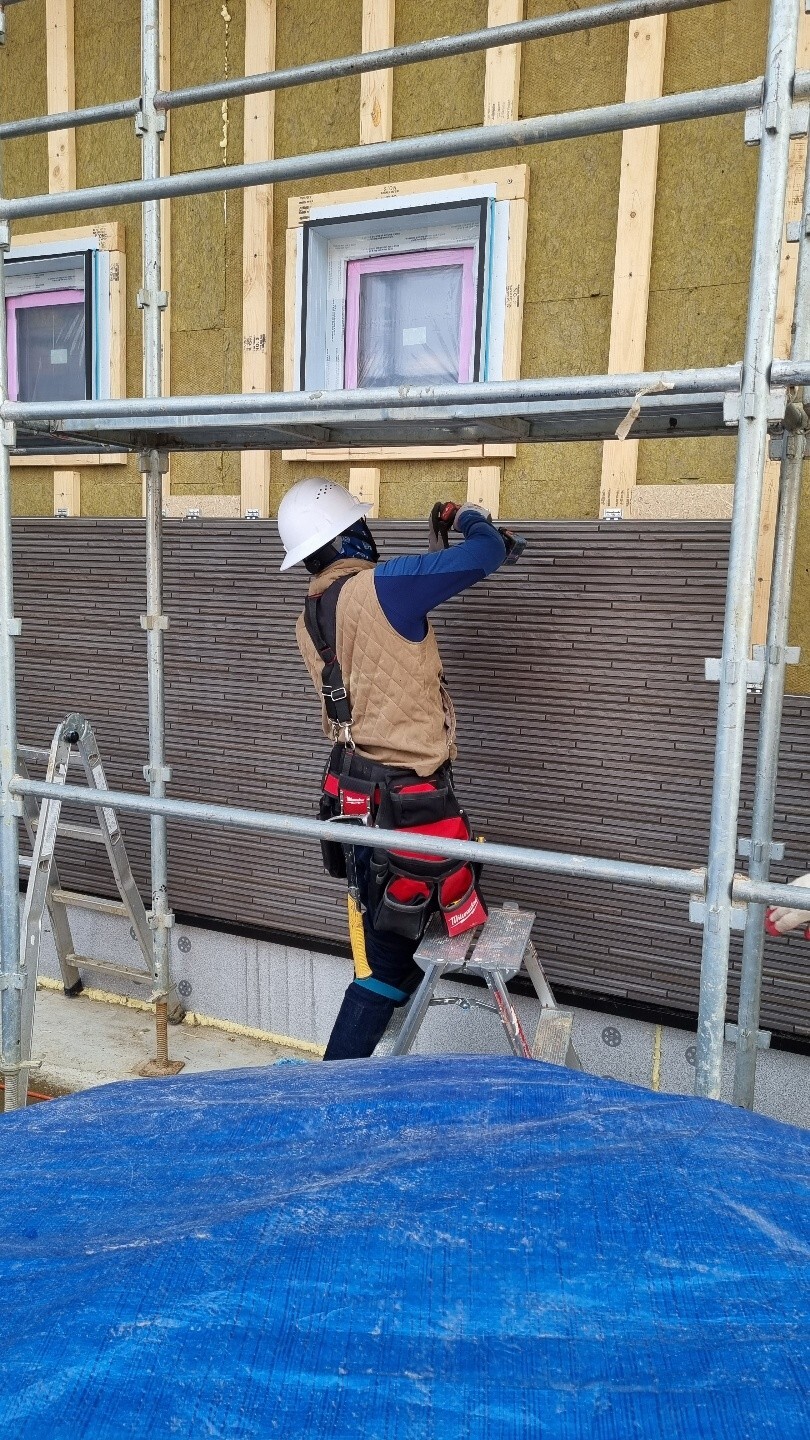

큰 문제없이 하나하나 차곡차곡 세라믹 사이딩이 올라가네요^^

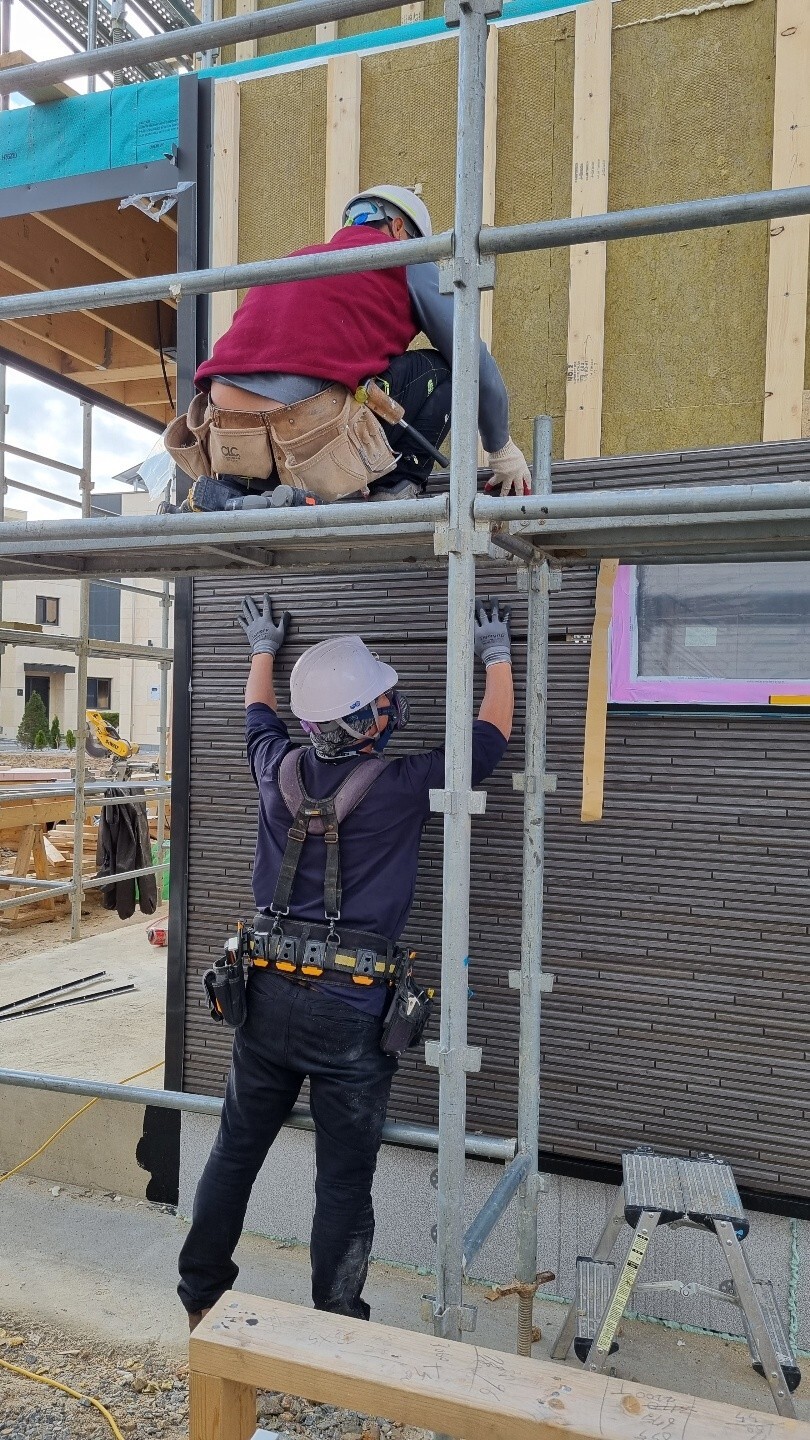

세라믹사이딩 시공하는 팀원들 사진입니다.^^
열정적으로 일한 팀원들 모두 고생 많이하셨습니다!

쉬는시간 건축주님 내외 방문하셔서 맛있는 햄버거와 커피 대접해주셨습니다!
늘 빈손으로 오지 않으셔서 진심으로 감사드립니다 ㅎㅎ
(사모님 간식 센스 굿굿!)
열심히 정성껏 시공하겠습니다^^

설비팀도 시공진행합니다.
늘 고생많으십니다! 감사합니다.

열심히 일하고보니 끝날 시간입니다!
늘 청소와 현장정리는 기본이 되어야합니다^^
저희는 내일 하루 휴식을 가지고 월요일 돌아오겠습니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다!
