날씨 : 어제 만큼의 더위..
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 문성일 (8시간)
팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)
금일품수 (누계) : 5품 (총 29.25품)
금일 작업현황
- 장선 블로킹
- T&G 합판 양중 및 시공
- 서까래 재단
- 비계 시공(외주)
10/04 (월) 예정작업
- 다락 토대 레이아웃 및 토대 시공
- 헤더 시공
- 스터드 재단
- 다락 벽체 제작 및 시공
- 서까래 시공
멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 6일차 입니다~
오늘도 역시나 무지 더웠지만 모두 힘내서 열심히 시공하였습니다
그 현장을 사진으로 함께 가보시죠~

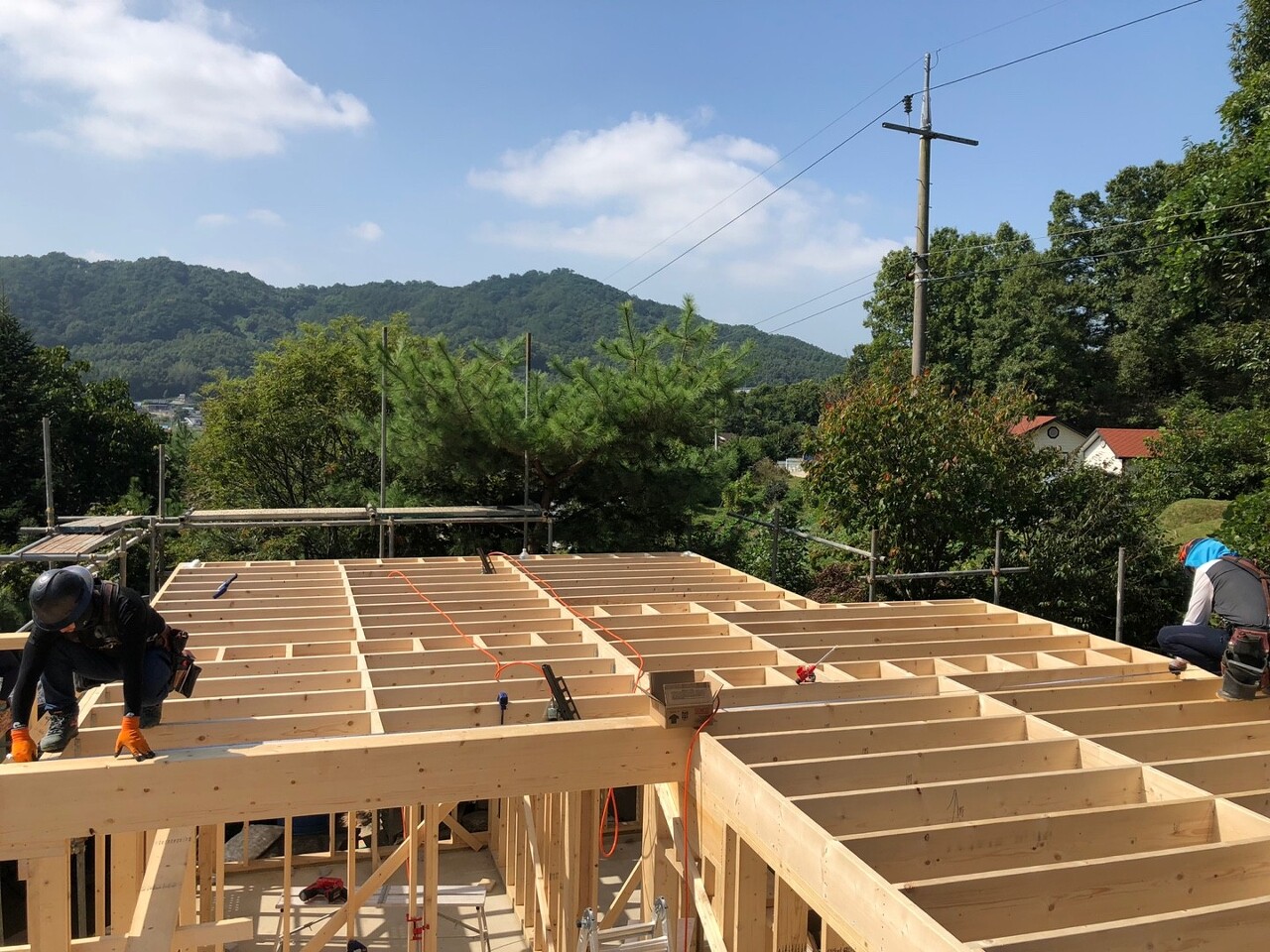

장선 블로킹 시공을 하였습니다~
장선 블로킹 시공에는 구조를 보강하여 주는 구조블로킹과 화재 발생시 화재를 지연시켜주는 파이어블로킹,
석고보드 시공시 고정할 수 있도록 상을 만들어주는 석고네일러가 있습니다.
각 블로킹 마다 간격을 유지하여 시공하였습니다!
T&G 합판 시공 전 단열하기 어려운 곳에 EPS와 우레탄 폼을 이용하여 단열 하여 줍니다
블로킹 작업 후 팀장님과 부팀장님이 수평 직진도와 치수를 한번 더 체크 함으로써 더욱 올곧은 집이 되어갑니다~
저 멀리서 톱사 정태영빌더님이 열심히 서까래 재단을 하고 있습니다
T&G 합판을 양중 한 후 시공하였습니다
시공시에는 목재와 합판의 접착력을 높이기 위함과 혹여 발생할 수 있는 목재와 합판 간의 소음을 방지해 주기 위하여
목재용 접착제인 글루를 발라주며 합판을 덮어 시공합니다
사진은 못찍었지만 비계(외주)도 시공 하였습니다
일과 후의 사진입니다
석양이 멋지게 비추고 있네요~
저희는 이틀 간 충분한 휴식시간을 가지고 다시 열심히 달려가는 모습 보여드리겠습니다!
팀원분들 오늘 하루도 수고하셨습니다~
[출처] 211001 금 [ 충주 산척 ] 6일차 장선 블로킹, T&G 합판 양중 및 시공, 서까래 재단, 비계 시공(외주) 등 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 수호천사하우징
