날씨 : 쨍하고 더운 날!!
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 이재경 (8시간), 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 5품 (총 29.75품)
금일 작업현황
- 철물시공
- 내부목작업

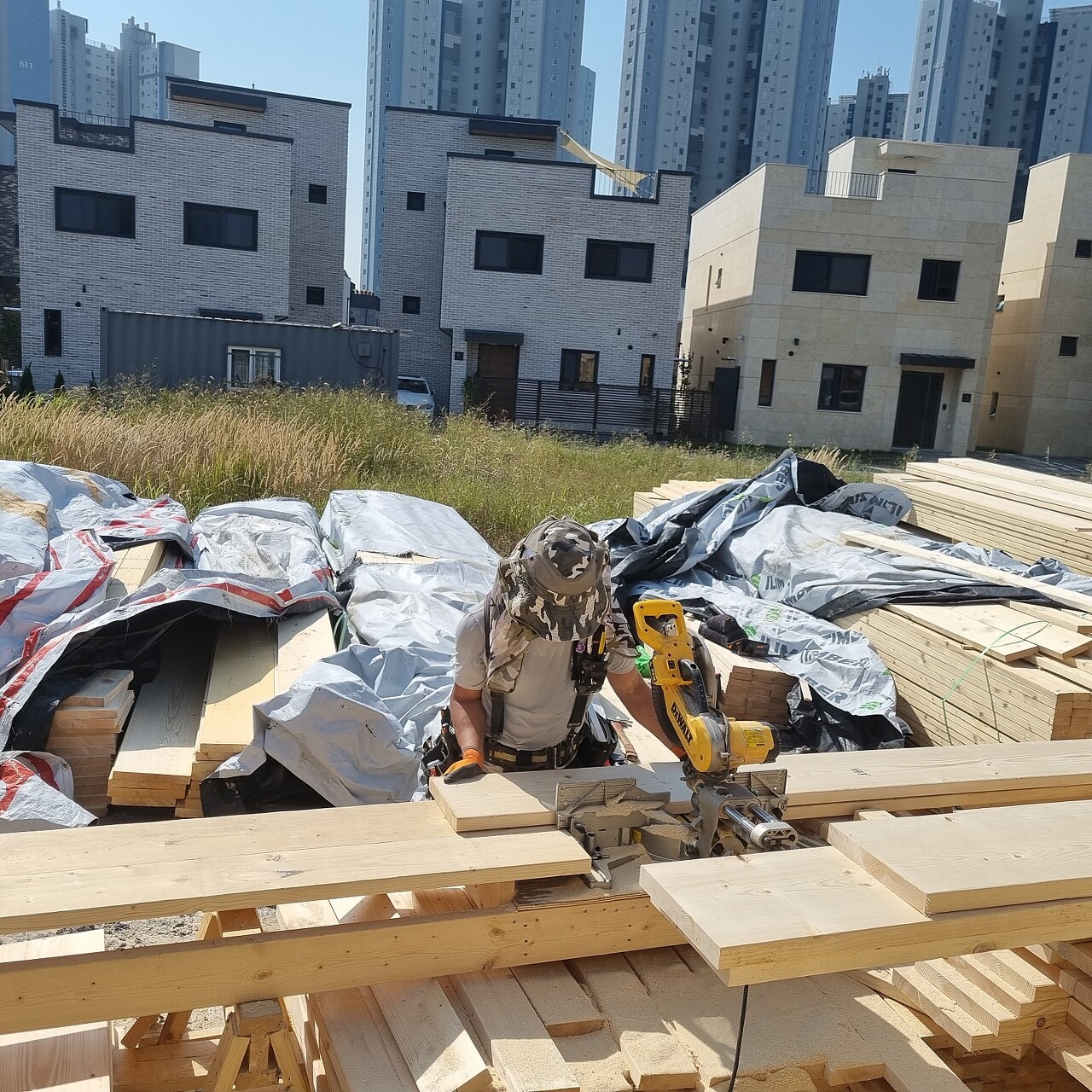

- 장선 재단
- 가새 작업
- 글루램 시공
내일 예정작업
- 안전발판 시공
- 림조이스트 시공
- 장선시공
- 장선 블로킹 시공
- 내부 목작업
인천 청라 안전하고 재미있게 집 짓기 6일차 입니다 .
오늘은 벽체조립 완료 후 가새작업과 철물시공, 글루램시공 등 여러작업들을 진행하였습니다.
사진과 함께 보시죠

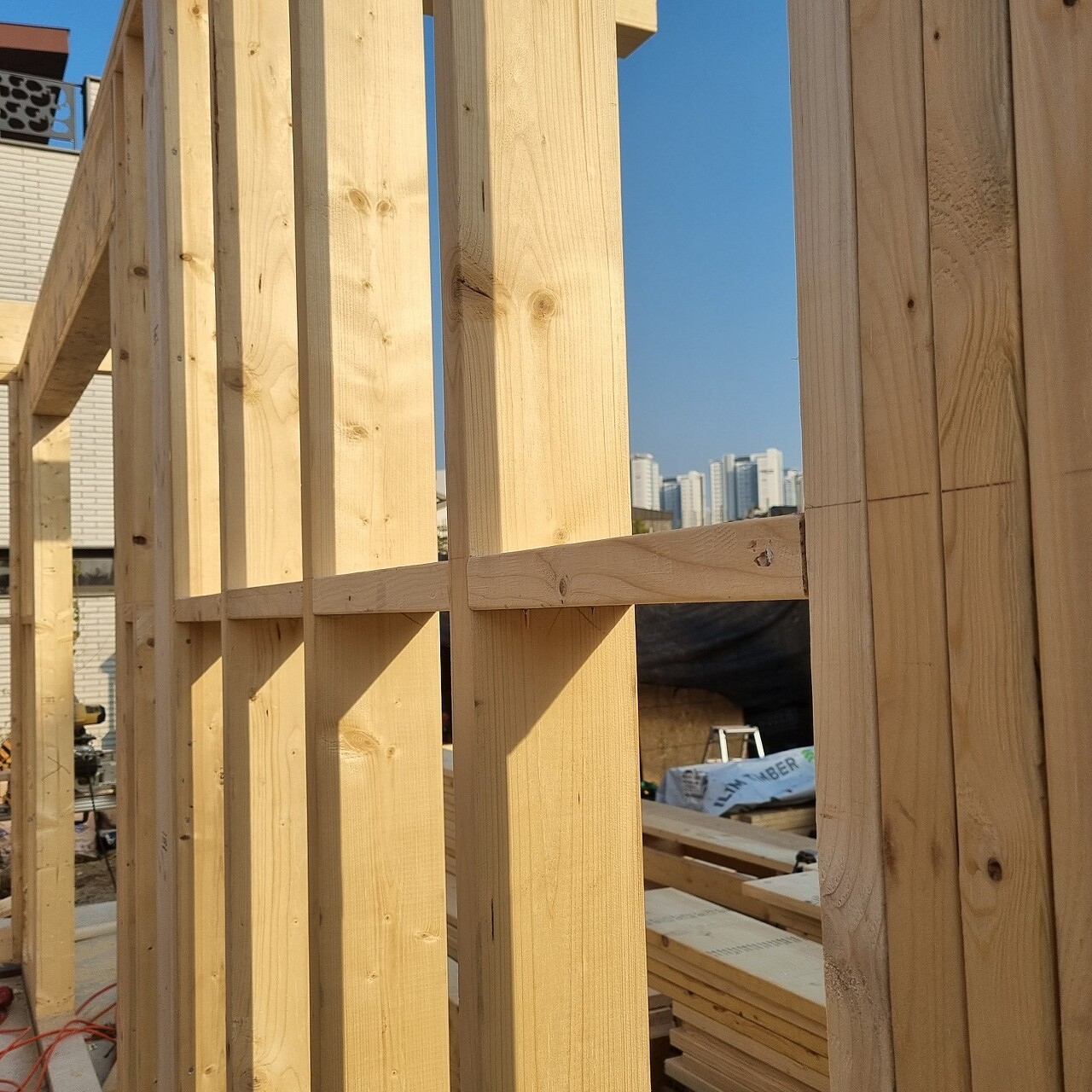

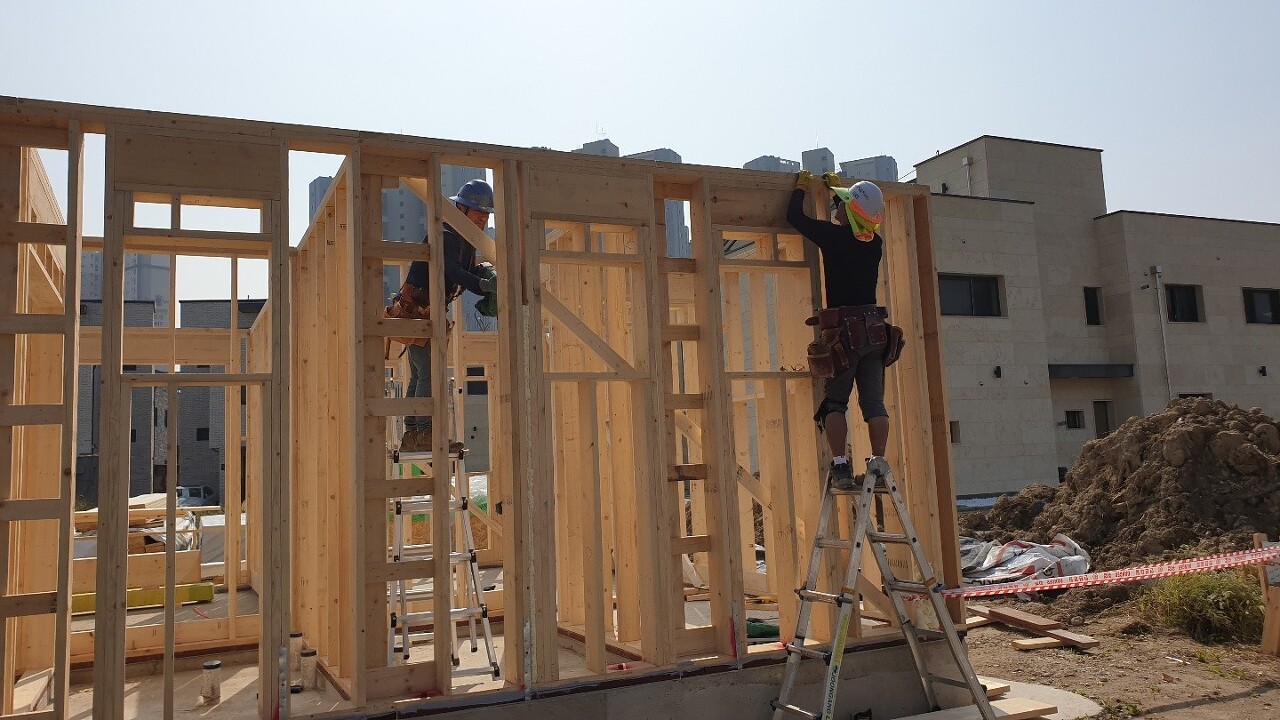

어제 1층 벽체 조립이 모두 완료 되었고
부팀장님께서 도면 치수에 맞는지,
확인과정을 거친 후에 벽체와 벽체를 결합시켜 줍니다.
팀장님 철물시공 진행하였습니다.

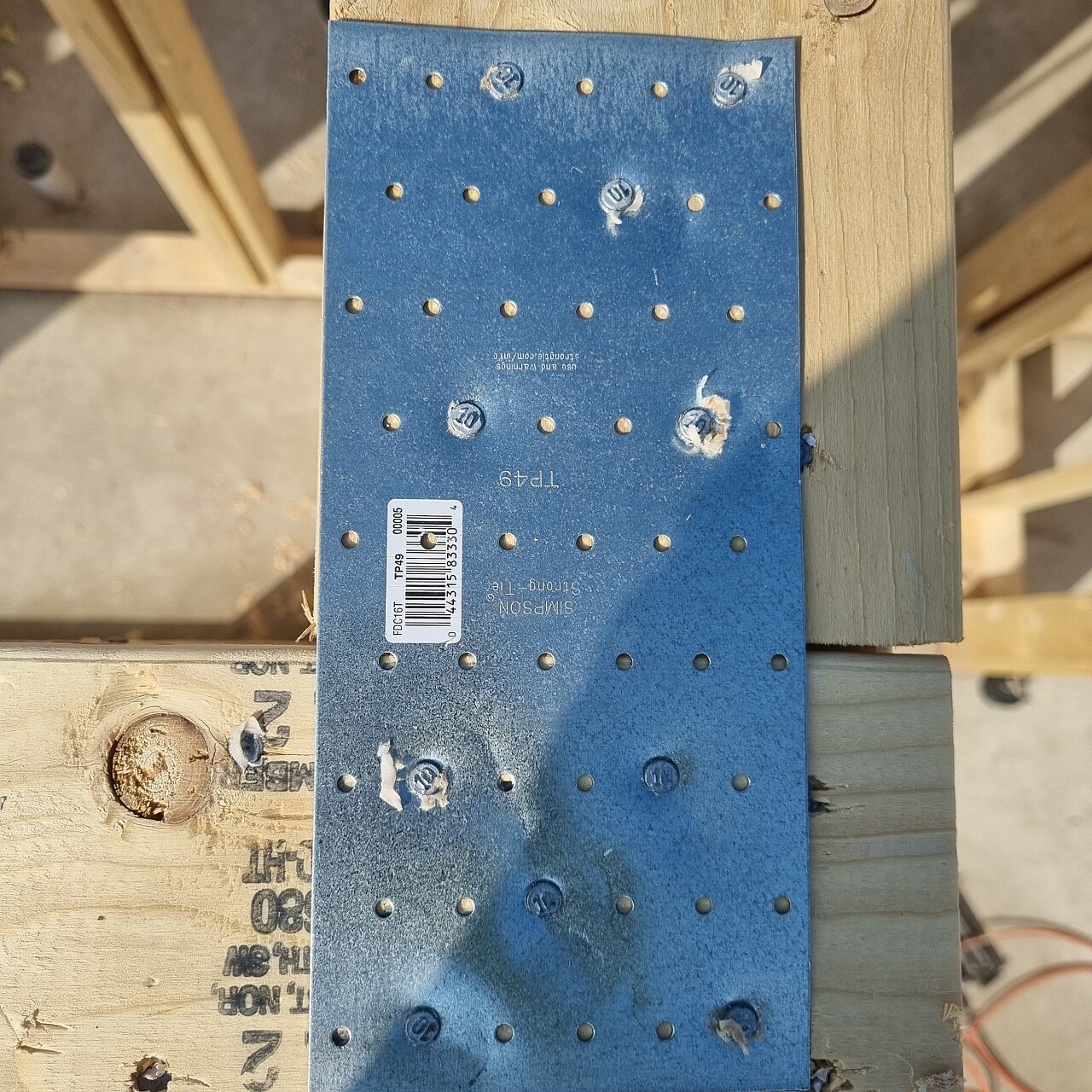

코너와 백커 등 벽체와 벽체가 만나는 부분의 결속력을 높여주기 위해
TP49-tie plates 철물 시공하였습니다.
기존의 못만을 이용한 시공보다 더욱 강력한 결속력을 가집니다 .
오늘도 열심히 방통블로킹 시공중인 희철빌더님!
부지런히 작업하여 1층 방통블로킹 시공 완료하였습니다. 고생하셨습니다.
솔리드 블로킹도 시공하였습니다.

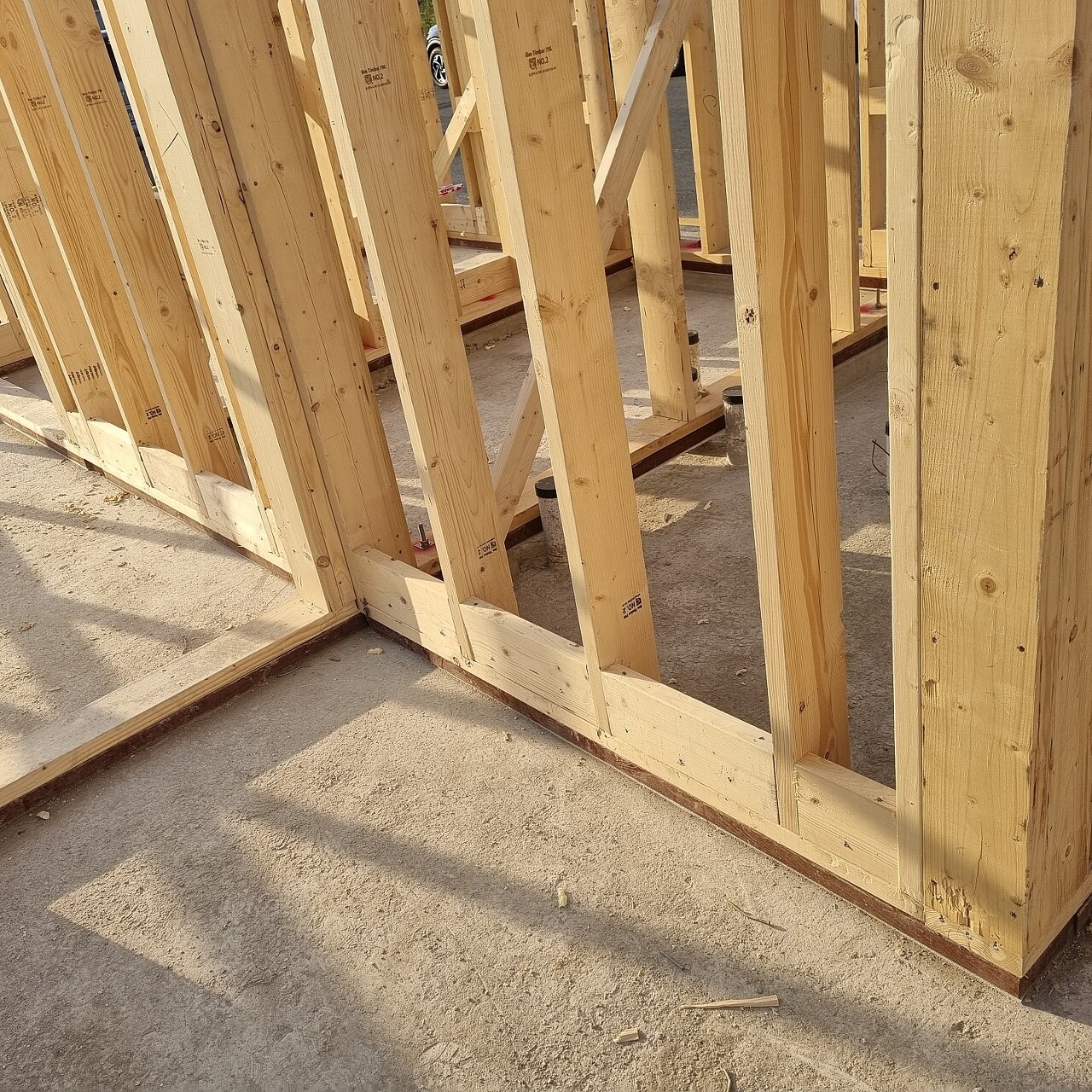

솔리드 블로킹은 스터드 간의 중간 부분 간격을 일정하게 잡아주며 합판 시공 시 못자리를 제공합니다.
내벽 세트앙카도 체결하였습니다.
외벽과 다르게 내벽이 위치하는 부분에는 기초를 할 때에 미리 앙카를 심어놓기 어렵기 때문에 ,
내벽체가 세워진 후에 앙카를 심고 기초와 머드씰 바텀 플레이트를 하나로 묶어줍니다 .

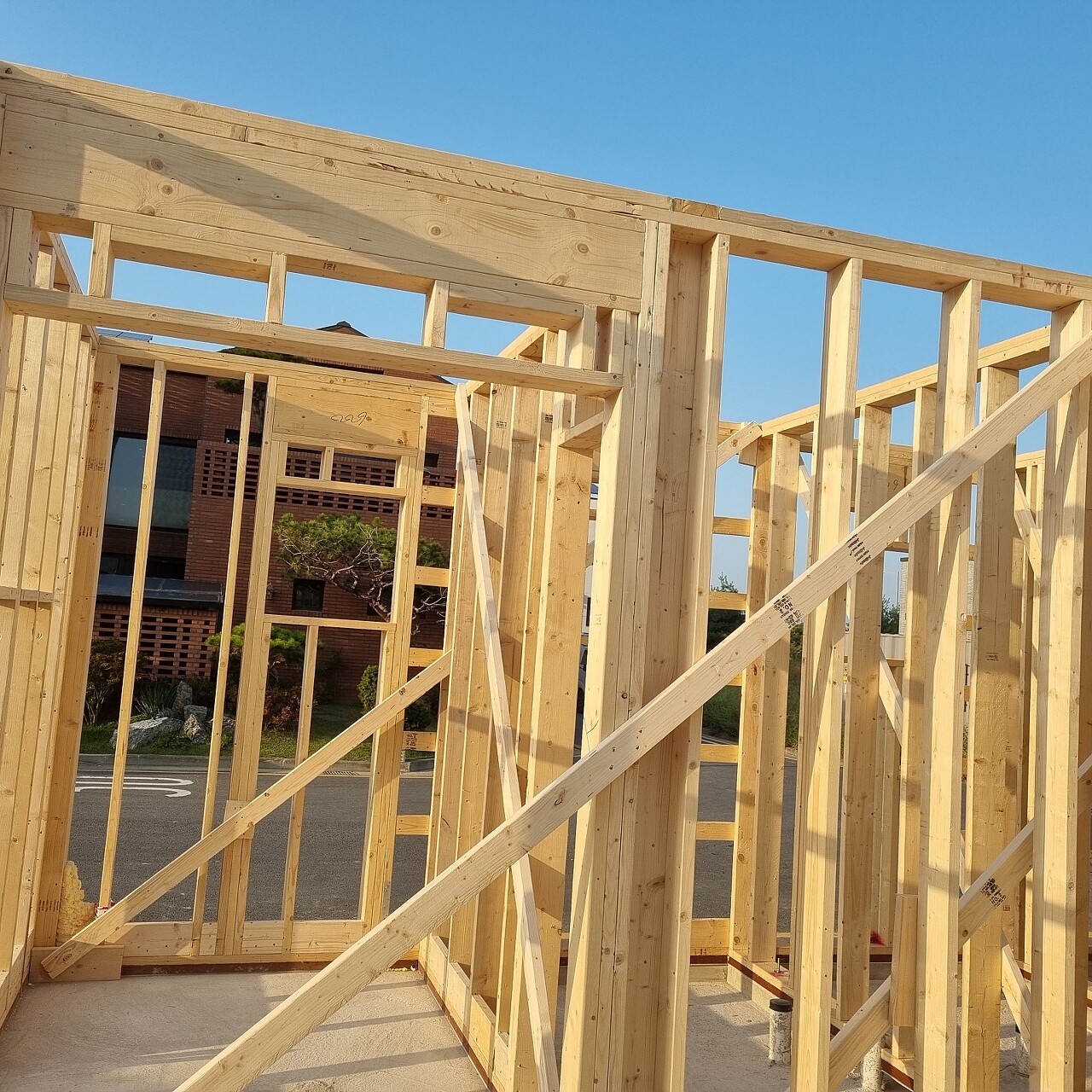

1층 벽체가 모두 제자리에 얹혀지고 가새작업 진행하였습니다.

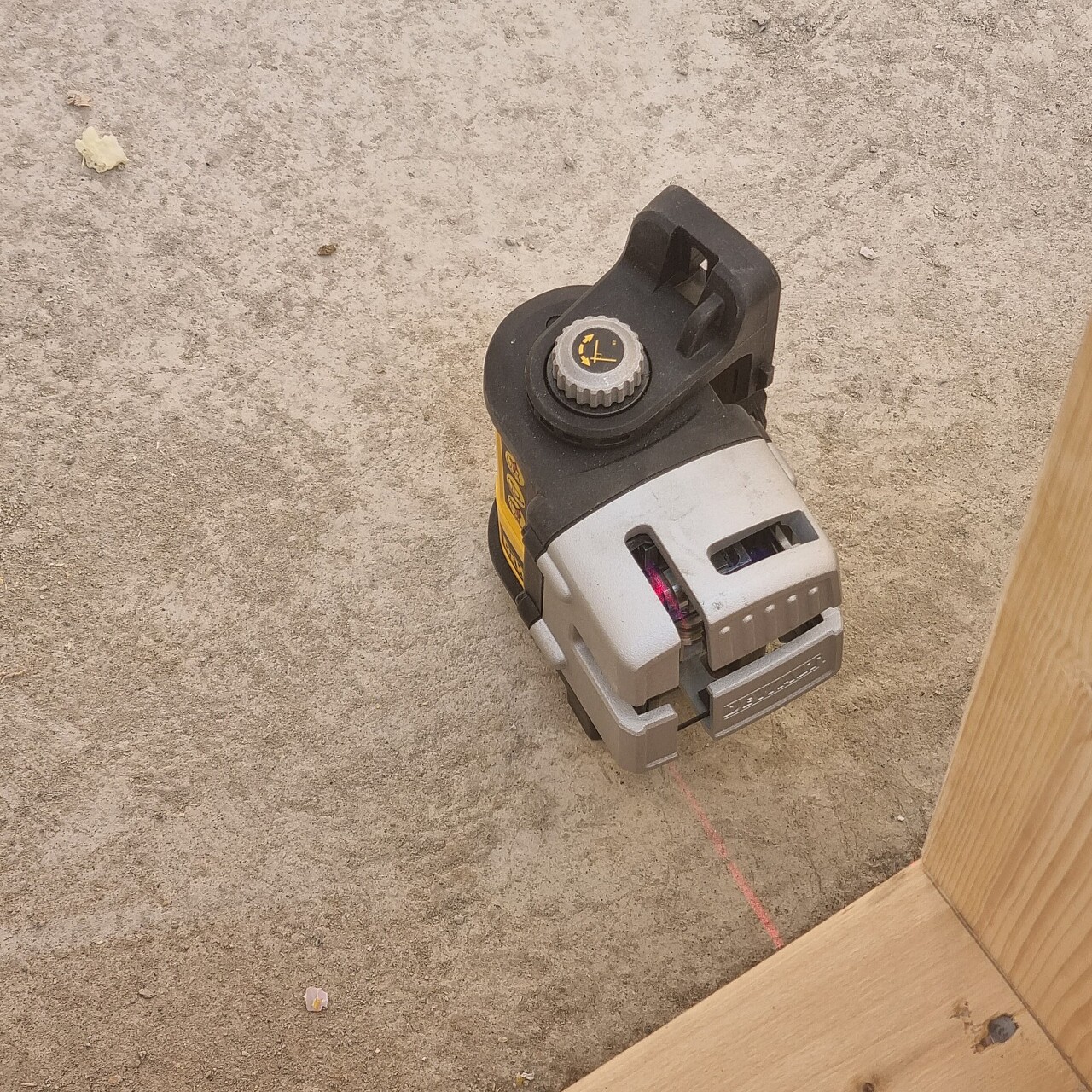

레이저 레벨기를 이용해 벽체의 수직을 확인하고,
구조재를 벽체의 대각 길에 맞게끔 재단 후 먼저 탑 플레이트, 더블 탑 플레이트에 고정시켜주고,
벽체의 수직을 맞추어 바텀 플레이트와 머드씰 , 그리고 스터드에 고정해줍니다 .

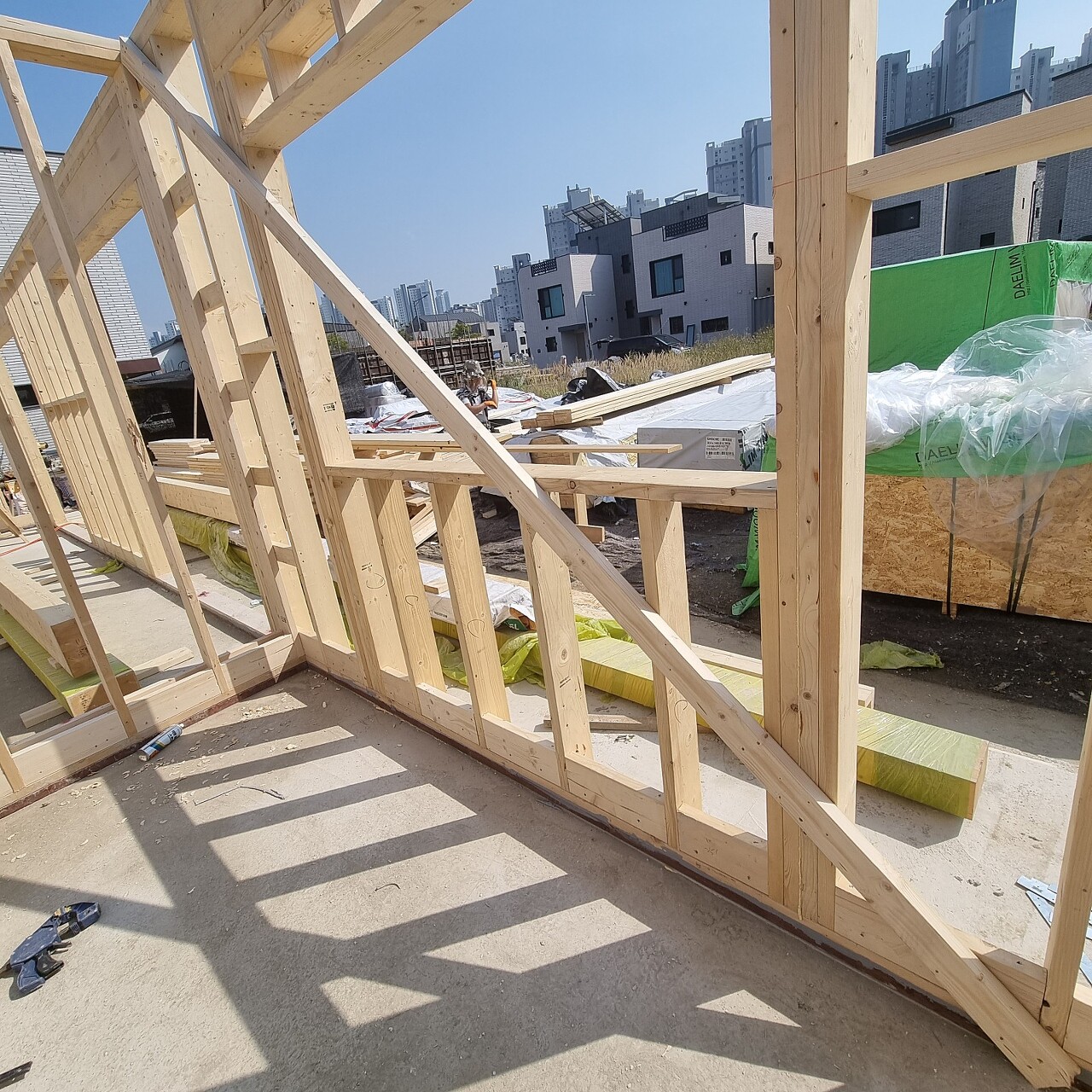

내벽체 사이에도 가새 시공합니다 .
벽체와 벽체 사이의 정확한 치수에 맞추어 ,고정해줍니다
가새(임시지지대)는 외벽 합판 시공이 모두 끝나기 전까지 유지합니다 .

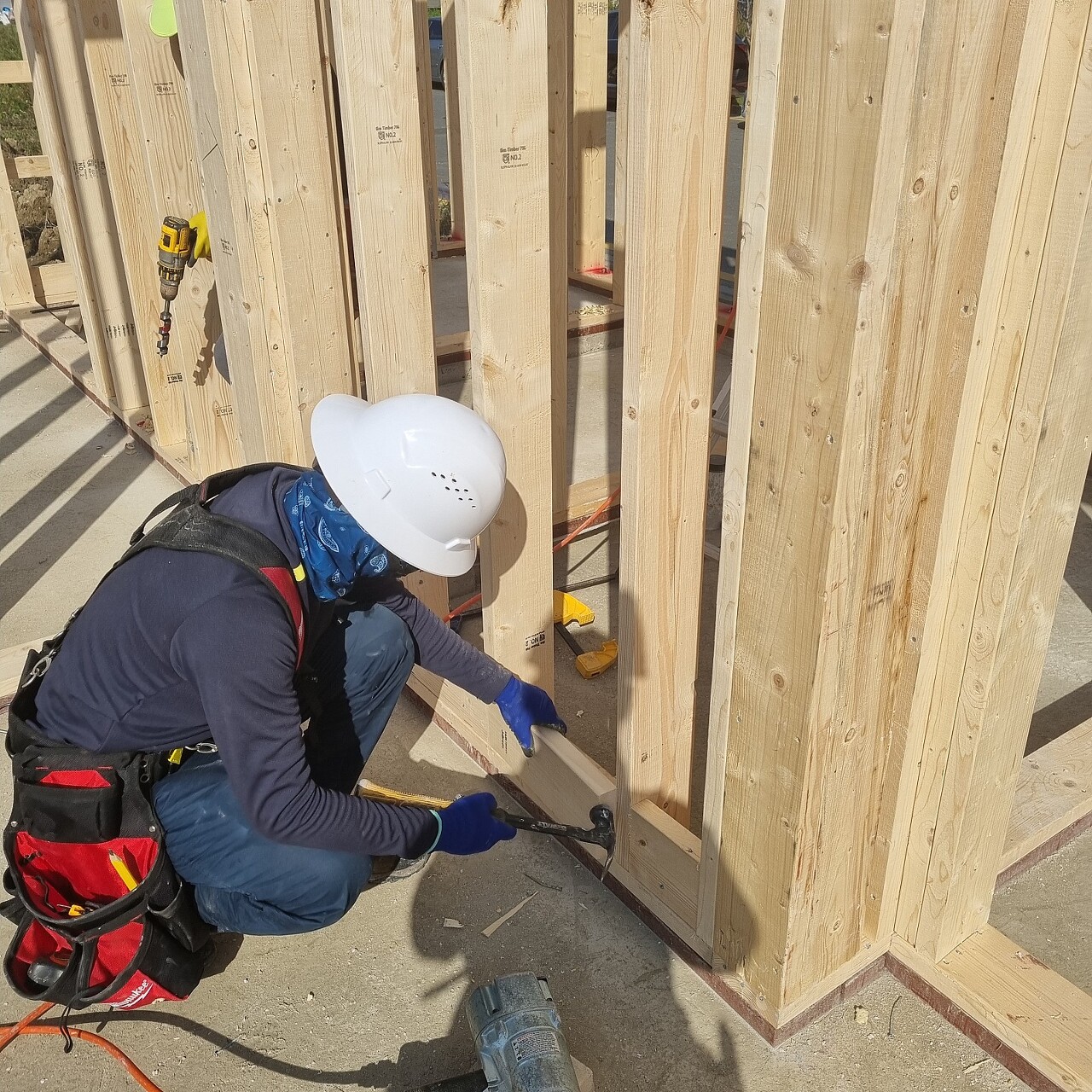

오늘도 재단에 열을 다하는 재경빌더님 입니다^^

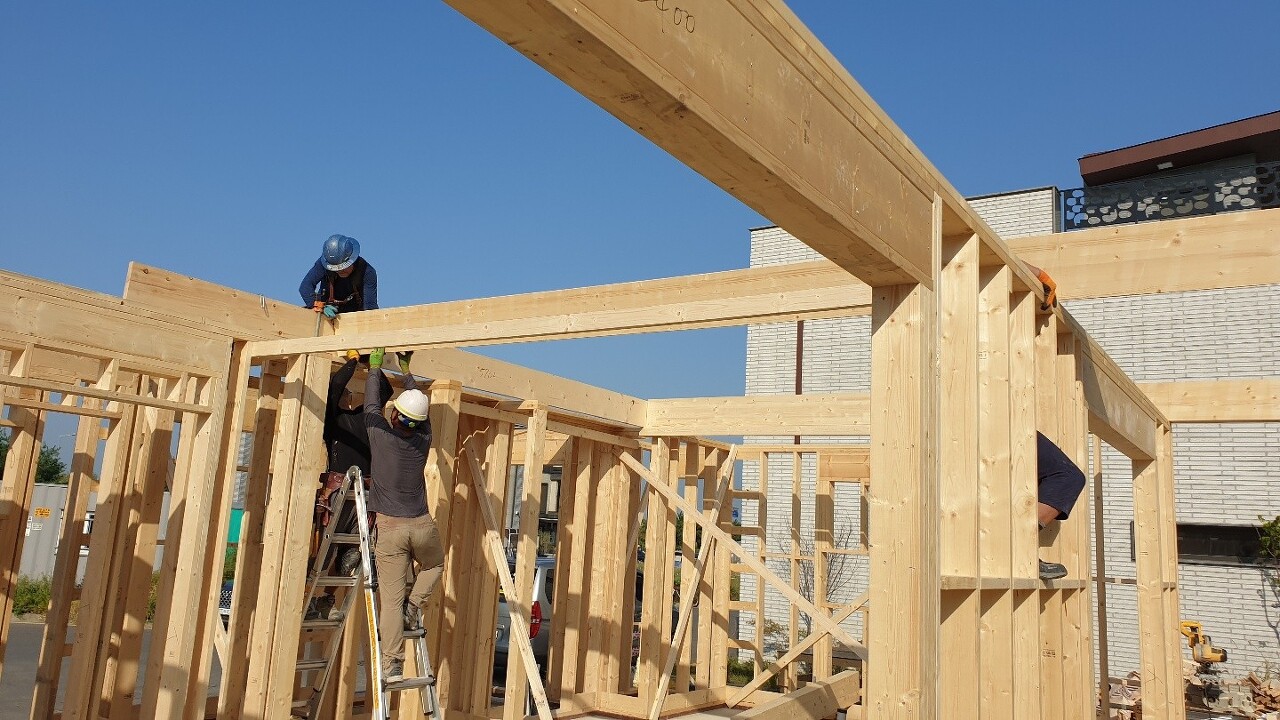

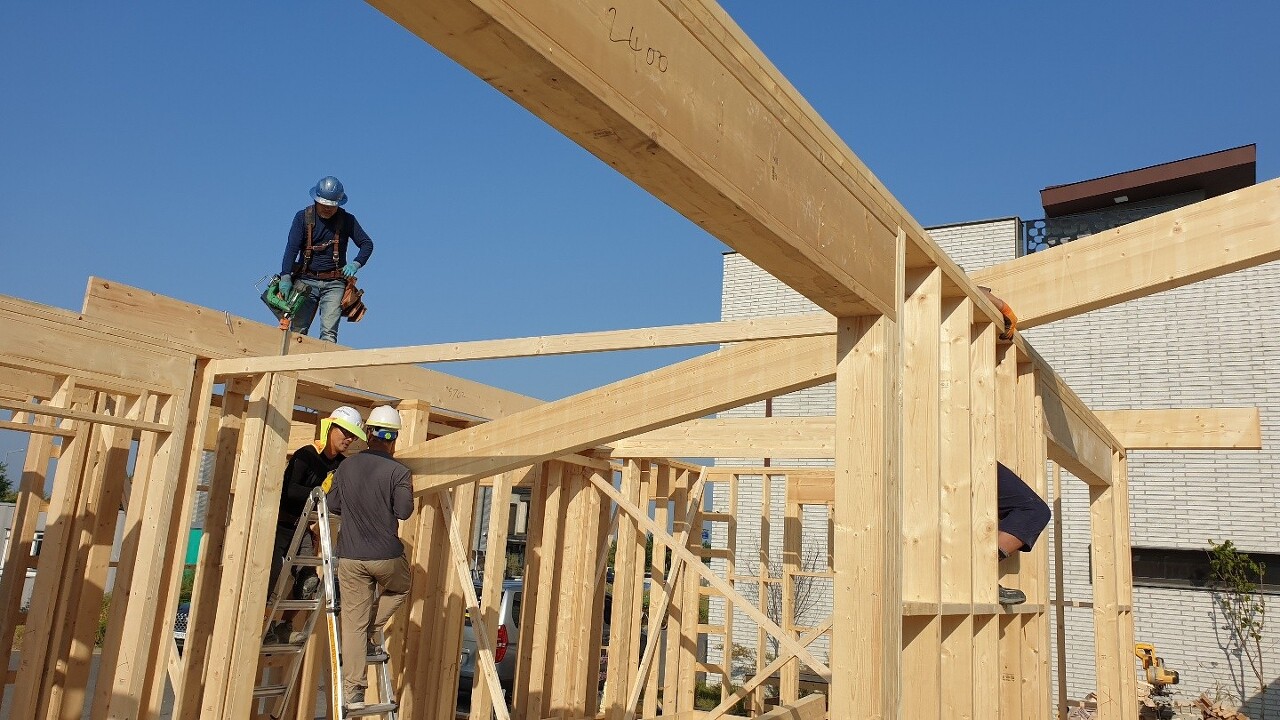

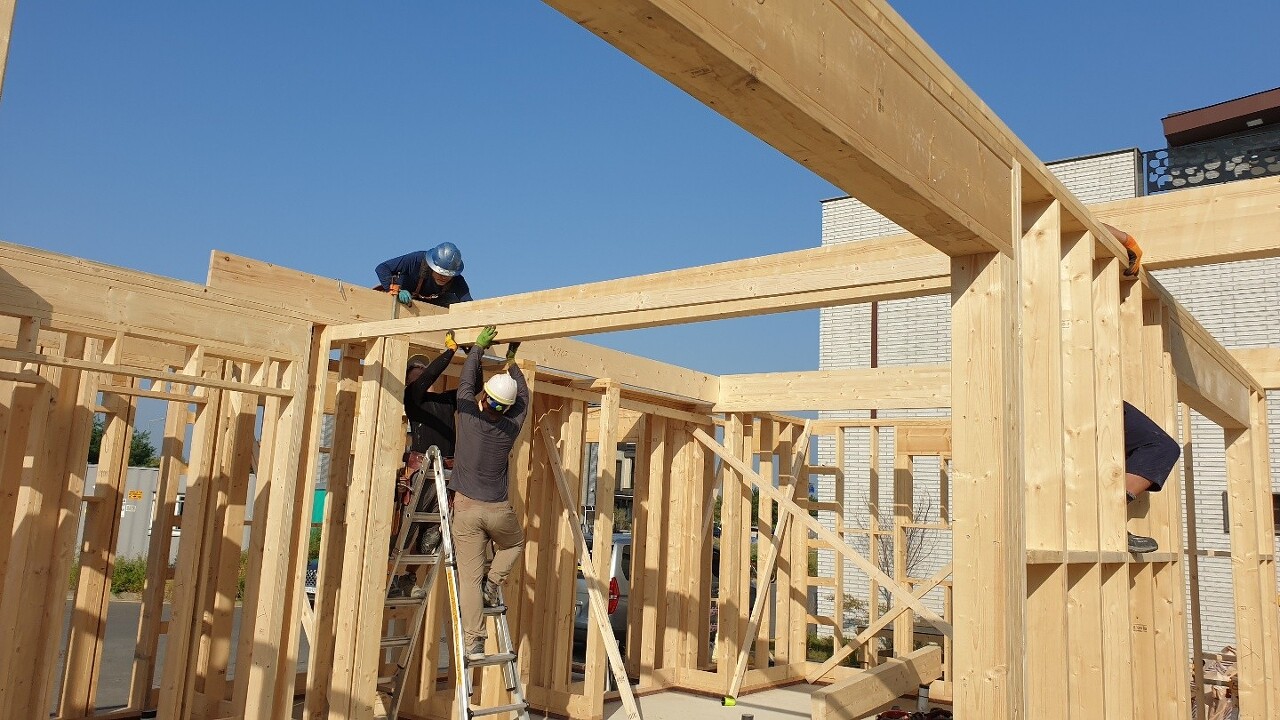

벽체조립과, 고정이 모두 끝난 후 글루램 시공합니다 .

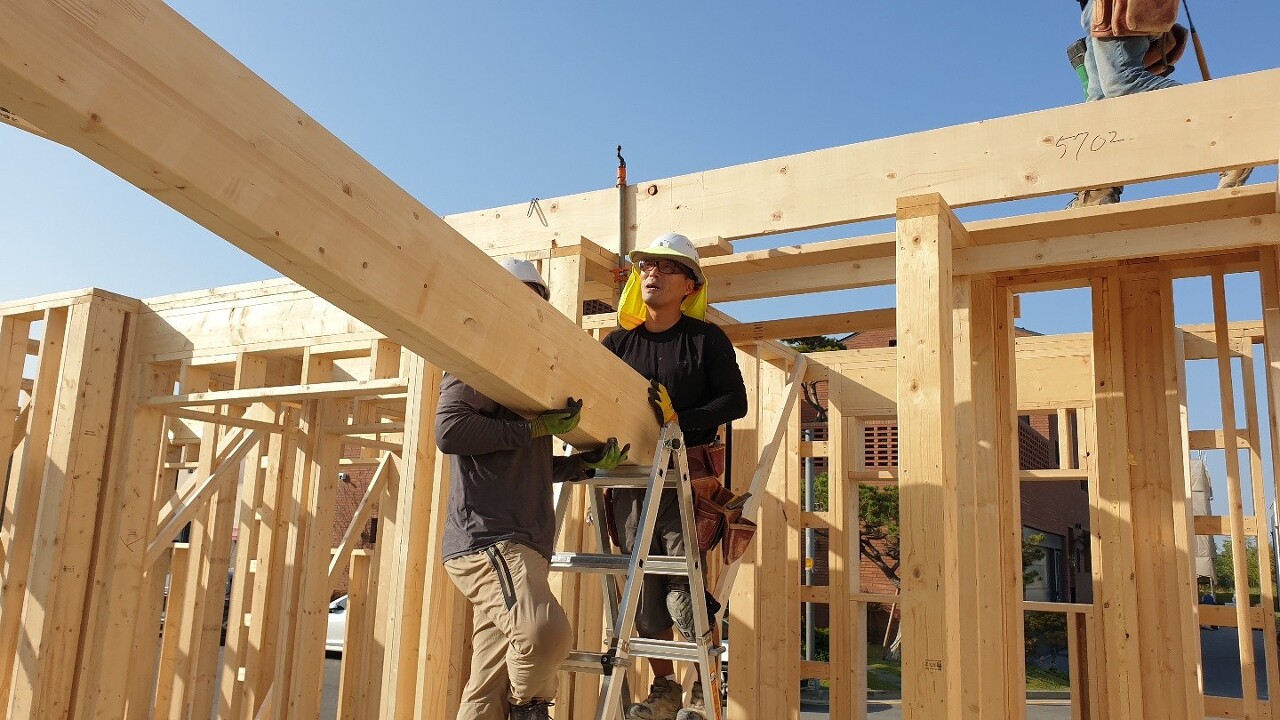

글루램이 무거워 팀원들 모두 힘을 다해 글루램을 옮깁니다^^
글루램이 위치하는 부분의 2층에는 벽체가 세워질 예정인데,
1층에는 그 하중을 받아주는 벽체가 없기 때문에 ,
공학목재인 글루램을 시공하여 구조적으로 보강해주었습니다 .
도면상의 정확한 치수를 확인하여 , 글루램 시공합니다 .

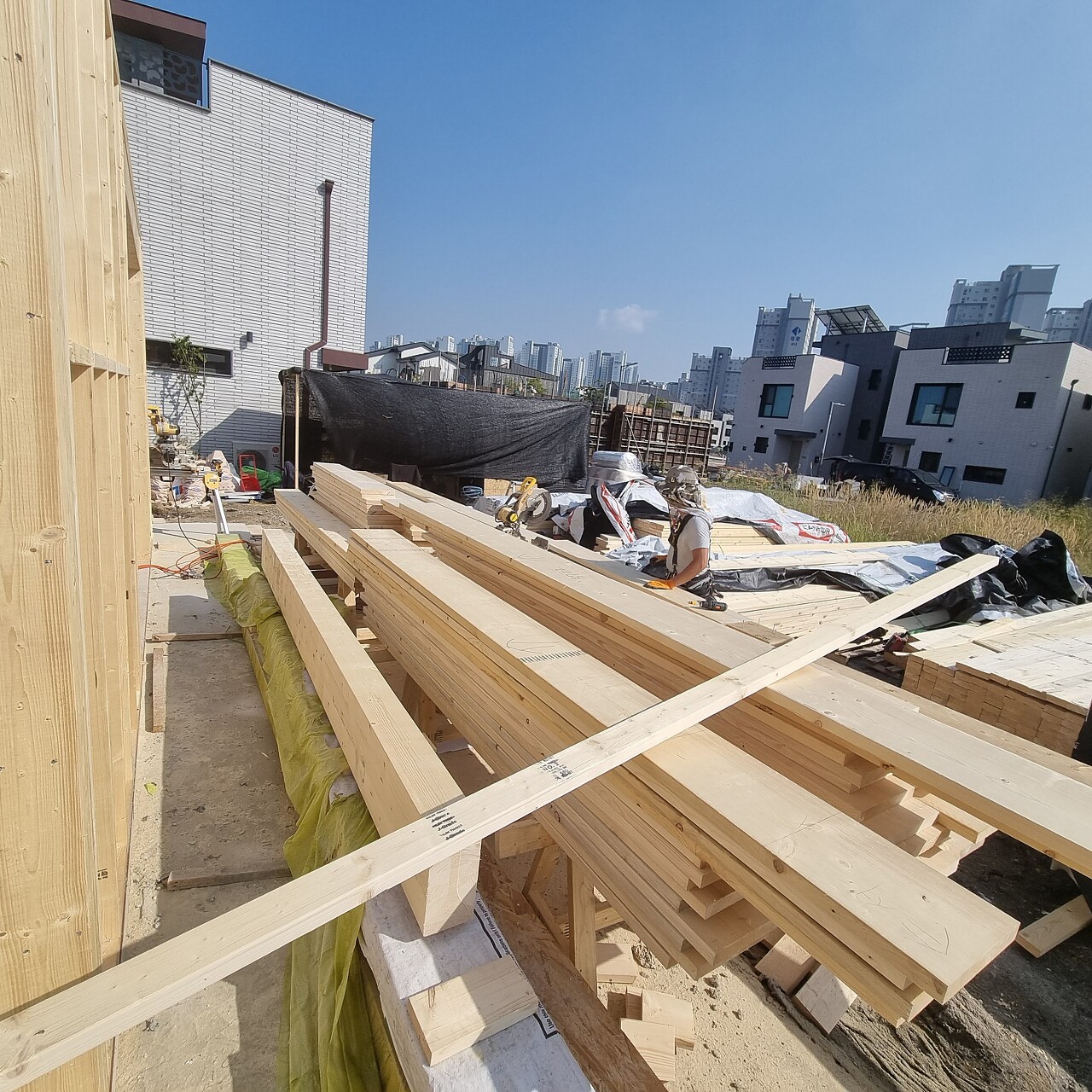

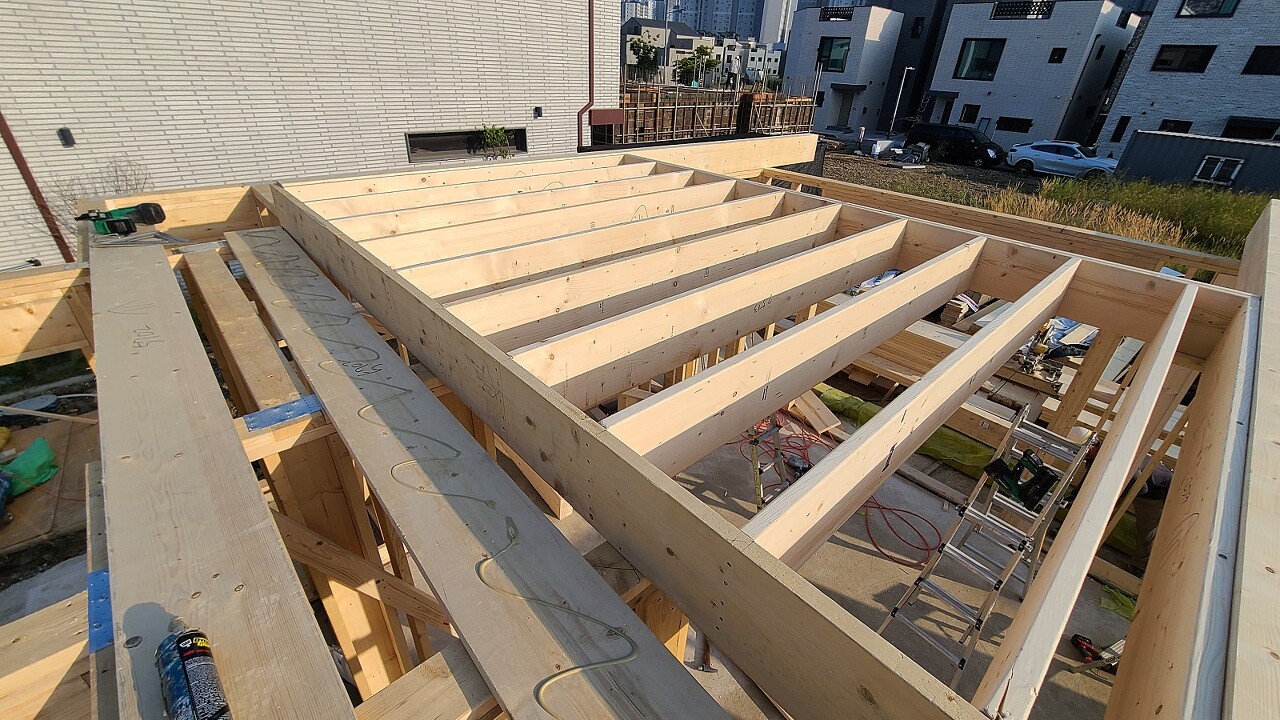

일부 장선도 시공하였습니다.
하중을 많이 받는 부분은 구조재를 3개를 겹쳐서 시공하였습니다 .
구조재를 겹쳐 시공할 때 글루를 발라서 시공하여 자재간의 결속력을 높여주었습니다.

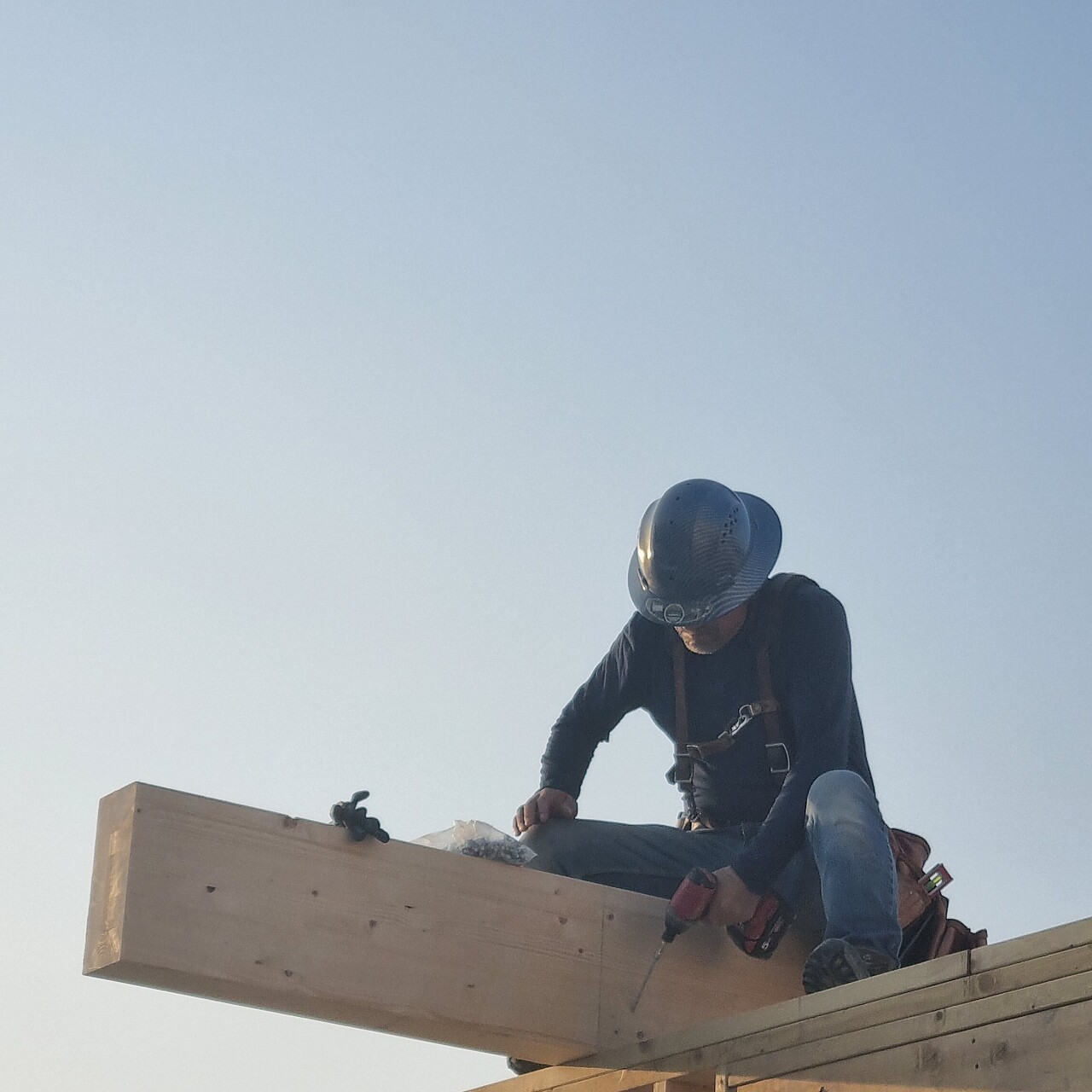

글루램은 150MM 델타피스로 견고하게 고정해주었습니다 .
글루램에 조이스트 행어 (JOIST HANGER) 철물시공도 하였습니다 .
장선이 벽체 위에서 만나지 않을 경우 처짐이 발생할 수 있어, 철물로 강력하게 보강해주기 위함입니다 .

아래는 조이스트 행어 철물에 대한 자세한 설명입니다 .
- 출처 대림우드 -
정신없이 바쁜하루가 끝나고 청소후 주변정리로 하루를 마무리 합니다.
내리쬐는 가을햇빛에 팀원들 얼굴이 검붉게 변해가네요^^
열심히 일하고 있다는 증거가 아닐까 싶습니다.
오늘은 여기까지 입니다.
오늘도 고생하셨습니다.
감사합니다.!
