목조주택 시공완료현장/2107화성송산그린시티2 (6-4-6)87평

210813_금_[화성송산2]_2일차_머드실등_[수호천사하우징][목조주택][전원주택]

by 수호천사하우징 2021. 8. 13.

□ 날씨 : 흐림

□ 근무자

- 팀 장 : 김성현

- 부팀장 : 서종문

- 팀 원 : 김혁진, 서원교(백신접종휴무), 오창훈

□ 금일품수(누계): 4품(9)

□ 금일 작업현황

- 머드실

- 기초수정

- 헤더제작

- 플레이트 재단 및 레이아웃

- 스터드재단

​□ 명일 예정작업

- 머드실

- 1층벽체

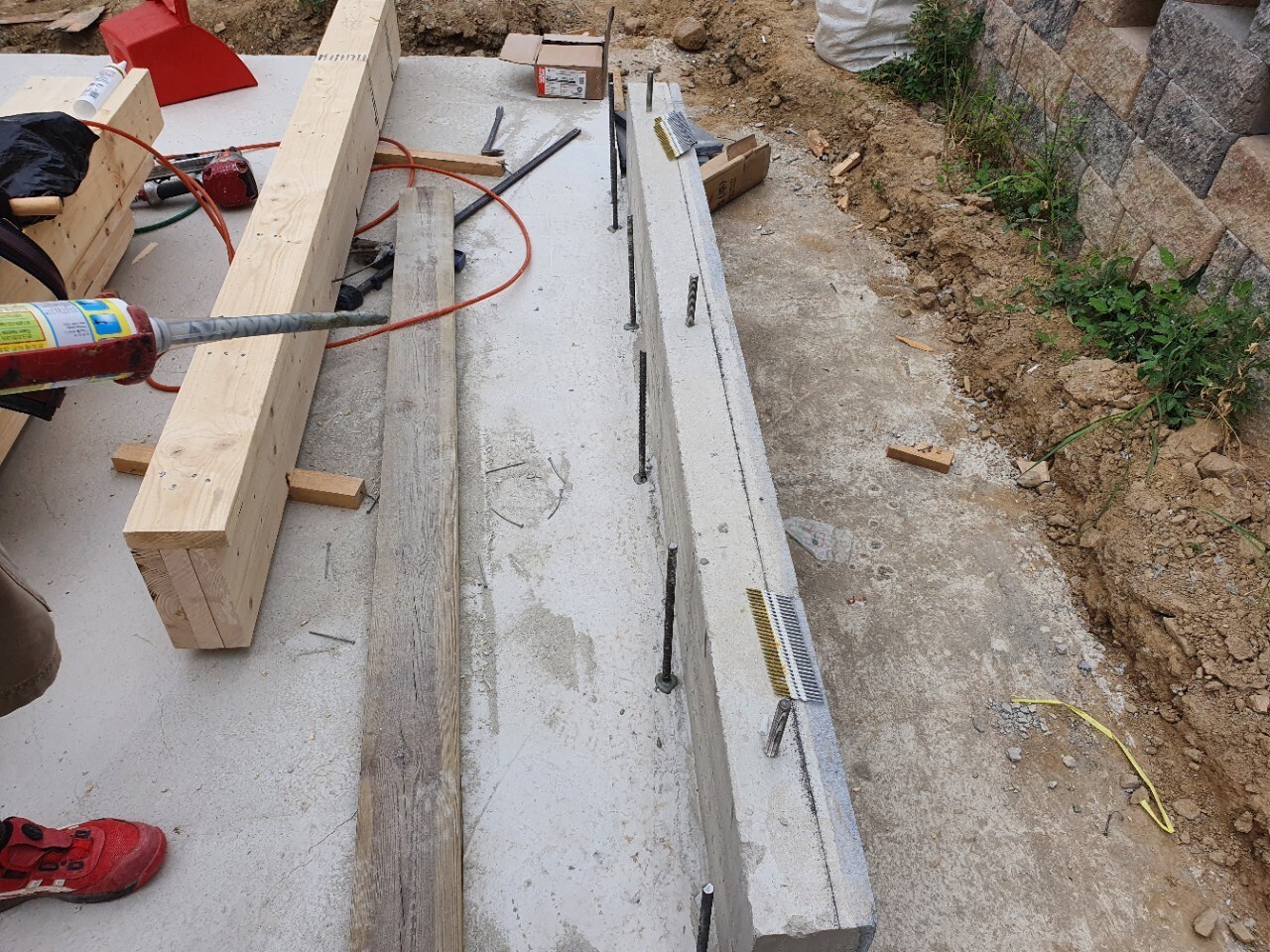

머드실을 재단하여 정위치 해두었습니다.

헤더도 재단 및 결속하여 제작하였습니다.

스터드 재단

기초에 오류가 있어 케미컬 앙카를 박고 거푸집을 제작후 무수축몰탈로 보완 하였습니다.

몰탈넣은후 사진을 빼먹었네요.

플레이트를 재단후 레이아웃하고 있습니다.

머드실은 6면을 오일스텐 칠 한후 앙카구멍을 뚫고 실실러를 부착하였습니다. 내일 폼으로 기밀후 고정예정입니다.
