날씨 : 햇빛이 강하게 내리쬐는 날
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 문성일 (8시간), 김용귀 (8시간), 이인재 (8시간), 이재경 (8시간)
지 원 : 팀장 이상민 (휴무)
금일품수 (누계) : 6품 (총 37.875품)
- 금일 작업현황
- 2층 토대 레이아웃 및 토대 시공
- 철물 시공
- 외부합판시공
- 헤더 및 코너 시공
- 2층 벽체시공
내일 예정작업
- 외부합판시공
- 2층 벽체시공
- 가새작업
- 장선 재단
화성 송산그린시티 안전하고 재미있게 집 짓기 6일차 입니다 .
오늘도 사진과 함께보시죠!
토요일 T&G 합판 시공까지 끝낸 후
2층 토대 및 벽체 레이아웃 후 머드씰 시공 진행하였습니다. 도면 치수와 잘 맞습니다.!
2층에서 레이아웃 및 토대 시공 하는 동안 1층에서는 철물작업 진행합니다.

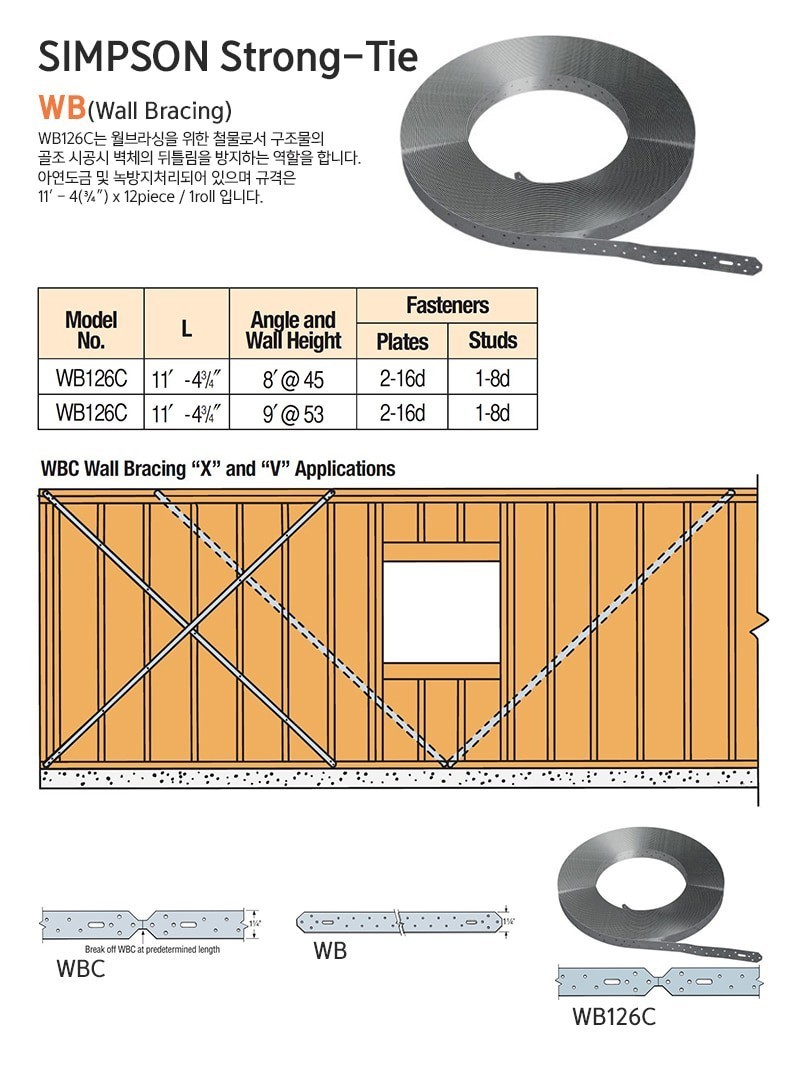

외벽에 전용 월 브레싱 철물(WB126C wall bracing) 시공 진행하였습니다.
벽체의 뒤틀림을 잡아주는 역할을 합니다 .
- 출처 : 대림우드
월 브레싱 철물 시공 후
LSTA30 - strap ties 연결철물 시공하였습니다.
1층 스터드와 1층의 탑플레이트와 더블탑 플레이트 , 2층의 머드씰과 바텀 플레이트 ,
스터드까지 하나로 엮어주는 역할을 합니다 .

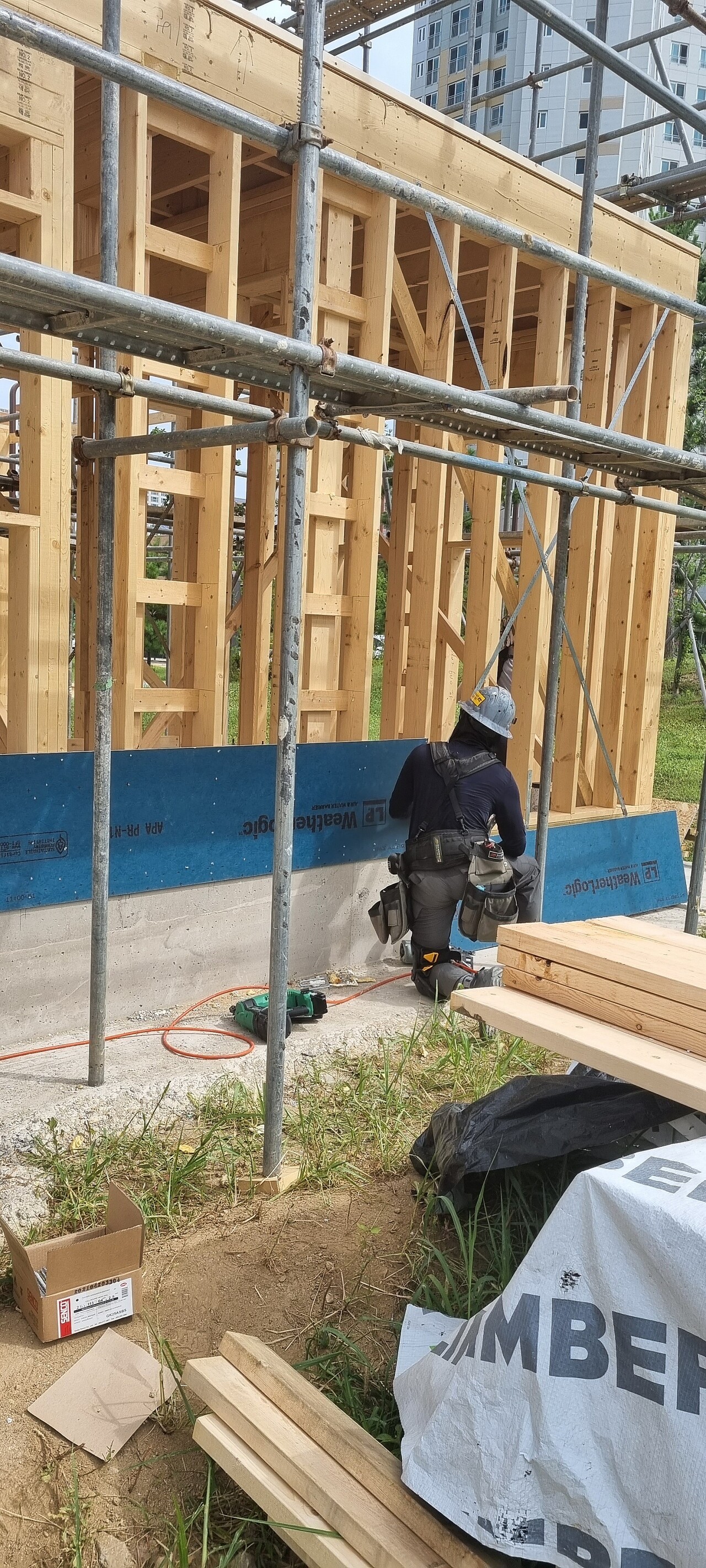

철물 시공 완료 후 외부합판 시공합니다.
기준이 되는 라인을 잡아주고 잡은 라인에 먹을 튀기고 , 그 기준 먹에서 일정한 높이로 합판 시공 시작합니다
우선 합판을 길게 켜서 기단부 부분에 돌려줍니다 .
이렇게 기단부 먼저 시공하는 이유는
저희 팀은 합판을 세로로 시공하는데 , 1층의 합판과 2층의 합판이 만나는 부분이
림 조이스트에서 만나게 해주기 위함 입니다 .
1층과 2층의 합판이 림조이스트에서 만나게 해주어 ,
1층 벽체와 2층 벽체의 일체화 효과를 줄수 있습니다 .
오늘 외부합판 시공에는 워더로직 방수보드 시공하였습니다 .
아래는 오늘 시공에 쓰인 '웨더로직'에 대한 자세한 설명입니다
- 출처 : 대림우드
2층 벽체에 들어갈 코너와 헤더도 제작합니다.
외부벽체에 들어갈 헤더는 2x6 ,2x10 목재를 이용하여 기본 뼈대를 만들고
중간에 EPS 단열재와 우레탄 폼을 충진하여 단열해줍니다.
스판이 긴 헤더는 중간에 처짐을 방지하기 위해
2X10 구조목 사이에 OSB 합판을 넣고 빔으로 제작하였습니다.
빔을 만들 때에 합판과 구조목 사이에 글루를 발라줍니다.
다시 2층으로 돌아와서.....
머드씰 시공 완료 후 팀장님께서 다시한번 도면치수 확인 후 플레이트 레이아웃을 진행하십니다.
벽체를 세우기 전 모든 밑 작업이 끝나고, 팀장님의 레이아웃에 맞추어 벽체 조립을 진행합니다 .
열심히 시공 후 2층 첫번째 벽체가 세워집니다^^
벽체가 세워진 후에 다음 양 옆의 벽체가 세워질 떄까지 넘어가지 않게끔 임시 가새를 대어주고
바로 도면 치수에 맞추어 벽체의 바텀 플레이트와 머드씰을 못으로 고정해줍니다
열심히 일을 하고 현장정리 및 청소 후 마무리합니다.
오늘은 여기까지 입니다. 오늘도 고생하셨습니다.
감사합니다!
[출처] 210719 월 [ 화성 송산 ] 6일차 2층토대 레이아웃 및 토대시공, 철물시공, 2벽체시공, 외부합판시공 등 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 수호천사하우징
