목조주택 시공완료현장/2103 제천봉양 65평
210601 화 [제천 봉양] 추가 시공 2일차 외부 데크 시공, 내부 인테리어 준비 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스]
by 수호천사하우징
2021. 6. 2.
날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 강영삼(8시간)
예비팀장 : 이상민(8시간)
팀 원 : 정태영(8시간), 최용모(8시간)
금일품수(누계) : 5품(총9품)
금일 작업현황
- 외부 데크 시공
- 내부 인테리어 준비 작업
- 걸레받이 시공
내일 예정작업
- 외부 데크 시공
- 내부 인테리어 시공
어느덧 6월이 찾아왔습니다.
제천 봉양 추가 시공 2일차 입니다.^^
1층과 2층 걸레받이 시공과
내부 인테리어에 사용 될 라디에타파인
샌딩과 칠 작업이 진행 되었습니다.

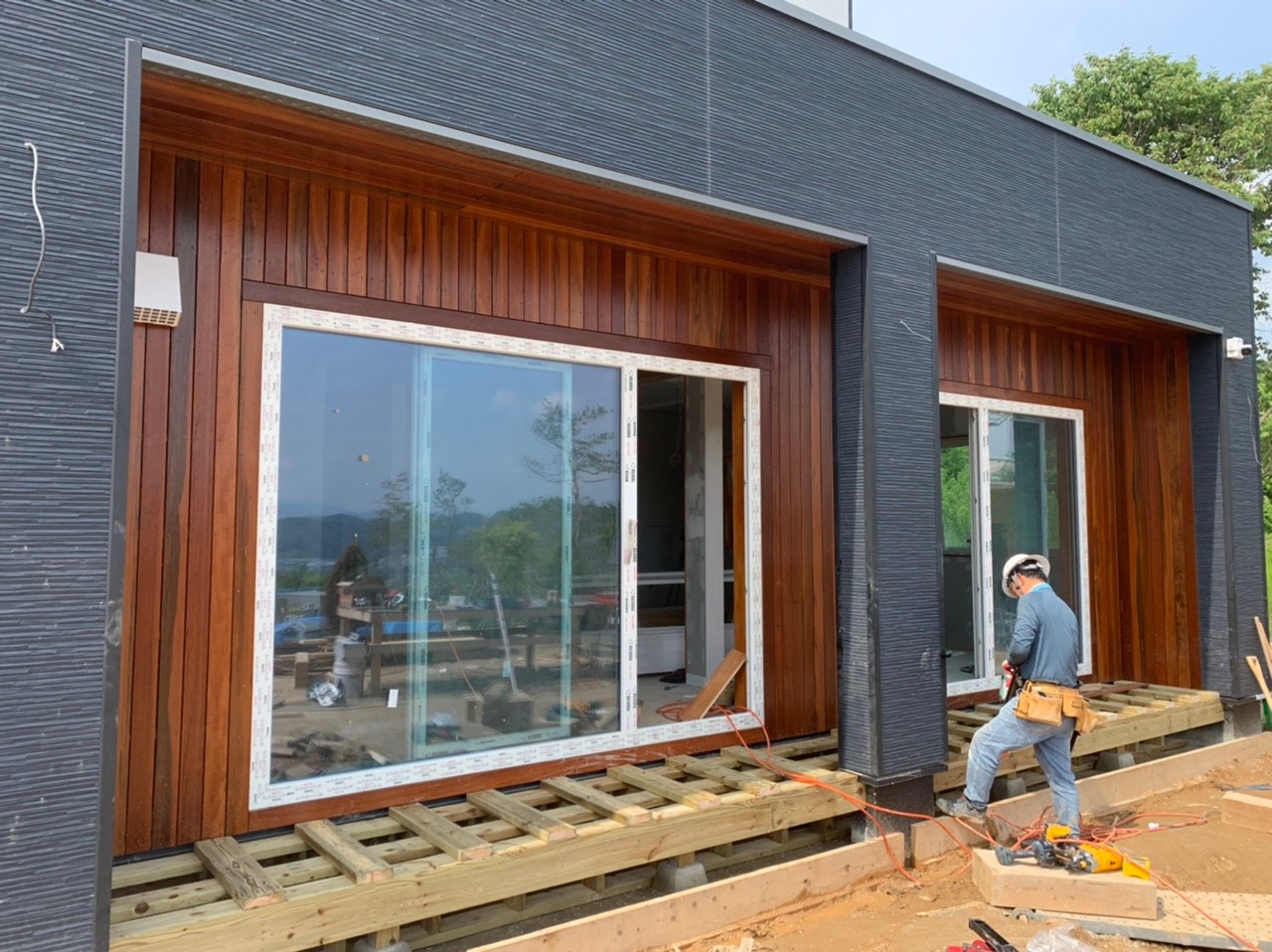

외부에서는 데크 시공을 위해
골조 작업이 진행 되었습니다.
데크 시공시 세트앙카와
방부목 전용 연결 철물과 전용 못을 사용하여 시공 하였습니다.
팀장님께서 데크 기둥과 보 연결부분
델타피스로 단단히 고정 해주셨습니다.
데크 골조 작업이 마무리 되었습니다.
데크마루판은 방킬라이로 시공 될 예정 입니다.
데크가 완성된 모습이 기대가 되네요.^^
[출처] 210601 화 [제천 봉양] 추가 시공 2일차 외부 데크 시공, 내부 인테리어 준비 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
수호천사하우징 : 네이버 카페
고단열 목조주택 전문시공은 수호천사하우징에서~~~
cafe.naver.com
210606 일 [제천 봉양] 추가 시공 7일차 기타 마감 작업, 현장 정리[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.06.07 |
210605 토 [제천 봉양] 추가 시공 6일차 내부 인테리어 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.06.05 |
210604 금 [제천 봉양] 추가 시공 5일차 내부 인테리어 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.06.05 |
210603 목 [제천 봉양] 추가 시공 4일차 내부 인테리어 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.06.04 |
210602 수 [제천 봉양] 추가 시공 3일차 외부 데크 시공, 내부 인테리어 시공[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.06.02 |
210531 월 [제천 봉양] 추가 시공 1일차 계단 마감재, 석고보드 샌딩, 외부 데크 기초, 내부 인테리어 준비 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.31 |
210527 목 [제천 봉양] 55일차 계단 마감재, 석고보드 퍼티 및 샌딩, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.27 |
210526 수 [제천 봉양] 54일차 계단 마감재, 석고보드 퍼티 및 샌딩, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.27 |
210524 월 [제천 봉양] 53일차 계단 마감재, 석고보드 퍼티 및 샌딩, 잼보드 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.25 |
210523 일 제천 봉양] 52일차 계단 마감재, 잼보드 시공, 석고보드 퍼티, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.24 |
댓글
