□ 날씨 : 흐리다 비
□ 근무자
- 팀 장 : 김성현
- 부팀장 : 서종문
- 팀 원 : 김혁진, 서원교, 권재홍, 김성수
□ 금일품수(누계): 6품(41)
□ 금일 작업현황
- 벽체결속
- 포니월
- 천장장선
- 개구부 만들기
- 서까래 가공

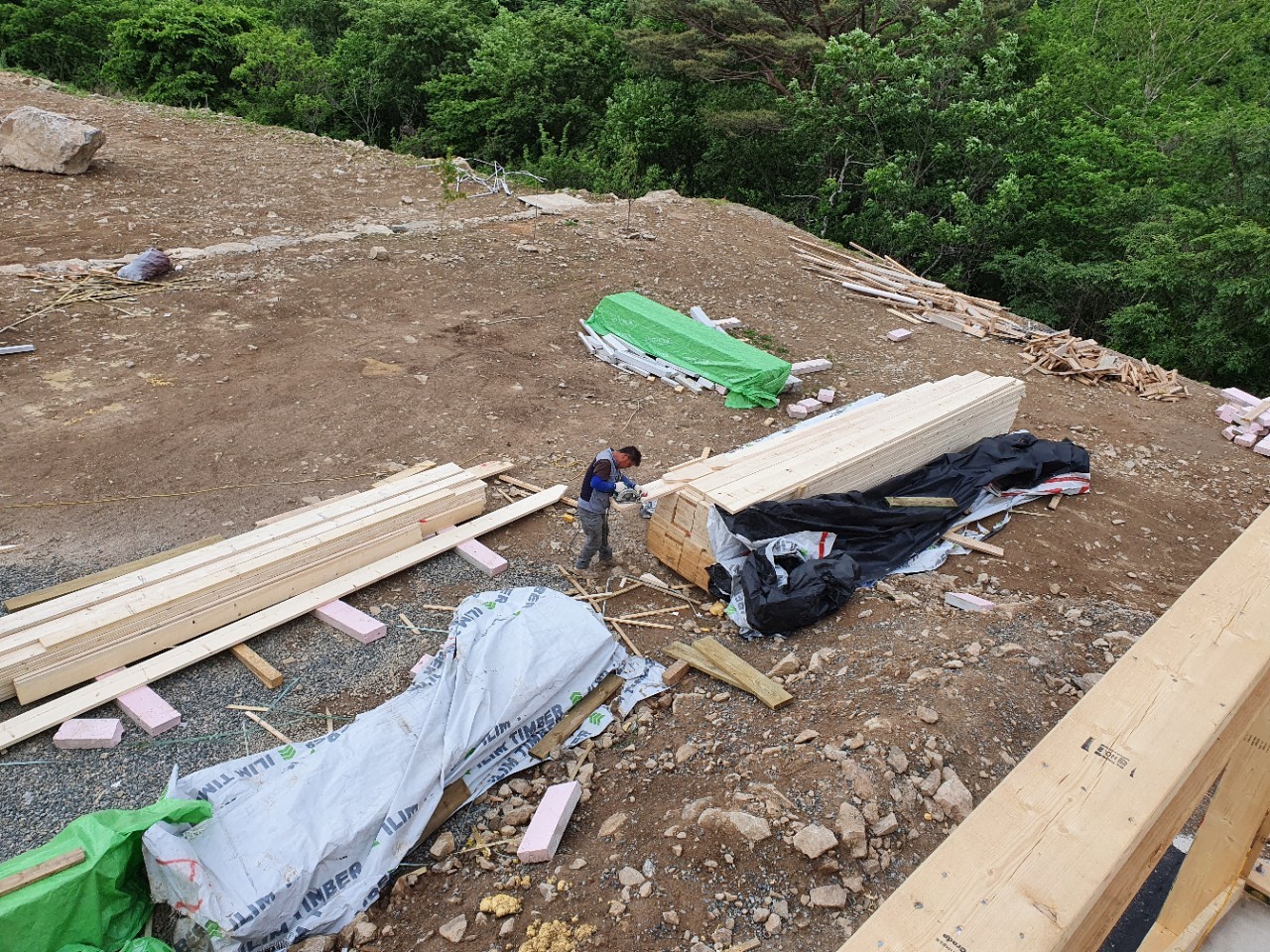

- 비보양
□ 명일 예정작업
- 서까래 가공
- 장선 블로킹
- 개구부 만들기
- 포니월
잔뜩 흐린 날씨에 덥진 않았으나 마칠때즘 비가 또 솓아지네요. ㅠㅠ

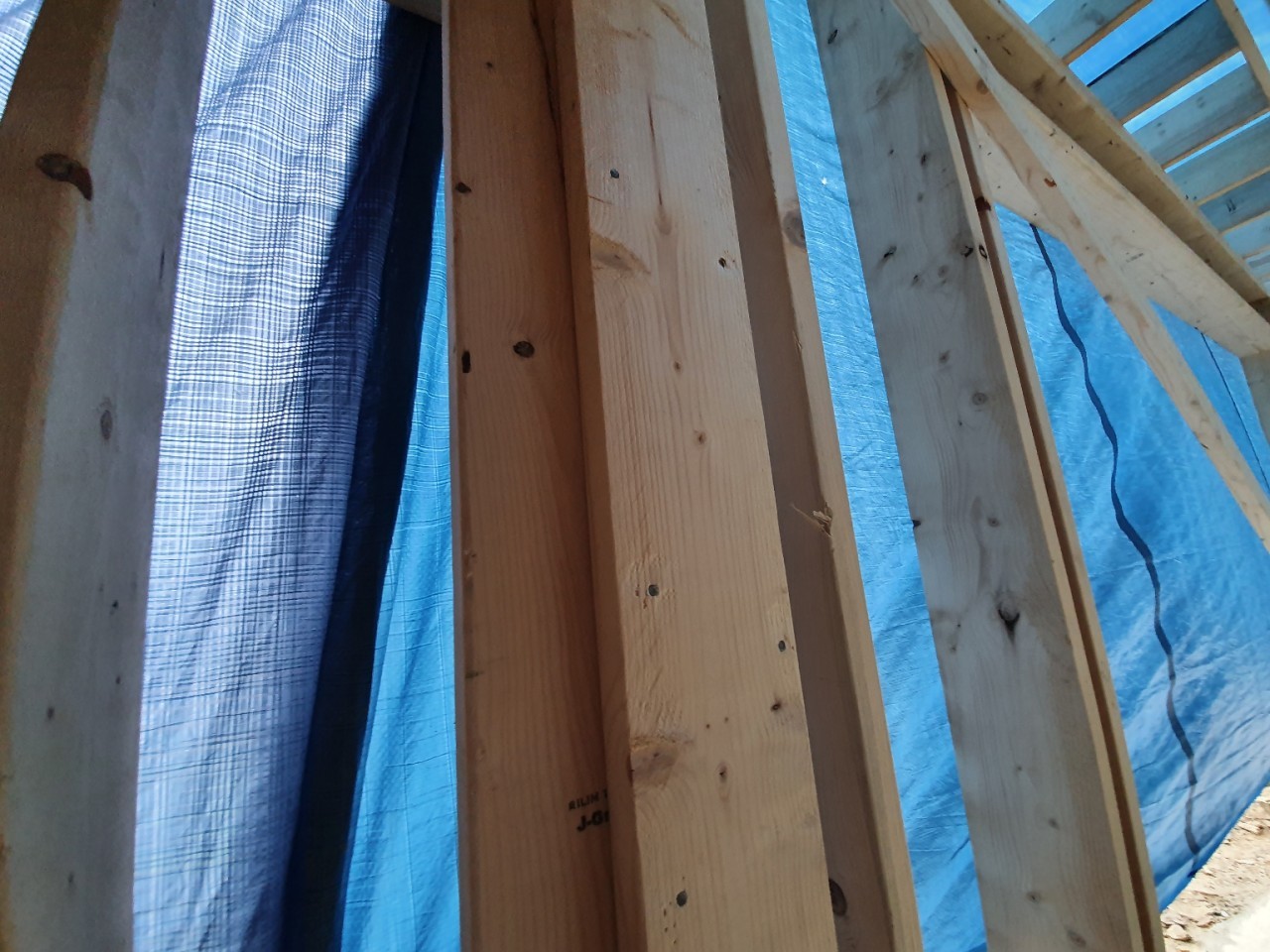

벽체간 결속을 견고히 해줍니다.
바늘로 꿔메듯...

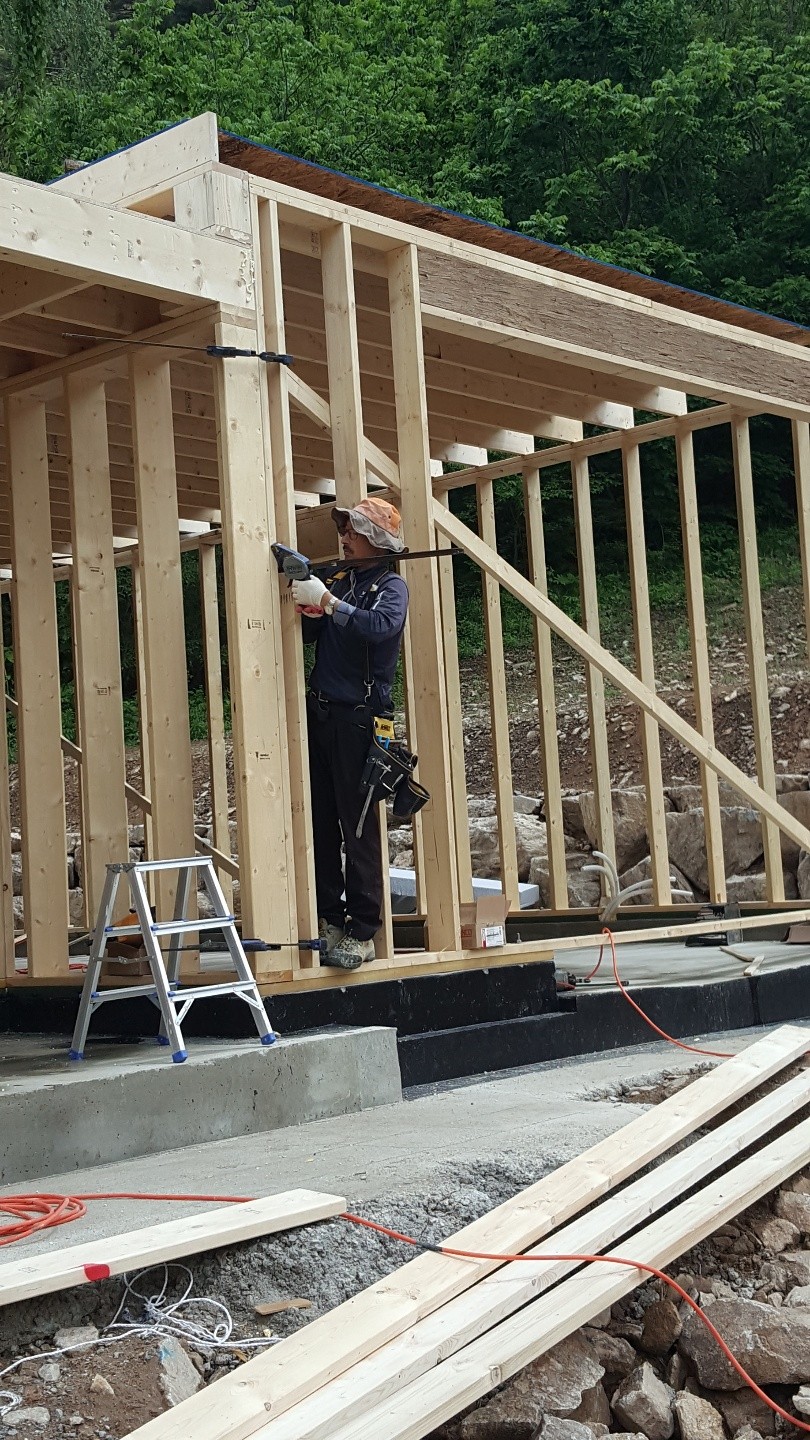

포니월을 세우고...

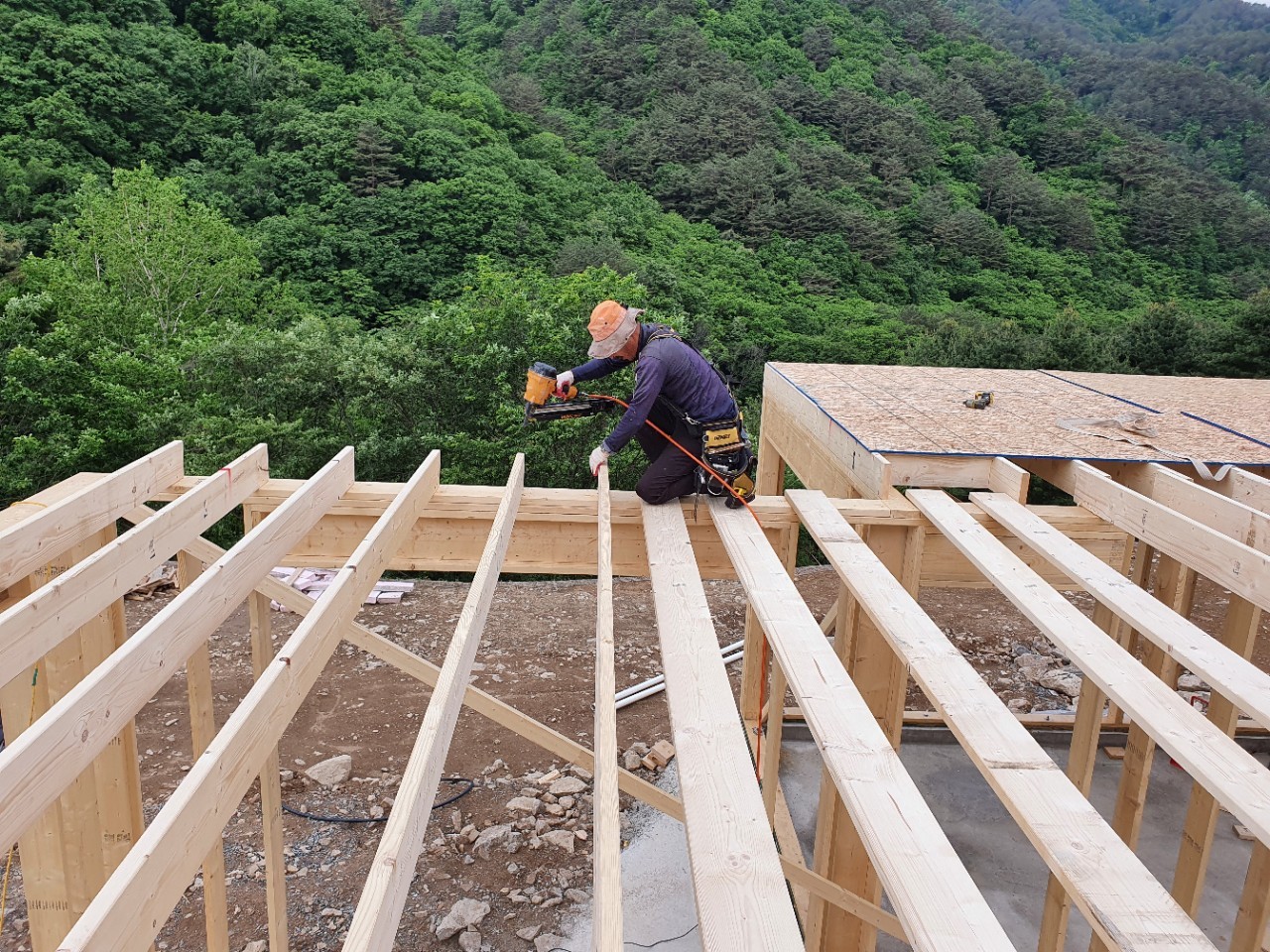

천장장선도 시공합니다.
개구부도 제대로 만들어 주고요.

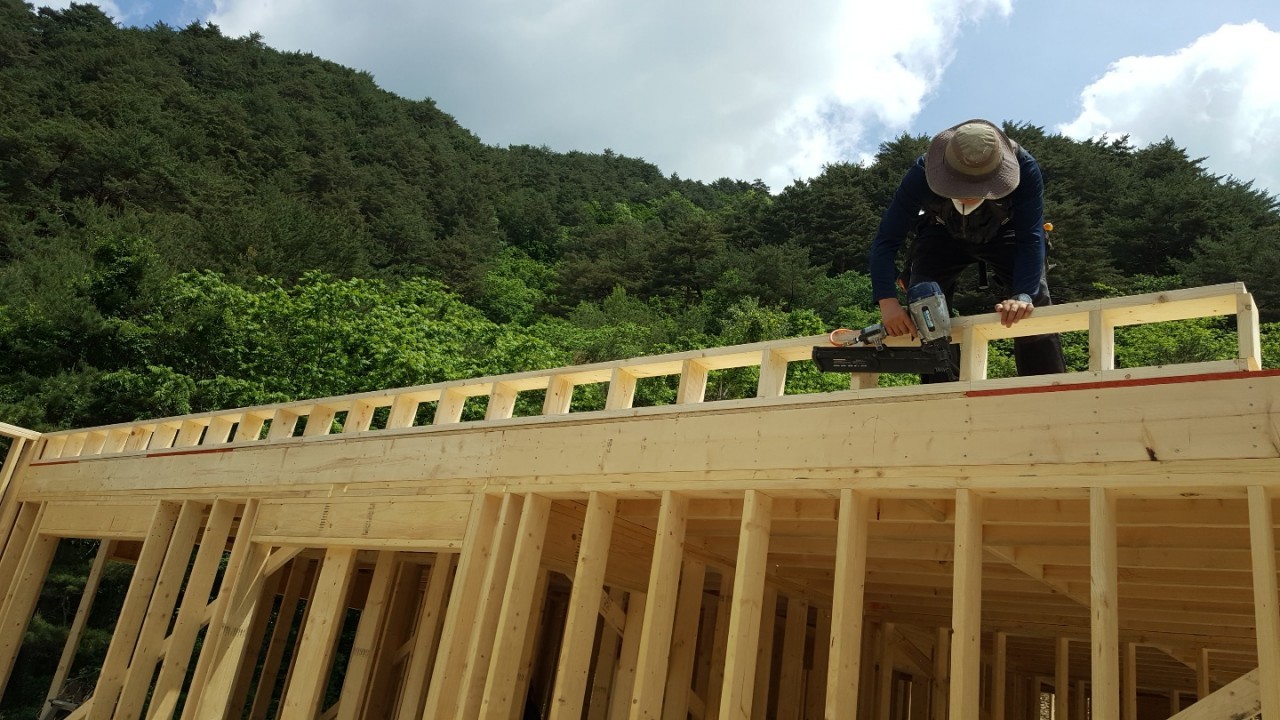

이제 지붕작업도 카운트 들어갑니다. 서까래 가공중
마칠시간에 맞추어 비가 내리기 시작하네요.
'목조주택 시공완료현장 > 2105 인제기린 86평' 카테고리의 다른 글
210603_목_[인제기린]_12일차_서브페이샤_[수호천사하우징 ][목조주택 ][전원주택] (0) | 2021.06.03 |
---|---|
210602_수_[인제기린]_11일차_블로킹, 도머골조_[수호천사하우징][목조주택][전원주택] (0) | 2021.06.02 |
210601_화_[인제기린]_10일차_서까래_[수호천사하우징 ][목조주택][전원주택] (0) | 2021.06.01 |
210531_월_[인제기린]_8일차_서까래_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.31 |
210530_일_[인제기린]_7일차_서까래_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.31 |
210526_수_[인제기린]_6일차_장선, 블로킹, 바닥합판_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.27 |
210524_월_[인제기린 ]_5일차_벽체골조, 장선_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.25 |
210523_일_[인제기린]_4일차_벽체골조_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.24 |
210522_토_[인제기린]_3일차_벽체조립_[수호천사하우징][목조주택][전원주택] (0) | 2021.05.22 |
210519_수_[인제기린]_2일차_머드실_[수호천사하우징]_[전원주택]_[목조주택 ] (0) | 2021.05.20 |
댓글
