목조주택 시공완료현장/2103 제천봉양 65평
210521 금[제천 봉양] 51일차 계단 마감재 가공, 방킬라이 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스]
by 수호천사하우징
2021. 5. 22.
날씨 : 맑음
- 금일 근무자
팀 장 : 서태원 (8시간)
부팀장 : 강영삼(8시간)
예비팀장 : 이상민(8시간)
팀 원 : 정태영(8시간), 최용모(8시간)
금일품수(누계) : 5품(총267.4품)
금일 작업현황
- 계단 마감재
- 잼보드 시공
- 석고보드 퍼티
- 방킬라이 시공
- 기타 마감 작업
내일 예정작업
- 계단 마감재
- 기타 마감 작업
- 석고보드 퍼티
제천 봉양 51일차 입니다.^^
주말인 토요일도 제천 봉양 현장은
바쁜 하루를 보냈습니다.^^
주말을 맞아 건축주님도 함께 도와주셨습니다.

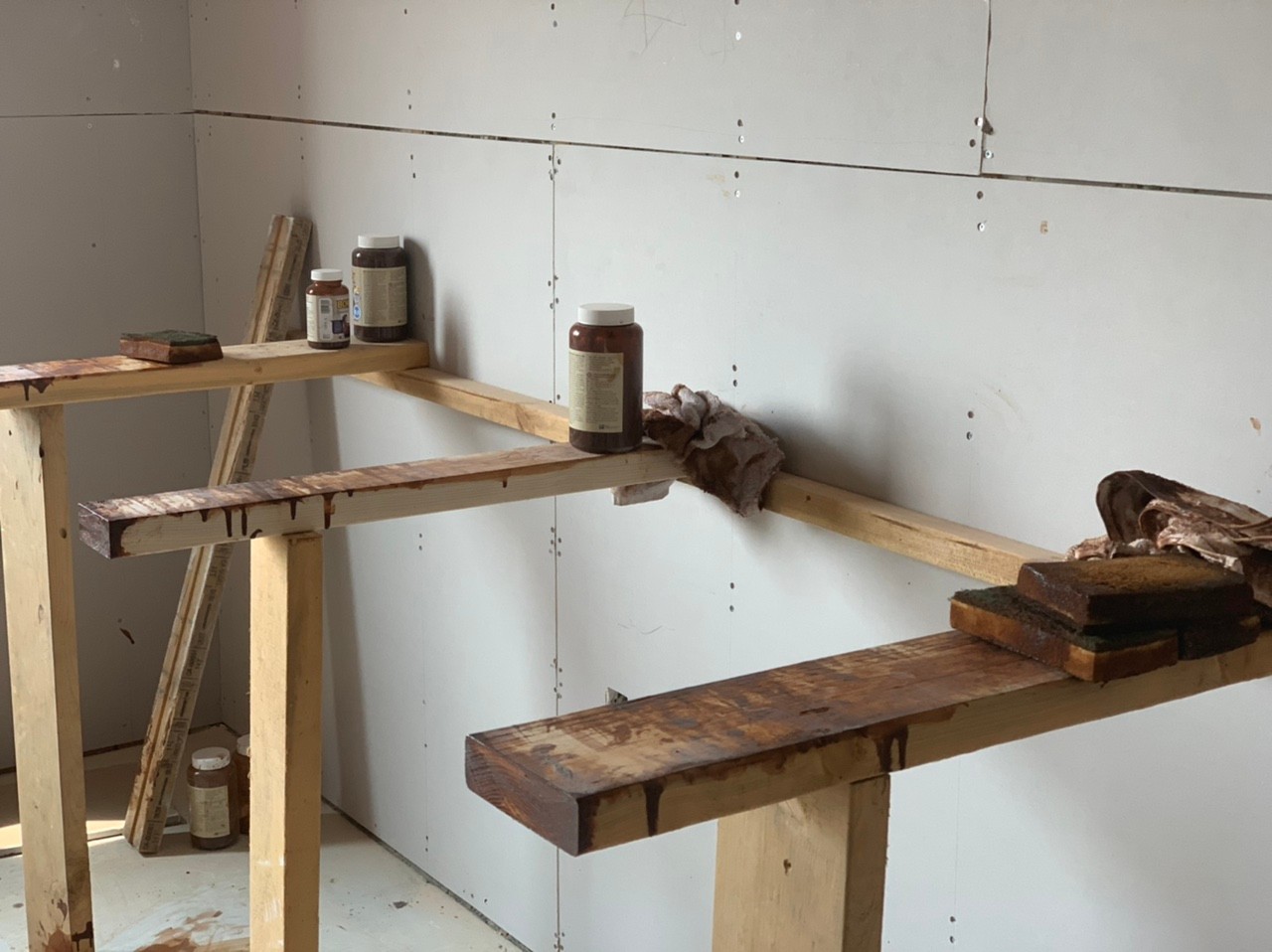

방킬라이 시공을 위해 재단 후
다시 한번 스테인 칠 해주었습니다.
현관문까지 방킬라이 시공이 마무리 되었습니다.

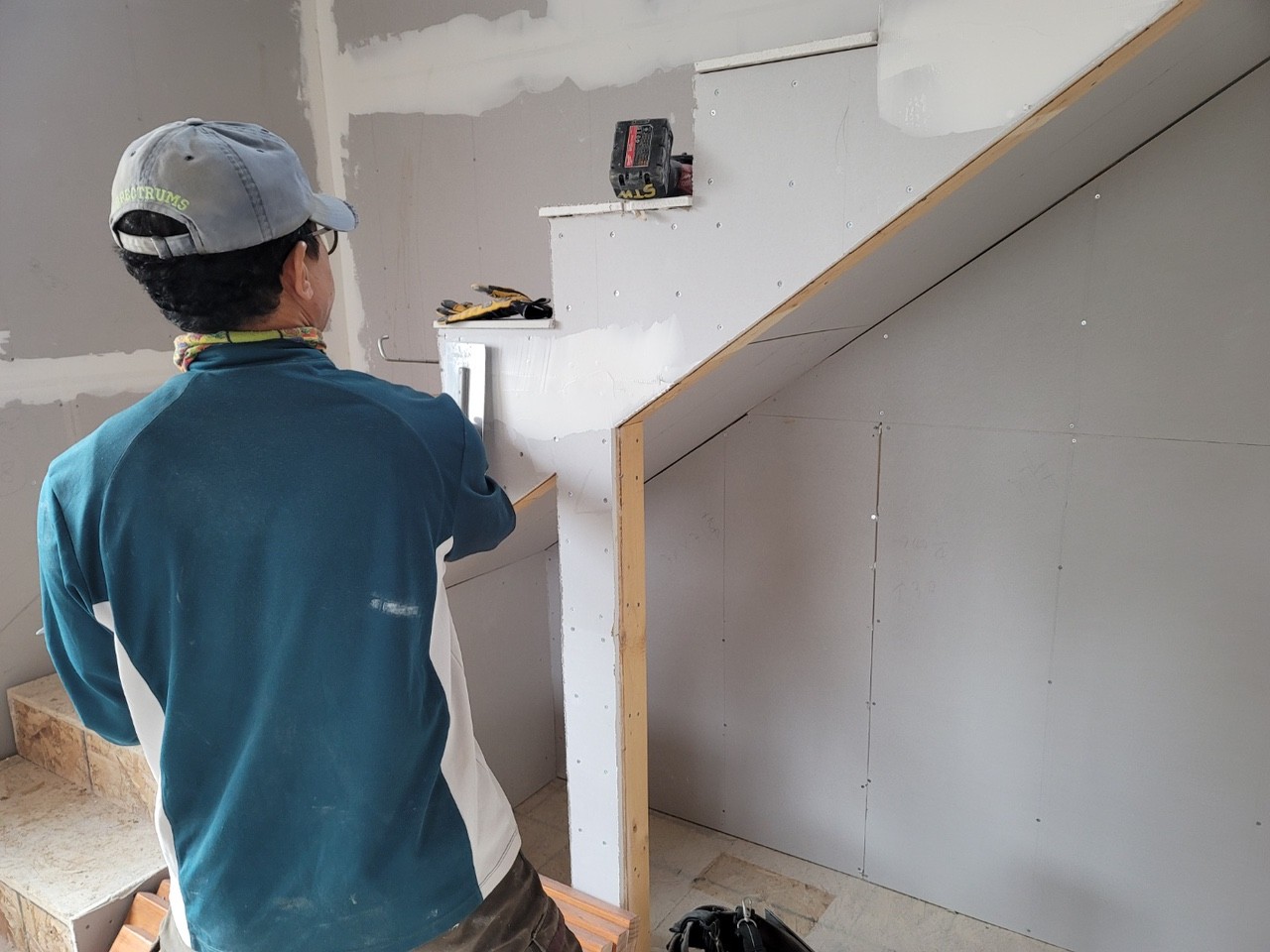

다락에 이어 2층 석고보드 퍼티 작업이 진행 되었습니다.
화이트 스테인으로 칠한 마감재 입니다.
팀장님께서 계단 마감재 시공 해주셨습니다.
계단 마감재 시공 시
목재용 '글루'을 발라준 후
전용 기리로 구멍을 뚤어 피스로 고정 합니다.
피스로 고정한 자리는 목심을 사용하여 마무리 합니다.
[출처] 210521 금[제천 봉양] 51일차 계단 마감재 가공, 방킬라이 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (수호천사하우징) | 작성자 vagabonder
수호천사하우징 : 네이버 카페
고단열 목조주택 전문시공은 수호천사하우징에서~~~
cafe.naver.com
210531 월 [제천 봉양] 추가 시공 1일차 계단 마감재, 석고보드 샌딩, 외부 데크 기초, 내부 인테리어 준비 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.31 |
210527 목 [제천 봉양] 55일차 계단 마감재, 석고보드 퍼티 및 샌딩, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.27 |
210526 수 [제천 봉양] 54일차 계단 마감재, 석고보드 퍼티 및 샌딩, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.27 |
210524 월 [제천 봉양] 53일차 계단 마감재, 석고보드 퍼티 및 샌딩, 잼보드 시공, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.25 |
210523 일 제천 봉양] 52일차 계단 마감재, 잼보드 시공, 석고보드 퍼티, 기타 마감 작업[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.24 |
210521 금[제천 봉양] 50일차 계단 마감재 가공, 잼보드 시공, 방킬라이 시공, 기타 마감 작업, 타일시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.21 |
210519 수[제천 봉양] 49일차 마감재 가공, 잼보드 시공, 문시공, 전기, 외부설비 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.19 |
210518 화[제천 봉양] 48일차 마감재 가공, 잼보드 시공, 퍼티 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.19 |
210515 토 [제천 봉양] 47일차 마감재 가공, 잼보드 시공, 도어 시공, 퍼티 샌딩, 안전비계 해체 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.17 |
210514 금 [제천 봉양] 46일차 석고보드 시공, 내부목작업, 문선 몰딩, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] (0) |
2021.05.15 |
댓글
