날씨 : 흐림
팀 장 : 정수호 ( 8시간 )
부팀장 : 손호현 ( 4시간 )
팀 원 : 문성일 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 )
지 원 : 서종문 ( 8시간 ), 강재성 ( 8시간 )
금일품수 (누계) : 6.5품 ( 총 품수 : 53 품 )
- 금일 작업현황
- 박공월 시공
- 오픈천장 구간 벽체시공
- 외부합판 시공
- 철물 시공
- 내부 목작업
- 서까래 시공
- 서까래 블로킹
- 시스템 비계 설치
▷ 내일 예정 작업
▷ 서까래 시공
▷ 철물 시공
▷ 서까래 블로킹 시공
▷ 서브 페이샤 시공
▷ 외부 합판 시공
▷ 지붕 각상작업
양산 원동 재미있고 안전하게 집 짓기 9일차입니다 .
오늘 시스템 비계 설치가 완료되었고 ,
박공벽 시공과 거실 오픈천장 구간 벽체 시공 ,
외부 합판과 철물시공도 진행하였습니다 .
여러 밑작업이 끝나고 서까래 시공도 진행하였습니다 ,
오늘 수호천사 팀의 하루 사진과 함께 보시죠~
오늘 오전에 시스템 비계 설치가 완료되었습니다~
저는 시스템 비계는 두번째 사용해보는데 , 확실히 안정감도 있고 작업하기 편한거 같아요 ㅎ ㅎ
시스템 비계 설치로 , 일의 능률도 올라가고 더욱 안전하게 작업에 임할수 있지 않을까 생각합니다 .
외부에서 시스템 비계를 설치하는 동안에, 서까래를 받혀줄 다락부분의 내벽 시공과 박공월 시공 진행하였습니다 .
이번 양산 원동 현장의 지붕은 쉐이드 지붕모양으로 시공 될 예정이라서, 시공될 서까래의 길이가 길기 때문에 ,
중간중간에 서까래를 받아줄 내벽을 제작해서 시공해주었고 ,
현관, 페티오 부분으로 처마를 길게 빼줄 예정이기 때문에 그 하중을 받아줄 수 있게끔
서까래 시공전 박공월 시공부터 진행하였습니다 .
거실 페티오 상부에 위치하는 창문들의 골조도 진행해주었습니다 .
계단실 옆에 위치할 창문의 골조도 진행 하였습니다 .
LSTA30 - strap ties 연결철물 시공하였습니다 .
1층 스터드와 1층의 탑플레이트와 더블탑 플레이트 , 2층의 머드씰과 바텀 플레이트 ,
2층의 스터드까지 하나로 엮어주는 역할을 합니다 .
스트랩 타이 연결철물 시공 후 합판시공까지 일부분 진행하였습니다 .
팀장님께서 내부 목작업 진행해주셨습니다 .
우선 다락으로 이어지는 일자형 계단의 하부 골조 작업 진행해주셨습니다 .

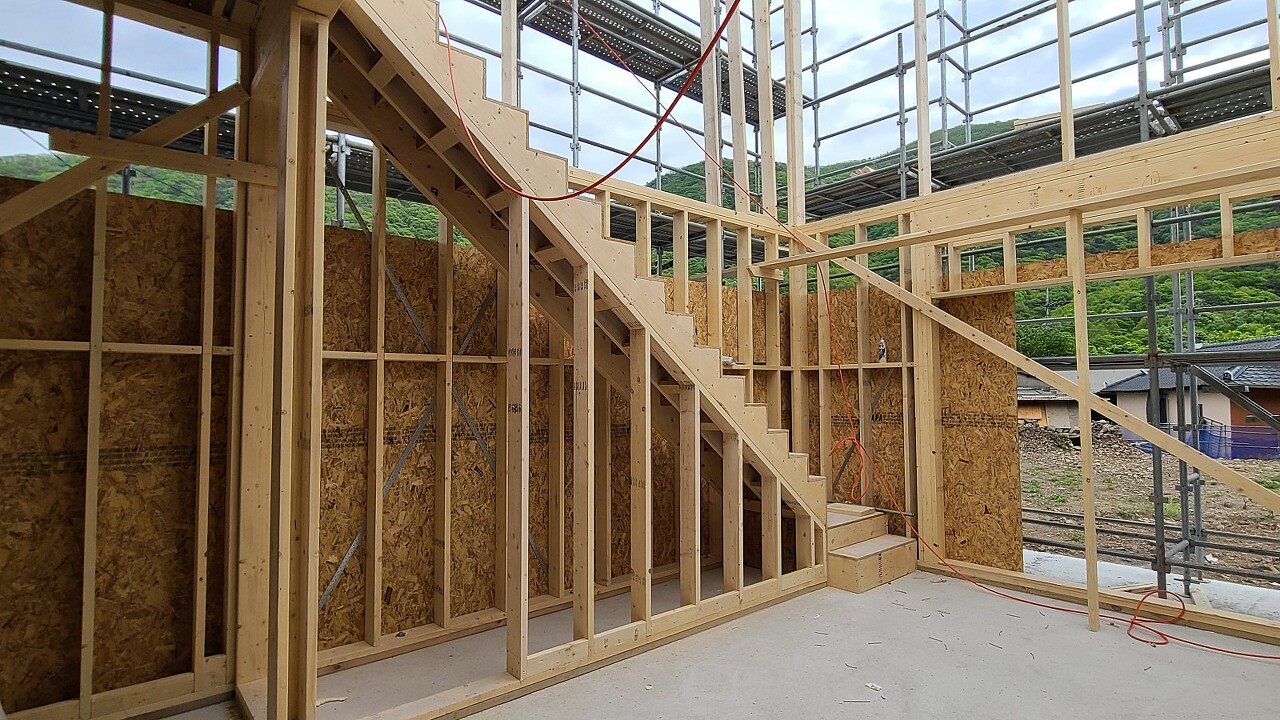

계단 하부 골조 진행한 사진입니다.
앞으로 건축주님과의 미팅 후에 어떤 공간으로 사용될지에 따라서 추가 목작업 진행할 예정입니다 .

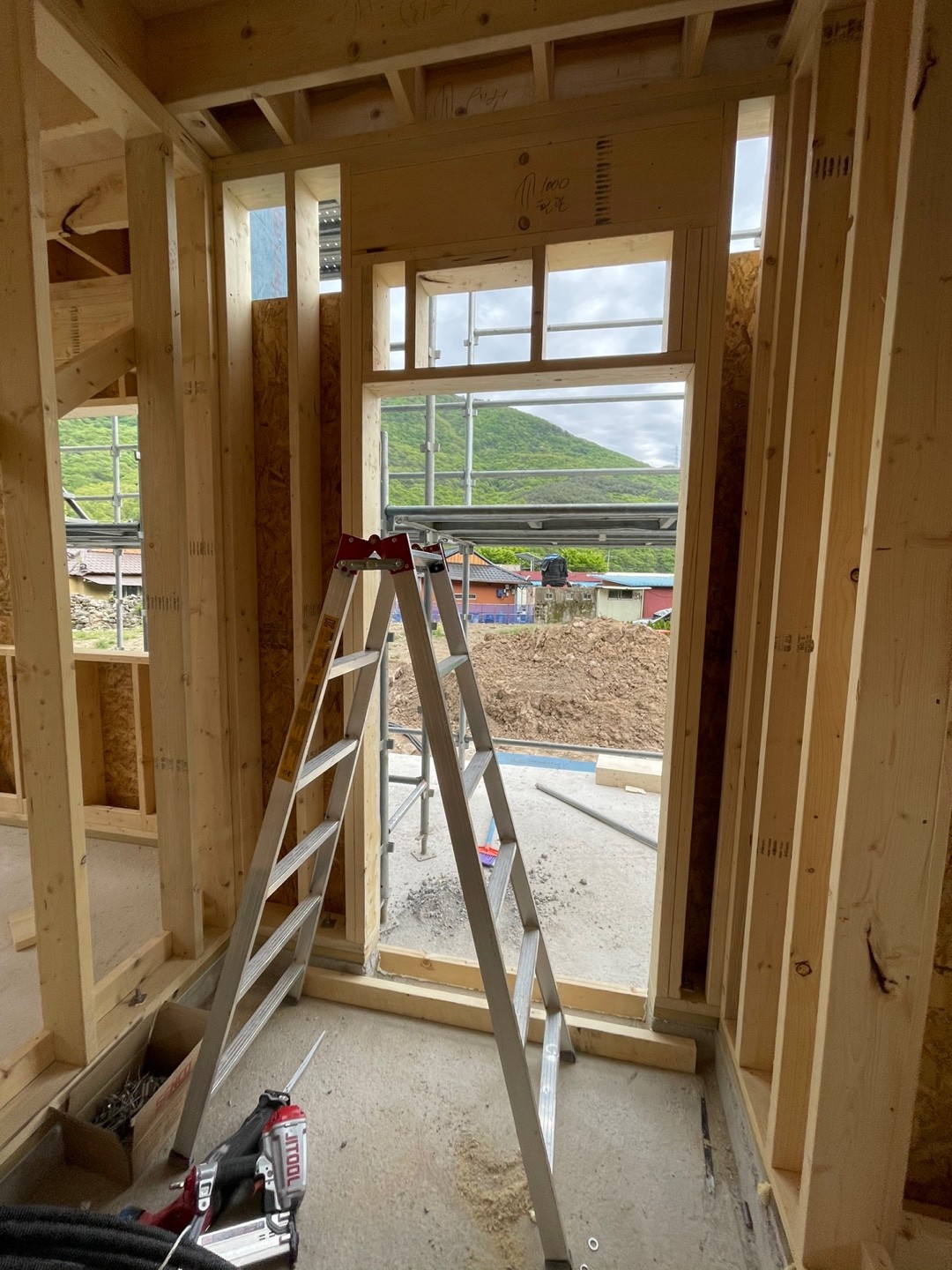

현관 부분 목작업 진행해주셨습니다 .
현관부분 목작업 마무리하고 현관 하부에 수평몰탈을 위한 형틀작업도 진행해주셨습니다 .

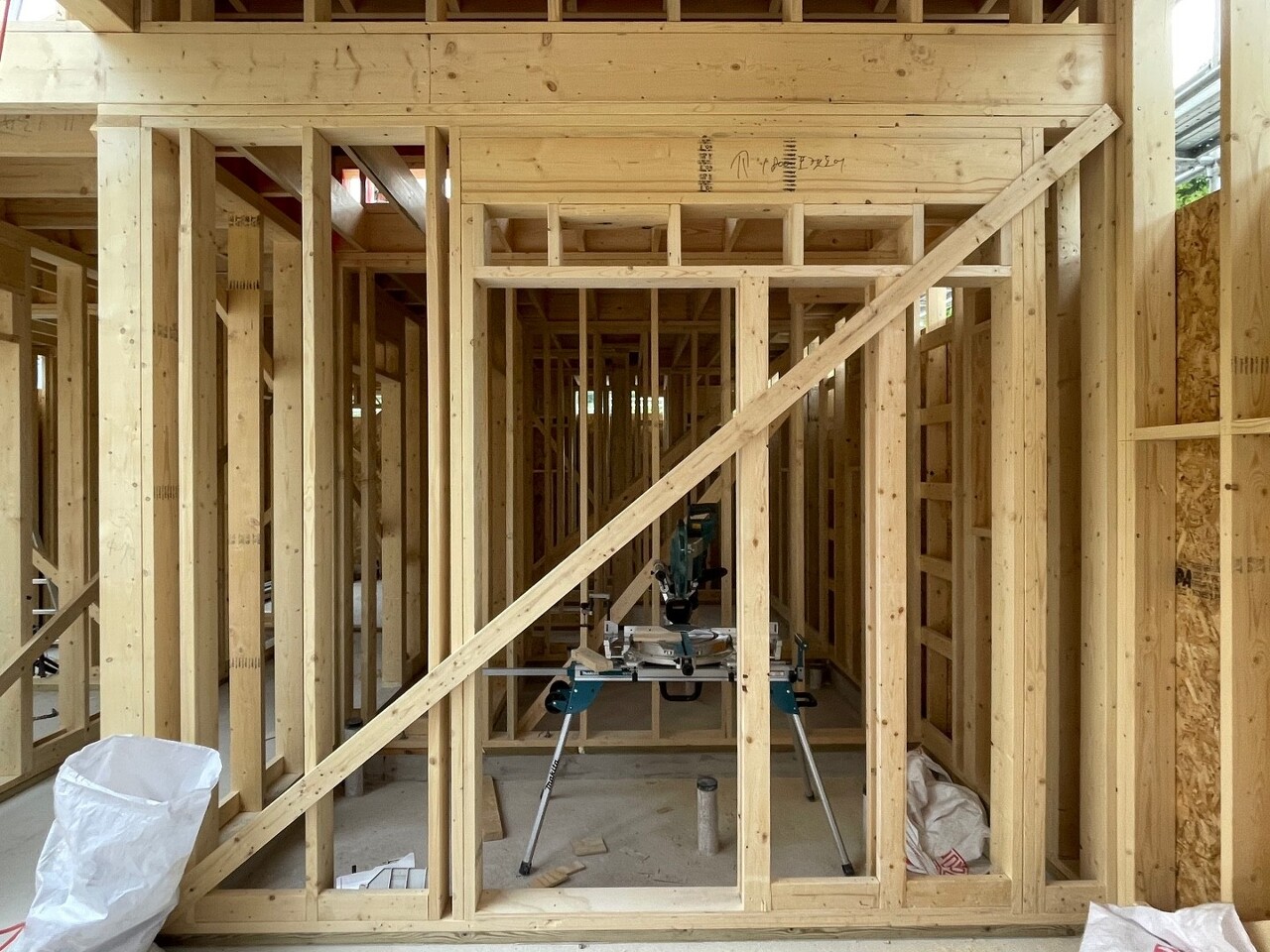

포켓도어 골조도 진행된 사진 ..

서까래 밑작업을 끝내고 , 본격적으로 서까래 시공 진행하였습니다 .

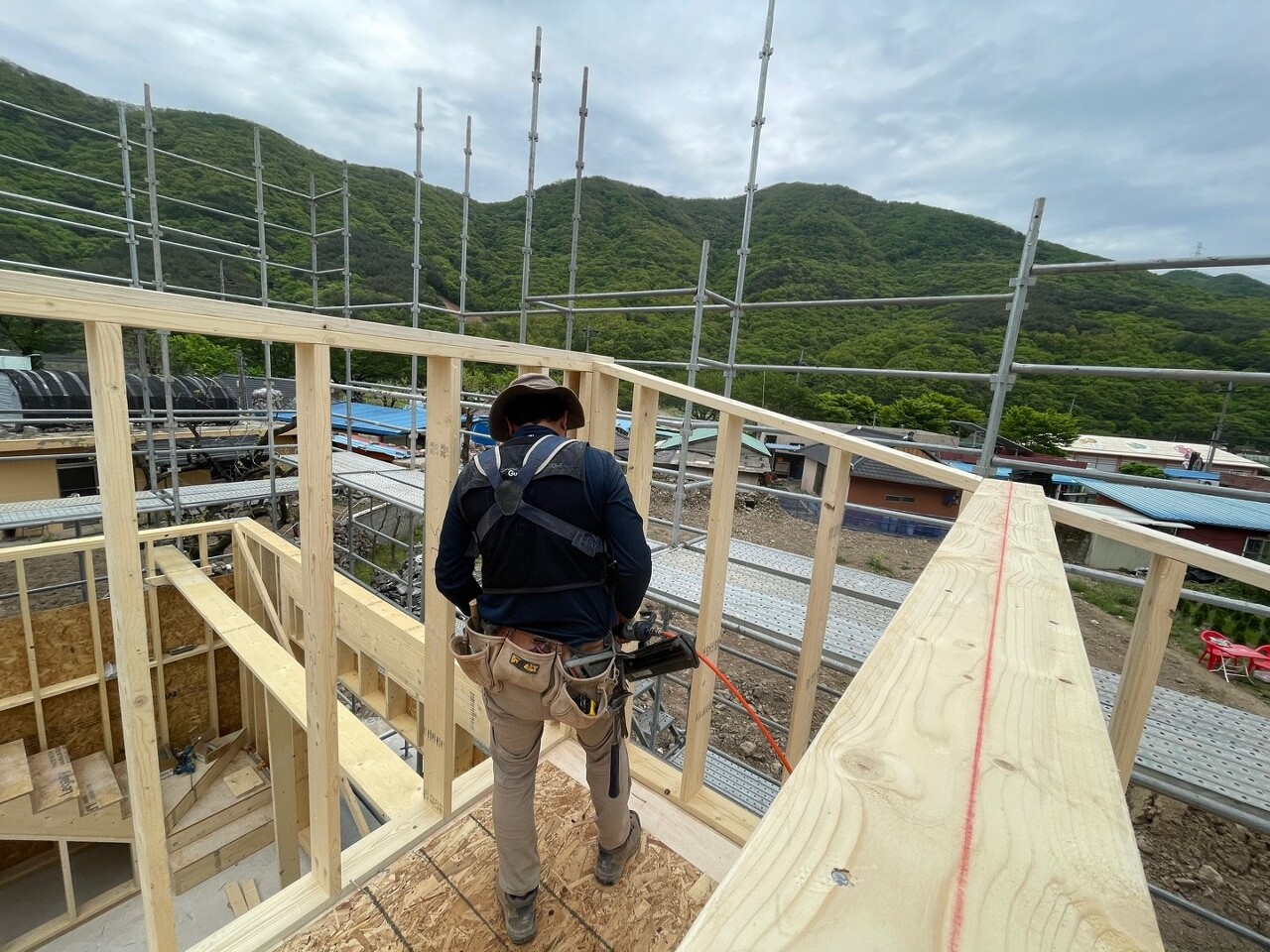

다락으로 서까래 양중후 , 하나하나 서까래 시공 시작합니다 . .
이번 현장의 지붕은 쉐이드 지붕으로,
시공되는 서까래의 길이가 길어 , 세개의 서까래를 이어서 시공 진행합니다 .
서까래가 이어지는 부분은 미니월을 세워주어 , 서까래와 지붕의 하중을 받아주게끔 해주었습니다 .
서까래 재단을 마지막으로 이번 현장의 톱사를 마무리하고 , 본격적으로 시공에 참여하는 성일 빌더님 ㅎ ㅎ

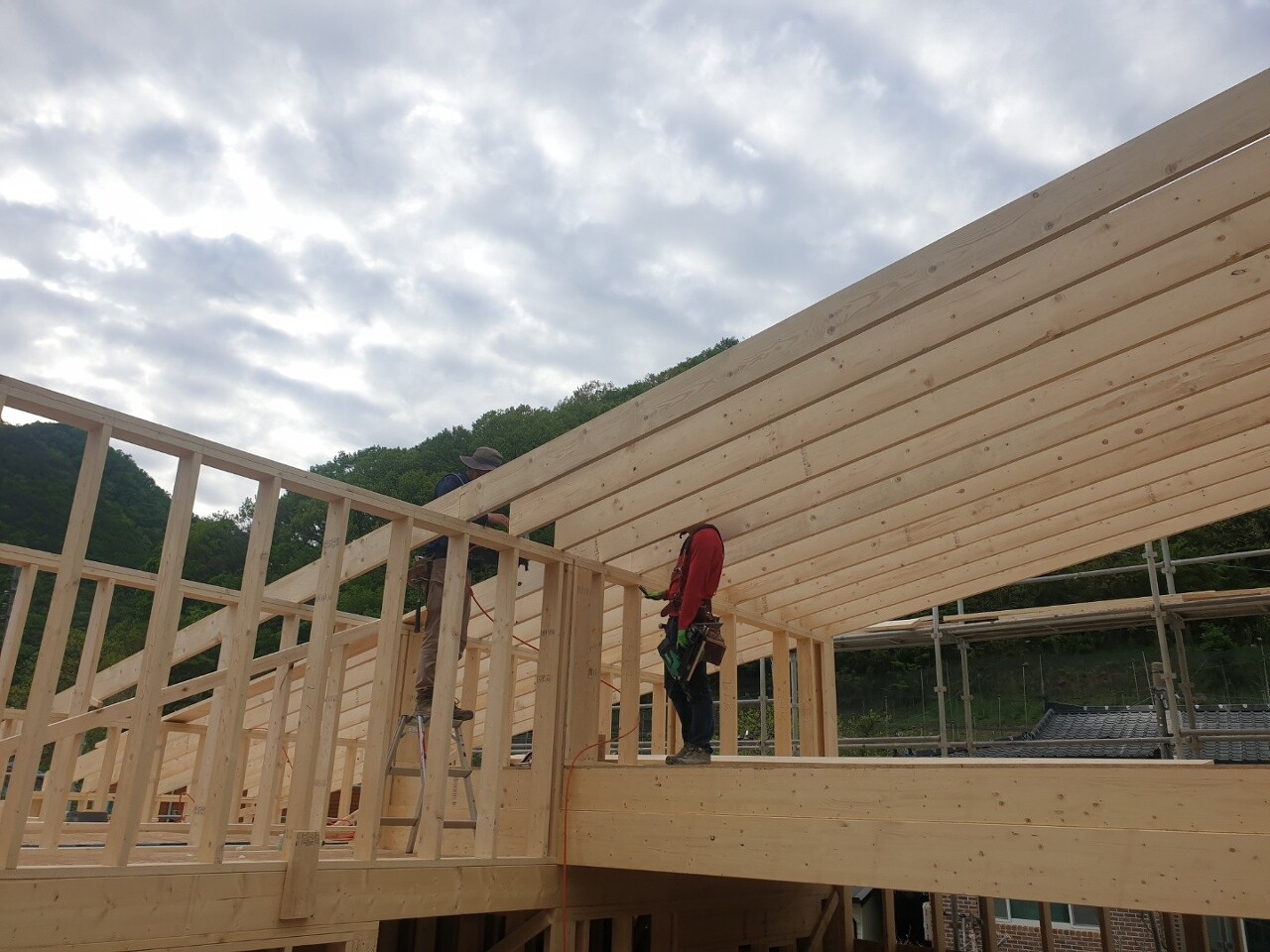

서까래가 이어지는 부분은 블로킹으로 보강해주면서 서까래 시공 진행하였습니다 ..

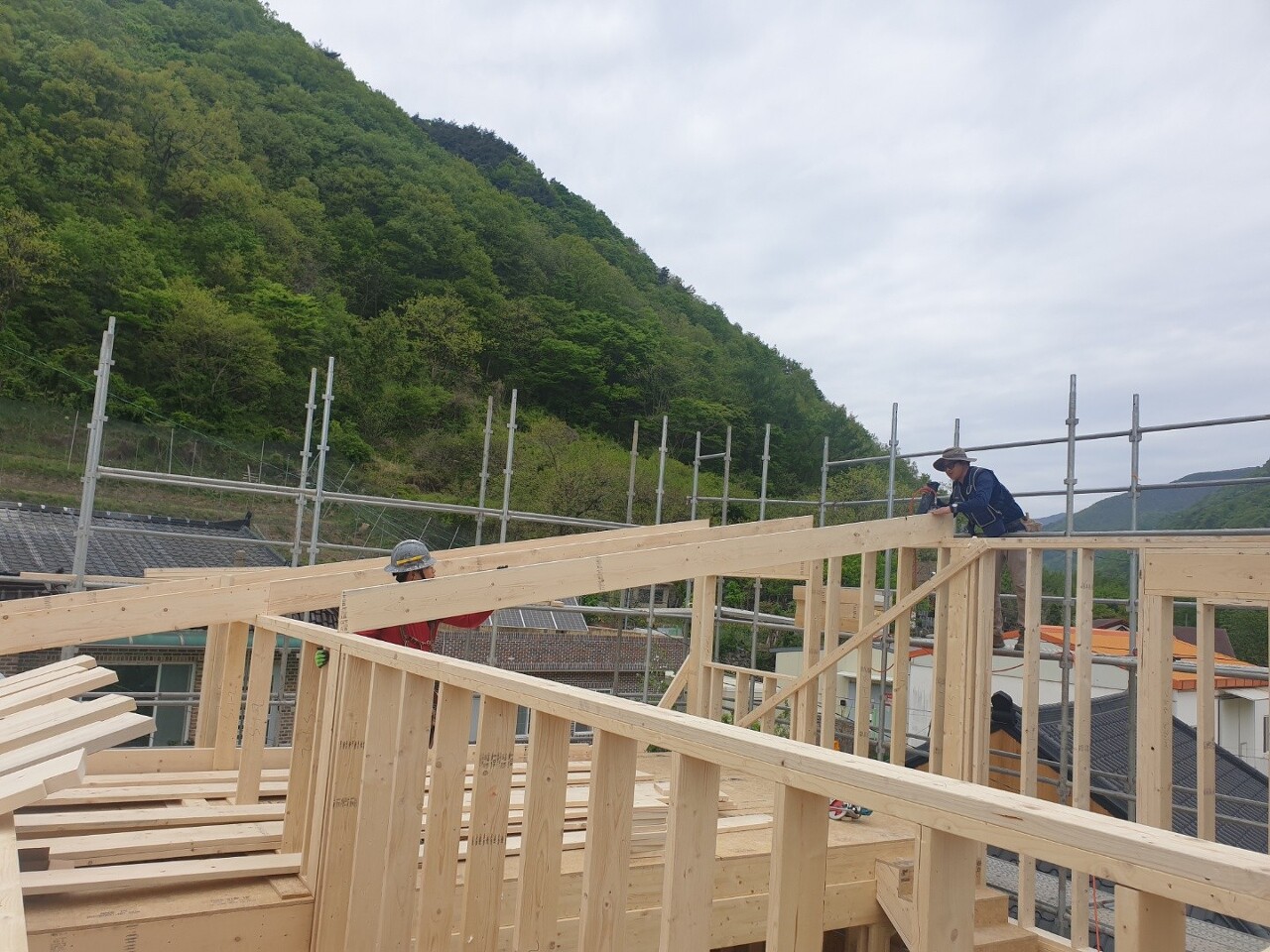

서까래 시공과 블로킹 시공에 열중하는 팀원들 사진 ..
아마 내일쯤이면 서까래와 블로킹 시공이 완료되고 , 지붕작업에 들어가지 않을까 생각됩니다 .
다음은 오늘 하루일과 마무리 후 찍은 사진들입니다 .
오늘 수호천사 팀의 하루는 여기까지입니다 .
모두들 고생 많이하셨습니다 .
감사합니다 .
