동두천 송내동 안골의 낙원 신축현황
▶ 날씨 : 비
▶ 금일근무자
팀 장 : 정 지 원(6H)
부팀장 : 오 경 택(6H)
팀 원 : 강 재 성(6H), 오 창 훈(6H) , 최 승 현(6H)
▶ 금일품수(누계) : 3.75품(총83.38품)
▶ 금일작업현황

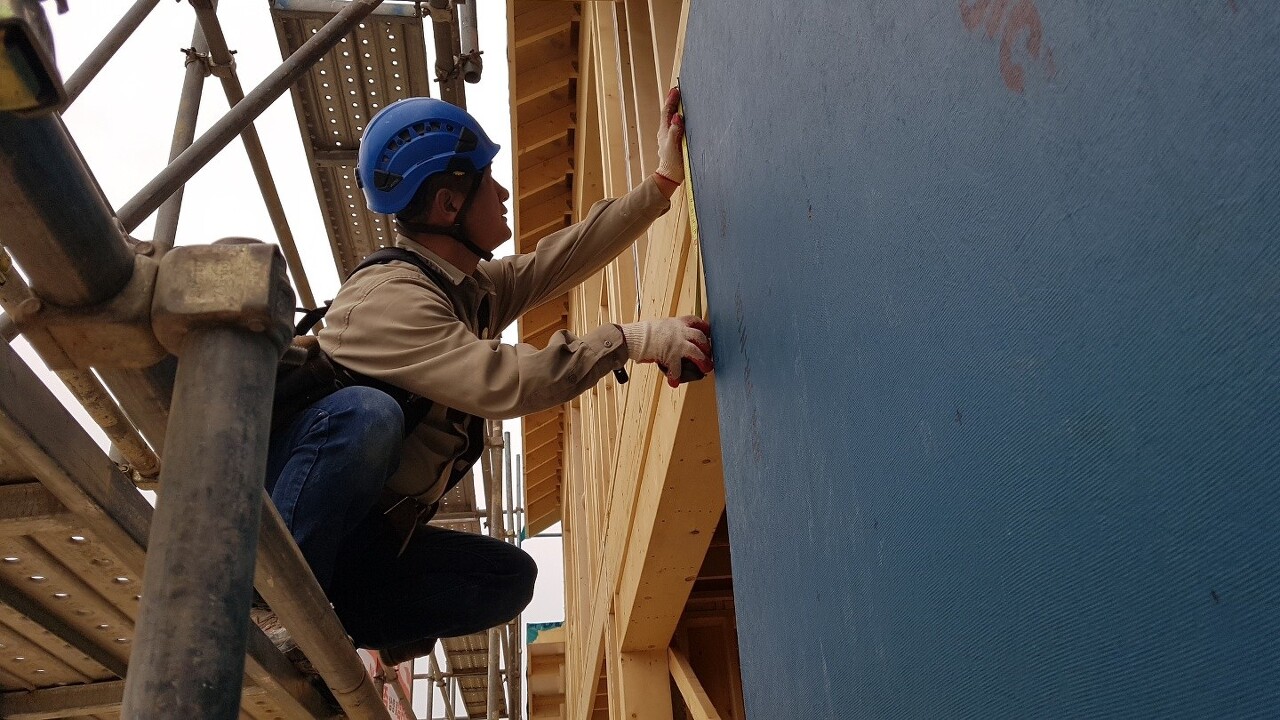

- 벽체 합판작업
- 전기 작업(전기팀)
▶ 다음예정작업
- 벽체 합판
- 벽체합판 테이핑
- 레인스크린
- 전기 작업(전기팀)
오늘 안골의 낙원은 비 소식이 있어 서둘러 벽체 합판 작업을 하였습니다.
벽체합판은 검증된 외부공기와 습기차단되는 합판으로 설치합니다.
규정대로 테두리는 6인치 중앙에는 12인치로 못박음을 합니다.

합판 설명은 아래와 같습니다.
오후에 비 소식이 있어 서둘러 벽체 합판 작업을 진행했습니다. 내일은 전체적으로 합판못자리를 확인하고 Weatherlogic 합판 전용테이프 시공 예정 입니다.
전기 시공 진행했습니다.
[출처] 210412(월) [동두천 송내 15일차] 벽체 합판작업,전기작업 [수호천사하우징] [수호천사닷컴][목조주택][전원주택][직영건축] (수호천사하우징) | 작성자 수호천사하우징
