□ 날씨 : 맑다가 흐리다가...근데 추웠어요
□ 근무자
- 팀 장 : 김성현
- 부팀장 : 서종문
- 팀 원 : 김혁진, 서원교, 권재홍
□ 금일품수(누계) : 5품(총 8.75품)
□ 금일 작업현황
- 머드실
- 스터드재단
- 플레이트재단
- 헤더재단 및 제작
□ 명일 예정작업
- 벽체조립
□ 작업 사진

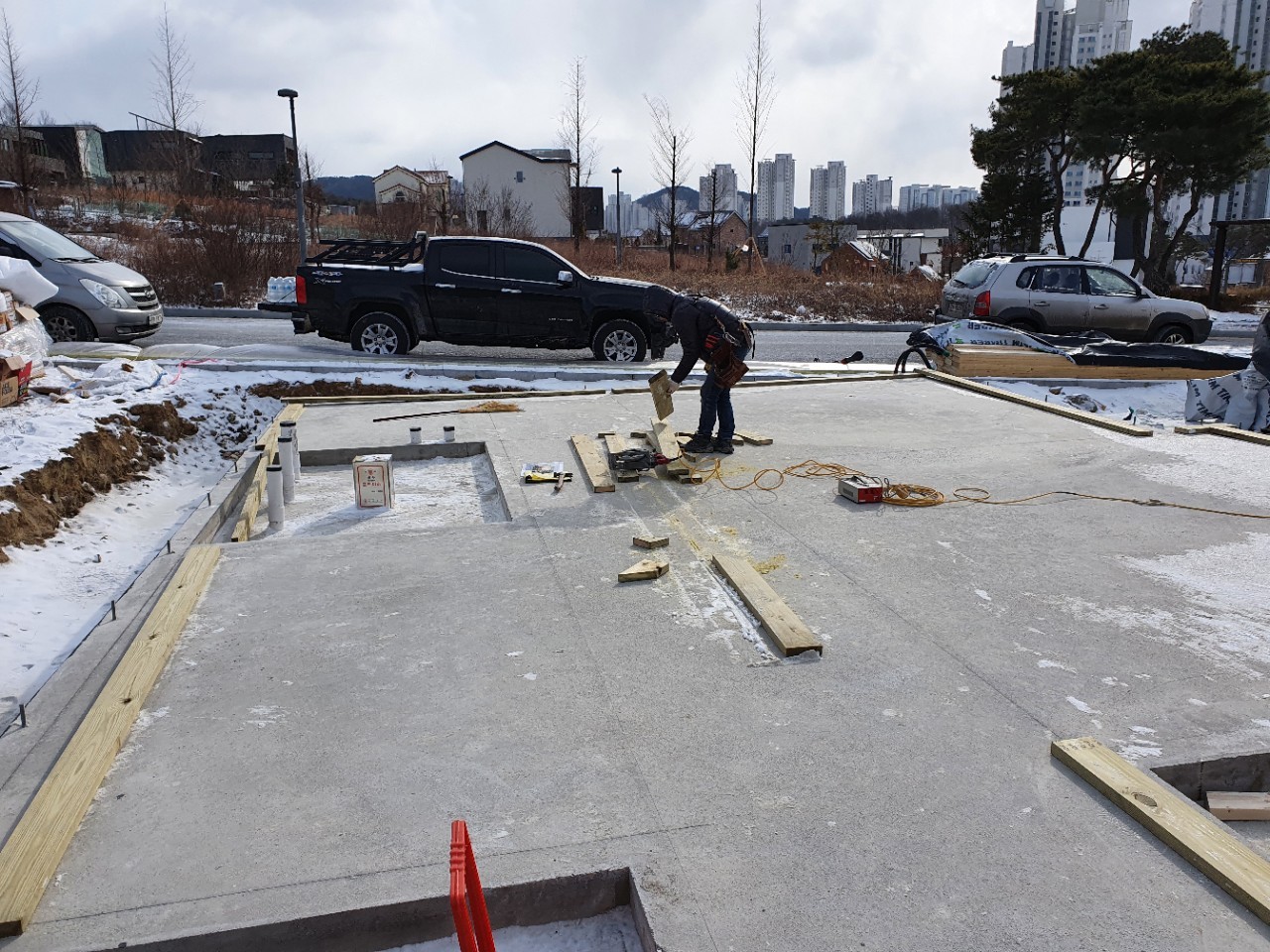

머드실로 쓸 방부목을 재단하고 있습니다. 기초가 레벨도 잘 맞고 크기 및 직각도 아주 좋아서 머드실 작업이 원활히 진행 됩니다.
방부목을 구조목크기와 맞추어 켜주고 단면에는 오일스테인을 발라주었습니다.
머드실과 기초면 사이에는 폼을 쏴주어 기밀에 한번더 신경을 썼습니다.
머드실 작업은 재단>앙카구멍타공>구조목크기로 켜기>오일스테인도포>실실러부착>폼쏘기>머드실고정 순으로 진행하였습니다.
바텀/탑플레이트에 마킹을 하고 있습니다.
헠~또 엉덩이...
스터드가 준비되었습니다.
헤더도 준비합니다.
창고도 완성되었는데 완성사진이 없네요
'목조주택 시공완료현장 > 2102 세종시아름동53평' 카테고리의 다른 글
210225_[세종아름_9일차]_2층장선, 서까래_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.25 |
---|---|
210224_[세종아름_8일차]_2층벽체[수호천사하우징][목조주택][전원주택] (0) | 2021.02.25 |
210223_[세종아름_7일차]_2층 머드실_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.23 |
210222_[세종아름_6일차]_2층바닥합판_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.23 |
210220_[세종아름_5일차]_2층바닥장선_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.21 |
210219_[세종아름_4일차]_벽체골조_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.19 |
210218_[세종아름_3일차]_1층벽체_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.18 |
210216_[세종아름_1일차]_자재받기, 레이아웃등_[수호천사하우징][목조주택][전원주택] (0) | 2021.02.16 |
210215_[세종 아름]_기초거푸집 철거 (0) | 2021.02.16 |
201127 세종시 아름동 기초 (0) | 2021.02.16 |
댓글
