날씨 : 매우 맑고, 따뜻함 오후에는 바람이 많이 붐
- 금일 근무자
팀 장 : 정수호 ( 8시간 )
부팀장 : 손호현 ( 8시간 )
팀 원 : 문성일 ( 8시간 ), 이상민 ( 8시간 ), 문병선 ( 8시간 ), 김용귀 ( 8시간 )
금일품수 (누계) : 6품 (총 34.5 품)
- 금일 작업현황
- T&G 시공
- 장선 블로킹 시공
- 내부 목작업
- 2층 플레이트 스터드 재단
- 안전 발판 해체
월요일 예정작업
- 2층 벽체 레이아웃
- 철물 시공
- 내부 목작업
- 2층 벽체 시공
- 1층 거실 부분 장선 시공
남양주 진접읍 안전하고 재미있게 집 짓기 6일차입니다.
오늘은 남양주 진접 현장에 손님들이 많이 방문한 하루였습니다 .
건축주님 가족분들도 오시고 , 예비 건축주님도 많이 오시고~
현장이 북적이는 하루였네요 ㅎ ㅎ
오늘 수호천사 팀의 하루 사진과 함께 보시죠~
2층 T&G 합판 시공에 앞서 어제에 이어서 , 장선 블로킹 시공 진행하였습니다 .
석고 네일러를 시공하여 , 천장 석고 시공시 필요한 피스자리를 확보해주었습니다 .
T&G 합판 시공 후에 단열하기 힘든 곳을 미리 EPS 와 우레탄 폼으로 단열 진행하였습니다 .
장선 블로킹 시공하는 동안에 , 오늘 시공에 쓰일 T&G 합판을 미리 양중해둡니다 .

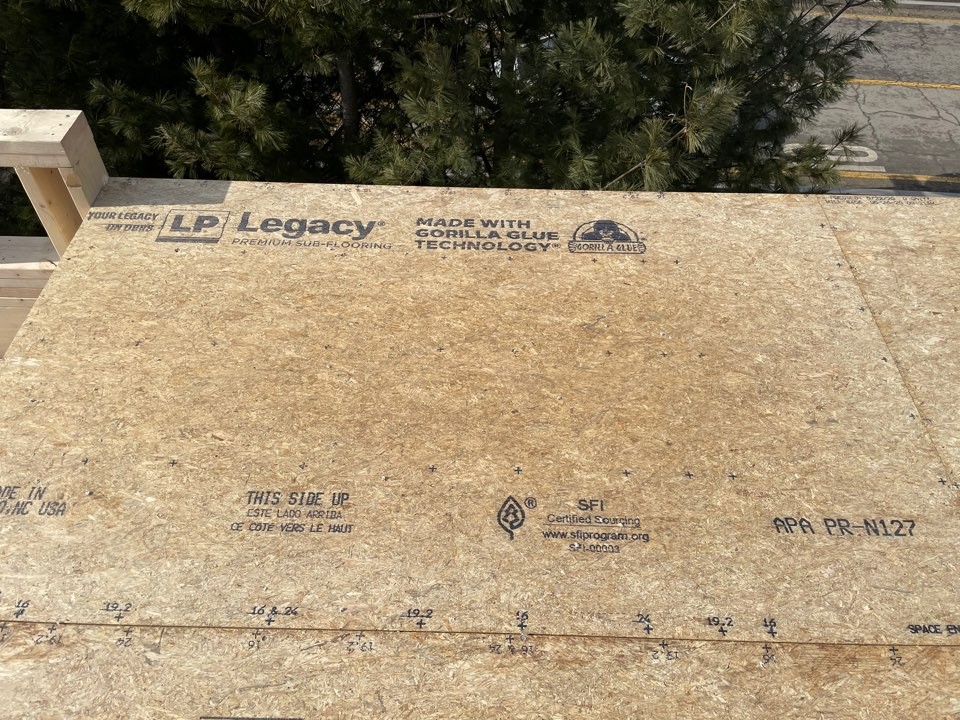

오늘 2층 바닥 T&G 시공에는 레거시(legacy) 방수패널 사용되었습니다 .
물이나 습에 의한 두깨 변화가 전혀 없어,
후에 방통 작업시 몰탈의 수분으로 인해 합판이 부풀어 올라 강도가 약해지는 등의 문제가 전혀 없는 합판입니다 .
-출처 대림우드-
T&G 시공 전 모든 밑작업이 끝나고 , 본격적으로 T&G 시공에 들어갑니다 .
기준점부터 T&G 시공 시작합니다 .
T&G 합판을 시공할 때 목재용 접착제인 '글루'를 꼼꼼하게 발라줍니다 .
글루를 바름으로써 목재와 합판간의 접착력을 높이고, 혹시나 발생할 수 있는 목재간의 소음을 방지해줍니다 .

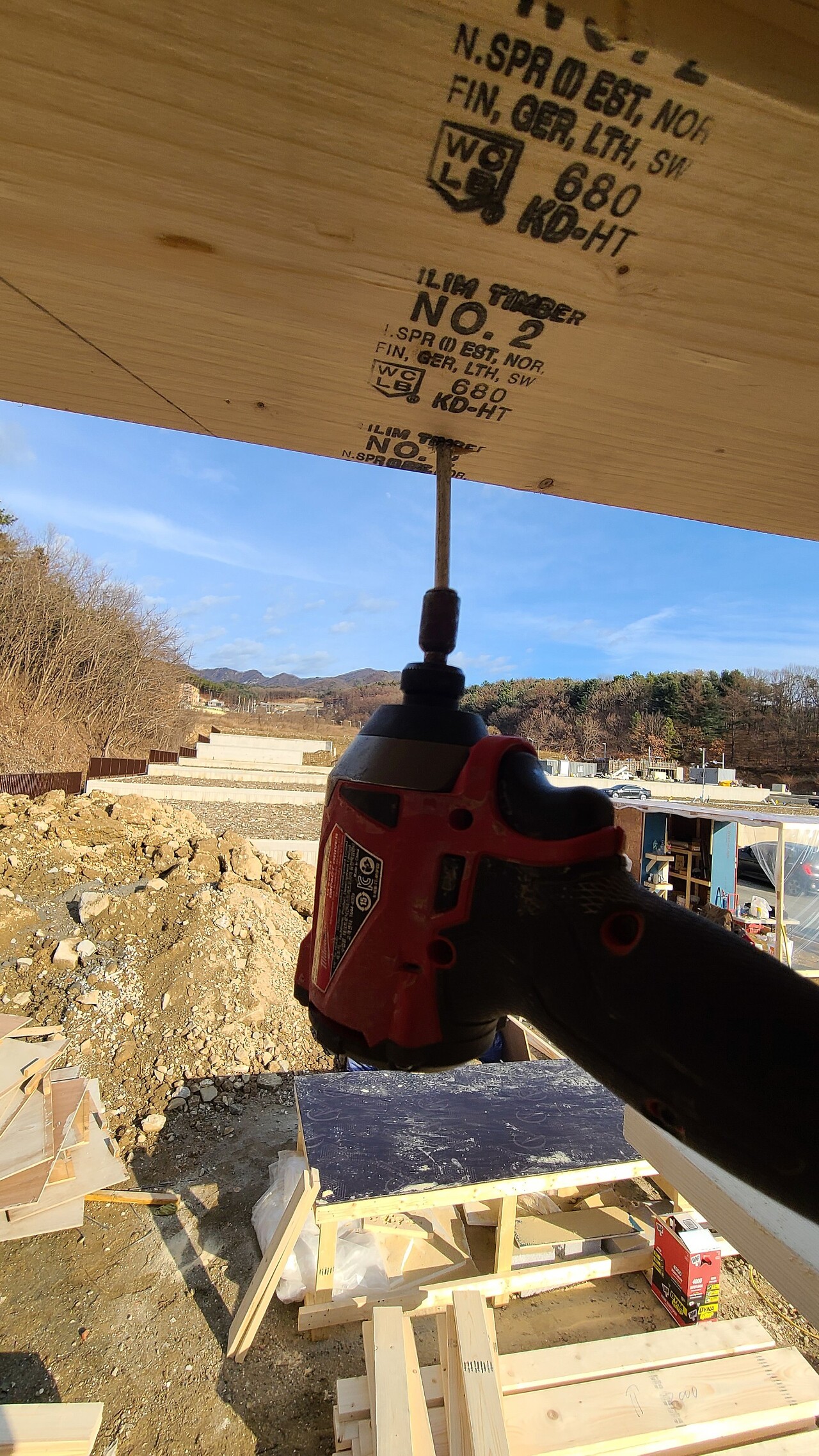

합판 시공시 합판의 외각 라인은 6 인치 간격으로 못을 박아 시공하였고 ,
나머지 부분은 12인치 간격으로 못을 박아주었습니다 . ㅎ ㅎ
합판을 시공할 때
합판의 이음매 부분이 만나지 않게끔 교차하며 시공해주었습니다 .
계속되는 T&G 작업 ..
오늘 끝날 무렵이 되서야 마무리 지었네요 ㅎ ㅎ.

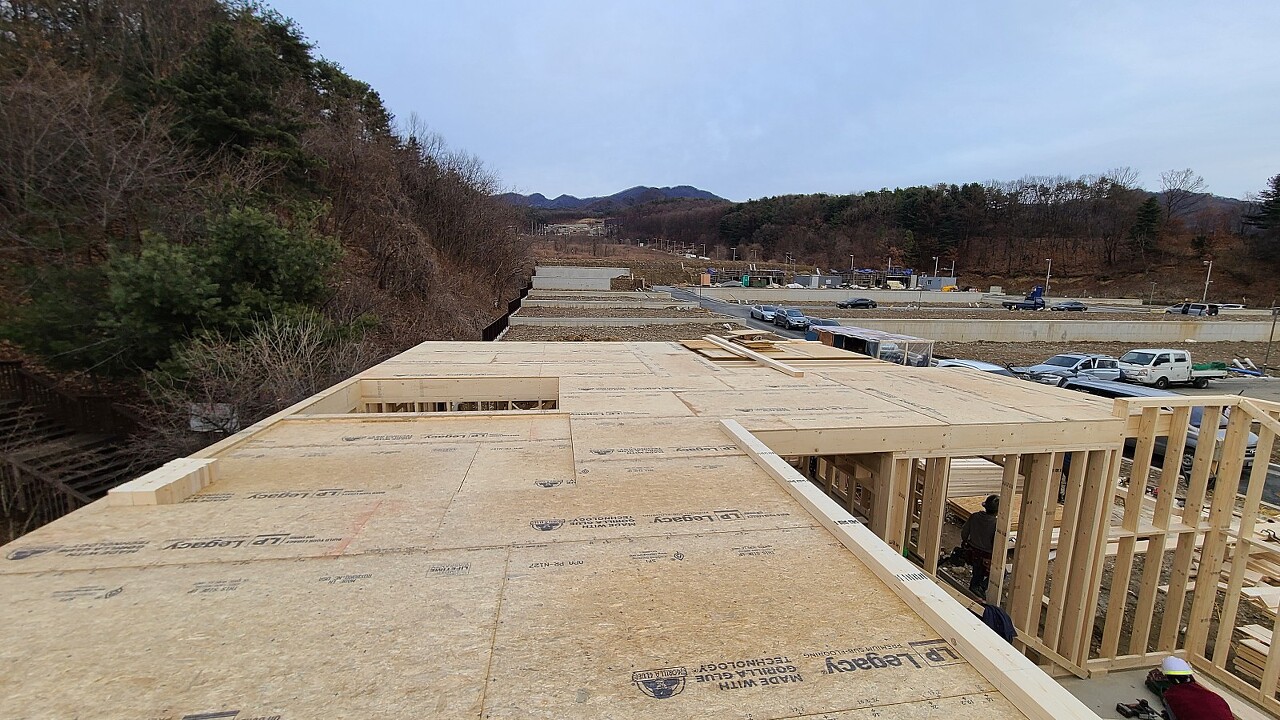

T&G 합판 시공이 완료된 후 찍은 사진은 맨 밑에 한번에 올리겠습니다 .
1층 장선 위에서 T&G 합판 시공이 계속 진행될 동안에,
1층에서도 블로킹 작업 및 내부 목작업 진행하였습니다 .

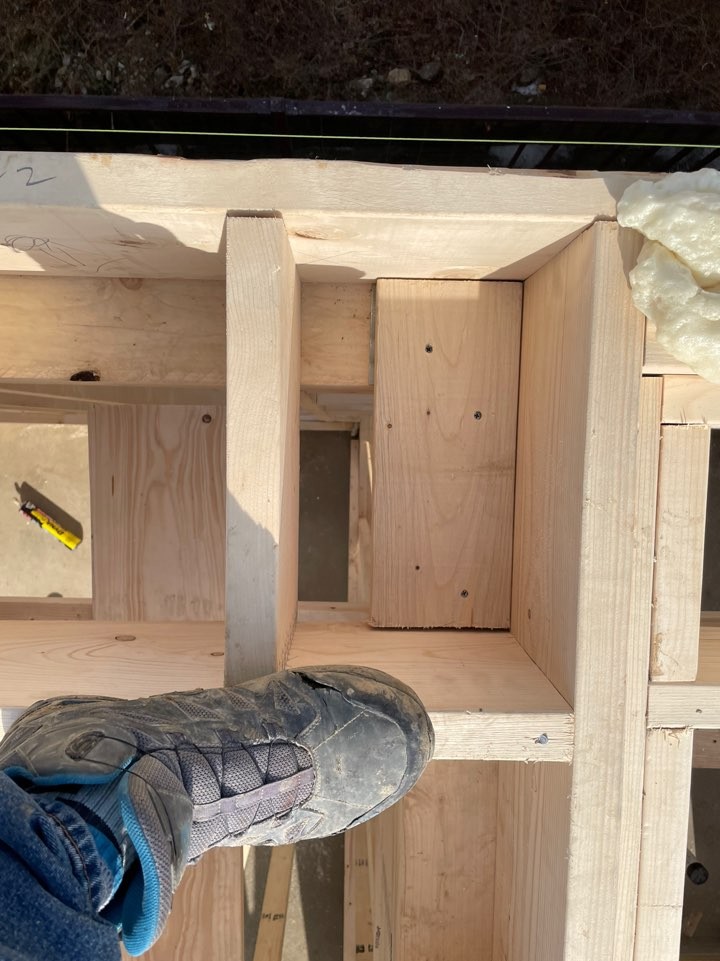

1층 거실 구간의 벽체가 3000mm 가 넘기 때문에 스터드 사이에 블로킹 시공해주었습니다 .
개구부 수정도 진행하였습니다 .
장선 시공에 사용되었던 안전발판도 해체 하였습니다 ㅎ ㅎ
벽체 (탑 플레이트 , 더블 탑 플레이트 )와 림 조이스트를 긴 길이의 델타피스로 체결하여 일체화 해주었습니다 .
현관문 부분 몰탈 작업을 위한 거푸집설치 진행하였습니다. ㅎ ㅎ
오늘 꽤나 많은 일들이 진행된것 같네요

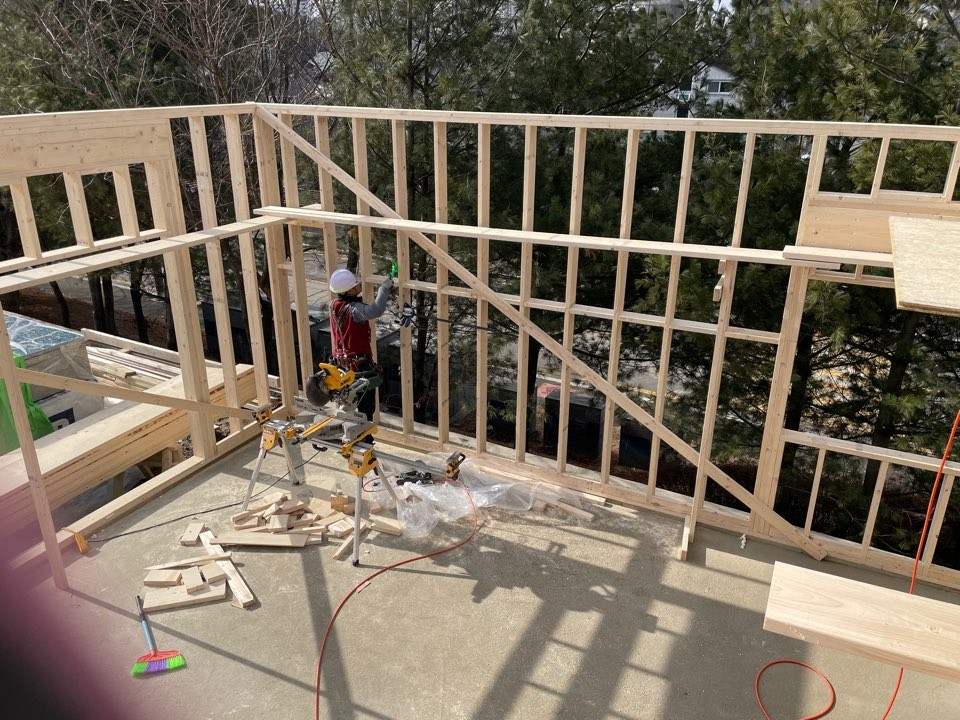

현관문 개구부 밖으로 톱사님이 2층 벽체에 들어갈 플레이트와 스터드 재단하는 모습도 눈에 띄네요 ㅎ ㅎ
오늘 집에가는 저희를 위해 오후시간에 건축주님께서 맛있는 햄버거 준비해주셨습니다 .
감사히 잘 먹었습니다 .

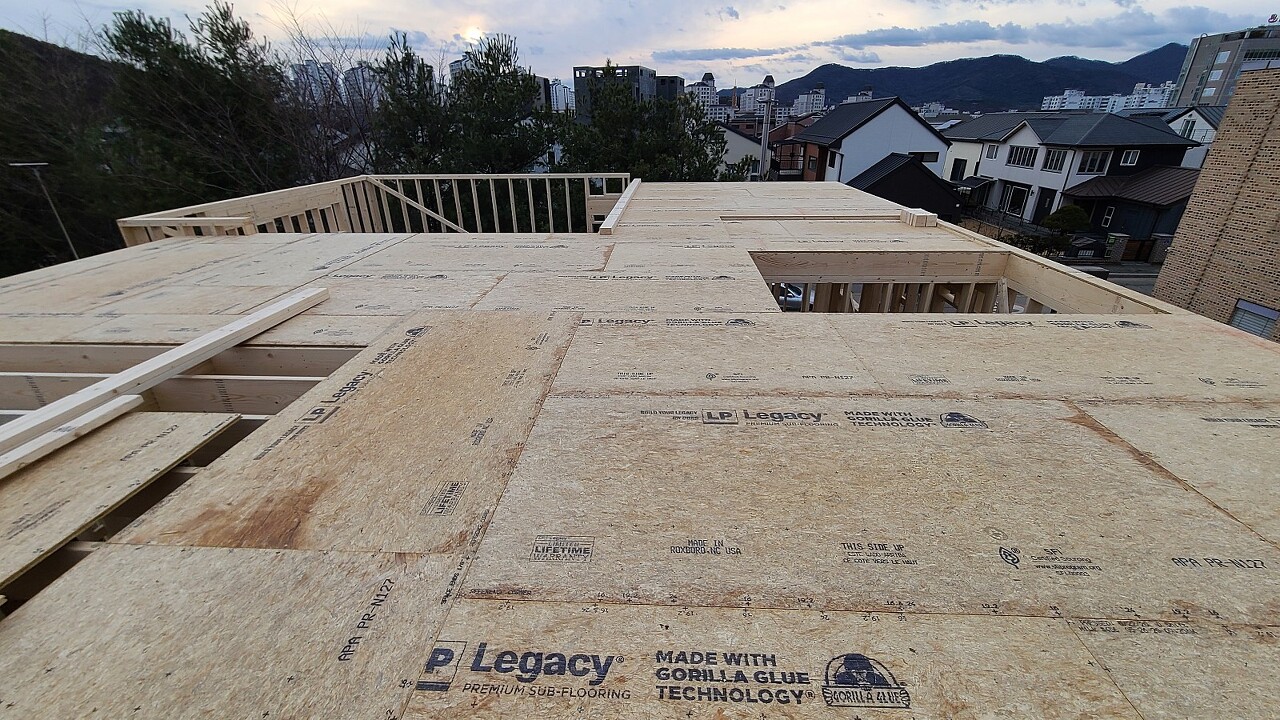

다음은 오늘 2층 T&G 시공이 끝난 후 찍은 사진입니다 .
남은 자재들은 잘 모아두었다가 , 다락 T&G 시공 및 계단 T&G 시공에 쓰일 예정입니다 .
오늘 수호천사팀의 하루는 여기까지입니다 .
저희 수호천사 팀은 일요일 주말을 맞이해 하루 쉬고 월요일날 다시 달려갑니다 .
오늘도 다들 고생많이하셨습니다 .
감사합니다 .
