남양B동 택리지하우스 신축현황
▶ 날 씨 : 맑음
▶ 오늘 근무 현황
팀 장 : 정 지 원 (8H)
부팀장 : 강 영 삼 (8H)
팀 원 : 전 용 세(휴무), 강 재 성(8H), 남 성 달(8H)
▶ 금일품수(누계) : 4 품(총 104.75품)
▶ 오늘의 작업

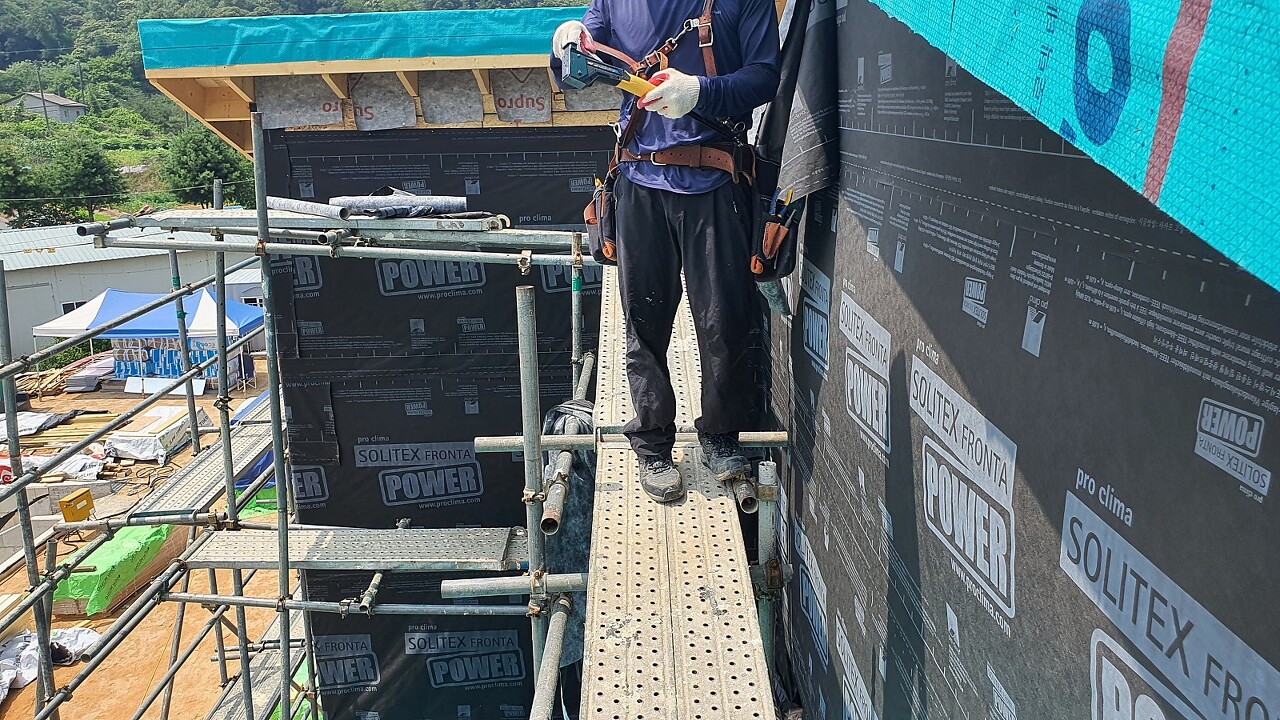

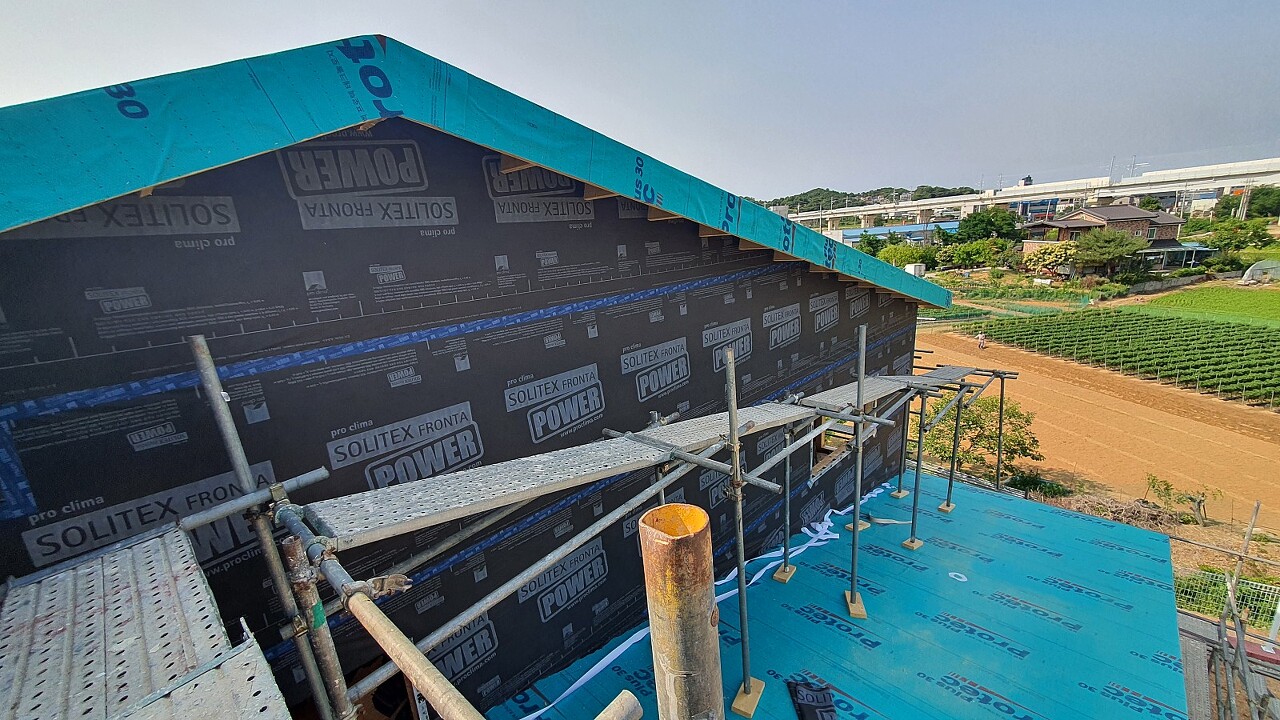

- 타이벡 작업
- 타이벡 테이핑 작업
- 개구부 테이핑 작업
- 내부 목작업
▶ 내일의 작업
- 내부 목작업
- 창호 준비작업

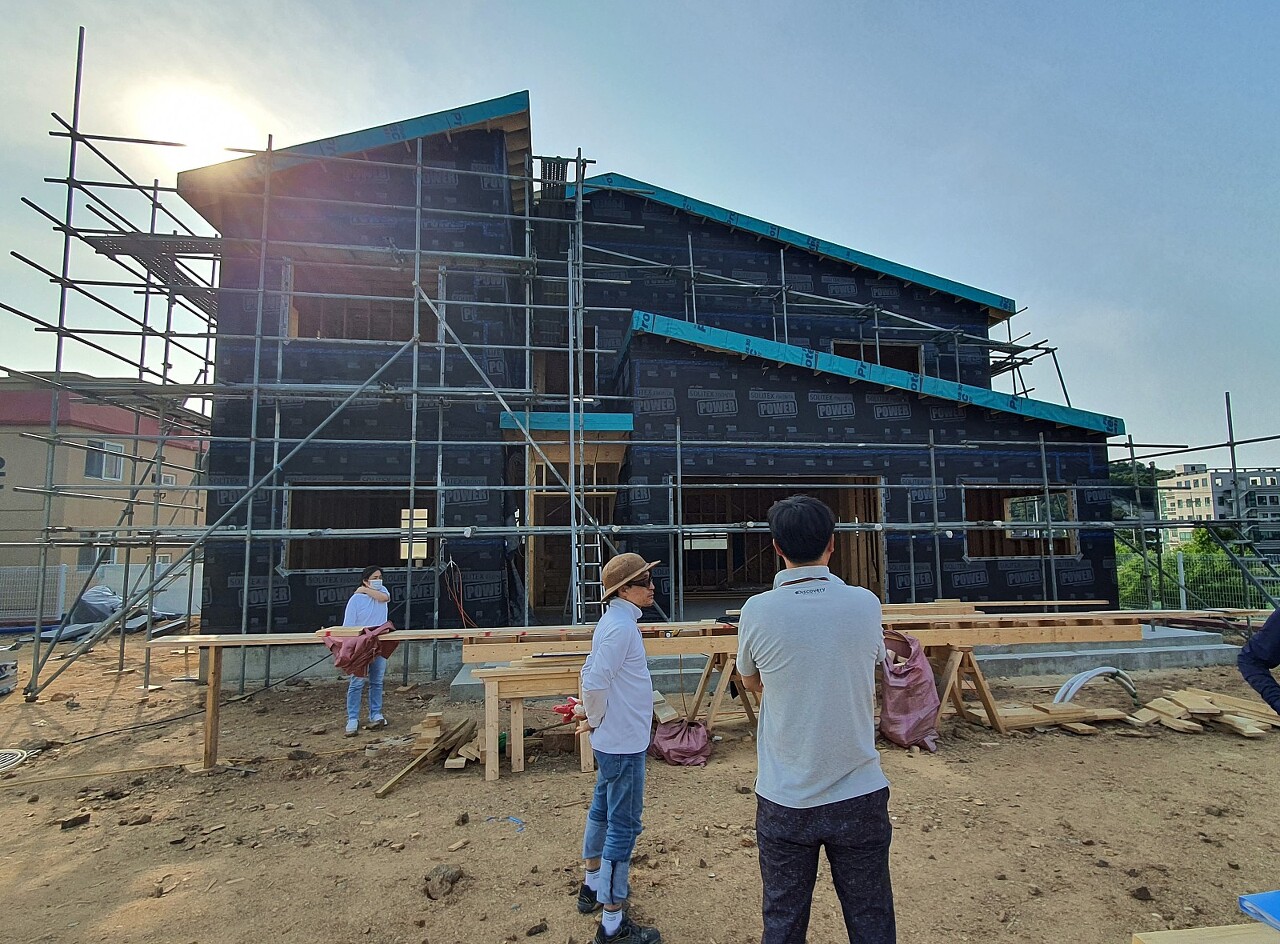

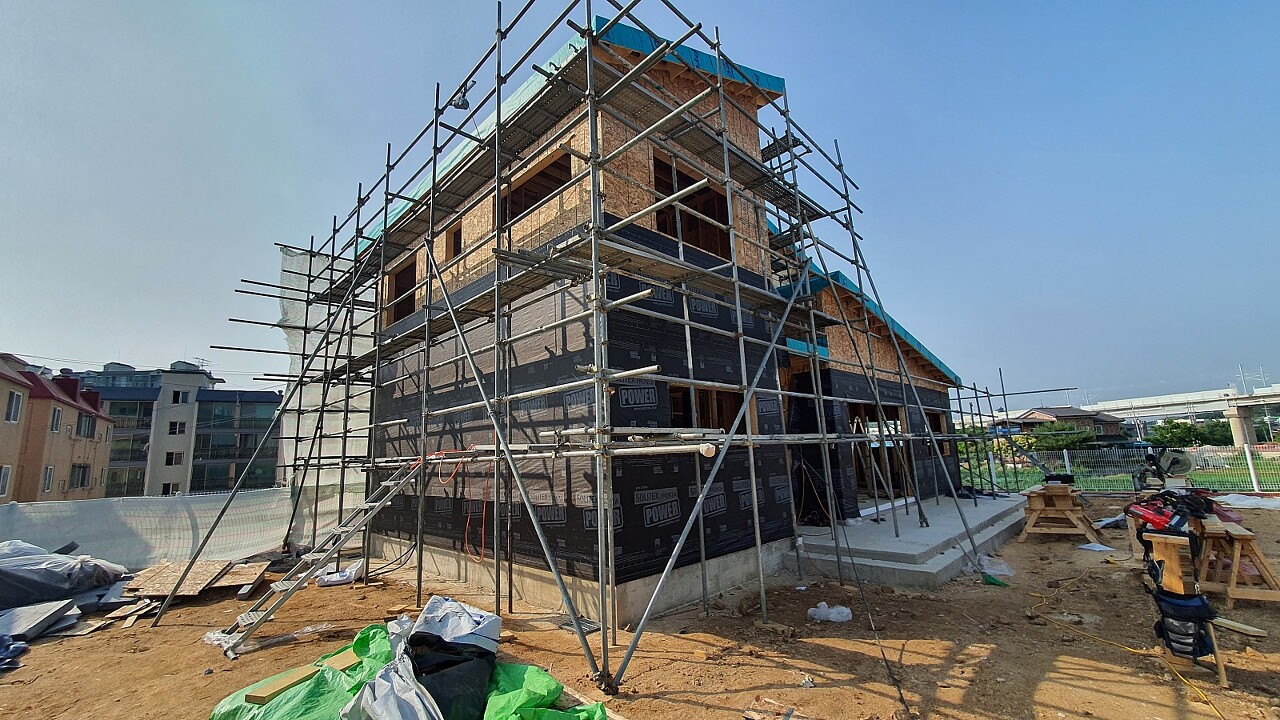

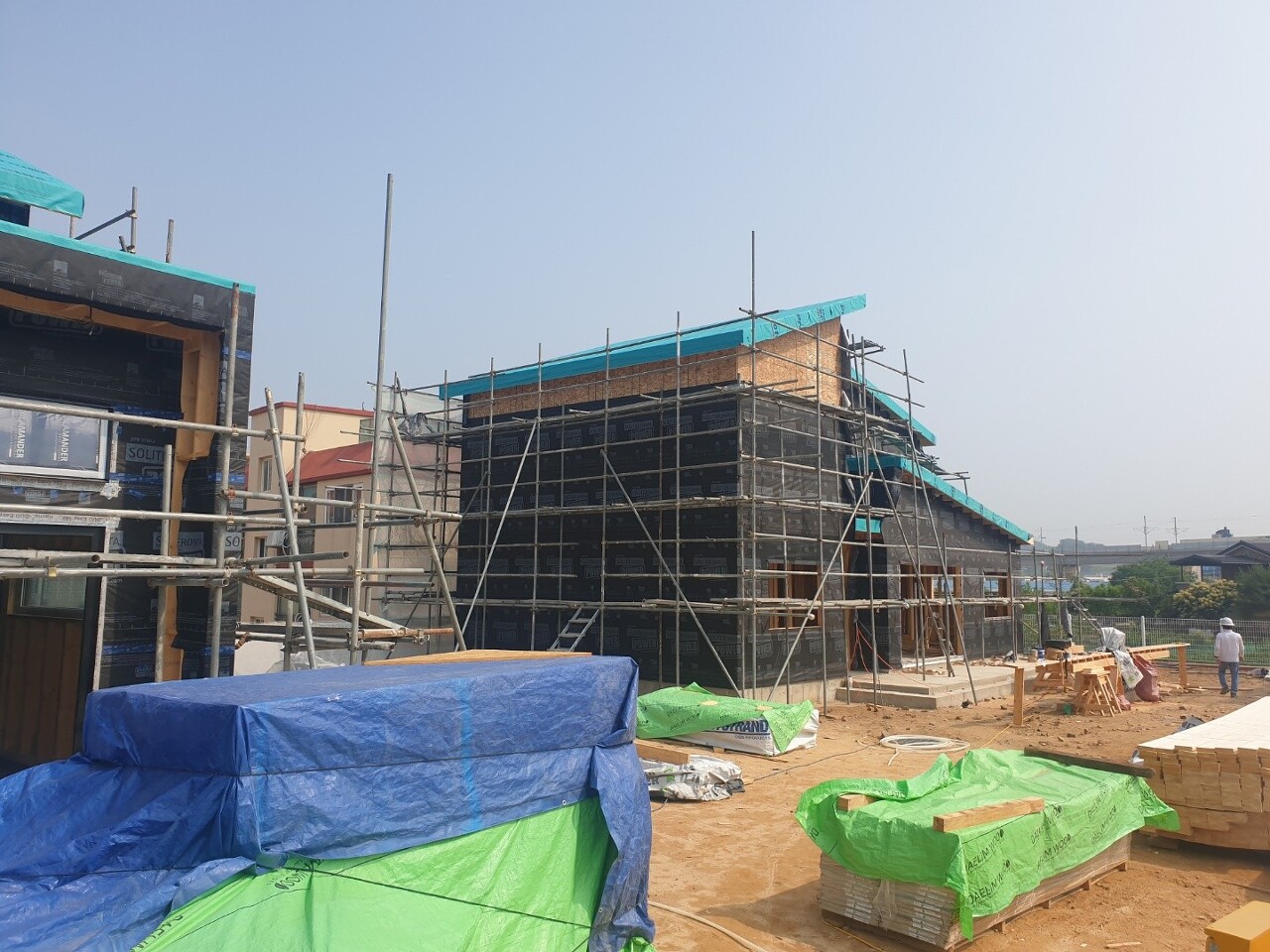

오늘 작업을 마친후 B동 앞에서 전면사진.

어제에 이어서 타이벡작업을 시작하겠습니다.

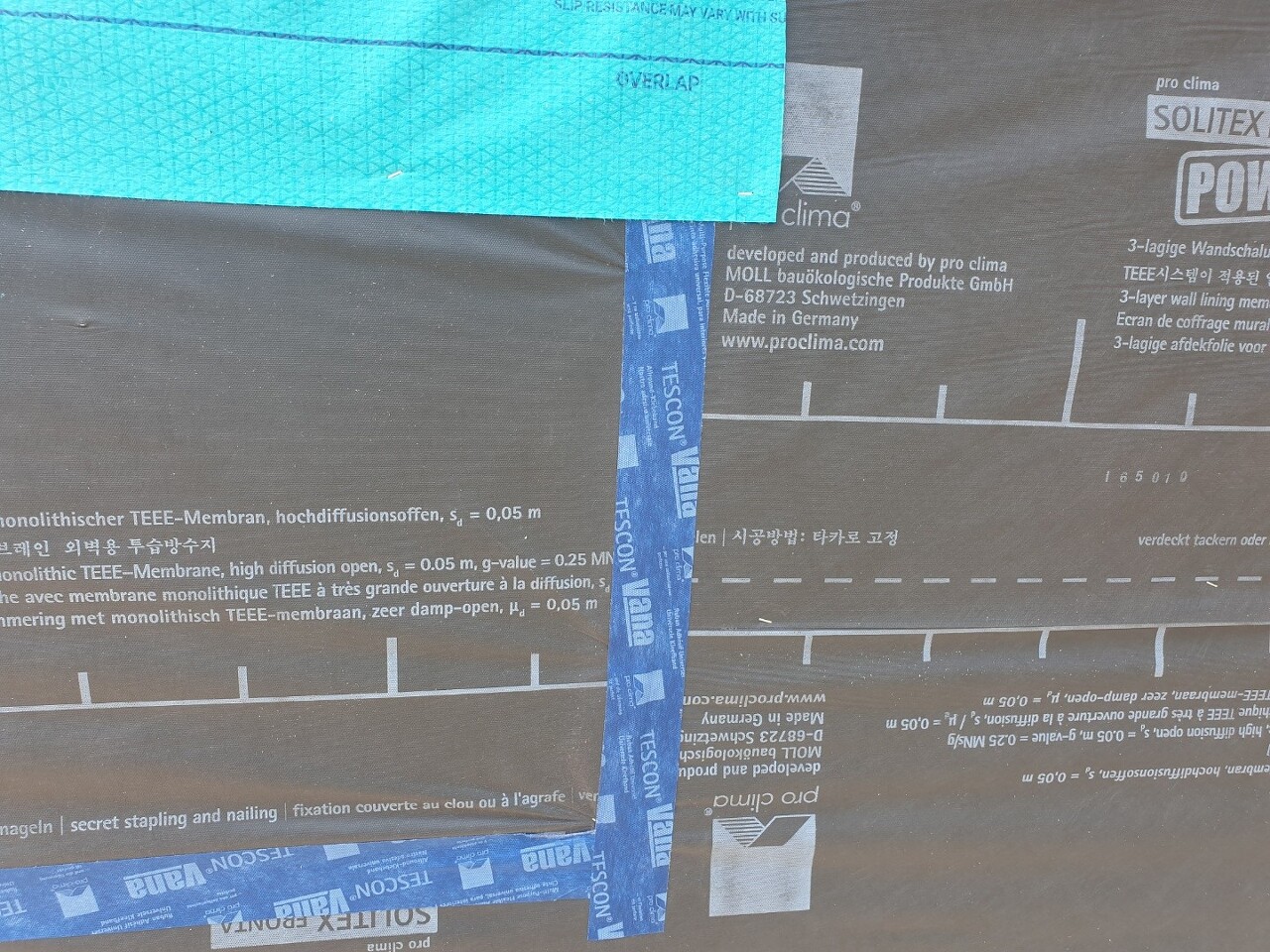

흔히 말하는 타이벡은 투습방수지입니다.
내부습기는 외부로 투과시키고, 외부수분의 침투는 막는 기능을 하는 기능성 섬유입니다.
흔히 말하는 고어텍스의 역할을 합니다.

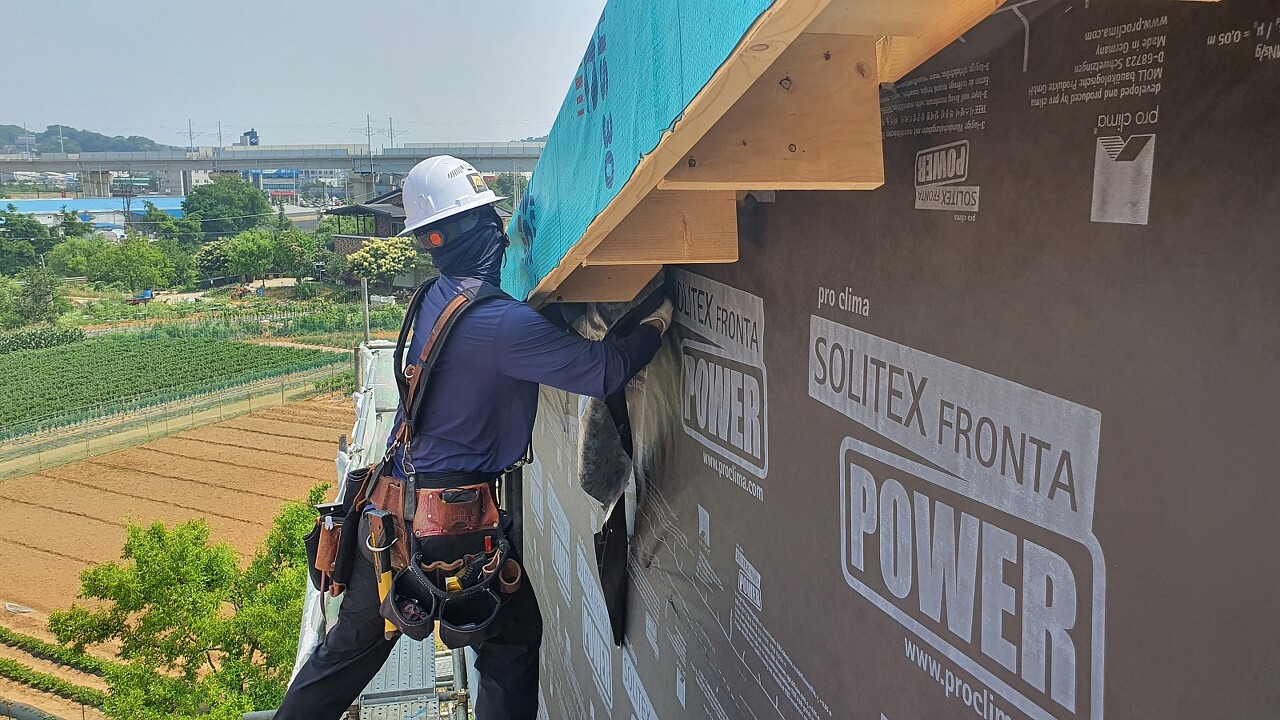

타이벡을 치는 도중에 한장찍었습니다.

시공은 타이벡 끝선을 맞추고 해머타카로 고정시킵니다.
잠시 타카 심을 갈아끼우고 다시 작업개시

처마밑 합판위쪽은 칼로 잘라서
깔끔하게 처리합니다.




투습방수지 작업 후 테이핑 진행하였습니다.

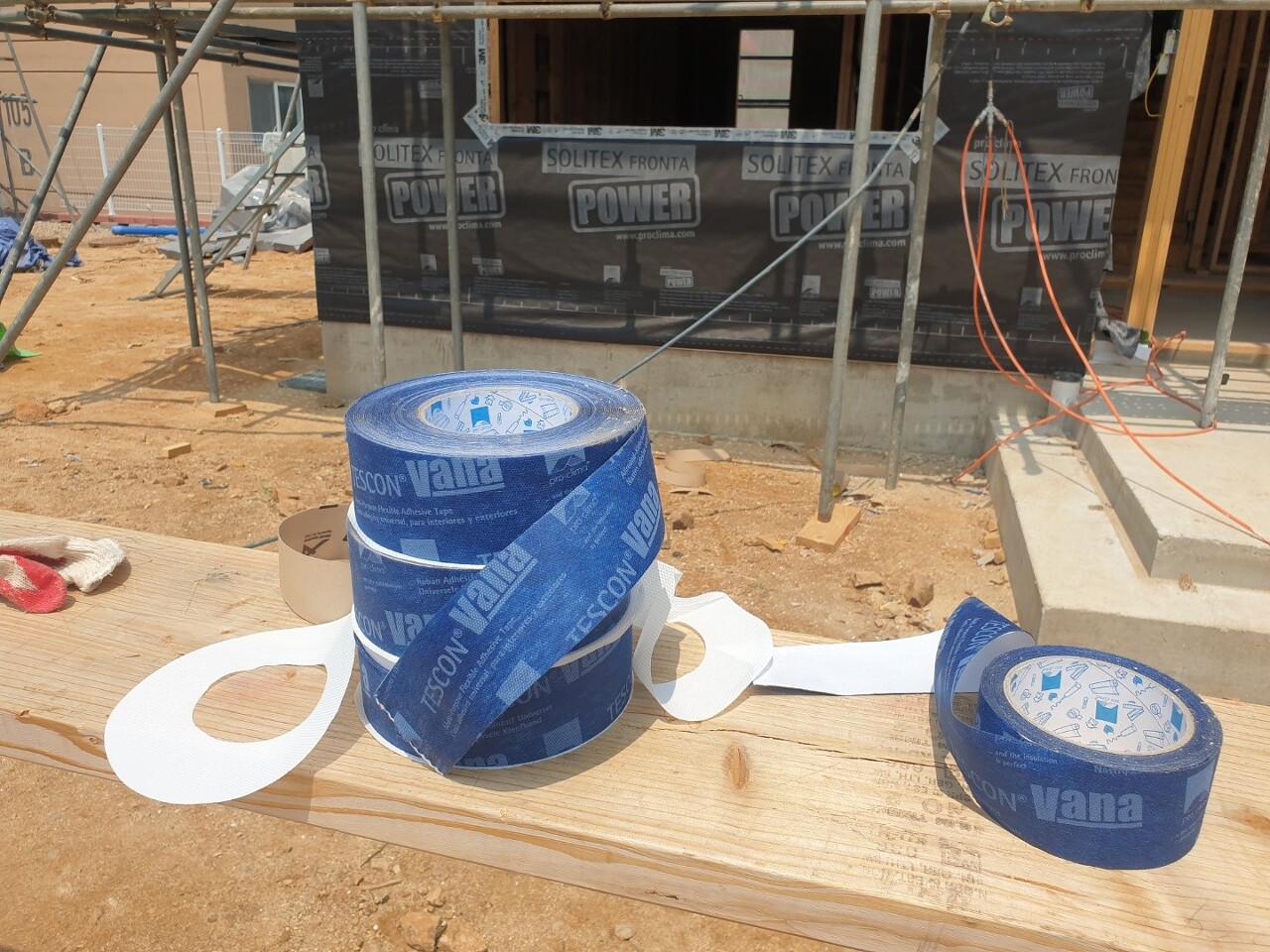

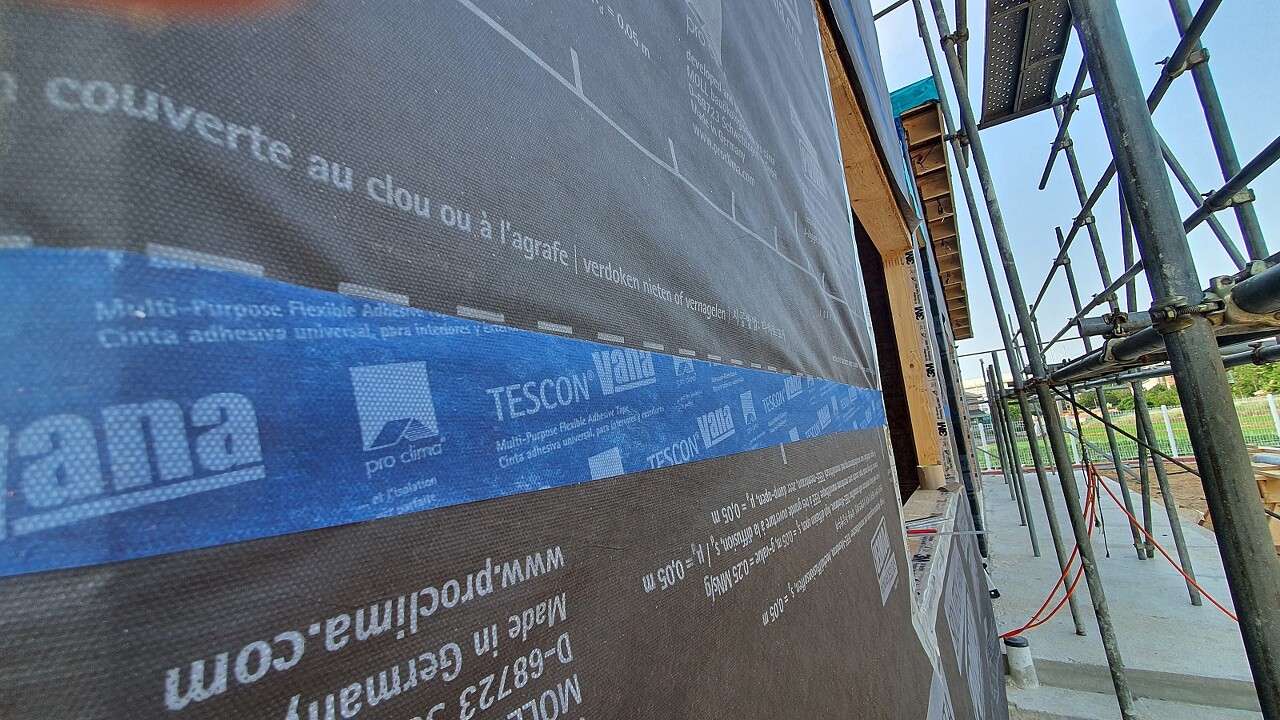

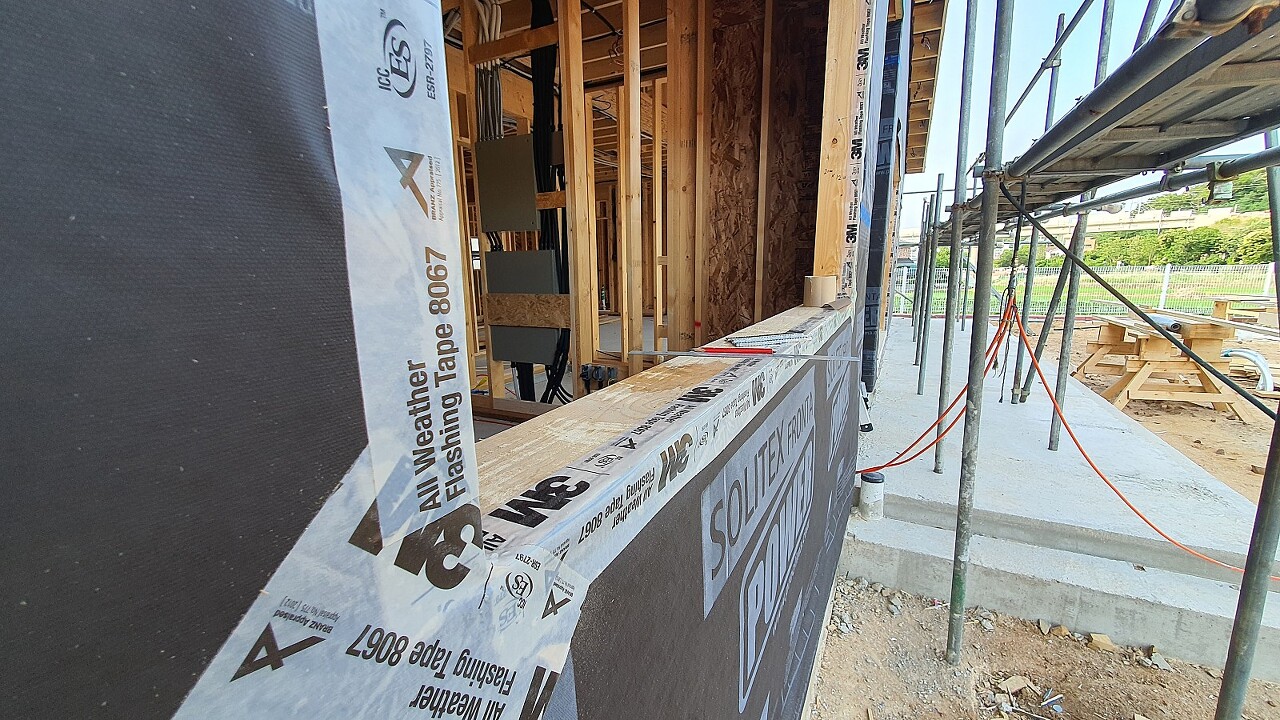

투습방수지를 겹쳐 시공한 곳의 이음매를 전용테잎으로 이어 붙여 주었습니다.

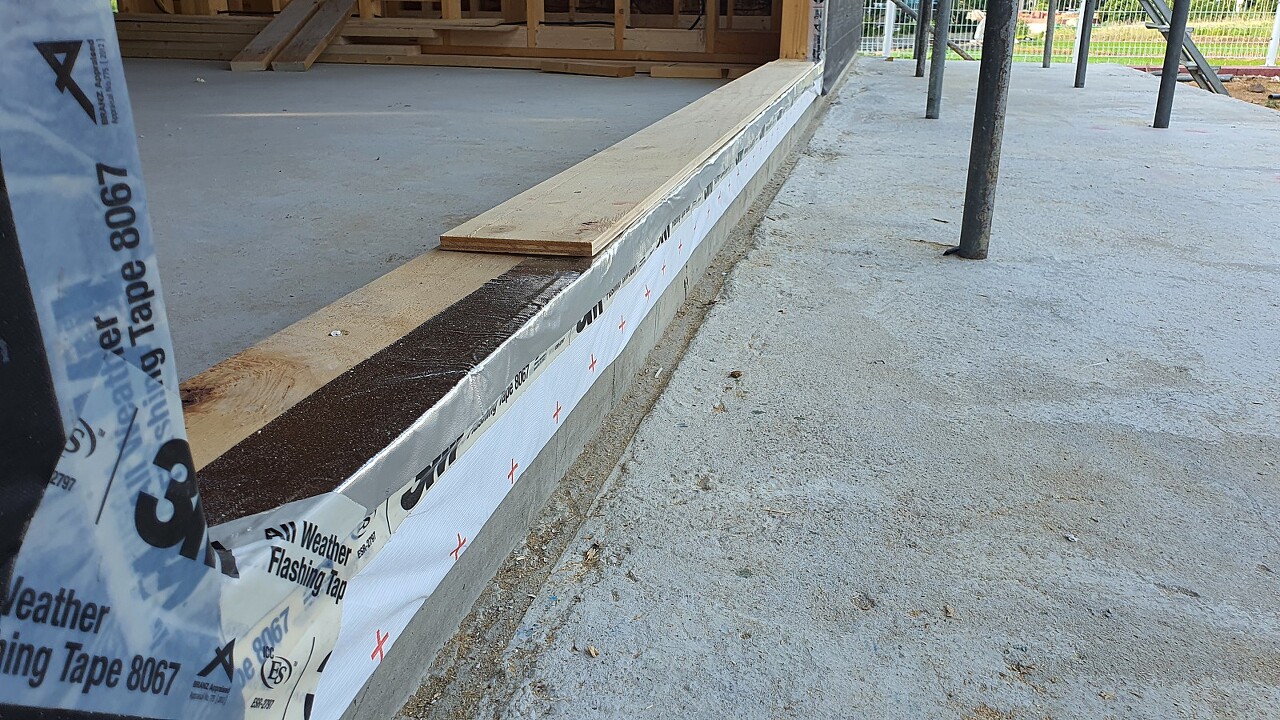

개구부 테이핑작업은 개구부하단부와 좌우측에만 시공합니다.

테이핑 작업후 이지씰(기밀테잎)을 부착시켰습니다.
기밀테잎은 창호의 설치시 시공된 폼라인에 습기가 침범해 결로가 생기는걸 차단해 주는 역할을 합니다.
사람이 오가는 큰 개구부는 보양작업을 해두는 편이 좋습니다.
발에 채여 찢어지거나 상하는 경우가 많기때문입니다.
작업은 여기까지 입니다.
수고하셨습니다.
