남양B동 택리지하우스 신축현황

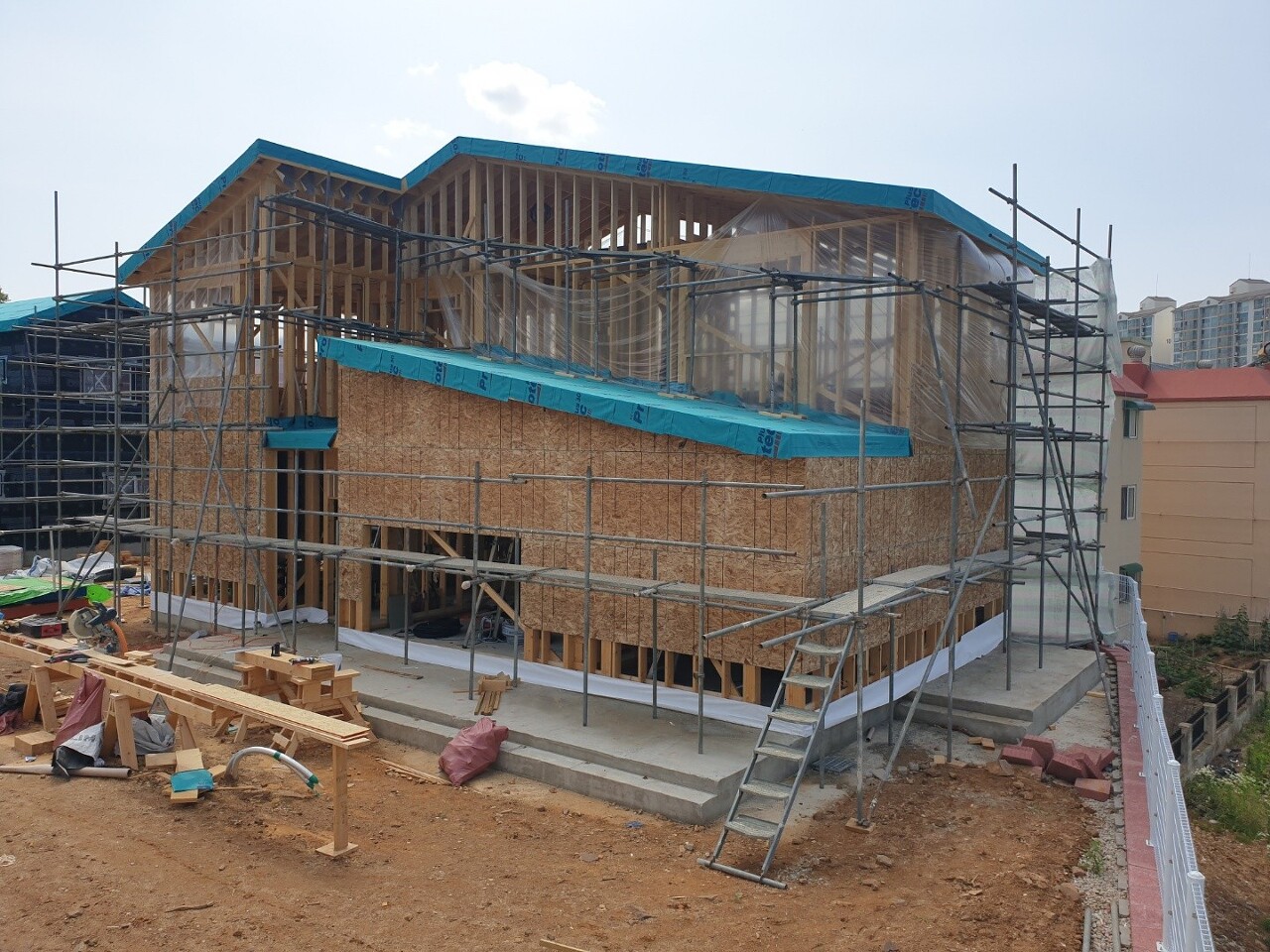

▶ 날 씨 : 맑음
▶ 오늘 근무 현황
팀 장 : 정 지 원 (7H)
부팀장 : 강 영 삼 (8H)
팀 원 : 전 용 세(8H), 강 재 성(7H), 남 성 달(휴무)
▶ 금일품수(누계) : 3.75 품(총 93.25품)
▶ 오늘의 작업
- 철물 작업

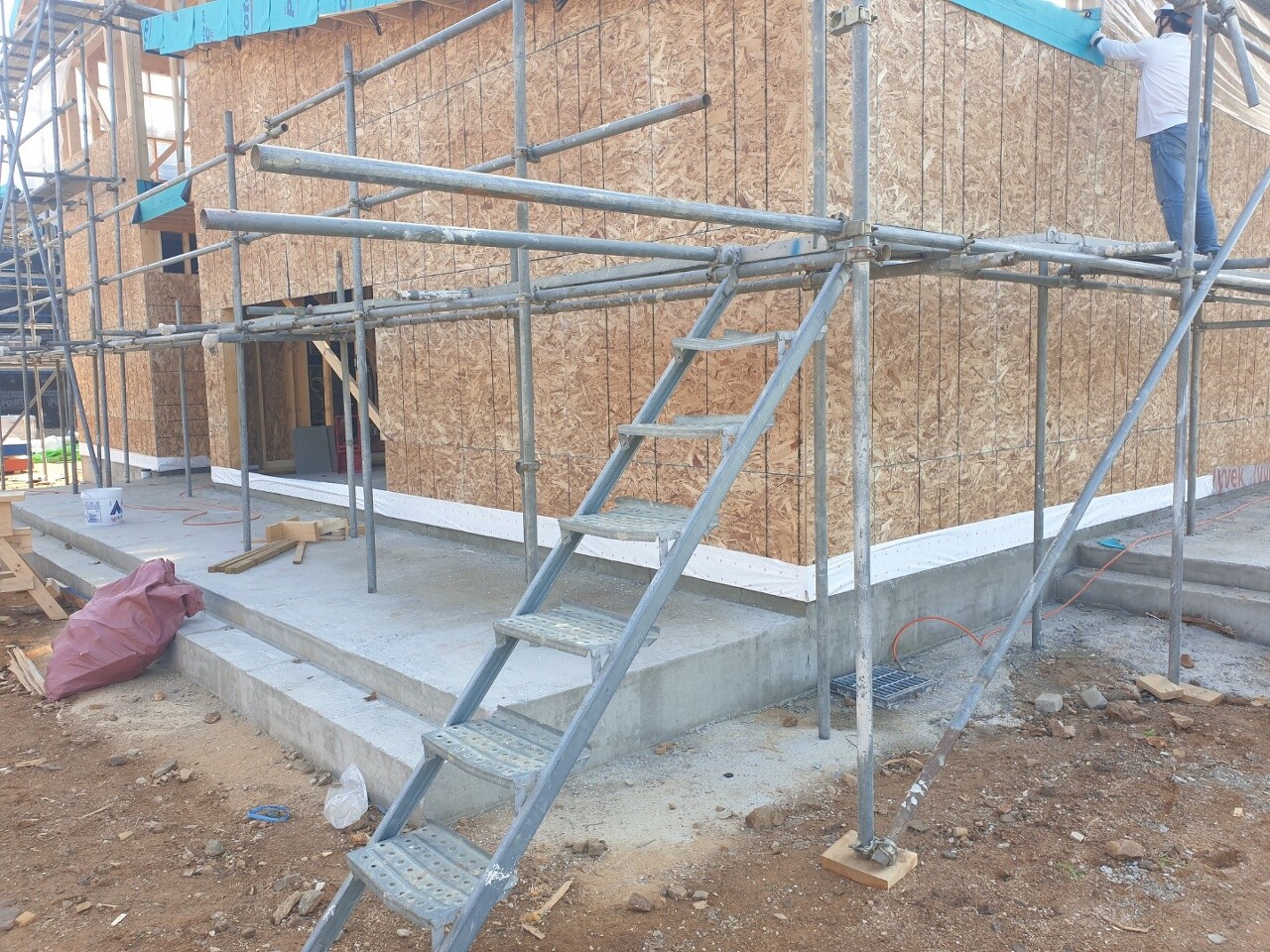

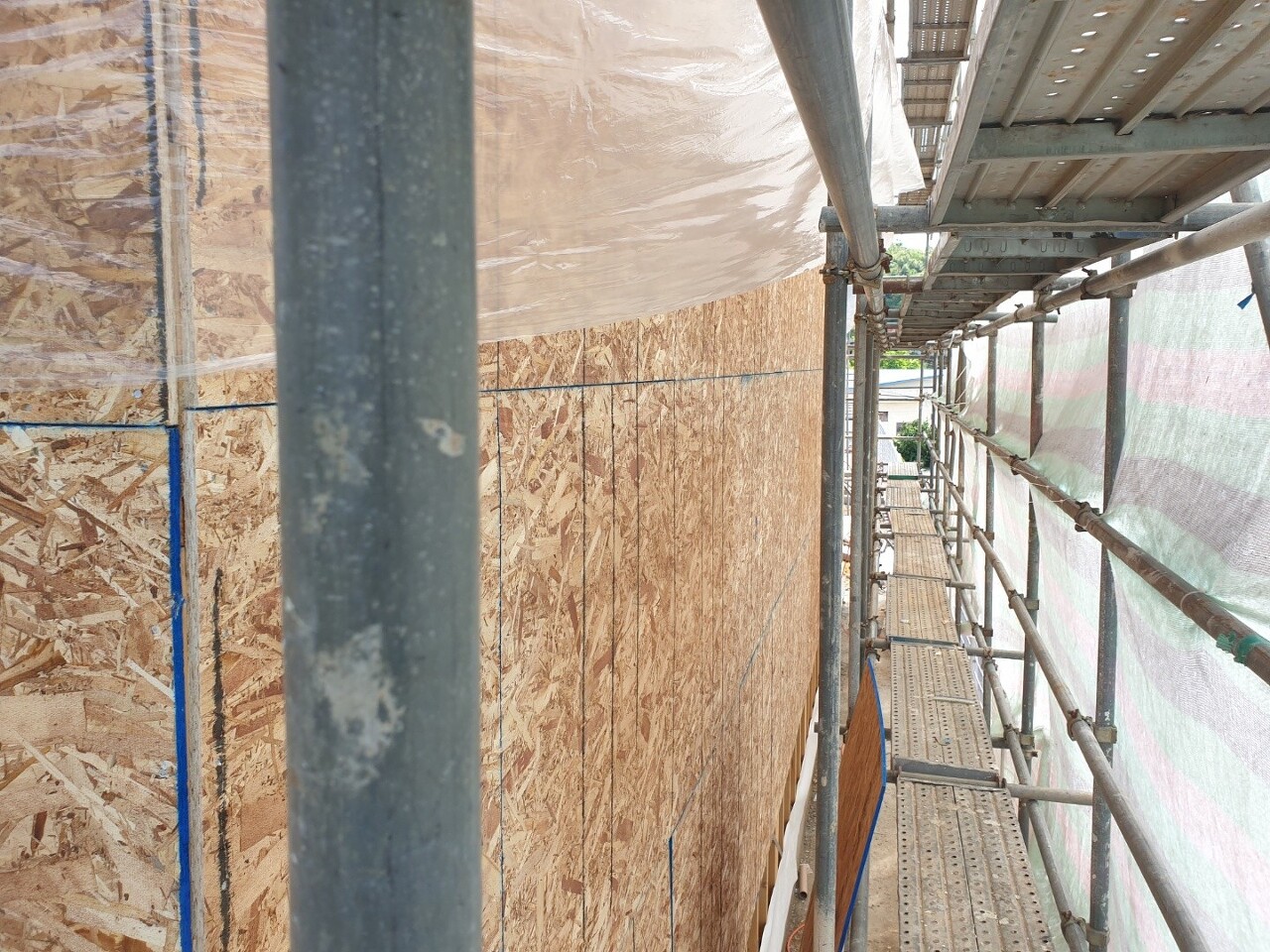

- 외벽 OSB합판 작업
▶ 내일의 작업
- 외벽OSB 합판작업
- 타이벡 작업

외벽 합판(osb) 작업을 진행 하였습니다.


합판 시공 전 철물 작업을 하였습니다.

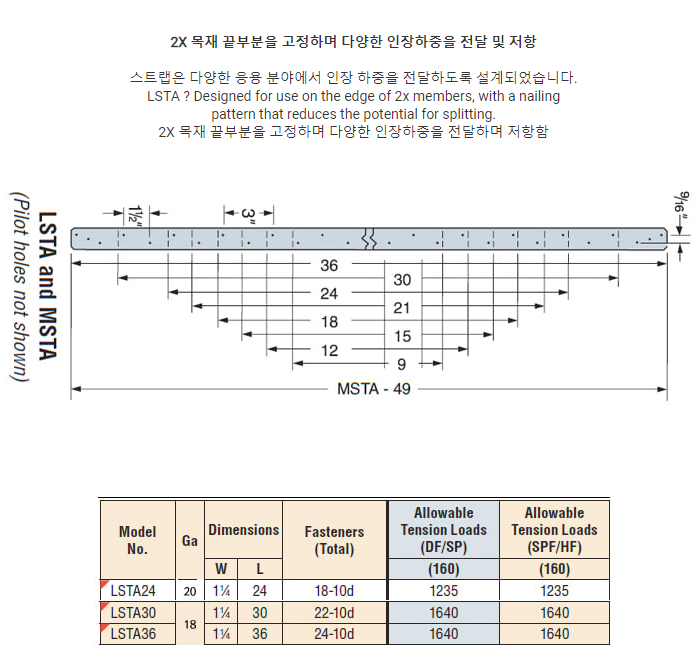

인장하중에 저항하는 'MSTA36-Strap Ties' 철물 시공하였습니다

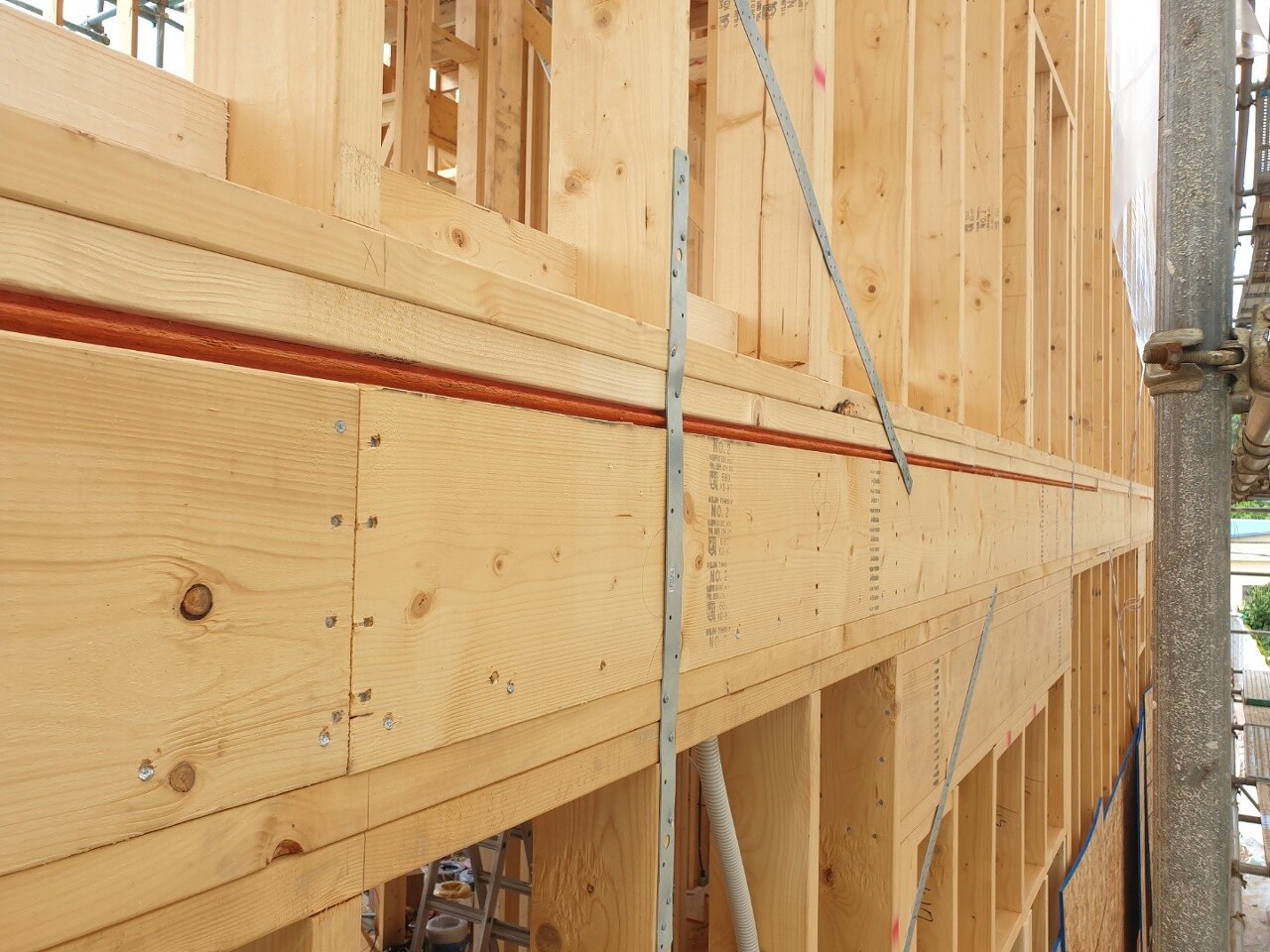

시공 방법은 1층 벽체골조와 2층 벽체골조 연결 / 토대와 1층 벽체 골조를 연결 하여 인장하중을 보강 하였습니다.

- 출처 : 대림우드

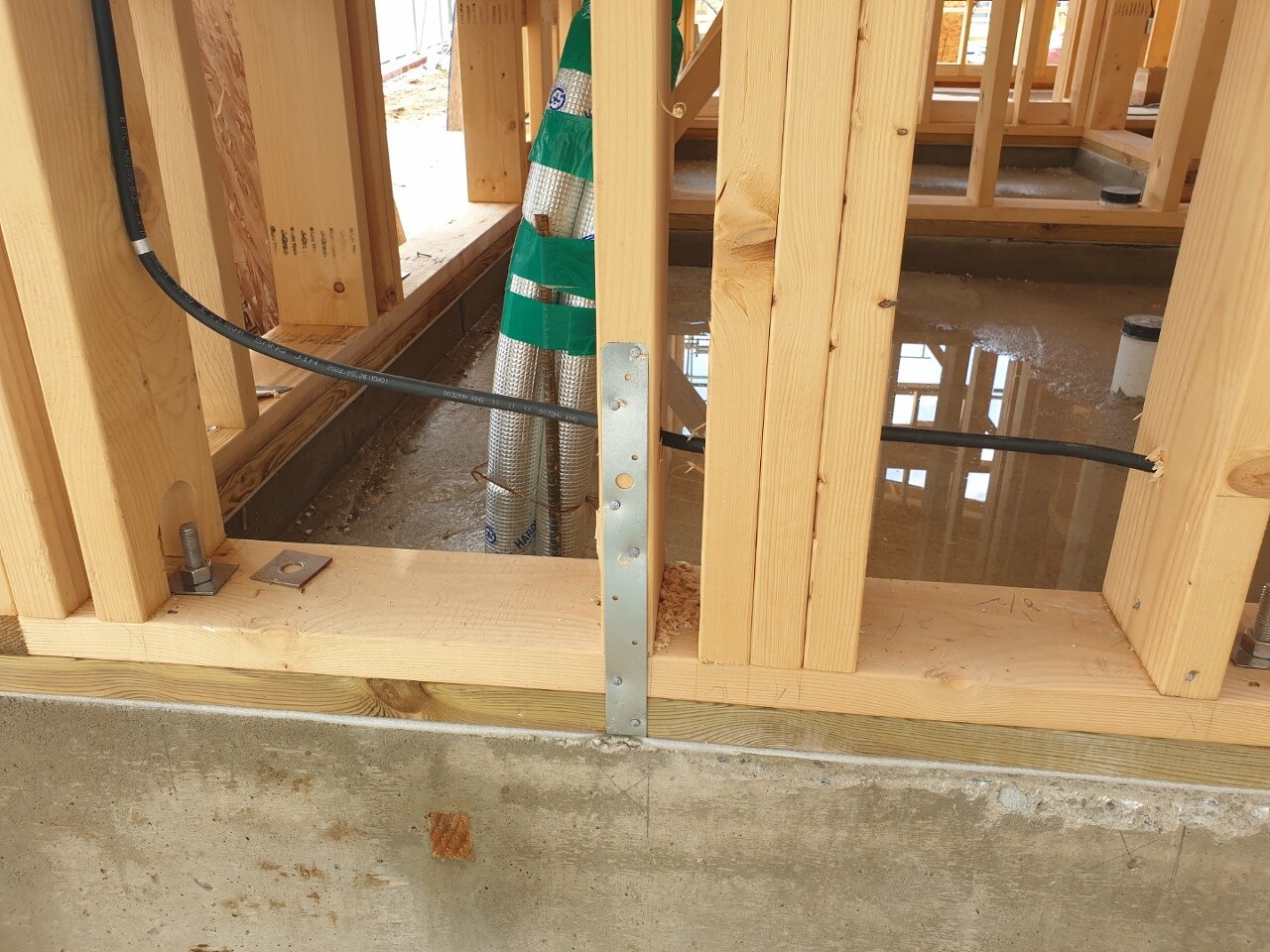

토대에 오일스테인을 칠하여 방부기능을 높이고

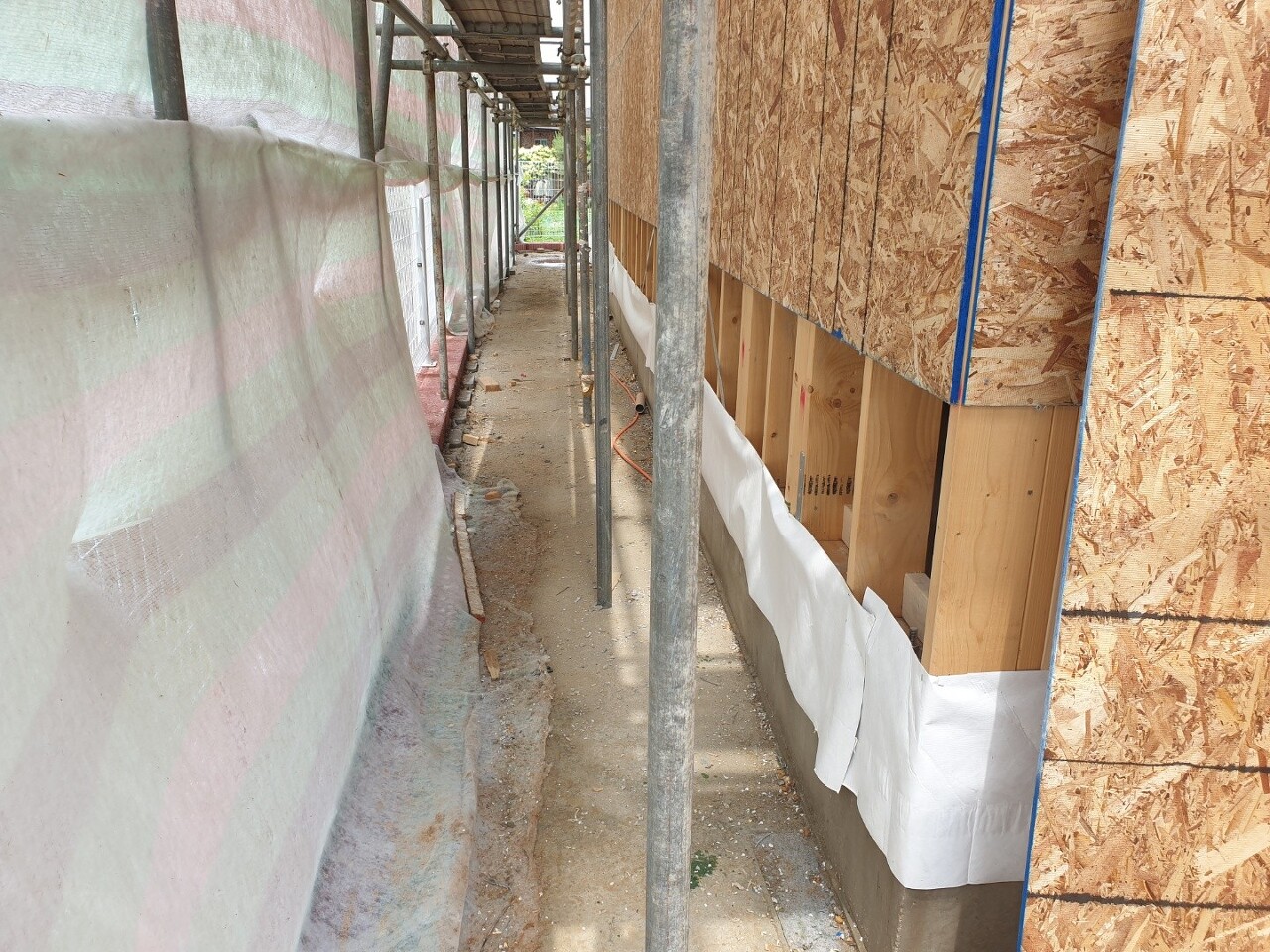

OSB 합판 하단부에 타이벡 작업을 하여 습을 차단 하였습니다.

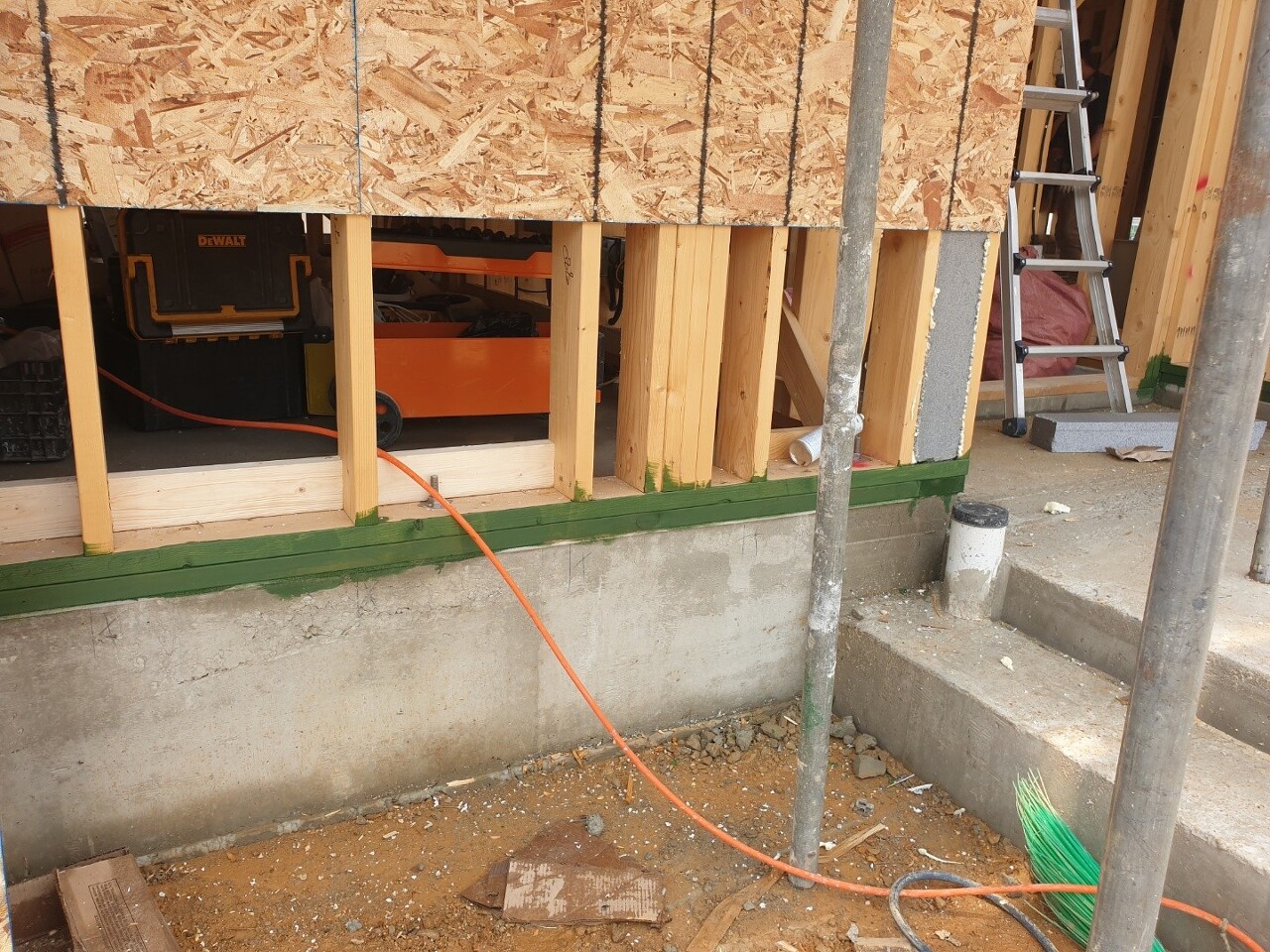

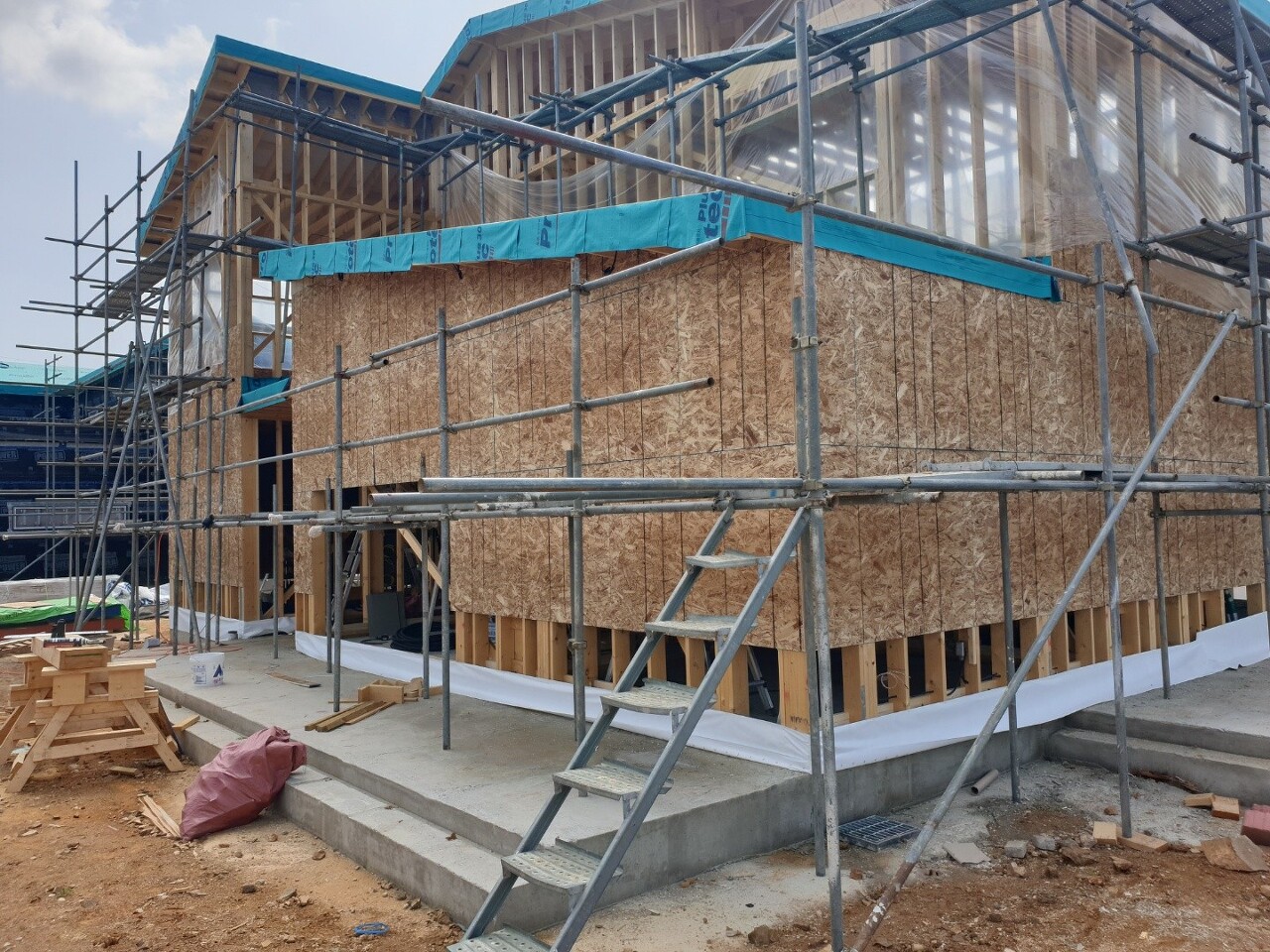

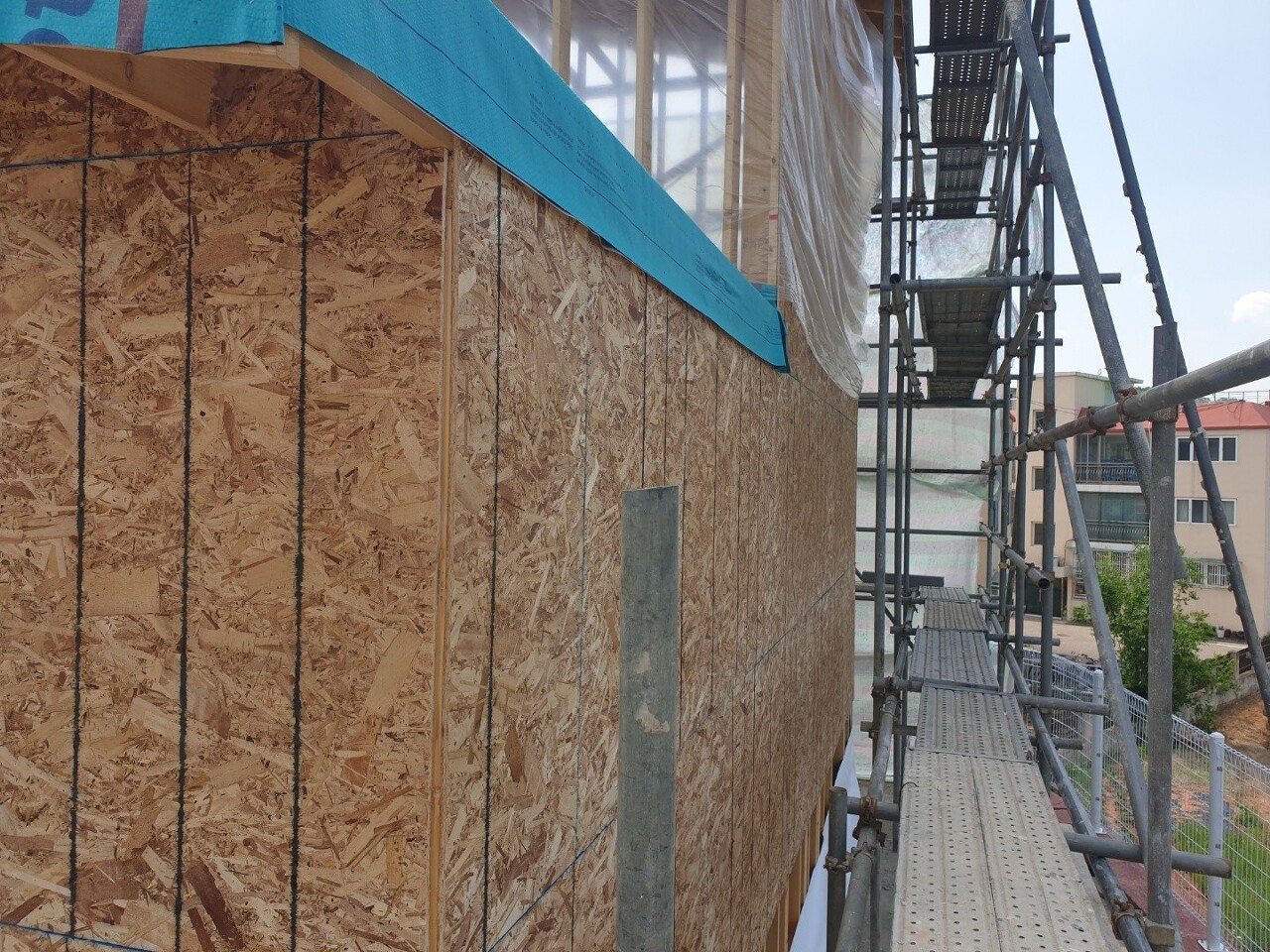

외벽 OSB합판작업을 진행 하였습니다. 금일 외벽 OSB합판작업은 힘들지만 밑단 OSB 합판은 비어 두고 진행 하였습니다.

어제 우천으로 토대 건조가 필요하여 충분히 건조 후 퇴근직전 밑단 OSB작업을 진행 하였습니다.

오늘 하루도 고생하였습니다.
