이천시 호법면 평안한 집짓기 11일차 현황입니다.
날씨: 맑음
금일근무자
팀장 : 정수호(9시간)
부팀장 : 손호현(9시간)
팀원 : 오경택(9시간),정태영(9시간),김수영(9시간)
금일품수(누계품수) : 5.6품(총 49.9품)
금일작업현황
- 지붕 웜루프
- 서브페이샤
- 방통라인 EPS 단열
명일예정작업
- 지붕 웜루프
- 서브페이샤등
코로나여파로 사회가 뒤숭숭한 가운데 일거리가 있다는 것만으로 하루를 감사하며
오늘도 즐거운 마음으로 하루를 시작합니다.
지붕위에서 끊임없이 치수를 불러주고 아래에서는 재단에 여념이 없습니다.
어제에 이어 지붕 웜루프 작업이 이어집니다.

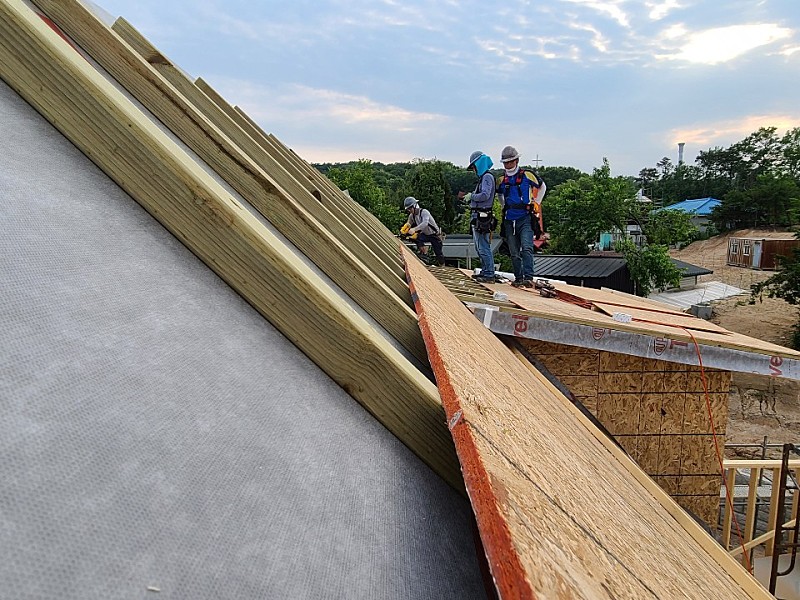

방수지 치고 각상대고 합판으로 마무리합니다.
OSB합판을 시공하였습니다.
합판은 외부를 통해 복사열 전달을 최대 97% 차단시켜주는 테크쉴드 합판을 사용하였습니다.
시공방법은 기존 0SB합판 시공과 동일합니다.
외부 벽체에는 합판 시공전 철물로 벽체간 결속을 높였습니다
머드실과 스터드 > 스터드와 더블탑 > 다시 2층 더블탑까지 한몸으로 만들어집니다

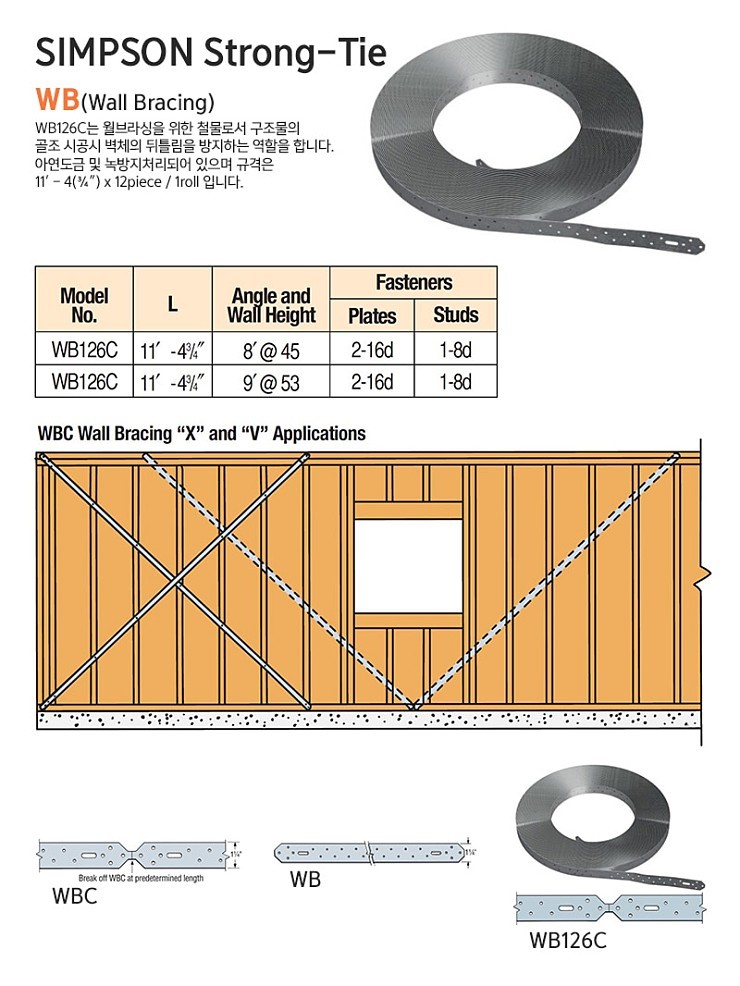

특히 전단벽에는 X자로 시공해 흔들림이 없도록 했습니다

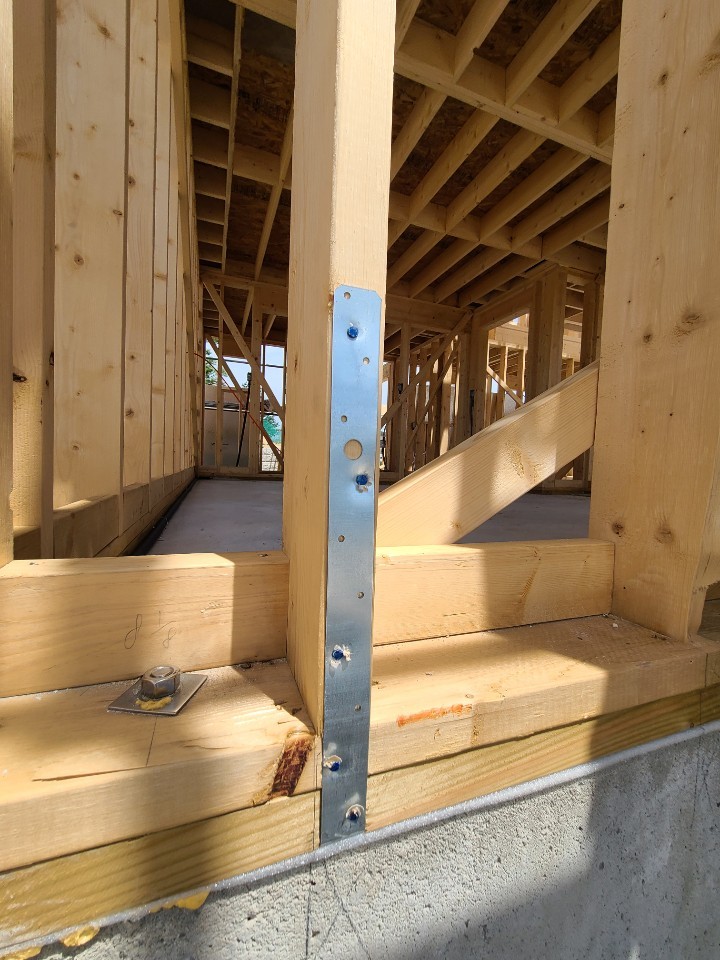

LSTA 30 Strap tie 철물시공
하부는 머드씰-바텀플레이트-스터드를 결속
상부 스터드-탑플레이트-더블탑플레이트-림조이스트-2층 바텀플레이트-스터드까지 한꺼번에 통합되어 태풍, 지진에 강합니다.
출입문 보강목작업...
방통라인 EPS작업...
이부분은 방통 후 단열작업이 까다로와 선작업합니다.
오늘은 여기까지입니다.
내일도 최선을 다하겠습니다.
