전라도 화순 청풍 사랑으로집짓기 13일차입니다
2틀간 휴식이 끝나고 골조 마무리를 향해 달려갑니다
금일근무자
팀장 : 서태원(10)
부팀장 : 정지원(10)
팀원 : 문성일(10).이승수(10).이상민(10)
금일품수(누계품수) : 6.3품(65.9품)
금일작업현황
- 벽체합판시공중
- 계단 스타트
- 디자인벽 시공중
- 철물시공
- 욕실방수(특수팀)
명일예정작업
- 벽체합판 시공
- 디자인벽 마무리
- 징크밴트골조 마무리
900 돌출되는 디자인벽 시공중입니다 벽체에 디자인벽을 결합시켜주기위해 블로킹시공을 해줍니다
흔히말하는 상작업을해주고 디자인벽체를 시공중입니다
벽체합판 시공전 철물을 시공해주었습니다
외벽 OSB합판시공전에 상부에 strap tie철물 시공..
스터드-탑플레이트-더블탑플레이트-림조이스트-머드씰-바텀플레이트-스터드까지 한번에 조인하여 구조적 보강작업을 진행했습니다.
wall bracing도 함께 시공했습니다 토대부터 더블탐플레이트까지 한번에 묶어줍니다
벽체합판시공전 외부 개구부시공을 완료해주었습니다
벽체합판을 시공전에 그라스울작업이 용이하지 않는 부분에는 아이소핑크 단열재로 합판시공전 단열을해주었습니다
조금의 공간이라도 있는곳에 폼충진을해주어 완전 기밀이될수 있도록 하였습니다
하단부에는 타이벡을 벽체에 먼저 시공하고 그위에 합판을시공해 말아올려주었습니다
OSB합판은 습에 취약하기에 습에 노출되지않도록 타이벡으로 차단을시켜주었습니다
벽체합판 시공완료후 타이벡시공시 하단부를 또한번 덮어줄 예정입니다
합판시공중입니다 명일이면 합판시공이 완료될거같습니다 못머리가 조금나오게 시공하여 망치로 완전밀착해줍니다
지붕이던 벽체던 못 하나하나 망치질해주어 완전 부착해주는게 기본입니다
팀장님께서는 계단을 시작하셨습니다
명일이면 2층을 편하게 다닐수 있을거같습니다

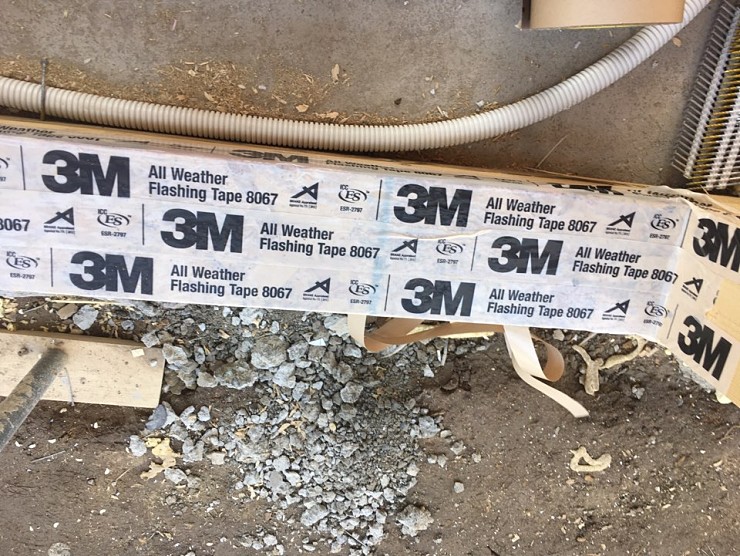

3M 기밀테이프로 외부 문이 시공되는 부분에 기밀을 해주었습니다

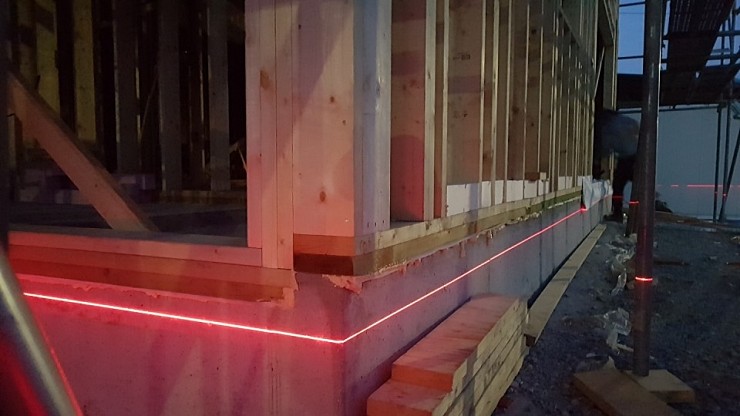

퇴근전 우두워질때 레이져레벨기로 기준선을 잡고있습니다 빨간선이 선명하게 잘보입니다
기준선은 중요한작업이기에 부팀장님께서 기준을 잡고계십니다
방수 팀장님께서 화장실 PVC시트 방수작업중입니다.
사진은 없지만 시공전 깨끗히 청소부터하시고 깔끔한상태에서 방수시공을 해주셨습니다
오늘은 여기까지입니다 곧 골조시공은 마무리가 될거같습니다
명일에도 안전하게 철저하게 시공하겠습니다
